高层建筑水平防护棚方案正式样本

文件编号:TP-AR-L2392
In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.
(示范文本)
编制:_______________
审核:_______________
单位:_______________
高层建筑水平防护棚方
案正式样本
高层建筑水平防护棚方案正式样本
使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。

材料内容可根据实际情况作相应修改,请在使用时认真阅读。

一、编制依据
(1)、《中华人民共和国建筑法》
(2)、《中华人民共和国安全生产法》
(3)、《建筑施工安全检查标准》(JGJ59-99)
(4)、《建筑工程安全生产管理条例》
(5)、《重庆市建筑工程文明施工标准》(市建委[2000]39号)
(6)、《危险性大的分部分项工程安全管理办法》建质【2009】87号
二、工程概况
工程名称:东林.雅润(陈家桥镇拆迁安置房四
期)二标段。

工程地点:沙坪坝区陈家桥镇。

占地面积:约150000m2。

建筑面积:113435.46m2。

工程性质:住宅及门面。

建设单位:重庆市沙坪坝区房地产开发总公司。

设计单位:中国深圳市华纳国际建筑设计有限公司。

监理单位:重庆天骄监理有限公司。

施工单位:重庆建工第十一建筑工程有限责任公司
三、水平防护搭设方案
1、搭设构造参数
水平防护每30m搭设一层,采用钢管、扣件、竹跳、竹编板、钢丝绳、安全网等进行搭设,挑出建筑
物外最远距离4000mm,挑杆间距1000mm,端部反挑高度2000m,挑出部分水平封闭用竹跳板和密目式安全网进行封闭,端部竖向封闭采用5mm厚竹编板和安全网进行封闭,具体示意图:
2、搭设顺序:
悬挑杆、锚环固定—→内侧水平系杆—→撑杆—→外侧水平系杆—→拉绳—→护栏—→脚手板防护层—→验收
3、作业要求
(1)作业人员为专业外架工,持证上岗。

(2)施工前,对全体操作人员作技术安全交底。

(3)搭设过程中,搭设区域下方要拉线警戒,专人监护,禁止搭设期间人员通过。

(4)外架作业人员在作业过程中必须佩戴好安
全带、安全帽,正确使用好个人防护用品。

作业过程严格按搭设顺序、安全操作要求进行施工作业。

配备辅助人员配合作业,保障外架作业人员安全。

在此期间,项目部专职安全员全程旁站监督、指导作业过程。

(5)搭设完毕由项目部组织内部验收,报请现场监理部验收,合格后方可投入使用。

4、使用要求及维护
(1)在使用过程中禁止下列违章作业:
1)堆放施工材料,利用脚手架吊物;
2)在脚手架上推车;
3)任意拆除和移动脚手架上的杆件及松动扣件螺帽;
4)任意拆除支撑、拉绳;
5)在脚手架外往下抛物;
(2)定期巡视检查,发现问题,要立即查明原因、即时整改。

1)经常检查各扣件是否松动,杆件是否滑移;
2)检查防护层、护栏是否完好,如有损坏要立即更换;
3)检查拉绳是否松动完好;
4)检查安全网是否完好,如有漏扎的要即时扎好,有空洞的要更换;
(3)经常清理防护上垃圾,保持架体整洁;
(4)配置足够的灭火器,做好消防工作。

5、防护架拆除时安全措施
(1)拆架前,全面检查待拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。

(2)架体拆除前,必须察看施工现场环境,包
括架空线路、外脚手架、地面的设施等各类障碍物、地锚、连墙杆及被拆架体各吊点、附件、电气装置情况,凡能提前拆除的尽量拆除掉。

(3)拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。

(4)拆除时要统一指挥,上下呼应,动作协调,需解开与另一人有关的扣件时,应先通知对方采取防范措施,以防坠落。

(5)所有的脚手板,应自外向里竖立搬运,以防脚手板和垃圾物从高处坠落伤人。

每天拆架下班时,不留隐患部位。

6、验算
(1)、本脚手架荷载由钢丝绳承受。

(2)、本防护架的传力顺序为:脚手架上荷载
通过竹跳板传给水平挑杆,再通过水平挑杆传给大横杆,最后大横杆传给钢丝绳。

(3)、脚手架验算:
6.1、水平挑杆AB,立杆BC和斜杆AC,组成一个三角防护架,自身稳定性好,由于钢管的抗拉和承压能力较好,故AC杆和BC杆可忽略验算,仅考虑水平挑杆的抗弯能力,钢丝绳BD和ED的验算其抗拉能力,DF绳仅作为安全绳不参加整个架体的验算。

6.2、计算如下
6.2.1、荷载计算:
取1米为一个计算单元,
F1——立杆BC自重,立杆上三道大横杆自重,立杆上剪刀撑自重,扣件自重,竹边板和安全网自重,以及斜杆AC自重之和。

q2——水平挑杆上脚手板和安全网自重及水平挑
杆自重之和。

q3——水平架上活荷载。

F4——水平挑杆中间一道大横杆及扣件之和。

6.2.2、验算AB杆
q2=[0.35(KN/m2)+0.01(KN/m2)]×1米
=0.36KN/m
(其中脚手板自重0.35KN/m2,安全网自重为0.01 KN/m2)
F4=38.4N/m×1m+13.2N×1=51.6N
q3=0.5×1=0.5KN/m (架上活荷载取
0.5KN/m2)
杆件内力计算:
计算杆件的最大弯矩M=Kmql2(Km查结构计算手册表得到:恒载:Km=0.07;活载:Km=0.096;)M最大
=0.07*0.432*2*2+0.096*0.7*2*2=0.3898KN.m 弯矩验算:M/W=0.3898×106/5.08×
103=76.73N/mm2≤f=205 N/mm2
满足要求。

6.2.3、验算钢丝绳
6.2.3.1、计算F1(计算单元取1米)
查JGJ130——2001附录A表A-1:根据防护单排架设置,立杆间距2米,大横杆间距2米的结构自重为0.1471KN/m,(此数值包括剪刀撑)立杆中部防护栏杆为38.4N/m,一个连接扣件13.2N,竹边板为0.04KN/m2,安全网0.01KN/m2。

因此
F1=0.1471×1+0.0384×1+0.0132+0.04×2×
1+0.01×2×1
=0.1471+0.0384+0.0132+0.1=0.3KN
6.2.3.2、验算钢丝绳1
φ=arctg2/3=33.69
F钢丝绳1cosφ=0.5*(q2+q3)*l*2+F4
=0.5*(0.432+0.7)*2*2+0.052=2.264+0.052 =2.316KN.m
F钢丝绳1=2.316/cos33.69=2.783KN
查施工手册P741:钢丝绳(6×37)直径为17.5mm,公称抗拉强度
1400N/mm2,其破坏拉力总和为≥156KN。

则安全系数K=156/2.783=56.05,满足规范安全系数>10的要求。

验算钢丝绳2
φ=arctg4/3=53.13
F钢丝绳2cosφ=0.5(q2+q3)*l+F1=0.5*(0.432+0.7)*2+0.36=1.132+0.36
=1.492KN.m
F钢丝绳2=1.492/cos53.13=2.487KN
查施工手册P741:钢丝绳(6×37)直径为17.5mm,公称抗拉强度
1400N/mm2,其破坏拉力总和为≥156KN。

则安全系数K=156/2.487=62.73,满足规范安全系数>10的要求。

6.2.4锚环强度验算
拉环直径为12mm,面积S=113mm2
则其应力σ=(F1+F2)/(2×113)
=(2.783+2.487)×1000/(2×113)
=23.3N/mm2<[σ]=160N/mm2
满足强度要求
编制单位:重庆建工第十一建筑工程有限责任公司
东林.雅润(陈家桥镇拆迁安置房四期)二标段项目部
此处输入对应的公司或组织名字
Enter The Corresponding Company Or Organization Name Here。

合集下载

高层住宅楼水平防护棚施工方案

高层住宅楼水平防护棚施工方案

高层住宅楼水平防护棚施工方案一、项目背景随着城市化进程的加快,高层住宅楼的建设越来越多。

在高层住宅楼施工过程中,水平防护棚的施工至关重要。

水平防护棚能够有效地防止施工人员从高处坠落,保障施工安全。

本文将针对高层住宅楼水平防护棚的施工方案进行详细阐述。

二、施工准备1. 施工图纸及技术交底在施工前,首先应熟悉施工图纸,了解水平防护棚的设计要求。

同时,组织施工人员进行技术交底,确保每位施工人员都清楚施工过程中的注意事项。

2. 施工材料及设备水平防护棚施工所需的主要材料包括钢管、扣件、安全网等。

在施工前,应确保所有材料均符合国家相关标准,并具备出厂合格证。

同时,准备相应的施工设备,如电焊机、切割机、螺丝刀等。

3. 施工人员培训对施工人员进行安全教育培训,确保每位施工人员了解水平防护棚施工过程中的安全注意事项,提高施工人员的安全意识。

三、施工方案1. 施工顺序(1)根据施工图纸,确定水平防护棚的尺寸和位置。

(2)安装立柱,确保立柱垂直、稳定。

(3)安装水平梁,水平梁与立柱连接牢固。

(4)铺设安全网,安全网应平整、无破损。

(5)对水平防护棚进行验收,确保符合设计要求。

2. 施工要点(1)立柱安装:立柱应垂直、稳定,立柱底部应进行加固处理,防止因地面不均匀沉降导致立柱倾斜。

(2)水平梁安装:水平梁与立柱连接时,应确保连接牢固,避免因连接不牢固导致水平梁脱落。

(3)安全网铺设:安全网应平整、无破损,且安全网之间的接缝应严密,防止因接缝不严导致安全网脱落。

(4)验收:施工完成后,对水平防护棚进行验收,确保符合设计要求。

四、施工安全措施1. 施工人员应佩戴安全帽、安全带,遵守施工现场的安全规定。

2. 施工现场应设置警示标志,提醒施工人员注意安全。

3. 施工过程中,应定期对水平防护棚进行检查,确保其稳定性和安全性。

4. 施工人员应具备相应的施工技能和经验,不得擅自进行高风险作业。

五、施工质量控制1. 施工过程中,严格按照设计图纸和技术规范进行施工。

外墙水平防护棚施工方案图文

外墙水平防护棚施工方案图文

****市********************工程安全防护施工方案编制人:审核人:审批人:编制单位:*************************项目部编制时目录一、编制依据.................................................................. - 1 -二、工程概况.................................................................. - 1 -三、构造要求.................................................................. - 3 -四、搭拆顺序.................................................................. - 5 -五、搭拆安全要求 ............................................................ - 5 -六、计算书 .................................................................... - 6 -一、编制依据1、《建筑施工脚手架实用手册》2、《建筑施工扣件式钢管脚手架安全技术规程》JGJ130—20013、《建筑施工高处作业安全技术规范》(JGJ80-91)4、相应的现行行业标准及相关地方文件二、工程概况*******************工程位于****市洪山区南环路以北、丁字桥南路以西、珞梁路以东。

建设单位为****市光谷联合股份有限公司,设计单位为****市建筑设计院,监理单位为湖北新天地工程建设监理有限公司,总承包单位为****市吉天建设工程有限公司,洪山区质量、安全监督站监督。

本工程由高层办公楼、创意工坊、商业中心,地下室建筑面积约17000m2。

防护棚方案

防护棚方案

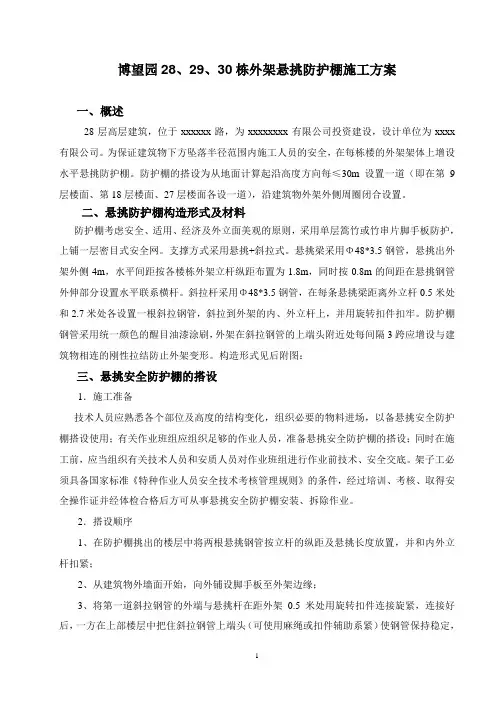

博望园28、29、30栋外架悬挑防护棚施工方案一、概述28层高层建筑,位于xxxxxx路,为xxxxxxxx有限公司投资建设,设计单位为xxxx 有限公司。

为保证建筑物下方坠落半径范围内施工人员的安全,在每栋楼的外架架体上增设水平悬挑防护棚。

防护棚的搭设为从地面计算起沿高度方向每≤30m设置一道(即在第9层楼面、第18层楼面、27层楼面各设一道),沿建筑物外架外侧周圈闭合设置。

二、悬挑防护棚构造形式及材料防护棚考虑安全、适用、经济及外立面美观的原则,采用单层篙竹或竹串片脚手板防护,上铺一层密目式安全网。

支撑方式采用悬挑+斜拉式。

悬挑梁采用Φ48*3.5钢管,悬挑出外架外侧4m,水平间距按各楼栋外架立杆纵距布置为1.8m,同时按0.8m的间距在悬挑钢管外伸部分设置水平联系横杆。

斜拉杆采用Φ48*3.5钢管,在每条悬挑梁距离外立杆0.5米处和2.7米处各设置一根斜拉钢管,斜拉到外架的内、外立杆上,并用旋转扣件扣牢。

防护棚钢管采用统一颜色的醒目油漆涂刷,外架在斜拉钢管的上端头附近处每间隔3跨应增设与建筑物相连的刚性拉结防止外架变形。

构造形式见后附图:三、悬挑安全防护棚的搭设1.施工准备技术人员应熟悉各个部位及高度的结构变化,组织必要的物料进场,以备悬挑安全防护棚搭设使用;有关作业班组应组织足够的作业人员,准备悬挑安全防护棚的搭设;同时在施工前,应当组织有关技术人员和安质人员对作业班组进行作业前技术、安全交底。

架子工必须具备国家标准《特种作业人员安全技术考核管理规则》的条件,经过培训、考核、取得安全操作证并经体检合格后方可从事悬挑安全防护棚安装、拆除作业。

2.搭设顺序1、在防护棚挑出的楼层中将两根悬挑钢管按立杆的纵距及悬挑长度放置,并和内外立杆扣紧;2、从建筑物外墙面开始,向外铺设脚手板至外架边缘;3、将第一道斜拉钢管的外端与悬挑杆在距外架0.5米处用旋转扣件连接旋紧,连接好后,一方在上部楼层中把住斜拉钢管上端头(可使用麻绳或扣件辅助系紧)使钢管保持稳定,调整杆件角度使之符合要求,并迅速用扣件固定斜拉杆与外架立杆相交的节点;4、继续向外铺设脚手板至悬挑杆2.7米处,安装第二道斜拉钢管。

水平防护棚施工方案

水平防护棚施工方案

一、工程概况香格里拉〃西苑12号楼工程,由重庆泽京房地产开发有限公司建设,广东省华城建筑设计有限公司设计,重庆新鲁班工程监理有限责任公司监理,重庆光宇建设开发有限公司承建;工程位于南川区新城区检察院南侧,地上32层地下1层,建筑面积26000m2。

本工程为一类高层建筑,框剪结构。

12号楼现目前已施工至20层,现拟在16层处搭设水平防护棚,搭设宽度为4m(采用悬挑方式搭设),水平防护棚沿建筑周边搭设,具体布臵详见12号楼水平防护棚平面布臵图(附图一)。

本水平防护采用悬挑式钢管防护棚,根据《建筑施工安全检查标准》(JGJ59-99)和《建筑施工高处作业安全技术规范》(JGJ80—91)的有关要求,编制本施工方案。

二、编制依据《建筑施工高处作业安全技术规范》(JGJ80—91)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《钢结构设计规范》(GB 50017-2003)《结构安装工程施工操作规程》(YSJ404-89)《建筑施工安全检查标准》(JGJ59—99)《建筑结构荷载规范》(GB 50009-2001)香格里拉西苑12#楼设计施工图和及建设单位要求重庆市地方标准及我公司相关安全、技术规定三、水平防护棚设计为进一步保证本工程施工人员的安全和工程整体部署的顺利进行,特编制本方案。

本工程水平防护采用悬挑式钢管防护棚,钢丝绳斜拉固定;水平防护棚设臵在16层结构楼面上(即标高45.0m处),防护棚宽度为4m,防护棚长度沿建筑四周设臵(详:水平防护平面布臵图)。

主次梁均选用符合要求的脚手架钢管,上铺安全平网、50mm厚竹脚手板和18mm厚胶合木模板,并用阻然型绿色2000目密目安全网封底,用钢丝绳斜拉固定在上层楼面钢筋混凝土框架梁(或连续梁、圈梁)或板上方,容许施工荷载1.0KN/m2。

3.1 水平防护棚设计方案选用平面尺寸为长沿房屋周边、宽4m的水平防护棚,安全保险系数为1.4,上铺安全平网、50mm厚竹脚手板和18mm厚胶合木模板,下用阻然型绿色2000目密目安全网封底。

2023年高层建筑水平防护棚方案

2023年高层建筑水平防护棚方案

2023年高层建筑水平防护棚方案随着城市的快速发展和人口的增加,高层建筑在城市中不断涌现。

然而,高层建筑的窗户和外墙幕墙在面对强风、暴雨等自然灾害时存在一定的安全隐患。

为了保护高层建筑的人员和财产安全,我们需要引入一种高效的水平防护棚方案。

一、方案背景高层建筑作为城市的地标性建筑物,不仅承载着大量的人员和财产,还直接反映了城市的现代化程度。

然而,由于高层建筑的窗户和外墙幕墙设计,一旦遭遇自然灾害如台风、暴雨等,很容易出现玻璃破裂、外墙脱落等严重安全事故。

因此,我们需要一种可靠的水平防护棚方案,以确保高层建筑的安全。

二、方案目标1. 提供高层建筑窗户和幕墙的安全保护,防止玻璃破碎和外墙脱落。

2. 保证高层建筑内部人员的安全,防止外部物体对人的伤害。

3. 提高高层建筑的抗风能力,减小自然灾害对建筑的影响。

4. 方案实施后对建筑外观造成的影响尽量减少。

三、方案设计和实施1. 防护棚结构设计防护棚为每一层楼和外墙幕墙之间增加一层透明、牢固的保护层,以防止外部冲击物体对窗户和幕墙的破坏。

保护层可以使用高强度钢化玻璃或防弹玻璃,并通过专门设计的固定装置牢固地固定在建筑外墙上。

2. 防护棚材料选取防护棚的材料要具备高强度、透明、防冲击、防风、防水等特点。

当前市场上已有一些高效的防护棚材料可供选择,如钢化玻璃、夹层玻璃、聚碳酸酯板等。

在选择时需考虑价格、可靠性和安全性等因素。

3. 防护棚固定装置设计防护棚的固定装置需要满足牢固可靠、便于安装和拆卸、不破坏建筑外墙等要求。

可以采用特殊设计的不锈钢支撑架,通过预埋螺栓或特殊的固定系统,将防护棚固定在建筑外墙上。

4. 方案实施流程方案实施分为预安装和后期安装两个阶段。

在高层建筑施工过程中,预留安装防护棚的位置和固定系统,在建筑竣工前完成预安装。

在建筑入住后,根据具体需求和预警情况,对防护棚进行后期安装和拆卸。

5. 方案监测和维护建立健全的监测系统,对防护棚的安装和支撑结构进行定期检查,并及时修复和更换损坏的部件。

高层建筑水平防护棚方案.doc

高层建筑水平防护棚方案.doc

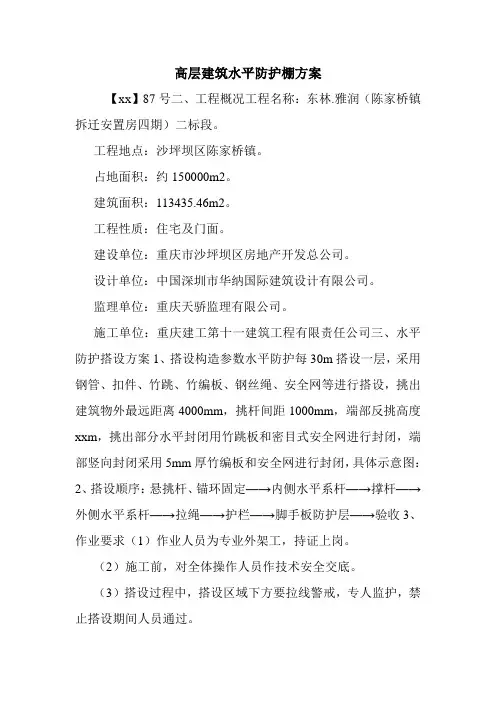

高层建筑水平防护棚方案【xx】87号二、工程概况工程名称:东林.雅润(陈家桥镇拆迁安置房四期)二标段。
