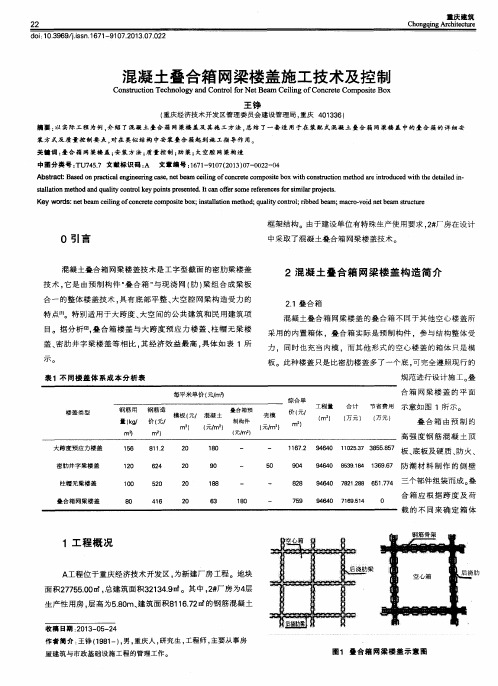

混凝土网箱梁楼盖施工技术

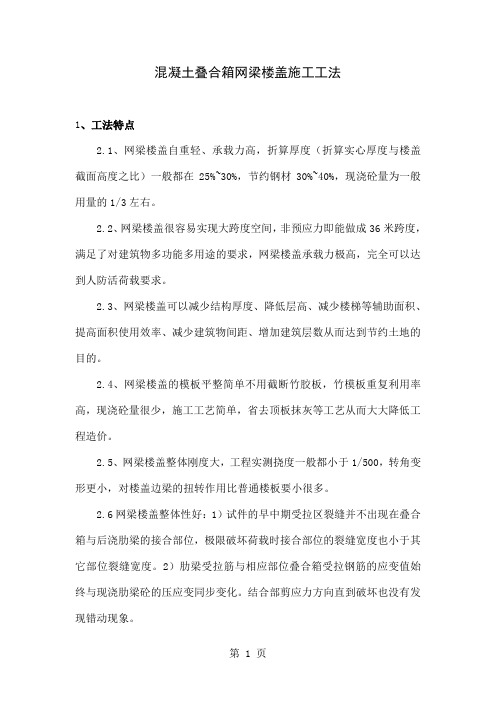

工艺工法QC混凝土叠合箱网梁楼盖施工工法word精品文档11页

混凝土叠合箱网梁楼盖施工工法1、工法特点2.1、网梁楼盖自重轻、承载力高,折算厚度(折算实心厚度与楼盖截面高度之比)一般都在25%~30%,节约钢材30%~40%,现浇砼量为一般用量的1/3左右。
2.2、网梁楼盖很容易实现大跨度空间,非预应力即能做成36米跨度,满足了对建筑物多功能多用途的要求,网梁楼盖承载力极高,完全可以达到人防活荷载要求。
2.3、网梁楼盖可以减少结构厚度、降低层高、减少楼梯等辅助面积、提高面积使用效率、减少建筑物间距、增加建筑层数从而达到节约土地的目的。
2.4、网梁楼盖的模板平整简单不用截断竹胶板,竹模板重复利用率高,现浇砼量很少,施工工艺简单,省去顶板抹灰等工艺从而大大降低工程造价。
2.5、网梁楼盖整体刚度大,工程实测挠度一般都小于1/500,转角变形更小,对楼盖边梁的扭转作用比普通楼板要小很多。
2.6网梁楼盖整体性好:1)试件的早中期受拉区裂缝并不出现在叠合箱与后浇肋梁的接合部位,极限破坏荷载时接合部位的裂缝宽度也小于其它部位裂缝宽度。
2)肋梁受拉筋与相应部位叠合箱受拉钢筋的应变值始终与现浇肋梁砼的压应变同步变化。
结合部剪应力方向直到破坏也没有发现错动现象。
2.7网梁楼盖有良好的抗渗性:叠合箱虽然不厚但箱体底板、顶板由特制砼浇筑完成,加之工厂化生产可保证材料和加工的质量,因此网梁楼盖有较高的抗渗性能,材料抗渗等级可达P40,满足人防抗渗要求。
2.8网梁楼盖能有效减少砼收缩裂缝,叠合箱是预制构件其收缩量已完成,而周边的现浇肋梁砼收缩应力被叠合箱均匀释放。
2、适用范围网梁楼盖技术适用于大跨度、大空间的各类建筑,如:大型商场、多层厂房、大会议厅、图书馆、地下车库、影剧院、电视演播厅、写字楼、阶梯教室、及人防工程等 3、工艺原理网梁楼盖是箱形截面的密肋楼盖,由预制构件“叠合箱”与后浇肋梁连接形成梁板合一的整体,具有底部平整,大空腔蜂巢构造空间受力的特性。
网梁楼盖不属于现浇空心板楼盖,它的受力单元不是“板”而是大翼缘箱形梁。
混凝土密肋梁空心楼盖施工

混凝土网箱梁楼盖施工技术摘要:混凝土网箱梁楼盖是一种新型的空心楼盖形式,用以形成楼盖空腔的装配箱由顶板、底板和侧壁筒三部分预制构件现场拼装而成,相邻箱体间设计为现浇钢筋混凝土肋梁,该类空心楼盖具有自重轻、刚度大、楼板底面平整、室内净空大等优点,适用于大跨度、大空间的结构。
依靠顶板、底板周边的剪力齿和外伸钢筋使预制箱体与现浇肋梁共同工作,并在节点处采用实心区域保证了楼盖的整体性和受力安全。
一、前言空心楼盖是目前应用较广泛的楼盖形式,它是在楼盖内按一定间距设置筒状或盒状的轻质填充物,在相邻填充物间绑扎钢筋,再浇筑混凝土从而在楼盖内形成有规律的空腔,该类楼盖可以有效减轻楼盖自重、增大室内空间,有效降低楼盖高度,为建筑物提供较大的使用空间。
密肋梁空心楼盖是在现浇混凝土空心楼盖基础上发展形成的新型楼盖形式,该类楼盖用以形成楼盖空腔的内模为预制箱体,箱体由预制的混凝土顶板、底板及由硬质材料制作的侧壁筒三部分组装而成、并与后浇混凝土肋梁连接成有效整体,如下图所示。
楼盖施工时将装配箱按设计要求现场布置,然后在箱体间浇筑钢筋混凝土肋梁而形成密肋状空心楼盖。
图1装配箱楼盖顶板、底板为加腋的板与侧壁筒组合而成的装配箱,如图1所示。
按照箱体的施工方法不同,装配箱又分为明箱和暗箱两种类型,明箱的顶板和底板即为楼盖结构的上、下表面,顶板和底板均设外伸钢筋,如图2(a)所示。
当楼盖上作用较大的荷载或有较高防水要求时,可在箱体顶板上部设置钢筋混凝土现浇层,即为暗箱,如图2(b)所示,底板设外伸钢筋,顶板可不设外伸钢筋。
(a)暗箱(b)明箱图2 加腋式装配箱楼盖与一般混凝土空心楼盖相比,装配箱楼盖形式具有以下特点[3-4]:(1)整个楼盖由预制箱体与钢筋混凝土现浇肋梁共同组成,箱体不仅可以作为施工时现浇肋梁的侧模,而且箱体的顶板、底板还可作为肋梁翼缘参与工作,这与一般混凝土空心楼盖中的填充筒芯或箱体仅作为不内模而不参与结构受力有着本质区别,这也是本类楼盖的一个突出特点。
浅谈混凝土叠合箱网梁楼盖施工技术

浅谈混凝土叠合箱网梁楼盖施工技术摘要:叠合箱网梁楼盖施工技术是一种新型的楼盖形式,楼盖由小型预制构件“混凝土叠合箱”与现浇混凝土肋梁结合成具有连续箱型截面的整体结构,箱体与肋梁共同受力,是一种解决大跨度大荷载等技术难题的技术手段,因此被广泛的应用到地下停车场、图书馆、体育馆、大学阶梯教室及厂房等关键词:叠合箱网梁楼盖;施工技术Abstract: The composite cage, floor beam construction technology is a new floor form, small precast” concrete composite box “in-situ concrete ribbed floor combined into the overall structure of the continuous box section, box body and ribbed force a solution to the technical means of the large span and large loads and other technical problems, so it is widely applied to the underground car park, library, gymnasium, university lecture theater and plant, etc.Key words: composite box beam floor; construction technology中图分类号:TV544+.92 文献标识码:A文章编号:叠合箱网梁楼盖施工技术是一种新型的楼盖形式,楼盖由小型预制构件“混凝土叠合箱”与现浇混凝土肋梁结合成具有连续箱型截面的整体结构,箱体与肋梁共同受力,具有空间网格骨架、梁板合一、底部平整、具有超强的承载能力,是一种解决大跨度大荷载等技术难题的技术手段。
混凝土叠合箱网梁楼盖施工技术

混凝土叠合箱网梁楼盖施工技术一、工程梗概混凝土叠合箱网梁楼盖是一种新型的楼盖体系,广泛适用于商场、仓库、地下车库等大跨度大空间建筑,具有自重轻、承载力高、节约钢材、施工快捷等优点。
叠合箱是由底板、高强复合砼制做的中空箱体、顶板组成,与现浇混凝土结合成连续性整体结构,共同受力。
随着国家对节能减排的不断重视,混凝土叠合箱网梁楼盖施工技术将会因其具有宽广的需求空间和技术优越性而被迅速推广。
山东高速科研楼地下车库就采用了这种新型技术。
二、技术特点叠合箱是由预制高强度钢筋混凝土底板、轻质材料侧壁、预制高强度钢筋混凝土顶板组成的中空箱体。
叠合箱分为明箱和暗箱两种箱体,其具体分布位置由结构受力特征而定。
箱体与后浇主梁和肋梁连接成梁板合一的整体,具有空间受力的特性。
叠合箱网梁楼盖不属于现浇空心板楼盖,它的受力单元不是“板”而是大翼缘箱型梁。
叠合箱由高强度复合混凝土制作的中空箱体,箱体参与结构整体受力,同时又起到肋梁模板的作用,使受力达到均匀合理的效果。
明箱比暗箱高,暗箱顶板上方有现浇层和钢筋网,如下图所示。
图1明箱、暗箱三、技术参数(一)基本参数1、叠合箱是参与整体受力的预制构件、叠合构件(叠合面在四周),其形式有多种, 平面尺寸有多种, 高度尺寸在250mm~1400mm内任意调整, 可根据跨度及荷载的情况选择。
2、叠合箱平面尺寸系列(mm):1000×1000, 1000×700, 1000×500, 1000×300,700×700, 700×500,500×500等。
3、叠合箱侧壁为薄壁, 厚度为8~12mm,本工程侧壁厚10mm。
4、叠合箱顶板,底板厚度可按结构不同部位进行调整,顶板最小厚度为40mm,最大厚度120mm。
底板最小厚度可为30mm(不考虑受力时) 考虑受力时不小于40mm(满足规范对预制构件最薄要求)。
需要受压区混凝土较大时,其厚度做到100mm。
装配式混凝土网梁空心楼盖施工工法

装配式混凝土网梁空心楼盖施工工法一、前言装配式混凝土网梁空心楼盖施工工法是一种新型的楼盖结构施工技术,具有施工快、施工质量高、使用寿命长等优点,广泛应用于各种建筑工程中。
本文将对该工法进行详细的介绍,以期为施工方提供科学靠谱、实用有效的指导。
二、工法特点装配式混凝土网梁空心楼盖是一种预制混凝土构件组成的结构体系。
该系统的特点是采用钢筋混凝土网梁作为其主要构件,配合各种连接件,将网梁按照一定的网格布置方式,组成一系列的单元。
然后将这些单元按照一定的拼装方式装配成楼盖板,使整个构件形成一种轻巧、刚性、连续性好、阻尼性能良好的楼盖结构。
该工法有以下特点:1.施工方便:该工法使用预制构件,构件精确、工厂化生产,现场只需进行拼装即可实现整体构件的安装,不需要结构混凝土的现场浇筑,有效缩短了工期。
2.质量可靠:在工厂化生产过程中,构件制作无受现场环境影响,制作质量稳定可靠,材料科学选用,结构连续性好,避免施工过程中“裂缝、渗漏、翘曲”等建筑质量问题。
3.施工环保:无需在现场进行浇筑,杜绝了现场施工带来的尘土飞扬、噪音扰民等环保问题,使施工现场干净、整洁。
4.经济效益:由于节约了现场施工时间以及减少了人力和材料的浪费,有效节约了成本,以达到经济效益。
5.施工工艺简单:考虑到装配式施工的特点,施工过程较为简单,容易操作,且在施工过程中能减少人员现场作业,增加施工工艺的安全性。
三、适应范围装配式混凝土网梁空心楼盖施工工法适用于各种建筑类型,如大型住宅楼、校园教学楼、商业综合体、医院等。
其特点和优势能够满足现代建筑对结构体系的稳定性、美观性及经济效率等多方面要求,非常适合城市建设中的高层建筑。
四、工艺原理施工工法与实际工程之间的联系该工法的施工工艺是将现场所需的混凝土网梁按图纸拼装好,再将钢筋等连接材料进行焊接处理作为连接构建单元,之后将构建单元按照规定的处理方法装配成为预制构件单元,实现整体化施工工艺。
因此许多施工过程环节可以在厂房中完成,组装好的楼板再由卡车运输到现场,之后将现场所有的构建单元按照图纸装配完成。
混凝土叠合箱网梁楼盖施工技术及控制

2混 凝 土 叠 合箱 网梁 楼 盖 构 造 简 介
2 . 1叠 合 箱
合 一 的整 体 楼 盖 技 术 , 具有底部平整 、 大 空腔 网 梁 构 造 受 力 的 特点… 。特别适用于大跨度、 大 空 间 的公 共建 筑 和 民 用 建 筑 项
混 凝 土 叠 合 箱 网梁 楼 盖 的叠 合 箱 不 同 于 其他 空 心 楼 盖 所 采 用 的 内置 箱 体 ,叠 合 箱 实际 是预 制构 件 ,参 与 结 构 整 体 受 力 ,同 时也 充 当 内模 ,而 其 他 形 式 的空 心楼 盖 的 箱体 只 是 模 板 。此 种楼 盖 只是 比 密 肋 楼 盖 多 了一 个 底 , 可 完 全遵 照 现 行 的 规 范 进 行 设 计施 工 叠 合 箱 网 梁 楼 盖 的平 面
关键 词 : 叠合 箱 网 梁楼 盖 ; 安装方法; 质 量控 制 ; 肋梁 ; 大 空腔 网 梁构 造
中圈分类号 : 1  ̄ L r / ' 4 5 . 7 文 献标 识 码 : A 文章编号: 1 6 7 1 — 9 1 0 7 ( 2 0 1 3 ) 0 7 — 0 0 2 2 一 O 4
Co n s t r u c t i o n T e c h n o l o g y a n d Co n t r o l f o r Ne t Be a m Ce i l i n g o f Co n c r e t e Co mp o s i t e Bo x
示意 如 图 1所 示 。
目。据分析1 2 1 , 叠 合箱楼盖与 大跨度预应 力楼盖 、 柱帽 无梁楼
盖、 密肋井字梁楼盖等 相比 , 其经济效益最 高 , 具体 如 表 1所
示。
表 1不 同楼 盖体 系成 本 分 析 表

混凝土叠合箱网梁楼盖施工关键技术探讨
不符合质量要求 的不得使用 。 并按设计 图纸核对叠合箱 的型
号和规格 。
( 2 ) 检查墙体或柱标高及轴线 。墙体或柱的钢筋办完 隐 、
预检 。
面胶 条 , 要求海棉胶条 高压缩性 、 高弹性 和低密度 。 也பைடு நூலகம்可以粘
贴1 5 m m× 5 m m( 宽 ×厚 ) 规格 的双面胶带 。 胶 条应距离叠合箱外 边线尺寸一致 ,并 与模 板粘贴牢 固。粘贴松动部位需用小铁钉钉牢。胶条可密闭模板与底箱 之 间的缝 隙 , 防止叠合箱 的底板 与模板之 间产 生漏浆 。叠合 箱粘贴胶条示意图见图 4 。
图 1 叠合箱的基本形式
( b )1 - 1 剖面图
2 . 2 网梁 楼 盖 的特 点
网梁楼 盖是箱形截 面的密肋楼盖 , 由预制叠合构 件“ 叠 合箱 ” 与后浇肋 梁连 接成 梁板合一 的整体 。叠合箱 由预制 高 强度钢筋混凝土顶板 、 轻 质材 料侧壁 和预制 高强度钢 筋混凝 土底板组成 。肋梁采用普通混凝土现浇而成 , 与叠合 箱结合 成整体楼盖 。网梁楼盖基 本构造见 图 1 。网梁楼盖体系具有 底部平整 、 大空腔蜂窝构造 、 空间受力 的特性 。 网梁楼盖不属 于现浇空心板楼盖 ,它的基本受力单元是大翼缘箱形肋梁 。
u 口罔 冈
L
粱一 :i —
( a )叠合箱平面图
工现场 劳动强度 、 降低环境污染等优 点 , 也具有现浇 结构整 体性好 的特点。 其 中, 叠合箱 由预制高强度钢筋混凝土底箱 、
轻质材料侧板和预制高强度钢筋混凝土顶箱组成 。 叠合箱根 据位置不 同, 可分为 明箱和暗箱。 2 . 1网梁楼盖的基本构造
跨度、 大空间的要 求 , 同时具有节约成本和缩短工期的特 点。 本文重点介 绍 了其施 工技术流程和 关键技术 , 主要 包括叠
混凝土叠合箱网梁楼盖施工工法
由山东天齐置业集团股份有限公司、济南坚构建筑技术有限公司等 企业完成的工法
01 形成原因
03 操作原理 05 质量控制
目录
02 工法特点 04 材料设备 06 安全措施
07 环保措施
09 应用实例
目录
08 效益分析 010 荣誉表彰
基本信息
《混凝土叠合箱梁楼盖施工工法》是山东天齐置业集团股份有限公司、济南坚构建筑技术有限公司、湖南省 建筑工程集团总公司、江西省建工集团公司、潍坊昌大建设集团有限公司完成的建筑类施工工法;作者分别是肖 华锋、李克翔、刘玉彦、向方、熊君放、谭小星、吴祥红、李向阳、徐树发、孟宪礼、徐顺福、王明艳;适用范 围是跨度较大的各类建筑,如商场、车库、大会议厅、图书馆、教学楼、电视演播厅等。
安全措施
安全措施
采用《混凝土叠合箱梁楼盖施工工法》施工时,除应执行国家、地方的各项安全施工的规定外,尚应遵守注 意下列事项:
1.楼面四周设置安全护栏及安全,操作人员佩戴好安全帽。 2.叠合箱模板支柱应安装在平整、坚实的底面上,一般支柱下垫通长脚手板,用楔子楔紧。 3.当支柱使用高度超过3.5米时,每隔2米高度用直角扣件和钢管将支柱互相连接牢固(当采用碗扣架时, 每隔1.2米设置水平拉杆)。 4.各种叠合箱应按不同型号存放整齐,高度符合安全要求。 5.吊装叠合箱构件时应注意安全,构件的码放方法正确,一次吊装不得超过十层。 6.叠合箱侧壁安装时应轻拿轻放不得使用重物敲击。 7.箱体安装人员应按规定穿戴劳动用品,严禁人员穿拖鞋进行作业。
荣誉表彰
荣誉表彰
2008年1月31日,中华人民共和国住房和城乡建设部以“建质22号”文件发布《关于公布2005-2006年度国 家级工法的通知》,《混凝土叠合箱梁楼盖施工工法》被评定为2005-2006年度国家二级工法。
混凝土叠合箱网梁楼盖施工工法
混凝土叠合箱网梁楼盖施工工法混凝土叠合箱网梁楼盖施工工法一、前言混凝土叠合箱网梁技术是一种新型的楼盖施工工法,通过将预制的叠合箱形式的模板组合,搭接出网格状结构,并在内部注入混凝土,形成具有较高承载能力的楼盖结构。
本文将详细介绍该施工工法的特点、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点混凝土叠合箱网梁楼盖施工工法有以下几个特点:1. 强度高:采用预制的叠合箱模板,结构坚固稳定,能够承担较大的荷载。
2. 构造简便:通过搭接叠合箱形成网格结构,简化了施工工艺,提高了施工效率。
3. 抗震性能好:叠合箱的结构形式具有较好的抗震性能,能够在地震等自然灾害下保持结构的完整性。
4. 施工周期短:采用预制模板和快速施工技术,能够大幅度缩短施工周期。
三、适应范围混凝土叠合箱网梁楼盖施工工法适用于多种建筑类型,特别适用于层高较低、面积较大的楼盖结构,如工厂、仓库等工业建筑。
四、工艺原理混凝土叠合箱网梁楼盖施工工法基于以下原理:1. 叠合箱模板:采用预制的叠合箱模板,通过搭接组合形成网格状结构,提供施工的支撑和脚手架。
2. 模板固定:将叠合箱模板固定在建筑的柱子或墙体上,保持稳定。
3. 浇筑混凝土:在叠合箱内部注入混凝土,填满整个网格结构,形成楼盖。
4. 拆除模板:待混凝土充分硬化后,拆除模板,完成楼盖的施工。
五、施工工艺混凝土叠合箱网梁楼盖施工工艺主要包括以下几个阶段:1. 准备工作:准备叠合箱模板、钢筋、混凝土等材料,并进行模板的检查与调整。
2. 搭设支撑体系:将叠合箱模板固定在柱子或墙体上,形成支撑体系,并设置脚手架。
3. 钢筋加工与安装:根据设计要求,进行钢筋的加工与安装,并进行质量检查。
4. 浇筑混凝土:通过管道或泵将混凝土从顶部倒入叠合箱内部,保证充实度和均匀性。
5. 养护与拆模:待混凝土充分硬化后,进行适当养护,并拆除叠合箱模板。
6. 后续工序:进行地面处理、防水等后续工序,完成楼盖的施工。
混凝土叠合箱网梁技术介绍
山东大学活动中心 大厅22.5x65m 非预应力网梁楼盖 结构高度850mm。 大荷载上人屋面 2005年施工
滨州奥体训练馆 24x48m 一层健身馆 二层羽毛球馆
非预应力网梁楼 盖结构高度1.1米
聊城电力大厦大厅 25.2x38.2m 非预应力网梁高 1.2m
屋盖顶上托了180 吨的亭子
潍坊市艺术中心 跨度27.5x36.6m 网梁楼盖高度1.2m 楼盖下面是大空间 上面分割为小空间
模板工程量少且简单,整张竹胶板铺 装,施工快
济南72433部队 地下车库 柱网 8.4x7.8m 覆土厚度1.2m 网梁高度0.5m
板底刮腻子刷涂料 加采光井 2005年竣工
济南大地锐城城市综合体
地下车库为两层 车库建筑面积6.2万平方 柱网尺寸 8.4x8.4m 覆土厚度1.5m,跑消防 车 网梁结构高度600mm 下图是普通梁板的地下 车库 模板工程量大、操作复 杂、 大梁高度900mm
潍坊海事局大厦 大空间部分25.6x45.2m 网梁楼盖高度1100mm
山东礼邦服装公 司 二层车间 柱网由8x8m改为 12x12m 层高由4.8m改 4.2m
省去了吊顶,天 花 板为刮腻子刷涂 料 2003年施工
济南怡科大厦 大跨度部分 16.8x18.8m(原 8.4m柱距抽柱) 网梁楼盖高度 650mm 正常8.4m跨的普通 梁高700mm
网梁楼盖的特点
•ห้องสมุดไป่ตู้
•
•
五、节约大量的钢材和砼 网梁楼盖自重之 轻、承载力之高,目前少有哪种体系能达到 如此程度。 折算厚度(折算实心厚度与楼盖 截面高度之比)一般都在30%~20%, 节约钢材 30%~50%, 现浇砼量只为一般用量的三分一, 经济效果非常显著。减轻自重有非常意义 六、方便施工减少模板 网梁楼盖的模板平 整简单、节省模板、不破坏竹胶板、现浇砼 量很少、施工工艺简单、能缩短施工周期。 七、耐火性能、耐久性能好 网梁楼盖的钢 筋保护层厚度严格按规范规定,耐火极限完 全达到一级防火标准。耐久性完全达到规范 标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.3.8组合板侧壁安装时应轻拿轻放,不得使用重物敲击。
3.3.9浇筑混凝土必须用小直径振动棒震捣,严禁振动棒直接贴在组合板侧壁上震捣。
3.3.10拆除模板的顺序应从跨中心开始,逐步往四周柱子方向拆除。
4结论
4.1施工时网箱梁侧板的加固一定要到位。
图11组合板粘贴胶条示意图
6、安装组合板底板
1)仔细对照箱型布置图纸,按照组合板位置线进行底板布置。底板之间的间距由设计要求的肋梁宽度确定,组合板是受力构件,位置不同,箱体的厚度配筋也不同,要严格按照箱型布置图进行摆放,防止错放箱型。
2)摆放组合板底板时,应按设计要求区分明箱、暗箱。
3)就位时,应使组合板对准所划定的组合板位置线,慢降到位,稳定落实。箱底外边线应与肋梁边线吻合。
2)检查墙体或柱标高及轴线。墙体或柱的钢筋直径、型号、位置、连接、构造等项目。
2、组合板构件的吊装。
1)组合板构件到达施工现场后应使用塔吊等起重设备进行吊装。起重设备最大幅度的起重荷载应不小于10KN。
2)使用组合板构件专用吊装工具进行吊装。将短钢管置于板底,钢管距板外边100mm,用吊环将钢管套住,垂直起吊。开始起吊、落地时应缓慢进行,并派专人指挥。
2.1.2网箱梁空心楼盖体系具有底部平整、大空腔蜂窝构造、空间受力的特性。网箱梁空心楼盖不属于现浇空心板楼盖,它的基本受力单元是大翼缘箱形肋梁。组合板是由复合混凝土制作的中空箱体,箱体参与结构整体受力,同时又起到肋梁模板的作用。一些细部做法见下图2、3、4、5
图2组合板示意图图3组合模具示意图
图4组合板钢筋与肋梁筋连接图5组合模具钢筋与肋梁筋连接
2)底板预留锚固钢筋锚入肋梁混凝土即可。
3)肋梁箍筋弯折半径应严格按规范规定执行,箍筋弯弧内径满足规范规定最小半径即可,不应随意加大半径,以防肋梁主筋位移。
4)肋梁主筋及箍筋下料时须注意图纸对钢筋保护层厚度的要求,一般要求是:侧向保护层10mm,上下保护层厚25mm。
5)钢筋绑扎完成应组织相关人员进行隐蔽工程验收。
组合板构件具有混凝土建筑预制构件施工资质的企业负责加工。质量应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
3.2.2混凝土组合板密肋梁空心楼盖施工
1、施工准备
1)组合板预制构件进场检验:检查产品出厂合格证书、试验报告。检查组合板的表面质量,检查有无裂缝、缺损,凡不符合质量要求的不得使用。并按设计图纸核对组合板的型号和规格。
5)混凝土浇筑完成要防止混凝土水分过早蒸发,早期宜采用塑料薄膜等覆盖的养护方法,并按照《混凝土结构工程施工质量验收规范》(GB 50204—2002)的要求进行混凝土养护。
13、底模板拆除
1)模板的拆除对结构混凝土强度要求应符合《混凝土结构工程施工质量验收规范》(GB 50204—2002)中4.3模板拆除的规定。
2)组合板总高度≥500mm时,需要对侧壁进行拉接,提高侧壁抵抗侧向压力的能力。
图12侧壁加固图
11、安装组合板顶板
1)对照箱型布置图纸,进行顶板安装,不得错放箱型。
2)将组合板顶板预留钢筋应横平竖直,弯钩朝下。顶板就位见下图
图13顶板安装图14顶板安装完毕
12、混凝土浇筑
1)组合板安装完成,应组织有关人员对组合板安装进行验收。
混凝土网箱梁楼盖施工技术
摘要:混凝土网箱梁楼盖是一种新型的空心楼盖形式,用以形成楼盖空腔的装配箱由顶板、底板和侧壁筒三部分预制构件现场拼装而成,相邻箱体间设计为现浇钢筋混凝土肋梁,该类空心楼盖具有自重轻、刚度大、楼板底面平整、室内净空大等优点,适用于大跨度、大空间的结构。本文从施工方法和工艺对网箱梁的底板、侧壁、顶板安装及砼浇筑的施工进行阐述。
4)摆放组合板底板时,应保证模板上的海绵胶条粘贴牢固,且位置正确。作业人员应注意对密封胶条的保护,不得破坏胶条。
5)组合板与底模板之间应结合紧密,严禁漏浆。
7、调整底板钢筋
按照图纸要求,调整底板预留锚固钢筋的位置和形状,锚固筋应横平竖直,弯钩朝上。
8、绑扎肋梁钢筋
1)钢筋绑扎应按图纸设计要求及钢筋施工技术规范施工。双向密肋楼板的钢筋应由设计明确纵向和横向底筋的上下位置,以免因底筋互相编织而无法施工。
2.2组合板的基本形式
2.2.1组合板的高度在250~1400mm内任意调整,可根据不同情况进行选择。
2.2.2组合板的平面尺寸系列(mm):1000×1000,1000×700,1000×500,1000×300,700×700,700×500,700×300,500×500,500×300等。
2.2.3组合板侧壁为薄壁,厚度为8mm。
4.2网箱梁侧板在边梁处的加固要引起足够的重视。
4.3网箱梁的标高控制。
4.4底模拆除砼同条件试块强度必须达到100%。
9、铺设线管
1)铺完组合板底板、绑完肋梁后,开始铺设穿线管、安装线盒。穿线管安装以顺肋梁方向为主,跨底板为辅;线盒安装按设计位置在底板割孔,安装完毕用混凝土浇实稳固。
2)组合板侧壁安装完,由安装线管人员负责线管与侧壁交叉处的割孔工作,并安装就位。
10、安装组合板侧壁
1)在组合板底板上安装组合板侧壁,侧壁应安装在底箱的外槽上。侧壁尺寸应与组合板尺寸相符。
3)模板支设完成应组织相关人员进行模板分项工程验收。
4、放组合板位置线
在已验收合格的底模板上,根据施工图纸的轴线尺寸,弹出肋梁边线(即组合板外边的位置线),以保证组合板准确就位。弹线前须复核工程轴线总尺寸,确认无误后方可弹线。组合板暗箱位置应用红漆做出特殊标记,防止错放箱体。
5、粘贴密封胶条
在底模板上,按照已弹好的肋梁边线(组合板外边线)向内侧偏移10mm粘贴20mm×5mm(宽×厚)规格的海绵单面胶条。胶条应距离组合板外边线尺寸一致,并与模板粘贴牢固。胶条可密闭模板与底箱之间的缝隙,防止组合板的底板与模板之间产生漏浆。组合板粘贴胶条示意图见图8。
1.前言
混凝土网箱梁楼盖是一种新型的楼盖形式。楼盖由小型预制构件(混凝土组合板)与现浇混凝土肋梁结合成具有连续箱型截面的整体结构,箱体与肋梁共同受力。它具有预制构件工厂化加工、质量稳定、减少施工现场劳动强度、降低环境污染等优点,也具有现浇结构整体性好的特点。其中,组合板由预制高强度钢筋混凝土底板、轻质材料侧板和预制高强度钢筋混凝土顶板组成。组合板箱体根据位置不同,可分为明箱和暗箱详见图1。
2)底摸拆除前须提出拆模申请,并获得批准后方可进行。
3)应遵循先支后拆,后支先拆;先拆不承重的模板,后拆承重部分的模板;自上而下,先拆侧向支撑,后拆竖向支撑等原则。
4)模板工程作业组织,应遵循支模与拆模统一由一个作业班组进行作业。其好处是,支模就考虑拆模的方便和安全,拆模时,人员熟知情况,易找拆模关键点位,对拆模进度、安全、模板及配件的保护都有利。
图1网箱梁空心楼盖平面示意图
2.工艺原理
2.1网箱梁空心楼盖的基本构造
2.1.1网箱梁空心楼盖是箱形截面的密肋楼盖,由预制组合构件“组合板”与后浇肋梁连接成梁板合一的整体。组合板由预制高强度钢筋混凝土顶板、轻质材料侧壁和预制高强度钢筋混凝土底板组成。肋梁采用普通混凝土现浇而成,与组合板结合成整体楼盖。
3)组合板的堆放及场地要求。堆放场地应事先抄平、整实。组合板应按照不同型号、规格分类堆放,不允许不同板号重叠堆放。条件允许时应随到随上楼。每块叠合板在板的四角应放置垫木,上下对齐、对正、垫平、垫实。板的堆放高度不大于九层。
3、铺设底板模板
1)底模板满堂铺设。
2)密肋梁空心楼盖的跨度大于6m时,模板需要起拱。图要求起拱高度按短跨尺寸的1/300。
2)混凝土浇筑时,应提前对组合板壁板、箱顶侧壁、箱底侧壁进行洒水湿润,防止现浇混凝土失水,影响混凝土强度。
3)混凝土根据设计要求配制,骨料选用粒径为5~20mm的石子和中砂,并根据季节温差选用不同类型的减水剂。
4)混凝土浇捣应垂直于主龙骨方向进行;肋梁部位采用Φ30mm或≯50mm插人式振捣器振捣,严禁使用振捣器振捣组合板的侧壁,防止组合板因混凝土振捣产生位移。
5)拆除底板模板时,应避免钢架杆等重物对组合板的撞击。
14、板底清理
1)将组合板板底粘贴的海绵单面胶条(双面胶带)清除干净。
2)清理组合板底部与板底肋梁之间渗漏的混凝土砂浆,保证混凝土边角顺直,棱角分明。
3.3注意事项
3.3.1为保证海绵胶条粘贴牢固,底模板应在海绵胶贴粘贴完成后,方可涂刷脱模剂。
3.3.2海绵胶条应与模板粘贴牢固且位置正确,确保模板不漏浆。
2.2.4组合板顶板、底板厚度可按结构不同部位进行调整,顶板最小厚度为40mm,底板不考虑受力时最小厚度为30mm,考虑受力时不小于40mm。
ቤተ መጻሕፍቲ ባይዱ3.施工工艺流程及操作要点
3.1施工工艺流程(见图7)
图6组合板施工工艺流程
图7侧板打眼图8侧板组装
图9安放箱体图10箱体就位
3.2操作要点
3.2.1组合板构件制作
3.3.3组合板明箱、暗箱位置正确,不得错放箱型。
3.3.4组合板预留钢筋与肋梁主筋的锚固应符合《混凝土结构工程施工质量验收规范》(GB 50204—2002)的规定。
3.3.5不得在板上任意凿洞,板上如需要打洞,应用机械钻孔,并按设计要求做相应的加固处理。
3.3.6组合板模板支柱应安装在平整、坚实的底面上,一般支柱下垫通长脚手板,用楔子楔紧。
