…年产50万平方米模切电子元器件项目混凝土浇筑工程质量旁站监理工作方案》审核:编制:*项目监理部编制日期:年月日#混凝土浇筑工程质量旁站监理工作方案《为了有效控制本工程混凝土浇筑的施工质量,根据建设部和天津市的有关规定及对房屋建筑工程的关键部位、关键工序必须实行旁站监理的要求,结合本工程的实际情况,制定混凝土浇筑工程质量旁站监理工作方案。

一、旁站监理检查依据:1、建设工程相关法律、法规。

2、《混凝土结构工程施工质量验收规范》GB50204-20023、《混凝土质量控制标准》GB50164-924、《混凝土强度检验评定标准》GBJ107-875、《建设工程监理规范》GB50319-2000/6、《房屋建筑工程施工旁站监理管理办法(试行)》建设部7、《普通混凝土用砂质量标准及检验方法》JGJ52-928、《普通混凝土用碎石和卵石质量标准及检验方法》JGJ53-929、《普通砼配合比设计规程》JGJ55-200010、《砼外加剂应用技术规程》GBJ119-8811、天津市建委文件:《建设工程实行预拌(商品)混凝土浇筑的规定》12、天津市建委文件:《建设工程质量检测见证取样送样暂行规定》13、经批准的施工组织设计\14、中华人民共和国国家标准《建筑工程施工质量验收统一标准》GBG50300-200115、天津市津南区建委、质量监督站的有关规定、规程等。

16、建设工程承包合同文件,委托监理合同文件;17、经批准的设计文件和补充施工方案;18、工程监理规划和旁站监理工作方案。

二、适用范围本监理方案适用于本工程范围内钢筋混凝土结构工程浇筑砼的旁站监理检查工作。

三、旁站监理程序\1、监理单位根据建筑工程特点编写砼浇筑工程旁站监理方案,通知施工单位。

2、施工单位根据监理方案和施工组织设计的要求,提出该部位砼浇筑方案、方法、路线及施工缝、后浇带留置等标示说明。

3、施工单位将砼浇筑施工的各项准备工作已完成,作为开工申请内容,送交监理单位。

24小时旁站监理措施

24小时旁站监理措施

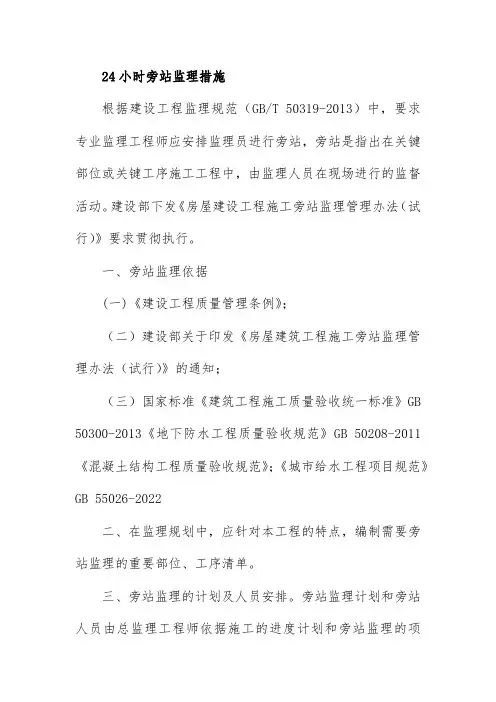

24小时旁站监理措施根据建设工程监理规范(GB/T 50319-2013)中,要求专业监理工程师应安排监理员进行旁站,旁站是指出在关键部位或关键工序施工工程中,由监理人员在现场进行的监督活动。

建设部下发《房屋建设工程施工旁站监理管理办法(试行)》要求贯彻执行。

一、旁站监理依据(一)《建设工程质量管理条例》;(二)建设部关于印发《房屋建筑工程施工旁站监理管理办法(试行)》的通知;(三)国家标准《建筑工程施工质量验收统一标准》GB 50300-2013《地下防水工程质量验收规范》GB 50208-2011《混凝土结构工程质量验收规范》;《城市给水工程项目规范》GB 55026-2022二、在监理规划中,应针对本工程的特点,编制需要旁站监理的重要部位、工序清单。

三、旁站监理的计划及人员安排。

旁站监理计划和旁站人员由总监理工程师依据施工的进度计划和旁站监理的项目负责编制。

四、本工程旁站监理范围(一)基础工程及结构工程的关键部位、关键工序,如:基础验槽、土方回填、钢筋隐蔽工程、混凝土后浇带及防水混凝土浇筑施工、防水层细部构造处理、钢结构焊接等。

(二)设备系统打压试验,接地电阻测试、设备调试等,专业监理工程师应进行旁站监理。

(三)设备联合调试也需旁站。

五、本工程旁站监理工作程序(一)施工单位根据项目监理部制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,书面通知项目监理部,项目监理部安排旁站监理人员按照此方案实施旁站监理。

(二)旁站监理人员在关键部位、关键工序地施工时有目的地进行旁站。

当发现施工企业有违反工程建设强制性标准时,责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量的,及时向总监理工程师报告,由总监理工程师下达局部暂停施工指令或采取其他应急措施。

(三)旁站监理人员如实准确做好旁站监理记录。

旁站监理人员、施工企业现场质检人员在旁站监理记录上签字同意后,方可进行下道工序施工。

旁站监理方案

旁站监理方案

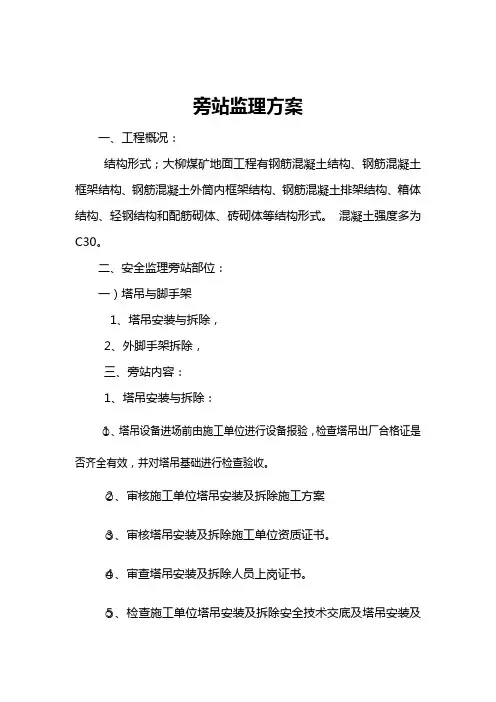

旁站监理方案一、工程概况:结构形式;大柳煤矿地面工程有钢筋混凝土结构、钢筋混凝土框架结构、钢筋混凝土外筒内框架结构、钢筋混凝土排架结构、箱体结构、轻钢结构和配筋砌体、砖砌体等结构形式。

混凝土强度多为C30。

二、安全监理旁站部位:一)塔吊与脚手架1、塔吊安装与拆除,2、外脚手架拆除,三、旁站内容:1、塔吊安装与拆除:○1、塔吊设备进场前由施工单位进行设备报验,检查塔吊出厂合格证是否齐全有效,并对塔吊基础进行检查验收。

○2、审核施工单位塔吊安装及拆除施工方案○3、审核塔吊安装及拆除施工单位资质证书。

○4、审查塔吊安装及拆除人员上岗证书。

○5、检查施工单位塔吊安装及拆除安全技术交底及塔吊安装及拆除验收记录。

○6、旁站监理施工全过程是否按塔吊安装及拆除施工方案进行施工。

○7、旁站监理过程中施工单位未按塔吊安装及拆除施工方案进行施工或发现安全隐患应立即暂停施工进行整改。

○8、作好旁站监理记录,施工过程要记录清楚并保存原始资料。

,2、外脚手架拆除:○1、审核施工单位外脚手架安装及拆除施工方案。

○2、审查施工单位外脚手架安装及拆除人员上岗证书。

○3、拆卸架前要督促施工单位检查桥架上是否有杂物、电线水管等临时设施,必须先清除干净后拆除。

操作人员必须进行安全交底,并划分作业区,在作业区周围设施上设置绑扎围栏或竖立警戒标志,地面设专人指导,严禁非工作人员进入警戒线的维护范围内。

○4、拆除架上的工作人员应戴好安全帽,系好安全带,裹腿,穿软地鞋。

拆除前,操作人员必须进行安全交底,做好班前工作,并划分作业区。

○5拆除顺序应遵守由上而下,先搭的拆除原则,即先拆栏杆,脚手板,剪刀膛,而后拆小横杆,大横杆,立杆等,按一步一清原则依次进行,严禁上下同时拆除作业。

○6、附在架上安全网要随架的拆除而逐步拆下,翻桥板要向下外倾,以防止杂物下落打破玻璃,翻板时要有专人负责安全警戒。

○7、拆架时,拆下材料堆放在架上或平台不得超载,拆除下来的螺栓要放入工具袋,小构件要放入工具袋内,拆下来钢管、桥板、传递人员位置要错开,不允许在同一线上操作,短料、桥板、构件、螺栓等可放入上落笼内降下,停台装料时要打信号降落,严禁从高空抛掷料具落地。

旁站监理的范围与内容(精选)

旁站监理的范围与内容(精选)

旁站监理的范围与内容(精选)一、旁站监理的工作范围钻孔灌注桩、土方回填,混凝土浇筑,梁、柱结点钢筋隐蔽,预埋螺栓、钢结构吊装,避雷针(网)接地装置安装及接地电阻测试,风管等。

二、旁站监理工作内容1、钻孔砼灌注桩旁站监理要点(1)施工中应对成孔,清渣、放置钢筋笼、灌筑混凝土等全过程检查,人工挖孔桩尚应复验孔底持力层土(岩)性。

对桩芯土方开挖完后,建设单位,勘察单位、设计单位、监理单位一起验收。

对孔深、孔径、扩高、扩径、锅底深、护壁和锅底成型及进入持力层的深度、轴线、重直度进行复核,满足设计和施工规范要求,一致表示同意验收合格的成孔桩,办理终孔验收记录。

(2)在浇筑混凝土前,先检查浇筑前的准备工作,再复检成孔桩锅底沉渣、於泥、积水是否清理干净。

本工程桩基混凝土时采用串桶,混凝土应垂直灌入桩孔内,并连续分层浇筑,每层厚不得超过1.5m。

2、土方回填旁站监理要点(1)土方回填前监督施工单位清除基底的垃圾,树根等杂物,抽除坑穴积水、淤泥。

(2)填土施工过程中要检查排水措施,每层填筑厚度,填方含水量,压实程度。

填筑厚度及压实遍数可根据土质,压实系数及所用机器确定,由于设计无具体要求,可参照下表执行。

3、混凝土浇筑旁站监理(1)在浇筑混凝土前,先检查浇筑前的准备工作。

混凝土自吊斗口下落的自由倾落高度不得超过2m,超过时要求施工方采取措施,用串桶或溜管接泵送管,使其达到要求。

根据当时工程量的情况,检查串桶或溜管接泵送管,使其达到要求。

根据当时工程量的情况,检查施工单位泵的台数能否满足工程的需要,施工方的技术员是否在现场指导施工,准备工作完成之后方可同意开始浇筑。

(2)混凝土浇筑时,要求施工员分段分层连续进行,浇筑层的高度应根据结构的特点,一般为振捣器的作用部分的1.25倍,最大不超过500mm。

使用插入式振捣器应快插慢拔,插点要求均匀排列,做到均匀振实。

移动的间距不大于振捣器作用的半径的1.5倍(一般为30~40mm)。

现浇混凝土结构的质量控制监理措施

现浇混凝土结构的质量控制监理措施

1.监理的准备工作1)项目监理机构内部的图纸会审(1)专业监理工程师应详细查看设计文件,掌握图纸中建造结构的柱、梁、板、墙等构件的平面位置、标高和构件尺寸,各部份混凝土结构的强度等级;明确钢筋的连接方式、锚固搭接长度、重要部位的钢筋配置、后浇带的设置部位及要求。

(2) 总监组织相关专业监理工程师会审图纸。

复查各专业图纸上预埋件、预留孔洞、设备管道井等位置、尺寸,掌握设计意图,发现图纸中的错漏时反馈设计单位进行修正。

2)对承包商提交的施工技术方案进行审查和批复(1) 审查模板及其支架的设计计算书;审批模板及其支架的拆除顺序、时间,后浇带模板的支顶和拆除的作业方案。

(2)审批钢筋的加工、钢筋的连接方式、钢筋的定位等技术措施。

(3) 审批大体积混凝土浇捣作业方案,混凝土施工缝的留置部位以及处理技术措施,后浇带的处理技术措施,混凝土各部位的养护措施。

(4)审查见证员、试验员的资格,电焊工等相关作业人员的岗位培训证是否符合有关规定。

(5) 审核承包商施工机械设备和工器具配备情况是否满足合同和施工要求;计量器具(经纬仪、水准仪、测距仪、磅称等)有效检定的核实;检查承包商对混凝土试件的标准养护条件。

3)测量放线的复验和确认专业监理工程师应及时复核承包商报送的楼层柱网轴线、标高控制线等施工测量放线成果,查验确认建造物的沉降观测值。

4)钢筋、水泥等原材料的检验专业监理工程师对进场的钢材,检查其出厂质量证明书和生产许可证。

对进场的钢材按规定抽取试件作力学性能检验,使其质量符合有关标准。

水泥进场必须提供出厂合格证和出厂检验报告,按规定对水泥强度、安定性等进行复验,其质量必须符合现行国家标准规定。

专业监理工程师或者监理员要对抽样检验按规定比例进行见证取样和送检。

未经专业监理工程师验收或者验收不合格的材料不得使用。

2.施工中监理工程师的质量控制工作1)模板工程施工的质量控制专业监理工程师应组织监理人员对模板工程的质量进行查验,在混凝土浇捣前应对模板工程进行验收。

混凝土浇筑工程质量旁站监理检查细则

混凝土浇筑工程质量旁站监理检查细则

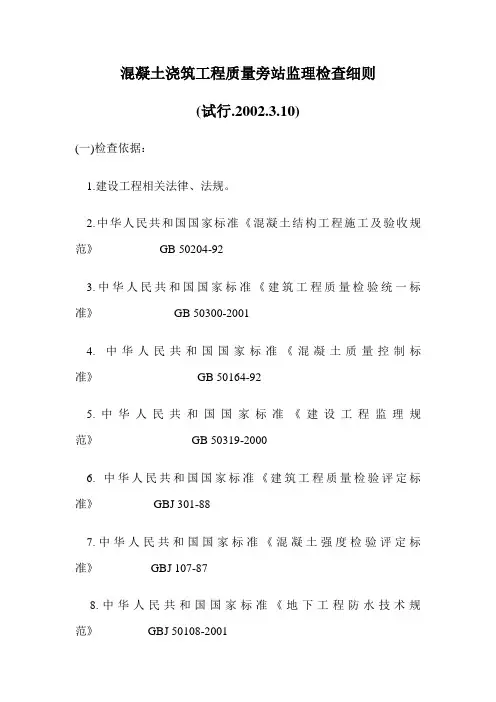

混凝土浇筑工程质量旁站监理检查细则(试行.2002.3.10)(一)检查依据:1.建设工程相关法律、法规。

2.中华人民共和国国家标准《混凝土结构工程施工及验收规范》GB 50204-923.中华人民共和国国家标准《建筑工程质量检验统一标准》GB 50300-20014. 中华人民共和国国家标准《混凝土质量控制标准》GB 50164-925.中华人民共和国国家标准《建设工程监理规范》GB 50319-20006. 中华人民共和国国家标准《建筑工程质量检验评定标准》GBJ 301-887.中华人民共和国国家标准《混凝土强度检验评定标准》GBJ 107-878.中华人民共和国国家标准《地下工程防水技术规范》GBJ 50108-20019.中华人民共和国工程建设国家标准《建筑抗震设计规范》GBJ 11-8910.中华人民共和国建设部行业标准《钢筋混凝土高层建筑结构设计与施工规程》JGJ 3-9111.中华人民共和国建设部行业标准《普通混凝土用砂质量标准及检验方法》JGJ52-9212.中华人民共和国建设部行业标准《普通混凝土用碎石和卵石质量标准及检验方法》JGJ53-9213.国家建材局、经贸委、建设部、农业部、技监局建材生管发字(1993)183号《关于加强水泥产品质量管理的通知》14.天津市建委文件:《关于提高本市住宅工程质量的若干暂行规定》15.天津市建委文件:《建设工程实行预拌(商品)混凝土浇筑的规定》;16.天津市建委文件:建设工程质量检测见证取样送样暂行规定》17.经施工图审核通过的施工图设计文件;18.国家及施工企业相关工法;19.建设工程承包合同文件、委托监理合同文件;20.经批准的施工组织设计、监理规划和旁站监理工作方案。

(二)适用范围本检查细则适用于天沣市监理企业对本市范围内工业与民用建筑和一般构筑物的钢筋混凝土结构工程浇筑砼的旁站监理检查工作。

特种混凝土或有特殊要求的混凝土结构浇筑尚应符合专门的规定。

旁站监理方案

旁站监理方案一、工程测量与基准点在工程施工过程中,精确的测量与基准点的设定是确保工程质量的基础。

旁站监理将重点关注以下方面:审核施工单位的测量方案和基准点设置方案,确保其符合设计要求和相关规范。

监督施工单位按照批准的方案进行测量工作,并对测量结果进行复核。

定期检查基准点的稳定性,如有异常,及时要求施工单位进行处理。

二、基础工程施工监督基础工程是建筑物稳定性的关键,旁站监理将采取以下措施确保基础工程质量:对地基处理、桩基施工、地下结构等关键工序进行全程旁站监督。

检查施工单位的材料进场记录,确保所使用的材料符合设计要求和规范要求。

定期对已完成的基础工程进行检测和评估,及时发现并处理潜在的质量问题。

三、主体结构施工监管主体结构施工是建筑物安全性的重要保障,旁站监理将重点关注以下方面:对钢筋混凝土结构、钢结构等主体结构的施工过程进行旁站监督。

检查模板支撑、钢筋绑扎、混凝土浇筑等关键工序的施工质量。

监督施工单位按照设计要求和施工规范进行施工,确保主体结构的稳定性和安全性。

四、屋面及防水工程监控屋面及防水工程关系到建筑物的使用寿命和使用舒适度,旁站监理将采取以下措施确保施工质量:对屋面保温、防水层施工等关键工序进行旁站监督。

检查防水材料的质量证明文件和进场记录,确保其符合设计要求。

对已完成的防水工程进行淋水试验等检测手段,确保其防水性能达到要求。

五、装饰与门窗工程检验装饰与门窗工程是建筑物美观性和使用功能的重要组成部分,旁站监理将关注以下方面:对内外墙涂料、瓷砖粘贴、门窗安装等装饰工程进行质量检查。

检查门窗的开启灵活性、密封性等性能指标,确保其符合设计要求。

对装饰工程的细部处理进行检查,确保整体美观性和协调性。

六、安全生产与环境保护安全生产和环境保护是旁站监理的重要职责,我们将采取以下措施确保施工过程中的安全和环保:监督施工单位落实安全生产责任制,确保施工现场的安全生产措施到位。

对施工现场的扬尘、噪音等环境污染进行控制,要求施工单位采取有效的环保措施。

工程旁站监理方案(关键部位、关键工序)

工程旁站监理方案旁站监理的范围与内容旁站监量是指监理人员在施工阶段的监理中,对与工程结构、使用功能有重大关系,事后难于检查、补救的关键部位、特殊过程的施工质量实施全过程现场跟班监督活动。

旁站监理是工程监理的重要形式之一,也是确保工程质量的重要手段。

《建筑工程质量管理条例》第五章第38条规定:“监理工程师应当按照工程监理规范的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理。

"《建设工程监理规范》第5。

4。

8要求:“总监理工程师应安排监理人员对施工过程进行巡视和检查。

对隐蔽工程的隐蔽过程、下道工序施工完成后难于检查的重点部位,专业监理工程师应安排监理员进行旁站。

”旁站监理是施工过程中监理人员对施工作业连续监控的监理活动,是监理工作经常采用的一种主要的现场检查形式.在施工过程中,监理人员应加强对现场的巡视、旁站监督和检查,及时发现违章操作和不按设计要求、不按图纸或规范、规程施工的行为,消除质量隐患。

在旁站监理的过程中,监理人员要严格履行职责,按作业程序及时跟班到位进行监督检查,做好旁站记录,对达不到质量要求的工程不予签字.我项目监理部将按照建设部《房屋建筑工程施工旁站监理管理办法(试行)》的规定,在本工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程旁站监理。

旁站监理的关键部位、关键工序有:土方回填、梁柱节点钢筋隐蔽过程、混凝土浇筑、卷材防水层细部构造处理、后浇带、节能保温工程。

(根据工程项目具体情况增加删减)旁站监理的内容有:施工准备情况、施工自然条件的符合性、施工操作过程、施工原材料检验、现场原材料试验、突发事件的应急处理、施工记录检查、旁站监理记录等。

一、旁站监理依据1、工程建设有关标准、规范、规程.2、设计图纸和设计变更等。

3、经批准的施工组织设计。

4、经批准的旁站监理方案和监理细则.二、旁站监理程序在本工程的旁站监理过程中,我项目监理部的监理人员将按以下程序对施工过程进行旁站监理,确保工程质量制定旁站监理方案→监理工程师检查施工记录→下道工序施工→审批承建商作业计划→承建商在旁站部位施工前24小时通知监理安排旁站人员→检查施工准备情况→旁站监理施工全过程→纠正施工中的偏差,有危及工程质量情况的,向总监报告→平行试验→填写旁站监理记录→承建商质检员、监理签字三、旁站监理人员的职责1、检查施工企业现场质检人员到岗、特殊人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工方案以及工程建设强制性标准执行情况;3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日志,保存旁站监理原始资料;5、在实施旁站监理时发现质量问题,应要求承建商整改,必要时向总监和业主报告,采取必要措施。

混凝土旁站监理的工作内容

混凝土旁站监理人员工作内容一、实施旁站监理前的准备工作1、熟悉施工图纸,明确设计要求二、旁站监理程序1、检查施工单位施工前的准备情况。

2、实施旁站,并及时、准确、完整的填写《旁站记录表》。

3、发现问题时,应及时提出处理意见并向监理工程师汇报。

三、旁站监理工作的内容1.浇筑前的检查工作:1)、明确上一工序是否验收合格,各专业监理工程师是否在《混凝土浇筑申请表》上签字,未签字不得进行浇筑。

2)、检查模板是否清理干净及浇水湿润,需要注意模板内不得有积水。

3)、检查混凝土输送管、布料机不得直接压在钢筋骨架上。

4)、检查混凝土振捣棒的数量,数量不足时,应通知施工单位增加,并留有备用。

5)、检查施工人员的到场情况及安全防护措施,人员的配置数量要满足混凝土浇筑的要求。

6)、若夜间施工,还应检查照明设施是否到位。

7)、检查现场配电箱漏电保护是否合格。

还注意特种作业人员要持证上岗,只有在施工准备工作完全符合要求的情况下,才允许进行浇筑2.浇筑工程中的工作要点:1)、检查《开盘鉴定》中相应指标是否与设计要求相符。

重点检查混凝土的种类、强度等级、浇筑部位,外加剂的添加情况等。

2)、检查每辆车的运输单与《开盘鉴定》是否一致,并在运料单上签字核实确认。

3)、第一车应为同等成份的水泥砂浆,起到润滑管道的作用,更重要的是防止混凝土构件的烂根情况,它应均匀的浇筑在混凝土构件的根部约50-100mm。

4)、抽测混凝土的坍落度与设计要求是否相符,冬季还应检查混凝土出罐及入模温度。

5)、控制混凝土的运输及间歇时间,防止混凝土出现凝固或离析现象。

当不能连续浇筑时留施工缝,施工缝的留置位置应合理。

6)、在浇筑剪力墙、框架柱或大体积混凝土构件时应分层浇筑,并在底层混凝土初凝前完成上一层混凝土的浇筑,振捣棒应插入下层50 mm左右。

7)、采用插入式振捣棒时,禁止用振捣棒撬钢筋的逼浆手段摊平混凝土,每一振点的延续时间应使混凝土不再往上冒气泡、表面呈现浮浆和不再沉落为止。

监理旁站方案

旁站监理方案一、旁站监理范围:路基土方换填、稳定层、沥青混凝土摊铺、混凝土浇筑、沟槽土方回填。

二、旁站监理程序:1、上述实施旁站监理的各分项工程,承包单位应提前24小时向项目监理部申报施工申请,总监理工程师确认准备工作就绪后签认申请表并安排好旁站监理人员实施旁站监理。

2、旁站监理人员在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。

凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工。

3、旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,应责令施工企业立即整改;发现其施工活动已经或者可能危机工程质量的,应当及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。

4、应旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字。

三、旁站人员职责:1、检查施工单位现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工执行方案以及工程建制性标准情况;3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工单位进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日记,保存旁站监理原始资料。

四、旁站监理内容:(一)土方回填质量监理1、承包单位应根据工程地质、水文等条件,选用先进的施工机具和合理的施工方法编制施工组织设计或施工方案,多快好省地进行施工。

2、专业监理工程师根据土建施工图纸和工程地质勘察报告来审核土方回填工程的施工组织设计或施工方案并监督实施。

其中关键是控制回填土土质、回填及夯实方法和回填土的干土质量密度等主要环节,使之达到设计要求和施工规范的规定。

3、土方回填施工质量的事前监理(1)研究工程地质勘察报告。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

旁站监理方案(现浇混凝土结构)
编制
审批(总监)
长白二村小学项目监理组
上海杨浦建设工程监理有限责任公司
现浇混凝土结构旁站监理方案
一编制的依据
1.《混凝土结构工程施工质量验收规范》GB50204-2002
2.《工程建设标准强制性条文》2002年版
3.《房屋建筑工程旁站监理管理办法》(试行)
二该分项工程施工应具备的条件
1.模板安装和拆除方案已经审批确认(模板及其支架应根据工程结构形式大小,地基土类别、施工设备和材料供应等条件进行设计)。

2.钢筋原材料、焊接、对焊试件及半成品已经复验、检查验收合格。

3.当钢筋的品种、级别或规格需要作变更时,应办理好变更手续。

4.主体结构施工放线、中心标高经复测、验线确认无误。

5.砼试模、砼养护材料、养护人员、温度监控措施已落实到位。

6.施工单位总承包方项目部已对主体结构模板、钢筋、砼各分项工程进行了技术和安全作业交底。

三监理内容及程序
旁站内容:
1.重要结构部位的钢筋安装:钢筋的品种、规格、尺寸、数量、连接方式、钢筋焊接、绑扎、预留插筋、加强筋安放。

2.模板安装与拆除:模板安装的中心、标高、支承刚度、稳定性、专业管线安装、梁、柱、板结构拼装。

3.砼浇筑:
(1)原材料、砼强度等级、坍落度、配比、外加剂。

(2)砼浇灌顺序、后浇带、变形缝和施工缝处理。

(3)砼试块取样、制作、养护。

监督程序:
1.模板分项工程
在浇筑混凝土之前应对模板工程进行验收。

(1)支架的搭设、模板的安装是否与经审批同意的施工技术方案一致。

(2)模板的安装是否满足结构的外形尺寸。

现浇结构模板安装的偏差应符合下表的规定。

现浇结构模板安装的允许偏差及检验方法
注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。

(3)模板拆除(主要为底模及其支架)时的混凝土强度应符合设计要求,当无设计要求应符合下表的规定。

底模拆除时的混凝土强度要求
2.钢筋分项工程
1.在钢筋安装施工过程旁站监理中,应注意下列内容:
(1)受力钢筋的品种、规格、数量、位置等。

(2)钢筋的连接方式、接头位置、接头数量、接头面积百分率等。

(3)箍筋、横向钢筋的品种、规格、数量、间距等。

(4)预埋件的规格、数量、位置等。

必须符合设计要求及规范规定。

2.钢筋安装位置的偏差应符合下表之规定
钢筋安装位置的允许偏差及检验方法
注:①检查预埋件中心线位置时,应沿纵、横两个方向量测,并取其中的较大值;
②表中梁类、板类构件上部纵向受力钢筋保护层厚度的合格点率应达到90%及以上,且不得有超多表中数值1.5倍的尺寸偏差。

3.混凝土分项工程
(1)混凝土的强度等级必须符合设计要求,商品混凝土进场要认真审查级配单。

(2)混凝土运输、浇注及间歇的全部时间不应超过混凝土的初凝时间。

同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。

(3)混凝土的坍落度测试应每班不少于3次。

(4)混凝土强度试件应在混凝土浇筑地点随机抽取,取样与试件留置应符合不超
过100m3取样不少于一组,每一楼层同一配合比不少于一组。

(5)要有专人负责振捣,现场砼不得加水。

(6)对成形钢筋要有专人看管维护,特别应对悬臂梁板的上部受力钢筋进行控制,不允许乱踩或压下。

(7)对楼板及屋面板等应进行实体砼浇筑厚度进行抽查检测,数据应做记录。

四旁站监理人员职责
1.检查施工单位现场质检人员的到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况。

2.在要求实施旁站监理的关键部位,关键工序严格监督、检查施工单位是否按照技术标准、规范、规程和设计文件及经批准的施工组织设计方案进行施工。

3.在旁站进行中,发现施工单位工程质量问题、有权责令施工单位立即整改。

4.旁站的分项工程、监理人员应与施工单位质量检查人员共同在旁站记录上签字确认。

没经双方签字确认,不准进行下道工序施工。

5.按规定的内容和范围实施监理的同时,做好旁站监理记录和监理日记(必要的影像资料)。

保存旁站监理原始资料,工程竣工验收后旁站监理记录应及时归案。

五应注意事项
模板工程:
1.模板及其支撑系统要有足够强度、刚度、稳定性、有足够支撑面。

基土应坚实并有排水措施。

2.对跨度大于4M的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。

3.对后张法预应力混凝土的结构构件,侧模宜在预应力张拉前拆除;底模支架的拆除应按施工技术方案执行,当无具体要求时,不应在结构构件建立预应力前拆除。

4.一般构件拆模一定待混凝土试压达到规范强度要求后方可批准拆模。

5.滑模初脱模时墙体强度不够,应保护墙体,避免碰撞。

在滑模时,应注意控制滑模高度,确保标高准确。

钢筋工程:
1.在钢筋检查中,要注意钢筋遗漏和错位、主负筋位置、弯起钢筋方向有抗震设防钢筋加密区漏绑或少绑现象。

2.钢筋代换后截面是否保证,钢筋根数是否分布均匀。

3.在主梁上,板的受力钢筋与梁的肋部平行、压梁筋按构造配置,以承受可能引起的局部负弯矩;压梁筋要求沿梁肋方向每米长度内设置不少于15根。

伸入板中的长度从肋边算起每边不小于板跨度的1/4。

4.悬挑结构上部受拉钢筋不允许采用绑扎接头,锚固长度必须符合设计规定。

5.吊车梁是直接承受动力荷载的,要考虑接头工作的不利条件。

所以,承受中、重级工作制吊车梁中,纵向受拉钢筋不得采用绑扎接头,也不宜采用焊接接头。

进行钢筋工程施工时,如实在因钢筋长度不够,而工期紧迫,不得不用焊接接头,但应遵守以下几条规定:
(1)必须采用闪光接触对焊,并去掉接头的毛刺及卷边,以防止产生过大的应力集中。

(2)在一个截面内有焊接接头的受拉钢筋截面面积占受拉钢筋总截面面积的百分率应不大于25%;有焊接接头的截面之间的距离不得小于45d。

(d为纵向受拉钢筋中最大直径)
(3)要与设计单位联系,请对吊车梁的疲劳性能进行核算。

(因为有对焊接头的钢筋疲劳设计强度相应降低20%)。
