楼梯扶手工程施工要求及施工工艺知识讲解
楼梯扶手工程施工要求及施工工艺

楼梯扶手工程施工要求及施工工艺楼梯扶手是楼梯工程中的重要部分,它不仅提供了人们上下楼梯时的支撑和安全保障,还起到了装饰的作用。
在楼梯扶手工程的施工过程中,需要遵循一定的要求和采用适当的施工工艺,以确保扶手的质量和使用效果。
一、楼梯扶手工程施工要求1.材料要求:楼梯扶手所使用的材料应符合国家有关标准和规定,并经过质量检验合格。
常见的楼梯扶手材料有金属、木材、玻璃等,选材时需考虑其强度、耐用性和装饰效果等因素。
2.尺寸要求:楼梯扶手的尺寸应符合设计要求,一般应满足人体工程学的原则,高度一般为900mm-1100mm,宽度应适合人手的握持,通常为40mm-60mm。
3.安装要求:楼梯扶手的固定与安装应牢固可靠,要求能承受一定的水平和垂直的力,并保持稳定。
固定扶手的墙面或楼梯的结构要求坚固,固定螺栓或铆钉要经过预埋或机械固定,以确保扶手的安全性。
4.表面处理:楼梯扶手的表面处理要均匀、平整,以确保使用时的舒适度和触感。
常见的处理方式有喷涂、喷砂、阳极氧化等,需要根据扶手的材质和设计要求进行选择。
二、楼梯扶手工程施工工艺1.测量与制图:在施工前,需要测量楼梯及扶手安装位置的尺寸和高度,绘制详细的制图,并根据设计要求确认所需的扶手材料和数量。
2.制作扶手:根据制图,将所需的扶手材料进行切割、打磨和加工,制作成符合设计要求的扶手零件。
3.安装支架:根据扶手的材质和设计要求,选择合适的支架,固定在扶手所需安装的位置。
支架的固定要采用牢固的连接方式,确保安全可靠。
4.安装扶手:将制作好的扶手零件逐个安装到支架上,确保扶手与支架之间无松动和晃动。
在安装过程中需注意扶手的水平度和垂直度,以保证使用时的舒适和稳定。
5.固定和精调:安装完扶手后,需要对其进行固定和精调,使用螺栓、铆钉等固定扶手与支架的连接处,并进行最后的安装调整,保持扶手的整体性和稳定性。
6.表面处理:根据设计要求和扶手的材质,进行相应的表面处理。
如金属扶手可以进行喷涂、喷砂、镀铬等处理;木材扶手可以进行打磨、喷漆等处理;玻璃扶手可以进行抛光、贴膜等处理。

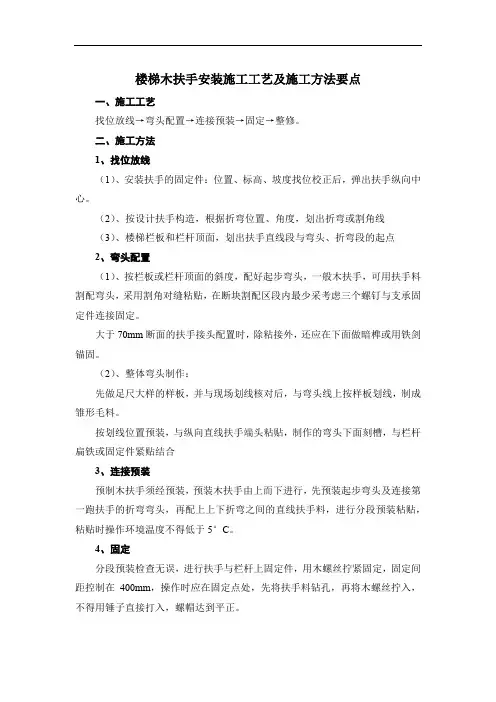

楼梯木扶手安装施工工艺及施工方法要点

楼梯木扶手安装施工工艺及施工方法要点
一、施工工艺
找位放线→弯头配置→连接预装→固定→整修。
二、施工方法
1、找位放线
(1)、安装扶手的固定件:位置、标高、坡度找位校正后,弹出扶手纵向中心。
(2)、按设计扶手构造,根据折弯位置、角度,划出折弯或割角线
(3)、楼梯栏板和栏杆顶面,划出扶手直线段与弯头、折弯段的起点
2、弯头配置
(1)、按栏板或栏杆顶面的斜度,配好起步弯头,一般木扶手,可用扶手料割配弯头,采用割角对缝粘贴,在断块割配区段内最少采考虑三个螺钉与支承固定件连接固定。
大于70mm断面的扶手接头配置时,除粘接外,还应在下面做暗榫或用铁剑锚固。
(2)、整体弯头制作:
先做足尺大样的样板,并与现场划线核对后,与弯头线上按样板划线,制成雏形毛料。
按划线位置预装,与纵向直线扶手端头粘贴,制作的弯头下面刻槽,与栏杆扁铁或固定件紧贴结合
3、连接预装
预制木扶手须经预装,预装木扶手由上而下进行,先预装起步弯头及连接第一跑扶手的折弯弯头,再配上上下折弯之间的直线扶手料,进行分段预装粘贴,粘贴时操作环境温度不得低于5°C。
4、固定
分段预装检查无误,进行扶手与栏杆上固定件,用木螺丝拧紧固定,固定间距控制在400mm,操作时应在固定点处,先将扶手料钻孔,再将木螺丝拧入,不得用锤子直接打入,螺帽达到平正。
5、整修
扶手折弯处如有不平衡,应用细木锉锉平,找顺磨光,使其折角线清晰,坡角合适,自然、断面一致,最后用木砂纸打光。
楼梯扶手施工的专业要点总结

楼梯扶手施工的专业要点总结楼梯扶手作为楼梯的重要组成部分,不仅具有实用性,还能起到装饰和美化的作用。
在楼梯扶手的施工过程中,有一些专业要点需要注意,以确保扶手的质量和安全性。
本文将对楼梯扶手施工的专业要点进行总结。
1. 材料选择楼梯扶手的材料选择是施工的首要要点。
常见的楼梯扶手材料有金属、木材和玻璃等。
金属扶手在强度和耐久性方面具有优势,适用于高负荷和频繁使用的场所。
木材扶手则更加温馨和自然,适用于家庭住宅等环境。
而玻璃扶手则能够增加空间的通透感,适用于现代风格的建筑。
在选择材料时,需要考虑到使用环境、风格和预算等因素,并确保材料的质量和安全性。
2. 扶手高度和宽度楼梯扶手的高度和宽度对于使用者的舒适度和安全性至关重要。
扶手的高度一般应根据人体工程学原理确定,一般为900-1000mm。
扶手的宽度应根据使用者的手部尺寸来确定,一般为50-60mm。
在施工过程中,需要使用尺子和水平仪等工具来确保扶手的高度和宽度符合标准要求。
3. 安装固定楼梯扶手的安装固定是保证其稳固性和安全性的关键。
在施工过程中,需要使用螺丝、膨胀螺栓或焊接等方式将扶手固定在墙壁或楼梯扶手柱上。
固定时需要注意螺丝的选择和使用,确保其质量和可靠性。
同时,还需要使用水平仪和测量工具来调整扶手的水平度和垂直度,以确保其安装位置正确。
4. 扶手与楼梯的连接楼梯扶手与楼梯的连接也是施工过程中需要注意的要点之一。
通常情况下,扶手和楼梯之间需要使用连接件进行连接,以增加其稳定性和安全性。
连接件的选择应根据扶手和楼梯的材料和形状来确定,一般有螺丝、胶水或榫卯等方式。
在连接过程中,需要确保连接件的质量和可靠性,并使用工具进行紧固和固定。
5. 表面处理楼梯扶手的表面处理可以增加其美观度和防护性。
常见的表面处理方式包括喷涂、喷砂、抛光和镀铬等。
在选择表面处理方式时,需要考虑到扶手的材料和使用环境等因素,并确保处理后的表面光滑、均匀和耐久。
总结:楼梯扶手施工的专业要点包括材料选择、扶手高度和宽度、安装固定、扶手与楼梯的连接以及表面处理等。
楼梯扶手及护栏施工工艺

楼梯扶手及护栏施工工艺1、施工要点(1)现场实测放线。
土建施工会有一定偏差,装饰设计图纸深度也不够,所以必须根据现场放线实测的数据,根据设计的要求绘制施工放样详图。
尤其要对楼梯栏杆扶手的拐点位置和弧形栏杆的立柱定位尺寸要格外注意,只有经过现场放线核实后放样详图,才能作为栏杆和扶手构配件的加工图。
(2)检查预埋件是否齐全、牢固。
如果原土建结构上未设置合适的预埋件,则应按照设计需要补做,钢板的尺寸和厚度以及选用的锚栓都应经过计算。
如采用尼龙膨管锚钉固定立柱底板时,装饰面层下的水泥砂浆结合层应饱满和有足够的强度。
(3)选择合格的原材料。
目前装饰设计中往往只注明选用不锈钢管的管径,而忽略应同时注明管材的壁厚尺寸。
少数施工单位为获取高额利润,或少数业主过份压低造价,使在一些工程中采用了过薄或不合格的管材。
一般大立柱和扶手的管壁厚度不宜小于1.2mm。
扶手的弯头配件就选用正规工厂的产品。
如果扶手的管壁太薄,会使扶手和立柱的刚度削弱,使用时会有颤动感。
另外,壁厚太薄的管材在煨弯时容易发生变形和凹瘪,使弯头的圆度不圆,在与直管焊接时会发生凹陷,难以磨平抛光完美。
(4)注意加工成型工序。
应尽量采用工厂成品配件和杆件。
由于目前生产加工仍处于小批量手工加工为主的状态,杆件和配件的加工精度受到技工操作水平影响很大。
对有造型曲线要求的栏杆扶手则应先制作好统一的样板构件,生产产品要逐件对照检查,才能确保成品构件的尺寸统一。
2、金属栏杆、扶手的质量要求(1)栏杆、扶手所用材料的品种、规格、型号、颜色、壁厚必须符合设计规定要求。
检验方法: 观察、尺量、检验产品合格证及材料现场验收记录(2)栏杆、扶手的制作尺寸应准确,安装位置符合设计要求安装必须牢固可靠检验方法:观察、尺量、手扳检查(3)扶手表面合格表面应光滑,镀膜、金属色泽光亮一致,烤漆颜色均匀,无剥落、划痕,直拐角及接头处的焊口应吻合密实,弯拐角圆顺光滑,弧形扶手弧线自然,无硬弯、折角。
木饰面楼梯扶手施工工艺

木饰面楼梯扶手施工工艺楼梯扶手是连接楼梯与楼梯平台之间的重要部分,既能起到支撑作用,又能提供安全的扶持。
木饰面楼梯扶手不仅具有实用功能,还能增加室内装饰的美观性。
本文将详细介绍木饰面楼梯扶手的施工工艺。
一、材料准备在进行木饰面楼梯扶手施工之前,首先需要准备好所需材料。
常见的木材有橡木、胡桃木、榉木等,根据装修风格和个人喜好可选择不同的木材。
此外,还需要准备木饰面板、胶水、螺丝等辅助材料。
二、测量与设计在施工前,需要进行准确的测量与设计。
首先,测量楼梯扶手的长度和高度,在设计时要考虑人体工程学原理,保证扶手的高度和倾斜角度符合人体的习惯。
同时,还要根据楼梯的宽度和形状,设计出合适的扶手形状和尺寸。
三、木饰面板制作根据测量结果和设计要求,将木材切割成合适的尺寸。
然后,使用胶水将木饰面板粘贴在楼梯扶手的扶梯上。
在粘贴过程中,要注意胶水的均匀涂抹,以免出现空鼓或开裂现象。
粘贴完成后,用夹子固定木饰面板,保证其牢固。
四、固定与装饰扶手与楼梯扶梯的连接方式有多种,常见的有螺丝固定和榫卯连接。
根据具体情况选择合适的固定方式。
对于螺丝固定,要使用电钻预先打孔,并使用螺丝刀将扶手固定在扶梯上。
对于榫卯连接,要将榫头和卯槽精确制作,然后将扶手与扶梯卯合。
在固定完成后,可以对木饰面板进行修整和装饰。
使用砂纸打磨木饰面板的表面,使其光滑平整。
然后,可以选择进行木材的上色和涂漆,增加木饰面扶手的观赏性和保护性。
五、保养与维护木饰面楼梯扶手在使用过程中需要定期保养和维护,以延长其使用寿命。
每隔一段时间,使用干净的布擦拭木饰面板的表面,去除灰尘和污渍。
避免使用含有酸性或腐蚀性物质的清洁剂。
如果发现木饰面板有磨损或损坏,及时修补或更换。
总结木饰面楼梯扶手的施工工艺包括材料准备、测量与设计、木饰面板制作、固定与装饰以及保养与维护。
在施工过程中,需要注意合理选择材料,精确测量与设计,严格控制每个环节的质量。
通过正确施工和定期保养,木饰面楼梯扶手能够为室内空间增添温馨和美观。
楼梯扶手施工方案

楼梯扶手施工方案介绍楼梯扶手是在楼梯旁边安装的一个装饰物,用于提供支撑和平衡的作用,同时也能增加楼梯的整体美观度。
本文档将详细介绍楼梯扶手的施工方案,包括材料准备、施工步骤和注意事项。
材料准备在开始施工之前,我们需要准备以下材料:•扶手材料:可以使用木材、金属或塑料等材料,根据需要进行选择。
•扶手支架:用于固定扶手材料的支撑结构。
•固定螺丝:用于连接扶手材料和支撑结构的螺丝。
•扶手装饰件:可选,用于增加扶手的美观度。
1.测量尺寸:首先,需要测量楼梯扶手需要安装的位置和尺寸。
确保扶手与楼梯的高度和倾斜度匹配。
2.裁剪扶手材料:根据测量的尺寸,使用锯子或切割机将扶手材料裁剪为适当的长度。
3.安装扶手支架:在测量好的位置上,使用螺丝将扶手支架固定在楼梯上。
确保支架与楼梯之间有足够的空间来安装扶手材料。
4.连接扶手材料:将裁剪好的扶手材料与支架连接起来。
使用螺丝将扶手材料固定在支架上,确保其牢固。
5.安装扶手装饰件(可选):如果需要增加装饰效果,可以在扶手材料上安装扶手装饰件。
6.检查并调整:完成安装后,仔细检查扶手的坚固度和稳定性。
如有需要,对扶手进行调整,确保其安全可靠。
在进行楼梯扶手施工时,需要注意以下事项:1.安全第一:在施工过程中,要注意自身安全和周围环境的安全。
使用合适的工具和装备,并遵守安全操作规程。
2.测量准确:在测量扶手位置和尺寸时,要确保测量准确。
不同楼梯可能存在细微差异,需要根据实际情况进行调整。
3.扶手高度和间距:根据建筑规范,扶手的高度和间距需要符合标准。
确保扶手的高度和间距符合安全要求。
4.牢固固定:扶手材料和支架之间的连接必须牢固可靠。
使用适当的螺丝进行固定,并确保其牢固性。
5.注意细节:在施工过程中,要注意处理好扶手与楼梯之间的连接部分,使其看起来整洁和美观。
结论本文档详细介绍了楼梯扶手的施工方案。
通过准备好材料、按照施工步骤进行操作,并注意安全和细节,可以成功完成楼梯扶手的安装工作。
住宅楼扶手工程主要施工方法
住宅楼扶手工程主要施工方法一、工程概述二、施工准备(一)材料准备1、扶手材料:常见的有不锈钢、木质、铁艺等,根据设计要求和预算选择合适的材料。
2、连接件:如螺丝、螺母、焊接材料等,要确保其质量和规格符合要求。
3、辅助材料:如防锈漆、密封胶等。
(二)工具准备1、测量工具:卷尺、水准仪、直角尺等,用于测量尺寸和确保扶手的安装精度。
2、切割工具:电锯、切割机等,用于对扶手材料进行切割。
3、钻孔工具:电钻、冲击钻等,用于在墙体或地面上钻孔。
4、焊接工具:电焊机等,用于焊接铁艺扶手。
5、安装工具:扳手、螺丝刀等。
(三)技术准备1、熟悉施工图纸,明确扶手的位置、高度、形状等要求。
2、制定施工方案,包括施工顺序、施工工艺、质量控制措施等。
三、施工流程(一)测量放线1、根据施工图纸,使用水准仪和卷尺在楼梯、通道等位置放出扶手的安装中心线和标高控制线。
2、标记出扶手的支撑点位置,确保支撑点间距均匀,符合设计要求。
(二)预埋件安装(如有)1、如果设计要求有预埋件,在相应位置进行预埋。
2、预埋件的位置和深度要准确,确保能够牢固地承载扶手的重量。
(三)扶手制作1、根据测量放线的尺寸,对扶手材料进行切割、加工和弯曲,使其符合设计形状。
2、对于不锈钢扶手,需要进行焊接和打磨处理,保证焊缝平整、光滑。
3、木质扶手要进行打磨、上漆等处理,提高其美观度和耐久性。
(四)扶手安装1、将制作好的扶手安装在预定位置,使用连接件将扶手与支撑点固定。
2、安装时要注意调整扶手的水平度和垂直度,确保扶手安装牢固、平稳。
(五)焊缝处理(如有)对于焊接的扶手,对焊缝进行打磨和抛光处理,使其表面光滑平整,无明显焊缝痕迹。
(六)表面处理1、对扶手表面进行清洁,去除灰尘、油污等杂质。
2、根据扶手材料的不同,进行相应的表面处理,如不锈钢扶手进行抛光处理,木质扶手进行上漆处理等。
(七)质量检查1、检查扶手的安装位置、高度、水平度、垂直度等是否符合设计要求。
2、检查扶手的连接是否牢固,焊缝是否平整,表面处理是否合格。
楼梯扶手工程施工要求及施工工艺
楼梯扶手工程施工要求及施工工艺
一、楼梯扶手安装施工要求
1.准备工作
(1)确定施工地点,明确楼梯扶手安装位置;
(2)确定施工技术参数,确定施工方案;
(3)查看建设工程图纸,核对及确定楼梯扶手安装的准确位置;
(4)准备施工用的材料及工具;
2.安装工作
(1)检查地面及墙体是否平整,防水层是否完好,检查边角是否正确;
(2)检查是否采用螺栓连接方式,采用砂浆粘结的方式;
(3)检查扶手的安装高度是否符合施工图纸要求,是否平行;
(4)安装好扶手,检查支架及扶手固定牢固;
(5)安装完毕后,检查墙面、地面是否有残留的材料;
3.施工质量标准
(1)扶手的安装位置要准确,支架牢固可靠;
(2)扶手与支架的连接要紧密牢固;
(3)检查楼梯扶手的安装高度是否符合施工图纸要求,是否平行;
(4)施工过程中,不得存在明显的折痕或变形现象;
(5)扶手的接头处要有良好的衔接;
(6)扶手的表面要光滑,表面无毛刺;
(7)扶手安装后,要进行综合性检查,确保满足安装要求及安装质量;
二、楼梯扶手施工工艺
1.楼梯扶手施工前要求
(1)楼梯结构施工完毕。
楼梯扶手工程施工要求及施工工艺
楼梯扶手工程施工要求及施工工艺一、楼梯扶手工程施工要求:1.材料要求:楼梯扶手的材料应选用耐磨、耐腐蚀、耐候性好的材质,一般可采用不锈钢、木材、玻璃等材料。
2.安全要求:楼梯扶手的高度和宽度应符合相关标准规定,以方便人们使用并保障安全。
扶手的高度一般为900mm左右,宽度为50-60mm。
扶手应具有一定的稳固性,能够承受一定的力量。
3.美观要求:楼梯扶手的外观应美观大方,与楼梯的整体风格相吻合。
颜色、质地等应与楼梯的装修风格相协调。
4.施工质量要求:楼梯扶手的施工应保证质量,确保扶手的稳固性和均匀度。
安装后应经过验收合格,达到使用要求。
二、楼梯扶手工程施工工艺:1.测量:在进行楼梯扶手工程前,需要首先进行准确的测量。
测量尺寸包括扶手高度、宽度,扶手间隔等。
测量要准确,避免因尺寸不合适而导致安装困难。
2.定位:根据测量结果,确定扶手的安装位置。
定位要求准确,扶手的位置应适合人们使用,并具有美观性。
3.制作:根据测量结果,将扶手材料加工成合适的尺寸和形状。
比如不锈钢扶手需要进行切割、焊接、抛光等工艺处理。
4.安装:将加工好的扶手安装到楼梯上。
安装要求扶手与楼梯紧密连接,稳固可靠。
安装时需要使用专用工具,确保安装的水平度和垂直度。
5.固定:安装完扶手后,需要进行固定。
根据不同类型的扶手,可以采用螺栓、焊接、粘接等方式进行固定。
固定要求牢固可靠,扶手不能出现松动现象。
6.验收:施工完成后,应进行质量验收。
验收要求按照施工要求进行,检查扶手的稳固性、外观质量等。
如存在不符合要求的地方,需要进行修正。
通过以上的楼梯扶手工程施工要求及施工工艺的介绍,相信大家对楼梯扶手工程有了更深入的了解。
在实际操作过程中,需要严格按照标准进行施工,保证施工质量和使用安全。
同时,也需要根据具体情况选择合适的材料和工艺,确保楼梯扶手的美观和耐用。
护栏和扶手制作与安装工程施工工艺标准
护栏和扶手制作与安装工程施工工艺标准一、施工工艺(一)工艺流程配料→弹线→安装护栏→半成品加工、拼接组合→安装(二)操作工艺1、配料根据设计文件要求,进行护栏与扶手的备料和配料。
2、弹线根据栏杆与扶手构造,弹出其水平和垂直方向位置线并校正。
3、安装护栏根据设计要求确定护栏高度、栏杆间距、安装位置和连接方法,正确与预埋件焊接。
焊接时,保护踏步、饰面不被焊渣烧坏、崩裂。
护栏安装必须牢固,焊完后应刷防腐涂料或打磨抛光。
采用金属膨胀螺栓连接,基层混凝土不得有疏松现象。
4、半成品加工、拼接组合1)楼梯扶手的各部位尺寸,按设计要求以及现场实际情况,就地放样制作。
2)当楼梯上下跑栏杆(板)间距小于200ram时,扶手弯头应用整料制作;当大于200mm时,可分两块制作。
高级装饰,楼梯应做整体弯头。
3)弯头制作前应做样板,按样板弹线或用毛料直接在栏杆上划线,锯出雏形毛料,毛料尺寸一般较实际尺寸大l0mm。
一般弯头伸出的长度为半踏步,起步弯头按设计要求制做。
4)木扶手具体形式和尺寸应符合设计要求。
扶手底部开槽深度一般为3~4mm,宽度依所用扁钢的尺寸,但不得超过40mm。
在扁钢上每隔300mm钻扶手安装孔。
5、安装1)木扶手安装a.安装木扶手应由下向上进行。
首先按照栏杆斜度配好起步弯头,再接扶手,其高低应符合设计要求。
扶手与弯头的接头应做暗榫或用铁件锚固,并用胶粘结。
木扶手的宽度或厚度超过70mm时,其接头必须用暗榫,并用木工乳胶粘结。
木扶手与金属栏杆连接一般用32mm长木螺钉固定,间距不得大于300ram。
当木扶手高度大于150mm时,应用螺栓或铁件与栏杆固定。
铁件及螺帽不得外露。
接头使用胶粘时,气温不得低于0℃。
b.扶手末端与墙、柱连接方法常见有两种:一种是将扶手底部通长扁钢与墙柱内的预埋件焊接:另一种方法是将通长扁钢的端部做成燕尾型,伸入墙柱的预留孔内,用C20混凝土填实。
c.扶手安装完毕,刷一遍干性油。
2)安全玻璃护栏安装a.安全玻璃与其他材料相交部位不应贴紧。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
楼梯扶手工程施工要求及施工工艺
本章适用于楼梯、金属栏杆木扶手和塑料扶手安装工程。
第一节材料要求
30.1.1木制扶手一般用硬杂木加工成规格成品,其树种、规格、尺寸、
形状按设计要求。
木材质量均应纹理顺直、颜色一致,不得有
腐朽、节疤、裂缝、扭曲等缺陷;含水率不得大于12%。
弯头料
一般采用扶手料,以45°角断面相接,断面特殊的木扶手按设
计要求备弯头料。
30.1.2塑料扶手(聚氯乙烯扶手料)系化工塑料产品;断面形式、规
格尺寸及色彩按设计要求选用。
30.1.3粘结料:可以用动物胶(鳔),一般多用聚醋酸乙烯(乳胶)
等化学胶粘剂。
30.1.4其他材料:木螺丝、木砂纸、加工配件。
第二节主要机具
30.2.1电动机具:手提电钻、小台锯。
30.2.2手动工具:木锯、窄条锯;二刨、小刨、小铁刨;斧子、
羊角锤、扁铲、钢挫、木挫、螺丝刀;方尺、割角尺、卡子等。
第三节作业条件
30.3.1楼梯间墙面、楼梯踏板等抹灰全部完成。
30.3.2金属栏杆或靠墙扶手的固定埋件安装完毕。
第四节操作工艺
30.4.1工艺流程:
30.4.2木扶手:
1找位与划线:
(1)安装扶手的固定件:位置、标高、坡度找位校正后,弹出扶
手纵向中心线。
(2)按设计扶手构造,根据折弯位置、角度,划出折弯或割角线。
(3)楼梯栏板和栏杆顶面,划出扶手直线段与弯头、折弯段的起
点和终点的位置。
2弯头配制:
(1)按栏板或栏杆顶面的斜度,配好起步弯头,一般木扶手,可
用扶手料割配弯头,采用割角对缝粘接,在断块割配区段内
最少要考虑三个螺钉与支承固定件连接固定。
大于70mm断面
的扶手接头配制时,除粘结外,还应在下面作暗榫或用铁件
铆固。
(2)整体弯头制作:先做足尺大样的样板,并与现场划线核对后,
在弯头料上按样板划线,制成雏型毛料(毛料尺寸一般大于
设计尺寸约10mm)。
按划线位置预装,与纵向直线扶手端头
粘结,制作的弯头下面刻槽,与栏杆扁钢或固定件紧贴结合。
(3)连接预装:预制木扶手须经预装,预装木扶手由下往上进行,
先预装起步弯头及连接第一跑扶手的折弯弯头,再配上下折弯之间的直线扶手料,进行分段预装粘结,粘结时操作环境温度不得低于5℃。
(4)固定:分段预装检查无误,进行扶手与栏杆(栏板)上固定
件,用木螺丝拧紧固定,固定间距控制在400mm以内,操作时应在固定点处,先将扶手料钻孔,再将木螺丝拧入,不得用锤子直接打入,螺帽达到平正。
(5)整修:扶手折弯处如有不平顺,应用细木锉锉平,找顺磨光,
使其折角线清晰,坡角合适,弯曲自然、断面一致,最后用木砂纸打光。
3塑料扶手(聚氯乙烯扶手):
(1)找位与划线:按设计要求及选配的塑料扶手料,核对扶手支
承的固定件、坡度、尺寸规格、转角形状找位、划线确定每段转角折线点,直线段扶手长度。
(2)弯头配制:一般塑料扶手,用扶手料割角配制。
(3)连接预装:安装塑料扶手,应由每跑楼梯扶手栏杆(栏板)
的上端,设扁钢,将扶手料固定槽插入支承件上,从上向下穿入,即可使扶手槽紧握扁钢。
直线段与上下折弯线位置重合,拼合割制拆弯料相接。
(4)固定:塑料扶手主要靠扶手料槽插入支承扁钢件抱紧固定,
折弯处与直线扶手端头加热压粘,也可用乳胶与扶手直线段
粘接。
(5)整修:粘结硬化后,折弯处用木锉锉手磨光,整修平顺。
第五节质量标准
31.5.1《建筑装饰装修工程质量验收规范》
第六节成品保护
30.6.1安装扶手时,应保护楼梯栏杆、楼梯踏步和操作范围内己施工
完的项目。
30.6.2木扶手安装完毕后,宜刷一道底漆,并应加以包裹,以免撞击
损坏和受潮变色。
30.6.3塑料扶手安装后应及时包裹保护
第七节应注意的质量问题
30.7.1粘接对缝不严或开裂:木扶手主要是因为扶手料安装时含水率
高,安装后干缩所致。
扶手料进场后,应存放在库内保持通风干燥,严禁在受潮情况下安装。
30.7.2接槎不平:主要是因为扶手底部开槽深度不一致,栏杆扁钢或
固定件不平正,影响扶手接槎的平顺质量。
30.7.3颜色不均匀:主要是选料不当所致。
30.7.4螺帽不平:主要是钻眼角度不当,施工时钻眼方向应与扁铁或
固定件垂直。
