管沟回填检查记录工程名称白杨树湾脱水回注站站外管道集输工程管沟位置:A2-A3段阀门井-一曹家沟坝梁工程编号YNBY-ZWA-01040301/02管沟开挖管沟情况管沟深度管沟宽度平整度(㎜)中心偏移(㎜)实长(m) 设计深度(m) 实挖深度(m)要求宽度实挖宽度上口宽度(m) 沟底宽度(m) 上口宽度(m) 沟底宽度(m)20 20 500 3.50 3.55 9.0 2.0 9.10 2.0025 20 500 3.50 3.60 9.0 2.0 9.22 2.02管沟回填灰土/细土回填情况二次原土回填情况地貌恢复情况其他情况⒈砼配重层两侧细沙回填≥0.6m。
⒉基岩沟基管底细沙回填≥0.2m,管顶细沙回填≥0.3m,粒径<2㎜。
⒈自管底向上0.52m 用分层夯实泥土或河沙回填,密实度>90%。
⒉地表原土回填厚度≥0.90m。
地貌恢复良好,通过当地部门验收。
⒈沟底垫层石块铺筑厚度0.61m.⒉C30钢筋混凝土连续覆盖厚度0.6m.⒊石块配重层铺筑厚度≥0.50m。
施工单位监理(建设)单位施工记录人:技术负责人:2011年11月2日监理工程师:(建设单位项目代表)年月日管沟回填检查记录工程名称白杨树湾脱水回注站站外管道集输工程管沟位置:A4-A5段永采双35井台-双34井台工程编号YNBY-ZWA-01040303/04管沟开挖管沟情况管沟深度管沟宽度平整度(㎜)中心偏移(㎜)实长(m) 设计深度(m) 实挖深度(m)要求宽度实挖宽度上口宽度(m) 沟底宽度(m) 上口宽度(m) 沟底宽度(m)30 60 500 4.72 4.92 18.16 4.0 18.86 4.1015 30 500 4.72 4.90 18.16 4.0 18.78 4.08管沟回填灰土/细土回填情况二次回填情况地貌恢复情况其他情况⒈砼配重层两侧细沙回填≥0.6m。
⒉基岩沟基管底细沙回填≥0.2m,管顶细沙回填≥0.3m,粒径<2㎜。

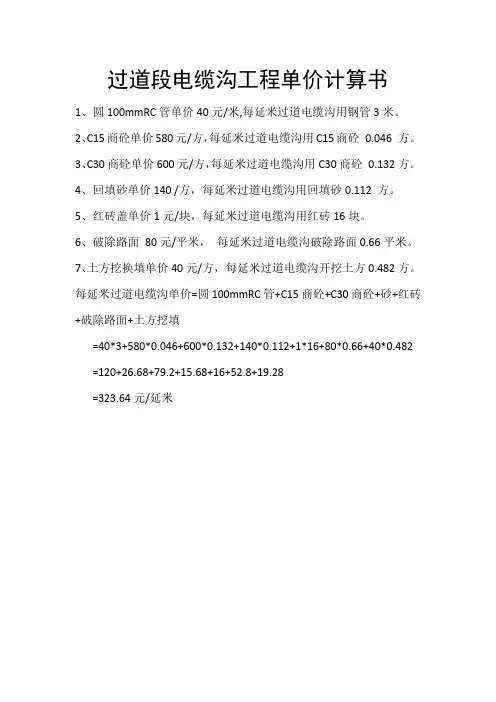

电缆沟工程计算式

1、圆100mmRC管单价40元/米,每延米过道电缆沟用钢管3米。
2、C15商砼单价580元/方,每延米过道电缆沟用C15商砼0.046 方。
3、C30商砼单价600元/方,每延米过道电缆沟用C30商砼0.132方。
4、回填砂单价140 /方,每延米过道电缆沟用回填砂0.112 方。
5、红砖盖单价1元/块,每延米过道电缆沟用红砖16块。
6、破除路面80元/平米,每延米过道电缆沟破除路面0.66平米。
7、土方挖换填单价40元/方,每延米过道电缆沟开挖土方0.482方。
每延米过道电缆沟单价=圆100mmRC管+C15商砼+C30商砼+砂+红砖+破除路面+土方挖填
=40*3+580*0.046+600*0.132+140*0.112+1*16+80*0.66+40*0.482 =120+26.68+79.2+15.68+16+52.8+19.28
=323.64元/延米
1、圆110mmPVC管单价30元/米,每延米绿化带电缆沟用钢管3米。
2、C15商砼单价580元/方,每延米绿化带电缆沟用C15商砼0.046 方。
3、回填砂单价140 /方,每延米绿化带电缆沟用回填砂0.112 方。
4、红砖盖单价1元/块,每延米绿化带电缆沟用红砖16块。
5、土方挖换填单价40元/方,每延米绿化带电缆沟开挖土方0.482方。
每延米绿化带电缆沟单价=圆110mmPVC管+C15商砼+砂+红砖+土方换挖填
=30*3+580*0.046+140*0.112+1*16+40*0.482
=90+26.68++15.68+16+19.28
=167.64元/延米。
直埋管道挖沟、回填砂、回填土计算表

445.18 121.64 32.99 7.88 2452.52 743.60 127.60 65.02 9.41 4.67 126.27 44.18 344.90 114.91 579.20 183.98 593.74 180.06 1781.12 592.82 8.19 5.67 422.03 143.75 532.02 173.12 962.25 322.53 6.25 4.63 66.18 25.28 72.43 29.90 15556.97 5038.73
第 1 页,共 2 页
直埋热水管道挖管沟土方、回填砂、土速算表(05N14-P13)无地下水
管道外径 159 159 219 219 219 219 219 219 273 273 273 377 377 公称直径 DN 150 150 200 200 200 200 200 200 250 250 250 350 350 外套管 D 250 250 315 315 315 315 315 315 365 365 365 500 500 沟底宽 管沟长度 (>700)以 后增加高 L (m) 度(m) 950 166.5 950 10.78 1050.41 1080 105.49 1080 7.58 1080 50.67 1080 131.78 1080 211 1080 206.5 713.02 1180 8.17 1180 145.78 1180 175.57 329.52 1450 5.07 1450 19.19 24.26 合 计(m3) 管沟度 H(m) 1.55 1.70 1.12 1.15 1.40 1.45 1.50 1.55 0.85 1.50 1.55 0.85 1.55 放坡系数 挖地槽土 K 方(m3) 0.50 0.50 0.00 0.00 0.50 0.50 0.50 0.50 0.00 0.50 0.50 0.00 0.50 回填砂 (m3) 回填土 (m3) 307.19 24.05 1605.80 46.14 3.56 74.19 209.46 362.33 381.50 1077.17 0.82 247.78 322.16 570.76 -0.37 33.37 33.00 9864.95
管道土方及管道计算表格

井室名称 井室内径m
数量 (座) 井室深m
圆井1# 圆井2# 圆井3#
1
0
2
1.2
0
2.1
1.2
0
1.7
方形井 井室长m 井室宽m
方井1#
2
2
0
2
方井2#
2
2
0
2
方井3#
2
2
0
2
土方合计
放坡系数表
机械挖土
土方类别
放坡起点 深度(m)
人工挖 土 在坑内作
在坑外作
一、二类
业
业
土
1.2 0.5
0.33
0.75
0.0
0.0
19~
20
365
0.0
0.0
20~
21
365
0.0
0.0
21~
22
365
0.0
0.0
22~
23
365
0.0
0.0
23~
24
365
0.0
0.0
合计
0.0
0.0
机械 挖掘机挖土不装车90%
挖土 挖掘机挖土装车
加管 人工清槽挖土(市政)10%
道接 人工挖探槽(探槽宽0.5)
口
无探槽时并入挖掘机挖土不装车
1.28
1.28
1.28
砂垫层厚
0.2
0.2
0.2
0.2
沟上口宽 2.7808
2.7808
2.7808
2.7808
放坡系数
0.268
0.268
0.268
0.268
管沟深
2.8
市政管沟开挖计算规则说明

市政管沟开挖计算规则说明一、土石方工程定额除各章另有说明外,适用于市政工程项目其他章。
二、干、湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。
采用井点降水的土方应按干土计算。
三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
四、挖土机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。
五、推土机推土或铲运机铲土的平均土层厚度<30cm时,其推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属于支撑下挖土。
七、挖密实的钢碴,按挖四类土人工乘以系数2.50,机械乘以系数1.50。
八、0.2m3抓斗挖土机挖土、淤泥、流砂按0.5m3抓铲挖掘机挖土、淤泥、流砂项目消耗量乘以系数2.50计算。
九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.20。
十、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在项目内。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另计。
十一、本定额不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用费按当地规定处理。
十二、本章定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
十三、人工挖沟槽、基坑内淤泥、流沙的深度超过2m,其垂直运输按下表增加工日(工程量按超过2m深部分工程量)。
单位.1OOm3┌────┬───┬───────────────────────────────────────┐│项目│单位│挖土深度(m以内) │├────┼───┼────┬────┬────┬────┬────┬────┬────┬────┤│││ 3 │ 4 │ 5 │ 6 │ 7 │ 8 │ 9 │ 10 ││增加工日│工日│││││││││││├────┼────┼────┼────┼────┼────┼────┼────┤│││ 6.95 │ 9.73 │ 12.51 │ 15.29 │ 18.07 │ 20.85 │ 23.63 │ 26.41 │└────┴───┴────┴────┴────┴────┴────┴────┴────┴────┘十四、清单编码040101004竖井挖土方、040101005暗挖土方执行D.4隧道工程中相应项目。
管沟开挖回填及管道安装方案.doc

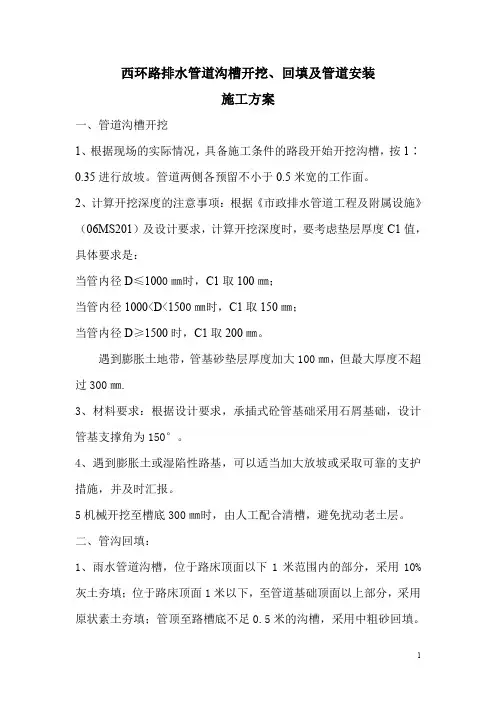

西环路排水管道沟槽开挖、回填及管道安装施工方案一、管道沟槽开挖1、根据现场的实际情况,具备施工条件的路段开始开挖沟槽,按1∶0.35进行放坡。
管道两侧各预留不小于0.5米宽的工作面。
2、计算开挖深度的注意事项:根据《市政排水管道工程及附属设施》(06MS201)及设计要求,计算开挖深度时,要考虑垫层厚度C1值,具体要求是:当管内径D≤1000㎜时,C1取100㎜;当管内径1000<D<1500㎜时,C1取150㎜;当管内径D≥1500时,C1取200㎜。
遇到膨胀土地带,管基砂垫层厚度加大100㎜,但最大厚度不超过300㎜.3、材料要求:根据设计要求,承插式砼管基础采用石屑基础,设计管基支撑角为150°。
4、遇到膨胀土或湿陷性路基,可以适当加大放坡或采取可靠的支护措施,并及时汇报。
5机械开挖至槽底300㎜时,由人工配合清槽,避免扰动老土层。
二、管沟回填:1、雨水管道沟槽,位于路床顶面以下1米范围内的部分,采用10%灰土夯填;位于路床顶面1米以下,至管道基础顶面以上部分,采用原状素土夯填;管顶至路槽底不足0.5米的沟槽,采用中粗砂回填。
2、管道沟槽回填土的压实度:根据《给水排水管道工程施工及验收规范》(GB50268-2008)和《城镇道路工程施工与质量验收规范》(CJJ 1-2008)的要求,采用重型击实标准,最低压实度要求为:管道两侧为87%;管顶以上250㎜为87%;路槽底以下800㎜范围内为95%;路槽底以下800~1500㎜范围内为93%;路槽底以下深度大于1500㎜的部分为87%。
3、管道基础回填砂石,应在管道两侧对称回填夯实,防止单侧回填压力差过大,造成管道侧向移动。
4、管道垫层,(即C1)施工时用机械夯实;管侧回填时,使用汽夯、电夯或人工进行夯实。
5、排水检查井、雨水口周围1米范围内,10%灰土夯实回填。
三、管道安装1、自下游开始向上游逐节安装,管道承插口朝向来水方向(即:上游)。
土石方工程量计算ppt课件

3.事故多,基坑深度、面积大的易出现较大事故。
精品课件
三、关于项目的界定:
1.干土与湿土的区分
—地下常水位以上的为干土,以下的为湿土。
2. 湿土与淤泥(或流沙)的区分
—具有流动状态的土(或砂)为淤泥(或流砂)。
3、土壤及岩石类别的划分(见计价定额)
计算公式:
S断 =B×H1+(B+kH2)×H2
精品课件
④设工作面和挡土板 计算公式:
S断 =(B+2C+0.2)×H
凡放坡部分不得再计算挡土板,支挡土板后,不得再计算放坡。
支挡土板: 单面加:增加100mm; 双面加:增加200mm。
双面支挡土板
精品课件
单面支挡土板时: 计算公式:
S断 =(B+2C+0.1)×H+0.5KH2
精品课件
▪ 解: ▪ ① 计算基数 L外、S底 : ▪ L外 = (30.24 + 48.24)×2 + 12×2 = 180.96 ㎡ ▪ S底 = 30.24×48.24-6×6×2-23.76×12= 1101.66 ㎡ ▪ ② 则,平整场地面积 S= S底 +2L外+16=1497.6㎡ ▪ ③套用定额子目 AA0024 人工场地平整
解:室内回填土按夯填考虑,工程量=300m3 买土体积按虚方计算, 买土数量= 300×1.50精品=课件450 m3
室外地坪
做基础
基坑回填
精品课件
挖土
四、土方工程计算应准备资料
1)当地实测地形图(包括测量成果),比例一般为1:500~1: 1000; 2)土石方施工图或基础结构图; 3)工程地质资料; 4)预算定额 5)施工组织设计或施工方案:由施工单位编制且经上级技术主管部 门批准,并已得到建设单位和监理单位审核;地下室工程的土方工 程,必须经市级建设主管部门组织的技术专家组审核通过
管沟回填

接受人
交底人
技术交底记录
TY-31
工程名称
南疆天然气利民工程 工程编号
单位工程名称
南疆天然气利民工程管道施工和田-民丰段
分项工程名称
管沟回填
交底内容(文字说明或附图):共 4 页,第 4 页;
交底日期
4)冬期填方前,应清除基底上的冰雪和保温材料;填方边坡表层 1 米以内不得用冻土填筑; 填方上层应用未冻的、不冻胀的或透水性好的土料填筑,其厚度应符合设计要求。
技术交底记录
TY-31
工程名称
天然气利民工程
工程编号
单位工程名称
分项工程名称
管沟回填
交底日期
交底内容(文字说明或附图):共 4 页,第 1 页;
管沟回填
本技术交底内容适用于管沟回填土工程。 1.材料要求 (1)粗砂、细砂,原土石方,其回填细土大粒径不得超 10mm;石头的最大粒径不得超过 250mm,
接受人
交底人
3.3 管沟一次回填
接受人
交底人
技术交底记录
TY-31
工程名称
南疆天然气利民工程 工程编号
单位工程名称
南疆天然气利民工程管道施工和田-民丰段
分项工程名称
管沟回填
交底内容(文字说明或附图):共 4 页,第 2 页;
交底日期
3.3.1 对于角砾层、圆砾层和卵石层地段,用细土进行一次回填,细土粒径必须≤10mm,细 土的质量要满足设计和规范要求,不得出现树根和杂草等杂物,回填过程要首先回填至管顶平齐 并夯实,然后通讯机组铺设管道;管道铺设后继续细土回填至管顶以上不小于 300mm,按设计要 求铺设光缆警示带;如管沟内有积水,则必须将积水排除,并立即进行一次回填施工;如地下水 位高,不能将积水完全排除,则应根据现场实际情况制定保证管道埋深的稳管措施,并报监理或 业主批准后方能进行施工。细土回填时要分层夯实,细土的厚度,要以管沟回填土沉降后抽查开 挖时测得的实际厚度为准(≥300mm)。
