2008年重庆市建设工程计价定额综合解释

合集下载

2008重庆市建设工程费用定额

2008重庆市建设工程费用定额

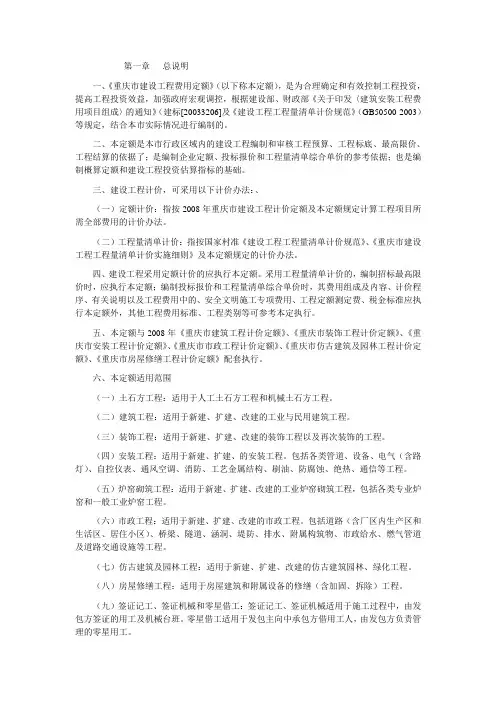

第一章总说明一、《重庆市建设工程费用定额》(以下称本定额),是为合理确定和有效控制工程投资,提高工程投资效益,加强政府宏观调控,根据建设部、财政部《关于印发〈建筑安装工程费用项目组成〉的通知》(建标[20033206]及《建设工程工程量清单计价规范》(GB50500-2003)等规定,结合本市实际情况进行编制的。

二、本定额是本市行政区域内的建设工程编制和审核工程预算、工程标底、最高限价、工程结算的依据了;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。

三、建设工程计价,可采用以下计价办法:、(一)定额计价:指按2008年重庆市建设工程计价定额及本定额规定计算工程项目所需全部费用的计价办法。

(二)工程量清单计价:指按国家村准《建设工程工程量清单计价规范》、《重庆市建设工程工程量清单计价实施细则》及本定额规定的计价办法。

四、建设工程采用定额计价的应执行本定额。

采用工程量清单计价的,编制招标最高限价时,应执行本定额;编制投标报价和工程量清单综合单价时,其费用组成及内容、计价程序、有关说明以及工程费用中的、安全文明施工专项费用、工程定额测定费、税金标准应执行本定额外,其他工程费用标准、工程类别等可参考本定执行。

五、本定额与2008年《重庆市建筑工程计价定额》、《重庆市装饰工程计价定额》、《重庆市安装工程计价定额》、《重庆市市政工程计价定额》、《重庆市仿古建筑及园林工程计价定额》、《重庆市房屋修缮工程计价定额》配套执行。

六、本定额适用范围(一)土石方工程:适用于人工土石方工程和机械土石方工程。

(二)建筑工程:适用于新建、扩建、改建的工业与民用建筑工程。

(三)装饰工程:适用于新建、扩建、改建的装饰工程以及再次装饰的工程。

(四)安装工程:适用于新建、扩建、的安装工程。

包括各类管道、设备、电气(含路灯)、自控仪表、通风空调、消防、工艺金属结构、刷油、防腐蚀、绝热、通信等工程。

定额 执行 综合解解释 重庆

定额 执行 综合解解释 重庆

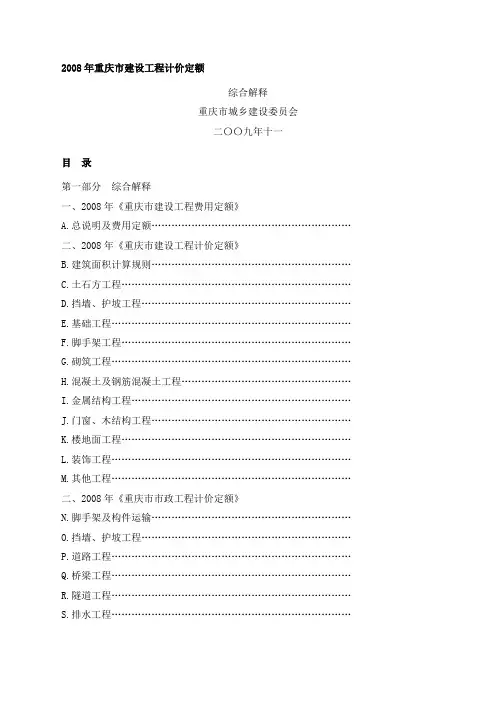

2008年重庆市建设工程计价定额综合解释重庆市城乡建设委员会二〇〇九年十一目录第一部分综合解释一、2008年《重庆市建设工程费用定额》A.总说明及费用定额……………………………………………………二、2008年《重庆市建设工程计价定额》B.建筑面积计算规则……………………………………………………C.土石方工程……………………………………………………………D.挡墙、护坡工程………………………………………………………E.基础工程………………………………………………………………F.脚手架工程……………………………………………………………G.砌筑工程………………………………………………………………H.混凝土及钢筋混凝土工程……………………………………………I.金属结构工程…………………………………………………………J.门窗、木结构工程……………………………………………………K.楼地面工程……………………………………………………………L.装饰工程………………………………………………………………M.其他工程………………………………………………………………二、2008年《重庆市市政工程计价定额》N.脚手架及构件运输……………………………………………………O.挡墙、护坡工程………………………………………………………P.道路工程………………………………………………………………Q.桥梁工程………………………………………………………………R.隧道工程………………………………………………………………S.排水工程………………………………………………………………三、2008年《重庆市安装工程计价定额》第一册机械设备安装工程……………………………………………第二册电气设备安装工程……………………………………………第三册热力设备安装工程……………………………………………第五册静置设备与工艺金属结构制作安装工程……………………第六册工业管道工程…………………………………………………第七册消防安装工程…………………………………………………第八册给排水、燃气工程……………………………………………第九册通风空调工程…………………………………………………第十册自动化控制仪表安装工程……………………………………第二部分补充定额、配合比及机械台班定额一、重庆市建筑工程计价补充定额……………………………………二、重庆市市政工程计价补充定额……………………………………三、水泥粉煤灰陶粒配合比………………………………………………四、补充机械台班定额…………………………………………………第三部分定额勘误一、重庆市建筑工程计价定额………………………………………二、重庆市装饰工程计价定额………………………………………三、重庆市安装工程计价定额………………………………………四、重庆市市政工程计价定额………………………………………五、重庆市房屋修缮工程计价定额…………………………………第一部分综合解释一、2008年《重庆市建设工程费用定额》A.总说明及费用定额本总说明及费用定额的适用范围?答:适用于各个专业工程。

重庆市建设工程计价定额综合解释(二)

重庆市建设工程计价定额综合解释(二)

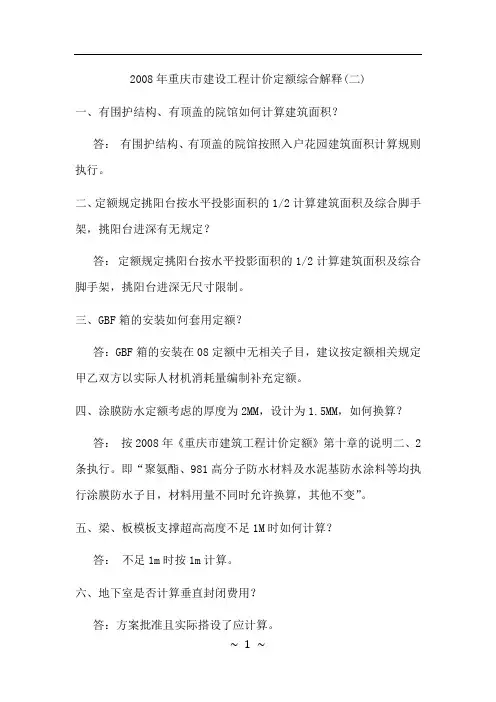

2008年重庆市建设工程计价定额综合解释(二)一、有围护结构、有顶盖的院馆如何计算建筑面积?答:有围护结构、有顶盖的院馆按照入户花园建筑面积计算规则执行。

二、定额规定挑阳台按水平投影面积的1/2计算建筑面积及综合脚手架,挑阳台进深有无规定?答:定额规定挑阳台按水平投影面积的1/2计算建筑面积及综合脚手架,挑阳台进深无尺寸限制。

三、GBF箱的安装如何套用定额?答:GBF箱的安装在08定额中无相关子目,建议按定额相关规定甲乙双方以实际人材机消耗量编制补充定额。

四、涂膜防水定额考虑的厚度为2MM,设计为1.5MM,如何换算?答:按2008年《重庆市建筑工程计价定额》第十章的说明二、2条执行。

即“聚氨酯、981高分子防水材料及水泥基防水涂料等均执行涂膜防水子目,材料用量不同时允许换算,其他不变”。

五、梁、板模板支撑超高高度不足1M时如何计算?答:不足1m时按1m计算。

六、地下室是否计算垂直封闭费用?答:方案批准且实际搭设了应计算。

七、08建筑定额说明“自升式塔机塔高超过45M时,每增高10M,安拆项目增加20%”,不足10米如何计算?答:不足10米时按10米计算。

八、定额人工费包含了哪些内容?是否可以调整?答:(一)、我市现行08定额的定额人工为综合工日,人工费组成内容按照建设部、财政部《关于印发〈建筑安装工程费用项目组成〉的通知》(建标[2003]206号)规定,包括基本工资、工资性补贴、生产工人辅助工资、职工福利费及生产工人劳动保护费。

(二)、定额人工、材料、机械台班价格是以定额编制期的价格为依据确定的基价,作为计取各项费用的基础,价差可参照重庆市建设工程造价管理机构发布的信息价或市场价格进行调整,如《重庆工程造价信息》发布的2012年第一季度渝中区的土建人工信息价为66元/工日,08定额土建人工基价为25元/工日,人工费价差=(66-25)元/工日×定额总工日消耗量。

九、与建筑物内不相连通的结构加强板,是否计算建筑面积?答:不计算建筑面积,但应计算脚手架、垂直运输及超高降效费。

重庆市2008定额综合解释

重庆市2008定额综合解释

2008年重庆市建设工程计价定额综合解释重庆市城乡建设委员会二〇〇九年十一月目录第一部分综合解释一、2008年《重庆市建设工程费用定额》A.总说明及费用定额……………………………………………………二、2008年《重庆市建设工程计价定额》B.建筑面积计算规则……………………………………………………C.土石方工程……………………………………………………………D.挡墙、护坡工程………………………………………………………E.基础工程………………………………………………………………F.脚手架工程……………………………………………………………G.砌筑工程………………………………………………………………H.混凝土及钢筋混凝土工程……………………………………………I.金属结构工程…………………………………………………………J.门窗、木结构工程……………………………………………………K.楼地面工程……………………………………………………………L.装饰工程………………………………………………………………M.其他工程………………………………………………………………二、2008年《重庆市市政工程计价定额》N.脚手架及构件运输……………………………………………………O.挡墙、护坡工程………………………………………………………P.道路工程………………………………………………………………Q.桥梁工程………………………………………………………………R.隧道工程………………………………………………………………S.排水工程………………………………………………………………三、2008年《重庆市安装工程计价定额》第一册机械设备安装工程……………………………………………第二册电气设备安装工程……………………………………………第三册热力设备安装工程……………………………………………第五册静置设备与工艺金属结构制作安装工程……………………第六册工业管道工程…………………………………………………第七册消防安装工程…………………………………………………第八册给排水、燃气工程……………………………………………第九册通风空调工程…………………………………………………第十册自动化控制仪表安装工程……………………………………第二部分补充定额、配合比及机械台班定额一、重庆市建筑工程计价补充定额……………………………………二、重庆市市政工程计价补充定额……………………………………三、水泥粉煤灰陶粒配合比………………………………………………四、补充机械台班定额…………………………………………………第三部分定额勘误一、重庆市建筑工程计价定额………………………………………二、重庆市装饰工程计价定额………………………………………三、重庆市安装工程计价定额………………………………………四、重庆市市政工程计价定额………………………………………五、重庆市房屋修缮工程计价定额…………………………………第一部分综合解释一、2008年《重庆市建设工程费用定额》A.总说明及费用定额A.1 本总说明及费用定额的适用范围?答:适用于各个专业工程。

2008年重庆市建设工程计价定额综合解释

2008年重庆市建设工程计价定额综合解释

2008年重庆市建设工程计价定额综合解释第一部分1. 总说明及费用定额1.1 2008年重庆市建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额的施工工艺和工料机消耗是按什么质量标准编制的?答:是按合格品标准编制的1.2 不同所有制、不同地区的施工企业承包工程时,是非均按定额计价及费用标准取费?答:均按定额计价及费用标准取费。

1.3 工程施工的周转性材料(脚手架、模板等)、中小型机械25公里以上的超运距费用如何计算?答:发生时按时计算。

1.4 建筑垃圾场外运输费用如何计算?答:工程量按实签证,执行人装或机装石方相应机械运输定额子目乘以系数0.7。

1.5 土石方及建筑垃圾弃渣费(渣场费)如何计算?答:发生时按时计算。

1.6 建筑工程中的二次或单独设计装饰项目如何执行定额?答:执行2008年《重庆市装饰工程计价定额》。

1.7 市政工程的装饰项目执行什么定额,如何取费?答:市政工程中的装饰项目,首先借用2008年《重庆市建筑工程计价定额》再缺项时借用2008年《重庆市装饰工程计价定额》,纳入市政工程进行取费。

1.8 按实签证机械台班数量如何确定?答:同一工作日签证机械累计工作四小时内为半个台班,八小时以内为一个台班。

1.9 工程建设中建设单位提供材料实物,施工单位办理工程结算时如何退价?答:建设单位提供材料到施工单位指定堆放点(或仓库),在办理工程结算时,甲供材料数量在预(结)算书(投标报价)数量以内部分,甲供材料费应根据预(结)算书(投标报价)编制的材料价格并扣除下(上)浮比例及施工单位仓管费厚,退还给建设单位;甲供材料数量超过预(结)算书(投标报价)数量部分,甲供材料费按实退还给建设单位。

1.10 按合同约定由施工单位采购的建筑材料、构配件和设备,在履约过程中由建设单位指定供货商或定质定价的,如何办理工程结算?答:在办理工程结算时,合同有约定的,按合同约定执行;合同未作约定的,建筑材料、构配件和设备价格按实调整,并不再实行因承接工程是的上浮或下浮比例。

重庆市建筑工程计价定额2008(说明及计算规则)

重庆市建筑工程计价定额2008(说明及计算规则)

重庆市建筑工程计价定额(CQJZDE—2008)说明及计算规则总说明一、《重庆市建筑工程计价定额》(以下简称本定额)是根据建设部颁布的1955年《全国统一建筑工程基础定额》(GJD-101-95)、1999年《全国统一建筑工程基础定额重庆市基价表》、2003年《重庆市建筑工程消耗量定额》(CQXHL-201-3003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。

二、本定额适用于本市行政区域内新建、扩建、改建的工业与民用建筑工程。

三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。

四、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期,施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。

本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。

五、本定额用工不分宫中、技术等级,以综合工日表示。

内容包括:基本用工、超运距用工、人工幅度差、辅助用工。

人工单价分别为:土石方用工22.00元/工日,机械操作用工28.00元/工日,其他用工25.00元/工日。

人工单价包括基本工资、工资性补贴、辅助工资、职工福利费和劳动保护费。

六、本定额材料消耗已包括施工中消耗的主要材料、辅助材料和零星材料,辅助材料和零星材料合并为其他材料费。

本定额人工、材料、成品、半成品和机械燃(油)料价格,是以定额编制的价格为依据确定的基价,作为计取费用的基础,其价差可参照重庆市建设工程造价管理机构发布的工程所在地的信息价格或市场价格进行调整。

七、本定额已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至操作安装地点的水平运输以及运输损耗、施工操作损耗、施工现场堆放损耗。

08定额解释

08定额解释

2008年重庆市建设工程计价定额综合解释1.总说明及费用定额1.1 2008年重庆市建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额的施工工艺和工料机消耗是按什么质量标准编制的?答:是按合格品标准编制的。

1.2 不同所有制、不同地区的施工企业承包工程时,是否均按定额基价及费用标准取费?答:均按定额基价及费用标准取费。

1.3 工程施工的周转性材料(脚手架、模板等)、中小型机械25公里以上的超运距费用如何计算?答:发生时按实计算。

1.4 建筑垃圾场外运输费如何计算?答:工程量按实签证,执行人装或机装石方相应机械运输定额子目乘以系数0.7。

1.5 土石方及建筑垃圾弃渣费(渣场费)如何计算?答:发生时按实计算。

1.6 建筑工程中的二次或单独设计装饰项目如何执行定额?答:执行2008年《重庆市装饰工程计价定额》。

1.7 市政工程的装饰项目执行什么定额,如何取费?答:市政工程中的装饰项目,首先借用2008年《重庆市建筑工程计价定额》,再缺项时借用2008年《重庆市装饰工程计价定额》,纳入市政工程进行取费。

1.8 按实签证机械台班数量如何确定?答:同一工作日签证机械累计工作四小时以内为半个台班,八小时以内为一个台班。

1.9 工程建设中建设单位提供材料实物,施工单位办理工程结算时如何退价?答:建设单位供应材料到施工单位指定堆放点(或仓库),在办理工程结算时,甲供材料数量在预(结)算书(投标报价)数量以内部分,甲供材料费应根据预(结)算书(投标报价)编制的材料价格并扣除下(上)浮比例及施工单位仓管费后,退还给建设单位;甲供材料数量超过预(结)算书(投标报价)数量部分,甲供材料费按实退还给建设单位。

1.10 按合同约定由施工单位采购的建筑材料、构配件和设备,在履约过程中由建设单位指定供货商或定质定价的,如何办理工程结算?答:在办理工程结算时,合同有约定的,按合同约定执行;合同未作约定的,建筑材料、构配件和设备价格按实调整,并不再执行因承接工程时的上浮或下浮比例。

2008年重庆市建设工程计价定额综合解释(重庆市安装工程计价定额)

2008年重庆市建设工程计价定额综合解释(重庆市安装工程计价定额)

2008年《重庆市安装工程计价定额》4.1总说明4.1.1 因设计变更等非施工单位原因,安装工程施工中无法按照正常施工程序预留预埋,所发生的钻孔、打洞、剔槽费用如何计算?答:安装工程施工中因设计变更等非施工单位因素,无法按照正常施工程序预留预埋,发生钻孔、打洞、剔槽费用,工程量现场按实签证,套用《重庆市房屋修缮工程计价定额》相应项目计算。

4.1.2安装工程中,若实际没有搭拆脚手架,是否计取脚手架搭拆费?答:安装工程中的脚手架搭拆费,是综合取定的系数,不论工程实际是否搭拆或搭拆数量多少,均应按各册规定计取脚手架搭拆费。

4.1.3设备、材料水平运输距离超过规定时,是否可以调整?答:实际运距大于定额规定运距时,按实签证计算超运距费用。

4.1.4施工企业在加工厂加工的非标设备、通风管道、管件及部件等发生的场外运输费如何计算?答:场外运输费根据批准的施工组织设计或方案,按实计算。

4.1.5安装与生产同时进行的增加费,应如何理解?答:此项增加费是指改、扩建工程在生产车间或装置内施工,因生产操作或生产备件限制干扰了安装工作正常进行而增加的降效费用,不包括为保证安全生产和施工所采取的措施费用。

4.1.6在有害身体健康的坏境中施工增加的人工费,应如何理解?答:在有害身体健康的环境中施工增加的人工费是指在车间、装置范围内施工,有害气体、粉尘、毒物等超过国家标准以致影响身体健康而增加的施工降效费用,不包括劳保条例等规定应享受的工种保健费和高温补贴费,此项费用除税金外不计取其他费用。

4.1.7安装工程临时设施摊销材料,如何计算价差?答:临时设施摊销材料的价差按实调整,临设摊销材料定额基价为:原木600元/m3、钢材2600元/t、水泥250/t、标砖180元/千匹。

4.1.8电气、管道、消防、通风空调等项目的拆除费用如何计算?答:除定额中已有拆除项目外,其余按相应安装定额项目人工费和机械费的50%计算。

4.2机械设备安装工程4.2.1 机械设备需现场配制金属支架时,应套用什么定额?答:机械设备需现场配制金属支架时,单件重量在100KG以内执行本册零星小型金属结构相应定额项目;单件重量超过100KG执行第五册相应定额项目。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2008 年重庆市建设工程计价定额综合解释第一部分1. 总说明及费用定额1.1 2008 年重庆市建筑、装饰、安装、市政、仿古建筑及园林、房屋修缮工程计价定额的施工工艺和工料机消耗是按什么质量标准编制的?答:是按合格品标准编制的1.2 不同所有制、不同地区的施工企业承包工程时,是非均按定额计价及费用标准取费?答:均按定额计价及费用标准取费。

1.3 工程施工的周转性材料(脚手架、模板等)、中小型机械25 公里以上的超运距费用如何计算?答:发生时按时计算。

1.4 建筑垃圾场外运输费用如何计算?答:工程量按实签证,执行人装或机装石方相应机械运输定额子目乘以系数0.7。

1.5 土石方及建筑垃圾弃渣费(渣场费)如何计算?答:发生时按时计算。

1.6 建筑工程中的二次或单独设计装饰项目如何执行定额?答:执行2008 年《重庆市装饰工程计价定额》。

1.7 市政工程的装饰项目执行什么定额,如何取费?答:市政工程中的装饰项目,首先借用2008 年《重庆市建筑工程计价定额》再缺项时借用2008 年《重庆市装饰工程计价定额》,纳入市政工程进行取费。

1.8 按实签证机械台班数量如何确定?答:同一工作日签证机械累计工作四小时内为半个台班,八小时以内为一个台班1.9 工程建设中建设单位提供材料实物,施工单位办理工程结算时如何退价?答:建设单位提供材料到施工单位指定堆放点(或仓库),在办理工程结算时,甲供材料数量在预(结)算书(投标报价)数量以内部分,甲供材料费应根据预(结)算书(投标报价)编制的材料价格并扣除下(上)浮比例及施工单位仓管费厚,退还给建设单位;甲供材料数量超过预(结)算书(投标报价)数量部分,甲供材料费按实退还给建设单位。

1.10 按合同约定由施工单位采购的建筑材料、构配件和设备,在履约过程中由建设单位指定供货商或定质定价的,如何办理工程结算?答:在办理工程结算时,合同有约定的,按合同约定执行;合同未作约定的,建筑材料、构配件和设备价格按实调整,并不再实行因承接工程是的上浮或下浮比例。

1.11 人工和机械土石方如何记取费用?答:无论土石方工程量多少,凡套用土石方工程章节中“人工土石方”定额项目的,按“人工土石方”工程取费,凡套用土石方工程章节中“机械土石方”定额项目的,按“机械土石方”工程取费。

1.12 定额未列的特、大型机械场外运输费如何进行计算?答:被背行的机械不计场外运输费,被拖行的机械按台班单价的50%计算场外运输费,上、下自行的机械只计上、下车的台班费,运、拖以上机械的机械按实计算场外运输。

机械施工完毕的回程费用按以上规定计算。

1.13 因地形所限或其他原因,大型机械安装、拆卸必须使用特种机械,如何计算费用?答:发生时,按特种机械使用台班数量和台班单价计算。

1.14 安全文明施工按实计算费用中的道路及场地硬化包括哪些内容?答:道路及场地硬化包含面层和基层1.15 工程类别划分发生争议时,如何处理?答:由争议方共同申请,报重庆市建设工程造价管理总站进行确定。

1.16 环保部分规定收取的费用,如何计算?答:发生时按实计算。

1.17 本综合解释“总说明及费用定额”的解释条款除适用于建筑工程外,是非也适用于其他专业工程?答:适用于各个专业工程。

2. 2008 年《重庆市建筑工程计价定额》2.1 建筑面积计算规则2.1.1 阳台、入户花园啊的建筑面积如何计算?答:阳台、入户花园建筑面积以栏杆、栏板底部外边线水平投影面积进行计算,其中入户花园进深(栏杆垂直方向)不足2.1m 者按1/2 面积计算,在2.1m 及以上者按全面积计算。

2.1.2 有柱阳台建筑面积如何计算?答:阳台单柱支撑者,按其水平投影面积1/2 计算建筑面积;阳台双柱支撑者,按其柱外围水平投影面积计算建筑面积。

2.1.3 走廊和檐廊如何计算建筑面积?答:有柱有阶沿有顶盖的走廊和檐廊,按柱外围计算建筑面积;无柱有阶沿有顶盖的走廊和檐廊,按顶盖水平投影面积计算建筑面积。

2.1.4 三面利用建筑物外围结构设置的雨棚是否计算建筑面积?答:不计算建筑面积。

2.1.5 挑出墙外的楼梯休息平台如何计算建筑面积?答:按其水平投影面积计算建筑面积。

2.1.6 建筑物底层设置单跑楼梯,楼梯踏步突出的部分,是否计算建筑面积?答:不计算建筑面积。

2.1.7 利用挡土墙作为围护结构的建筑物如何计算建筑面积?答:按挡土墙上口的内边线加250mm 的水平投影面积计算。

2.1.8 建筑物底层外围无维护墙体只设卷闸门时,如何计算建筑面积?答:按主体结构(柱)外边线外沿计算建筑面积。

2.2 土石方工程2.2.1 人工挖淤泥、流砂定额项目是非可以计算超深用工?答:人工挖淤泥、流砂定额项目部计算超深用工。

2.2.2 什么叫竖向布置挖、填土方?答超过300mm 的挖、填土方,用方格网或断面法控制,确定自然标高和设计标高以及应挖或填的高度,一遍挖填至设计标高,称为竖向布置挖、填土方。

2.2.3 计算基础土方放坡时,在交界处的重复工程量应如何计算?答:计算基础土方放坡时,在交接处的重复工程量不扣除。

如放坡处重复量过大,其计算总量等于或大于大开挖方量时,应按大开挖规定计算土石方工程量。

2.2.4 开挖地下室基槽(坑)、挖孔桩等基础,土石方从地下室底面至设计室外地坪或自然地的垂直运输如何计算?答:开挖地下室基槽(坑)、挖孔桩等基础,土石方从地下室底面至设计室外地坪或自然底面的垂直运输,人力运输每1m 折合10m 水平运距计算,机械运输按实签证台班计算。

2.2.5 平整场地项目如发生挖方或填方不能平衡需于土外运或借土回填是,如何执行?答:平整场地项目如发生挖方或填方不能平衡需余土外运或借土回填时,应计算余土外运或借土回填的运输费用。

226 挖孔桩挖土方深度超过28m、石方深度超过40m时,定额如何执行?答:挖孔桩挖土方深度超过28m 时,以每增4m 为一步距,按前一步距定额项目乘以系数1.2 执行;挖孔桩挖石方深度超过40m 时,以每增4m 为一步距,按前一步距定额项目乘以系数1.25 执行。

227 人工或机械装机械运土方、人工装机械运石渣运距在500m内时,如何执行定额?答:分别执行人工或机械装机械运土方、人工装机械运石渣运距1000m内定额子目,乘以系数0.9。

2.2.8 挖孔桩、基槽(坑)当上层土方深度超过3m时,下层石方是否增加工日?答:其下层石方按下表增加工日:单位:工日/10m3额项目中是否包括挖土方、石方的工作内容?答:不包括开挖土石方的工作内容。

2.2.10 石方光面爆破是否允许计算超挖量?答:石方光面爆破按图示尺寸计算时,允许另加超挖量(超挖量按被开挖光面的坡面面积乘以100mm以立方米计算);石方光面爆破按实收方计算工程量时不再计算超挖量。

2.2.11 在经压实后的回填区进行沟槽开挖如何执行定额?答:执行土石方开挖相应定额项目。

2.3 挡墙、护坡工程2.3.1 锚杆、锚索钻孔项目搭设脚手架如何计算?答:钻孔锚杆(索)项目如需要搭设脚手架,按单项脚手架中外脚手架相应定额项目乘以系数1.4执行2.3.2 钻孔锚杆土层塌孔采用水泥砂浆护壁的工料是否包括在定额内?答:钻孔锚杆土层项目中未考虑土层塌孔采用水泥砂浆护壁的工料,发生时按实计算。

2.4 基础工程2.4.1 原槽(坑)浇灌混凝土基础,混凝土工程量如何计算?答:原槽(坑)浇灌混凝土基础,混凝土工程量按设计周边(长、宽)尺寸每边增加20mm 计算。

2.4.2 灌注桩如需截桩头,如何计算?答:灌注桩截桩头不在另行计算,截下的桩头如需运出场外,其外运费按实计算。

2.4.3 挖孔桩砼井圈工程量如何计算?答:挖孔桩砼井圈工程量按照施工组织设计进行计算。

2.5 脚手架工程2.5.1 满堂基础计算脚手架的规定,对满堂基础的深度有无限制?答:无限制。

2.5.2 建筑物内的混凝土贮水(油)池、设备基础等构筑物,脚手架费用如何计算?答:未纳入综合脚手架考虑的混凝土贮水(油)池、设备基础等构筑物,按单项脚手架中的外脚手架定额项目执行。

2.5.3 如图所示,建筑物的檐口高度不同是,如何计算脚手架?答:按不同檐高的建筑面积分别计算工程量,套用相应综合脚手架项目。

(如下图)①一②轴间按12m以内计算脚手架;②一③轴间按48m以内计算脚手架;③一⑤轴间按24m以内计算脚手架。

2.5.4 建筑物室外连梁脚手架是否单独计算?答:建筑物室外连梁脚手架已包括在综合脚手架内,不另行计算2.5.5 综合脚手架外的装饰脚手架如何执行定额?答:装饰脚手架按单项脚手架相应定额项目执行,其中材料、机械乘以系数0.3,其他不变。

2.6 砌筑工程2.6.1 轻质墙体定额项目已考虑了因模数填充用的标准砖,若涉及要求轻质墙体局部采用其他气体材料时,如何执行定额?答:按不同气体材料分别计算工程量,执行相应定额项目2.6.2 超过砖围墙厚度的压顶线、腰线、装饰线体积如何计算?答:超过砖围墙厚度的三匹砖以上的压顶线、腰线、装饰线体积应并入砖围墙体积计算2.7 混凝土及钢筋混凝土工程2.7.1 设置在屋面拉梁处通常厚度为80mm 或100mm 的装饰板,套用什么定额?答:套用平板相应定额项目。

2.7.2 自办混凝土、砂浆因设计或已批准的施工组织设计(方案)要求添加外加剂,如何计算?答:自拌混凝土、砂浆因设计或已批准的施工组织设计(方案)要求添加的外加剂,根据设计用量另加1%损耗,按2.60元/kg进入定额基价,其余作价差处理,水泥用量根据设计用量或外加剂性能要求进行调整。

2.7.3 现浇混凝土构件采用清水模板时,费用如何计算?答:现浇混凝土构件采用清水模板时,按相应模板定额项目人工乘以系数1.06,模板耗量不变。

2.7.4 现浇混凝土构件模板采用对拉螺栓(片)不能取出者,按每10m3混凝有增加对拉螺栓(片)消耗量30括号,并入模板消耗量内。

2.7.5 现浇混凝土后浇带二次支模如何执行定额?答:执行相应现浇混凝土构件模板定额项目。

2.7.6 现浇混凝土梁、板模板支撑超高如何执行定额?答:1.现浇混凝土梁、板(平板、有梁板)模板支撑超高应分别套取梁、板模板支撑超高相应定额项目。

2•模板支撑高度超过4.5m、在8m以下时,直接套用AF0086 AF0087定额项目计算超高工料;模板支撑高度在8m以上时,先套用AF0086AF0087定额项目计算8m以内超高增加工料,再套用AF0088AF0089定额项目计算8m以上超高增加工料,合并计算。

3•支撑高度是指层高或楼地面至构件顶面的高度。

2.7.7 现场搅拌泵送混凝土时,其配合比如何换算?砼泵送费用如何计算?答:1.现场搅拌泵送混凝土配合比根据设计强度等级、砂石品种、石子粒径,按照“混凝土个砂浆配合比表”中特细砂大流动性混凝土配合比80110701—80110905、混合砂大流动性混凝土、中砂大流动性混凝土相应定额子目进行换算,砼损耗增加0.5%,进入定额基价。
