框架结构模板安装与拆除技术交底

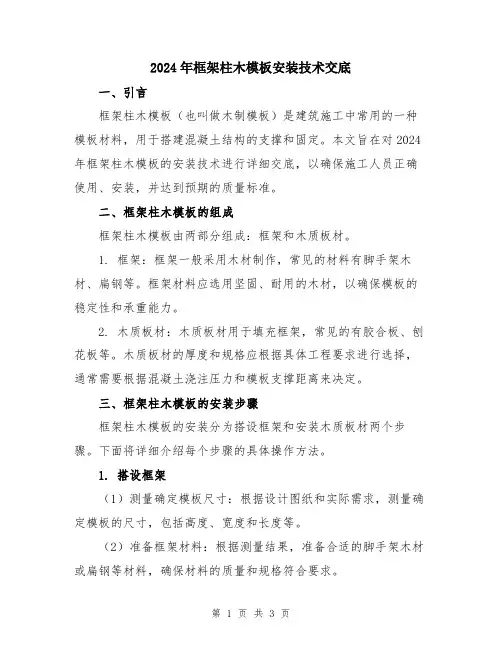

2024年框架柱木模板安装技术交底

2024年框架柱木模板安装技术交底一、引言框架柱木模板(也叫做木制模板)是建筑施工中常用的一种模板材料,用于搭建混凝土结构的支撑和固定。
本文旨在对2024年框架柱木模板的安装技术进行详细交底,以确保施工人员正确使用、安装,并达到预期的质量标准。
二、框架柱木模板的组成框架柱木模板由两部分组成:框架和木质板材。
1. 框架:框架一般采用木材制作,常见的材料有脚手架木材、扁钢等。
框架材料应选用坚固、耐用的木材,以确保模板的稳定性和承重能力。
2. 木质板材:木质板材用于填充框架,常见的有胶合板、刨花板等。
木质板材的厚度和规格应根据具体工程要求进行选择,通常需要根据混凝土浇注压力和模板支撑距离来决定。
三、框架柱木模板的安装步骤框架柱木模板的安装分为搭设框架和安装木质板材两个步骤。
下面将详细介绍每个步骤的具体操作方法。
1. 搭设框架(1)测量确定模板尺寸:根据设计图纸和实际需求,测量确定模板的尺寸,包括高度、宽度和长度等。
(2)准备框架材料:根据测量结果,准备合适的脚手架木材或扁钢等材料,确保材料的质量和规格符合要求。
(3)组装框架:按照模板的尺寸要求,将准备好的框架材料进行组装。
可以采用螺栓连接或木工胶水粘合的方式进行,确保框架的结构稳定和牢固。
(4)固定框架:将组装好的框架固定在需要搭设模板的位置上,可以使用脚手架支撑或固定在建筑物结构上。
2. 安装木质板材(1)准备木质板材:根据框架的尺寸,准备合适规格和数量的木质板材。
确保板材的质量达到标准要求。
(2)固定木质板材:将准备好的木质板材安装在框架上,确保板材与框架之间紧密贴合。
可以使用锤子、钉子或螺丝等工具将板材固定在框架上。
(3)检查安装质量:安装好木质板材后,仔细检查安装质量。
确保木质板材之间无空隙,边缘平整,固定牢固,以满足混凝土浇筑时的需求。
四、框架柱木模板的注意事项在使用和安装框架柱木模板时,需要注意以下几个方面的问题。
1. 材料的选择和质量:选择优质的木材和木质板材,确保其质量符合标准要求。

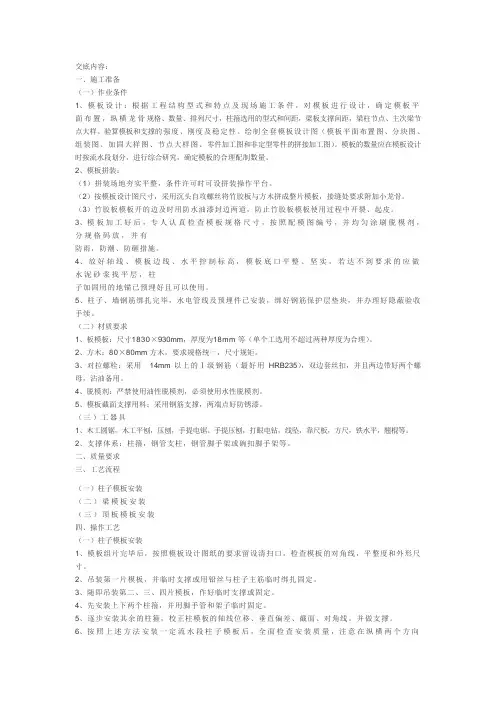

框架结构模板技术交底44997

交底内容:一、施工准备(一)作业条件1、模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样。
验算模板和支撑的强度、刚度及稳定性。
绘制全套模板设计图(模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非定型零件的拼接加工图)。
模板的数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
2、模板拼装:(1)拼装场地夯实平整,条件许可时可设拼装操作平台。
(2)按模板设计图尺寸,采用沉头自攻螺丝将竹胶板与方木拼成整片模板,接缝处要求附加小龙骨。
(3)竹胶板模板开的边及时用防水油漆封边两道,防止竹胶板模板使用过程中开裂、起皮。
3、模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷脱模剂,分规格码放,并有防雨,防潮、防砸措施。
4、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚已预埋好且可以使用。
5、柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续。
(二)材质要求1、板模板:尺寸1830×930mm,厚度为18mm等(单个工选用不超过两种厚度为合理)。
2、方木:80×80mm方木,要求规格统一,尺寸规矩。
3、对拉螺栓:采用14mm以上的Ⅰ级钢筋(最好用HRB235),双边套丝扣,并且两边带好两个螺母,沾油备用。
4、脱模剂:严禁使用油性脱模剂,必须使用水性脱模剂。
5、模板截面支撑用料:采用钢筋支撑,两端点好防锈漆。
(三)工器具1、木工圆锯,木工平刨,压刨,手提电锯、手提压刨,打眼电钻,线坠,靠尺板,方尺,铁水平,翘棍等。
2、支撑体系:柱箍,钢管支柱,钢管脚手架或碗扣脚手架等。
二、质量要求三、工艺流程(一)柱子模板安装(二)梁模板安装(三)顶板模板安装四、操作工艺(一)柱子模板安装1、模板组片完毕后,按照模板设计图纸的要求留设清扫口,检查模板的对角线,平整度和外形尺寸。
模板施工技术交底(3篇)

第1篇一、工程概况本项目为XX大厦,位于XX市XX区XX路XX号,总建筑面积为XX万平方米,地上XX层,地下XX层。
本工程采用钢筋混凝土框架-剪力墙结构体系,基础形式为筏板基础。
模板施工是本工程的关键工序之一,为确保施工质量和进度,现将模板施工技术交底如下:二、模板施工技术要求1. 模板设计(1)模板设计应满足施工图纸的要求,确保结构尺寸准确,构造合理,便于施工。
(2)模板设计应考虑模板的刚度、稳定性、可重复使用性、安装与拆除方便等因素。
(3)模板设计应遵循《建筑施工模板安全技术规范》(JGJ162-2008)的要求。
2. 模板材料(1)模板材料应选用符合国家标准的钢材、木材、铝合金等材料。
(2)钢材应具有良好的焊接性能、机械性能和耐腐蚀性能。
(3)木材应选用干燥、无腐朽、无虫蛀、纹理通直的优质木材。
(4)铝合金模板应具有良好的焊接性能、耐腐蚀性能和足够的刚度。
3. 模板制作(1)模板制作应严格按照设计图纸和施工要求进行,确保模板尺寸准确、形状规整。
(2)模板制作过程中,应确保模板表面平整、光滑,无裂缝、翘曲等缺陷。
(3)模板拼接处应采用可靠的连接方式,如螺栓连接、销钉连接等。
(4)模板制作完成后,应进行质量检验,合格后方可使用。
4. 模板安装(1)模板安装前,应清除模板表面及支撑结构的杂物,确保安装质量。
(2)模板安装应按照施工图纸的要求,按顺序进行,确保结构尺寸准确。
(3)模板安装过程中,应确保模板的稳定性和刚度,防止倾覆、变形等事故发生。
(4)模板安装完成后,应进行自检和互检,确保安装质量。
5. 模板拆除(1)模板拆除应在混凝土强度达到设计要求后进行,避免影响混凝土结构质量。
(2)模板拆除应按照施工图纸的要求,按顺序进行,确保拆除安全。
(3)模板拆除过程中,应采取必要的安全措施,防止人员伤亡和设备损坏。
(4)拆除的模板应进行清理、修整,以便再次使用。
三、施工注意事项1. 施工人员应熟悉模板施工技术要求,掌握施工工艺,确保施工质量。
框架桥拆模技术交底

(3)模板下放距地面1m时,作业人员方可靠近操作,严禁非操作人员进入作业区。
二、拆除模板时注意事项:
(1)在拆除2m以上模板时,要搭脚手架或操作平台,脚手板铺严,并设防护栏杆。
(2)严禁在同一垂直面上操作。
(3)拆除时要逐块拆卸,不得成片松动和撬落、拉倒。
(4)拆除底模时,要设临时支撑,防止大片模板坠落。
(5)严禁站在悬臂结构上面敲拆底模。
(6)拆模时操作人员必须挂好、系好安全带。
(4)高空作业要将所需工具装在工具袋内。传递工具不得抛掷或将工具放在平台和木料上,更不得插在腰带上,严禁乱抛支撑钢管、构件等。
(5)在用斧锤作业时,要照顾四周和上下的安全,防止误伤他人。斧头刃口处要配刃口皮套。
(6)拆除模板时,要按顺序分段拆除,不得留有松动或悬挂的模板,严禁硬砸或用机械大面积拉倒,严禁操作人员站在正拆除的模板上。拆模时应尽量避免混凝土表面或模板受到损坏,注意整块下落伤人。拆下的模板,有钉子的,要使钉尖朝下,以免扎脚。拆下带钉木料,要随即将钉子拔掉。
签收意见:
编制:复核:签收:
工程技术交底
第2页/共2页
收文单位
XXXXX
编号
工程部位
XXXXX
发文时间
XXXXX
(7)3m以上支、拆模时,不能用斜槽或平撑代替扶梯上下,以防滑落、断裂伤人。
(8)拆下的模板要及时进行清除灰浆、修整变形、涂泊防腐等工作,然后堆整齐、牙稳、牢固,以备下再用,拆模一次拆清,不得留下无撑模板。
框架结构工程技术交底完整版

框架结构工程技术交底完整版框架结构工程技术交底是指在施工前,施工人员将施工的整体框架结构和相关技术细节进行说明和交底的过程。
这将确保施工人员对工程的要求和施工流程有清晰的了解,提高施工质量和效率。
以下是框架结构工程技术交底的完整版。
一、项目概述在开展框架结构工程技术交底之前,首先需要对项目进行概述。
这包括项目的名称、位置、工程规模、施工时间等基本信息。
然后,介绍该项目的框架结构的设计理念和要求。
二、结构图纸解读框架结构的施工离不开结构图纸的理解和解读。
施工人员需要详细解读结构图纸,包括主梁、剪力墙、柱子等结构元素的布置和尺寸要求。
特别需要关注的是局部构造细部的设计,如梁柱节点细部连接、剪力墙布置及其加固等。
三、施工过程与技术要求交底1.施工顺序:根据结构图纸的要求,施工人员需要明确整个施工过程的顺序安排。
这包括基础施工、立柱、梁、板的顺序与步骤。
2.施工要点:针对各个施工过程,需要交底每个环节的施工要点,如混凝土浇筑的抗渗、抗裂、抗冻要求,梁板脱模的时机和方法等。
3.安全注意事项:在交底过程中,必须重点强调施工过程中的安全注意事项。
这包括施工人员必须佩戴好安全帽、安全鞋等个人防护装备,禁止乱堆放材料、乱拉乱挤钢筋等违反施工规章制度的行为,确保施工过程中的人员安全。
四、施工技术交底1.施工工艺:对每个施工工艺进行交底,包括金属结构的焊接工艺、混凝土浇筑的振捣工艺等。
2.质量控制要点:对每个施工环节的质量控制重点进行交底,如焊接质量控制、混凝土浇筑后的养护控制等。
3.现场施工流程:交底现场施工流程,让施工人员对整个施工过程有清晰的了解。
4.资料管理:交底施工资料的管理方法和要求,包括施工图纸的管理、工程报验单的填写等。
五、问题解答和现场演示在交底过程中,应允许施工人员进行提问,并及时解答。
同时,根据需要,可以在现场进行相关施工过程的实际演示,以便施工人员更好地理解和掌握。
六、总结与签字交底结束时,施工人员和施工负责人应对整个交底内容进行总结,并进行签字确认。
框架结构模板工程技术交底

框架结构模板工程技术交底一、项目概述本项目是一座多功能综合建造工程,位于某市中心商业区,总建造面积约为XXXX平方米。
本文将对该项目的框架结构模板工程进行技术交底,包括施工准备、施工工艺、质量要求等方面的内容。
二、施工准备1. 施工组织根据项目特点,施工组织应合理安排施工人员、机械设备、施工材料等资源,确保施工进度和质量。
施工组织应遵循相关法规和标准,确保施工安全。
2. 施工现场施工现场应符合相关规范要求,确保施工安全和顺利进行。
施工现场应设置围挡、警示标志等安全设施,确保人员和设备的安全。
3. 施工材料施工材料应符合国家标准和工程设计要求,确保施工质量。
施工前应进行材料检验,合格后方可使用。
施工材料的存放和使用应符合相关规范,避免损坏和浪费。
三、施工工艺1. 基础施工根据设计要求,进行地基处理和基础施工。
地基处理包括土方开挖、填筑、夯实等工序,确保地基稳定。
基础施工包括模板安装、钢筋绑扎、混凝土浇筑等工序,确保基础质量。
2. 结构施工根据结构设计图纸,进行框架结构的施工。
包括立柱、梁、楼板等构件的安装和连接,钢筋绑扎、混凝土浇筑等工序。
施工过程中应严格按照施工工艺要求进行,确保结构的稳定和安全。
3. 模板工程模板工程是框架结构施工的重要环节。
根据设计要求,选择适当的模板材料,进行模板的制作和安装。
模板的制作应符合相关要求,确保模板的强度和稳定性。
模板的安装应坚固可靠,确保混凝土浇筑时不发生渗漏和变形。
四、质量要求1. 施工质量施工过程中,应严格按照设计要求和施工工艺进行,确保施工质量。
特殊注意施工过程中的各项工序,如模板的制作和安装、钢筋绑扎、混凝土浇筑等,确保每一个环节的质量。
2. 施工安全施工过程中,应注重施工安全,确保人员和设备的安全。
施工现场应设置警示标志,施工人员应佩戴安全防护用品。
施工材料的存放和使用应符合相关规范,避免引起安全事故。
3. 工程验收工程竣工后,应进行工程验收。
验收内容包括施工质量、安全性能、工程完整性等方面。
框架结构模板工程技术交底

框架结构模板工程技术交底引言概述框架结构模板工程技术交底是建筑行业中非常重要的一环,通过技术交底可以确保施工过程中的准确性和高效性。
在框架结构模板工程技术交底中,施工人员需要了解各个环节的要点和注意事项,以确保施工质量和安全。
一、施工准备1.1 确认施工图纸:在进行框架结构模板工程技术交底前,施工人员需要仔细研究施工图纸,了解每个构件的尺寸和位置,以确保施工的准确性。
1.2 准备施工材料:根据施工图纸的要求,准备好所需的模板材料、支撑材料等,确保施工过程中不会因为材料不足而延误工期。
1.3 安全措施:在施工准备阶段,施工人员需要做好安全防护工作,包括佩戴安全帽、安全带等,确保施工过程中的安全。
二、模板搭设2.1 确定搭设顺序:在进行模板搭设时,施工人员需要按照施工图纸上的要求,确定好搭设的顺序,以确保整个框架结构的稳定性。
2.2 精确测量:在搭设模板时,需要进行精确的测量,确保每个构件的位置和尺寸都符合要求,避免出现施工偏差。
2.3 固定支撑:在搭设模板的过程中,需要及时固定支撑,确保模板的稳定性和安全性,避免发生意外事故。
三、模板拆除3.1 拆除顺序:在模板拆除时,施工人员需要按照施工图纸上的要求,确定好拆除的顺序,避免影响整个结构的稳定性。
3.2 注意力度:在拆除模板时,需要注意力度的控制,避免对结构造成损坏,同时要确保拆除的顺利进行。
3.3 安全措施:在拆除模板时,同样需要做好安全防护工作,确保施工人员的安全,避免发生意外事故。
四、质量验收4.1 检查尺寸:在完成框架结构模板工程后,需要进行质量验收,检查每个构件的尺寸是否符合要求,确保施工的准确性。
4.2 检查平整度:除了检查尺寸外,还需要检查结构的平整度,确保整个框架结构的稳定性和美观性。
4.3 安全评估:在完成质量验收后,需要进行安全评估,确保整个框架结构的安全性,避免发生安全事故。
五、工程交底5.1 交底内容:在完成框架结构模板工程后,需要进行工程交底,将施工过程中的要点和注意事项进行总结和交底,确保施工人员对整个工程有清晰的了解。
框架柱木模板安装技术交底(二篇)

框架柱木模板安装技术交底1.1、2440mmx1220mmx15mm木质覆膜多层板、100mmx100mm、100mmx50mm木方。
1.2、14穿墙对拉螺栓、3型卡。
1.3、隔离剂:油性脱模剂。
1.4、钢管柱箍、钢管支撑:483.5钢管、直角扣件、旋转扣件、接头扣件。
1.5、12定位筋端头刷防锈漆。
1.6、爬梯:16钢筋焊接2、主要机具:锤子、活动扳子、线坠、撬棍、托线板等。
3、作业条件3.1、施工图纸尺寸配制模板,模板中部间距500mm预留好螺栓穿孔,经预检符合要求。
3.2、柱轴线、边线、500mm控制线已用墨线弹至基础梁上或楼板上,经预检符合要求。
3.3、柱钢筋绑扎完毕,预留、预埋完毕,保护层厚度满足要求,并经验收符合要求。
3.4、柱水平施工缝已处理完毕。
3.5、在柱皮线外5mm已粘贴5020mm厚海绵条。
3.6、柱模板已刷好油性脱模剂,并经预检合格。
3.7、安装模板的脚手架已搭设完毕,并经验收合格。
4、操作工艺4.1、工艺流程弹柱位置线安装柱模安装柱箍安装斜撑办预检。
4.2、安装前的准备4.2.1、施工缝处处理:混凝土终凝后,在柱上弹上墨线后(线的位置为梁底上3-5mm),1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写分项工程名称栏,其他技术交底可不填。
交底内容:用云石机切割,深度2mm,再用錾子剔除表面浮浆和松动石子,见坚硬石子,并用水冲洗干净,表面无积水现象。
4.2.2、依据设计施工图纸,把柱边线及500mm控制线弹至混凝土楼板。
4.2.3、模板安装前焊接定位筋,定位筋不得焊接在主筋上,应焊接在预埋的插筋上,端头用无齿锯切割,外刷防锈漆,距地面50mm,间距1米。
起步距阳角处150mm,任何一柱面的定位筋不少于2个。
4.2.4、安装前应用扁铲、干拖布等工具将模板板面清理干净,刷油性脱模剂,脱模剂用滚筒均匀涂刷于模板上,不漏涂,涂刷时,伴随用棉丝擦掉浮油,防止出现流坠现象,经雨雪后应重新涂刷一遍。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
SGBZ-0203框架结构模板安装与拆除技术交底依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《钢筋混凝土结构工程施工质量验收规范》 GB50204-20021、范围本工艺标准适用于工业与民用建筑现浇混凝土框架(包括框架剪力墙)、剪力墙及筒体结构模板施工。
2、施工准备2.1作业条件2.1.1、模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样。
验算模板和支撑的强度、刚度及稳定性。
绘制全套模板设计图(模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非定型零件的拼接加工图)。
模板的数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
2.1.2、模板拼装:2.1.2.1拼装场地夯实平整,条件许可时可设拼装操作平台。
2.1.2.2按模板设计图尺寸,采用沉头自攻螺丝将竹胶板与方木拼成整片模板,接缝处要求附加小龙骨。
2.1.2.3竹胶板模板开的边及时用防水油漆封边两道,防止竹胶板模板使用过程中开裂、起皮。
2.1.3、模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷脱模剂,分规格码放,并有防雨,防潮、防砸措施。
2.1.4、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚已预埋好且可以使用。
2.1.5、柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办理好隐蔽验收手续。
2.2材质要求单个工程最(等18mm、15mm、9mm、12mm1220×2440mm,厚度为、竹胶板模板:尺寸2.2.1.好选用不超过两种厚度为合理)。
2.2.2、方木:50×100mm,100×100mm方木,要求规格统一,尺寸规矩。
2.2.3、对拉螺栓:采用中14mm以上的I级钢筋(最好用HRB235),双边套丝扣,并且两边带好两个螺母,沾油备用。
2.2.4、脱模剂:严禁使用油性脱模剂,必须使用水性脱模剂。
2.2.5、模板截面支撑用料:采用钢筋支撑,两端点好防锈漆。
2.3工器具2.3.1、木工圆锯,木工平刨,压刨,手提电锯、手提压刨,打眼电钻,线坠,靠尺板,方尺,铁水平,翘棍等。
2.3.2、支撑体系:柱箍,钢管支柱,钢管脚手架或碗扣脚手架等。
3、操作工艺3.1工艺流程3.1.1柱子模板安装搭设安装——搭设安装脚手架——沿模板边线贴密封条——立柱子片模——安装柱箍——校正柱子方正、垂直和位置——全面检查校正——群体固定3.1.2梁模板安装弹出梁轴——弹出梁轴线及水平线并进行复核——搭设梁模板支架——安装梁底楞——安装梁底模板——梁底起拱——绑扎钢筋——安装梁侧模板——安装另一侧模板——安装上下锁品楞、斜撑楞及腰楞和对拉螺栓——复核梁模尺寸、位置——与相邻模板连接牢固3.1.3顶板模板安装搭设支架——搭设支架——安装横纵大小龙骨——调整板下皮标高及起拱——铺设板模板——检查模板上皮标高、平整度操作工艺3.2柱子模板安装3.2.1、模板组片完毕后,按照模板设计图纸的要求留设清扫口,检查模板的对角线,平整度和外形尺寸。
3.2.2、吊装第一片模板,并临时支撑或用铅丝与柱子主筋临时绑扎固定。
3.2.3、随即吊装第二、三、四片模板,作好临时支撑或固定。
3.2.4、先安装上下两个柱箍,并用脚手管和架子临时固定。
3.2.5、逐步安装其余的柱箍,校正柱模板的轴线位移、垂直偏差、截面、对角线。
并做支2 / 9 撑。
3.2.6、按照上述方法安装一定流水段柱子模板后,全面检查安装质量,注意在纵横两个方向上都挂通线检查,并作好群体的水平拉(支)杆及剪力支杆的固定。
3.3梁模板安装3.3.1、在柱子混凝土上弹出梁的轴线及水平线,并复核。
3.3.2、安装粱模板支架前,首层为土壤地面时应平整夯实,无论是首层土壤地面或楼板地面,在专用支柱下脚要铺设通长脚手板,并且楼层间的上下支柱应在同一条直线上。
3.3.3、搭设梁底小横木,间距符合模板设计要求。
3.3.4、拉线安装梁底模板,控制好梁底的起拱高度符合模板设计要求。
梁底模板经过验收无误后,用钢管扣件将其固定好。
3.3.5、在底模上绑扎钢筋,经验收合格后,清除杂物,安装梁侧模板,将两侧模板与底模用脚手管和扣件固定好。
梁侧模板上口要拉线找直,用梁内支撑固定。
3.3.6、复核梁模板的截面尺寸,与相邻梁柱模板连接固定。
3.4顶板模板安装3.4.1、支架搭设前楼地面及支柱托脚的处理同梁模板工艺要点中的有关内容。
3.4.2、脚手架按照模板设计要求搭设完毕后,根据给定的水平线调整上支托的标高及起拱的高度。
3.4.3、按照模板设计的要求支搭板下的大小龙骨,其间距必须符合模板设计的要求。
3.4.4、铺设竹胶板模板,用打眼电钻打眼,螺丝与龙骨拧紧。
必须保证模板拼缝的严密。
3.4.5、在相邻两块竹胶板的端部挤好密封条,突出的部分用小刀刮净。
3.4.6、模板铺设完毕后,用靠尺、塞尺和水平仪检查平整度与楼板标高,并进行校正。
3.5模板拆除3.5.1、模板拆除的一般要点:3.5.1.1侧模拆除:在混凝土强度能保证其表面及棱角不因拆除模板而受损后,方可拆除。
3.5.1.2底模及冬季施工模板的拆除,必须执行《混凝土结构工程施工质量验收规范》(GB50204-2002)及(建筑工程冬期施工规程)JGJ104的有关条款。
作业班组必须进行拆摸申请经技术部门批准后方可拆除。
3.5.1.3预应力混凝土结构构件模板的拆除,除执行GB50204-2002中2.4.1或2.4.2条的规定外,侧模应在预应力张拉前拆除;底模应在结构构件建立预应力后拆除。
3.5.1.4已拆除模板及支架的结构,在混凝土达到设计强度等级后方允许承受全部使用荷载;3 / 9当施工荷载所产生的效应比使用荷载的效应更不利时,必须经核算,加设临时支撑。
3.5.1.5拆除模板的顺序和方法,应按照配板设计的规定进行。
若无设计规定时,应遵循先支后拆,后支先拆;先拆不承重的模板,后拆承重部分的模板;自上而下,支架先拆侧向支撑,后拆竖向支撑等原则。
3.5.1.6模板工程作业组织,应遵循支模与拆模统由一个作业班组执行作业。
其好处是,支模就考虑拆模的方便与安全,拆模时,人员熟知,依照拆摸关键点位,对拆模进度、安全、模板及配件的保护都有利。
3.5.2、柱子模板拆除:3.5.2.1工艺流程:拆除拉杆或斜撑——自上而下拆除柱箍——拆除部分竖肋——模板及配件运输维护3.5.2.2柱模板拆除时,要从上口向外侧轻击和轻撬,使模板松动,要适当加设临时支撑。
以防柱子模板倾倒伤人。
3.5.3、梁板模板拆除3.5.3.1工艺流程拆除支架部分水平拉杆和剪刀撑——拆除侧模板——下调楼板支柱——使模板下降——分段分片拆除楼板模板——木龙骨及支柱——拆除梁底模板及支撑系统3.5.3.2拆除工艺施工要点:3.5.3.2.1拆除支架部分水平拉杆和剪刀撑,以便作业。
而后拆除梁侧模板上的水平钢管及斜支撑,轻撬梁侧模板,使之与混凝土表面脱离。
3.5.3.2.2下调支柱顶翼托螺杆后,轻撬模板下的龙骨,使龙骨与模板分离,或用木锤轻击,拆下第一块,然后逐块逐段拆除。
切不可用钢棍或铁锤猛击乱撬。
每块竹胶板拆下时,或用人工托扶放于地上,或将支柱顶翼托螺杆在下调相当高度,以托住拆下的模板。
严禁模板自由坠落于地面。
3.5.3.2.3拆除梁底模板的方法大致与楼板模板相同。
但拆除跨度较大的梁底模板时,应从跨中开始下调支柱顶翼托螺杆,然后向两端逐根下调,拆除梁底模支柱时,亦从跨中向两端作业。
4、质量标准4.1一般规定4.1.1模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。
模板及其支架应具有足够的承载能力、刚度和稳定性.能可靠地承受浇筑混凝土4 / 9 的重量、侧压力以及施工荷载。
4.1.2在浇筑混凝土之前,应对模板工程进行验收。
模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护。
发生异常情况时,应按施工技术方案及时进行处理。
4.1.3模板及其支架拆除的顺序及安全措施应按施工技术方案执行。
4.2模板安装主控项目4.2.1安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。
检查数量:全数检查。
检验方法:对照模板设计文件和施工技术方案观察。
4.2.2在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处。
检查数量:全数检查。
检验方法:观察。
一般项目4.2.3模板安装应满足下列要求:1模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;2模板与混凝上的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;3浇筑混凝土前。
模板内的杂物应清理干净;4对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。
检查数量:全数检查。
检验方法:观察。
4.2.4用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。
检查数量:全数检查。
检验方法:观察。
4.2.5对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。
检查数量:在同一检验批内,对梁,应抽查构件数量的10%,且不少于3件;对板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,板可按纵、横轴线划分检查面,抽查5 / 9 10%,且不少于3面。
检验方法:水准仪或拉线、钢尺检查。
4.2.6固定在模板上的预埋件、预留孔和预留洞均不得遗漏。
且应安装牢固,其偏差应符合表4.2.6的规定。
检查数量:在同一检验批内,对梁、柱和独立基础。
应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵横轴线划分检查面,抽查10%,且均不少于3面。
检验方法:钢尺检查。
4.2.7现浇结构模板安装的偏差应符合表4.2.7的规定。
检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%,且均不少于3面。
表4.2.6预迟埋件和预留孔洞的允许偏差项目允许偏差(mm)3 预埋钢板中心线位置3 预埋管、预留孔中心线位置5 中心线位置插筋+10,0 外露长度2 中心线位置预埋螺栓+10,0 外露长度10 中心线位置预留洞+10,0尺寸注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
