流水施工习题和网络计划习题
8流水施工习题和网络计划习题1在组织建设工程流水施工时,用来表达流水施工在空间布置上开展状态的的参数是()。
A.流水节拍B.施工段C.流水强度D.施工过程答案:B2.等节奏流水施工与非节奏流水施工的共同特点是()。
A.相邻施工过程的流水步距相等B.施工段之间可能有空闲时间C.专业工作队数等于施工过程数D.各施工过程在各施工段的流水节拍相等答案:C3.某分部工程划分为4个施工过程、3个施工段,组织加快的成倍节拍流水施工,如果流水节拍分别为6、4、4、2天,则流水步距为()天。
A.1B.2C.4D.6答案:B4.某分部工程由3个施工过程组成,分为3个施工段进行流水施工,流水节拍分别为3、4、2天,4、3、2天和2、4、3天。
则流水施工工期为()天。
A.14B.15C.16D.17答案:D5.某场馆地面工程,分基底垫层、基层、面层和抛光四个工艺过程,按四个分区流水施工,受区域划分和专业人员配置的限制,各工艺过程在四个区域依次施工天数分别为:5,8,6,10;7,12,9,16;3,5,3,4;4,5,4,6。
则其流水工期应为()。
A.29天B.43天C.44天D.62天答案:D解析:根据流水节拍的特点,此题目为无节奏流水施工。
首先计算各个专业队的流水步距,用潘特考夫斯基法。
求累加数列为:5,13,19,29;7,19,28,44;3,8,11,15;4,9,13,19。
错位相减然后取大差得专业队之间的流水步距依次为:6,33,4。
因为各个专业队都能连续施工,所以将所有流水步距都相加,再加上最后一个施工专业队持续的工作时间,即得到工期为62天。
6.某3跨工业厂房安装预制钢筋混凝土屋架,分吊装就位、矫直、焊接加固3个工艺流水作业,各工艺作业时间分别为10天、4天、6天,其中矫直后需稳定观察3天才可焊接加固,则按异节奏组织流水施工的工期应为()。
A.20天B.27天C.30天D.44天答案:B解析:求最大公约数为2即为流水步距,用各个施工过程的流水节拍除以最大公约数即得到各施工过程的作业队数为5队,2队,3队。
所以一共10个工作对,流水步距一共是18天,即从19天开始最后一个施工队投入流水,18+6=24天为正常流水工期,再加3天的间歇得到工期为27天。
7.某工程分为A、B、C三个工艺过程,按五个施工段顺序组织施工,各工艺过程在各段持续时间均为7天,B、C工艺之间可搭接2天。
实际施工中,B 过程在第二段延误3天,则实际流水施工工期应为()。
A.47天B.49天C.51天D.50天答案:D解析:这是等节奏流水施工,工期为7+7+5×7-2+3=50天。
8.关于流水施工,说法正确的是()。
A.单位工程流水施工通常称为专业流水施工B.等节奏流水施工是指过程之间流水步距相等的流水C.异节奏流水施工各专业工作队都能保证连续施工,施工段没有空闲D.无节奏流水施工专业工作队数不小于施工过程数答案:C9关于流水施工参数,说法错误的是()。
A.流水强度属于工艺参数B.流水步距决定了施工速度和施工的节奏性C.施工过程属于空间参数D.流水节拍属于时间参数E.基础开挖后的验槽时间为工艺间歇时间答案:BCE10.已知某基础工程分为开挖、夯实、垫层和砌筑四个过程。
每一过程各划分为四段施工,计划各段持续时间各为6天,各段过程之间最短间隔时间依次为5天、3天和3天,实际施工中在第二段夯实过程中延误了2天,则实际完成该基础工程所需时间为()A.37天B.35天C.39天答案:A解析:此为等节奏流水施工,正常工期为6+6+6+4×6=42天,实际延误2天,工期为44天。
而各段过程之间最短间隔时间依次为5天、3天和3天,意味着搭接时间分别为1天,3天,3天,所以工期变为44-1-3-3=37天。
12.某建筑物的主体工程采用等节奏流水施工,共分六个独立的工艺过程,每一过程划分为四部分依次施工,计划各部分持续时间各为108天,实际施工时第二个工艺过程在第一部分缩短了10天。
第三个工艺过程在第二部分延误了10天,实际总工期为()。
A.432天B.972天C.982天D.1188天答案:B解析:等节奏施工工期为:5×108+4×108=972天,用972天减去缩短的10天,再加上延误的10天,还是972天。
13.已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成。
按平面划分为四段顺序施工,各过程流水节拍分别为12天、4天、10天和6天,按异节奏组织流水施工的工期则为()。
A.38天B.40天D.128天答案:解析:根据已知条件,本题应按等步距异节奏组织流水施工计算。
T=(n’-1)K+∑G+∑Z-∑C+m·K=(m+n’-1)K+∑G+∑Z-∑C计算流水步距。
流水步距等于流水节拍的最大公约数,即:K=Min[12,4,10,6]=2确定专业工作队数目。
每个施工过程成立的专业工作队数可按公式计算:在本题中,各施工过程的专业工作队数目分别为:Ⅰ——开挖工程:bⅠ=tⅠ/K=12/2=6Ⅱ——垫层:bⅡ=tⅡ/K=4/2=2Ⅲ——砌基础:bⅢ=tⅢ/K=10/2=5Ⅳ——回填夯实:bⅣ=tⅣ/K=6/2=3T=(m+n'-1)K+∑G+∑Z-∑C=(4+16-1)×2+0+0-0=38天14.某施工项目有四个工艺过程,每个过程按五段依次进行施工,各过程在各段的持续时间依次为:4天、3天、5天、7天、4天;5天、6天、7天,3天、2天;3天、5天、4天、8天、7天;5天、6天、2天、3天、4天,其工期应为()。
A.33天C.70天D.93天答案:B解析:根据已知条件,本题应按非节奏流水施工计算。
(1)求各施工过程流水节拍的累加数列:过程一:4,7,12,19,23过程二:5,11,18,21,23过程三:3,8,12,20,27过程四:5,11,13,16,20(2)错位相减求得差数列:过程一和过程二:4,7,12,19,23-)5,11,18,21,234 2,1,1,2 ,-23过程二和过程三:5,11,18,21,23-)3,8,12,20,275,6,10,9,2,-27过程三和过程四:3,8,12,20,27-)5,11,13,16,203,3,1,3,11,-20(3)在差数列中取最大值求得流水步距:过程一和过程二流水步距:=4(天)过程二和过程三:10(天)过程三和过程四:11(天)(4)流水施工工期可按下面公式计算:=(4+10+11)+(5+6+2+3+4)=45(天)15流水施工的主要特点是()。
A.实行了专业化作业,生产率高B.便于利用机动时间优化资源供应强度C.可随时根据施工情况调整施工进度D.有效利用了工作面和有利于缩短工期E.便于专业化施工队连续作业答案:ADE16.用于表示流水施工在施工工艺上的展开顺序及其特征的参数是()。
A.施工段B.施工层C.施工过程D.流水节拍答案:C17.某钢筋混凝土结构二层房屋的分项工程按A、B、C 3个施工过程进行分层施工,组织成流水节拍分别为tA=6d、tB=6d、tC=9d的加快成倍节拍流水施工,则每层施工段数是()。
A.2B.3C.5D.7答案:D18.某工程划分为A、B、C、D 4个施工过程,3个施工段,流水节拍均为3天,其中A与B之间间歇l天,B与C之间搭接l天,C与D之间间歇2天,则该工程计划工期应为()。
A.19天B.20天C.21天D.23天答案:B19.某工程按全等节拍流水组织施工,共分4道施工工序,3个施工段,估计工期为72天,则其流水节拍应为()。
A.6天B.9天C.12天D.18天答案:C20下列关于无节奏流水施工,正确的说法是()。
A.一般情况下流水步距不等B.各个施工段上的流水节拍不尽相等C.专业工作队数大于施工过程数D.一般只适用于结构简单、规模小的线型工程E.各作业队连续施工,施工段没有空闲答案:AB21.由5个熟练木工组成的木工队,在异型混凝土浇筑段上制作安装l00m2的特殊曲面木模。
根据企业的统计资料,已知一般曲面木模的制作安装每工日完成5m2,特殊曲面木模的难度系数为2.0,每天两班工作制,则木工队在该段施工的流水节拍为()天。
A.4B.6C.8D.10答案:C22.浇筑混凝土后需要保证一定的养护时间,这就可能产生流水施工的()。
A.流水步距B.流水节拍C.技术间歇D.组织间歇答案:C23.某项目组成了甲、乙、丙、丁共4个专业队进行等节奏流水施工,流水节拍为6周,最后一个专业队(丁队)从进场到完成各施工段的施工共需30周。
根据分析,乙与甲、丙与乙之间各需2周技术间歇,而经过合理组织,丁对丙可插入3周进场,该项目总工期为()周。
A.49B.5lC.55D.56答案:A24.某项目组成甲、乙、丙、丁共4个专业队在5个施工段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、l、4、5周,丙队为4、l、3、2、5周,丁队为5、3、4、2、l周,该项目总工期为()周。
A.3lB.30C.26D.24答案:A25为了便于组织管理、实现连续均衡施工,尽可能将流水施工组织成等节奏流水,常采用措施有()。
A.调整施工段数和各施工段的工作面大小B.尽可能分解耗时长的施工过程C.尽可能合并技术上可衔接的施工过程D.调整各专业队的人数和机械数量E.调整各流水步距答案:ABCD26.流水施工的科学性和技术经济效果的实质是()。
A.实现了机械化生产B.合理利用了工作面C.合理利用了工期D.实现了连续均衡施工答案:D27.流水施工的施工过程和施工过程数属于()。
A.技术参数B.时间参数C.工艺参数D.空间参数答案:C28.对确定流水步距没有影响的是()。
A.技术间歇B.组织间歇C.流水节拍D.施工过程数答案:D29.某分部工程有甲、乙、丙三个施工过程,分4段施工,甲施工过程的流水节拍是3周、5周、2周、4周,乙施工过程的流水节拍是4周、3周、3周、3周、丙施工过程的流水节拍是5周、2周、4周、2周,为了实现连续施工,乙、丙两施工过程间的流水步距应是()周。
A.3B.4C.5D.6答案:B30为有效地组织流水施工,施工段的划分应遵循的原则是()。
A.同一专业工作队在各施工段上的劳动量应大致相等B.各施工段上的工作面满足劳动力或机械布置优化组织的要求C.施工过程数大于或等于施工段数D.流水步距必须相等E.流水节拍必须相等答案:AB31关于网络图绘制规则,说法错误的是()。
A.双代号网络图中的虚箭线严禁交叉,否则容易引起混乱B.双代号网络图中严禁出现循环回路,否则容易造成逻辑关系混乱C.双代号时标网络计划中的虚工作可用波形线表示自由时差D.单代号搭接网络图中相邻两工作的搭接关系可表示在箭线上方答案:A32网路图中的关键路线是指()。
流水施工与网络计划练习题全解
分层每层的施工段数m:
m n
t
K
j1
t c K
td
K
1
如果每层的Σtjl不完全相等,tc也不完全相等,应取各层中最 大的Σtjl和tc,并按下式确定施工段数:
m n
max
t
j1
K
max t c K
j1
td
K
1
T ( m j n 1) k
式中,j—施工层数; Σtjl—第一个施工层中各施工过程之间的间歇时间之和; 公式中,没有二层及二层以上的Σtj、tz 、 Σtd ,是因为他们均 已包括在式中mjt项内。
Ki,i+1=ti
Ki,i+1=mti -(m-1)ti+1
TL=∑Ki,i+1+Tn+∑tj -∑td =∑Ki,i+1+mtn +∑tj -∑td
【例5】某工程划分为A、B、C、D四个施工过 程,ABCD四个过程的流水节拍为3,2,3,4天, AB之间有2天技术间歇,CD之间,2天搭接。 试计算流水施工工期及绘制横道图。
t t
d1
【例2】某工程划分为A、B、C、D四个施工过 程,分两层施工,流水节拍均为4天,AB之 间有2天技术间歇,CD之间有两天搭接。层 间间歇为4天,试计算流水施工工期及绘制 横道图。
成倍节拍流水施工特点
节拍特征:节拍之间存在最大公约数(tmin) 步距特征:K
i,i+1=
K1= 3*4-2*3=6 K2=2 K3=3 T=(6+2+3)+4*4+2-2=27
无节奏流水施工特点
同一施工过程在各施工段上流水节拍不一定相等 节拍特征:
第一章习题
一、填空题:1、在流水施工中,如果有n个施工过程,则流水步距就有(n-1 )个2、流水施工按组织方式可分为(等节奏流水施工)(等步距异节奏流水施工)(异步距异节奏流水施工)(无节奏流水施工)3、当组织流水施工对象有层间关系时,为使各专业工作队能连续工作,每层施工段数目应满足m(≥)n。
4、流水施工的时间参数包括(流水节拍)(流水步距)(平行搭接时间)(技术间歇时间)(组织间歇时间)5、建设项目按其组成内容由大到小可分解为(单项工程)(单位工程)(分部工程)(分项工程)二、选择题:单选:1、在工业建设中,拟建一个化肥厂,则该项目是一个(C)A、单项工程B、单位工程C、建设项目D、分部分项工程2、建筑产品的特点不包括:(B)A、固定性B、流动性C、多样性D、庞大性3、空间参数不包括:(C)A、施工段B、施工层C、流水强度D、工作面4、流水施工中流水节拍的大小可以反映出的内容不包括:(A)A、相邻施工班组进入同一施工段作业的时间间隔B、流水施工速度的快慢C、节奏感的强弱D、资源消耗量的多少5、施工组织设计是(A)的一项重要内容。
A、施工准备工作B、施工过程C、竣工验收6、施工组织设计是用以指导施工项目进行(D)的基本技术经济文件。
A、施工准备B、正常施工C、投标报价D、施工准备和正常施工7、施工过程的连续性是指施工过程各阶段、各工序之间在(A)具有紧密衔接的特性。
A、在时间上B、空间上C、工序上D、阶段上不定项选择:8、横道图进度计划的特点(BCD)A、能明确那些为关键工作B、作业进度清淅C、便于实际进度与计划进度的比较D、编制简单、方便、直观9、平行作业是指几个相同的工作队,在(AC)上进行施工。
A、同一时间B、不同时间C、不同空间D、同一空间10、组织流水施工时,划分施工段的的主要目的是(BD)A、可增加更多的专业队B、有利于不同专业队在同一时间在各施工段平行施工C、缩短施工工艺与组织间歇时间D、充分利用工作面11、流水节拍数值的确定可用(ABD)方法A、定额计算法B、经验估算法C、框算法D、工期倒排法三、判断题:1、施工准备工作的重要内容之一是编制施工组织设计。
网络计划技术习题
一、选择题1.某工作最早完成时间与其紧后工作的最早开始时间之差,称为()。
a、总时差b、自由时差c、干涉时差d、时间间隔2.双代号网络图中用()表示出工作之间的联结关系。
a、虚工作b、编号c、箭头d、节点4.在单代号搭接网络间断型工作最早开始时间的计算,应考虑的基本搭接关系有()a、FTSb、FTFc、STSd、STF5.在双代号网络计划中,某节点j的最早时间为7d,以其为终节点的工作i-j的总时差为TF i-j=8d,自由时差FF i-j=3d,则该节点的最迟开始时间为()。
a、10b、11 c 、12 d、136.如果双代号时标网络图中某条线路自始至终不出现波形线,则该条线路上所有工作( )a、最早开始时间等于最早完成时间b、总时差为零c、最迟开始时间等于最迟完成时间d、持续时间相等7.双代号时标网络图中箭线末端(箭头)对应的时标值为( )。
a、该工作的最早完成时间b、该工作的最迟完成时间c、紧后工作最早开始时间d、紧后工作最迟开始时间8.网络计划中工作之间的先后关系叫做逻辑关系,它包括( )。
a、工艺关系b、组织关系c、技术关系d、控制关系9.某工程双代号时标网络图如下图所示,正确的答案有()。
a、工作F最早结束时间为第7天b、工作D总时差为1天c、E工作的自由时差为2天d、工作G最迟开始时间为第6天10. 已知某单代号网络计划如下图所示,其关键线路为()。
a、1-2-4 -5-9b、1-2-5-9c、1-3-4 -5-9d、1-3-4-7-911.某双代号网络计划中工作K的时间参数如表中所示,正确的是()组。
二、填空题1.双代号网络图中的三要素是、和。
2.虚工作既不消耗又不消耗。
3.总时差为零的工作叫,连接这些工作的线路叫做。
4.某双代号网络计划中工作5-8的有关时间参数如下图,该工作的持续时间为。
5.当网络图中某一非关键工作的持续时间拖延Δ,并且大于该工作的总时差TF时,网络计划的总工期将因此拖延。
网络计划练习题
5
5
3
1
5
3
6
4
6 5
1
2
3
2
d
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16
网
络
计1
3
划 2
5
4
6
d
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16
9.已知各工序之间逻辑关系如下表所示,试绘制双代号网络图。
工作
A
B
C
D
前导工作
CD
EG
—
—
2.利用工作的自由时差,其结果是( )。 A.不会影响紧后工作,也不会影响工期 B.不会影响紧后工作,但会影响工期 C.会影响紧后工作,但不会影响工期 D.会影响紧后工作和工期
C A
练习
3.下列( )说法是错误的。 A.总时差为零的工作是关键工作 B.由关键工作组成的线路是关键线路 C.总时差为零,自由时差一定为零 D.自由时差是局部时差,总时差是线路性时差
(3)
不同意承包单位提出延长总工期8天的要求;
② 事件中Q工作延长2天,系承包单位造成,影响总工期延长应承包单位负责,这项工期索赔不予认可 ;
①③2个事件影响总工期延长2天(将延长的天数加上重新计算总工期减去原计算工期);故监理工程师 签注意见:同意延长总工期2天。
选择题
1.双代号网络图的三要素是指( )。 A.节点、箭杆、工作作业时间 B.紧前工作、紧后工作、关键线路 C.工作、节点、线路 D.工期、关键线路、非关键线路
后续工作 B、C D、E F、D G、H G H I I ——
持续时间(天) 3 4 6 8 5 4 6 4 5
流水施工网络计划计算方式

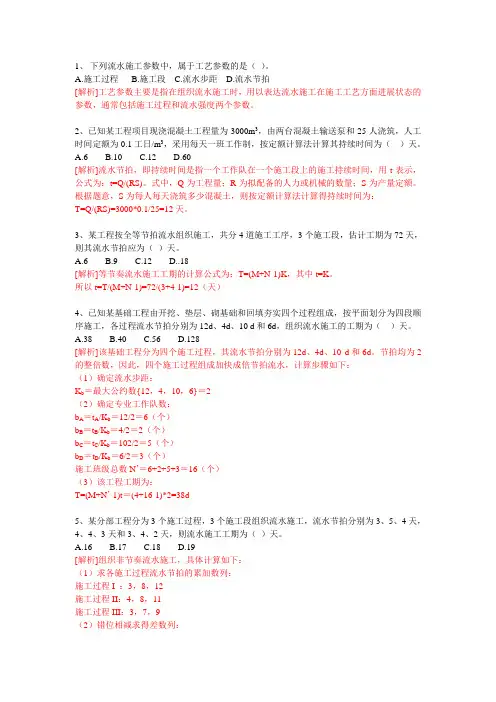

1、下列流水施工参数中,属于工艺参数的是()。
A.施工过程B.施工段C.流水步距D.流水节拍[解析]工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
2、已知某工程项目现浇混凝土工程量为3000m3,由两台混凝土输送泵和25人浇筑,人工时间定额为0.1工日/m3,采用每天一班工作制,按定额计算法计算其持续时间为()天。
A.6B.10C.12D.60[解析]流水节拍,即持续时间是指一个工作队在一个施工段上的施工持续时间,用t表示,公式为:t=Q/(RS)。
式中,Q为工程量;R为拟配备的人力或机械的数量;S为产量定额。
根据题意,S为每人每天浇筑多少混凝土,则按定额计算法计算得持续时间为:T=Q/(RS)=3000*0.1/25=12天。
3、某工程按全等节拍流水组织施工,共分4道施工工序,3个施工段,估计工期为72天,则其流水节拍应为()天。
A.6B.9C.12D..18[解析]等节奏流水施工工期的计算公式为:T=(M+N-1)K,其中t=K。
所以t=T/(M+N-1)=72/(3+4-1)=12(天)4、已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12d、4d、10 d和6d,组织流水施工的工期为()天。
A.38 B.40 C.56 D.128[解析]该基础工程分为四个施工过程,其流水节拍分别为12d、4d、10 d和6d。
节拍均为2的整倍数,因此,四个施工过程组成加快成倍节拍流水,计算步骤如下:(1)确定流水步距:K b=最大公约数{12,4,10,6}=2(2)确定专业工作队数:b A=t A/K b=12/2=6(个)b B=t B/K b=4/2=2(个)b C=t C/K b=102/2=5(个)b D=t D/K b=6/2=3(个)施工班级总数N’=6+2+5+3=16(个)(3)该工程工期为:T=(M+N’-1)t=(4+16-1)*2=38d5、某分部工程分为3个施工过程,3个施工段组织流水施工,流水节拍分别为3、5、4天,4、4、3天和3、4、2天,则流水施工工期为()天。
流水施工、网络计划典型例题
流水施工典型例题一、流水施工总结二、典型例题:(一)固定节拍流水施工1.特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。
即t1=t2=t3=K根据上例图推导流水施工工期的公式。
T=(m+n-1)K+ΣZ-ΣC2.练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。
(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。
(2)若2、3之间工艺间歇2天,又如何?解:首先判断属于什么流水:固定节拍。
取k=t=2天,n=3,m=3,(1)T=(m+n-1)K=(3+3-1)×2=10天(2)T=(m+n-1)K+ΣG=(3+3-1)×2+2=12(天)流水施工横道图如下:(二)成倍节拍流水施工1.特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。
成倍节拍流水施工的组织步骤:(1)求各施工过程流水节拍的最大公约数作为流水步距K(2)计算各施工过程所需工作班组数bi=ti/K(3)计算工作班组总数n’=Σbi(4)计算流水施工工期T=(m+n’-1)K+ΣZ-ΣC2.练习:某分部工程有3个施工过程,其流水节拍分别为t1=1天,t2=3天,t3=2天,划分为6个施工段。
试组织流水施工,计算流水施工工期并绘制流水施工横道图。
解:首先判断属于什么流水:加快的成倍节拍流水。
t1=1天,t2=3天,t3=2天(1)取K=1天(2)计算各施工过程所需工作班组数b1=t1/K=1/1=1(队),同样b2=3,b3=2(3)计算工作班组总数n’=Σbi=b1+b2+b3=6(队)(4)计算流水施工工期T=(m+n’-1)K=(6+6-1)×1=11(天)(三)无节奏流水施工1.特点(1)各施工过程在各施工段上的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
施工组织与管理模拟习题+答案
施工组织与管理模拟习题+答案一、单选题(共70题,每题1分,共70分)1、施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工。
( )A、错B、对正确答案:A2、在一个网络计划中,关键线路一般( )。
A、无法确定有几条B、只有一条C、至少一条D、两条以上正确答案:C3、工作E有四项紧前工作A、B、C、D,持续时间分别为:A=4、B=6、C=7、D=5,其最早开始时间分别为:ESA=8、ESB=6、ESC=6、ESD=10,则工作B的自由时差为( )。
A、3B、0C、lD、2正确答案:A4、当组织有层间关系且分段又分层的流水施工时,为保证各施工过程的施工能连续施工,每层的施工段数目应满足的基本原则是( )。
(m-施工段数,n-施工过程数)A、m<nB、m=nC、m>nD、m≥n正确答案:D5、设备安装工程施工管理费率的计算方式一般以( )为基础。
A、人工费B、直接费C、机械费D、材料费正确答案:A6、采用( )组织方式,施工现场的组织管理简单,日资源用量少,工期长。
A、平行施工B、流水施工C、依次施工D、搭接施工正确答案:C7、建筑产品生产过程联系面广,综合性强是由于建筑产品的( )。
A、体积庞大B、多样性C、固定性D、生产周期长正确答案:A8、建筑产品的多样性是( )。
A、建筑产品的特点B、建筑生产的特点C、经营管理的特点D、生产过程的特点正确答案:A9、建设工程组织流水施工时,用来表达流水施工在空间布置方面的状态参数是( )。
A、流水步距B、施工段数C、施工过程数D、流水节拍正确答案:B10、大型项目、工期要求比较紧的项目,一般采用( )组织。
A、部门控制式B、矩阵制式C、工作队式D、事业部式正确答案:C11、我国制定建筑工程定额时采用的基本原则是( )。
A、取各地平均值B、最先进确定C、平均中间水平D、平均先进正确答案:D12、流水施工中,流水节拍是指( )A、某个工作队在施工段上作业时间的总和B、某个专业队在一个施工段上的施工作业时间C、某个工作队在施工段上的技术间歇时间的总和D、两相邻工作进入流水作业的最小时间间隔正确答案:B13、对机械设备与建筑材料的调查是属于施工准备工作中的哪个方面?( )A、技术资料的准备B、原始资料的调查与研究C、资源的准备D、施工现场的准备正确答案:B14、某工作总时差为3天,在网络计划的执行过程中,发现由于受这项工作的影响,总工期推后了2天,则该工作的实际进度比计划进度推后了( )。
(完整版)流水施工原理强化练习题
【流水施工原理强化练习题】流水施工概念1、()是建筑施工流水作业组织的最大特点。
A、划分施工过程B、划分施工段C、组织专业队施工D、均衡、连续施工。
2、流水施工的科学性和技术经济效果的实质是( )。
A、实现了机械化生产;B、合理利用了工作面;C、合理利用了工期;D、实现了连续均衡施工。
3、建设工程施工通常按流水施工方式组织,是因其具有( )的特点。
A、单位时间内所需用的资源量较少;B、使各专业工作队能够连续施工;C、施工现场的组织、管理工作简单;D、同一施工过程的不同施工段可以同时施工。
4、下述关于流水施工组织方式叙述不正确的是( )。
A、流水施工方式可以使单位时间内投入的资源量较为均匀,便于资源供应的组织;B、施工现场的管理和组织最为简单的施工方式为平行施工;C、依次施工不能达成充分利用施工工作面的目的;D、流水施工中各工作队实现了专业化施工,也为文明施工和科学管理创造了有利条件;5、组织流水施工可以( )。
A、实现均衡有节奏施工;B、节省工作时间;C、节约工日数;D、提高劳动生产率;E、节约材料。
流水施工参数1、流水施工的施工过程数属于( )。
A、技术参数;B、时间参数;C、工艺参数;D、空间参数。
2、组织流水作业时一组流水中施工过程的个数,应归属于( )。
A、工艺参数;B、空间参数;C、流水节拍;D、流水步距。
3、划分施工段的目的是( )。
A、便于明确责任保证工程质量;B、有利于计算持续时间;C、便于组织专业队;D、使施工对象形成批量。
4、组织流水施工时,划分施工段的最根本目的是( )。
A.由于施工工艺的要求;B.可增加更多的专业工作队;C.提供工艺或组织间歇时间;D.使各专业队在不同施下段进行流水施工;5、为了使流水施工组织中施工段的划分更加科学合理,通常应使施工段数( )。
A、与流水节拍相等;B、大于或等于施工过程数;C、小于或等于施工队数;D、小于流水节拍。
6、流水施工的工期,当施工段数增加时,则其相应( )。
流水施工习题和网络计划习题
8流水施工习题和网络计划习题1在组织建设工程流水施工时,用来表达流水施工在空间布置上开展状态的的参数是()。
A.流水节拍B.施工段C.流水强度D.施工过程答案:B2.等节奏流水施工与非节奏流水施工的共同特点是()。
A.相邻施工过程的流水步距相等B.施工段之间可能有空闲时间C.专业工作队数等于施工过程数D.各施工过程在各施工段的流水节拍相等答案:C3.某分部工程划分为4个施工过程、3个施工段,组织加快的成倍节拍流水施工,如果流水节拍分别为6、4、4、2天,则流水步距为()天。
A.1B.2C.4D.6答案:B4.某分部工程由3个施工过程组成,分为3个施工段进行流水施工,流水节拍分别为3、4、2天,4、3、2天和2、4、3天。
则流水施工工期为()天。
A.14B.15C.16D.17答案:D5.某场馆地面工程,分基底垫层、基层、面层和抛光四个工艺过程,按四个分区流水施工,受区域划分和专业人员配置的限制,各工艺过程在四个区域依次施工天数分别为:5,8,6,10;7,12,9,16;3,5,3,4;4,5,4,6。
则其流水工期应为()。
A.29天B.43天C.44天D.62天答案:D解析:根据流水节拍的特点,此题目为无节奏流水施工。
首先计算各个专业队的流水步距,用潘特考夫斯基法。
求累加数列为:5,13,19,29;7,19,28,44;3,8,11,15;4,9,13,19。
错位相减然后取大差得专业队之间的流水步距依次为:6,33,4。
因为各个专业队都能连续施工,所以将所有流水步距都相加,再加上最后一个施工专业队持续的工作时间,即得到工期为62天。
6.某3跨工业厂房安装预制钢筋混凝土屋架,分吊装就位、矫直、焊接加固3个工艺流水作业,各工艺作业时间分别为10天、4天、6天,其中矫直后需稳定观察3天才可焊接加固,则按异节奏组织流水施工的工期应为()。
A.20天B.27天C.30天D.44天答案:B解析:求最大公约数为2即为流水步距,用各个施工过程的流水节拍除以最大公约数即得到各施工过程的作业队数为5队,2队,3队。
流水施工习题和答案
第2章建筑工程流水施工试题答案一、填空1.建筑工程施工中常用的组织方式有三种:顺序施工、平行施工和流水施工。
2.流水施工的表示方法有三种:水平图表(横道图)、垂直图表(斜线图)和网络图。
3.根据组织流水施工的工程对象范围的大小,流水施工可以划分为分项工程流水施工、分部工程流水施工、单位工程流水施工、群体工程流水施工和分别流水。
4.流水施工的基本参数包括工艺参数、时间参数和空间参数。
5.工艺参数包括流水过程(数)和流水强度。
6.时间参数包括流水节拍、流水步距、间歇时间、搭接时间、流水工期。
7.空间参数包括工作面(大小)、施工段(数)和施工层(数)。
8.根据流水施工的节奏特征,流水施工可划分为有节奏流水施工和无节奏流水施工。
9.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。
10.流水施工的分类是组织流水施工的基础,其分类方法是按不同的流水特征来划分。
11.分部工程流水施工是组织流水施工的基本方法。
12.分别流水法是组织单位工程或群体工程流水施工的重要方法。
13.分项工程流水是组织流水施工的基本单元。
14.根据工艺性质不同,可以把施工过程分为制备类、运输类和砌筑安装类三类施工过程。
15.砌筑安装类施工过程按其在工程项目生产中的作用划分,有主导施工过程和穿插施工过程两类。
16.砌筑安装类施工过程按其工艺性质划分,有连续施工过程和间断施工过程。
17.砌筑安装类施工过程按其施工复杂程度划分,有简单施工过程和复杂施工过程。
18.流水强度分为机械施工流水强度和手工作业流水强度。
19.为了避免施工队转移时浪费工时,流水节拍在数值上最好为半个班的整数倍。
20.异节奏流水施工又可分为成倍节拍流水施工和不等节拍流水施工。
21.有层间关系的工程中组织流水施工时,施工段数(m)和施工过程数(n)的正确关系是m≥n。
22.组织流水施工时,一个施工班组在一个流水段上完成施工任务所需要的时间,称为流水节拍。
