水泥稳定基层及级配碎石基层施工技术交底

合集下载

水稳施工技术交底

水稳施工技术交底

水稳施工技术交底水泥稳定级配碎石基层、底基层施工技术交底一、摊铺1、摊铺前应对下承层适量洒水并检查各施工机械运转是否正常,机械正常运转后通知拌合站发料。

2、摊铺机自动找平时,边侧采用双侧钢丝绳引导的高程控制方式,两台摊铺机同时作业时中间采用支撑量引导的高程控制方式。

一般路段基准线立柱每20m设置一个,弯道段落10m设置一个。

摊铺厚度应根据试验段确定的松铺系数及松铺厚度进行控制。

测量人员应随时复测摊铺混合料的摊铺标高。

4、采用2台ABG-8820摊铺机施工时,前后错开5m-10m 成梯队方式同步摊铺,两幅见应有30mm-50mm左右宽度的搭接,并避开车道轮迹带。

上、下层面的搭接位置宜错开1m以上。

5、当夹杂料出现明显的离析、波浪、裂缝、拖痕时,应分析原因,予以消除。

平整度采用6米铝合金直尺检测。

每台摊铺机后至少有2-4名工作人员专门卖力消除摊铺过后粗细集料离析的现象。

2、碾压一般摊铺30m即可碾压,做到铺一段,压一段。

现场试验人员在摊铺完成后及时对含水量进行检测,如含水量明显偏低,可采用雾喷法适量补水,并通知拌合站恰当调整拌合掺水量,以包管填料在最佳含水量状态下成型。

碾压过程当中如遇气温太高或大风等基层外表易干的天气,压路机可以主动喷水装置一边喷水一边碾压。

混合料碾压过程中压路机应缓慢启动和制动,严禁在已完成或正在碾压的路段上“急刹车”或掉头,以保证基层表面不受损。

三、养护基层采用改性乳化沥青养生,底基层采用塑料薄膜养生,以表面保持潮湿为宜,切忌时干时湿,养生时间不少于7天。

级配碎石采用洒水养生。

整个基层(底基层)完成养生前,期间禁止车辆驶入。

四、接缝和调头处的处理1、每天施工完毕时,应对当天施工段末端混合料进行处理,使混合料断面垂直下承层平面。

2、重新开始基层混合料摊铺之前,先将下承层清理干净再重新开始摊铺混合料。

3、如摊铺中断后因故未能按上述方法处理横向接缝,且中断时间已超过2小时,先将摊铺机驶离,用3m直尺检测平整度,将已碾压密实且高程、平整度符合要求时末端垂直切除成与路中心线垂直的向下的断面,并清扫干净,然后摊铺机就位铺筑新的混合料压实。

水泥稳定碎石技术交底

水泥稳定碎石技术交底

水泥稳定碎石基层施工技术交底项目名称:编号交底内容:集料级配3%混合料的配合比设计根据平行试验结果确定混合料的设计配合比为:石屑(0~4.75mm):碎石(4.75~9.5mm):碎石(9.5~19mm):碎石(19~31.5mm)=1.1:1:90:7.9,水泥剂量为3.0%,最佳含水量3.9%,最大干容重2.371g/cm3。

4%混合料的配合比设计根据平行试验结果确定混合料的设计配合比为:石屑(0~4.75mm):碎石(4.75~9.5mm):碎石(9.5~19mm):碎石(19~31.5mm)=1.1:1:90:7.9,水泥剂量为4.0%,最佳含水量4.3%,最大干容重2.364g/cm3。

三、施工资源配备1、主要施工人员配置2、主要机械设备洒水车东风10m3四、主要施工工艺2、施工工艺流程2.1下承层准备、测量放样、模板安装 (一)下承层准备(1)本工程水泥稳定碎石基层下承层为水泥石灰土底基层(或水泥稳定碎石基层),施工前应确保下承层养生7天以上,并进行验收,验收合格后方可进行施工。

(2)下承层表面要平整、坚实,具有规定的路拱,宽度、高程、平整度、压实度、弯沉等检测指标满足设计及规范要求。

(3)施工前应将下承层表面可能存在的建筑材料、杂物等清理干净,并表面洒水1、施工工艺流程 试峻踣E湿润。

2.2混合料拌制开始拌和前,检查场内各种集料的含水量,计算当天的配合比,拌和机按配合比拌制混合料,开始搅拌之后,出料时要取样检查是否符合给定的配比,进行正式生产之后,每1~2小时检查一次拌和情况,抽检其配比、含水量是否变化,混合料在拌制时的含水量根据气温变化,一般比最佳含水量高1.0%左右,拌和时向拌和楼电脑输入每吨混合料的各种原材料设计用量,并保证计量准确、拌和均匀。

L二A13IL+-联机摊铺丸缱水泥稳定碎石层碾压成型并养护7天后(冬季相应延长),方可允许运输车辆通行,但不允许重车上路(施工机械除外)。

水泥稳定碎石基层技术交底

水泥稳定碎石基层技术交底

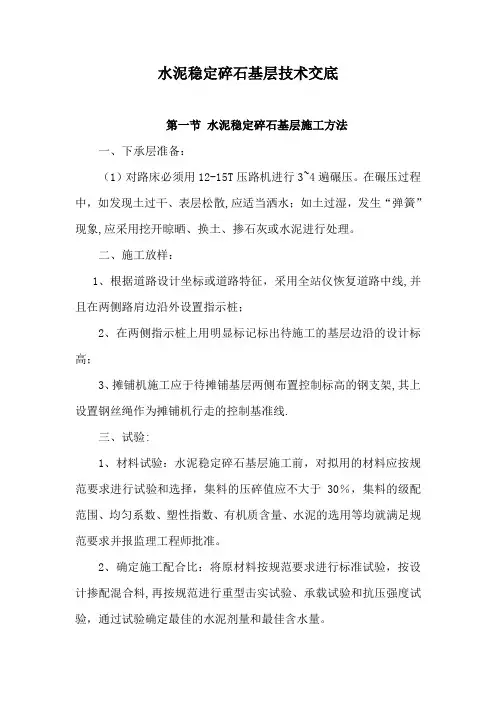

水泥稳定碎石基层技术交底第一节水泥稳定碎石基层施工方法一、下承层准备:(1)对路床必须用12-15T压路机进行3~4遍碾压。

在碾压过程中,如发现土过干、表层松散,应适当洒水;如土过湿,发生“弹簧”现象,应采用挖开晾晒、换土、掺石灰或水泥进行处理。

二、施工放样:1、根据道路设计坐标或道路特征,采用全站仪恢复道路中线,并且在两侧路肩边沿外设置指示桩;2、在两侧指示桩上用明显标记标出待施工的基层边沿的设计标高;3、摊铺机施工应于待摊铺基层两侧布置控制标高的钢支架,其上设置钢丝绳作为摊铺机行走的控制基准线.三、试验:1、材料试验:水泥稳定碎石基层施工前,对拟用的材料应按规范要求进行试验和选择,集料的压碎值应不大于30%,集料的级配范围、均匀系数、塑性指数、有机质含量、水泥的选用等均就满足规范要求并报监理工程师批准。

2、确定施工配合比:将原材料按规范要求进行标准试验,按设计掺配混合料,再按规范进行重型击实试验、承载试验和抗压强度试验,通过试验确定最佳的水泥剂量和最佳含水量。

3、铺筑试验段:水泥稳定碎石基层施工全面开工前,按规范规定铺筑试验路段,路段长度一般不小于100M。

通过试验路段确定设备的最佳组合方式,碾压速度及碾压遍数,每层材料的松铺厚度,混合料的最佳含水量等,并将试验结果报监理工程师审批,合格后方可展开施工。

四、拌和与运输(集中拌和)水泥稳定碎石混合料在稳定土拌合机拌合.在正式拌制混合料之前,先调试所有设备,使混合料的颗粒组成和含水量都达到规定的要求,原材料颗粒组成发生变化时,重新调整设备。

拌合时含水量宜略大于最佳值,使混合料运到现场摊铺后碾压时的含水量不小于最佳值。

混合料拌合好后应及时运到现场。

五、混合料摊铺1、根据路面宽度选择两台7.5米具有自动调节摊铺厚度及找平装置,并运行良好的稳定土粒料摊铺机进行摊铺。

2、摊铺机均匀行驶,行走速度和拌合站产量匹配,以确保所摊铺路面的均匀不间断地摊铺。

在摊铺过程中不准随意变换速度,尽量避免中途停顿。

水泥稳定碎石基层施工安全技术交底

水泥稳定碎石基层施工安全技术交底
(3)班后应将机械内外洗刷干净,拉断电源并锁好电箱门。
9、搅拌机不得超负荷使用。运转中严禁维修保养,严禁用工具伸入搅拌仓内扒料。若遇中途停电时,必须将料卸出。
10、机械运转中,严禁在拌合机或皮带输送机下穿越行走,严禁将头或手伸入皮带输送机与机架之间查看或探摸等作业。
11、驾驶员应做好设备的运行记录和设备检修保养记录。
(一)、拌合站作业安全要点
1、作业人员不得穿拖鞋进入拌和施工现场作业,与施工无关的人员禁止进入拌和施工现场。
2、拌合场内仓库、变配电房、油库等危险点源处要设臵明显的警示标志,门窗上锁,并注明“非工作人员禁止入内”字样。
3、拌合场用电要由熟悉用电专业知识的电工专人管理,各种用电设备要安装漏电保护器,接地良好。各种电缆电线的敷设要符合用电安全的要求。
(6)在陡坡、冰雪、泥泞及交通情况复杂的路段,没有可靠制动条件的情况下,禁止采用拖、
推、溜及倒车等方法启动发动机。
(7)用钢丝绳在短距离内拖动汽车时,钢丝绳长度应在4~6m之间,连接部位要牢固可靠。长距离拖行汽车时,应用刚性拖杆或三角形拖架,其长度不超过3m。
2、行车中的要求
(1)发动后,严禁立即空车猛踩油门或连续猛轰油门,应怠速运转,检查发动机的运转情况。怠速运转5~8min,气压上升到规定数值,各表盘显示正常时,方可用低档起步。
(7)当汽车驶经泥泞、冰雪、翻浆路段时,为防止车轮单边打滑,在车辆能保持直线行驶的情况下,可使用差速防止装置。使用差速防止装置时,不准转动方向盘。
(8)在视线不清晰的情况下会车时,应降低车速,开放小灯,加大两车相会的横向距离,必要时应停车避让。夜间会车应在两车相距150m以外处,改用近光灯。
(9)无增压装置的汽车,行驶在高原空气稀薄地区时,要相应减载,并控制车速;新车或大修出厂后的车辆,走合期内应减载20%~25%,并不得拖带其他车辆。

水泥稳定碎石基层安全技术交底

水泥稳定碎石基层安全技术交底
2.对施工机械作好维修保养工作,确保完好。对工程材料做好检查,做到质量合格、数量充足,对细集料做好防雨覆盖工作,要有专人负责。
3.在施工路段两侧,每10米设一钢桩抄平挂线,以便于控制高程,测量人员应紧盯施工现场,经常复核钢丝标高。
4. 混合料采用现场拌和,拌和速度必须满足施工现场摊铺及施工进度的要求,在拌和之前,应反复检试调整,使其符合级配要求,同时,每次开始拌和前先拌几盘应做筛分试验,如有问题及时调整。
6)作业期间严禁非施工人员进入施工区域,施工人员进入施工现场严禁追逐打闹,注意力必须集中;
7)人、机配合施工时,人员不准站在机械前进行的工作面上,一定要站在机械工作面以外,人工清除粘在压路机滚动轮上的混合料时,必须跟在压路机后作业,严禁在压路机前面倒退作业,防止发生人身伤亡事故;
9、夜间施工必须有足够的照明设备;
3)操作人员必须按照本机说明书规定,严格执行工作前的检查制度和工作中注意观察及工作后的检查保养制度;
4)驾驶室或操作室内应保持整洁,严禁存放易燃、易爆,物品。严禁穿拖鞋、吸烟、
酒后和打手机作业。严禁机械带故障运转或超负荷运转;
5)机械设备在施工现场停放时,应选择安全的停放地点,锁好驾驶室(操作室)门,要拉上驻车制动闸;
水泥稳定碎石基层安全技术交底单
施工单位:桂建安1-90
工程名称
分部分项名称
水泥稳定碎石基层
施工队组
施工人数
交底内容:
1、施工准备
1.在摊铺水泥稳定碎石基层前一定要对底基层进行全面的检测,包括平面位置、高程、横坡度、宽度(强度、厚度已验过)及表面清洁情况,达不到要求者,采用合理的办法进行处理(尤其厚度不足处),特别是底基层的松散及起皮材料要彻底清除,决不能留下软弱夹层。开始摊铺基层前在底基层上洒一遍水,保持表面湿润(不留明水)。

(完整版)水稳碎石基层技术交底

(完整版)水稳碎石基层技术交底

水泥稳定碎石基层施工技术交底一、工程概况苏州市吴江城市南北快速干线工程路线北起吴江市松陵城区规划的仲英大道南端,终于盛泽镇规划建设路,路线总长21.129km,本KSGX-LM-01合同段长度为12 km (桩号:K0+000~K12+000)。

在本标段的城区端K0+000~K5+500采用城市道路中快速路的断面形式,计算行车速度为80km/h,行车道采用双向六车道,并在行车道两侧设置辅道和人行道,路基总宽度64.5米,路基断面形式为:3.75米×3×2(行车道)+9.0米(中央分隔带)+0.5米×2(左侧路缘带)+0.5米×2(右侧路缘带)+3.5米×2(侧分隔带)+7.5米×2(辅助车道)+4.5米×2(人行道)。

在本标段的郊区端(K5+500~K12+000)采用双向六车道一级公路标准,计算行车速度为100km/h,路基总宽度39.0米,路基断面形式为:3.75米×3×2(行车道)+9.0米(中央分隔带)+0.5米×2(左侧路缘带)+3.5米×2(侧分隔带)+7.5米×2(辅助车道)+4.5米×2(人行道)+0.75米×2(土路肩)主要工程量为:水泥稳定碎石基层18.5cm厚39294 m2、20cm厚8589M2、30cm厚87730 m2、36cm厚328658M m2、40cm厚6902 m2,合计156384 m3,即367500吨。

二、准备工作1、施工机械配备齐全的施工机械和配件,做好开工前的保养、试机工作并保证在施工期间一般不发生有碍施工进度和质量的故障。

按要求配备足够的拌和、运输、摊铺、压实机械,以确保基层施工质量。

(1)拌和机根据施工指导意见的技术要求和摊铺日进度,配置WCZ500的拌和机一台,保证其实际出料(生产量的85%)能力超过实际摊铺能力的10-15%。

水泥稳定碎石基层安全施工技术交底

水泥稳定碎石基层安全施工技术交底一、前言水泥稳定碎石基层是道路工程中常用的基层材料之一,其稳定性和安全性对道路的使用寿命和质量具有重要的影响。

为了确保水泥稳定碎石基层施工的安全性,本文将从施工前的准备工作、施工过程的技术要点以及施工后的注意事项三个方面进行详细的交底。

二、施工前的准备工作1. 设计确认:在施工前,应仔细核实设计图纸和相关技术要求,确保施工过程符合设计要求和规范要求。

2. 施工材料准备:水泥、砂石、碎石等材料应严格按照标准进行选购,并检查其质量合格证明。

同时还需要准备好混凝土搅拌设备、压路机、平板振动器等施工设备。

3. 人员安排:确定施工队伍,明确每个人员的职责和工作任务,保证施工过程中各项工作顺利进行。

4. 安全措施:制定施工方案和安全措施,确保施工现场的安全。

包括但不限于:设立警示标志、施工区域划定、安全员安排等。

三、施工过程的技术要点1. 实地勘察:在施工前需要对施工场地进行实地勘察,确认基础土质条件和排水情况,确保施工的稳定性和安全性。

2. 基层处理:根据设计要求,对基层进行处理,包括基层的压实、修复和调整。

在处理过程中,要注意选用合适的施工方法和设备,确保基层的平整度和稳定性。

3. 水泥稳定碎石的拌和:按照设计比例,将水泥、砂石和碎石进行充分的拌和,确保材料的均匀分布和充分混合。

同时,要注意控制拌合水的用量,保证拌合后的水泥稳定碎石具有合适的流动性和强度。

4. 基层施工:将拌合好的水泥稳定碎石均匀地铺设在基层上,并使用压路机进行较密实的压实。

在压实过程中,要注意控制压路机的速度和频率,以及保持压路机的稳定性,确保水泥稳定碎石的密实度。

5. 养护处理:在水泥稳定碎石基层施工后,进行养护处理是必要的。

通常采用覆盖防尘网和喷洒温水等方式进行养护,以保持基层的湿润和防止裂缝的发生。

四、施工后的注意事项1. 工程验收:施工结束后,应进行工程验收,核实施工的质量和合规性。

确保水泥稳定碎石基层的施工符合相关标准和要求。

级配碎石底基层施工安全技术交底

7.各工区、班组应经常对施工安全进行监督检查, 对违反安全规定的人进行批评教育。
8.施工所用的各种机具设备和劳动保护用品应定期进行检查和保修, 保证其经常处于良好状态。不合格的机具设备和劳动保护用品严禁使用。
9.进行工序施工的各班组之间必须建立完善的交接班制度。在交接班时, 交班人员应将本班组工作情况及有关安全措施和存在问题向接班人员进行详细的交待, 工地值班负责人应认真进行检查交接班情况, 对安全隐患整改完毕后方可进行施工。
3.用电维修工作纪录
电工维修工作纪录应当详尽, 要记载时间、地点、设备、维修内容、技术措施、处理结果等内容。
(三)施工现场对外电线路的安全距离及防护
1.高压线路至接地物体或地面的安全距离。
外线电路的额定电压(kv)
1~3
6
10
35
60
110
220j
330j
500j
外线电路的边缘至接地物体或地面的安全距离(cm)
(四)临时用电安全技术措施
1.接地及接零保护系统
保护接地是指将电器设备不带电的金属外壳及接地级之间作可靠的电器连接, 此种保护方式只适用于TT供电系统的施工现场;保护接零是指在电源中性点直接接地的低压电力系统中, 将用电设备的外壳及供电系统中的零线或专用零线直接做点器联接, 此种保护方式只适用于TN供电系统的施工现场。
1.安全技术交底
各施工对必须进行施工现场临时用电安全技术交底, 安全技术交底必须完备、可靠、有针对性, 技术交底和被交底人必须在安全技术交底卡上签名, 严禁代签, 各施工队必须将安全技术交底卡原件一份上交至项目经理部质安检查领导小组存档。
2.安全检测
施工现场临时用电必须定期进行安全检测, 及时发现和消除用电事故隐患, 安全检测内容主要有:临时用电工程检查验收;电器设备的试、检验凭单和调试纪录;绝缘电阻测定纪录;接地电阻测定纪录。各种检测纪录必须保存完好备查。

水泥稳定碎石基层、底基层施工技术交底

施工技术交底书
工程名称
道路工程(水泥稳定碎石基层、底基层施工)
施工单位
项目经理部
编制单位
作业x队
内容:
一、适用范围
适用于项目道路路面工程工程包括水泥稳定碎石基层、底基层施工。
二、施工工序
⑴配合比设计
底基层、基层施工前进行配合比设计,按规范要求,以设计的水泥剂量和不同的含水量拌制试件,并用重型击实的方法确定混合料的最佳含水量和最大干密度;按规定的压实度,计算试件应有的干密度;试验结果按规范评定合格后,报监理工程师审批作为施工的依据。
⑶混合料拌和、运料、摊铺、碾压
根据试验确定的配合比进行拌和,拌和现场安排有一名经验丰富的试验员控制混合料拌和时的含水量和各种材料的配比,随时抽查配比情况并记录,发现异常要及时调整或停止生产。水泥剂量和含水量应按要求的频率检验并做好记录。
混合料用自卸汽车运至摊铺现场。从拌和站向运料车放料时,应每卸一斗混合料移动一下汽车位置,按前、后、中顺序放料,以减少离析现象。并加盖蓬布防止混合料水份的散失。
摊铺机自动调平系统采用双侧纵坡控制,两台摊铺机呈梯队联合摊铺,摊铺机的摊铺速度根据拌和站的产量、施工机械配套情况及摊铺厚度、摊铺宽度调整选择。摊铺连续进行,摊铺速度要均匀,同时质检人员随时检查摊铺标高,出现异常现象,马上采取补救措施。
先用重型振动压路机先静压1遍,再用重型振动压路机压至要求的压实度,接着用胶轮压路机碾压2~3遍。清除表面细小的裂纹,达到表面密实无轮迹。碾压时按照先静压后振压,先轻振后重振的原则碾压。碾压时重叠1/2轮迹,直线段从路肩向中间碾压,超高段从内侧向外侧碾压。静压时碾压速度为1.5~1.7km/h,振压碾压时速度为2.0~2.5km/h。从拌和至碾压成型,时间控制在3h内;对由于摊铺机停顿或压路机推移等产生平整度不合格的地方,用人工进行处理;挖除大料窝点及含水量超限点,并换填合格材料。

水稳技术交底

水泥稳定级配碎石施工技术交底1.材料准备(1入原材料准备①水泥采用冀星牌的32.5#水泥,各项指标均满足技术规范要求。

②碎石采用机砸碎石,其中集料产于三河市采石厂。

石料的压碎值等指标均满足规范要求。

(2}配合比设计①目标配合比水泥稳定碎石的目标配合比经我部中心试验室设计完成,混合料的级配、强度等各项指标满足设计的要求。

目标配合比确定的混合料组成比例如下:10-30mm: 10-20mm:5-10mm:0-5mm =17:30:16:37冰泥剂量为3.5%,最佳含水量5.8% ;最大干密度为2.35g/cm3.②生产配合比的设计根据拌和机拌和能力、配料电机的转速与出料的情况和各种材料的比例确定各电机的转速,经过调试确定的生产配合比:水泥剂量为4.0%,集料的比例和目标配合比相同。

试拌的混合料通过试验,其级配、水泥剂量及混合料强度等符合要求。

2.施工准备(1入施工放样首先确定设计宽度的外缘线位置(距中桩0.79米处),放出每10m的整桩以及相对应边桩。

水泥稳定碎石摊铺采用两台摊铺机梯队作业,间距10米左右。

沿边桩线两侧设置2根高程控制线,中间设置平衡梁。

高程控制线使用钢钎及钢绞线控制。

钢钎用920钢筋加工而成,配有丝扣固定架,便于拆卸和调整标高。

钢钎长度为75cm , 10m一个断面。

钢丝绳采用户3钢绞线,每300米一根。

另配两套紧线器,将钢丝绳拉紧固定。

钢钎打设在离铺设宽度以外30cm—40cm处,以防与摊铺机碰撞或干扰摊铺机自动找平系统。

钢钎打设完后由测量人员根据控制标高来确定钢钎顶标高,确定固定架的高度。

架设调平钢丝,然后目测钢丝平纵向是否顺畅、圆滑,如果有异常点,务必复合,然后用紧线器将钢绞线拉紧固定。

(2}下承层准备①下承层充分清扫,确保无浮土、无软弹;②洒水湿润,洒水量以充分润湿下承层且无集水坑为准;③摊铺前用白灰打出应摊铺的宽度线,并用土培路肩,人工踩实。

(3)、拌合站准备工作①对拌合站及配套设设备进行检修,确保拌合工作顺利进行;②对拌合站计量系统进行校正,确保混合料配比的准确;③正式拌合之前按生产配合比进行试拌,检测,调整;3.施工控制(1入拌合站拌合时现场设专人负责随机抽样检测石料级配拌和时间,拌合物的含水量,水泥剂量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工技术交底记录
年月日
②严格控制基层厚度,平整度达到规范要求;
③在任何情况下,拌和的混合料都应均匀,含水量适当,无粗细颗粒离析现象。

④应在混合料处于最佳含水量时进行碾压,并碾压至93%以上的压实度。

⑤严格压路机在己完成的或正在碾压的路段上调头和急刹车。

二、水泥稳定碎石基层施工
1.采购
水泥稳定碎石采用厂拌料,选择有充足生产能力的厂家采购,以保证混合料能连续供应。

水泥稳定碎石级配应符合下表:
3.水泥稳定碎石的运输
混合料运输采用8辆50t自卸车,每天装料前应清扫干净。

拌和机向运料车装料时,汽车应前后挪动,分几堆装料,以减少集料的离析。

装好料后用蓬布覆盖,以防止混合料水分散失和扬尘。

运料车的运量应比摊铺能力有所富余。

开始摊铺时,在施工现场等候卸料的运料车应不少于2辆,以保证施工中施工机械不间断地摊铺运行。

4.水泥稳定碎石的摊铺
本工程以水泥稳定碎石施工为主,水泥稳定砂施工参考水泥稳定碎石施工。

施工中分两层摊铺,松铺系数为1.44。

每层均采用WTU95D型摊铺机摊铺。

在基层上。

相关文档
最新文档
