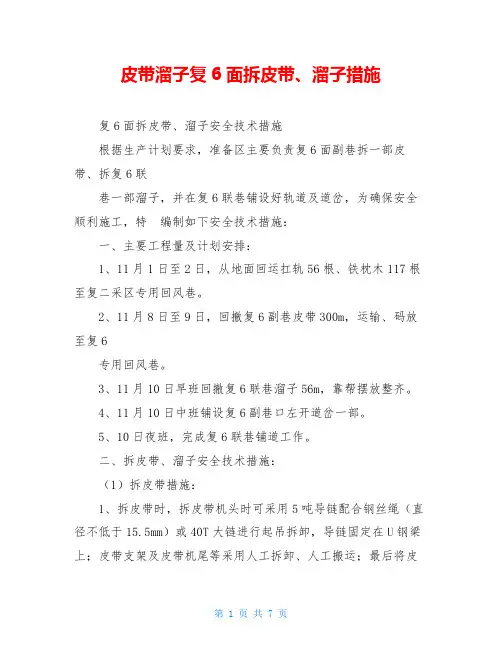

皮带溜子复6面拆皮带、溜子措施复6面拆皮带、溜子安全技术措施根据生产计划要求,准备区主要负责复6面副巷拆一部皮带、拆复6联巷一部溜子,并在复6联巷铺设好轨道及道岔,为确保安全顺利施工,特编制如下安全技术措施:一、主要工程量及计划安排:1、11月1日至2日,从地面回运扛轨56根、铁枕木117根至复二采区专用回风巷。

2、11月8日至9日,回撤复6副巷皮带300m,运输、码放至复6专用回风巷。

3、11月10日早班回撤复6联巷溜子56m,靠帮摆放整齐。

4、11月10日中班铺设复6副巷口左开道岔一部。

5、10日夜班,完成复6联巷铺道工作。

二、拆皮带、溜子安全技术措施:(1)拆皮带措施:1、拆皮带时,拆皮带机头时可采用5吨导链配合钢丝绳(直径不低于15.5mm)或40T大链进行起吊拆卸,导链固定在U钢梁上;皮带支架及皮带机尾等采用人工拆卸、人工搬运;最后将皮带各部装罐车外运,不能采用罐车的采用平板车外运,采用钢丝绳捆绑牢固。

卸车时起吊方法同上。

2、如果采用人工扛皮带支架或其它小部时,职工必须穿戴整齐,防护手套、安全帽戴好,人工搬运时,职工要配合好,使用同一肩膀,喊齐口号同时下放,防止发生磕碰现象,并在规定地点码放好。

3、拆卸前,由维修工找到合适的皮带头,放置机尾待断开皮带。

在撤除皮带机电源时,必须将皮带机的上级电源开关停电闭锁后,挂停电牌。

并且要有专人看护电源开关,防止意外送电。

且要严格执行谁停电谁送电的停送电原则。

4、把皮带断开后,从皮带机上折卸皮带时,施工人员站到安全地点,将拆下的皮带折叠起来,放置在不影响施工的地点。

5、用人力拉拽皮带时,人员不得站在巷道里侧进行拉拽皮带,施工人员要听从指挥,注意自己站立位置,避免磕手碰脚。

6、拆卸时,要严格执行拆卸顺序进行拆卸,严禁乱拆乱卸,有专人负责指挥,所有拆卸的零部应有规律的码放。

7、拆卸时,应听从负责人的统一指挥,并应按拆卸顺序进行,拆卸的部应运到指定位置,拆卸起吊大前,要确保起吊用具完好。

xxxx工作面拆除皮带、安装40T煤溜安全技术措施

xxxx工作面拆除皮带、安装40T煤溜安全技术措施

编号:1201任务面撤除皮带、装置40T煤溜平安技巧办法办法品级:体例单元:体例日期:采煤队年代日xxxx 任务面撤除皮带、装置40T 煤溜平安技巧办法 审批:总工程师:平安副总: 机电副总: 调理室: 消费科: 总工办: 体例人:消费副总:消费副总工:平安科:机电科:采煤队:会审记载规程、办法称号xxxx任务面撤除皮带、装置40T煤溜平安技巧办法年月日会审时刻会审所在掌管人参加职员:会审看法:队部内审单元:采煤队规程〔办法〕称号掌管人1201任务面撤除皮带、装置40T煤溜平安技巧办法记载人会审时刻会审所在队部集会室会审看法:会审人员签名现场调研讲演调研所在办法称号xxxx任务面调研时刻年代日xxxx任务面撤除皮带、装置40T煤溜平安技巧办法消费科机电科调理室总工办平安科采煤队调研职员签字施工地点xxxx任务面现还剩80米,可采40 米,运输顺槽皮带运输间隔曾经缩至最短,不克不及再膨胀,为不妨碍任务面回采,现需将运输顺槽皮带撤除改换为40T概煤溜。

况结论与建议严重风险源及迫害要素辨识1、芒刃东西运用时爱护不当形成职员损害。

2、资料装备绑缚不牢运输进程中滑落形成装备破坏及职员损害。

3、绞车司机肉体不会合,听不清旌旗灯号易发作误开车事变。

4、施工进程中带电功课形成事变。

5、起吊锚索打设不契合请求、起吊点顶帮支护不牢靠,易发惹事变。

6、起吊跟拖运时工用具不残缺、钩环链未闭合,易形成事变。

7、起吊时装备牢固不牢易滑落而形成装备破坏或砸伤职员。

8、起吊跟拖运时职员站位不当易形成事变。

9、装备组装时,操纵不当易呈现装备破坏或挤手砸足事变。

一、施工概略:xxxx任务面现还剩80米,可采40米,运输顺槽皮带运输间隔曾经缩至最短,不能再膨胀,为不妨碍任务面回采,现需将运输顺槽皮带撤除改换为40T煤溜。

为保障施任务业平安,防备种种事变的发作,特制订如下平安技巧办法:二、xxxx运输顺槽皮带撤除技巧办法:xxxx运输顺槽皮带保送机型号:DSJ80/2*40,撤除长度45米。

皮带巷回收安全技术措施(正式)

皮带巷回收安全技术措施(正式)

编订:__________________单位:__________________时间:__________________皮带巷回收安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-9986-64 皮带巷回收安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

由于##工作面已经全部回采且回收完毕,现开始回收###皮带巷,为确保回收期间的安全,特制定如下安全技术措施,望施工单位及有关部门认真贯彻执行:(一)回收前的准备工作1、回收前,集运巷必须经生产、安监、机电、通风部门联合验收,具备条件后方可开始进行回收工作。

2、###巷内的抬棚必须重新加固、抬棚接顶,烂帮烂顶必须护严,清净巷道内浮煤后,先拆除皮带巷机电设备。

3、设备拆除后应先在集运巷采面机头处进行套棚,套棚后将工字钢大梁回收,从######运出。

4、通风队负责在###皮带巷##########处安装局扇,风筒从#########引入回收场,通风后方可回收。

5、巷道水沟要清理畅通,使水能顺利流出,并用荆芭盖好,防止积煤堵塞水沟。

6、必须把集运巷浮煤清净,清理干净巷内杂物,将巷内备用设备、支护材料运出,使退路畅通。

7、巷道内必须用编织袋垛好水沟,防止巷道积水乱流,并及时清挖水沟防止堵塞。

(二)回收安全技术措施1、在风机通风后,回收人员方可进入回收场进行回收。

机巷皮带拆除回收安全技术措施完整版

机巷皮带拆除回收安全技术措施完整版

编号:TQC/K834机巷皮带拆除回收安全技术措施完整版Through the proposed methods and Countermeasures to deal with, common types such as planning scheme, design scheme, construction scheme, the essence is to build accessible bridge between people and products, realize matching problems, correct problems.【适用制定规则/统一目标/规范行为/增强沟通等场景】编写:________________________审核:________________________时间:________________________部门:________________________机巷皮带拆除回收安全技术措施完整版下载说明:本解决方案资料适合用于解决各类问题场景,通过提出的方法与对策来应付,常见种类如计划方案、设计方案、施工方案、技术措施,本质是人和产品之间建立可触达的桥梁,实现匹配问题,修正问题,预防未来出现同类问题。

可直接应用日常文档制作,也可以根据实际需要对其进行修改。

一、编制说明根据矿生产计划安排,由768机巷皮带机,为确保施工的质量和安全,特编制本措施。

二、工程概况南部76采区768机巷,皮带机型号为DSJ100/100/2x125,综采区撤离后,现剩余皮带500m,皮带机架170m(机头40m为平巷段,剩余130m为上山段,倾角为15°),软启动(QJR-400)开关两台,拉紧跑车开关(QBZ-80N)一台,照明综保(ZBZ-4.0M)一台,电缆350m,电控箱、声光信号装置、跑偏传感器、双向急停开关及信号线等。

三、回收方案及技术要求1、回收路线为768机巷→76胶带机巷→106胶带上山斜巷→南翼乘人车场→南翼轨道大巷→副井下口车场→副井上口车场→地面机厂2、恢复106胶带绞车安全设施,要求绞车基础牢固,钢丝绳、主副勾头完好,声光信号齐全,保护灵敏可靠,并经运管办牵头验收合格后方可使用。

皮带机拆除回收安全技术措施示范文本

皮带机拆除回收安全技术措施示范文本

皮带机拆除回收安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月皮带机拆除回收安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

根据我矿工作计划安排,由掘进队负责对1106上顺槽,皮带机回撤和AM-50型掘进机退出解体出井检修工作,为确保此项工作期间的施工安全,特制定本安全技术措施。

一、拆除施工顺序1、皮带机:(1)拆除输送带。

(2)、皮带输送机机尾、托辊、横梁和H支架。

(3)、皮带输送机机头、电机、减速器。

2、退出综掘机并解体。

3、装车运1106下顺槽。

二、施工工艺及要求1、首先拆除皮带机输送带,拆除完毕后,进行拆除中间架上的上托辊、下托辊,靠非人行侧煤帮摆放整齐,皮带卷好并捆绑牢固放好。

保持行人通道畅通,然后回收横梁和H架。

2、机头、机尾部分大件拆除时,在使用30刮板机链穿连接环、螺丝满丝紧扣固定在稳固的锚索梁上,挂上5吨以上吊葫芦。

用10mm以上钢丝绳卡三道绳卡将待拆卸设备捆绑牢固,挂在吊葫芦钩上。

拉动小链,使待拆卸设备吃劲。

最后人员将架上的螺丝卸下,松开倒链,慢慢将设备放在巷帮或人工运到一侧。

3、皮带拆除后,综掘机带电退出解体。

(一)皮带拆除1、施工负责人(副队长)对拆装区域的,顶板、两帮进行详细检查,发现隐患及时处理。

17104缩皮带摆溜子措施

17104缩皮带摆溜子措施

17104工作面缩皮带摆溜子安全技术措施根据现场会要求,需在工作面运输机道缩皮带摆溜子,为确保施工期间安全,制订措施如下:1、缩皮带摆溜子从回采控制点第16点至25点共90米范围。

2、提前把溜子大件、溜槽、链条等物件运到指定位置。

2、皮带缩完后,摆溜子人员要在班长的统一指挥下工作,班长要向工作人员讲清楚工作内容、步骤和安全注意事项。

摆溜子前,巷道底要卧平垫实,摆好的溜子不得倾斜不平。

3、起吊溜头大件前要将皮带机头开关停电闭锁,挂牌,并安排专人看护。

4、用手拉葫芦起吊重物,若用起吊锚杆起吊溜子大件时,必须用专用起吊锚杆起吊。

每次起吊时都要做详细检查,并掌握好物件重心,避免大件碰、撞、滑。

4、用手拉葫芦起吊重物,其吨位必须大于重物的重量。

要先试吊高度100-200mm,无误后再起吊。

固定手拉葫芦的锚杆要另打,不得固定在巷道原支护锚杆上。

吊拉前必须先检查锚杆的固定是否牢固可靠。

拉小链时,必须有专人监护,2人拉链,其他人员躲到安全地点,拉链人员双手均匀用力,不得过猛过快,严禁站在物件下方拉链,拉链期间严禁将手脚及身体其它部位伸入吊起的物件下方。

起吊重物需悬空停留时,要将手拉小链拴牢在大链上,防止重物下滑,拉不动时,要查明原因,排除故障,不得野蛮强行硬拉。

起吊重物过程中,工作人员不得在重物下方操作,身体任何部位不得置于重物下方。

严禁有人逗留或干其它工作。

6、安装机头大件、牙箱、电机等时,各部件要对接好,螺丝要上紧,摆好的溜子要保证平、直、稳,严禁把链条接反。

7、溜子摆好后在溜头先打好压柱,机尾不打压柱,但要安排专人在溜尾后5米处看护,溜尾周围5米范围内不得有人,班长亲自检查后方可试车。

试车人员在溜头需要紧链时,必须用专门紧链器,紧链器的一端挂在机头架上,用¢20mm螺丝上满丝,另一端用联接环挂在被紧的链条上,联接环要用¢20mm螺丝上紧,紧链时司机要点动操作,紧链人员要在溜头的一侧操作,动作要快。

皮带机拆除回收安全技术措施

皮带机拆除回收安全技术措施

皮带机拆除回收安全技术措施皮带机是现代工业生产中广泛使用的一种输送装置,有着运载能力大、运输距离长等优点,成为生产线上的重要组成部分。

常规情况下,需要对皮带机进行维护和更换,这就需要进行拆除回收,而对于皮带机拆除回收过程中存在很多风险和安全隐患,需要注意相关安全技术措施。

1. 进行全面的安全检查在进行皮带机拆除回收前,必须进行全面的安全检查,包括皮带机的操作区域和周边环境的安全情况。

需要检查的内容包括:•安全带和保护门等安全设施是否完好无损•电气设备和供电装置是否正常,电缆是否易燃、老化、绝缘是否达标•皮带机周边是否有杂物堆积或障碍物存在•操作人员是否有遵守操作规程和安全规定只有在对周边安全环境进行全面的检查后,才能够进入拆卸回收的工作。

2. 注意操作规程和技术标准在进行拆除回收过程中,需要遵循相关的操作规程和技术标准。

对于没有正式毕业或者缺乏相关工作经验的人员需在指导下,并在获得相关资质申请后才能独立操作。

在进行操作时,需要采取一系列措施:•在拆卸工作开始前,要先做好准备工作,例如准备好所需要的工具、熟悉操作流程、确定拆除顺序和安全途径等,明确各自的分工和职责•拆卸过程中,必须在皮带机两头分别安装绳锁,以保证皮带在拆卸过程中不会突然滑动•在从机房停机操作间拆除中等较大的设备需要由全台人员共同努力协作完成移动超供。

注意只有机房主管才有权制定该设备移动具体的安排方案,以避免出现不必要风险3. 健全的安全保障体系在拆卸回收的工作中,建立健全的安全保障体系非常关键。

为了保障工作人员的安全,需要采取以下措施:•在拆除工作过程中,必须配备专业的安全监督人员,及时发现并处理有可能带来安全隐患的问题•运用至少一套不同的安全工具以万一松劲或者有什么突发事情,仍然可保证机器和人员的安全•在拆除回收作业过程中需要做好交接与记录,并对拆除所用工具进行统一管理,保证安全的工作环境•操作人员需熟悉各类扑火器材的使用与现场急救处置,保证人员安全4. 增强安全意识除了通过技术手段保障人员安全,增强安全意识也极为重要。

机巷皮带拆除回收安全技术措施

机巷皮带拆除回收安全技术措施

机巷皮带拆除回收安全技术措施引言机巷作为煤矿生产中的重要设施,主要用于煤矿井下运输和前装作业。

其中,机巷皮带是机巷运输的主要方式,不仅速度快、效率高,而且能够提高煤矿生产的整体效益。

但是,在机巷皮带使用的过程中,由于种种原因,皮带可能会损坏,需要进行拆除和回收。

此时,如何保证拆除和回收的安全性是机巷运输中的重大问题。

本文主要从机巷皮带拆除和回收方面,介绍了相关技术措施,以确保机巷皮带拆除和回收的安全性。

机巷皮带拆除的技术措施机巷皮带在使用过程中,可能出现断裂、漏带、打皮等情况,需要进行拆除和修复。

在进行机巷皮带拆除时,必须严格按照操作规程进行。

包括以下技术措施:1. 人员准备在进行机巷皮带拆除时,必须做好人员准备工作。

首先要对操作人员进行技术培训,提高其安全意识和技能水平;其次要对操作现场进行周密的安全评估和安全检查;最后要配备足够的人员进行操作,确保在紧急情况下能够及时进行紧急应对。

2. 安全带检查在进行机巷皮带拆除前,必须对安全带进行彻底的检查。

安全带是操作人员的重要保护措施,必须确保其符合使用要求。

检查内容包括:安全带的强度是否符合标准,是否有磨损或其他损伤等。

3. 通风清理在机巷皮带拆除前,必须对机巷进行通风清理,确保环境空气清新。

同时,必须保持机巷干燥、无积水、无垃圾、无杂物等,以免影响操作效率和安全性。

4. 电气设备检查在进行机巷皮带拆除时,必须对机巷内的电气设备进行检查,确保设备运转正常。

同时,对机巷内的电器线路进行照明和标识,以便操作人员进行操作。

5. 防护措施在机巷皮带拆除时,必须做好防护措施工作。

主要包括:悬挂警示牌、用栅栏或警戒线进行隔离、醒目标识、指定专人负责警戒等。

特别是在夜间进行操作时,必须做好灯光标识,提高操作人员的视觉范围。

机巷皮带回收的技术措施机巷皮带在使用一段时间后,必须进行回收。

回收包括皮带卷曲、切割、清洗等工作。

在进行机巷皮带回收时,必须严格按照操作规程进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.回收皮带、溜子安全技术
措施正式版
回收皮带、溜子安全技术措施正式版
下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成
的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度
与方案所计划的时间吻合。

文档可以直接使用,也可根据实际需要修订后使用。

一、概况:
我工区目前施工的11014机巷与11014反掘切眼已贯通,共有3部800mm皮带和4部620溜子需回收到地面,为确保回收期间的安全,特编制如下措施:
回收地点: 11014风巷、11014切眼;
回收内容:把11014风巷及切眼的620溜子、800mm皮带机回收至地面。

安全负责人:陈永康施工负责人:刘荣领、袁明约
二、运输路线:11014切眼→11014风
巷→11012机巷→11012机巷轨道上山→11区段轨道石门→11区段中车场→副斜井→地面。

三、施工前的准备:
1、回收前必须先完善该运输系统的各绞车;同时检查好各地点绞车及安全设施的完好情况,发现问题及时处理。

2、运输线路上若存在影响回收期间运输设备的风筒、瓦斯管等设施,请相关部门提前进行处理,以免影响回收进度。

四、安全技术措施:
1、技术负责人必须向所有施工人员详细贯彻本安全技术措施。

2、施工前,应首先向调度室汇报,然后才可进行工作。

3、施工时,必须由专人负责,并有专职瓦检员现场监督。

4、进入施工地点后,瓦检员首先检查施工地点周围的瓦斯浓度,在允许情况下方能施工。

5、施工过程中,瓦检员随时注意瓦斯的变化情况。

施工人员必须听从施工负责人及瓦检员的安排,铁器轻拿轻放,严禁碰出火花。

6、所有施工人员必须听从负责人指挥,精力集中,做好自保互保工作,严禁在工作中嬉戏、打闹,随意作为。

7、施工过程中,相关单位需安排管理人员现场跟班,负责施工现场安全等相关工作的协调和沟通。

8、工作开始,停井下配电点处闭锁开关,停掉后将开关闭锁装置锁上,并掛上“严禁操作,有人工作”标志牌,确认无误后方可进行工作。

9、拆除溜子控制开关及皮带机控制开关和张紧绞车开关负荷线。

拆线时将开关上负荷侧端盖打开,并进行验电工作,确认无电后方可进行拆线工作。

10、拆线严格按照操作规程进行,并保证接线室内无任何金属杂物,拆线工作完成后将空闲喇叭嘴用堵板堵好。

11、拆除溜子及皮带机前必须把施工时所需工具及设备配件准备齐全。

12、拆刮板输送机及皮带机前将浮煤清理干净、刮板机及皮带机里的煤拉空。

拆下的各种部件不准乱扔乱放,要集中保管一起回放。

断开的溜槽皮带架装车外运。

13、施工过程中使用葫芦、导链等起吊时,在其所施工设备的下方用木垛支护,确保有效支撑;起吊大件时必须先加强悬挂点的支护。

14、起吊大件时,物体下方及物体下落运行方向严禁有人。

15、使用葫芦、导链等工具时人员必须站在葫芦、导链的侧面或者后方操作。

葫芦、导链内侧及受力方向严禁有人。

16、起吊重物时必须设专人观察施工点及其周围的情况,发现险情及时通知有关人员撤离。

17、用于起吊大件的葫芦、导链的强度必须达到要求,机械部份必须完好,以防在吊挂大件过程中发生断绳伤人或其它事故。

18、施工时必须听从负责人的统一指挥,大件的下方严禁站有与施工无关的人员。

19、运输开绞车前,绞车司机要先对绞车进行检查,绞车压柱、戗柱是否齐全可靠、信号是否灵敏,发现问题要及时处理好。

20、绞车运转前,人员必须躲开绳道,进入安全地点,防止绳头弹人。

21、绞车司机在工作中必须精神集中,听清信号后方可开车,信号规定为:
一停、二拉、三放。

发现绞车牵引费劲或有异常响声时,要及时停车,查出原因,处理好后再开车。

22、溜槽、皮带架等大件装车后要用旧钢丝绳或钢丝绳前后最少两道将物件拴绑固定在平车上。

22、开绞车前,运输人员要通知作业人员,躲开运输道。

严禁运输道上有人。

绞车司机要精神集中,发现绞车牵引费劲或有异常响声时,要及时停车,看是否有刮、卡等情况,处理好后再开车。

严禁生拉硬拽,防止绳断抽人
24、运输前班组长要负责认真调道验道,要求道要平直,道夹板及螺丝要齐全可靠,轨道没有悬空点,阻车器、挡车器
要灵敏可靠。

另外对沿线绞车各部件以及绞车绳、绳头、保险绳以及卷绳情况等要认真检查,如果发现绳断股、出绳套等问题要先处理好后再进行运输工作,绞车司机离岗后开关打零位,三联钮吊挂巷道帮或钮朝下放在开关上。

25、坚持“行人不行车,行车不行人”制度,严格执行矿井辅助运输“八不准”规定。

在运输前,班组长要制定专人在通往运输线上各个通道口截人,并巡视好运输区段是否有人。

绞车运转时,严禁运输区段有其他人作业、行走,更不能闲坐。

26、绳与车用U形卡连接并上满扣。

在换绳时,有挡车器的地点必须先放下挡
车器,无挡车器的地点要将车停在巷道的洼点,等车停稳后再摘档换绳。

在运输过程中需要停车或装车时,要停在巷道的洼处,否则用SGW-40T链子把车固定在轨道上,严禁用绞车直接吊着车停放。

存放车辆时必须存在巷道的洼点或者平巷,同时打好车挡。

斜巷必须停车时,在车的两侧分别用SGW-40T链子带上U型卡把车拴在轨道上。

27、一次允许牵引车的数量:一次重车一个;空车1个,绳与车之间,车与车之间要用专用U形卡连接并上满扣,严禁挂串车。

运空平车时,平车之间要用SGW-40T链子连接环连接并上好螺丝。

28、处理车辆跳道时,应先将绞车及
跳道车稳住,绞车打好闸,绞车司机不许离岗,各截人处正常截人。

处理前要由带领班长观察好周围环境通知好有关人员,根据现场情况定好方案,分析可能出现的问题。

若需要摘绳处理,必须把车用SGW-40T链子拴在轨道或两帮棚子上,防止处理过程中跑车。

联系信号用电铃或口笛,严禁晃灯或口喊。

然后检查好绳及U形卡情况,无问题后再处理。

处理车辆跳道可使用绞车和手动葫芦,所使用的绞车和手动葫芦必须事先检查完好情况,有问题不得使用。

上、下所挂大钩子要挂牢,防止处理过程中滑动松劲,操作人员要躲开三角区位置,被处理车可能波及范围内严禁有人。

操作人员要点动开车,手动葫芦要拉
均匀。

如果需要重新挂钩要把车辆放稳或车辆下垫实。

操作过程中要设专人观山,统一指挥。

在斜巷人员要站在被处理车的斜上方处理,严禁在下方处理,严禁下方有人,下坡头人员要躲在安全地点并负责截好人,整个过程要由班长指挥作业。

跳道车辆配处理好后,所有人员撤至安全地点后,再继续运输。

29、工作完毕,安全负责人全面检查,一切正常,拆除安全措施后方可请示调度室恢复送电。

一切正常,清理现场和所有工具、剩余的材料和零件,方可撤人。

30、其它严格执行《煤炭安全规程》中的有关规定。
