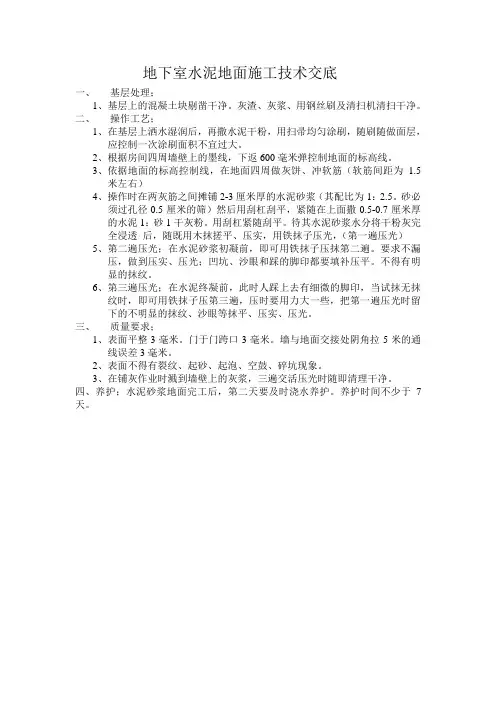

地下室地坪施工技术交底11830
地下室水泥地面施工技术交底

地下室水泥地面施工技术交底
一、基层处理;
1、基层上的混凝土块剔凿干净。
灰渣、灰浆、用钢丝刷及清扫机清扫干净。
二、操作工艺;
1、在基层上洒水湿润后,再撒水泥干粉,用扫帚均匀涂刷,随刷随做面层,
应控制一次涂刷面积不宜过大。
2、根据房间四周墙壁上的墨线,下返600毫米弹控制地面的标高线。
3、依据地面的标高控制线,在地面四周做灰饼、冲软筋(软筋间距为1.5
米左右)
4、操作时在两灰筋之间摊铺2-3厘米厚的水泥砂浆(其配比为1:2.5。
砂必
须过孔径0.5厘米的筛)然后用刮杠刮平,紧随在上面撒0.5-0.7厘米厚
的水泥1:砂1干灰粉。
用刮杠紧随刮平。
待其水泥砂浆水分将干粉灰完
全浸透后,随既用木抹搓平、压实,用铁抹子压光,(第一遍压光)
5、第二遍压光;在水泥砂浆初凝前,即可用铁抹子压抹第二遍。
要求不漏
压,做到压实、压光;凹坑、沙眼和踩的脚印都要填补压平。
不得有明
显的抹纹。
6、第三遍压光;在水泥终凝前,此时人踩上去有细微的脚印,当试抹无抹
纹时,即可用铁抹子压第三遍,压时要用力大一些,把第一遍压光时留
下的不明显的抹纹、沙眼等抹平、压实、压光。
三、质量要求;
1、表面平整3毫米。
门于门跨口3毫米。
墙与地面交接处阴角拉5米的通
线误差3毫米。
2、表面不得有裂纹、起砂、起泡、空鼓、碎坑现象。
3、在铺灰作业时溅到墙壁上的灰浆,三遍交活压光时随即清理干净。
四、养护;水泥砂浆地面完工后,第二天要及时浇水养护。
养护时间不少于7天。

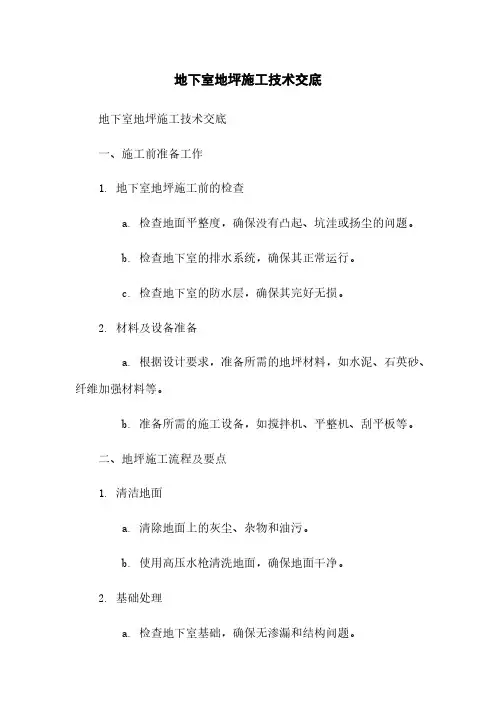

地下室地坪施工技术交底

地下室地坪施工技术交底地下室地坪施工技术交底一、施工前准备工作1. 地下室地坪施工前的检查a. 检查地面平整度,确保没有凸起、坑洼或扬尘的问题。
b. 检查地下室的排水系统,确保其正常运行。
c. 检查地下室的防水层,确保其完好无损。
2. 材料及设备准备a. 根据设计要求,准备所需的地坪材料,如水泥、石英砂、纤维加强材料等。
b. 准备所需的施工设备,如搅拌机、平整机、刮平板等。
二、地坪施工流程及要点1. 清洁地面a. 清除地面上的灰尘、杂物和油污。
b. 使用高压水枪清洗地面,确保地面干净。
2. 基础处理a. 检查地下室基础,确保无渗漏和结构问题。
b. 针对有渗漏问题的地下室,进行修补处理。
3. 底层施工a. 修补地坪基层的裂缝和缺陷。
b. 采用自流平水泥地坪材料,进行底层施工。
4. 中层施工a. 涂刷底漆,增强底层与面层之间的粘结力。
b. 铺设纤维网格布,提升地面的强度和耐久性。
c. 使用水泥砂浆进行中层施工。
5. 面层施工a. 使用特殊的地坪面漆进行面层施工。
b. 根据设计需求,涂刷地坪面漆的颜色和效果。
6. 养护及后续处理a. 新施工的地坪需要进行养护,保持湿润并避免受到外界物体的损伤。
b. 定期检查地坪的状况,进行维修和保养。
三、安全注意事项1. 在施工过程中,必须佩戴必要的个人防护装备,如安全帽、防护眼镜和手套。
2. 使用机械设备时,必须熟悉操作程序,并注意安全操作规范。
3. 施工现场必须设置明显的安全警示标识,避免他人进入施工区域。
四、本所涉及附件如下:1. 设计图纸及说明书2. 相关合同及协议3. 地下室排水系统图纸4. 地下室防水层检测报告五、本所涉及的法律名词及注释:1. 地下室:指建筑物下方的室内空间,通常用于储存、停车或其他特定用途。
2. 地坪施工:指在地面上进行涂覆、铺设或修复工作的施工过程。
3. 自流平水泥地坪材料:一种能够在施工过程中自然流平的水泥材料,用于地坪的底层施工。
地下室墙地砖技术交底

地下室墙地砖技术交底1. 背景本文档旨在明确地下室墙地砖的施工技术要求和注意事项,以确保施工质量和安全。
2. 技术要求- 墙面处理:在施工前,应确保地下室墙面干燥、平整、无裂缝和杂物。
如有明显不平整或裂缝,应进行修补和处理。
- 地砖选材:选择防水性能好、耐磨、耐腐蚀的地砖作为施工材料。
确保地砖规格符合设计要求。
- 专业施工:地砖施工应由经验丰富的专业施工队伍进行。
施工前应仔细测量墙面尺寸和砖块规格,确保瓷砖能够完美贴合。
3. 施工步骤- 预处理:在施工前,需要先进行墙面和地砖的处理。
墙面应清理干净,并做好防水处理。
地砖应被清洁,排除表面油污或杂质。
- 布砖:根据设计要求和墙面尺寸,预先规划地砖的布置。
使用专业工具和精确的操作,将地砖粘贴在墙面上。
确保每块地砖之间的间距均匀一致。
- 砖缝处理:地砖固定后,应用专业的砖缝剂填充砖缝,确保瓷砖之间的连接紧密且防水。
- 后处理:施工完成后,清理施工现场,确保地砖的整洁和墙面的无损。
检查墙砖的粘贴情况和质量,如有问题及时整改。
4. 安全注意事项- 施工过程中,工人应穿戴符合标准的安全防护用具,如安全帽、手套和防护眼镜等。
- 施工现场应设置明显的警示标志,确保其他人员远离施工区域。
- 使用有毒有害的材料时,应采取适当的措施进行防护和处理,避免危害工人和环境。
以上是地下室墙地砖技术交底的主要内容,希望能够确保施工质量和安全的同时提供参考和指导。
以上技术要求和施工步骤仅供参考,请根据具体情况进行调整和实施。

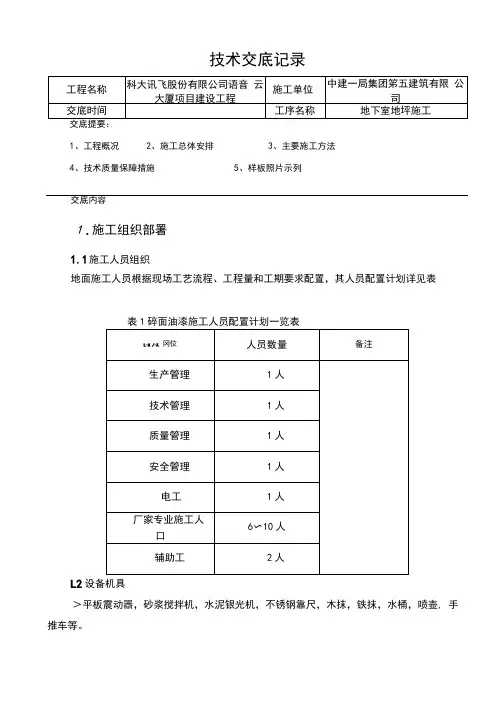

地下室地坪施工方案技术交底

技术交底记录1、工程概况2、施工总体安排3、主要施工方法4、技术质量保障措施5、样板照片示列交底内容1.施工组织部署1.1施工人员组织地面施工人员根据现场工艺流程、工程量和工期要求配置,其人员配置计划详见表L2设备机具>平板震动器,砂浆搅拌机,水泥银光机,不锈钢靠尺,木抹,铁抹,水桶,喷壶, 手推车等。
2.金刚砂耐磨地坪施工工艺>将所需的金刚砂地面硬化骨料平均撒布在混凝土表面上,每平方米的用量约为>第一次撒布量量约为单位面积总投料量的3/5,骨料应均匀下落,不能用力抛而致分离,撒布后即以木抹子抹平,让骨料吸收一定的水分。
>用水泥馒光机进行机械抹平,使骨料与混凝土基层土浆结合在一起,对于边角等部位机械无法抹平的,采用人工抹平,不宜过分抹压。
>第二遍撒料时先用靠尺衡量水平度,并调整第一次撒布不平处。
>第二遍撒料用量约为单位面积总投料量的2/5,失水较快部位加快撒布。
用同样的方法进行抹平。
场光机作业时应纵横向交错进行,均匀有序,防止材料聚集,边角用木抹子处理。
>面层材料硬化至指头压下去稍有下陷时,馒光机的转速及角度应视硬化情况调整。
>面层开始初凝收浆后,进行最后一次精抹。
>骨料在投料中含量质量百分比约为60%,耐磨地面施工完毕后金刚砂层厚度约为3-3. Oinnio2.3.3表面修饰及养护>馒光机作业后面层仍存在抹纹,为消除抹纹采用铁抹子对表面进行有序、同向的人工压光,完成修饰工序。
>耐磨地面施工5-6小时后可浇水、喷洒养护液或覆盖塑料薄膜来对地面进行养护。
>按照地面的实际情况确定伸缩缝的留设位置和距离,通常室内地面的伸缩缝间距为40~60米,室外地面的伸缩缝间距为20、30米,缝宽20~30mm,。
纵向缩缝应采用平头缝或企口缝其间距可采用3〜61n一道,横向缩缝宜采用假缝,其间距采用6〜12m:耐磨地面面层施工1-2天后可做切割缝,以防不规则龟裂,切割缝可根据车间柱距离而定, 切割前应统一弹线,以确保切割缝整齐顺直,切割深度至少为地坪原度的1/5,填缝材料建议采用密封胶。
地下室地坪技术交底完整版.doc

地下室地坪技术交底完整版.doc范本一:地下室地坪技术交底完整版.doc1. 引言1.1 目的本文档旨在对地下室地坪技术进行详细的交底,包括地坪材料的选择、施工工艺的要求、注意事项等内容,以确保地下室地坪的质量和安全性。
2. 概述2.1 地下室地坪的作用地下室地坪是地下室的重要组成部分,它具有保护地基、防水、防潮、降噪等功能,还能提升地下室的使用价值和美观性。
2.2 施工前的准备工作2.2.1 地下室地坪设计详细介绍地下室地坪的设计要求,包括承载能力、厚度、施工工艺等。
2.2.2 地下室地坪材料选择常用的地下室地坪材料,包括水泥基地坪、环氧地坪、塑料地坪等,对材料的特点、适用范围进行介绍。
2.2.3 地下室地坪施工工艺详细描述地下室地坪施工的步骤和工艺要求,包括底层处理、涂料选用、施工工具选择等。
3. 施工过程3.1 基层处理介绍地下室地坪施工前对基层的处理要求,包括清洁、修补、封闭孔洞等。
3.2 涂料施工具体描述各个涂料施工的步骤,包括涂料的搅拌、刷涂或喷涂、固化等。
3.3 表面处理介绍地下室地坪施工完成后对地坪表面的处理措施,包括打磨、封孔等。
4. 注意事项地下室地坪施工中需要注意的事项,如临时保护、防水措施、施工环境要求等。
5. 相关附件本文档涉及以下附件:地下室地坪施工方案、地下室地坪施工图纸、地坪材料测试报告等。
6. 法律名词及注释6.1 法律名词1:XX法注释:该法是我国关于建筑施工的法律法规,对地下建筑施工有着详细的规定。
6.2 法律名词2:XX条款注释:该条款对于地下室地坪的施工质量提出了具体的要求。
范本二:地下室地坪技术交底完整版.doc1. 引言1.1 目的本文档旨在对地下室地坪技术进行全面交底,包括地下室地坪的设计、施工过程、质量要求等内容,以保证地下室地坪施工的顺利进行。
2. 概述2.1 地下室地坪的作用地下室地坪是地下室中重要的组成部分,它具备保护基础、保温隔热、防水防潮、美观等多种功能。

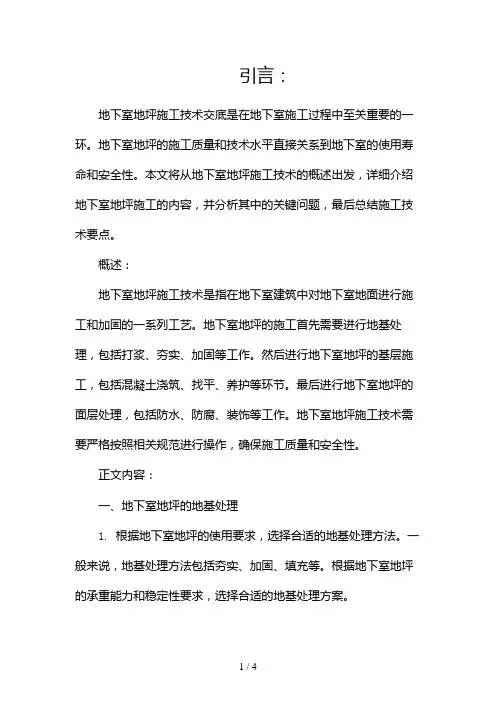

地下室地坪施工技术交底(两篇)2024

引言:地下室地坪施工技术交底是在地下室施工过程中至关重要的一环。
地下室地坪的施工质量和技术水平直接关系到地下室的使用寿命和安全性。
本文将从地下室地坪施工技术的概述出发,详细介绍地下室地坪施工的内容,并分析其中的关键问题,最后总结施工技术要点。
概述:地下室地坪施工技术是指在地下室建筑中对地下室地面进行施工和加固的一系列工艺。
地下室地坪的施工首先需要进行地基处理,包括打浆、夯实、加固等工作。
然后进行地下室地坪的基层施工,包括混凝土浇筑、找平、养护等环节。
最后进行地下室地坪的面层处理,包括防水、防腐、装饰等工作。
地下室地坪施工技术需要严格按照相关规范进行操作,确保施工质量和安全性。
正文内容:一、地下室地坪的地基处理1. 根据地下室地坪的使用要求,选择合适的地基处理方法。
一般来说,地基处理方法包括夯实、加固、填充等。
根据地下室地坪的承重能力和稳定性要求,选择合适的地基处理方案。
2. 夯实地基时,应选择合适的夯实方法,如机械夯实、人工夯实等。
夯实时应注意夯击力度和频率的控制,以保证地基夯实密实且均匀。
3. 加固地基时,应选择合适的加固材料,如钢筋、混凝土等。
加固地基时应注意加固材料的布置和固定,确保地基的强度和稳定性。
4. 填充地基时,应选择合适的填充材料,如砂土、碎石等。
填充地基时应注意填充材料的密实性和稳定性,避免地基下沉或松动。
5. 在地基处理过程中,应进行充分的检测和监控,确保地基处理质量符合要求。
二、地下室地坪的基层施工1. 混凝土浇筑是地下室地坪基层施工的关键环节。
在进行混凝土浇筑前,应进行充分的准备工作,如清洁地面、搭建模板等。
2. 在进行混凝土浇筑时,应注意混凝土的配料比例和浇筑工艺。
按照设计要求,控制混凝土的坍落度和浇筑速度,避免混凝土出现裂缝或坍塌的情况。
3. 混凝土浇筑后,应进行找平和养护。
找平过程中,应选择合适的找平工艺和施工方法,保证地坪的平整度和水平度。
4. 在进行养护时,应根据混凝土的特性和环境条件,选择合适的养护方法和时间。
地下室地坪技术交底

地下室地坪技术交底一、工程概述本工程地下室地坪施工面积较大,为了确保地坪的施工质量和使用功能,特进行本次技术交底。
二、施工准备1、材料准备(1)水泥:选用强度等级不低于 425 级的普通硅酸盐水泥,水泥应具有出厂合格证和复试报告。
(2)砂:中砂或粗砂,含泥量不大于 3%。
(3)石子:粒径 5~25mm,含泥量不大于 2%。
(4)外加剂:根据设计要求选用合适的外加剂,如减水剂、早强剂等。
2、主要机具(1)混凝土搅拌机、运输车辆、平板振动器、抹光机等。
(2)手推车、铁锹、铁抹子、水平刮杠、水平尺等。
3、作业条件(1)地下室结构验收合格,墙、柱上的水平控制线已弹好。
(2)基层清理干净,无积水、杂物,并浇水湿润。
(3)穿过楼板的立管已安装完毕,管洞堵塞密实。
(4)预埋在地面内的各种管线已安装完毕,并经过隐蔽验收。
三、施工工艺流程1、基层处理将基层表面的浮浆、杂物等清理干净,用凿毛机对基层进行凿毛处理,使基层表面粗糙,增加与面层的粘结力。
然后用清水冲洗基层,确保基层表面干净、湿润。
2、找标高、弹线根据墙上的水平控制线,向下量测出地坪面层的标高,并弹在墙、柱上。
3、铺设钢筋网片在基层上铺设钢筋网片,钢筋网片的间距应符合设计要求,一般为150~200mm。
钢筋网片应绑扎牢固,位置准确。
4、搅拌混凝土(1)混凝土的配合比应根据设计要求和试验确定,确保混凝土的强度和坍落度符合要求。
(2)搅拌混凝土时,应严格按照配合比计量,控制好水灰比和搅拌时间。
5、浇筑混凝土(1)将搅拌好的混凝土均匀铺设在基层上,用平板振动器振捣密实,直至表面泛浆。
(2)混凝土浇筑应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。
6、抹面压光(1)混凝土振捣密实后,用刮杠刮平,然后用木抹子搓平,铁抹子压光。
(2)压光应分三遍进行,第一遍在面层初凝前进行,第二遍在面层终凝前进行,第三遍在面层终凝后进行。
地下室地面技术交底

地下室地面技术交底咱今天就好好唠唠这地下室地面的事儿。
我记得有一次去一个新建的小区,那地下室的地面简直惨不忍睹,坑坑洼洼不说,还有不少裂缝,走在上面都提心吊胆的。
这让我深刻意识到,地下室地面施工这事儿可真不能马虎。
先说这施工准备吧。
材料那必须得选好,水泥得是合格的,沙子得干净没杂质。
还有那些个工具,像抹子、刮杠啥的,都得提前准备齐全,而且得保证是好使的。
可别等到干活的时候,发现这缺那少的,那不是耽误事儿嘛。
基层处理这一步也特别关键。
得把基层上的那些浮土、杂物啥的清理得干干净净,有松动的地方还得敲掉重新弄。
就好比你做饭前得把灶台收拾干净一样,不然做出的饭能好吃吗?然后就是找标高、弹线。
这就像给地面画个地图,告诉大家哪儿高哪儿低。
得量得准准的,不然地面不平,将来放东西都不稳当。
接下来说说这混凝土的搅拌和浇筑。
搅拌的时候,水和材料的比例可不能错,不然混凝土的质量就没法保证。
浇筑的时候得注意别一下子倒太多,得均匀铺开,慢慢弄,就跟摊煎饼似的,得有耐心。
振捣这一步也不能马虎。
要用振捣棒把混凝土捣实了,不能有气泡和空隙。
我就见过有的地方振捣不到位,地面后来就出现了空鼓,这可不行。
等混凝土初凝了,就得开始抹面了。
这可是个细致活儿,得一遍一遍地抹,把表面抹得光滑平整。
就跟给姑娘化妆似的,得精心打扮,才能好看。
养护也很重要。
就像人需要休息一样,混凝土也得好好养护。
得经常洒水,保持湿润,不然地面容易干裂。
最后再检查一遍,看看有没有啥瑕疵。
要是有,赶紧修补。
总之,地下室地面施工这事儿,每一个环节都得认真对待,不能有半点马虎。
咱可不能像我之前看到的那个小区那样,弄出个让人糟心的地下室地面。
只有每一步都做到位了,才能做出让人满意的地下室地面。
希望大家都能记住这些要点,把地下室地面施工做好,让咱们的工程质量杠杠的!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底记录
表B2 编号:
工程名称XXXXX工程交底时间2014年7月10
日
交底提要:
针对XXXXX工程地下室地坪施工的施工质量、施工方法做详细技术交底。
交底内容:
一、地下室地坪建筑做法
1、地下一层四标
部位楼地面做法
门厅、合用前室、走道、
走廊二次装修地面
100厚C20细石混凝土垫层(标高H-0.050)钢筋混凝土楼板表面清理干净
公共楼梯间
30厚1:2水泥砂浆面层(踏步贴成品地砖防滑条) 150厚C20细石混凝土垫层(仅-9.80标高)
钢筋混凝土板面清理干净
8#公用配电房、9#公用配电房、13#公用配电房(注意
踏步)8厚地砖面层(300×300、白色、同一期)
20厚1:4干硬性水泥砂浆、面撒素水泥
100厚C20细石混凝土,内配A6@150单层双向钢筋(标高H-0.030)690厚6%水泥石粉垫层
钢筋混凝土楼板表面清理干净
4#专用配电(注意踏步)8厚地砖面层(300×300、白色、同一期)
20厚干硬性水泥砂浆、面撒水泥灰
200厚C30混凝土随打随抹平,按柱网留15~20宽缝,油膏嵌缝钢筋混凝土楼板表面清理干净
摩托车库、车库
3厚环氧地坪漆
100厚C30混凝土,使用磨光机抹平,按柱网留15~20宽缝,油膏嵌缝,向排水沟方向找坡
钢筋混凝土楼板表面清理干净
汽车坡道100厚C30细石混凝土找平做60宽6深锯齿形礓嚓
2mm厚水泥基渗透结晶防水涂料(仅室外至负一层截水沟)钢筋混凝土自防水底板
注:表中未注明房间均不进行地坪施工。
2、地下一层六标
施工时,重点控制沟底找坡和沟两侧的标高。
排水沟角钢的预埋①两侧采用MU15灰砂砖(或红砖)M10水泥砂浆砌筑,固定钢筋爪和角钢埋入砖墙②两侧植筋钻孔,钢筋爪固定于底板结构砼,角钢与钢筋爪焊接固定后沟内侧设置浇筑地坪砼的挡板再进行地坪砼浇筑。
②集水井
做法和上面的暗沟相同,具体施工集水坑按照设计变更进行施工,详见设计更改通知单(建-03)和设计变更通知单(结-09)。
③图纸设计的明沟
④增设的明沟
为了地下二层排水考虑自行增加的排水沟,具体部位详见附图,做法如下:
七、质量控制标准
1、主控项目
附图三:T29、T30#住宅地下室负一层地坪施工示意图附图四:T32、T33#住宅地下室负一层地坪施工示意图。
