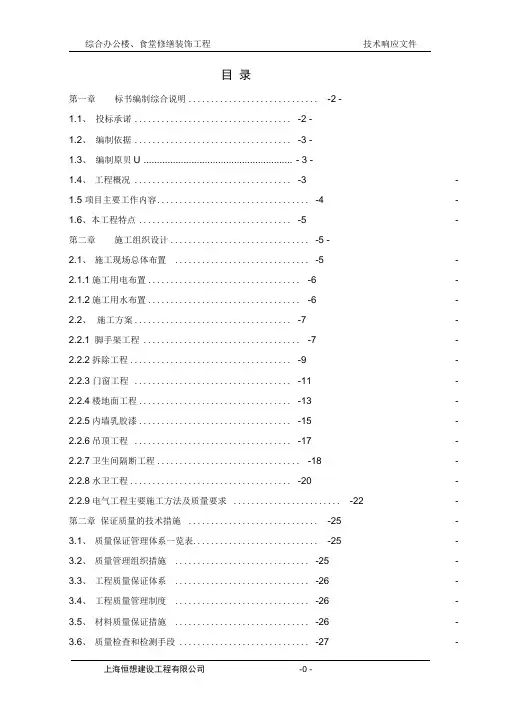

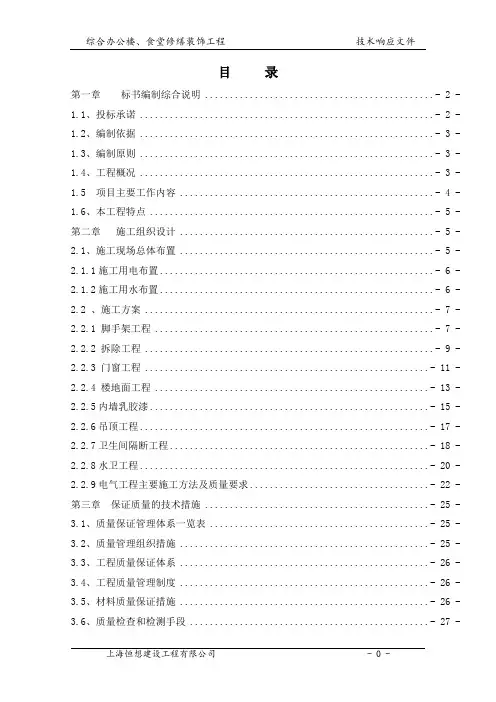

目录第一章标书编制综合说明............................. -2 -1.1、投标承诺 ................................... -2 -1.2、编制依据 ................................... -3 -1.3、编制原贝U ........................................................ - 3 -1.4、工程概况 ................................... -3 -1.5 项目主要工作内容.................................. -4 -1.6、本工程特点 .................................. -5 -第二章施工组织设计............................... -5 -2.1、施工现场总体布置 .............................. -5 -2.1.1施工用电布置.................................. -6 -2.1.2施工用水布置.................................. -6 -2.2、施工方案................................... -7 -2.2.1 脚手架工程 ................................... -7 -2.2.2拆除工程.................................... -9 -2.2.3 门窗工程................................... -11 -2.2.4楼地面工程.................................. -13 -2.2.5内墙乳胶漆.................................. -15 -2.2.6吊顶工程................................... -17 -2.2.7卫生间隔断工程................................ -18 -2.2.8水卫工程.................................... -20 -2.2.9电气工程主要施工方法及质量要求........................ -22 -第二章保证质量的技术措施............................. -25 -3.1、质量保证管理体系一览表............................ -25 -3.2、质量管理组织措施 .............................. -25 -3.3、工程质量保证体系 .............................. -26 -3.4、工程质量管理制度 .............................. -26 -3.5、材料质量保证措施 .............................. -26 -3.6、质量检查和检测手段 ............................. -27 -3.7、隐蔽工程、技术复核措施 ........................... -28 -第四章施工进度计划及工期保证措施.......................... -29 -4.1、总工期 ................................... -29 -4.2、施工进度计划编制原则 ............................ -29 -4.3、确保工期措施 ............................... -29 -第五章主要管理人员及机械设备配置.......................... -31 -5.1 项目管理体系................................. -31 -5.2本项目的主要管理及专业人员简历表........................ -32 -5.3、用工计划 ................................. -32 -5.4、主要施工机械设备和试验、检测仪器汇总表 ................... -33 -第六章保证安全、文明、环境保护施工的技术措施 .................... -35 -6.1 安全及文明施工管理措施............................ -35 -6.2、现场施工过程中的安全控制 .......................... -36 -6.3、施工临时用电安全措施 ............................ -36 -6.4、特殊季节的安全施工保证 .......................... -37 -6.5、文明施工及环境保护的技术措施 ........................ -37 -第七章应急措施方案 ............................... -39 -第八章现有成品的保护技术措施 .......................... -42 -8.1、“办公用具、设备成品保护”技术措施 ..................... -42 -8.2、“现有工程制品(可见部分)的成品保护”技术措施 ............... -42 -8.3、“现有隐蔽工程的保护”技术措施 ...................... -42 -第九章其他技术措施.................................. -43 -9.1、控制工程造价技术措施 ............................ -43 -9.2、质量检查和检测手段 ............................ -43 -9.3、工程回访和维修服务措施 .......................... -44 -9.4、隐蔽工程、技术复核措施 .......................... -44 -第一章标书编制综合说明1.1、投标承诺本投标书是在认真阅读了本工程招标文件和踏勘现场的基础上编制的,标书中各种确保工期、质量、安全和施工目标的措施、人员配备、投标报价等承诺内容均考虑了本单位的实际能力,现分别说明如下:1.1.1、工期目标本工程按招标人书面发出的开工令为准,暂定开工日期为09月01日,竣工日期为10月30日,总工期60日历天。
装修装饰工程技术标范本

杨凌示范区政府集中采购项目技术投标文件(正本)投标项目:杨凌示范区房地产开发有限公司邰城家园南区一期工程外墙涂料采购及施工投标人:陕西欣宇装修装饰有限公司投标标段:A标段、B标段、C标段2011.07.15目录第1部分技术投标方案 (2)1. 工程概况 (2)2. 主要施工方法 (3)2.1施工准备 (3)2.2主要施工过程的施工顺序 (3)2.2.1外墙涂料的施工方法 (3)2.2.2外墙涂料、腻子的验收节点和标准 (4)2.3拟采用脚手架的形式 (4)3. 主要施工机械设备表及施工机械进场计划 (5)4. 工程材料的进场计划 (6)5. 劳动力计划 (7)6. 雨季、法定节假日的施工计划 (8)7. 施工技术、进度、质量、管理的施工保证措施及保证体系..98. 保证安全生产、文明施工的措施 (11)9. 环保措施 (13)10.工期奖罚条款 (14)11.技术指标响应表 (15)第2部分商务投标方案 (16)1. 管理供应系统 (16)2. 投标人概况 (17)3. 投标人资格证明文件复印件 (18)4. 投标人业绩概况 (19)5. 承诺书 (20)第一部分技术投标方案1.工程概况工程名称:杨凌示范区房地产开发有限公司邰城家园南区一期工程外墙涂料采购及施工建设地点:杨凌示范区邰城家园南区一期工程涂装面积:A标段外墙涂料42193平方米;B标段外墙涂料35879平方米;C标段外墙涂料39179平方米。
共计涂装面积:117251平方米。
招标范围:A标段:1#、2#、4#、5#、6#、8#楼;B标段:3#、7#、11#、15#、18#楼;C标段:9#、10#、23#、24#、25#、26#楼。
质量要求:外观平顺,色泽均匀,无咬色、套色、反碱等质量缺陷。
安全生产目标:杜绝重伤及以上事故文明工地目标:参照市级文明工地要求2 主要施工方法2.1施工准备1、施工人员及资料准备(1)组建项目班子。
见下图。
(完整版)装饰装修技术标

目录第一章标书编制综合说明 .............................................. - 2 - 1.1、投标承诺 ........................................................... - 2 - 1.2、编制依据 ........................................................... - 3 - 1.3、编制原则 ........................................................... - 3 - 1.4、工程概况 ........................................................... - 3 - 1.5 项目主要工作内容 ................................................... - 4 - 1.6、本工程特点 ......................................................... - 5 - 第二章施工组织设计 ................................................... - 5 - 2.1、施工现场总体布置 ................................................... - 5 - 2.1.1施工用电布置....................................................... - 6 - 2.1.2施工用水布置....................................................... - 6 - 2.2 、施工方案 .......................................................... - 7 - 2.2.1 脚手架工程 ........................................................ - 7 - 2.2.2 拆除工程 .......................................................... - 9 - 2.2.3 门窗工程 ......................................................... - 11 - 2.2.4 楼地面工程 ....................................................... - 13 - 2.2.5内墙乳胶漆........................................................ - 15 - 2.2.6吊顶工程.......................................................... - 17 - 2.2.7卫生间隔断工程.................................................... - 18 - 2.2.8水卫工程.......................................................... - 20 - 2.2.9电气工程主要施工方法及质量要求.................................... - 22 - 第三章保证质量的技术措施 ............................................. - 25 - 3.1、质量保证管理体系一览表 ............................................ - 25 - 3.2、质量管理组织措施 .................................................. - 25 - 3.3、工程质量保证体系 .................................................. - 26 - 3.4、工程质量管理制度 .................................................. - 26 - 3.5、材料质量保证措施 .................................................. - 26 - 3.6、质量检查和检测手段 ................................................ - 27 -3.7、隐蔽工程、技术复核措施 ............................................ - 28 - 第四章施工进度计划及工期保证措施 .................................... - 29 -4.1、总工期 ............................................................ - 29 - 4.2、施工进度计划编制原则 .............................................. - 29 - 4.3、确保工期措施 ...................................................... - 29 - 第五章主要管理人员及机械设备配置 ...................................... - 31 -5.1 项目管理体系 ...................................................... - 31 - 5.2 本项目的主要管理及专业人员简历表 ................................... - 32 - 5.3、用工计划 .......................................................... - 32 - 5.4、主要施工机械设备和试验、检测仪器汇总表 ............................ - 33 - 第六章保证安全、文明、环境保护施工的技术措施 ......................... - 35 -6.1 安全及文明施工管理措施 ............................................ - 35 - 6.2、现场施工过程中的安全控制 .......................................... - 36 - 6.3、施工临时用电安全措施 .............................................. - 36 - 6.4、特殊季节的安全施工保证 ............................................ - 37 - 6.5、文明施工及环境保护的技术措施 ...................................... - 37 - 第七章应急措施方案 .................................................. - 39 - 第八章现有成品的保护技术措施 ........................................ - 42 - 8.1、“办公用具、设备成品保护”技术措施 ................................. - 42 - 8.2、“现有工程制品(可见部分)的成品保护”技术措施 ..................... - 42 - 8.3、“现有隐蔽工程的保护”技术措施 ..................................... - 42 - 第九章其他技术措施 .................................................. - 43 - 9.1、控制工程造价技术措施 .............................................. - 43 - 9.2、质量检查和检测手段 ................................................ - 43 - 9.3、工程回访和维修服务措施 ............................................ - 44 - 9.4、隐蔽工程、技术复核措施 ............................................ - 44 -第一章标书编制综合说明1.1、投标承诺本投标书是在认真阅读了本工程招标文件和踏勘现场的基础上编制的,标书中各种确保工期、质量、安全和施工目标的措施、人员配备、投标报价等承诺内容均考虑了本单位的实际能力,现分别说明如下:1.1.1、工期目标本工程按招标人书面发出的开工令为准,暂定开工日期为09月01日,竣工日期为10月30日,总工期60日历天。
装饰装修工程技术标完整版

目录目录 (1)第一章、综合说明 (7)第一节编制依据及工程概况 (9)1、编制依据 (9)2、工程概况 (9)3、施工阶段划分 (10)4、实现目标及承诺 (10)第二节工程特点分析 (12)1、工程特点 (12)2、装饰施工措施 (12)第三节现场施工管理方案 (15)1、施工特点 (15)2、施工安排 (16)第二章、施工部署 (19)第一节现场管理组织机构 (19)第二节劳动力总体计划 (23)1、劳动力来源 (23)2、劳动力的组织管理保证措施 (24)3、劳动力的技术保证措施 (24)4、工程劳动力计划 (25)第三节机械设备总体计划 (25)1、机具准备 (25)2、机具管理 (26)3、机械设备计划 (26)第四节物资材料总体计划 (31)1、材料的组织管理 (31)3、采购材料、外加工件等材料供应方管理措施 (32)4、物资材料的检验、试验计划 (34)5、装饰材料质量控制程序 (35)6、主要设备材料用量计划 (37)第五节施工现场平面布置 (38)1、施工平面布置原则 (38)2、施工平面及临设布置安排 (39)第六节装饰与其它单位的协调配合措施 (40)1、与总包配合 (40)2、与其它装饰施工单位的配合 (41)3、与监理工程师的协调 (41)4、与设计方的协调 (42)5、施工协调配合原则 (43)6、协调方式 (43)第七节施工管理中的重点、难点 (44)1、施工管理中的重点、难点 (44)2、针对以上情况所应采取的解决措施 (44)第三章、分部分项工程施工技术方案 (46)第一节天花工程 (46)第二节墙面工程 (51)1、墙面石材干挂 (51)2、墙面贴墙砖 (57)3、轻钢龙骨石膏板隔墙 (60)4、窗帘盒安装 (61)5、墙面涂料 (62)6、墙面木饰面制安 (67)7、墙面裱糊 (67)第三节地面工程 (73)2、地面砖镶贴 (77)3、木地板施工 (80)4、地面铺地毯 (80)第四节门窗工程 (83)1、铝合金门窗工程 (83)2、木门窗安装、油漆 (84)第五节其它工程 (85)1、防水工程 (85)2、玻璃工程 (86)3、不锈钢及小五金 (87)4、卫生器具安装工程质量控制 (88)5、电气开关插座安装 (90)6、木门扇 (91)7、小五金件 (92)第六节冬季施工 (92)1、生活方面 (93)2、冬季施工安全措施 (93)3、冬季施工技术措施 (93)第七节施工区域中的重点、难点部位 (95)1、确保石材加工,安装质量及安全性 (95)2、轻钢龙骨石膏板天花饰面的裂缝处理 (97)第四章、施工项目进度管理规划 (102)第一节施工总进度计划 (102)1、工期目标及承诺 (102)2、施工进度计划编制程序 (103)3、配合施工流程控制 (103)第二节工期保证措施 (106)1、工期保障措施 (106)2、建立完善的计划保证体系 (106)3、加快工程进度的措施 (111)4、可能影响工期的因素以及解决措施 (112)5、工程工期延误因果分析(见图4-03) (113)第三节装饰与总包总进度计划的配合协调措施 (113)第五章、施工项目质量管理规划 (115)第一节施工项目质量目标 (115)第二节工程质量保证体系 (115)1、项目质量管理组 (117)2、质量控制程序及技术管理预控 (117)3、质量保证措施 (119)4、质量管理制度 (120)5、技术质量岗位责任制度 (120)6、落实质量技术措施 (121)7、隐蔽及半隐蔽工程的验收制度 (121)8、质量控制及验收程序 (122)第三节主要工艺技术质量措施 (123)1、轻钢龙骨吊顶 (123)2、石膏板 (124)3、油漆施工 (125)第六章、成品保护措施 (128)第一节成品保护目标 (128)第二节成品保护措施 (128)第三节成品维护措施 (129)1、玻璃的清洁 (129)2、石材瓷砖墙面、地面保护措施 (129)3、吊顶成品保护 (129)4、墙涂料成品保护 (130)5、门套、门框及门的保护措施 (130)第七章:确保安全、文明施工、环保的技术措施 (131)第一节:安全生产保证措施 (131)1、安全管理目标 (131)2、安全管理制度 (131)3、“三宝”、“四口”安全防护措施 (132)4、施工用电安全防护措施 (134)5、中小型机具使用安全防护措施 (136)6、防火安全管理 (137)7、车辆管理措施..................................... 错误!未定义书签。
装修项目技术标范本

装修项目技术标范本附件:.................................................. 错误!未指定书签。
第一章编制综合说明及根据 .............................. 错误!未指定书签。
技术标编制根据....................................... 错误!未指定书签。
第二章工程概况及工程特点 .............................. 错误!未指定书签。
工程概况............................................. 错误!未指定书签。
质量目标............................................. 错误!未指定书签。
施工目标............................................. 错误!未指定书签。
本工程的重点及难点................................... 错误!未指定书签。
第三章项目组织管理机构 ................................ 错误!未指定书签。
项目经理及要紧技术管理人员简介....................... 错误!未指定书签。
以上人员相应资质的复印件............................. 错误!未指定书签。
管理机构职责划分..................................... 错误!未指定书签。
第四章施工进度计划表及劳动力安排....................... 错误!未指定书签。
总工期及进度计划安排................................. 错误!未指定书签。
工期保障措施......................................... 错误!未指定书签。
住宅小区室内精装修工程技术标范本

住宅小区室内精装修工程技术标范本一、工程概述本工程为小区名称住宅小区室内精装修项目,涵盖具体楼栋号等多栋建筑。
装修范围包括但不限于客厅、卧室、厨房、卫生间等室内空间。
旨在为业主提供高品质、舒适、美观的居住环境。
二、施工准备1、技术准备熟悉施工图纸,组织图纸会审,明确设计意图和施工要点。
编制施工组织设计、施工方案和技术交底,确保施工人员了解施工流程和质量要求。
2、材料准备根据施工图纸和预算,制定材料采购计划。
对采购的材料进行严格的质量检验,确保材料符合国家标准和设计要求。
3、现场准备清理施工现场,确保施工场地干净、整洁。
搭建临时设施,如仓库、办公室、工人宿舍等。
三、施工流程1、拆除工程对原有室内非承重结构进行拆除,如隔墙、门窗等。
清理拆除后的建筑垃圾,保持施工现场整洁。
2、水电改造根据设计方案,进行水电线路的铺设和改造。
安装水电管道和插座、开关等设备,确保水电系统安全、稳定。
3、吊顶工程安装轻钢龙骨或木龙骨吊顶框架。
安装吊顶板材,如石膏板、铝扣板等。
4、墙面工程进行墙面基层处理,如找平、刮腻子等。
涂刷墙面涂料或铺贴壁纸、墙布等装饰材料。
5、地面工程进行地面基层处理,如清理、找平。
铺设地砖、地板等地面装饰材料。
6、厨房工程安装橱柜、吊柜等厨房家具。
安装厨房电器,如炉灶、抽油烟机、水槽等。
7、卫生间工程安装卫生间洁具,如马桶、浴缸、淋浴喷头等。
铺贴卫生间瓷砖,做好防水处理。
8、门窗工程安装室内门窗,确保门窗开启灵活、密封良好。
9、灯具安装安装各类灯具,如吊灯、吸顶灯、壁灯等,确保照明效果良好。
10、家具安装安装室内家具,如沙发、床、衣柜等,使室内布置更加美观、舒适。
四、质量控制措施1、建立质量管理体系成立质量管理小组,明确各成员的质量职责。
制定质量管理制度和质量目标,确保工程质量符合要求。
2、材料质量控制严格执行材料采购程序,选择优质的材料供应商。
对进场材料进行检验和验收,不合格材料严禁使用。
3、施工过程质量控制加强施工过程中的巡视和检查,及时发现和解决质量问题。
装修工程施工技术标

一、工程概况本工程位于XXX,总建筑面积为XXX平方米,共XXX层。
工程包括室内装修、室外绿化、给排水、电气、消防、通风等分部工程。
本工程施工周期为XXX天,合同造价为XXX万元。
二、施工组织设计1. 施工进度安排为确保工程按期完成,施工进度安排如下:(1)前期准备:1个月;(2)主体结构施工:3个月;(3)装饰装修施工:2个月;(4)室外工程:1个月;(5)竣工验收:1个月。
2. 施工人员组织(1)项目经理部:负责整个工程的施工组织、协调、监督和管理;(2)施工队:负责具体施工任务;(3)技术质量监督组:负责施工过程中的技术指导和质量监督。
三、施工技术要求1. 材料要求(1)选用符合国家标准和行业标准的建筑材料;(2)材料进场前需进行抽样检验,确保材料质量合格;(3)材料堆放整齐,标识清晰,避免受潮、受污染。
2. 施工工艺要求(1)墙体施工:采用砖混结构,砌体灰缝饱满,墙面粉刷平整,无裂缝;(2)地面施工:采用水泥砂浆找平,铺设瓷砖,平整度达到要求;(3)顶面施工:采用石膏板吊顶,表面平整,无裂缝;(4)门窗安装:采用预留洞口的方法施工,安装牢固,开启灵活;(5)给排水施工:管道铺设合理,接口严密,无渗漏;(6)电气施工:线路布局合理,接口牢固,无裸露;(7)消防施工:消防设施齐全,布局合理,操作方便;(8)通风施工:通风管道布局合理,通风效果良好。
四、质量控制措施1. 施工前进行技术交底,明确施工要求和质量标准;2. 施工过程中严格执行施工工艺和质量标准;3. 定期进行质量检查,发现问题及时整改;4. 施工完成后进行竣工验收,确保工程质量合格。
五、安全文明施工措施1. 施工现场设置安全警示标志,加强安全教育;2. 严格执行安全生产规章制度,确保施工安全;3. 施工现场保持整洁,及时清理垃圾;4. 严格执行文明施工规定,维护施工现场秩序。
六、环境保护措施1. 严格按照环境保护法规要求,减少施工过程中的噪音、粉尘等污染;2. 施工过程中产生的废水、废气等污染物,应进行处理达标后排放;3. 施工结束后,对施工现场进行恢复,还原地貌。
装饰装修工程技术标范本

1.项目的综合说明1.1编制说明本施工组织设计是指导施工全过程各项活动的一个技术、质量、安全、组织、进度等各方面的综合性文件,是规范和指导该工程施工的指导性文本,是保证工程进度、质量达到预期目标的综合性纲要。
天津市滨海新区塘沽响螺湾医院(枫叶红老人院)改造工程项目的施工是我公司在充分了解工程图纸、现场情况以及业主对本工程的具体要求后,对完成业主总工期控制以及工程质量、文明施工等要求上有充分的信心和决心。
首先,我们完全接受招标文件提出的有关本工程全部工程的施工质量、施工进度、安全文明施工等各项控制和协调管理要求。
通过认真学习和研究了该工程的招标文件、有关图纸资料、技术规范,并踏勘了施工现场,在分析各种影响施工的因素和本工程的特点、难点后,我们有充分的信心,保证以高质量、高速度全面完成本工程招标文件规定的该工程范围的全部任务。
全力以赴,尽快做好复核工作,施工前期准备和施工现场生产设施的总体规划布置工作。
发挥我公司管理优势,建立完善的管理组织机构,落实严格的责任制。
通过对劳动力、机械设备、材料、技术、施工方法和信息的优化处置,保证工期、质量、安全、文明施工等各项管理目标的实现。
我们将积极配合业主做好指定专业班组的各项工作,并主动全面地做好对各专业班组的管理、协调、监督工作,特别对于在改造工程施工以及后期的综合协调、成品保护等,确保该工程顺利进行。
我们完全严格按照建筑施工规范和天津市建委有关质量规定进行施工。
在本工程施工中实行创优工程质量目标管理,确保工程质量达到“国家施工验收规范合格标准”。
为了保证本工程最终质量,我公司将结合本工程的特点建立严格的质量保证体系,加强施工质量验收制度,绝不违章施工,绝不使用不合格材料,并诚恳地接受业主、监理和各级政府质量监督部门的监督。
为了确保施工全过程的安全生产,我公司将建立完善的安全生产管理制度,在组织机构设置时,安排安全经理及专职安全员监督检查现场安全。
严格按照天津市建设工程文明施工管理规定组织施工,保证施工现场整洁、料具整齐、工完料清,充分体现业主及我公司形象和实力,现场管理确保达到“天津市市级安全文明工地”标准要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
凌示区政府集中采购项目技术投标文件(正本)投标项目:凌示区房地产开发邰城家园南区一期工程外墙涂料采购及施工投标人:欣宇装修装饰投标标段:A标段、B标段、C标段2011.07.15目录第1部分技术投标方案 (2)1. 工程概况 (2)2. 主要施工方法 (3)2.1施工准备 (3)2.2主要施工过程的施工顺序 (3)2.2.1外墙涂料的施工方法 (3)2.2.2外墙涂料、腻子的验收节点和标准 (4)2.3拟采用脚手架的形式 (4)3. 主要施工机械设备表及施工机械进场计划 (5)4. 工程材料的进场计划 (6)5. 劳动力计划 (7)6. 雨季、法定节假日的施工计划 (8)7. 施工技术、进度、质量、管理的施工保证措施及保证体系..98. 保证安全生产、文明施工的措施 (11)9. 环保措施 (13)10.工期奖罚条款 (14)11.技术指标响应表 (15)第2部分商务投标方案 (16)1. 管理供应系统 (16)2. 投标人概况 (17)3. 投标人明文件复印件 (18)4. 投标人业绩概况 (19)5. 承诺书 (20)第一部分技术投标方案1.工程概况工程名称:凌示区房地产开发邰城家园南区一期工程外墙涂料采购及施工建设地点:凌示区邰城家园南区一期工程涂装面积:A标段外墙涂料42193平方米;B标段外墙涂料35879平方米;C标段外墙涂料39179平方米。
共计涂装面积:117251平方米。
招标围:A标段:1#、2#、4#、5#、6#、8#楼;B标段:3#、7#、11#、15#、18#楼;C标段:9#、10#、23#、24#、25#、26#楼。
质量要求:外观平顺,色泽均匀,无咬色、套色、反碱等质量缺陷。
安全生产目标:杜绝重伤及以上事故文明工地目标:参照市级文明工地要求2 主要施工方法2.1施工准备1、施工人员及资料准备(1)组建项目班子。
见下图。
项目副经理技术负责人(2)熟悉与会审图纸。
根据业主提供的施工图纸及其它资料,组织技术人员对图纸进行审阅及时发现并解决问题。
(3)编制详细的施工组织设计和质量计划书,提交建设单位、监理单位审批,用以指导工程施工。
(4)编制施工进度计划(5)编制劳动力组织计划(6)编制材料进场计划(7)对公司所有参加施工人员进行技术、质量、安全、文明施工,环保等全方面交底及培训。
2、施工现场准备(1)按照施工总平面布置图的要求设置临时输水管线,敷设施工电缆,修好临时道路,做好场区排水。
(2)组织施工机具进场。
根据施工机具需要计划,按施工总平面布置图要求分期分批组织各种施工机械、设备和工具进场,按规定地点和方式存放,并做好保养和试运转等项工作。
一些常用的小型机具及设备配件要有一定数量的储备以便及时替换,不影响正常施工。
2.2主要施工过程的施工顺序外墙涂料施工操作方法:基层处理---满批腻子---刷底涂料---刷面涂料2.2.1外墙涂料的施工方法基层处理---满批腻子---刷底涂料---刷面涂料1、基层处理:首先清除基层表面尘土和其他粘附物。
较大的缺陷应用聚合物水泥砂浆抹平,并待其干燥;较小的孔洞、裂缝用水泥乳胶腻子修补。
2、满批腻子:根据基层情况和装饰要求满批腻子一遍,腻子干后应及时用砂纸打磨,不得磨出现波浪形,也不的出现磨痕,打磨完后扫去灰尘。
腻子使用前应搅匀。
3、刷底涂料:将底涂料搅拌均匀,用滚筒刷或排笔刷均匀涂刷一遍,不要漏刷,也不得刷的过厚。
4、刷面涂料:将面涂料搅拌均匀,每个刷涂面均应从边缘开始向另一侧涂刷,并应一次完成,以免出现接痕。
第一遍干透后,再涂第二遍涂料。
2.2.2外墙涂料、腻子的验收节点和标准1、原墙面清理完毕并验收合格后,方可批刮腻子。
腻子批刮应满足的要求:①、腻子批刮完后,不得出现卷皮、脱落、开裂、空鼓或将腻子中的胶料挤出,封住便面不易干燥。
②、批刮腻子填补基层孔洞和裂缝时,应用力将腻子压进缺陷,要填满、填实,将四周的腻子收刮干净,尽量减少腻子刮涂痕迹。
③、腻子批刮后,应用砂纸打磨,使之满足平整度和垂直度的要求。
2、腻子完成并已达到实干,方可进行底涂及第一道面涂,并进行验收,已涂好的墙面不允许存在反锈、掉粉、起皮、漏刷、透底、泛碱、咬色、流坠、有疙瘩的现象。
3、第二道面涂完成后,要颜色一致、无刷痕、色泽均匀,不允许有开裂现象。
2.3拟采用脚手架的形式1、脚手架由总包方提供,应规搭设,脚手架搭设完毕后要专门进行验收,合格后方可使用。
2、施工场地任何人不准擅自拆除施工场地脚手架、安全防护设施和现场安全标志。
如需拆除,须由项目负责人会同有关人员商义,并采用相应措施后方可由有关工种进行操作。
3 主要施工机械设备表及施工机械进场计划1、主要施工机械设备表2、施工机械进场计划物资设备部门应对项目所需的机械设备制定详细的使用计划,并报公司统一调拨或采购。
机械进场后,由项目部机械管理员进行性能检验,合格后,方可安装调试。
所有机械设备均需填写报验单报监理审查备案。
脚手架的使用应有安装和拆除方案,并应报相关部门进行检查验收,验收合格后方可投入施工操作。
4 工程材料的进场计划为了在把好材料质量关,保证工程顺利进展的同时杜绝浪费,避免差错以降低成本,特制定以下计划:1、项目经理部将与业主密切配合,并严格按照规定程序来操作,以保证进场材料的质量。
2、在领取施工图纸预算编制完成后,列出主要建筑材料品种,规格型号和数量,并经技术部门和各工种负责复核确认后,根据工程施工进度计划表编制材料采供计划表。
3、工程所有材料到场后必须按规定提供材质证明书,经检验合格的材料要按规定进行标识,不合格的材料不得使用。
4、所有材料进场后须由施工技术部门指定场地或仓库存放,严禁品种、规格混杂,乱堆乱放。
凡不适宜露天堆放的材料进场,须提前通知施工部门腾出场地,尽量堆放室,一时不能进入室的,也须做好遮盖措施。
以避免日晒雨淋,降低质量。
5.所有材料、工机具采供、进入库、使用须建立台帐、材料管理人员必须严格执行各类材料、工具的收、发、领、退、核制度,做到帐、卡、物相符。
6、开工前组织有关人员做好分部分项工程工料分析表,根据施工图预算提出材料及供应计划。
做好施工机械的落实以及材料的供应工作。
根据《施工进度计划网络图》确定材料进场时间。
5 劳动力计划表本工程根据甲方具体要求需投入的劳动力人数,制定施工队。
项目制定劳动力计划上报公司后统一调配。
劳动力进场后,项目综合办应对其登记造册,并摸底排查,以保证专业搭配合理,人数符合计划要求。
项目实行责任承包管理制,所有进场劳动力均必须与项目部签定进度、质量、安全、文明施工和成本责任状,项目部按责任状检查每月任务的落实情况并进行发放工资和奖优罚劣,确保劳动成果与经济利益挂钩。
项目综合办定期组织开展劳动竞赛,并对作业班组进行考评。
项目管理人员在考评中应尊重建筑工人的劳动,做到关心人、爱护人、教育人和秉公执法,以创造项目团结向上的氛围,尽量避免部矛盾和充分调动职工的积极性。
生产技术部门要做好劳动力的技能培训工作,不断提高工人的操作熟练程度,质量安全部门和综合办负责对进行质量、安全和文明施工教育,并通过板报等形式进行广泛深入的宣传,努力增强工人的质量、安全和文明施工意识。
财务劳资部门要做好劳动力的工资和奖金发放工作,确保经济利益及时兑现,稳定工人情绪,使其消除后顾之忧。
6 雨季、法定节假日的施工计划1、法定节假日施工计划法定节假日照常工作。
2、雨季施工计划进入雨季施工前,应对将影响到雨季施工的项目逐项进行核对,并保质保量提前施工完毕。
编制施工组织设计时,要充分考虑雨季的施工特点,不宜在雨季施工的项目应提前或拖后安排,对必须在雨季施工的项目,应制定有效的防措施,进行突击施工,以免影响进度。
合理进行施工安排,尽量做到晴天抓紧室外作业,雨天不误室工作,以争取最有效的施工时间。
做好建筑材料的防雨防潮工作,现场材料应避免堆放在低洼处,露天堆放的要垫高,加帆布盖好。
做脚手架等高耸物件的防雷与防风措施。
机电设备应搭好防雨罩和防雨蓬,避免漏水、进水,造成电路中断和触电伤亡。
7 施工技术、进度、质量、管理的施工保证措施及保证体系一、推广新技术,减少噪声及废水污染。
由于本工程是外墙涂料,在施工期间易高质高效完成该项工程,控制现场多方面的污染,减少粉尘污染、环境噪声、废水及建筑垃圾等。
1、积极推行建筑业十项新技术,建筑业十项新技术不仅对提高企业的科技水平、经济效益有着巨大的作用,而且对环保文明施工业也是不可少的技术措施。
2、推广应用新技术、新工艺施工中尽量减少或限制高噪声的施工机械,二、施工进度的保证措施配置强有力的项目班子,在物力上对本工程优先安排,在财力上对本工程全力支持,实行专款专用。
组织好劳动力安排,根据工作面情况安排足够劳动力,确保下道工序按期或提前进入。
制定进度管理制度,按工作容、施工阶段、合作分工等将进度目标进行分解,层层落实到各级管理和作业人员,明确责任,实行经济利益挂钩。
挑选技术好、责任强、素质高、有同类工程施工经验且善打硬仗和攻坚战的劳动力投入施工,保证生产效率。
建立生产例会制度,每周至少召开一次生产例会,检查上次任务安排的执行情况,布置下次的施工计划,对延误工期的环节进行分析和预测,制定有效的纠正和预防措施,确保计划提前完成。
加强进度计划管理,做到每天、每周、每月都有详细明确的任务安排。
生产技术部门在审核和审批施工计划时,要抓住主导工序,找出关键环节,确保各专业施工时间既不互相冲突,又不与总进度发生矛盾。
加强进度计划的检查,严格执行奖罚制度,开展班组流动红旗竞赛,实行物质精神双奖励。
合理划分施工区段,科学组织流水施工,形成各分部分项工程在时间、空间上的充分利用和紧凑搭接,打好交叉作业仗,有效缩短工程工期。
搞好后勤保障工作,执行劳动保护制度,解决好职工的食宿问题,尤其是法定节假日、雨期的施工服务工作要跟上,确保职工精神饱满。
三、质量保证体系及保证措施针对该工程的特点,特派施工管理能力强、技术专业性高、施工经验丰富、工作责任心强的人员组成现场技术管理体系,由工程技术质量人员组成,主要解决施工过程中碰到的技术问题,严格控制工程施工质量。
施工技术人员在单项工程施工前,按照施工方案,精心组织施工以此来保证工程的顺利进行。
保证措施如下:1、严格按照ISO9002国际标准管理体系的要求组织施工,把“质量第一”的方针全面落实到一系列经营管理于生产经营活动之中。
认真贯彻“谁施工,谁负责工程质量”的原则,切实做好三检:“自检、互检、交接检”工作,确保各分部分项工程均达到质量标准。
同时,严抓质量,每周召开一次施工技术会议,提高管理水平,增强工作责任心,对工程质量严格按图纸施工,不准违反操作规程。
2、.施工组织设计审批制度。
施工组织设计必须要有项目经理、技术负责人、预算员、安全员、材料员等有关人员组织讨论并会签;施工组织设计必须经各级审批并按审批意见进行修改完善,经上报同意后方可进行施工。
