模板工程质量保证措施

模板工程质量保证措施

模板工程质量保证措施一、质量预控措施1、加强模板工程的质量预检1.1组装好的模板需经技术质量部门检查验收合格后方可使用,认真检查模板的板面特别是接缝处板面是否有错台现象,局部板面是否有凹凸现象,及时向有关人员反映进行处理。

1.2检查组装好模板的几何尺寸和阴阳角模尺寸是否和设计尺寸吻合。

1.3板面要认真进行清理和除锈,涂刷脱膜剂,不得硬性敲打板面。

第一次使用模板必要时可涂刷一道新机油隔离剂。

1.4支模前应认真检查房间四角标高是否一致,并采取措施,必须保持在同一标高位置,认真检查墙体尺寸线是否符合要求;认真检查钢筋支模定位筋的尺寸、位置、数量是否正确。

1.5门窗洞口模板在使用过程中应加强管理。

支、拆模及运输时,应轻搬轻放;发现钢框有损坏变形,应及时修理;模板分类分规格码放,对钢框要定期涂刷防锈漆;2、浇注混凝土过程中,要设专人看模,如发现变形、松动现象,及时修整加固。

3、加强施工过程中的成品保护1.模板平放时,要有木方垫架。

立放时,要搭设分类模板架,模板触地处要垫木方,保证模板不扭曲不变形。

不可乱堆乱放或在组拼的模板上堆放分散模板和配件。

2.工作面已安装完毕的墙、柱模板,不准在吊运其它模板时碰撞,不准在预拼装模板就位前作为临时椅靠,以防止模板变形或产生垂直偏差。

工作面已安装完毕的平面模板,不可做临时堆料和作业平台,以保证支架的稳定,防止平面横板标高和平整产生偏差。

二、模板安装允许偏差三、质量通病及预防措施四、模板质量保证措施4.1墙体模板质量保证为了保证混凝土面平整,并符合清水砼质量标准,对模板加工制作及组装控制,制定如下要求和质量标准。

1.模板应采用12mm酚醛覆膜木胶合板,要求板面平整,用2m靠尺检查,凹凸不许超过2 mm,边框平直度、垂直度控制在1/1000。

2.每块模板几何尺寸允许偏差(+2,-2mm),对角线偏差不大于5mm组装后几何尺寸和平整度应符合相关砼施工规范。

3.模板截面尺寸允许偏差(+3,-3mm)。

模板工程质量控制措施

模板工程质量控制措施

模板工程质量控制措施一、引言模板工程是建造施工过程中的重要环节,对于保证建造结构的稳定性和施工质量具有重要意义。

为了确保模板工程的质量,需要采取一系列的控制措施,以确保施工过程中的安全性、稳定性和质量可控。

二、施工前的质量控制措施1. 模板材料的选择和检查:- 模板材料应符合国家相关标准,并具有相应的质量合格证明。

- 在使用前,对模板材料进行检查,包括外观检查、尺寸检查、强度检查等,确保材料符合要求。

- 对于有特殊要求的模板材料,应进行抽样检测,并保留相应的检测记录。

2. 模板搭设前的准备工作:- 在搭设模板之前,需对施工场地进行勘测,了解地基情况、地下管线等情况,确保搭设模板的稳定性。

- 搭设模板前,要对模板支撑系统进行检查,确保支撑系统的稳定性和可靠性。

- 搭设模板前,要对施工人员进行培训,确保其具备相关技能和知识。

三、施工中的质量控制措施1. 模板的安装和拆除:- 在进行模板安装前,要对模板进行检查,确保其完好无损。

- 模板的安装要按照施工图纸和相关规范进行,确保模板的准确性和稳定性。

- 模板的拆除要小心谨慎,避免对结构造成损坏。

2. 模板的使用过程控制:- 模板使用过程中,要进行定期巡检,检查模板的稳定性和安全性。

- 对于有损坏的模板,要及时更换或者修复,确保施工过程中的安全性和质量可控。

- 模板使用过程中,要遵守相关操作规程,确保施工过程的规范性和质量可控。

四、施工后的质量控制措施1. 模板拆除后的检查:- 在模板拆除后,要对结构进行检查,确保结构的完整性和稳定性。

- 对于有损坏的结构,要进行修复或者加固,确保结构的安全性和质量可控。

2. 质量记录和归档:- 在施工过程中,要对模板工程进行质量记录,包括模板材料的检验记录、模板安装和拆除的记录等。

- 质量记录要进行归档,并保留一定的时间,以备后期的查验和评估。

五、质量控制的监督与管理1. 监督和检查:- 在施工过程中,要进行定期的监督和检查,确保模板工程的质量可控。

模板工程质量控制措施

模板工程质量控制措施

模板工程质量控制措施引言概述:模板工程质量控制措施是指在模板工程施工过程中,为保证工程质量,采取的一系列措施和方法。

这些措施旨在确保模板工程的设计、施工、验收等各个环节的质量,从而提高工程的安全性、可靠性和耐久性。

本文将从五个方面详细介绍模板工程质量控制措施。

一、设计阶段的质量控制措施:1.1 确定设计规范:在模板工程的设计阶段,需要根据相关规范和标准,确定模板的设计参数和要求,确保设计方案符合国家和行业的相关规定。

1.2 优化结构设计:通过合理的结构设计,减少模板的材料消耗,提高使用寿命,并确保模板的承载能力和稳定性。

1.3 检查设计文件:在设计阶段,要对设计文件进行严格的检查,确保设计的准确性和合理性,避免设计错误对工程质量造成不良影响。

二、材料选择和采购的质量控制措施:2.1 严格选择材料供应商:选择信誉良好的材料供应商,确保所采购的模板材料符合国家标准,并具有合格的质量证明文件。

2.2 材料检验:对采购的模板材料进行严格的检验,包括尺寸、质量、强度等方面的检测,确保材料的质量符合设计要求。

2.3 储存和保护:妥善储存和保护模板材料,避免受潮、变形或损坏,确保施工过程中使用的模板材料质量稳定。

三、施工过程中的质量控制措施:3.1 施工方案的制定:在施工前制定详细的施工方案,包括模板的搭设、支撑和拆除等步骤,确保施工过程的安全和质量。

3.2 施工人员的培训和管理:对参与模板工程施工的人员进行培训,提高其对施工质量的认识和要求,并加强对施工人员的管理,确保施工按照规范进行。

3.3 施工现场的监督和检查:对施工现场进行定期的监督和检查,发现问题及时纠正,确保施工过程中的质量控制。

四、验收阶段的质量控制措施:4.1 验收标准的制定:根据模板工程的设计要求和相关规范,制定详细的验收标准,包括模板的尺寸、平整度、强度等方面的要求。

4.2 验收人员的培训和指导:对参与模板工程验收的人员进行培训,提高其对验收标准的理解和判断能力,并进行现场指导,确保验收结果的准确性。

模板工程质量控制措施

模板工程质量控制措施

模板工程质量控制措施引言概述:模板工程是现代建筑中常用的一种施工方式,它能够提高施工效率、保证施工质量。

然而,为了确保模板工程的质量,需要采取一系列的质量控制措施。

本文将从五个方面详细介绍模板工程质量控制的措施。

一、材料选择1.1 确保模板材料的质量:选择符合国家标准的模板材料,如胶合板、钢模板等,确保其质量可靠、强度高。

1.2 检查模板材料的表面平整度:模板材料表面平整度直接影响施工质量,应进行严格的表面平整度检查,确保模板表面平整度达到要求。

1.3 检查模板材料的尺寸精度:模板材料的尺寸精度对模板工程的质量至关重要,应进行尺寸精度检查,确保模板尺寸符合设计要求。

二、模板安装2.1 确保模板安装的平整度:在模板安装过程中,要严格控制模板的平整度,避免出现变形或者不平整的情况。

2.2 检查模板的连接方式:模板的连接方式应符合设计要求,连接处应紧密结合,确保模板安装牢固可靠。

2.3 检查模板的支撑方式:模板的支撑方式应合理,支撑点要均匀分布,确保模板的稳定性。

三、模板拆除3.1 拆除时避免对结构造成损害:在拆除模板的过程中,要避免对结构造成损害,采取适当的拆除方式和工具,确保结构的完整性。

3.2 检查模板拆除后的表面平整度:拆除模板后,要进行表面平整度检查,确保拆除不留下任何痕迹或不平整的地方。

3.3 清理模板材料:拆除后的模板材料要及时清理,避免对施工现场造成杂乱和安全隐患。

四、模板保养4.1 定期检查模板的状况:定期检查模板的状况,发现问题及时修复或更换,确保模板的使用寿命和质量。

4.2 控制模板的使用次数:模板的使用次数过多会导致质量下降,应控制模板的使用次数,避免超过其设计寿命。

4.3 做好模板的防腐处理:模板在使用过程中容易受到潮湿、霉菌等因素的影响,应做好防腐处理,延长模板的使用寿命。

五、施工现场管理5.1 做好施工现场的安全防护:在模板工程施工现场,要做好安全防护工作,确保施工人员的安全。

模板工程质量控制措施

模板工程质量控制措施

模板工程质量控制措施标题:模板工程质量控制措施引言概述:模板工程是建造施工中的重要环节,其质量直接影响到整个工程的施工质量和进度。

为了保证模板工程质量,需要采取一系列的控制措施。

本文将从五个方面详细介绍模板工程质量控制措施。

一、材料选择1.1 选择优质的模板材料:模板材料应具有足够的承载能力和稳定性,能够满足施工需求。

1.2 确保模板材料无损伤:检查模板材料是否有裂缝、变形等损伤,确保其完好无损。

1.3 保证模板材料表面平整:模板材料表面应平整,不得有凹凸不平的情况。

二、模板搭设2.1 合理规划模板结构:根据设计要求和施工实际情况,合理规划模板结构,确保承载力和稳定性。

2.2 严格控制模板支撑:模板支撑应均匀、稳固,且符合设计要求,确保模板平整度和垂直度。

2.3 定期检查模板搭设情况:在施工过程中,定期检查模板搭设情况,及时调整和修复存在的问题。

三、模板拆除3.1 拆除前进行检查:在拆除模板之前,应对模板进行全面检查,确保混凝土已经充分硬化。

3.2 采取适当的拆除方式:根据具体情况选择适当的拆除方式,避免对混凝土结构造成损坏。

3.3 注意保护模板:在拆除模板的过程中,要注意保护模板,避免二次使用时浮现质量问题。

四、模板维护4.1 定期清洁模板:定期清洁模板表面,避免灰尘、水泥浆等杂物对模板造成损坏。

4.2 及时修复损坏部份:发现模板有损坏部份,应及时修复,确保模板完好无损。

4.3 做好防腐处理:对于木质模板,要做好防腐处理,延长模板的使用寿命。

五、质量验收5.1 严格执行质量验收标准:按照像关标准和规范进行质量验收,确保模板工程质量符合要求。

5.2 做好验收记录:对于通过验收的模板工程,要做好验收记录,方便后期追溯和管理。

5.3 反馈问题及时整改:如果发现模板工程存在质量问题,应及时整改,并对整改情况进行跟踪和反馈。

结论:通过以上五个方面的模板工程质量控制措施,可以有效提高模板工程的质量,确保施工进度和安全。

模板工程施工质量保证措施

模板工程施工质量保证措施

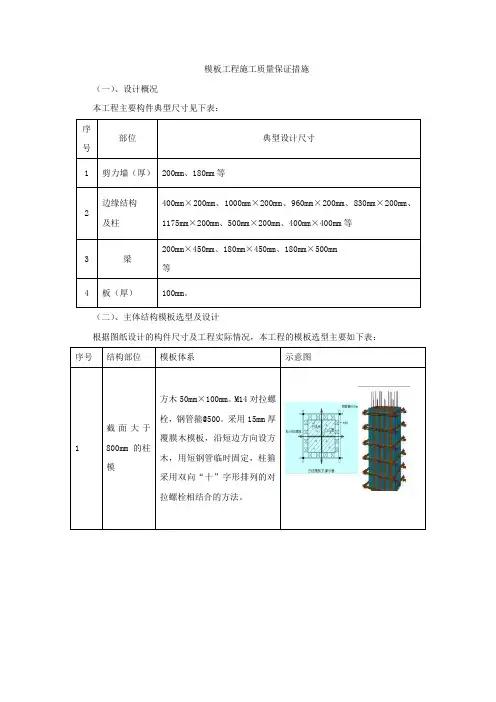

模板工程施工质量保证措施(一)、设计概况本工程主要构件典型尺寸见下表:序号部位典型设计尺寸1 剪力墙(厚)200mm、180mm等2边缘结构及柱400mm×200mm、1000mm×200mm、960mm×200mm、830mm×200mm、1175mm×200mm、500mm×200mm、400mm×400mm等3 梁200mm×450mm、180mm×450mm、180mm×500mm等4 板(厚)100mm。

(二)、主体结构模板选型及设计根据图纸设计的构件尺寸及工程实际情况,本工程的模板选型主要如下表:序号结构部位模板体系示意图1 截面大于800mm的柱模方木50mm×100mm。

M14对拉螺栓,钢管箍@500。

采用15mm厚覆膜木模板,沿短边方向设方木,用短钢管临时固定,柱箍采用双向“十”字形排列的对拉螺栓相结合的方法。

2剪力墙模板所有钢筋混凝土墙体模板均采用15mm厚双面覆膜多层木模板3楼板模板采用碗扣架支撑,钢管主龙骨,木方次龙骨,覆膜多层木模板采用硬拼缝,先在多层板侧粘海绵胶条再紧靠墙面。

4 梁模板15mm厚覆膜多层木模板,50mm×100mm木方。

Φ14对拉螺栓,Φ48.3钢管沿梁长方向间距900,梁宽方向间距800mm。

采用多层木模板拼制,扣件式钢管支撑,当梁高>600mm时,增设对拉螺栓固定。

50×100木方竖楞φ20PVC套管φ18对拉螺栓可调钢支座50×100木方竖楞满堂脚手架杆φ18对拉螺栓可调钢支座满堂脚手架杆φ20PVC套管50×100木方横楞50×100木方竖楞φ48×3.5钢管横楞5洞口模板采用木胶合板及木板、角铁、螺栓制成定型钢木模板。

用钢筋控制洞口模板的位移。

墙中间的预留洞模下口模要钻出气孔,保证混凝土的密实度。

模板工程施工进度保证措施

模板工程施工进度保证措施

模板工程施工进度保证措施一、工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。

工程占地面积XXX平方米,总建筑面积XXX平方米。

本工程模板施工采用XXX模板体系,主要包括XXX模板、XXX支撑系统等。

模板工程施工进度对整个工程进度具有重要的影响,为确保工程按期完成,特制定本措施。

二、模板工程施工进度保证措施1. 施工前准备(1)认真编制模板施工方案,明确模板的选型、施工工艺、施工顺序等。

(2)组织施工人员参加模板施工培训,提高施工技能和安全意识。

(3)提前采购模板材料,确保模板材料及时到场。

(4)做好施工现场的平整、清理工作,为模板施工创造良好的施工条件。

2. 施工过程中控制(1)严格按照模板施工方案进行施工,确保模板安装正确、牢固。

(2)加强模板施工过程中的监督检查,及时发现并解决问题。

(3)合理分配施工人员,确保施工进度与质量的平衡。

(4)加强施工过程中的沟通与协调,确保各工种之间的配合顺畅。

3. 施工进度调整(1)根据工程实际情况,适时调整模板施工方案,确保施工进度与工程进度相匹配。

(2)针对施工过程中的突发情况,制定应急预案,确保工程不受影响。

(3)加强施工现场的管理,提高施工效率,缩短施工周期。

4. 施工后验收(1)模板施工完成后,组织相关人员进行验收,确保模板工程质量符合规定。

(2)对验收过程中发现的问题,及时进行整改,确保工程质量。

(3)对验收合格的模板工程进行总结,为今后类似工程提供借鉴。

三、模板工程施工进度保证措施的落实1. 建立完善的施工进度管理制度,明确各岗位职责,确保施工进度的顺利推进。

2. 制定详细的施工进度计划,明确各阶段模板施工的完成时间,并进行动态管理。

3. 加强施工现场的巡查,对施工进度进行实时监控,确保施工按计划进行。

4. 定期召开施工进度汇报会,了解施工现场情况,协调解决施工中存在的问题。

5. 对施工进度进行奖惩,激发施工人员的工作积极性,确保施工进度目标的实现。

模板工程质量保证措施

模板工程质量保证措施

模板工程质量保证措施1、保证质量的措施1)采用先进的模板体系,本工程所有墙、柱、梁板模板采用胶合板,胶合板板幅大,自重轻,板面平整。

可减少安装工作量,节省现场人工费用,保温性能好,能防止温度变化过快,冬期施工有助于混凝土的保温。

锯截方便,易于加工成各种形状的模板。

用于清水混凝土工程,最为理想。

2)进场前严格检查,主要检查模板的平整度、模板的接缝情况、加工精度、支架焊接情况等。

3)模板安装后仔细检查各部位是否牢固,在浇筑混凝土过程中,指定专人(原来立模操作人员)负责观察检查,如发现异常现象,及时修整加固。

4)所有预埋件及预留孔洞,在安装前与图纸对照,确认无误后准确固定在设计位置上,必要时可用电焊或套框等方法将其固定。

对小型洞孔,套框内可满填软质材料,防止漏浆封闭。

在浇筑混凝土时,沿其周围分层均匀浇筑,严禁碰击和振动预埋件和模板,以免其歪斜、移位、变形。

5)测量、放样、弹线工作要事先制定好实施方案,所有测量器具符合计量检定标准,并妥善保管,施工中的轴线、标高、几何尺寸测放正确,标注清楚,引用方便,标注线和记号显示在稳固不变的物体上。

6)放样弹线时,除按图纸弹出模板安装线及20CM检查线。

7)模板施工前,要求场地干净、平整、模板下口及连接处的混凝土或砌体,要求边角整齐、表面平直,必要时可能先进行人工修整,以便确保模板工程质量。

8)接头处模板认真配制,防止烂根、移位、胀模等不良现象。

9)对已施工完毕的部分钢筋(如柱、墙筋)或预埋件、设备管线等,进行复查,若有影响模板施工处及时整改。

竖向结构的钢筋和管线宜先用架子临时支撑好,以免其任意歪斜造成模板施工困难10)模板及支撑系统联接成整体,竖向结构模板(柱、墙等)加设斜撑和剪刀撑,水平结构模板(梁、板等)加强支撑系统的整体联接。

11)所有模板及支撑系统在模板验收后,不得任意改动12)模板工程施工中,随做随检,作出验收记录,模板工程完成后具备完整的自检互检资料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、模板工程施工质量保证措施(一)一般要求1.模板分项工程质量控制应包括模板的设计、制作、安装和拆除。

其施工前应编制详细的施工方案。

施工过程重点检查:施工方案是否可行,模板的强度、刚度、稳定性、支承面积、防水、防冻、平整度、几何尺寸、拼缝、隔离剂及涂刷、平面位置及垂直度、预埋件及预留孔洞等是否符合设计和规范要求,并控制好拆摸时混凝土的强度和拆摸顺序。

重要结构构件模板支拆,还应检查支拆模方案的计算方法。

2.模板安装前应向施工班组进行技术交底。

有关施工及操作人员应熟悉施工图及模板工程的施工设计。

3.施工现场应有可靠的能满足模板安装和检验需用的测量控制点。

4.现场使用的模板及配件应按规格的数量逐项清点和检查,未经修复的部件不得使用。

5.竖向模板的安装底面应平整坚实,清理干净,并采取可靠的定位措施。

6.配件必须装插牢固,支柱和斜撑下的支承面应平整垫实,并有足够的受压面积。

7.预埋件与预留孔洞必须位置准确,安设牢固。

8.柱子模板的底面应找平,下端应与事先做好的定位基准靠紧垫平,在墙、柱上继续安装模板时,模板应有可靠的支承点,其平直度应进行校正。

9.楼板模板支模时,应先完成一个格构的水平支撑及斜撑安装.再逐渐向外扩展,以保持支撑系统的稳定性。

10.支柱在高度方向所设的水平撑与剪力撑,应按构造与整体稳定性布置。

11.上下层对应的模板支柱应设置在同一竖向中心线上。

12.主楞宜取用整根杆件,接头应错开设置,搭接长度不应少于200mm。

13.对于模板安装的起拱,支模的方法,焊接钢筋骨架的安装、顶埋件和须留孔洞的允许偏差、预组装模板安装的允许偏差、以及预制构件模板安装的允许偏差等事项均需按照现行国家标准《混凝土结构工程施工质量验收规范》GB 50204-2002的相应规定办理。

14.模板工程安装完毕,必须经检查验收后,方可进行下道工序。

混凝土的浇筑必须按照现行国家标准《混凝土结构工程施工质量验收规范》GB 50204-2002的有关规定办理。

15.底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合规范规定。

侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。

16.吊装模板时轻起轻放,不准碰撞,防止模板变形。

17.拆模时不得用大锤硬砸或撬棍硬撬,以免损伤混凝土表面和楞角。

二、混凝土工程施工质量保证措施(一)材料进场与浇筑1.检查混凝土主要组成材料的合格证及复试报告、配合比、搅拌质量、坍落度、冬施浇筑时入模温度、现场混凝土试块(包括:制作、数量、养护及其强度试验等)、现场混凝土浇筑工艺及方法(包括:预铺砂浆的质量、浇筑的顺序和方向、分层浇筑的高度、施工缝的留置、浇筑时的振捣方法及对模板、支撑的观察等)、养护方法及时间、后浇带的留置和处理等是否符合设计和规范要求;混凝土的实体检测:检测混凝土的强度、钢筋保护层厚度等,检测方法主要有破损法检测和非破损法检测(仪器检测)两类。

2.掌握天气季节变化情况,对气象加强预测预报的联系工作。

在每一施工段浇混凝土时,掌握天气的变化情况,尽量避开风雨天气,以确保混凝土的浇筑质量。

3.检查模板、支架、钢筋和预埋件:在混凝土浇筑之前,应检查和控制模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置,其偏差应符合施工规范要求。

在检查时应注意以下几点:3.1.模板的标高、位置和构件的截面尺寸是否符合设计要求。

3.2.所安装的支架是否稳定;支撑和模板的固定是否可靠。

3.3.混凝土浇筑前,模板内的垃圾、木片等应清除干净。

4.为了保证搅拌的混凝土质量,防止泵管堵塞,喂料斗处必须设专人将大石块及杂物及时检出。

5.采用插入式振捣器振捣。

振捣时,应做到快插慢拔。

振动器插点要均匀排列,距离应不大于振动棒作用半径的1.5倍。

6.振动器使用时应尽量避开钢筋,预埋件等。

7.为保证混凝土的密实度,利用机具进行二次振捣。

8.混凝土养护时间为7d。

在混凝土建筑完毕后的12h以内对混凝土加以覆盖并保湿养护,并对混凝土表面浇水以保持混凝土处于湿润状态。

9.柱子采用密封塑料薄膜,进行保湿养护,对楼板采用覆盖麻袋片加水润湿进行养护,保持湿润。

10.夏季混凝土终凝时,覆盖麻袋片,设专人负责洒水养护,保持混凝土表面经常湿润,夜间也坚持洒水。

(二)质量通病防治措施1、蜂窝混凝土结构局部出现酥松、砂浆少、石子多、石子之间形成空隙类似蜂窝状的窟窿。

产生蜂窝的原因:(1)砼配合比不当或砂、石、水泥材料加水量计量不准,造成砂浆少、石子多。

(2)混凝土搅拌时间不够,未拌合均匀,和易性差,振捣不密实。

(3)下料不当或下料高度过高,使混凝土离析,造成石子集中。

(4)混凝土未分层下料,振捣不实,或漏振,或振捣时间不够。

(5)模板缝隙未堵严,水泥浆流失。

(6)钢筋较密,使用的石子粒径过大或坍落度过小。

(7)基础、柱、墙根部未稍加间歇就继续灌上层混凝土。

蜂窝的防治措施(1)认真设计、严格控制混凝土配合比,经常检查,做到计量准确,混凝土拌合均匀,坍落度适合;混凝土下料高度超过2m应设串筒或溜槽;浇灌应分层下料,分层振捣,防止漏振;模板缝应堵塞严密,浇灌中,应随时检查模板支撑情况防止漏浆;基础、柱、墙根部应在下部浇完间歇1~1.5h,沉实后再浇上部混凝土,避免出现“烂脖子”。

(2)小蜂窝洗刷干净后,用1:2或1:2.5水泥砂浆抹平压实;对较大蜂窝,凿去蜂窝处薄弱松散颗粒,刷洗净后,支模用高一级细石混凝土仔细填塞捣实。

2、麻面混凝土局部表面出现缺浆和许多小凹坑、麻点,形成粗糙面,但无钢筋外露现象。

产生麻面的原因:(1)模板表面粗糙或粘附水泥浆渣等杂物未清理于净,拆模时混凝土表面被粘坏。

(2)模板未浇水湿润或湿润不够,构件表面混凝土的水分被吸去,使混凝土失水过多出现麻面。

(3)摸板拼缝不严,局部漏浆。

(4)模扳隔离剂涂刷不匀,或局部漏刷或失效。

混凝土表面与模板粘结造成麻面。

(5)砼振捣不实,气泡未排出,停在模板表面形成麻点。

麻面的防治措施(1)模板表面清理干净,不得粘有干硬水泥砂浆等杂物,浇灌混凝土前,模板应浇水充分湿润,模板缝隙,应用油毡纸、腻子等堵严,模扳隔离剂应选用长效的,涂刷均匀,不得漏刷;混凝土应分层均匀振捣密实,至排除气泡为止。

(2)表面作粉刷的,可不处理,表面无粉刷的,应在麻面部位浇水充分湿润后,用原混凝土配合比去石子砂浆,将麻面抹平压光。

3、孔洞混凝土结构内部有尺寸较大的空隙,局部没有混凝土或蜂窝特别大,钢筋局部或全部裸露。

产生的原因:(1)在钢筋较密的部位或预留孔洞和埋件处,混凝土下料被搁住,未振捣就继续浇筑上层混凝土。

(2)混凝上离析,砂浆分离,石子成堆,严重跑浆,又未进行振捣。

(3)混凝土一次下料过多、过厚,下料高度过高,振捣器振动不到,形成松散孔洞。

(4)混凝土内掉入木块、泥块等杂物,混凝土被卡住。

孔洞的防治措施(1)在钢筋密集处及复杂部位,采用细石混凝土浇灌,在模扳内充满,认真分层振捣密实,预留孔洞,应两侧同时下料,侧面加开浇灌门,严防漏振,砂石中混有粘土块、模板工具等杂物掉入混凝土内,应及时清除干净。

(2)将孔洞周围的松散混凝土和软弱浆膜凿除,用压力水冲洗,湿润后用高强度等级细石混凝土仔细浇灌、捣实。

4、露筋混凝土内部主筋、负筋或箍筋局部裸露在结构构件表面。

产生露筋的原因:(1)在灌筑混凝土时,钢筋保护层垫块位移或垫块太少或漏放,致使钢筋紧贴模板外露。

(2)结构构件截面小,钢筋过密,石子卡在钢筋上,使水泥砂浆不能充满钢筋周围,造成露筋。

(3)混凝土配合比不当,产生离折,靠模板部位缺浆或模板漏浆。

(4)混凝土保护层太小,保护层处混凝土振捣不实,或振捣棒撞击钢筋或踩踏钢筋,使钢筋位移,造成露筋。

(5)木模扳未浇水湿润,吸水粘结或脱模过早,拆模时缺棱、掉角,导致露筋。

露筋的防治措施(1)浇灌混凝土,应保证钢筋位置和保护层厚度正确,并加强验查,当钢筋密集时,应选用适当粒径的石子,保证混凝土配合比准确和良好的和易性;浇灌高度超过2m,应用串筒、或溜槽进行下料,以防止离析;模板应充分湿润并认真堵好缝隙;混凝土振捣严禁撞击钢筋,操作时,避免踩踏钢筋,如有踩弯或脱扣等及时调整直正;保护层混凝土要振捣密实;正确掌握脱模时间,防止过早拆模,碰坏棱角。

(2)表面露筋刷洗净后,在表面抹1:2或1:2.5水泥砂浆,将露筋部位抹平;露筋较深的凿去薄弱混凝上和突出颗粒,洗刷干净后,用比原来高一等级的细石混凝土填塞压实。

5、缝隙和夹层混凝土内存在水平或垂直的松散混凝土夹层。

产生的原因:(1)施工缝或变形缝未经接缝处理、清除表面水泥薄膜和松动石子,未除去软弱混凝土层,未充分湿润就灌筑混凝土。

(2)施工缝处锯屑、泥土、砖块等杂物未清除或未清除干净。

(3)混凝土浇灌高度过高,未设串简、溜槽,造成混凝土离析。

(4)底层交接处未灌接缝砂浆层,接缝处混凝土未很好振捣。

缝隙和夹层的防治措施(1)认真按施工验收规范要求处理施工缝及变形缝表面;接缝处锯屑、泥土砖块等杂物应清理干净并洗净;混凝土浇灌高度大于2m应设串筒或溜槽,接缝处浇灌前应先浇50~100mm厚原配合比无石子砂浆,以利结合良好,并加强接缝处混凝土的振捣密实。

(2)当缝隙夹层不深时,可将松散混凝土凿去,洗刷干净后用1:2或1:2.5水泥砂浆填密实;缝隙夹层较深时,应清除松散部分和内部夹杂物,用压力水冲洗干净后支模,灌细石混凝土或将表面封闭后进行压浆处理。

6、缺棱掉角结构或构件边角处混凝土局部掉落,不规则,棱角有缺陷。

产生缺棱掉角的原因:(1)木模板未充分浇水湿润或湿润不够,混凝土浇筑后养护不好,造成脱水,强度低,或模板吸水膨胀将边角拉裂,在拆模时棱角被粘掉。

(2)低温施工过早拆除侧面非承重模板。

(3)在拆模时,边角受外力或重物撞击,或保护不好,棱角被碰掉。

(4)模板未涂刷隔离剂,或涂刷不均。

缺棱掉角的防治措施(1)木模板在浇筑混凝土前应充分湿润,混凝土浇筑后应认真浇水养护,拆除侧面非承重模板时,混凝土应具有1.2N/mm2以上强度;拆模时注意保护棱角,避免用力过猛过急;吊运模板,防止撞击棱角。

(2)将缺棱掉角处松散颗粒凿除,冲洗充分湿润后,用1:2或1:2.5水泥砂浆抹补齐整,或用比原来高一等级混凝土捣实补好,认真养护。

7、强度不足,均质性差同批混凝土试块的抗压强度按《混凝土强度检验评定标准》的规定评定不合格。

产生强度不足,均质性差的原因:(1)水泥过期或受潮,活性降低;水泥体积安定性不良;砂石集料级配不好,空隙大,含泥量大,杂物多;外加剂使用不当,掺量不准确。

(2)混凝土配合比不当,计量不准,施工中随意加水,使水灰比增大。

(3)混凝土加料顺序颠倒,搅拌时间不够,拌合不匀。

(4)冬期施工拆模过早,或早期受冻。

(5)混凝土试块制作未振捣密实,养护管理不善,或养护条件不符合要求,在同条件养护时,早期脱水,或受外力砸坏。
