洁净空调施工组织设计概述(doc 32页)
洁净空调专项施工方案.(DOC)

洁净空调专项施工方案
一、前言
空调在现代社会生活中扮演着重要的角色,为人们创造了舒适的生活环境。
然而,空调使用不当或维护不当会导致空气中细菌、灰尘等污染物质散播,对人体造成危害。
因此,实施洁净空调施工方案至关重要。
二、施工准备
1. 工具准备
•吹尘器
•高效过滤器
•清洁剂
•压缩空气工具
2. 材料准备
•清洁消毒剂
•高效过滤网
•消毒酒精
三、施工步骤
1. 准备阶段
•施工前确保断电,避免安全事故发生。
•戴好防护装备,如口罩、手套等。
2. 检查和清洁空调外壳
•拆下空调外壳,用吹尘器彻底清除灰尘和杂物。
•用温水和清洁剂擦拭外壳,确保外表干净。
3. 清洁过滤网
•取下过滤网,用温水清洗或更换干净的高效过滤网。
•用消毒酒精进行消毒处理。
4. 清洁内部零部件
•使用压缩空气工具清除内部灰尘和杂物。
•用清洁消毒剂清洁内部零部件。
5. 组装与检查
•将清洁干净的零部件进行组装。
•安装好高效过滤网。
•开机检查,确保一切正常。
四、施工注意事项
1.在施工过程中要做好防护措施,避免因操作不当而导致伤害。
2.施工完毕后,做好清洁工作,确保施工场地干净。
3.定期保养和清洁空调,保持空调的洁净和高效运行。
五、结语
洁净空调施工方案的实施,对空调设备的正常运行和人体健康至关重要。
希望本方案能够提供有益参考,帮助您更好地做好空调维护工作。
南京某厂房洁净空调改造工程施工组织设计

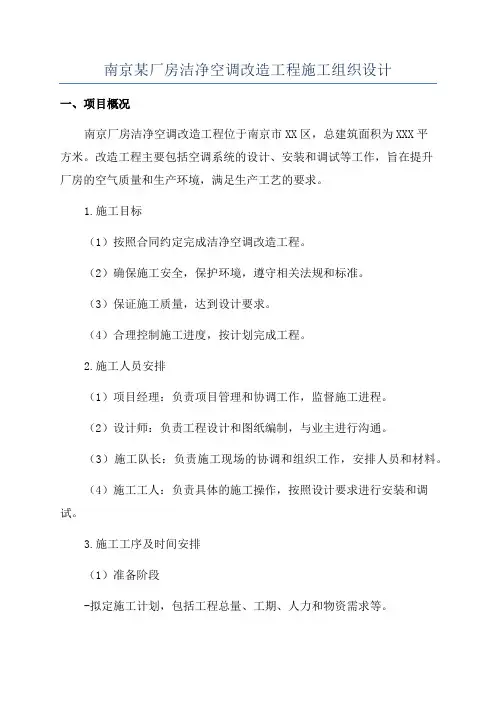

南京某厂房洁净空调改造工程施工组织设计一、项目概况南京厂房洁净空调改造工程位于南京市XX区,总建筑面积为XXX平方米。
改造工程主要包括空调系统的设计、安装和调试等工作,旨在提升厂房的空气质量和生产环境,满足生产工艺的要求。
1.施工目标(1)按照合同约定完成洁净空调改造工程。
(2)确保施工安全,保护环境,遵守相关法规和标准。
(3)保证施工质量,达到设计要求。
(4)合理控制施工进度,按计划完成工程。
2.施工人员安排(1)项目经理:负责项目管理和协调工作,监督施工进程。
(2)设计师:负责工程设计和图纸编制,与业主进行沟通。
(3)施工队长:负责施工现场的协调和组织工作,安排人员和材料。
(4)施工工人:负责具体的施工操作,按照设计要求进行安装和调试。
3.施工工序及时间安排(1)准备阶段-拟定施工计划,包括工程总量、工期、人力和物资需求等。
-根据设计要求,采购所需的材料和设备。
-准备施工所需的机械设备和工具。
(2)施工阶段-施工前的准备工作:清理施工现场、搭建临时设施,确保施工区域的安全和整洁。
-安装空调设备:按照设计图纸和要求,安装空调主机、风管和附件等。
-铺设管道和电缆:根据设计要求,按照指导书安排管道和电缆的铺设工作。
-进行接线和接口调试:将电缆连接到设备,进行线路测试和调试工作。
-进行空调系统的试运行和调试,确保空调系统的正常运行。
(3)竣工阶段-进行工程验收和测试,确保设备的正常运行和符合设计要求。
-清理施工现场,整理工程资料和图纸。
4.安全措施(1)在施工现场设置明显的安全警示标志,确保工人和他人的安全。
(2)施工期间,严格遵守安全操作规程,使用符合标准要求的工具和设备。
(3)定期组织进行安全教育和培训,提高工人的安全意识和操作技能。
(4)建立安全监测和报告机制,及时发现并处理安全隐患。
5.资金和物资管理(1)合理规划和控制工程资金,确保资金的有效利用。
(2)采购材料和设备时,根据实际需求进行合理的投资和预算。
洁净空调施工组织设计

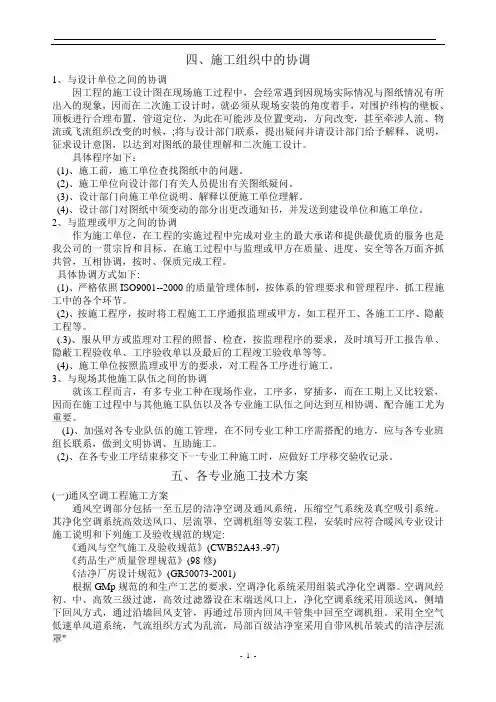

四、施工组织中的协调1、与设计单位之间的协调因工程的施工设计图在现场施工过程中,会经常遇到因现场实际情况与图纸情况有所出入的现象,因而在二次施工设计时,就必须从现场安装的角度着手,对围护纬构的壁板、顶板进行合理布置,管道定位,为此在可能涉及位置变动,方向改变,甚至牵涉人流、物流或飞流组织改变的时候,;将与设计部门联系,提出疑问并请设计部门给予解释、说明,征求设计意图,以达到对图纸的最佳理解和二次施工设计。
具体程序如下:(1)、施工前,施工单位查找图纸中的问题。
(2)、施工单位向设计部门有关人员提出有关图纸疑问。
(3)、设计部门向施工单位说明、解释以便施工单位理解。
(4)、设计部门对图纸中须变动的部分出更改通知书,并发送到建设单位和施工单位。
2、与监理或甲方之间的协调作为施工单位,在工程的实施过程中完成对业主的最大承诺和提供最优质的服务也是我公司的一贯宗旨和目标。
在施工过程中与监理或甲方在质量、进度、安全等各万面齐抓共管,互相协调,按时、保质完成工程。
具体协调方式如下:(1)、严格依照ISO9001--2000的质量管理体制,按体系的管理要求和管理程序,抓工程施工中的各个环节。
(2)、按施工程序,按时将工程施工工序通报监理或甲方,如工程开工、各施工工序、隐蔽工程等。
(.3)、服从甲方或监理对工程的照督、检查,按监理程序的要求,及时填写开工报告单、隐蔽工程验收单、工序验收单以及最后的工程竣工验收单等等。
(4)、施工单位按照监理或甲方的要求,对工程各工序进行施工。
3、与现场其他施工队伍之间的协调就该工程而言,有多专业工种在现场作业,工序多,穿插多,而在工期上又比较紧,因而在施工过程中与其他施工队伍以及各专业施工队伍之间达到互相协调、配合施工尤为重要。
(1)、加强对各专业队伍的施工管理,在不同专业工种工序需搭配的地方,应与各专业班组长联系,做到文明协调、互助施工。
(2)、在各专业工序结束移交下一专业工种施工时,应做好工序移交验收记录。
空调施工组织设计方案完整版doc(两篇)

引言概述:空调施工组织设计方案是在进行空调工程施工过程中的一项重要工作。
该方案的设计包括对施工人员、设备和材料的合理安排,以确保施工进度顺利进行。
本文将详细介绍空调施工组织设计方案的所有要点和步骤,以帮助读者全面了解该方案的内容。
正文内容:一、施工人员的组织安排1. 根据施工需要确定不同岗位的施工人员,如项目经理、工程师、技术人员以及各种操作人员等。
2. 制定人员的职责分工,明确各岗位职责,确保人员能够有序协作。
3. 安排项目经理负责整个施工过程的管理,并配备足够的技术人员提供技术支持。
4. 分析工期和施工量,确保施工人员的数量和质量满足项目要求。
5. 进行人员培训,提高施工人员的技能水平和工作效率。
二、设备和材料的准备1. 根据施工计划和施工图纸要求,预先确定所需设备和材料的种类和规格。
2. 选择可靠的供应商,保证设备和材料的质量和交货时间。
3. 制定设备和材料的使用方案,合理安排使用顺序,避免浪费和重复购买。
4. 积极与供应商和制造商沟通,确保设备和材料的供应和配送能够按时进行。
5. 对设备和材料进行清点和验收,确保符合施工要求。
三、工程进度和质量控制1. 制定详细的施工进度计划,包括每个施工阶段的时间节点和工作内容。
2. 设立施工进度的监控机制,及时发现和解决施工中的问题,确保项目按时完成。
3. 建立质量控制体系,包括施工过程中的质量监督、检验和验收等环节。
4. 加强现场施工管理,确保施工操作符合相关规范和标准。
5. 定期进行工程质量检查和评估,及时进行调整和改进。
四、安全管理与施工环境控制1. 制定安全管理方案,包括施工现场的安全规定和操作规程。
2. 提供必要的安全培训和教育,强调施工人员必须遵守安全规定。
3. 加强现场安全监管,确保施工过程中没有安全隐患。
4. 采取必要措施防止施工现场的噪音、粉尘和有害气体对周围环境的污染。
5. 合理配置施工区域和设备,保证施工人员的工作空间和通道畅通。
净化空调安装施工组织设计

净化空调安装施工组织设计1. 引言随着人们对室内空气质量的要求越来越高,净化空调系统的需求也逐渐增加。
净化空调安装施工组织设计是确保净化空调系统安装施工过程顺利进行的关键环节。
本文将着重探讨净化空调安装施工组织设计的要点。
2. 净化空调安装施工前准备在开始净化空调安装施工前,需进行一系列的准备工作:•熟悉工程图纸:施工人员需要详细了解净化空调系统的工程图纸,包括空调设备的布置和管道走向等。
•制定施工计划:根据工程图纸,制定详细的施工计划,明确施工顺序、材料需求和人员安排等。
•准备材料和设备:根据施工计划,采购所需的材料和设备,并保证其质量和数量的合理性。
•安全措施:制定安全施工方案,明确施工中的安全措施,确保施工过程中人员的安全。
3. 施工组织设计净化空调安装施工组织设计包括以下几个方面:3.1 施工人员组织净化空调安装施工涉及到多个环节,因此需要安排合适的人员组织进行施工:•项目经理:负责整个施工过程的协调和管理,监督各个环节的施工质量。
•技术人员:负责净化空调系统的安装和调试,具备专业的技术知识和经验。
•施工人员:按照施工计划进行实际的安装施工工作。
•安全人员:负责监督施工现场的安全工作,防止事故的发生。
3.2 施工进度控制为了确保净化空调安装施工按时完成,需要进行施工进度的控制:•制定施工计划:根据工程量和工期,制定合理的施工计划,明确各项工作的开始和完成时间。
•进度监控:定期进行施工进度的监控,及时发现和解决施工中的问题,确保进度的顺利推进。
•做好施工记录:及时记录和总结施工过程中的问题和经验,为后续的施工项目提供参考。
3.3 质量控制净化空调系统是保证室内空气质量的关键设备,因此质量控制是非常重要的:•制定质量标准:根据相关的技术规范和标准,制定净化空调安装施工的质量要求。
•进行质量检查:在施工过程中,定期进行质量检查,确保安装工作符合质量标准。
•完善质量管理体系:建立质量管理体系,明确责任和流程,提高净化空调安装施工质量。
制剂车间洁净空调工程施工组织设计

(一)企业概况企业概况●主要资质●行业地位●人才结构●近三年同类工程业绩●工程质量及信誉(二)深化设计方案及有关图纸、主要设备材料型号、规格、技术参数和说明。
主要设备材料的质量标准、检测标准、测试手段序号主要设备材料名称规格型号技术参数质量情况品牌/厂家备注A 空调系统1 风口、风阀200*200~1800*6302 橡塑保温附资质证书及检验报告3 镀锌钢板δ0.5~δ1.0 材质单4 高效净化机组TUOER-30/A~TUOER-80/A5高效过滤排风机组Q=1000~Q=60006高效过滤送风口200*200~320*250B 洁净室装饰7 PVC地板检验报告8 配电箱(三)、施工组织设计目录第一章工程概况及对本项目的理解一、工程概况二、项目特点分析三、满足GMP的要求第二章各分部分项工程的主要施工方法一、洁净室装饰工程二、空调通风专业三、电气专业四、调试与测试第三章机具及人员计划一、主要施工机械设备及进场计划二、劳动力安排计划和施工进度表第四章各项技术组织措施一、确保工程质量的技术组织措施二、确保安全生产的技术组织措施三、文明施工的技术组织措施四、确保工期的技术组织措施第五章施工管理一、外部关系协调二、采购管理三、费用控制四、合同管理五、文档控制六、交工和验收第六章验证组织及方案第七章相关措施一、关键工序、复杂环节重点提出相应技术措施二、冬雨季施工技术措施三、减少扰民噪音、降低环境污染技术措施四、成品保护\地下管线及其它地上地下设施的保护加固措施第八章施工临时设施的建设和管理一、施工总平面图二、临时用地表第九章售后服务。
第一章工程概况及对本项目的理解一、工程概况1、工程名称:制药股份有限公司新型头孢项目(制剂)口服固体制剂车间洁净厂房及净化工程施工。
2、建设地点:3、建设规模:16848㎡,现浇钢筋混凝土框架,该建筑共三层。
4、质量标准:合格(需通过GMP认证)。
5、工期要求:根据本项目招标文件要求,口服固体制剂车间预计2010年6月1日开始,工期4个月。
净化空调安装工程施工组织设计

净化空调安装工程施工组织设计1. 引言净化空调系统在许多行业中被广泛使用,它可以有效地过滤空气中的污染物,提供清洁健康的工作环境。
在安装净化空调系统时,一个合理的工程施工组织设计是非常重要的,它可以确保施工过程的顺利进行,并达到预期的效果。
本文将探讨净化空调安装工程施工组织设计的关键要点和注意事项。
2. 施工组织设计的目标和原则净化空调安装工程的施工组织设计需要遵循一些基本的目标和原则,以确保施工过程的高效性和安全性。
2.1 目标•确定施工活动的顺序和时间表,合理安排各个施工阶段的工作;•分配合适的施工人员和设备资源,提高工作效率;•确保施工质量符合标准和规范;•保障工程安全,预防事故发生。
2.2 原则•合理性原则:施工组织设计应符合工程实际情况和要求,做到合理、可行;•经济性原则:在不影响工程质量和安全的前提下,尽量降低施工成本;•安全性原则:施工过程中要重视安全措施,确保施工人员和设备的安全。
3. 施工组织设计的关键点3.1 施工方案的制定施工方案是施工组织设计的核心内容,它包括了施工的具体步骤、任务分工、工期计划等。
在制定施工方案时,需要考虑以下几个关键点:•按照工程的实际情况,确定施工的具体步骤和顺序;•制定合理的工期计划,确保施工任务的及时完成;•分配合适的人员和设备资源,确保施工过程的高效性;•考虑安全措施,如安装临时围栏、设置警示标识等;•制定施工质量控制措施,如设置质量检查点、执行质量检验等。
3.2 施工人员和设备的安排在净化空调安装工程中,合适的施工人员和设备的安排是非常重要的。
施工人员应具备相关的技能和经验,可以根据施工方案进行任务分工,并且遵守安全操作规程。
设备资源应根据工程的实际需求来选择和安排,确保施工过程的高效性和质量。
3.3 施工质量控制为了确保净化空调安装工程的质量,施工质量控制措施必不可少。
这包括:•建立质量检查点,对施工过程中的关键环节进行定期检查;•进行质量检验,对施工完成的产品和工程进行抽样检验,确保其符合相关标准和规范;•及时处理施工过程中出现的质量问题,防止问题扩大化。
洁净空调工程施工组织设计

洁净空调工程施工组织设计一、项目概述洁净空调工程是指在需要保持空气环境洁净的场所,通过安装和维护洁净空调系统,提供高质量的空气净化服务。
本文将就洁净空调工程的施工组织设计进行详细讨论。
二、施工组织设计1. 项目负责人洁净空调工程的施工项目需要指定一位负责人,负责协调和管理整个工程的各个方面,包括施工进度、工程质量和安全等。
此人应具备相关工程经验和管理能力。
2. 现场布置洁净空调工程施工现场应合理布置,确保施工过程顺利进行。
首先,应根据工程要求搭建临时工棚和仓库,用于存放施工所需材料和设备。
其次,施工场地应划分为不同的施工区域,确保工作流程井然有序。
3. 施工技术方案洁净空调工程施工前,应进行详细的技术方案设计。
方案中应包括施工步骤、施工工艺、施工设备的选用等内容。
同时,还需制定详细的施工计划表,并根据实际情况进行动态调整。
4. 施工过程控制洁净空调工程施工过程需要严格控制,以确保工程质量。
施工人员应按照技术方案和工艺要求进行作业,并进行现场监督和质量检查。
如发现问题,及时采取纠正措施,确保施工质量符合要求。
5. 安全管理洁净空调工程施工过程中,安全是至关重要的。
施工组织设计应包括详细的安全管理计划,包括施工现场安全规范、工作人员安全培训和应急预案等内容。
同时,要做好现场安全巡查和记录,确保施工过程中没有安全事故发生。
6. 资材管理洁净空调工程所需的材料和设备应进行合理的管理。
包括材料和设备的进货、领用、使用记录等。
同时,在施工现场设立专门的材料堆放区,确保材料和设备的妥善保管,防止损坏或遗失。
三、施工经验总结洁净空调工程施工组织设计的成功与否,需要不断总结经验教训,并进行改进。
通过对工程施工的各个环节进行反思和分析,可以不断提升施工质量和效率。
同时,保持与客户的良好沟通,及时解决问题,提高客户满意度。
四、结语洁净空调工程施工组织设计是保证工程质量和安全的关键环节。
合理的施工组织设计和有效的施工管理,将为洁净空调工程的顺利进行奠定坚实基础。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计目录一、工程概况和特点二、施工前准备三、各专业施工进度计划四、施工组织中的协调1、与设计单位之间的协调-2、与监理或甲万之间的协调3、与现场其他施工队伍之间的协调五、各专业施工技术方案(一)、通风空调工程施工方案1、通风管道、配件、部件的制作顺序2、通风管道制作及加工技术惜施3、风管安装4、通风、空调设备安装5、洁净系统制作、安装中必须注意的问题6、保证暖通工程优良质量的主要措施7、关于材料、半成品、成品安装前的检测与验收8、关于风管、消声器安装前的保证项目检测(二)、围护结构施工技术方案1、围护结构施工流程2、彩钢夹芯板安装3、净化结构部分施工节点图(三)、管道工程施工技术方案1、工程概况2、施工方法及措施(四)、电气工程施工技术方案1、工程概况和特点2、施工措施及方法(五)、自流平施工技术方案六、工程测试1、测试的内容2、测试前的准备3、洁净度测试方法七、施工预算八、质量保证措施九、安全生产措施十、材料、物资管理十一、现场文明施工措施附图一、风管的作业顺序及检查要求附图二、通风空调施工流程图附图三、材料管理流程图附表一、施工主要机具进场计划附表二、临时用地表一、 工程概况和特点1、工程概况工程名称:无菌室中央净化系统工程工程地点:厦门市思明区设计单位: :施工工期:90天2、工程特点:本工程位于市第一医院内,整个用地是由两个高差为4m1的平地级成。
制剂楼共五层,一层为成品库,层高4·2M ,二层为库房和机房,层高3·8M,三层为办公等,层高3·8M,四五层制剂室,层高3,8M ,屋顶层设冷却塔及设备间。
总用地:1931.81忧,建筑占地面积:350.4.5m'。
围护结构采朋100厚复合石膏彩钢壁板,顶板采用56厚巧膏岩棉夹芯顶板。
吊顶高度有2·5M 、友2M两种。
通风空调部分包括一一至五层的洁净空调及通风系统,应缩金,瓦系统及真空吸引系统。
净化区洁净级别要求为三十万级、十万级和万级。
工艺及管道部分包括生活给排水、蒸气、蒸馏水等管道安装丁程电气部分包抽。
晌动力电土程和工艺动力电工程的电线、屯瑚、线管、配电柜"插麻等的安装。
二、 施工前准备(一)、组织有关技术人员进一步熟悉图纸。
了解设计意图,展开有关重要技术问题的讨论,精心规划,组织施工方案,组织图纸图纸会审,落实交底工作,确保施工前及时解决、发现图纸中不合理的设计。
(二)、做好施工现场场地安排,合理布置施工现场,安排好材料的卸货和堆放。
严格按照指定地点布置临时用电、用水,其线路、管路要井然有序。
消防、卫生制度严格按照标准化合格现场要求执行。
从一开始就着眼将来,以期达到文明施工现场长效管理的效果。
(三)、落实准备工程进场的施工机具。
(见附表一)(四)、现场项目部及施工临时用地。
(见附表二)(五)、进场施工前安排专人与甲方联系,解决好现场甲方应提供的施工条件,以保证不耽搁工程施工。
(六)、组织强有力的项目部领导班组,确保现场施工事事有人管,人人管有力。
有问题时能及时发现、处理,工程项目管理网络如下图所示:(七)、建立严格的现场质量管理体系,确保工程施工质量,严把质量关,做到防而不漏。
严格按净化规范,层层把关,质量管理责任到人。
出了问题严格追究负责人责任。
质量管理网络图如下:(八)、抓施工,更要抓安全,建立现场施工安全管理网络是抓好安全工作的必要条件,具体安全管理网络如图所示。
各组安全员负责人必须严格执行岗位责任制,切实做好日常安全管理活动。
(九)、根据本工程的工作量合理安排劳动力,各工种各阶段施工人员调配严格执行各分项工程的劳动计划安排,确保工程施工高效、保质。
各准备工作落实就绪后,合理安排日常施工,按计划、有组织地进行工程施工任务。
(现场劳动力及人员安排见附表三)三、各专业施工进度计划本工程进度按照建设单位要求,以及根据工作量拟定为从2002年月日开工至2002年月日竣工,共计90天。
为确保工期如期交付使用,根据不同标段工程情况,特制定各专业施工总进度计划表,详见工程总进度计划表(附表四)。
四、施工组织中的协调1、与设计单位之间的协调因工程的施工设计图在现场施工过程中,会经常遇到因现场实际情况与图纸情况有所出入的现象,因而在二次施工设计时,就必须从现场安装的角度着手,对围护纬构的壁板、顶板进行合理布置,管道定位,为此在可能涉及位置变动,方向改变,甚至牵涉人流、物流或飞流组织改变的时候,;将与设计部门联系,提出疑问并请设计部门给予解释、说明,征求设计意图,以达到对图纸的最佳理解和二次施工设计。
具体程序如下:(1)、施工前,施工单位查找图纸中的问题。
(2)、施工单位向设计部门有关人员提出有关图纸疑问。
(3)、设计部门向施工单位说明、解释以便施工单位理解。
(4)、设计部门对图纸中须变动的部分出更改通知书,并发送到建设单位和施工单位。
作为施工单位,在工程的实施过程中完成对业主的最大承诺和提供最优质的服务也是我公司的一贯宗旨和目标。
在施工过程中与监理或甲方在质量、进度、安全等各万面齐抓共管,互相协调,按时、保质完成工程。
具体协调方式如下:(1)、严格依照ISO9001--2000的质量管理体制,按体系的管理要求和管理程序,抓工程施工中的各个环节。
(2)、按施工程序,按时将工程施工工序通报监理或甲方,如工程开工、各施工工序、隐蔽工程等。
(.3)、服从甲方或监理对工程的照督、检查,按监理程序的要求,及时填写开工报告单、隐蔽工程验收单、工序验收单以及最后的工程竣工验收单等等。
(4)、施工单位按照监理或甲方的要求,对工程各工序进行施工。
3、与现场其他施工队伍之间的协调就该工程而言,有多专业工种在现场作业,工序多,穿插多,而在工期上又比较紧,因而在施工过程中与其他施工队伍以及各专业施工队伍之间达到互相协调、配合施工尤为重要。
(1)、加强对各专业队伍的施工管理,在不同专业工种工序需搭配的地方,应与各专业班组长联系,做到文明协调、互助施工。
(2)、在各专业工序结束移交下一专业工种施工时,应做好工序移交验收记录。
五、各专业施工技术方案(一)通风空调工程施工方案通风空调部分包括一至五层的洁净空调及通风系统,压缩空气系统及真空吸引系统。
其净化空调系统高效送风口、层流罩、空调机组等安装工程,安装时应符合暖风专业设计施工说明和下列施工及验收规范的规定:《通风与空气施工及验收规范》(CWB52A43.-97)《药品生产质量管理规范》(98修)《洁净厂房设计规范》(GR50073-2001)根据GMp规范的和生产工艺的要求,空调净化系统采用组装式净化空调器。
空调风经初、中、高效三级过滤,高效过滤器设在末端送风口上,净化空调系统采用顶送风,侧墙下回风方式,通过沿墙回风支管,再通过吊顶内回风干管集中回至空调机组。
采用全空气低速单风道系统,气流组织方式为乱流,局部百级洁净室采用自带风机吊装式的洁净层流罩""净区空调管道采用优质镀锌钢板咬口制作·排风系统风管采用玻璃钢制品。
风管材料厚度的选定以及法兰、三通、弯头、变径管等部件的作法均参见《全国通用通风管道配件图表》。
空气洁净技术是一门高要求的综合性技术,旨在对生产环境中的尘埃、细菌、带菌微生物等加以控制,从而达到保证产品高精度、高纯度和高可靠性的目的。
根据这些特殊要求,空气洁净系统的制作安装,除应按照国家规范要求进行施工之外,还必须根据具体情况采取一定的技术措施,以满足洁净系统安装的洁净度、严密性的要求。
1、通风管道、配件、部件的制作顺序:板材搬运清洗油污制咬口折方清除表面油污组合铆接成型擦洗内表面检验封闭管口成品堆放。
风管的作业顺序及检查要点(见附图一)2、通风管道制作及加工技术措施:(1)、板材必须有质保书,外观检查必须达到平整、光滑、无划痕、无锌层剥落,且符合设计要求,否则不得使用。
(3)、在加工过程申,为避兔铁皮被划磨出伤痕,破坏锌层或沾染灰尘,应在平整的水泥地面铺上厚度为3㎜的布橡皮板,在橡皮板上下料(4)、在剪切、制咬口、拼接、折方、搬运片料时,应采用存放架或四轮小推车接料转送,不得触地拖拉。
(5)、半成品应堆放在置有橡皮板的平台上。
(6)、法兰的加工除边长(或直径)按规范要求外,还应各做到:①、型材必须达到优质标准,不得有严重锈蚀、结皮或麻点。
②、法兰组焊接缝[平整度错口不大于0.5㎜,铆钉必须经过镀碎处理,铆钉口间距不大于100㎜(螺孔间距不大于120㎜),孔距准确,应具有互换性。
③、焊渣、焊接飞溅物、浮锈应彻底清除干净。
④、涂刷附着力强的防锈底漆二度,螺孔及转角不得由油漆淋滴现象。
⑤、内管、部件、配件半成品组合,应先将咬口处污物清除干净,组合铆接后,采朋涂胶或锡堵塞缝隙和孔洞。
翻边宽度一致,应大于7㎜,但不得过度,以免遮盖住螺孔,不平整度小于1㎜。
⑥、成品存放必须分类搁平,不得扭曲。
注意保护漆面不受磨损。
⑦、需加固的风管,加强筋只允许设置在外壁上不得采用凸接方式加固⑧、风管的清洗风管清洗是一道很重要的工序,国产的镀锌钢板都没有经过脱脂处理,钢板表面涂有大量的油脂,若不清洗干净,则会在运输、安装及以后的运行过程中染尘,长期使用过程中可能导致一次性的积尘飞扬,使过滤器前的空气含尘浓度突然增大,这对高效过滤器的便用有很不利的影响,所以必须清洗。
清洗的目的主要是除尘和脱脂。
除尘可用清水或纯水加中性清洗剂,脱脂的方法可用三氯乙烯或工业酒精。
清洗的顺序为:清水或纯水洗中性清洗剂清洗用三氯乙烯或工业酒精脱脂清水或纯水洗洁净布擦洗白绸布检验。
(不变色为合格)合格以后的风管立即用塑料薄膜封口处理。
⑨、成品的检查验收设专人负责,认真做好全面检查,并将填写的报验表随同洁净的风管、部配件交验员检验查收入库。
⑩、负责签定验收后再封口,封口材料用优质柔性塑料薄膜(其各边超过法兰100㎜左右)。
最后封口部位用胶布箍扎严密,然后存放。
3、风管安装(1)、风管启封安装前必须做到:①、对所需安装的风管走向测位、放线,在安装吊托支架时,不允许边安装边敲打,避免灰尘进入风管。
②、洁净内管开封过程中,严格禁止与其它工程交叉作业。
③、厂房外墙壁必须全部砌好,门窗安装完毕,玻璃上好,所有孔洞封闭严密,避免外界污物侵入。
④、厂房内隔断必须待洁净风管安装完毕,端口封好后才可施工。
防止墙壁砖缝积尘被震动飞入风管内。
⑤、地坪和外墙进行全面清扫,并用吸尘器清除浮尘。
地面用清水冲刷干净,经常保持良好的环境,安装工人先在门外更衣室换衣、换鞋后再进入室内施工。
(2)、洁净风管安装顺序:从主管根部开始向前安装,风管一经开封,即与法兰连接好,避免敞口时间过长灰尘侵入风管内。
暂不相接的一边瑞口不要启口。
(3)、空调风管法兰密封垫料采用厚度为6㎜的海绵橡胶,垫料接口方式采用梯形接口,安装备、风口连接处应设高强度光面合成革软接头,L<=250㎜,光面向里,各接逢处应严密不漏风。
