施工升降机安装流程
升降机安装施工方案

升降机安装施工方案升降机安装施工方案一、施工准备1. 确定施工区域和施工范围。
2. 明确升降机的具体类型和规格。
3. 准备所需的施工设备和工具。
4. 获取相关的施工许可证和资质证书。
5. 制定详细的施工计划和时间表。
二、施工过程1. 安装机井和配重块:根据设计要求,在施工区域内挖掘机井,并安装好机井扶壁、门框和门套。
同时,根据升降机的负载要求,安装相应数量和重量的配重块。
2. 安装导轨:根据设计要求,在机井内安装好导轨。
导轨需要精确安装,保证升降机的平稳运行。
3. 安装升降机底坑:在施工区域地面上挖掘底坑,并按照设计要求进行施工。
底坑要保证坚固和稳定,以防止升降机在使用过程中发生倾斜或移动。
4. 安装主机和控制系统:根据设计要求,将升降机主机安装在机井内,并与控制系统进行连接。
主机和控制系统要经过严格的检测和调试,确保其正常运行和安全性能。
5. 安装门套和门扇:根据设计要求,安装好机井门套和门扇。
门套要确保与导轨的连接紧密,并具有良好的密封性能。
门扇要保证开启和关闭的灵活性和安全性。
6. 进行绝缘和接地:根据相关规定,对升降机进行绝缘和接地处理,以确保使用过程中的安全性。
7. 进行试运行和调试:完成施工后,对升降机进行试运行和调试。
测试升降机的各项功能和性能,并进行必要的调整和修正。
三、安全措施1. 施工人员必须穿戴好安全防护用具,如安全帽、防护眼镜、防护手套等。
2. 施工现场必须设置明显的警示标志,确保施工区域的安全。
3. 施工期间,必须按照相关规定对升降机进行定期检查和维护。
4. 施工人员在操作升降机时必须严格遵守操作规程,确保操作安全。
5. 施工现场必须保持整洁,避免杂物和工具堆放过多,以免影响施工和操作安全。
四、施工总结1. 升降机安装施工过程中必须严格按照设计要求和施工规范进行操作,确保安全性能和使用效果。
2. 施工人员必须具备相关的资格证书和工作经验,能够熟练操作和维护升降机设备。
3. 施工期间要加强沟通和协调,及时解决施工中出现的问题和难题。
施工升降机的安装步骤

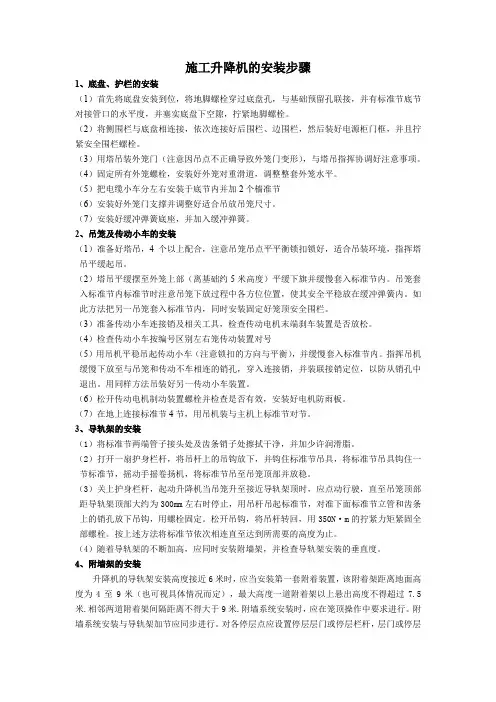

施工升降机的安装步骤1、底盘、护栏的安装(1)首先将底盘安装到位,将地脚螺栓穿过底盘孔,与基础预留孔联接,并有标准节底节对接管口的水平度,并塞实底盘下空隙,拧紧地脚螺栓。
(2)将侧围栏与底盘相连接,依次连接好后围栏、边围栏,然后装好电源柜门框,并且拧紧安全围栏螺栓。
(3)用塔吊装外笼门(注意因吊点不正确导致外笼门变形),与塔吊指挥协调好注意事项。
(4)固定所有外笼螺栓,安装好外笼对重滑道,调整整套外笼水平。
(5)把电缆小车分左右安装于底节内并加2个樯准节(6)安装好外笼门支撑并调整好适合吊放吊笼尺寸。
(7)安装好缓冲弹簧底座,并加入缓冲弹簧。
2、吊笼及传动小车的安装(1)准备好塔吊,4个以上配合,注意吊笼吊点平平衡锁扣锁好,适合吊装环境,指挥塔吊平缓起吊。
(2)塔吊平缓摆至外笼上部(离基础约5米高度)平缓下旗并缓慢套入标准节内。
吊笼套入标准节内标准节时注意吊笼下放过程中各方位位置,使其安全平稳放在缓冲弹簧内。
如此方法把另一吊笼套入标准节内,同时安装固定好笼顶安全围栏。
(3)准备传动小车连接销及相关工具,检查传动电机末端刹车装置是否放松。
(4)检查传动小车按编号区别左右笼传动装置对号(5)用吊机平稳吊起传动小车(注意锁扣的方向与平衡),并缓慢套入标准节内。
指挥吊机缓慢下放至与吊笼和传动不车相连的销孔,穿入连接销,并装联接销定位,以防从销孔中退出。
用同样方法吊装好另一传动小车装置。
(6)松开传动电机制动装置螺栓并检查是否有效,安装好电机防雨板。
(7)在地上连接标准节4节,用吊机装与主机上标准节对节。
3、导轨架的安装(1)将标准节两端管子接头处及齿条销子处擦拭干净,并加少许润滑脂。
(2)打开一扇护身栏杆,将吊杆上的吊钩放下,并钩住标准节吊具,将标准节吊具钩住一节标准节,摇动手摇卷扬机,将标准节吊至吊笼顶部并放稳。
(3)关上护身栏杆,起动升降机当吊笼升至接近导轨架顶时,应点动行驶,直至吊笼顶部距导轨架顶部大约为300mm左右时停止,用吊杆吊起标准节,对准下面标准节立管和齿条上的销孔放下吊钩,用螺栓固定。
施工升降机安装拆卸工艺(三篇)

施工升降机安装拆卸工艺一、安装前准备工作安装前应组织有关人员认真研究,熟悉图纸,依据GB50278-98《起重机安装工程施工及验收规范》、施工升降机检验规则(GB/T10053-xx)等标准执行。
参加安装、架设的人员必须取得相应岗位的上岗资格证。
l、熟悉现场条件及要安装升降机的技术性能,认真编写施工作业指导书和安全技术交底,根据作业指导书和安全技术交底,组织所有施工人员参加,进行全面的安全技术交底,从而达到安全生产有措施,文明施工按规范。
2、确定升降机安装基座的合适位置,并应按安装基座图及要求制作基础。
3、应配备一个专供升降机使用的电源箱,电源的能力必须满足升降机功率的需求,电源箱距工地变电室的距离不大于30m。
两个吊笼的电源引入电缆为25mm2的铜电缆线。
如距离超过3Om,应适当增加电缆的截面积。
4、根据需要,自制站台附件,如:过桥板、安全栏杆、站台层门等。
5、确定附墙架与建筑物的连接方式,按需要准备好预埋件或固定件等。
6、根据所选定的附墙架的连接方式,准备好连接螺栓及预埋件。
7、应配备合适的起重设备及安装所需的各种工具。
二、安全技术要求l、安装场地应清理干净,并有标志杆围护,禁止非工作人员进入施工场地之内。
2、防止安装地点上方掉落物体,必要时要加安全网。
3、安装过程中必须有专人负责统一指挥。
4、吊笼上的零件必须放置平稳,不得漏出安全栏外。
5、利用小吊杆进行安装时,禁止超载,吊杆只可用来安装和拆卸升降机零部件,不得用于其他用途。
6、吊杆上有悬挂物时,严禁开动吊笼。
7、作业人员应按高空作业的安全要求,包括必须戴安全帽、系安全带、穿防滑鞋等。
不要穿过于宽松的衣裤,应穿工作服,以免工作时被卷入运行部件中,造成事故。
8、严禁酒后进行安装、拆除作业;夜间施工时,必须有良好的照明设施;雷雨天、雪天或六级以上大风天气时,严禁进行安装、拆除作业。
9、吊笼在运行时作业人员的头、手绝不能伸出安全栏杆外。
10、如果有人在导轨架上或附墙架上作业时严禁开动吊笼,当吊笼运行时严禁作业人员进出吊笼。
施工升降机的安装

施工升降机的安装是施工现场必不可少的一项工作,它可以提升物品和工人,提高施工效率,减少安全事故的发生。
下面将详细介绍施工升降机的安装步骤及注意事项。
一、施工升降机的安装步骤1. 确定施工升降机的类型和规格。
根据施工现场的具体情况和施工需求,选择合适的升降机类型和规格,如单柱升降机、双柱升降机、桥式升降机等。
2. 进行土建基础的施工。
根据升降机的重量和使用要求,在施工现场进行土建基础的施工,包括挖土、浇筑混凝土等工作,保证基础的稳固性。
3. 安装升降机的主体结构。
根据升降机的具体型号和尺寸,安装升降机的主体结构,包括立柱、横梁、导轨等部件,使用螺栓和焊接等方式进行固定。
4. 安装升降平台。
根据升降机的设计要求,安装升降平台,包括底板、栏杆、防护装置等部件,确保平台的平整和安全性。
5. 安装电气设备和控制系统。
根据升降机的电气设计要求,安装电气设备和控制系统,包括电动机、电缆、按钮等部件,确保电气系统的正常运行。
6. 进行试运行和调试。
在安装完成后,对升降机进行试运行和调试,包括检查电气系统、升降平台、安全装置等部分的工作状态,确保升降机的正常使用。
二、施工升降机安装的注意事项1. 选择合适的安装地点。
施工升降机的安装地点需要平整稳固,能够承受升降机的重量和使用压力,同时需要考虑施工现场的布局和使用要求。
2. 确保安装过程的安全。
在安装过程中,需要严格按照施工方案和安全操作规程进行操作,避免人员和设备的意外伤害和损失。
3. 注意施工升降机的稳定性和承载能力。
在安装过程中,需要保证施工升降机的稳定性和承载能力,避免升降机倾斜、崩塌等安全事故的发生。
4. 安装电气设备和控制系统时要充分考虑施工现场的环境条件和使用要求,选择合适的设备和控制系统,确保正常运行。
5. 在试运行和调试过程中,需要仔细检查升降机的各项工作状态,如电气系统、升降平台、安全装置等,确保安全可靠。
6. 定期检查和维护升降机。
在升降机安装完成后,需要定期对其进行检查和维护,保证升降机的正常使用和安全运行。
施工升降机安装与拆卸施工方案

施工升降机安装与拆卸施工方案
一、施工升降机安装
1、安装前准备
(1)调查建筑物结构和地基情况,确定安装位置;
(2)准备施工升降机、支承架、安装螺栓及其他安装配件;
(3)检查操作场地安全措施,铲除地面杂物,清理建筑“尾气”;
(4)施工升降机安装前,应检查施工升降机部件有无破损或受潮等现象,如有应更换;
(5)施工前应将变压器抽头线头全部拔下;
(6)根据施工计划,综合考虑现场条件,确定施工升降机的安装位置。
2、安装步骤
(1)将施工升降机调节到缷载模式,放置在安装位置;
(2)安装支承架,支承架螺栓紧固;
(3)安装施工升降机,将起重机塔安装在支撑架上;
(4)安装气缸,将气缸连接到施工升降机塔上;
(5)安装电气配件,将电气元件连接到施工升降机下端;
(6)安装操作盒,将操作盒安装在施工升降机上;
(7)安装安全装置,将安全装置安装在施工升降机上;
(8)安装安全护栏,将安全护栏固定在施工升降机附近;(9)安装固定装置,将固定装置固定在施工升降机上;(10)安装柱脚面板,将柱脚面板螺栓固定。
3、调试
(1)打开电源,按施工升降机操作程序。
升降机安装_施工方案

升降机安装_施工方案一、前期准备工作在进行升降机的安装工作之前,需要做好以下前期准备工作:1.确定安装位置:根据建筑结构和使用需求,确定最适合安装升降机的位置。
2.安装环境准备:确保安装位置周围环境空旷,便于施工人员操作和安全作业。
3.材料准备:准备好所需的安装工具和材料,包括螺丝、螺栓、螺母、支架等。
4.确定安装方案:根据建筑结构和安装要求,制定详细的安装方案,包括安装步骤、安装顺序、安装要点等。
二、安装工作流程1. 安装底座•在安装位置标注好底座的位置,并进行基础处理,确保底座安装稳固。
•将底座按照规定位置固定好,采用螺丝和螺母进行固定。
2. 安装支架•根据安装方案,确定支架的安装位置和数量。
•将支架依次安装在底座上,使用螺丝进行固定。
3. 安装升降机主体•将升降机主体放置在支架上,并根据安装方案进行固定。
•连接升降机的电源线和控制线,确保连接正确稳固。
4. 调试及验收•启动升降机,进行调试和测试,确保升降机运行正常、安全。
•对安装工作进行全面检查,确认无误后进行验收,确保安装工作符合要求。
三、安全注意事项在进行升降机安装施工过程中,需要注意以下安全事项:1.穿戴好安全装备,如安全帽、安全鞋等,确保个人安全。
2.严格按照安装方案进行操作,不得擅自更改安装流程。
3.施工现场要保持整洁,避免杂物堆积和扩大安全隐患。
4.注意电气安全,避免操作失误导致电路短路或漏电,造成安全事故。
四、总结升降机的安装工作需要严格按照安全规范和安装方案进行,确保安装质量和安全性。
只有在经过严谨的施工过程和严格的验收标准后,升降机才能正常运行,为使用者提供安全、便捷的服务。
以上为升降机安装的施工方案,希望对您有所帮助。
希望这篇Markdown文档符合您的要求。
施工升降机安装步骤

施工升降机安装步骤①、安装、拆卸顺序图:②、升降机安装:1、将基础表面清扫干净。
2、安装底盘用水平尺找平,拧紧地脚螺栓。
3、安装基础节,拧紧螺栓。
4、安装吊笼下缓动弹簧。
5、用起重设备将吊笼吊起就位。
6、松开电动机上的制动器,方法是:首先拆下两个开口销,拆掉前在螺母开口处做个记号,便于复位而后旋紧两个螺母,务必使两个螺母平行下旋,直至制动器松开可随意拔动制动盘为止。
(SEW电机详见对应的电机使用说明书)。
7、用起重设备吊起传动小车。
8、从标准节上方使传动小车就位。
9、将传动小车与吊笼的连接耳板对好后,穿入销轴,并固定。
(带超载装置的升降机穿入传感器销,并将止动槽向上,装上固定板)。
10、将制动器复位。
11、用水平仪或线坠测量导轨架的垂直度,保护导轨架的各个立管在两个相邻方向上的垂直度W1/1500。
12、在地脚螺栓处底盘和基础间垫入不同厚度的调整钢板,用以调整导轨的垂直度。
13、当导轨架调整到垂直时,用350N.m的力矩压紧4个地脚螺栓。
14、用同样的方法调整外笼门框的垂直度,使外笼门的垂直度在两个相近方向W1/1000。
15、安装好吊笼顶上的护身栏杆。
16、调整门锁。
③、吊笼、外笼安装完毕后的调整:1、检查所有用于运输的垫木或螺栓等是否全部除掉。
2、齿轮与齿条的啮合侧隙应保持在0.2-0.5mmo3、导轮与齿条背面的间隙为O.5mmo4、各个滚轮与标准节立管的间隙为0.5mm。
5、所有门应开关灵活。
6、安装缓动弹簧。
④、导轨架的安装:1、将标准节两端管子接头处及齿条销子处擦试干净,并加少量润滑脂。
2、打开一扇护身栏杆,将吊杆上的吊钩放下,并钩住标准节吊具。
3、用标准节吊具钩住一节标准节。
带锥套的一端向下。
4、起吊标准节,将标准节吊至笼顶部,并放稳。
5、关上护身栏杆,启动升降机。
当吊笼升至接近导轨顶部时,应点动行驶,直至接近导轨架顶部大约为300mm左右时停止。
6、用吊杆吊起标准节,对准下面标准节立管和齿条上的销孔放下吊钩。
施工升降机的安装

施工升降机的安装1、防护围栏安装把防护围栏基础构架吊放在基础平面上,旋上与基础预埋底架连接的M30的4只螺栓,但暂不拧紧,用水平仪校正轨架接口,使其四个脚同一水平,并填实构架与基础间的空隙,尔后拧紧连接螺栓;当吊笼安装就位后可安装门框(连同直拉门)、接长墙板、侧墙板及后墙板,使活动门上下开启灵活。
2、导轨架安装(1)先把标准节Ⅰ、Ⅱ安装在基础构架接口上,拧紧联接螺栓,然后逐节安装其余标准节,在每次标准节安装前应分别将标准节插口清除杂物,并涂抹少量黄油,在每加高10m后用经纬仪检查导轨架垂直度<1/1000,一当发现超差应及时用支撑加以校正。
(2)在标准节加装到9m后必须加设附着支撑架,一端与标准节固定,另一端用扣环与过道竖杆固定,过道竖杆并列四杆,用联接块固定在防护围栏后墙板上,从基础一直架设至顶部,每隔3m加设过桥联杆,中间两根竖杆由附墙撑杆联结到预埋在建筑物上的支撑底座,要求墙面能承受53kN的反力。
过道竖杆兼作楼层平台框架,以便加设登楼跳板,每次末节(最高节)过道竖杆上均需套上防水盖子。
3、吊笼安装用12t汽车吊把吊笼在导轨上就位后,调整上、下、左、右导向轮及压轮位置,使齿轮与齿条的齿合满足使用手册要求。
4、头架和对重系统的安装(1)把头架、绳索护架等吊到吊笼顶。
(2)把吊笼升到导架顶端以下500mm处,用安装起重吊杆把头架吊到导架顶,并用螺栓固定。
(3)把绳索绕过头架的滑轮并放到地面的对重上。
(4)在吊笼顶上安装钢绳护架。
(5)靠地面人员的帮助,把钢丝绳系到对重上,并用钢绳夹紧。
(6)调整钢丝绳,使绳索偏心绳具限位开关位于限位样板中间。
(7)确保对重通道畅通无阻,对重滚轮与导轨的总间隙应调整到1mm。
(8)当对重碰缓冲弹簧时,吊笼顶离头架的距离要确保300mm 以上。
5、电气安装(1)电缆导向架按施工图要求固定在过道竖杆上,并保持电缆筒上方的同一垂直线上。
(2)升降机的电源必须重复接地,保证升降机的安全运行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工升降机安装流程
一、施工升降机安装及安全常识
1、强化安全培训,提高安全意识,严格高空作业操作规范。
2、穿劳保服,穿防滑,戴安全帽,系安全带,严禁酒后作业,严禁雷、雨、雪或风速超过6级等劣气候作业。
3、持证上岗。
4、设置警示标志,禁止非工作人员进入现场,防止高空坠物,必要时加安全防护网。
二、施工升降机安装前的工作衔接
1、进行安装工作安排,落实安装人员到达;
2、安装吿知书,安装前确认是否有“安装吿知书”,否则不得进行安装,并及时报吿,经售后服务中心领导同意
后方可进行提前安装,(特殊情况下使用单位需写出相关的书面“承诺书”);
3、甲方是否提供落实好辅助设备塔吊(吊车),经纬仪和现场协调员;
4、甲方提供在20米内不小于25平方的电缆线是否准备好(从工地配电室到电梯外电箱的进线);
5、仔细核查现场物资(设备)是损伤,各配件是否有遗失;
6、协调确认施工升降机上下运行通道障碍物是否拆除;
三、施工升降机安装与调试检验
1、清理基础将基础清扫干净,清除积水,杂物;
2、安装底架基础节垂直度校准
1)、底架用塔吊(吊车)将底架吊运至基础上,调整好位置后套入预埋地脚螺栓(待拧紧)如遇基础不平整,八字支架应向基础低的一侧;
2)、基础节,选出基础节安在底架上,用基础螺栓紧固。
3)、垂直度校准用水平仪检测基础节主弦管的四个管口是否水平,垂直;
4)、垂直度校准后,再升6个标节(应先在地上将各标节用标节螺栓联接固定)用塔吊吊起使标准节弦管与基础节弦管口对应吻合,穿好螺栓拧紧,
5)、装上缓冲弹簧座并与基础节联接用螺栓拧紧(也可待主机装完后安装弹簧座);
3、安装时,各标节主弦管的4个接口和各标节联节螺栓均需抹上黄油防锈;
4、安装笼子及驱动架
1)、将两个笼分别用塔吊吊起套在导轨架上并缓缓放下于缓冲弹簧上;
2)、分别将两个驱动架的各背轮及轮调至最大间隙、用吊车吊起安装吊笼上方穿好联接销轴并联接好;
5、安装好吊笼防护栏;
6、安装好地面防护围栏;
7、安装下限位碰块和下极限位碰块
接通升降机电源并试运行,首先检查确认安装无误后,用点动试运行,根据驱动板极限开关实际位置,将下限位碰块和下极限位碰块装好,防止吊笼撞底,(下限位碰块的安装位置,应保证吊笼载向下运行时当开关触及下限位碰块时自动切断控制电源而达到停车),停车后吊笼底与地面缓冲弹簧的距离为100-400MM ,吊笼
进门坎与门框架门坎平齐,下限位碰块的安装位置应保证极限位开关在下限位开关的动作之后产生动作,而且吊笼不撞击缓冲弹簧,限位开关和极限开关调整合后,便可进行导轨架接高及附着架的继续安装作业;
8 安装升节继续安装直到期需要的高度,每间隔6-9米安装一道附着架;
9、安装附着架,
1)、安装附着架的基本条件(机具:电水钻一台)尽量水平安装附着架,其夹角不大于8度,第1道附着6-9M , 之后每一道附着间隔距离不超过9M ;
2)、根据场地对附着进行定位后;
3)、先用V型螺栓安好后联接杆;
4)、用小架与后联接杆联接好;
5)、再用大架与小架联接好;
6)、又用大架与联接杆联接好;
7)、最后用联接杆与联接座联接好;
8)、打孔固牢,以联接座螺栓孔定位开钻,将梁或板钻穿,用穿墻螺栓通,随之用螺栓固牢;
10、电缆线支架每6米安装电梯电缆线支架一道(通常支架安至总高度的中间距离或接近于中间位置即可);
11、安装上限位碰块和上极限碰块
当导轨架高度达到要求高度时,必须安装限位碰块和上极限碰块,先安装上极限位碰块,该碰块的安装位置和吊笼向上运行到期极限开关,碰到极限块而停止,此时吊笼底高出施工层约150-200MM,且吊笼上部距导轨顶部距离大于 1.5米,然后安装上限位碰块,上限位碰块的位置保证吊笼向上运行至限位开关停止,其吊笼底部与最高施工层平齐;
12、调试各滚轮将所有的背轮,滚轮间隙调好以保证吊笼运行平稳.;
1)、侧滚轮的调整:成对调整导轨架主管两侧的对应导向滚轮,与导轨架主管的间隙为0.5MM左右,校对好后用200N.M的力矩将联接螺栓紧固;
2)、上、下双滚轮的调整,用垫高吊笼外侧的方法,使下轮脱离轨进行调整,上下滚轮垂直,受力均匀,使驱动板上减速箱齿轮和安全器齿轮同齿条,啮合沿齿长方向不小于50%,调好后用250N.M的力距将联
接螺栓紧固;
3)、背齿轮的调整,在驱动板背后的安全钩和齿条背之间塞把大螺丝刀,使背轮与齿条背脱离,转动背轮偏心套调整间隙,使驱动齿与齿条的啮合侧隙为0.3-0.5MM,啮合接触面设齿高不小于40%,调整后用
300N.M的力矩将联接螺栓紧固;
13、全面自检所有的安装工作结束后,应再复检各紧固有无松动,是否达到规定拧紧力矩,然后进行全面的检
测确认(在客户没有特殊要求下通常未做防坠试验);
14、试运行在限位碰块安装完毕后,应反复试验3次,以达到校验其升降动作的准确性和可靠性;
四、验收与交付使用
1、如实填写施工升降机安全检查记录表,请工程方负责人监理等相关人员现场检查安装及各运行指标是否正常,签属验
收意见;
2、将自检验收资料转资料室呈报所在地安检部门,审核发放“施工升降电梯使用证”,公司出具“施工电梯
启用通知”;
五、利用吊杆(电动起重机)安装导轨架(通常是在没有塔吊的时候使用)
1、将吊笼至最低位置;
2、开动吊杆上起重卷扬机放下钢丝绳和吊具;
3、用吊具挂好一个标准节,吊到笼顶放平稳,(可吊2-3个标节在笼顶),然后将吊杆转到安全角度,确认在运行
时不与周围建筑障碍物碰撞;
4、安装人员带上安装所需的联接螺栓力矩扳手等工具,在笼顶操作升降机,到安装位置,在距导轨架顶端250MM
时应立即停止运行(绝不能冲顶);
5、安装,将一个标节吊到略高出导轨架忆接20MM,调整方位对正接口放下使4个止口完全吻合,立即穿好螺
栓拧紧,解下吊具,收回钢丝绳,转至安全方位,重复继续作业;
6、随时检查扬安装导轨架的直度并即时整改效正;。
