兰考县西湖公园棚户区改造项目8#住宅楼雨季专项施工方案审批:河南宏宙建筑工程年月日雨季专项施工方案报审表工程名称:兰考县西湖公园棚户区改造项目8#住宅楼雨季专项施工方案1. 编制依据根据河南正鼎建筑设计设计的兰考县西湖公园棚户区改造项目8#住宅楼施工图纸。
1.2国家现行的技术政策、技术标准、施工及验收标准、工程质量评定标准及操作规程。
建设工程质量管理条例建筑工程安全生产管理条例建设工程安全防护、文明施工措施费用及使用管理规定生产安全事故报告和调查处理条例城市排水许可管理方法城市市容和环境卫生管理条例《河南省建设工程质量管理条例》《房屋建筑工程技术资料管理规程》《河南省建设工程施工安全管理规定》《生产安全事故应急预案》建筑边坡工程技术标准 GB50330-2013安全防范工程技术标准 GB50348-2014建设工程施工现场消防安全技术标准 GB50720-2011施工企业安全生产评价标准 JGJ/T77-2010建筑施工现场环境与卫生标准 JGJ146-2013施工现场临时用电安全技术规程 JGJ46-2012建筑施工钢管脚手架安全技术标准 JGJ130-2011建筑施工高处作业安全技术标准 JGJ80-2011塔式起重机安全规程 GB5144-2012兰考县质检站气象记录《建筑工程施工手册》2. 工程概况工程名称:兰考县西湖公园棚户区改造项目8#住宅楼工程地址:兰考县文明路西段北侧建设单位:河南兴兰置业设计单位:河南正鼎建筑设计勘察单位:开封市九州工程设计监理单位:河南铭信工程监理咨询施工单位:河南宏宙建筑工程3. 组织准备为保证工程施工安全、有序的进行,项目部成立以项目经理为组长的防汛领导小组,全面领导和落实解决雨期施工前的各项准备工作及雨期施工过程中发生的各种问题。
组长:副组长:组员:物资部做好雨期材料物资准备工作,在雨季施工之前确保雨施物资到位,具体材料如下表:5.办公区、职工生活区及仓库准备5.1项目部对现场所有临建进行一次全面的检查,确保屋面不漏水、场区不积水、室内不进水,遇雷雨大风天气不破坏。
2017年雨季施工专项施工方案

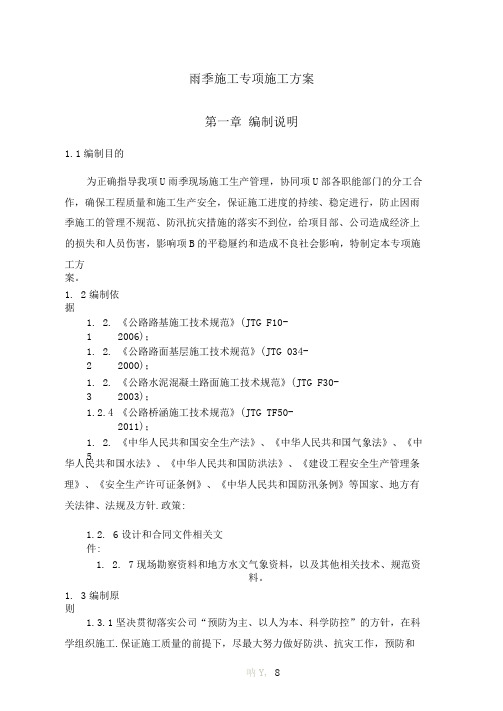

雨季施工专项施工方案第一章 编制说明1.1编制目的为正确指导我项U 雨季现场施工生产管理,协同项U 部各职能部门的分工合 作,确保工程质量和施工生产安全,保证施工进度的持续、稳定进行,防止因雨 季施工的管理不规范、防汛抗灾措施的落实不到位,给项目部、公司造成经济上 的损失和人员伤害,影响项B 的平稳屜约和造成不良社会影响,特制定本专项施 工方案。
1. 2编制依据 1. 2. 1 《公路路基施工技术规范》(JTG F10-2006);1. 2. 2 《公路路面基层施工技术规范》(JTG 034-2000);1. 2. 3 《公路水泥混凝土路面施工技术规范》(JTG F30-2003); 1.2.4 《公路桥涵施工技术规范》(JTG TF50-2011); 1. 2. 5 《中华人民共和国安全生产法》、《中华人民共和国气象法》、《中 华人民共和国水法》、《中华人民共和国防洪法》、《建设工程安全生产管理条 理》、《安全生产许可证条例》、《中华人民共和国防汛条例》等国家、地方有 关法律、法规及方针.政策: 1.2. 6设计和合同文件相关文件:1. 2. 7现场勘察资料和地方水文气象资料,以及其他相关技术、规范资料。
1. 3编制原则 1.3.1坚决贯彻落实公司“预防为主、以人为本、科学防控”的方针,在科 学组织施工.保证施工质量的前提下,尽最大努力做好防洪、抗灾工作,预防和最大限度的减少雨季自然灾害造成的人员伤亡和财产损失。
1.3.2成立防汛、抗灾领导小组;全面部署,统一指挥,分级负责;做到任务清楚,贵任明确。
1.3. 3遵循自然规律,依靠科学技术,工程措施和非工程措施相结合。
1.3. 4密切结合工程施工现状,与施工进度、社会环境相适应,并在实施过程中不断加以修订、完善。
1.3. 5充分考虑到方案的实用性和可操作性。
第二章雨季主要施工方法1.1雨季施工准备1.L 1技术准备1.1.1.1雨季施工前,进行信息调査工作,确认历年来施工现场周W大雨后的积水1W况,本着“预防为主、以人为本、科学防控”的方针原则,在密切结合工程施工现状的前提下,编制雨季施工技术方案、防汛抗灾措施方案和应急预案, 并组织相关施工人员学习、演练。
雨季施工专项方案(通用8篇)

雨季施工专项方案雨季施工专项方案(通用8篇)为了确保工作或事情顺利进行,常常需要预先制定方案,方案是阐明行动的时间,地点,目的,预期效果,预算及方法等的书面计划。
制定方案需要注意哪些问题呢?下面是小编整理的雨季施工专项方案,仅供参考,希望能够帮助到大家。
雨季施工专项方案1第一章雨季施工管理目标1雨季施工:雨季施工主要以预防为主,采用防雨措施及加强排水手段,确保雨季施工的正常进行.2积极配合政府部门做好雨季施工的防汛救助工作。
第三章施工部署本工程正值雨季施工的重点工序包括:土方工程施工,绿化工程,做好整个工程的防、排水工作是整个工程施工质量、安全和工期的有力保证。
1材料、物资准备根据施工现场的实际情况,配备材料计划如下:施工现场保证道路随时畅通。
2人员部署配备了40人组成的雨季防汛施工抢险小组,随时准备调用。
3现场工作部署1)在雨季来临之前,应做好施工人员的雨季培训工作,要组织各施工班组对各自责任范围内的施工项目进行一次防雨、防潮情况的全面检查。
施工现场的准备工作,包括施工材料、临时设施、临电、机械设备、防护等项工作。
要做到现场排水畅通,降雨时场地内地坪、道路无积水。
2)检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。
3)施工现场、生产基地的工棚、仓库、食堂临时住房等应在雨季施工前进行全面检查和整修,保证道路不塌陷,房间不漏雨,场区不积水。
4)现场道路旁排水沟,保证不滑、不陷、不积水。
清理现场障碍物,保持现场道路畅通。
道路两旁1m范围内不要堆放物品,且堆放高度不宜超过1.5m,保证视野开阔。
5)雨季所需的材料、设备和用品。
水泵、抽水软管、塑料布等雨季所需材料要及时运至施工现场,做好准备;水泵等设备应提前安装好并试运行。
6)雨季前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。
7)在现场设立48小时天气预报黑板,由兼职天气预报员每日更新最近天气情况。
雨季施工方案2017-5

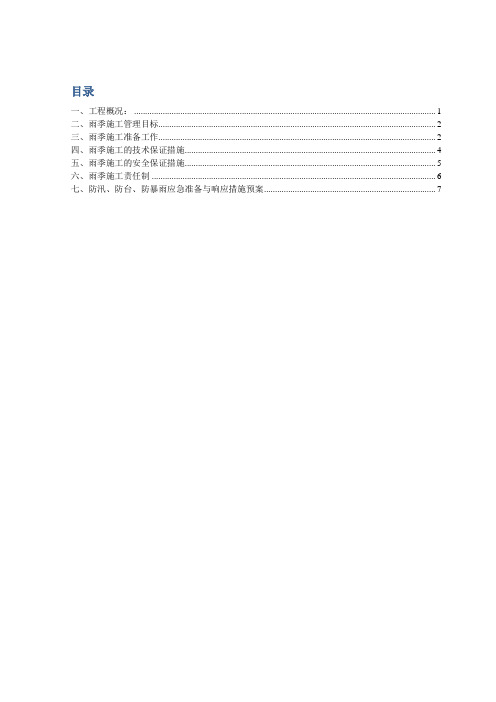

目录一、工程概况: (1)二、雨季施工管理目标 (2)三、雨季施工准备工作 (2)四、雨季施工的技术保证措施 (4)五、雨季施工的安全保证措施 (5)六、雨季施工责任制 (6)七、防汛、防台、防暴雨应急准备与响应措施预案 (7)一、工程概况:工程位于沈阳市浑南区,属华北暖温带季风气候,并有明显的海洋性气候特征。
沈阳气候受季风影响较大,四季分明,夏季平均温度24℃, 沈阳属于北温带受季风影响的半湿润大陆性气候.全年气温、降水分布由南向东北和由东南向西北方向递减。
沈阳的冬季漫长每年的11月15日至次年4月1日为冬休期全年有效施工时间为225日历天;春季多风天气较多;夏季热而多雨,空气湿润,秋季短促多风天气较多。
本工程于2016年7月份开始基础开挖,基础开挖由甲方直接分包,本工程将跨三个年度.根据沈阳地区的气象资料,六、七、八月份为多雨季节,故该工程施工经历三个雨季,根据总进度计划,经历雨季施工的分项工程为:土方开挖、基础结构、屋面工程、外墙保温及涂料等,为保证雨季施工的正常进行以及雨季的施工安全,特制定本方案。
二、雨季施工管理目标雨季施工主要以预防为主,采取防雨措施及加强排水手段,做好雨季施工的信息反馈工作,对容易发生的问题要采取防范措施设法排除,确保雨季时生产的正常进行,不受季节性气候的影响。
三、雨季施工准备工作1.项目部夜间设值班人员并做好值班记录,同时注意收听天气预报,随时掌握天气变化情况,据此信息调整安排施工计划并做好雨季施工各种材料准备,防止暴风雨突然来临,给施工造成影响。
2.施工现场2.1场地四周设置排水明沟,两侧均用1:2。
5水泥砂浆抹灰.2.2场地排水施工现场施工现场应根据地形对场地进行平整,以保证水流畅通,不积水。
重点防范后浇带,后浇带部位上部设盖板,两边砌挡墙,防止雨水从后浇带处流到楼层内,各种预留洞均应做遮雨措施,防止雨水流入地下室。
2.3现场道路现场用C20砼设置道路,用以保证运输。
冬、雨季施工方案

雨季施工方案日期:2017年12月10日冬、雨季施工方案一、工程概况:本工程为某国际城工程,本工程位于芜湖市。
西邻城市主干道银湖南路,东临芜湖赭山公园风景区和狮子山庄居住小区,风景秀美。
毗邻著名的凤凰美食一条街和皖南医学院,交通便捷,人口密度高。
该地块总用地面积51885m2。
星隆国际城项目总建筑面积约290094平方米,其中地上建筑面积约212625平方米,地下建筑面积约77469平方米。
由一栋五星级酒店塔楼、三栋办公楼高层大楼、一栋精品百货大楼、一栋快捷酒店和若干商业裙房组成。
五星级酒店屋面高度69.5米,地上16层,建筑面积33644平方米,共有264间客房(7F-16F);三栋办公楼从南到北均为地上18层,建筑面积48105平方米;快捷酒店第1层、〜12层,建筑面积5199平方米,共有86间客房(9F-12F);商业裙房最低三层,最高七层,建筑面积125677平方米,其中精品百货建筑面积39565平方米,电影院9013平方米(其中包含放映夹层面积2649平方米);地下室共两层,其中地下一层为商业,面积34404平方米;地下二层为设备用房和机动车库,面积约43065平方米。
所有建筑物均为框架结构,建筑类别一类,防火等级一级,抗震设防烈度为6度,防水等级为I级。
二、编制依据:1、依据施工图纸2、依据施工组织设计3、《混凝土结构工程施工质量验收规范》(GB50204-2002)4、《建筑工程冬期施工规程》(JGJ104-97)5、《施工现场文明达标管理规定》三、施工部署:(一)冬期施工措施1、冬期施工准备(1)冬期施工时间日平均气温连续5天低于5°C为冬期施工开始时间;日平均气温连续5天高于5°C,为冬期施工结束时间。
现场应于11月初即开始对大气进行测温,上述两个条件有一个达到即确定为冬期施工的起、止日期。
(2)根据目前的施工情况,熟悉掌握各部位施工方法,合理安排施工进度,保证把各种费用降到最低点。
雨季施工方案施工方案(四篇)

雨季施工方案施工方案一、土建工程雨期施工措施(一)根据工地的具体情况组织成立雨期施工组织机构,组建防汛抢险队以对突发暴雨等紧急情况和日常的排水排污,雨天巡逻检查工地情况,发现险情及时排除。
防汛抢险人员经常组织活动,学习防汛的有关知识,加强防汛意识,保证雨期正常施工。
(二)根据工程特点,制定切实可行的雨期施工技术措施,提前提出雨期施工需用的材料,机械设备和物资计划,及时购买、调运、提前组织进场。
提前检修好水泵,保证完好率____%。
(三)做好现场排水,规划排水流向,场地四周做排水沟,排水系统要处于良好状态,保证排水畅通,使场地道路不陷、不滑、不积水。
(四)提前准备好覆盖薄膜、雨衣、雨鞋等防雨物资,一旦大雨来临,即可使用。
(五)所有机电棚搭设严密、防止渗漏并防水淹,机电设备要安装接地安全装置,保护装置要可靠,雨季来临之前,对所有垂直运输机械的接地装置进行一次摇测检查,发现问题及时改正,使其达到安全要求。
二、安装工程预留预埋部分的雨期施工(一)施工准备在雨期施工之前,应了解工程所在地的气象资料,以便作好准备工作。
1、开工之前,应考虑有效地排除施工场地雨水的方案。
2、作好临时防雨设施的准备,如棚布、草袋、防滑跳板等。
3、排水备用泵的工作状态应良好,排水系统应畅通。
4、检查加固临时电路,电线距地面高度应在3m以上。
设备做接地保护装置。
5、制定雨期施工技术方案,进行雨季施工技术交底。
6、雷雨天时严禁室外和屋面上施工。
(二)雨期施工措施1、雨季施工中应有保证工程质量和安全施工的技术措施,并应随时掌握气象变化情况。
2、雨季施工前,应对施工现场原有排水系统进行检查、疏通或加固,必要时增加排水设施。
在施工场地周围应防止地面水流入场内。
3、雨季施工应保证现场运输道路畅通。
路面应根据需要加铺炉渣、砂砾或其他的防滑材料,必要时应加高加固路基。
道路两侧应修好排水沟,在低洼积水处应设置涵管,以利泄水。
4、雨季开挖槽应注意边坡稳定。
2017年雨季施工方案
X回迁楼建设项目X1#商业;X雨季施工方案编制:审核:审批:X有限公司2016年5月目录1.编制依据 (1)2.工程概况 (1)2.1基本概况 (1)2.2结构设计概况 (1)2.3工程特点 (1)3.雨季施工计划及原则 (2)4.雨季施工准备工作 (3)4.1雨季施工组织准备 (3)4.2雨季施工技术准备 (3)4.3雨季施工施工现场准备 (3)4.4雨季施工机械设备防护 (4)4.5原材料及半成品的保护 (5)4.6雨季施工防雨物资准备 (5)4.7雨季施工大、小型设施检修及维护 (5)5.雨季施工技术措施 (6)5.1钢筋工程 (6)5.2模板工程 (6)5.3混凝土工程 (6)5.4砌筑工程 (7)5.5装饰工程 (7)5.6脚手架工程 (8)5.7土方与基础工程 (8)5.8塔吊吊装工程 (9)5.9机电设备 (9)6.雨季施工安全措施 (10)7.雨季施工的应急救援预案 (10)7.1防汛抢险组织体系 (10)7. 2抢险领导小组主要职责: (11)7.3抢险物资预备 (11)7.4防汛抢险程序 (12)7.5抢险预案实施要求 (12)1.编制依据X楼建设项目X施工图纸;X改造回迁楼建设项目X施工组织设计;公司文件:«雨期施工作业指导书»、«技术质量管理规定»等;国家现行法律法规及相关规定;石家庄市历年的气象资料(一般在6月中旬至8月中旬为雨季施工期)。
2.工程概况2.1基本概况2.2结构概况2.3工程特点2.3.1工期特点本工程施工总工期为660天,自2016年2月至2017年11月,整个工期跨越两个雨季,主体结构工程及装饰装修工程主要集中在两个雨季进行。
2.3.2建筑特点本工程为4栋高层住宅、2栋独立商业和地下车库组成,排列成L型,西侧一排为3栋高层住宅,车库建筑面积为1.2万平米。
每排建筑物南、北侧东西方向在车库底板、顶板上各留置一道通长沉降后浇带,待主体结构施工完毕后方可进行浇筑闭合。
【施工方案】2017雨季施工方案
航天城中心广场1#楼雨季施工方案西安市属暖温带半干旱或半湿润大陆季风性气候,冬夏季节长,春秋季节短,春季干旱,夏季炎热,秋季潮湿多雨,根据西安市气象资料,一般确定6月1日—10月1日为雨季施工阶段。
根据本工程进度计划安排,雨期主要进行测量工程、地下室防水工程、钢筋工程、模板工程、混凝土工程、回填土工程、砌体工程、脚手架工程、机电安装工程的施工,为保证雨期施工安全和工程质量编制本方案。
1、工程概况1。
1本工程位于西安市国家民用航天产业基地东长安街与神州大道十字西南角,地下2层,裙房3层,地上22层,总高度99。
196m,总建筑面积45928.92㎡;1.2 目前施工情况:目前施工至主楼封顶,8—10/A—H轴地下车库部位开始施工,1-10/A-F地下车库暂不具备施工条件;二次结构砌体施工阶段;消防安装、给排水工程、空调工程及电气工程已按照进度计划要求施工;1。
3 本方案的施工要点;雨季施工主要以预防为主,采用防雨措施施工及加强排水手段,确保雨季施工的正常运行;2、编制依据(1)工程建设标准强制性条文(房屋建筑部分)(2)建筑工程施工质量验收统一标准(3)混凝土结构工程施工质量验收规范(4)混凝土外加剂应用技术规范(5)航天城中心广场1#楼施工图纸及进度安排(6)以往施工经验3、适用范围本方案只适用航天城中心广场1#楼2017年雨季施工;4、质量目标结合工程总体质量目标及创优目标,再雨季施工期间确保各分部或分项工程要达到优质结构工程验收的质量目标要求。
5、施工部署及施工准备5.1 组织准备5.1。
1由于施工现场狭小,施工作业面拥挤,材料堆放比较密集,为保证雨期期间工程安全有序的进行生产施工,保证工程质量,现场成立以项目经理张镇为首的领导小组,具体落实雨期施工前的各项准备及施工过程中遇到的问题。
组长:张镇副组长:焦卫平组员:惠昆赵磊闫磊呼亚伟等全体人员;5.1.2做好施工人员的雨季施工培训工作,组织相关人员进行施工现场的准备工作,并进行一次全面的施工现场的检查,包括检查脚手架、临时设施、临时用水管道,临时用电,机械设备等各项工作.5。
2017雨季施工方案
航天城中心广场1#楼雨季施工方案西安市属暖温带半干旱或半湿润大陆季风性气候,冬夏季节长,春秋季节短,春季干旱,夏季炎热,秋季潮湿多雨,根据西安市气象资料,一般确定6月1日—10月1日为雨季施工阶段。
根据本工程进度计划安排,雨期主要进行测量工程、地下室防水工程、钢筋工程、模板工程、混凝土工程、回填土工程、砌体工程、脚手架工程、机电安装工程的施工,为保证雨期施工安全和工程质量编制本方案。
1、工程概况1.1本工程位于西安市国家民用航天产业基地东长安街与神州大道十字西南角,地下2层,裙房3层,地上22层,总高度99.196m,总建筑面积45928.92㎡;1.2 目前施工情况:目前施工至主楼封顶,8-10/A-H轴地下车库部位开始施工,1-10/A-F地下车库暂不具备施工条件;二次结构砌体施工阶段;消防安装、给排水工程、空调工程及电气工程已按照进度计划要求施工;1.3 本方案的施工要点;雨季施工主要以预防为主,采用防雨措施施工及加强排水手段,确保雨季施工的正常运行;2、编制依据(1)工程建设标准强制性条文(房屋建筑部分)(2)建筑工程施工质量验收统一标准(3)混凝土结构工程施工质量验收规范(4)混凝土外加剂应用技术规范(5)航天城中心广场1#楼施工图纸及进度安排(6)以往施工经验3、适用范围本方案只适用航天城中心广场1#楼2017年雨季施工;4、质量目标结合工程总体质量目标及创优目标,再雨季施工期间确保各分部或分项工程要达到优质结构工程验收的质量目标要求。
5、施工部署及施工准备5.1 组织准备5.1.1由于施工现场狭小,施工作业面拥挤,材料堆放比较密集,为保证雨期期间工程安全有序的进行生产施工,保证工程质量,现场成立以项目经理张镇为首的领导小组,具体落实雨期施工前的各项准备及施工过程中遇到的问题。
组长:张镇副组长:焦卫平组员:惠昆赵磊闫磊呼亚伟等全体人员;5.1.2做好施工人员的雨季施工培训工作,组织相关人员进行施工现场的准备工作,并进行一次全面的施工现场的检查,包括检查脚手架、临时设施、临时用水管道,临时用电,机械设备等各项工作。
建筑工程雨季施工方案(3篇)
第1篇一、前言雨季施工是建筑工程施工过程中常见的一种施工环境,由于雨季的特殊性,对施工质量、进度和成本都会产生一定的影响。
为确保建筑工程在雨季施工过程中的顺利进行,提高施工质量,确保施工安全,特制定本雨季施工方案。
二、适用范围本方案适用于所有建筑工程在雨季施工过程中的施工管理和质量控制。
三、施工准备1. 组织准备(1)成立雨季施工领导小组,负责统筹协调雨季施工工作。
(2)组织施工人员参加雨季施工安全教育培训,提高施工人员的安全意识和技能。
(3)建立健全雨季施工责任制,明确各部门、各岗位的职责。
2. 技术准备(1)根据工程特点,编制雨季施工技术方案,明确施工方法、工艺流程、质量控制要点等。
(2)对施工人员进行技术交底,确保施工人员掌握雨季施工技术要求。
(3)提前准备雨季施工所需的材料和设备,如防水材料、排水设备、防滑材料等。
3. 物料准备(1)提前采购、储备足够的防水材料、排水设备、防滑材料等。
(2)确保施工现场材料堆放整齐,避免因雨水浸泡导致材料损坏。
四、施工措施1. 施工场地排水(1)施工现场应设置排水沟、集水井等排水设施,确保雨水及时排出。
(2)施工道路应设置排水坡,避免积水。
(3)对施工现场周边排水系统进行检查、疏通,确保排水畅通。
2. 防水措施(1)对地下工程、地下室、隧道等部位,采取防水措施,如铺设防水卷材、涂刷防水涂料等。
(2)对墙体、屋面等部位,采取防水措施,如涂刷防水涂料、设置防水层等。
(3)对施工设备、材料进行防水处理,避免因雨水浸泡导致损坏。
3. 防滑措施(1)对施工现场的楼梯、通道、平台等部位,采取防滑措施,如铺设防滑垫、设置防滑条等。
(2)对施工人员配备防滑鞋,确保施工安全。
4. 施工顺序调整(1)根据雨季施工特点,合理调整施工顺序,确保施工进度不受影响。
(2)在雨季施工期间,优先安排地下工程、地下室等部位施工,减少露天作业。
(3)对易受雨水影响的施工部位,采取临时封闭措施,避免雨水侵入。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
兰考县西湖公园棚户区改造项目8#住宅楼雨季专项施工方案编制 ____________________审核 ____________________审批 ____________________河南宏宙建筑工程有限公司年月日雨季专项施工方案报审表工程名称:兰考县西湖公园棚户区改造项目8#住宅楼致:河南铭信工程监理咨询有限公司(监理单位)我方已根据施工合同的有关规定完成了兰考县西湖公园棚户区改造项目8# 住宅楼工程雨季专项施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。
附件:雨季专项施工方案承包单位(章):河南宏宙建筑工程有限公司项目经理(签字):日期:专业监理工程师审查意见:专业监理工程师(签字):日期:____________________ 总监理工程师审查意见:项目监理机构(章):河南铭信工程监理咨询有限公司总监理工程师(签字): ___________________日期:________________________ 审批意见:建设单位(章):河南兴兰置业有限公司建设单位代表(签字):-----------------------日期:-----------------------------雨季专项施工方案1. 编制依据1.1 根据河南正鼎建筑设计有限公司设计的兰考县西湖公园棚户区改造项目8#住宅楼施工图纸。
1.2 国家现行的技术政策、技术标准、施工及验收规范、工程质量评定标准及操作规程。
建设工程质量管理条例建筑工程安全生产管理条例建设工程安全防护、文明施工措施费用及使用管理规定生产安全事故报告和调查处理条例城市排水许可管理办法城市市容和环境卫生管理条例《河南省建设工程质量管理条例》《房屋建筑工程技术资料管理规程》《河南省建设工程施工安全管理规定》《生产安全事故应急预案》建筑边坡工程技术规范GB50330-2013 安全防范工程技术规范GB50348-2014 建设工程施工现场消防安全技术规范GB50720-2011 施工企业安全生产评价标准JGJ/T77-2010 建筑施工现场环境与卫生标准JGJ146-2013 施工现场临时用电安全技术规程JGJ46-2012 建筑施工钢管脚手架安全技术规范JGJ130-2011 建筑施工高处作业安全技术规范JGJ80-2011 塔式起重机安全规程GB5144-20121.3兰考县质检站气象记录1.4《建筑工程施工手册》2. 工程概况工程名称:兰考县西湖公园棚户区改造项目8#住宅楼工程地址:兰考县文明路西段北侧建设单位:河南兴兰置业有限公司设计单位:河南正鼎建筑设计有限公司勘察单位:开封市九州工程设计有限公司监理单位:河南铭信工程监理咨询有限公司施工单位:河南宏宙建筑工程有限公司3. 组织准备为保证工程施工安全、有序的进行,项目部成立以项目经理为组长的防汛领导小组,全面领导和落实解决雨期施工前的各项准备工作及雨期施工过程中发生的各种问题。
组长:副组长:组员:4. 物资准备物资部做好雨期材料物资准备工作,在雨季施工之前确保雨施物资到位,具体材料如下表:5. 办公区、职工生活区及仓库准备5.1项目部对现场所有临建进行一次全面的检查,确保屋面不漏水、场区不积水、室内不进水,遇雷雨大风天气不破坏。
5.2职工宿舍保持通风,安装纱门、纱窗。
工人生活区要有洗浴设施。
提高生活区卫生标准,垃圾随时清运,消灭蚊虫。
5.3制定严格的食物采购、存放、制售制度和公共餐具消毒制度。
积极灭鼠、灭虫。
5.4生活区的下水管道和雨水井应有固定排放途径,保证雨后不陷、不滑、不泥泞、不存水。
5.5检查施工现场水泥库、料具库、加工棚等的防雨情况,保证不渗漏。
5.6检查各种机具、设备的防雨设施,保证机具入棚前具备防雨功能,垫高机电设备,避免下雨受淹。
5.7加强天气预报工作,防止暴雨突然袭击,合理安排每日的工作。
5.8原材料及半成品的储存和堆放:(1)水泥全部存入仓库,新进水泥及时入库保存,水泥库提前做好地面硬化,水泥库地面比周围地面至少高20cm周边地面需做好排水坡度。
砂石的含水率要及时检测,保证搅拌砂浆及砼的强度。
(2 )钢筋堆放场地应高于现场地面,并硬化处理。
应在钢筋底部用木方垫起200mm 高度,以防雨水浸泡而锈蚀。
(3)各种瓷砖、矿棉吸音板等装饰材料严禁置于室外,必须在到场1天内根据计算每个楼层材料用量用外用电梯等垂直运输设备运至每个楼层,以防止材料被雨水淋湿及二次搬运,并可节省人力物力、加快施工进度。
5.9 小型设施检修及维护:雨期前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。
6. 雨期施工管理目标6.1 雨期施工主要以预防为主,采用防雨措施及加强排水手段,确保雨期的施工生产,不受或尽量不受季节性因素的影响。
6.2 确保按计划工期进行施工。
6.3 确保雨期施工不发生各种安全、质量事故。
6.4 加强雨期施工的信息反馈。
7. 雨期施工的主要部位兰考地区雨季主要集中在6、7、8、9 四个月份,而全年降水相对比较多,除了做好雨季的防汛工作以外,平时施工也要做好天气的预报及应急处理工作,保证工程的质量及进度。
雨期施工的分部/ 分项工程主要有以下内容:地基与基础工程、防水工程、钢筋工程、模板工程、混凝土工程、砌筑工程、装饰装修工程、机电安装工程、脚手架工程。
主要施工机械:塔吊、外用电梯、电焊机、切割机、砂浆搅拌机等。
8. 雨期施工主要措施8.1 雨期施工管理8.1.1 雨期施工前领导小组认真组织有关人员分析雨期施工生产计划,并在进入雨期前组织各单位进行工程全面检查,落实方案措施的实施情况,检查施工中存在的隐患。
在进入雨期后定于每周四定期进行综合检查,雨期施工及防汛所需的各种材料、设备要在雨期施工前准备好。
8.1.2 成立防汛领导小组,制定防汛计划和应急预案措施。
8.1.3 项目部执行夜间值班制度,夜间设专职的值班人员,保证昼夜有人值班并随时做好值班记录。
夜间值班人员同时担任天气预报员,负责收听和收集有关部门的天气预报,并及时提供给项目部各有关部门和单位。
8.1.4 应做好施工人员的雨期施工培训工作,进入雨期前,组织相关人员进行一次全面检查,检查施工现场的雨施及防汛的准备工作,主要包括临时设施、临电、机械设备、外装修用脚手架及屋面各楼层是否渗漏水。
8.1.5 检查施工现场及生产生活基地的排水设施,疏通各种排水管道,清理排水口,保证雨天排水通畅。
8.1.6 由于本工程的基础工程、主体结构工程及机电安装工程正好赶上雨期,应严格按方案要求做好各分项工程的施工,所有机电材料应进入室内仓库摆放,屋面的排水管应畅通并接入市政雨水网。
8.2 地基与基础工程8.2.1 土方开挖土方开挖施工过程中,要保证降水工程的降水效果达到土体开挖要求;基坑四周设置截水沟及集水坑,防止地表水流入基坑对边坡造成破坏。
基坑边坡设置支护措施:50mm 厚C20混凝土护坡内配A4@200双向钢筋网片,钢筋网片用C12长400mm纵横间距为1m插筋固定。
雨天应停止土方开挖施工,大雨过后,要根据土层含水率及时调整挖土方案。
8.2.2 回填土工程1 、基坑回填应尽量安排在雨期到来之前完成,雨期进行回填土施工时,应严格控制回填土的含水率,回填土施工应当避免在雨天施工。
2、如在回填时遇下雨,应停止作业,并及时用塑料布把填土层覆盖好。
3、如果填好的土层被雨水浸泡,应把被泡的土挖出来翻晒,晾干后重新回填。
4、在刚刚回填结束的部位,应设置排水沟,并内抹砂浆,同时找坡;防止地面水流入基坑内,以免边坡塌方或基土遭到破坏。
在回填部位与未回填区域的梯形交接处,应采取防雨措施,防止雨水流入及冲刷;在未回填区域的边坡上应设置150mm当水台,防止路面雨水流进槽内影响土方回填。
8.3 地下防水工程1 、雨期进行防水施工时,应注意收听天气预报,安排在晴天进行,遇雨不做防水施工。
防水材料应入库保存。
2、对于基层含水率有要求的防水卷材在雨期施工时要检查防水基层的干燥程度,如含水率大于9%时,禁止防水层的施工。
雨后应在基层含水率达到要求后方可施工,必要时可采用热风机吹干的办法控制基层含水率3、下雨天严禁进行卷材施工,风力》5时也不得施工。
8.4 钢筋工程1 、现场所堆放的钢筋,底层用方木或砖垛垫高200mm严禁钢筋被水淹或污染,雨后视情况对钢筋进行除锈处理,严禁把严重锈蚀钢筋用于结构上。
若遇到连续时间较长的阴雨天,对钢筋或半成品须用塑料薄膜或苫布进行覆盖。
2 、雨天避免进行钢筋焊接施工。
小雨时,必须在施工部位采取措施,可采用塑料布搭设临时防雨棚,不得让雨水淋在焊点上,待焊点完全冷却才能撤掉遮盖,以保证焊接质量;如遇大雨、大风天气,立即停止施工。
3 、雷雨天气严禁进行各种焊接作业。
4 、雨后认真检查所有钢筋机械和用电设备的完好情况,发现问题,立即修复,必须保证在安全可靠的情况下才能重新启动。
5 、对已绑好未支撑的竖向钢筋结构必须用斜撑临时固定,以防被风吹倾斜或大风吹倒以致伤人。
8.5 模板工程1 、模板的支撑必须稳固,大风大雨后要认真检查已支模板是否变形,严禁在未加固的模板上作业,以防滑倒伤人。
2、雨季施工期间所用脱模剂,应选用油性,粘结均匀牢固且耐冲洗脱模剂。
严禁使用废机油,雨后认真检查,支设完成的模板遇雨后,脱模剂被雨水冲掉后,必须补刷,否则将影响混凝土表面光滑度。
3、雨季施工期间尚未用到工程上的模板、木方底部应垫高20cm码放整齐,用彩条布盖严,避免日晒雨淋变形。
4、木模板、竹胶板、多层板雨天应做好覆盖,模板安装前要检查平整度和含水率,不符合要求的不得进行安装。
模板使用时重新涂刷脱模剂。
5、雨后应将模板表面淤泥、积水清除;施工前检查板、墙的模板内是否有积水,若有积水应清理后再浇筑混凝土。
6、六级及六级以上的风天禁止模板作业8.6混凝土工程861 结构施工时,每天要注意收听天气预报,混凝土施工应尽量免在雨天进行,大雨和暴雨天不得浇筑混凝土。
8.6.2 雨天进行混凝土浇筑时根据雨量对混凝土坍落度进行调整,要求搅拌站严格砂石含水率的测定,及时调整砼的用水量,加强现场砼坍落度的检查。
浇筑时应用塑料布或苫布将浇筑构件覆盖,雨停后应将苫布上的积水清除干净。
8.6.3 如突然遇到大雨和暴雨,不能浇筑混凝土时,应用塑料布遮盖,避免雨水冲刷砼,并按规范要求将施工缝设置在结构合理位置。
在已浇筑的混凝土上用塑料布覆盖,待大雨过后清除积水再继续浇筑。
8.6.4雨天严禁进行防水混凝土浇筑。
8.6.5根据混凝土结构工程施工规范(GB50666-2011混凝土拌合物入模温度不应低于5C,且不应高于35C。
8.6.6大体积混凝土施工时,混凝土入模温度不宜大于30C,混凝土浇筑体最大温升值不宜大于50C。
