福建某市政道路工程施工组织设计(砼路面)

合集下载

某市政道路工程施工组织设计

某市政道路工程施工组织设计

某市政道路工程施工组织设计一、工程概况市政道路工程位于市区主干道,总长度为10公里,道路宽度为30米,包括10个路口和4座小桥。

工期为12个月。

二、工程任务1.改建现有的道路,提升道路的通行能力和安全性;2.增加行车道、人行道和非机动车道;3.修建雨水排放系统,解决雨水积聚问题;4.确保施工时间内正常的交通秩序。

1.施工队伍组织成立由总工程师、施工经理、质量监督员、安全管理员、进度管理员等组成的施工团队。

并根据工程特点,增加道路施工专家、桥梁施工专家、排水专家等。

2.场地布置在施工开始前,选定临时施工用地,并按照安全、便捷、卫生等原则进行合理布置。

划分出主要施工区域、临时材料堆放区域、现场办公区域、临时起重区域等。

3.施工方案根据工程任务和具体情况,编制详细的施工方案。

包括道路改建、行车道、人行道和非机动车道的施工序列、施工方法、施工工艺等。

同时,重点考虑施工期间对交通的影响,采取合理措施进行交通疏导。

4.施工流程(1)道路改建:首先进行沥青路面铺设前的旧路面拆除,然后进行基层处理,包括土方开挖、土方填筑和砼基础的施工,最后进行沥青路面的施工。

(2)行车道、人行道和非机动车道的施工:先进行路面的基层处理,包括土方开挖、土方填筑和砼基础的施工;然后进行路面铺设,包括砂床铺设、沥青路面铺设等;最后进行人行道和非机动车道的施工,包括路面划线、路灯的安装等。

(3)排水系统施工:先进行雨水管网的设计和施工,包括管道铺设、井盖的安装等;然后进行雨水篦子的安装和雨水池的建设;最后进行雨水管道和污水管道的连接和测试。

5.安全措施为确保施工过程中的安全,采取以下措施:(1)施工期间在施工区域设置安全警示标志,避免行人或车辆进入,保护工人的安全。

(2)设置施工警戒带,对危险区域进行隔离,确保行人和车辆的安全。

(3)设置施工指挥岗位,加强对施工现场的管理和监督,确保施工按照规定进行。

(4)合理安排施工时间,避免高峰时段进行施工,减少对交通的影响。

市政道路施工组织设计范本

市政道路施工组织设计范本

市政道路施工组织设计范本市政道路施工组织设计范本一、项目概况本项目位于XX市XX区,总用地面积为XX平方米,主要包括XX道路的新建和改建工程。

道路全长XX公里,宽度为XX米,设计速度为XX千米/小时。

二、施工组织原则1. 安全第一。

在施工过程中,严格执行各项安全措施,确保施工现场的安全。

2. 质量至上。

精细化管理,严格按照施工质量控制要求进行施工。

3. 环境保护。

做好施工现场的环境保护工作,减少对周围环境的影响。

4. 合理规划。

科学合理地规划工程进度,确保施工按时按质完成。

三、施工组织方案1. 施工区划根据道路长度和道路功能不同,将施工区划分为若干施工段,每个施工段设置一至多个工地。

根据现有道路交通状况,合理安排施工段之间的交通分流方案。

2. 施工进度计划制定详细的施工进度计划,合理安排各个工程节点,确保施工进度的合理性和可控性。

3. 劳动力组织制定劳动力组织方案,根据各个施工段的工程量和进度,合理调配施工人员,确保施工队伍的稳定性和连续性。

4. 设备和材料供应提前规划施工所需的设备和材料,并与供应商签订合同,确保供应的及时性和质量稳定性。

5. 施工安全措施制定施工安全管理细则,明确各类作业场所的安全规范和操作规程,严禁违章作业,确保施工过程的安全。

6. 环境保护措施制定环境保护管理方案,包括施工期间噪音和扬尘控制、废弃物处理等措施,保护周围环境的卫生和安全。

四、施工组织思路1. 全程监控。

通过安装监控设备,实时监测施工现场的安全和进度情况,保障施工的顺利进行。

2. 分级管理。

设立项目经理、施工队长等管理层级,分工明确,责任清晰,保证施工过程的高效管理。

3. 按序施工。

根据施工进度计划,按照工序和节点依次进行施工,确保施工顺序的合理性和连贯性。

4. 协同配合。

加强与相关部门的沟通和配合,及时解决工程建设中的问题,避免因各种原因导致工程进度延误。

五、施工组织管理措施1. 建立施工组织管理制度,明确各个管理岗位的职责和权限。

道路工程施工组织设计方案(市政)

道路工程施工组织设计方案(市政)

道路⼯程施⼯组织设计⽅案(市政)xx新区道路、xx⼯程系统⼯程B标段施⼯组织设计xx市市政⼯程公司xx⽬录第⼀章编制依据及原则第⼆章⼯程概况第三章施⼯组织机构第四章施⼯部署及施⼯现场平⾯布置第五章施⼯⽅案及主要技术保证措施第六章质量保证体系及保证措施、检测⼿段、奖罚措施第七章施⼯进度计划及⼯期保证措施第⼋章冬⾬季施⼯安排及保证措施第九章安全⽣产体系及安全保证措施第⼗章⽂明施⼯及环境保护措施第⼗⼀章 回访保修措施附图表:施⼯进度计划⽹络图劳动⼒安排表拟投⼊的主要施⼯机械备表施⼯总平⾯图施⼯临时⽤地表Xx 新区道路、xx⼯程系统⼯程B标段施⼯组织设计我⽅已对x x新区新区道路、x x⼯程系统⼯程B标段招标⽂件、施⼯图纸及设计变更进⾏了认真阅读和分析,并详细踏勘了施⼯现场。

我⽅承诺,若我⽅中标,将实⾏项⽬经理负责制,成⽴⼯程施⼯项⽬部,建⽴质量、安全保证体系,编制科学、合理、可⾏的施⼯进度计划⽹络图,采⽤“F ID IC”⽹络管理系统,精⼼组织施⼯,合理安排⼯期,优质、⾼效、安全、⽂明的完成合同施⼯任务,为x x新区基础设施建设交⼀份满意的答卷。

第⼀章编制依据及原则1、编制依据业主提供的招标⽂件。

现⾏市政道路、⾬污⽔施⼯规范及技术标准。

我公司对现场实地勘察、调查资料了解的具体情况。

我公司现有施⼯能⼒及历年来进⾏道路技术总结、Q C等科技成果及设备状况,管理⽔平及类似⼯程施⼯经验。

国家、建设部及省市颁布的有关环保、⽔保、⽂保、⼟地、质量、合同等⽅⾯的法律法规。

我公司可调⽤到该项⽬的各类资源。

2、编制原则遵循《招标⽂件》及相关⽂件的原则,严格按招标⽂件中有关⼯期、质量、安全、环保等要求编制施⼯组织设计,确保业主各项要求均得到满⾜。

遵循设计⽂件的原则,深刻理解设计意图,掌握设计标准,严格按设计原则编制施⼯组织设计,使选定的施⼯⽅法和⼯艺达到设计标准,满⾜设计要求。

遵循现⾏施⼯技术规范和验收标准的原则,在编制施⼯组织设计时,严格按照施⼯技术规范和验收标准指定各项质量保证措施,确保实现创优⽬标。

市政道路工程施工组织设计(城市道路 沥青砼面层)

市政道路工程施工组织设计(城市道路 沥青砼面层)

市政道路工程施工组织设计城市道路/沥青砼面层目录第一章总体概述 (4)一、工程概况 (4)1、工程概述 (4)2、施工条件 (4)二、施工总体方案 (6)1、施工分段 (6)2、施工总体方案 (6)三、新技术、新工艺、新材料、新设备的使用 (6)1、设计原则 (6)2、新建路面设计参数 (6)3、路面结构组合设计 (7)四、质量目标 (7)五、工期目标 (7)六、安全、文明施工目标 (8)七、编制依据及原则 (8)第二章施工进度计划和各阶段进度的保证措施 (8)一、施工进度计划 (9)二、各阶段进度的保证措施 (9)2.1确保施工进度的总体措施 (12)2.2各分部分项工程施工进度计划保证措施 (13)三、项目部进度违约责任制度 (13)四、进度违约承诺 (13)第三章劳动力和材料投入计划及其保证措施 (15)第一节劳动力投入计划及其保证措施 (15)一.劳动力投入计划 (16)二、劳动力投入保证措施 (16)第二节材料投入计划及其保证措施 (18)一、材料投入计划 (18)二材料计划保证措施 (18)第四章机械设备投入计划 (17)第五章施工平面布置和临时设施布置 (19)一、布置原则: (20)二、施工场地布置 (20)三、临时道路 (20)四、临时水电 (21)第六章关键施工技术、工艺及工程项目实施的重点难点分析和解决方21第一节路基工程施工技术、工艺 (21)一、挖方路基施工技术、工艺 (21)二、路基填筑施工技术、工艺 (23)三、路基工程竣工 (27)第二节排水工程施工技术、工艺 (26)一、钢筋砼雨水管工程施工技术、工艺 (27)二、施工准备及测量放线 (27)三、沟槽开挖 (28)四、管道基础施工 (29)五、管道安装 (29)六、管座施工 (30)七、管道接口处理方法 (30)八、检查井、进水井施工 (31)九、闭水试验 (33)十、沟槽回填 (34)十一、施工难点、重点及解决方案 (34)第三节、路面工程施工技术、工艺 (35)一、级配碎石施工技术、工艺 .............................. 错误!未定义书签。

市政工程道路施工组织设计doc.完整版

市政工程道路施工组织设计doc.完整版

市政工程道路施工组织设计doc.完整版【一】市政工程道路施工组织设计doc.完整版1.前言1.1 编制目的本文档旨在确保市政工程道路施工过程中的安全、高效和质量,明确各方责任,规划有序的施工组织和管理流程,为道路施工提供依据。

1.2 参考文件1) 道路施工相关法律法规2) 地勘报告和设计图纸3) 合同及相关技术规范2.项目概况2.1 项目名称及位置2.2 项目规模和工期2.3 项目目标和要求3.项目管理机构3.1 项目经理3.2 监理单位3.3 施工单位4.安全管理4.1 安全风险评估4.2 安全措施4.3 紧急预案5.施工组织5.1 组织架构和职责分工5.2 施工流程图5.3 施工计划和进度安排6.材料和设备管理6.1 材料选用和采购6.2 设备调配和管理6.3 材料和设备验收标准7.质量控制7.1 质量目标和要求7.2 施工工艺和方法7.3 质量检查与验收标准8.环境保护8.1 环境影响评估8.2 施工过程污染防控措施8.3 环境保护监测9.施工安排9.1 施工人员9.2 施工机械和工具9.3 施工顺序和方法9.4 施工期间的交通安排10.施工成本控制10.1 施工成本估算10.2 施工成本控制措施【附件】1. 道路勘测报告2. 设计图纸3. 合同及相关技术规范【法律名词及注释】1. 城市道路建设管理条例:指对城市道路建设进行管理的相关法规,包括道路规划、施工控制等内容。

2. 施工许可证:指进行市政工程道路施工所必需的合法许可文件,由相关行政部门颁发。

【文档结尾】---【二】市政工程道路施工组织设计doc.完整版1.前言1.1 编制目的本文档旨在指导市政工程道路施工组织和管理,确保施工安全、质量和效率。

1.2 参考文件1) 道路施工相关法律法规2) 地勘报告及设计图纸3) 施工合同和技术规范2.项目概况2.1 项目名称及位置2.2 项目规模和工期2.3 项目目标和要求3.项目管理机构3.1 项目经理3.2 监理单位3.3 施工单位4.安全管理4.1 安全风险评估4.2 安全措施4.3 紧急预案5.施工组织5.1 组织架构和职责分工5.2 施工流程图5.3 施工计划和进度安排6.材料和设备管理6.1 材料选购和采购6.2 设备调配和管理6.3 材料和设备验收标准7.质量控制7.1 质量目标和要求7.2 施工工艺和方法7.3 质量检查与验收标准8.环境保护8.1 环境影响评估8.2 施工过程污染防控措施8.3 环境保护监测9.施工安排9.1 施工人员9.2 施工机械和工具9.3 施工顺序和方法9.4 施工期间的交通安排10.施工成本控制10.1 施工成本估算10.2 施工成本控制措施【附件】1. 道路勘测报告2. 设计图纸3. 施工合同及技术规范【法律名词及注释】1. 城市道路建设管理条例:指在城市道路建设中实施管理的法规,包括道路规划、施工控制等内容。

福建某市政道路工程施工组织设计

福建某市政道路工程施工组织设计

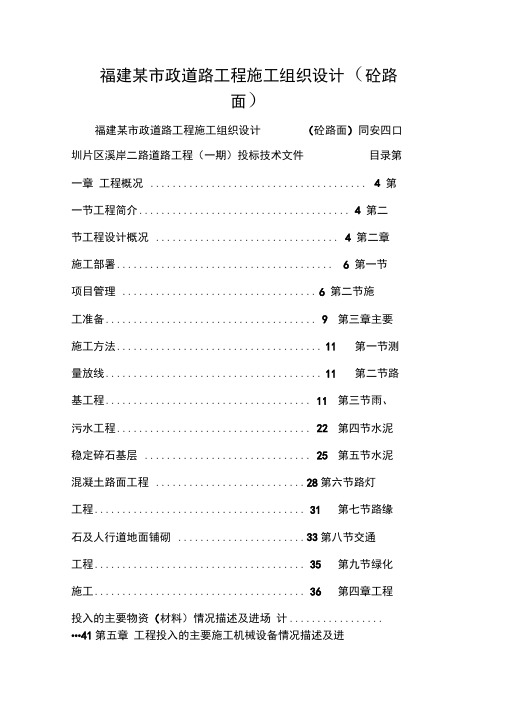

福建某市政道路工程施工组织设计(砼路面)福建某市政道路工程施工组织设计(砼路面)同安四口圳片区溪岸二路道路工程(一期)投标技术文件目录第一章工程概况....................................... 4 第一节工程简介...................................... 4 第二节工程设计概况................................. 4 第二章施工部署....................................... 6 第一节项目管理................................... 6 第二节施工准备...................................... 9 第三章主要施工方法..................................... 11 第一节测量放线....................................... 11 第二节路基工程..................................... 11 第三节雨、污水工程................................... 22 第四节水泥稳定碎石基层.............................. 25 第五节水泥混凝土路面工程........................... 28第六节路灯工程...................................... 31 第七节路缘石及人行道地面铺砌....................... 33第八节交通工程...................................... 35 第九节绿化施工...................................... 36 第四章工程投入的主要物资(材料)情况描述及进场计................. •••41第五章工程投入的主要施工机械设备情况描述及进场计划 (4)3第六章拟投入的主要施工机械设备表45第七章施工总平面图及临时用地表.................. 47第八章确保工程施工的必要组织措施.................. 48第一节劳动力安排情况描述...................... 48第二节劳动力计划表............................ 49第九章确保工程质量的技术组织措施................... 50第一节组织保证措施................................. 50 第二节技术保证措施................................. 52 第十章确保安全生产的技术组织措施.................... 55第一节组织保证措施.................................. 55 第二节技术保证措施.................................. 56 第三节防台防汛措施.................................. 57 第十一章确保文明施工的技术组织措施................... 59第一节组织保证措施.................................. 59 第二节文明施工管理规定.............................. 59 第十二章确保工期的技术组织措施....................... 63第一节确保工期的组织保证措施....................... 63第二节确保工期的技术保证措施....................... 63第三节雨季施工措施................................... 64 第十三章施工进度计划表及其他附图...................... 67第一章工程概况第一节工程简介工程名称:同安四口圳片区溪岸二路道路工程(一期)。

市政道路沥青路面工程施工组织设计#福建#城市次干道

泉州晋江滨江商务区市政道路次干A工程沥青工程施工方案中铁二十二局集团第三工程有限公司编制日期:2012年 10月泉州晋江滨江商务区市政道路次干A工程第一章编制说明第一节编制依据一、《泉州晋江滨江商务区市政道路次干A工程》及附件。

二、建设单位提供设计图、工程量清单等有关资料。

三、国家、部颁现行设计规范、施工规范、验收标准及有关文件。

《工程测量规范》(GB50026-93)《城镇道路工程施工与质量验收规范》(CJJ1-2008)《施工现场临时用电安全技术规范》(JGJ46-88)《公路沥青路面施工规范》(JTGF40)《公路路基路面现场测试规程》(JTJ059-95)《沥青混合料配合比设计规程》(DBJ13-69-2005)《公路工程沥青及沥青混合料试验规程》(JTJ052-2000)《公路工程集料试验规程》(JTJ058-2000)《公路工程沥青及沥青混合料试验规程》(JTJ052-2000)未列出的技术规范按国家现行有关规定执行,其他见设计文件及施工图中规定。

四、我公司对施工现场实地勘察、调查资料。

五、我公司积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。

六、我公司可调用到本合同段的各类资源。

第二节编制原则一、安全第一的原则施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案。

在安全措施落实到位,确保万无一失的前提下组织施工。

二、优质高效的原则加强领导,强化管理,优质高效。

根据我们在施工组织设计中明确的质量目标,贯彻执行质量管理体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。

施工中强化标准化管理,控制成本,降低工程造价。

三、方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。

四、确保工期的原则根据招标文件对本合同段的工期要求,编制科学的、合理的、周密的施工方案,采用信息化技术,合理安排工程进度,搞好工序衔接,实施进度监控,确保实现工期目标,满足建设单位要求。

福建某市政道路改造工程安全施工组织设计

安全施工组织设计为确保宁德市天湖路(蕉城南路—福宁北路)改造工程在施工过程中的现场人员、外来人员及机械设备的安全。

我司根据施工招标文件,在认真阅读和充分理解设计意图及对施工现场作详细调查的基础上,并结合我公司的施工经验,依据“安全第一、预防为主、综合治理”的原则,编制此安全施工组织设计。

一、工程概况第一章工程概况一、编制说明、依据1、本施工组织设计为总施工组织设计,施工过程中所编制的细部(具体)施工组织设计必须以此为依据进行扩展具体化。

2、本施工组织设计在编制过程中,仔细勘察了现场及实地丈量,并充分考虑了本工程特点;同时参照了有关规范的要求和本公司内部管理规章的要求,以及总结本公司施工过的类似工程的技术特点和经验。

3、本着优化施工方案、强化质量管理、合理降低工程造价、缩短工期的原则,制订了本工程的施工组织机构、施工技术、施工质量管理以及文明安全管理机构和措施。

编制依据:1、宁德市天湖路(蕉城南路-福宁北路)改造工程—道路、排水、电力施工工程设计图纸;2、现行国家、行业及地方标准、规范;3、本企业综合实力、类似工程施工经验。

二、工程概况2-1:工程概述1)工程背景工程名称:宁德市天湖路(蕉城南路-福宁北路)改造工程—道路、排水、电力建设单位:宁德市城市建设投资开发有限公司建设地点:蕉城南路与天湖路交叉口至福宁北路建设规模:全长2660.76米,红线宽为40m-46m,将原有道路的水泥砼通过“白+黑”工艺改建成沥青砼路面具体建设规模以施工图纸为准。

质量标准:符合质量验收合格要求施工范围:道路、排水、路灯等施工图纸内容工期:100天。

2)工程概况宁德市天湖路(蕉城南路-福宁北路)改造起于蕉城南路与天湖路交叉口,由南向北延伸,止于福宁北路,改造全长约2.66公里,天湖路是宁德市西东方向的主要道路,交通流量大。

天湖路现状双向四车道,两侧各一个非机动车道和人行道,道路中间采用中央绿化带分隔,现有机动车道、非机动车道均为水泥砼路面,经现场道路路面破损调查,道路整体路面优良,少量板块出现裂缝,以及机非连接处出现破碎,道路两侧主要为居民区以及商店,人行道为铺砖,部分路段人行道路面损坏或无人行道。

市政道路施工组织设计(带横道图、施工进度图)

目录第一章施工方案及技术措施第二章质量保证措施及创优计划第三章施工总进度计划及保证措施第四章施工安全措施计划第五章文明施工措施计划第六章施工场地治安保卫管理计划第七章施工环境措施计划第八章冬季和雨季施工方案第九章施工现场总平面布置第十章项目组织管理机构第十一章成品保护和工程保修工作的管理措施与承诺第十二章不可预见性事件应急措施第十三章与发包人、监理及设计人的配合第一章施工方案及技术措施第一节编制依据一、编制说明本施工组织设计在编制过程中充分考虑了本工程的特点、有关的要求和我公司内部管理规章制度的要求,本着优化施工方案,强化质量管理,降低工程造价,缩短施工工期的原则,制定了本工程的施工组织机构和施工技术管理机构,并为各部分、分项机构做出了施工管理程序安排。

本设计在文明施工、环境保护、消防安全等具体措施中,贯彻了上级有关部门对加强建筑施工现场管理的精神。

二、编制内容1. 某某路建设项目施工。

三、编制目标1. 本施工组织设计方案,主要针对各分部、分项工程的材料类别及相关技术、施工方法、质量措施、安全生产、文明施工等进行阐述。

2。

本施工组织设计方案编制是以能指导施工为目的,所以阐述对象有选择、有偏重.3。

为把本工程打造成为一个高质量的工程,除选用先进、科学合理的设计方案,高质量的制作和铺装也是非常重要的一环。

为此,针对本工程的实际和特点,我公司将使用最先进可靠的施工措施以及最科学的统筹安排,为业主保质保量、保工期地奉献一个高质量工程。

4. 本组织设计方案是针对各主要分项工程项目专门制定,内容包括本工程的劳动力配备与组织机构、施工方法、施工机械设备、施工工期及总进度计划、质量承诺等。

四、编制依据1、招标文件:建设项目施工招标文件。

2、施工图:施工图纸。

3、国家、行业和地方有关规范、规程、标准、图集及法律法规。

《城镇道路工程设计规范》《城镇道路路面设计规范》《城市道路交叉口设计规程》《无障碍设计规范》《湿陷性黄土地区建筑规范》《公路路基设计规范》《公路工程抗震设计规范》4.我公司ISO9001-2000质量管理体系及质量、技术管理文件。

市政道路工程施工组织设计

市政道路工程施工组织设计一、设计施工说明道路施工应严格按照有关施工技术操作规程和质量检验评定标准执行,其主要施工技术要求如下:(1)路基内的树根、草根、腐殖土、垃圾土和埋在地下的木板等必须清除,路基不得用腐殖土、垃圾土或淤泥填筑。

(2)填土地段的表层不得有积水,并应保持适当干燥,填层应分层逐段进行,每层填土松铺厚度不应超过30cm(具有足够的压实机具,压实厚度约为20cm)。

(3)原地形若为斜坡,应将边坡挖成梯形,每层阶梯高度为20cm,宽度以30cm为宜。

(4)填方段原地面高程以下的各种管道应先期做完。

管周围及管顶面以上50cm范围内的回填土应按下水道施工技术规程要求对称、均匀、薄铺轻夯实,浅埋管道必须加固处理。

(5)土路基压实采用重型击实标准。

(6)路基所遇弹性土应挖除,并换填含灰12%的石灰土。

沟塘底淤泥层应用50cm乱石抛填,方可回填煤矸石。

(7)沟塘段填筑时,当路基底面高出沟塘水面大于50cm并小于80cm时,水面至路基底面用8%石灰土回填。

(8)石灰土原材料及混合料质量必须符合规定要求,混合拌制后,应及时摊铺,及时碾压。

(9)石灰混合料摊铺时应控制好松铺厚度,松铺系数由现场试铺决定,一般为1.2~1.4。

混合料摊铺宜使用平地机或其他适用的摊铺机械并辅以人工平整严禁用齿耙拉平。

并以“宁高勿低,宁铲勿补”为原则,切忌薄层加铺,以免产生脱壳。

(10)石灰基层施工安排,宜尽量减少纵、横向接缝,如果分层施工时,纵横接缝应错开,横缝错距不小于1m,纵缝错距不小于0.3m。

(11)石灰土基层碾压完成后即开始湿治养生,特别在施工后两个星期内,石灰土基层表面需保持湿润。

但不得以水注直接冲向路表,一般干热夏季须每天洒水;湿冷冬季如表面未燥泛白,不可洒水。

(12)石灰土基层的压实度应满足现行施工技术规范的要求,弯沉值不大于0.7mm。

(13)二灰碎石施工要求同石灰土基层。

(14)采用C30水泥混凝土,质量必须符合规定的要求,抗折强度达到4.5Mpa,表面平滑、耐磨、抗滑。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章工程概况 (4)第一节工程简介 (4)第二节工程设计概况 (4)第二章施工部署 (6)第一节项目管理 (6)第二节施工准备 (9)第三章主要施工方法 (11)第一节测量放线 (11)第二节路基工程 (11)第三节雨、污水工程 (22)第四节水泥稳定碎石基层 (25)第五节水泥混凝土路面工程 (28)第六节路灯工程 (31)第七节路缘石及人行道地面铺砌 (33)第八节交通工程 (35)第九节绿化施工 (36)第四章工程投入的主要物资(材料)情况描述及进场计 (41)第五章工程投入的主要施工机械设备情况描述及进场计划 (43)第六章拟投入的主要施工机械设备表 (45)第七章施工总平面图及临时用地表 (47)第八章确保工程施工的必要组织措施 (48)第一节劳动力安排情况描述 (48)第二节劳动力计划表 (49)第九章确保工程质量的技术组织措施 (50)第一节组织保证措施 (50)第二节技术保证措施 (52)第十章确保安全生产的技术组织措施 (55)第一节组织保证措施 (55)第二节技术保证措施 (56)第三节防台防汛措施 (57)第十一章确保文明施工的技术组织措施 (59)第一节组织保证措施 (59)第二节文明施工管理规定 (59)第十二章确保工期的技术组织措施 (63)第一节确保工期的组织保证措施 (63)第二节确保工期的技术保证措施 (63)第三节雨季施工措施 (64)第十三章施工进度计划表及其他附图 (67)第一章工程概况第一节工程简介工程名称:同安四口圳片区溪岸二路道路工程(一期)。

建设地点:同安四口圳片区西部,道路北起支三路,南至官浔溪路。

建设规模:道路全长339.87米,投资额约 250万元。

质量标准要求:合格工期要求:本工程要求建设工期(中标合同工期)为不超过120日历天。

开工、竣工日期:按合同约定。

招标范围及招标对象:招标范围;详见设计图纸、工程量清单及招标文件附件。

第二节工程设计概况一、新建部分横断面设计横断面:道路红线宽12m =1.35m人行道+1.15树池+7m机动车道+1.15树池+1.35m人行道。

二、路面结构1、机动车道采用砼路面,由上至下分别为:22cm水泥混凝土+18cm5%水泥稳定碎石+15cm3%水泥稳定碎石层+路基压实度不小于94%(重型标准)。

2、人行道3.5厘米人行道彩砖+3厘米厚1:2水泥砂浆+15里面厚C15素砼,素土压实度不小于90%(重型标准)。

3、路基3.1.填土材料要求:用易压实的粘性或砂性土,有机质含量不大于10%,不得采用杂填土、耕植土,填土要求在最佳含水量时压实。

3.2.压实度要求:填方路段路槽下0~80厘米为92%(重型击实标准,下同)。

80厘米以下为91%,挖方路段0~30厘米为92%。

3.3.特殊路基处理:路基表层耕植土必须全部清除,清表厚度为0.5m,局部路段根植土较厚,应全部清除。

道路经过水塘处,若池塘淤泥和水较浅。

处治范围的面积较小,可先抽干池塘内水,清除表层流泥后换填、回填中粗砂,再用好土分层碾压回填至路槽标高即可。

路基必须密实、均匀、稳定、干燥,宜一次性形成。

4、边坡防护边坡高小于8m路段路堤采用1:1.5的坡率,8m以上采用阶梯形边坡。

浸水路基段采用浆砌片石+三维网植草护坡。

第二章施工部署第一节项目管理一、项目管理目标质量目标:合格。

工期目标:120日历日内完成招标工程全部内容。

安全、文明施工目标:符合厦门市相关规定和招标文件要求,确保达标。

二、项目管理组织机构及职能按照《建设工程项目管理规范》GB/T50326-2001,由公司授权项目经理组建“同安四口圳片区溪岸二路道路工程(一期)”项目部,项目经理部严格按GB/T19002-ISO9002模式标准建立的质量保证体系来运作,形成以全面质量管理为中心环节,以项目合同管理和成本控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制。

三、岗位职责1.项目经理职责1.1代表企业实施施工项目管理。

贯彻执行国家法律、法规、方针、政策和强制性标准,执行企业的管理制度,维护企业业的合法权益。

1.2建立健全项目经理质量保证体系,组织本工程项目的质量策划,对工程质量和安全全面负责。

1.3贯彻实施公司质量体系管理,监督和领导项目班子的管理人员认真行使其质量职责与权限。

1.4配备符合项目实施要求的各种资源,科学组织施工,搞好全过程的质量管理。

1.5认真履行工程承包合同,确保工程质量符合规定与标准的要求。

1.6对于项目的技术、质量、安全、进度、成本等方面起主要领导责任。

1.7定期组织召开每月一次的安全技术例会,分析质量安全、生产情况,研究生产涉及的安全、技术、材料供应的重大问题,制定并实施解决的措施。

1.8严格按公司制订的制度,组织每月、旬的安全技术生产大检查,出现隐患及时定出整改措施并予以执行。

1.9认真贯彻执行国家、上级机关关于技术规程、安全生产、劳动保护、环境保护方针、政策、法规、规定,对本单位工程项目的职工在生产中的安全与健康负全面的责任。

2.项目技术负责人职责2.1对本工程项目的施工进度、工程质量、施工工艺等方面起主要领导责任。

2.2组织各施工管理人员学习施工图纸,领会设计意图,严格按图纸施工。

2.3负责建立施工前的图纸自、会审及施工中的技术核定制度,负责检查各项技术资料的收集、整理和归档工作。

2.4对测量放线的结果进行复核,对标高和垂直度的测控。

2.5负责对已施工完成的成品保护,制定具体的成品保护管理措施。

2.6领导专职安全员、质检员进行经常性的施工现场检查,及时发现和消除隐患,保证安全生产及工程质量。

2.7组织协调各工种间的配合与衔接。

2.8任务分工时,同时进行技术安全交底,督促班组实施安全技术措施。

2.9在生产过程中,具体贯彻安全生产,劳动保护法规和本公司制定的安全技术操作规程,对所管的项目的安全生产负责直接责任。

2.10坚持技术交底制度,认真执行现行的施工技术规范及工程建设标准强制性条文。

2.11协助专职安全员、专职质检员进行经常性的施工现场检查,及时发现和消除隐患,保证安全生产及工程质量。

3.施工员职责3.1执行项目经理部下达的各项工作计划,对班组下达施工任务书。

3.2综合平衡各专业工长,根据图纸和规范要求进行技术交底,并做好书面交底工作,现场施工管理。

3.3组织实施班组工序质量的“三检制”。

3.4申请砼配合比,督促原材料送检,办好交接检查手续。

3.5积极配合质检员做好质量检查工作,对施工中提出的问题及时整改。

3.6负责施工一线的现场指挥。

3.7负责施工前的图纸会审及施工中的技术核定,负责检查各项技术资料的收集、整理和归档工作。

3.8针对施工材料的管理,确保材料强度达到设计强度。

严禁未经检验合格的工序不得进行下道工序的施工。

3.9协助专职安全员、专职质检员经常性的施工检查,及时发现和消除隐患,保证安全生产及工程质量。

4.质检员职责4.1国家质量政策、法规、规范、标准、图纸和施工组织设计进行质量检查监督。

4.2负责“三检制”中的专检工作,把好每道工序的质量,并把质量通病消灭在施工过程中,不能到事后再来处理,不合格的项目未执行和完成纠正措施的,不准进行下道工序施工。

4.3负责进行分项工程的质量评定。

4.4参加隐检验收、结构验收、单位工程验收和工程质量回复。

4.5做好工程检查工作记录,发现不合格问题及时向主管工长及技术负责人报告,跟踪验证纠正措施的执行情况。

5.安全员职责5.1根据省市相关规定标准逐项落实,定期检查。

每项建立档案备查。

全面负责施工现场安全生产管理和文明施工,各种设备的安全生产管理。

5.2在施工中,协助项目经理、施工员对工人进行经常性的安全生产宣传教育。

5.3检查工地安全隐患,及时发现并制止违章操作和违指挥现象。

6.材料员职责6.1及时提供可靠齐全的材质证明和产品合格证,做好材质证明随料进场。

6.2采购定货,认真做好材料、产品、器材、构件的质量要求标准,并在市场上调查研究反复对比,防止盲目采购,进货时按合同质量要求和样品对照验收。

6.3对入库保管的材料质量负责。

6.4进场的材料应根据施工总平面图进行有规则的堆放,以免影响文明施工。

6.5进场后的材料应加强管理,特别是水泥,应和仓管员配合好,先进的先用,后进的后用。

6.6有计划、有组织、保质量的管理好项目工程的施工材料。

6.7凡材料进场一定要严格按照公司的挂牌制,以便工人清楚该材料的检验状态(已经检验、未经检验、检验不合格、已经检验结果待定)。

第二节施工准备充分做好施工准备,是保证按期完成工程任务的先决条件,也是迅速形成施工能力并掀起施工高潮的关键。

我们将以最快的速度将施工队伍及机械设备调往现场,编制出各工程项目详细的实施性施工组织设计、质量计划书和作业指导书报监理工程师审批。

同时做好以下工作:一、贯通复测接到业主的开工令后,我们的先遣人员和测量队将到达工地,按技术规范要求的精度完成桩位复测,全面开展标段内树木清除,抓紧进行分区段全断面复测,测量成果书面报监理工程师核查批准,分段开工。

二、地界放样贯通测量符合要求后,即展开用地界限的测量,定出征地界桩,确保在最短的时间内完成该项工作,为顺利开工创造条件。

三、修建临时工程尽可能利用既有道路和租用民房,压缩临时工程用地量,根据施工进度安排制定分期租用民房计划,避免早占晚用,多占少用。

按经批准的施工总平面布置,建立生产、生活设施。

修建临时便道,接通水、电、通讯设施。

四、技术准备按业主和监理工程师要求编制实施性施工组织设计,并按我公司质量手册和程序文件的要求编制本工程的质量计划和作业指导书。

并对工程技术人员及工程管理人员进行技术交底。

五、行政审批开工前,需向有关单位和部门申请办理业主委托代办和承包单位需办理的各项开工手续,包括施工许可证、质量监督申请、开工报告等,以上手续我司拟安排专职人员经办。

第三章主要施工方法第一节测量放线本工程施工线路较多,交叉路口和管线分布复杂,测量放样工作量比较大。

为保证工程各结构物平面位置的放样及高程准确,根据工程特点,拟采取如下测量方案:1.人员及设备安排:项目部安排专业测量工程师一名,测量员2名,专门负责本标段所有项目的测量工作;配备自动安平水准仪2台,DJ2电子经纬仪1台,红外线全站仪1台。

2.设置坐标控制网及水准点:为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点。

根据设计图坐标控制点,用全站仪敷设三级坐标控制点并与已交底坐标控制点联网做闭合测量,闭合角度差在允许范围内平差分配得各控制坐标点。

这些桩点设置在施工现场内浇灌砼保护,用钢筋桩面刻十字丝保存。

每60~100米设一水准点并作闭合导线测量,闭合差在允许范围内平差分配得各水准点高程。
