应急预案监理实施细则

应急预案监理实施细则

应急预案监理实施细则一、引言应对突发事件和灾害具有重要意义的是有效的应急预案。

而应急预案监理是确保应急预案有效实施的关键环节。

本文将详细介绍应急预案监理的实施细则,包括监理的目的、责任、程序和要求等,以确保应急预案的有效实施。

二、监理目的应急预案监理的目的是确保应急预案能够在实际应急情况下得到有效执行,并及时发现和纠正应急预案中的不足之处。

通过监理,可以提高应急响应能力,减轻突发事件和灾害造成的损失。

三、监理职责1.制定监理计划:监理单位应根据应急预案的特点、应急情况的可能性和需要确定监理计划,并将其报告给有关方面审批备案。

2.监督应急演练:监理单位负责监督应急演练的实施情况,包括演练方案的制定、演练过程的监督、演练结果的评估等。

3.跟踪检查:监理单位应定期跟踪检查应急预案的执行情况,确保其与实际情况的一致性,并及时发现和解决存在的问题。

4.提出建议:监理单位在跟踪检查的过程中,应向领导层提出应急预案改进的建议,以改善预案的实施效果。

四、监理程序1.立项准备:监理单位接到监理任务后,应组织监理团队进行立项准备,包括确定监理计划、组建监理班子等。

2.监理准备:监理单位根据应急预案的内容和要求,制定监理方案和监理细则,并向有关方面报备。

3.监理实施:监理单位根据监理方案和监理细则,对应急预案的实施情况进行监督、检查和评估,并记录监理过程中的重要信息和发现的问题。

4.监理报告:监理单位根据监理实施的情况和结果,撰写监理报告,包括对应急预案的评价、发现的问题和改进意见等,并及时向有关方面报告。

5.监理总结:监理单位应及时总结经验和教训,完善监理工作,提高监理效果,为应急预案的改进提供参考。

五、监理要求1.专业知识:监理人员应具备相关应急管理知识和经验,并能够熟练运用监理方法和工具。

2.充分沟通:监理人员应与应急预案编制单位、应急管理部门和相关单位保持密切联系,加强沟通和合作,共同推进应急预案的有效实施。

应急预案监理细则

应急预案监理细则

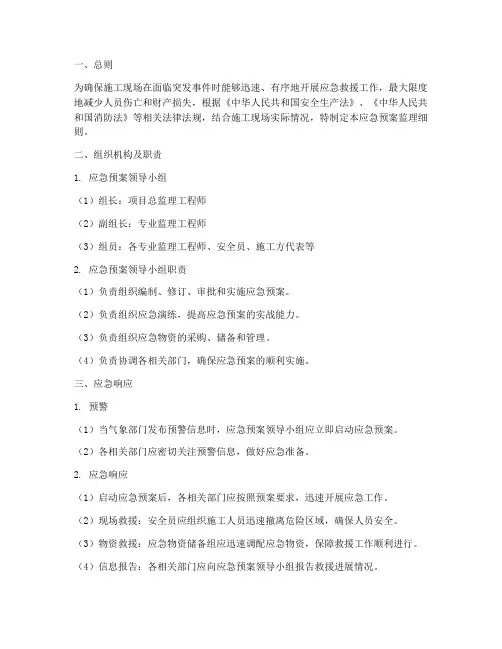

一、总则为确保施工现场在面临突发事件时能够迅速、有序地开展应急救援工作,最大限度地减少人员伤亡和财产损失,根据《中华人民共和国安全生产法》、《中华人民共和国消防法》等相关法律法规,结合施工现场实际情况,特制定本应急预案监理细则。

二、组织机构及职责1. 应急预案领导小组(1)组长:项目总监理工程师(2)副组长:专业监理工程师(3)组员:各专业监理工程师、安全员、施工方代表等2. 应急预案领导小组职责(1)负责组织编制、修订、审批和实施应急预案。

(2)负责组织应急演练,提高应急预案的实战能力。

(3)负责组织应急物资的采购、储备和管理。

(4)负责协调各相关部门,确保应急预案的顺利实施。

三、应急响应1. 预警(1)当气象部门发布预警信息时,应急预案领导小组应立即启动应急预案。

(2)各相关部门应密切关注预警信息,做好应急准备。

2. 应急响应(1)启动应急预案后,各相关部门应按照预案要求,迅速开展应急工作。

(2)现场救援:安全员应组织施工人员迅速撤离危险区域,确保人员安全。

(3)物资救援:应急物资储备组应迅速调配应急物资,保障救援工作顺利进行。

(4)信息报告:各相关部门应向应急预案领导小组报告救援进展情况。

四、应急结束1. 当突发事件得到有效控制,现场安全得到保障后,应急预案领导小组应宣布应急结束。

2. 各相关部门应做好善后工作,恢复施工现场正常秩序。

五、应急演练1. 定期组织应急演练,提高应急预案的实战能力。

2. 演练内容应包括突发事件发生、应急响应、现场救援、应急结束等环节。

3. 演练结束后,应急预案领导小组应组织评估,总结经验教训,不断优化应急预案。

六、附则1. 本细则适用于施工现场所有突发事件应急救援工作。

2. 本细则由项目总监理工程师负责解释。

3. 本细则自发布之日起施行。

《安全监理应急救援预案及事故报告监理细则》

《安全监理应急救援预案及事故报告监理细则》

《安全监理应急救援预案及事故报告监理细则》一、安全监理应急救援预案安全监理应急救援预案是为了应对突发事故或其他紧急情况,确保安全监理工作顺利进行而制定的一系列措施和行动计划。

以下是安全监理应急救援预案的主要内容:1.召集事故应急救援队伍当发生事故或紧急情况时,监理单位应当立即召集事故应急救援队伍,包括监理项目的负责人、工程技术人员、安全监理人员等,确保快速响应和处置。

2.确定事故应急救援方案根据事故的性质和严重程度,制定相应的应急救援方案,明确各级负责人的职责和行动计划,并确保及时向监理项目参建各方通报应急救援措施和要求。

3.流程和要点应急救援流程应当明确,并要求监理人员在短时间内做出决策和采取行动。

强调要及时报告事故情况,将事故范围控制在最小范围内,采取必要的紧急救援措施,确保人员安全和财产安全。

4.应急救援设备和器材事故应急救援预案中还应包括应急救援设备和器材的清单,以确保在事故发生时有充足的器材供应。

监理单位应组织对这些设备和器材的定期检查和维护,确保其完好可用。

5.应急救援演练监理单位应当定期组织应急救援演练,提高监理人员应急处置能力和团队协作能力,以应对各类突发情况。

演练应当真实模拟实际情况,制定合理的演练方案,落实到位,以提高应对突发事件的能力。

二、事故报告监理细则事故报告监理细则是为了及时准确地报告事故情况、做出有效处置而制定的各项规定和要求。

以下是事故报告监理细则的主要内容:1.紧急报告监理人员在发现事故或紧急情况时应立即向上级主管汇报,并及时向建设单位和其他相关参建方通报事故情况。

报告内容应包括事故发生时间、地点、性质、伤亡情况以及采取的紧急措施等。

2.详细报告事故发生后,监理单位应及时提交详细的事故报告,报告内容应包括事故发生原因、责任方、事故后期处理情况等。

报告应分析事故发生的原因和教训,并提出相应的整改措施和建议。

3.事故调查监理单位应当积极配合有关部门进行事故调查工作,并提供相应的证据和资料。

安全应急救援预案监理细则

安全应急救援预案监理细则

安全应急救援预案监理细则一、编制依据1.1 本细则依据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《安全生产事故应急预案编制导则》等相关法律法规和标准规范,结合项目实际情况编制。

1.2 本细则适用于项目监理机构对施工现场安全生产事故应急救援预案的监理工作。

二、监理目标2.1 确保施工现场安全生产事故应急救援预案的编制、实施和修订符合相关法律法规和标准规范要求。

2.2 监督施工单位建立健全应急救援体系,提高应对突发安全生产事故的能力。

2.3 保障施工现场人员生命财产安全,减少事故损失,维护社会稳定。

三、监理内容3.1 预案编制3.1.1 监理机构应审查施工单位提交的安全生产事故应急救援预案,确保预案内容完整、合理、可行。

3.1.2 监理机构应督促施工单位根据项目特点和风险,制定针对性的应急救援预案,明确应急救援组织机构、职责、流程、措施等。

3.1.3 监理机构应审查预案的培训、演练和修订情况,确保施工人员了解预案内容和应急响应流程。

3.2 预案实施3.2.1 监理机构应监督施工单位按照预案要求,建立健全应急救援组织机构,明确各级职责和人员配置。

3.2.2 监理机构应检查施工单位应急救援物资、设备和安全防护设施的配备情况,确保其完好、适用。

3.2.3 监理机构应督促施工单位定期组织应急救援预案演练,提高应对突发事故的能力。

3.3 预案修订3.3.1 监理机构应审查施工单位提交的预案修订方案,确保修订内容符合实际情况和法律法规要求。

3.3.2 监理机构应督促施工单位及时更新预案,并对修订后的预案进行评审。

3.3.3 监理机构应检查施工单位对预案修订情况的落实,确保修订后的预案得以有效执行。

四、监理工作程序4.1 监理机构应在与施工单位签订监理合同的同时,明确监理范围内的安全生产事故应急救援预案相关工作。

4.2 监理机构应定期对施工现场进行巡查,了解施工单位的安全生产状况,对应急救援预案的编制、实施和修订情况进行监督。

监理安全应急救援预案细则

监理安全应急救援预案细则

一、总则为加强监理工程的安全管理,提高应急救援能力,确保在发生安全事故时能够迅速、有效地进行处置,保障人员生命财产安全,特制定本预案。

二、适用范围本预案适用于监理工程在施工过程中发生的安全事故,包括但不限于火灾、爆炸、坍塌、触电、中毒、窒息等。

三、组织机构及职责1. 应急救援指挥部- 指挥长:监理单位项目负责人- 副指挥长:监理单位安全生产负责人- 成员:监理单位各部门负责人及相关专业人员2. 应急救援小组- 指挥:应急救援指挥部副指挥长- 成员:安全员、现场技术人员、医疗人员等3. 救援物资保障组- 负责应急救援物资的采购、储备和分发4. 信息联络组- 负责事故信息的收集、整理和上报四、应急救援程序1. 事故报告- 发生安全事故后,现场人员应立即向应急救援指挥部报告,报告内容包括事故发生的时间、地点、原因、伤亡情况等。

2. 启动预案- 应急救援指挥部接到事故报告后,立即启动应急预案,通知应急救援小组和相关部门。

3. 现场处置- 应急救援小组立即赶赴现场,组织人员疏散,进行现场勘查,采取必要措施控制事故蔓延。

4. 医疗救护- 对受伤人员进行现场救护,必要时送往医院治疗。

5. 事故调查- 事故发生后,应急救援指挥部应组织事故调查组,查明事故原因,提出整改措施。

6. 信息发布- 应急救援指挥部应及时向相关部门和单位通报事故情况,必要时向社会发布信息。

五、应急救援措施1. 人员疏散- 指挥救援小组迅速组织人员疏散,确保人员安全。

2. 现场控制- 采取有效措施控制事故现场,防止事故扩大。

3. 医疗救护- 配备必要的医疗救护设备,对受伤人员进行救治。

4. 物资保障- 确保应急救援物资的供应,满足救援需求。

六、预案演练1. 定期演练- 定期组织应急救援演练,提高应急救援队伍的实战能力。

2. 演练内容- 演练内容包括事故报告、现场处置、医疗救护、物资保障等。

七、附则1. 本预案由监理单位安全生产部门负责解释。

应急救援预案监理细则

应急救援预案监理细则

一、总则1.1 编制目的为提高应急救援预案的编制质量,确保应急救援预案的实用性、针对性和可操作性,规范应急救援预案的编制和实施,特制定本细则。

1.2 编制依据《中华人民共和国安全生产法》、《中华人民共和国消防法》、《职业健康安全管理体系规范》等相关法律法规,以及国家和地方有关应急救援预案的编制和管理规定。

1.3 适用范围本细则适用于各类企事业单位、社会团体和其他组织编制和实施应急救援预案的工作。

二、应急救援预案编制要求2.1 编制原则(1)预防为主,防治结合;(2)以人为本,安全第一;(3)统一领导,分级负责;(4)信息共享,协同应对。

2.2 编制内容(1)基本情况:包括单位概况、危险源分析、风险评估等;(2)组织机构:包括应急指挥部、应急救援队伍、应急物资储备等;(3)应急响应程序:包括预警、应急响应启动、应急处置、应急结束等;(4)应急处置措施:包括人员疏散、现场救护、物资保障、交通管制等;(5)应急恢复与重建:包括事故调查、损失评估、恢复重建等;(6)应急培训和演练:包括培训内容、演练计划、演练评估等。

2.3 编制要求(1)应急救援预案应具有针对性、可操作性和实用性;(2)应急救援预案应明确各级组织、人员的职责和分工;(3)应急救援预案应与国家、地方和上级单位的应急救援预案相衔接;(4)应急救援预案应定期进行修订和完善。

三、应急救援预案监理职责3.1 监理单位应具备相应的资质和能力,负责应急救援预案的编制和实施监理工作。

3.2 监理单位应严格按照国家、地方和上级单位的有关规定,对应急救援预案的编制和实施进行全过程监理。

3.3 监理单位应重点对以下内容进行监理:(1)应急救援预案的编制是否符合国家、地方和上级单位的有关规定;(2)应急救援预案的内容是否完整、准确、可行;(3)应急救援预案的组织机构、职责和分工是否明确;(4)应急救援预案的应急响应程序是否合理、有效;(5)应急救援预案的应急处置措施是否科学、可行;(6)应急救援预案的应急培训和演练是否到位。

应急预案监理方案_细则

应急预案监理方案_细则

一、总则1. 编制目的为确保监理项目在突发情况下能够迅速、有效地进行应急处理,最大限度地减少人员伤亡和财产损失,保障施工安全和顺利进行,特制定本应急预案监理方案细则。

2. 编制依据依据《中华人民共和国安全生产法》、《中华人民共和国防汛条例》等相关法律法规,结合监理项目实际情况,制定本方案细则。

3. 编制原则(1)以人为本,安全第一;(2)预防为主,综合治理;(3)统一领导,分级负责;(4)快速反应,协同应对。

二、组织机构及职责1. 应急指挥部(1)成立应急指挥部,负责全面协调、指挥和监督应急工作的开展;(2)应急指挥部由监理项目负责人、各部门负责人组成。

2. 应急小组(1)根据应急事件类型,成立相应应急小组,负责具体应急工作的实施;(2)应急小组成员由相关部门人员组成。

三、应急响应1. 信息报告(1)一旦发生突发事故,立即启动应急预案;(2)应急指挥部接到报告后,立即向相关部门和上级领导报告。

2. 应急处置(1)应急小组根据事故情况,制定具体处置措施;(2)现场应急人员按照处置措施,进行现场救援和事故处理。

3. 应急撤离(1)如遇紧急情况,应急指挥部根据事故情况,决定是否进行人员撤离;(2)应急撤离时,确保人员安全,有序进行。

四、后期处理1. 调查评估(1)应急事件发生后,对事故原因进行调查评估;(2)根据调查结果,提出改进措施,防止类似事故再次发生。

2. 总结报告(1)应急事件处理后,应急指挥部向相关部门和上级领导提交总结报告;(2)总结报告内容包括:事故原因、应急处置过程、经验教训等。

五、应急演练1. 定期组织应急演练,提高应急人员应对突发事件的能力;2. 演练内容应包括各类突发事件的应急响应、处置和撤离等环节;3. 演练结束后,对演练情况进行总结评估,提出改进措施。

六、附则1. 本方案细则由监理项目负责人负责解释;2. 本方案细则自发布之日起实施。

本细则旨在规范监理项目应急管理工作,提高应急响应能力,确保施工安全。

监理应急预案救援预案细则

监理应急预案救援预案细则

一、编制目的为确保监理工作在施工过程中能够有效应对各类突发事件,最大限度地减少人员伤亡和财产损失,保障监理人员的生命安全及财产安全,特制定本应急救援预案。

二、编制依据1. 《中华人民共和国安全生产法》2. 《中华人民共和国建筑法》3. 《中华人民共和国建设工程安全生产管理条例》4. 《生产安全事故报告和调查处理条例》5. 《建设工程监理规范》6. 国家及地方相关安全生产法规和标准三、适用范围本预案适用于监理单位在建设工程监理过程中发生的各类突发事件,包括自然灾害、安全事故、公共卫生事件等。

四、应急救援原则1. 以人为本,生命至上;2. 预防为主,常备不懈;3. 快速反应,协同作战;4. 科学救援,确保安全。

五、应急救援组织机构及职责1. 应急救援领导小组:负责组织、协调、指挥应急救援工作,确保应急救援工作顺利进行。

2. 应急救援指挥部:负责应急救援的具体实施,协调各部门、各单位共同应对突发事件。

3. 应急救援小组:负责现场救援、伤员救治、物资保障等工作。

六、应急救援程序1. 突发事件发生时,应急救援领导小组应立即启动应急预案,通知应急救援指挥部。

2. 应急救援指挥部根据突发事件情况,迅速组织应急救援小组开展救援工作。

3. 应急救援小组按照职责分工,迅速赶赴现场,开展救援工作。

4. 救援过程中,应急救援小组应确保自身安全,防止次生灾害发生。

5. 突发事件得到有效控制后,应急救援领导小组应组织评估救援效果,总结经验教训,完善应急预案。

七、应急救援措施1. 人员救援:迅速组织救援队伍,开展现场救援工作,确保伤员得到及时救治。

2. 物资保障:及时调配应急救援物资,确保救援工作顺利进行。

3. 信息报送:及时向上级部门报告突发事件情况,确保信息畅通。

4. 事故调查:对突发事件进行调查分析,查明原因,防止类似事件再次发生。

5. 恢复重建:在应急救援结束后,组织相关部门开展恢复重建工作。

八、应急演练1. 定期组织开展应急演练,提高应急救援队伍的实战能力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新疆医科大学第六附属医院门诊医技住院大楼工程安全生产事故应急救援预案监理实施细则单位:新疆工程建设项目管理有限公司编制:审核:日期:2014年3月目录一、工程概况 (3)二、监理依据 (4)三、危险源分析 (4)四、应急救援小组人员组成及分工 (5)五、触电事故应急预案 (7)六、坍塌事故应急预案 (10)七、高空坠落事故应急预案 (16)八、消防火灾事故应急预案 (20)九、物体打击事故应急预案 (24)十、重大传染性疾病应急预案 (26)十一、食物中毒应急预案 (27)新疆医科大学第六附属医院门诊医技住院大楼安全生产事故应急救援预预案监理实施细则一、工程概况:工程名称:新疆医科大学第六附属医院门诊医技住院大楼.建设单位:新疆医科大学第六附属医院. 工程地点:乌鲁木齐市五星路. 建筑面积:70510.67㎡,其中地上52994.15㎡;地下17516.52㎡. 基底面积:3520.80㎡. 建筑分类:一类高层,民用建筑. 建筑规模与功能:单体建筑,地上20层,地下2层(其中地下2层局部为人防工程,由二等人员掩体和物资库组成,人防部分由新疆人防建筑设计研究院设计).建筑结构:框架—剪力墙结构. 建筑设计使用年限为:50年.建筑高度:84.7m(室外地面至屋面面层).耐火等级:地上一级;地下一级.抗震设防烈度:8度. 抗震设防类别:2类.屋面防水等级:建筑单体的屋面为Ⅱ级,地下室扩出部分的顶面(种植屋面)的防水等级为Ⅰ级;地下工程防水等级:Ⅰ级.质量标准:合格. 安全目标:安全达标工地,杜绝重大事故发生. 工程工期:2013.4 .26日———2015.11.25日施工单位:江苏南通二建集团有限公司.监理单位:新疆工程建设项目管理有限公司.设计单位:乌鲁木齐建筑设计研究院有限责任公司.施工内容:包括整个土建工程、装饰装修工程、给排水工程、电气工程、消防工程、节能工程等。

二、监理依据:1、中华人民共和国《建筑法》、《安全生产法》、《消防法》;2、建设工程安全生产管理条例;3、施工单位编制、报审,并经审核批准实施的专项施工组织设计;4、《施工现场临时用电安全技术规范》JGJ46-2005;5、《建筑机械使用安全技术规范》JGJ33-2001;6、《建筑施工高处作业安全技术规范》JGJ80-91;7、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2011;8、《建筑施工安全检查标准》JGJ59-2011;9、《建设工程监理规范》GB/T50319-2013;10、《建设工程施工安全监理规程》XJJ044-2010.三、危险源分析:1.危险性较大的专项工程:1)、基坑开挖与支护工程; 2)、模板工程;3)、起重机械、吊装工程; 4)、脚手架工程;5)、施工现场临时用电工程。

2.对施工安全影响较大的环境和因素:1)、安全网的悬挂:安全帽、安全带的使用;楼梯口、预留洞口、通道、阳台周边、作业平台和作业面周边、楼层周边、上下走道及斜道的两侧边、物料提升设备及施工电梯进料口等部位的防护。

2)、施工设备机具的检查维护、运行以及防护。

3)、2米以上的高处作业面架板铺设、兜网搭设。

4)、在堆放与搬(吊)运等过程中可能发生高处坠落、堆放散落等情况的工程材料、构配件等。

5)、施工现场易燃易爆、有毒有害物品的搬运、储存和使用。

6)、施工现场临时设施的搭设、使用、拆除。

7)、施工现场及毗邻周边存在的高压线和地下管网等。

8)、施工中违章指挥、违章作业以及违反劳动纪律等行为。

9)、施工现场及周边的通道和人员密集场所。

10)、经论证确认或设计单位交底中明确的其他专业性强、工艺复杂、危险性大、交叉作业等有可能导致生产安全事故的施工部位或作业活动;大风、高温等其他潜在的有可能导致施工现场生产安全事故发生的因素。

四、应急救援小组人员组成及分工:1.1应急救援小组成员:组长:***.组员:********项目监理部应急救援小组人员表:1.2应急救援小组人员分工如下:1.2.1组长主要任务:发生事故后的第一时间通知应急救援小组全体成员到位,通知相关施工现场管理人员,安排组织抢救和控制事故的继续扩大。

在初步了解事故原因和严重程度后决定是否向上级主管部门汇报等。

1.2.2组员一***、***的主要任务:负责保护事故现场,避免闲杂人员围观、监视事故发展情况等。

1.2.3组员二***、***的主要任务:组织人员撤离、安排疏散路径、方向,引导救护车、消防车等进入现场等。

1.2.4组员三***、***的主要任务:指挥人员抢救伤员或物资等,急救员对伤员进行必要处理,电气监理工程师***负责现场照明、安全用电管理。

2.应急小组职责:1)、全体成员牢固树立全心全意为工程项目服务的思想。

2)、认真学习和熟练执行应急程序。

3)、服从上级指挥调动。

4)、改造和检查应急设备和设施的安全性能及质量。

5)、督促施工单位组织并参与模拟演练。

6)、参加本应急救援预案范围内的各种抢险救护工作。

3.应急救援行动程序通则:1)、应急小组成员应牢记分工,服从指挥,统一行动。

2)、应急小组成员在接到报警后,尽全力在第一时间赶至事故发生地点。

3)、通信组负责接听事故汇报,并负责通知所有应急小组成员。

4)、根据事故情况报相应主管部门。

4.联系电话如下:1)、治安:打架斗殴、聚众闹事:1102)、重大安全事故:本预案将重大安全事故定为发生1人及以上人数死亡或者三人以上人数受伤的安全事故,发生以上事故应第一时间电话报告公司企业经理和执行总经理。

企业经理或执行总经理将尽快到达现场指挥事故抢救和处理工作。

3)、紧急医疗电话:急救电话:1204)、常用电话:火警:119 交通肇事:112五、触电事故应急预案:1.工地潜在事故危险评估:通过对施工全过程危险因素的辨识和评价,触电事故发生几率较大,造成人身伤害和财产损失较严重,列为项目工程的重大危险因素。

项目部针对以上潜在的事故和紧急情况,编制应急准备及响应预案,当事故或紧急情况发生时,应保证能够迅速做出响应,最大限度的减少可能产生的事故后果。

2.触电事故应急程序:施工区发生触电事故,不要惊慌,首先要尽快切断电源。

注意:救护人千万不要用手直接去拉触电的人,防止发生救护人触电事故。

脱离电源的方法。

应根据现场具体条件,果断采取适当的方法和措施,一般有以下几种方法和措施:1)、如果开关或按钮距离触电地点很近,应迅速拉开开关,切断电源。

并应准备充足照明,以便进行抢救。

2)、如果开关距离触电地点很远,可用绝缘手钳或用干燥木柄的斧、刀、铁锹等把电线切断。

3)、当导线搭在触电人身上或压在身下时,可用干燥的木棒、木板、竹杆或其它带有绝缘柄(手握绝缘柄)工具,迅速将电线挑开。

注意:千万不能使用任何金属棒或湿的东西去挑电线,以免救护人触电。

4)、如果触电人的衣服是干燥的,而且不是紧缠在身上时,救护人员可站在干燥的木板上,或用干衣服、干围巾等把自己一只手作严格绝缘包裹,然后用这一只手拉触电人的衣服,把他拉离带电体。

注意:千万不要用两只手、不要触及触电人的皮肤、不可拉他的脚,且只适应低压触电,绝不能用于高压触电的抢救。

5)、如果人在较高处触电,必须采取保护措施防止切断电源后触电人从高处摔下。

最早发现事故的人迅速向应急救援小组组长报告,通讯负责人立即召集所有成员携带救护设备赶赴出事现场,了解事故伤害程度;陈振江负责组织保卫人员疏散现场闲杂人员,警戒组保护事故现场,同时避免其他人员靠近现场。

***立即通知现场应急救援小组组长,说明伤者受伤情况,并根据现场实际施行必要的医疗处理,在伤情允许情况下,负责组织人员搬运受伤人员,转移到安全地方;由组长根据汇报,决定是否拨打120医疗急救电话,并说明伤员情况,行车路线;***联系值班车到场,随时待命。

***安排人员到入场岔口指挥救护车的行车路线。

应迅速对周围环境进行确认,仍存在危险因素下,立即组织人员防护,并禁止人员进出。

注:若第一现场决策人员不在时,可由第二决策人代指挥,若第二决策人不在时可由第三决策人代替指挥,依次类推。

现场决策人:*********3.受伤人员的急救:当施工人员发生消防火灾时,急救人员应尽快赶往出事地点,并呼叫周围人员及时通知医疗部门,尽可能不要移动患者,尽量当场施救。

当发现心跳停止时,应马上用力在其心前区用拳叩击两次,然后,触摸颈动脉是否恢复搏动。

在心跳停止1min以内,使用心前叩击,可使呼吸停止引起的“电流性昏睡”恢复生命。

若触电人员经过简要的初期处臵仍不能恢复心跳,则应立即进行人工呼吸和胸外心脏按压,同时拨急救中心的电话“120”;对发生的并发症要及时处理,包括骨折固定等;对局部烧伤应包扎。

经恢复心跳以后,不要随意搬动,以防心室再次发生颤动,应等专业救护人员到达,或受害人完全清醒后再予以搬动。

在灼伤的创面上不要涂任何药物,用清洁的纱布覆盖包扎即可。

4.触电事故预防:4.1.强化安全教育,提高安全防护意识,提高工人安全操作技能。

4.2.施工用电应由专业电工负责,配电箱开关箱每天都应进行维护检查触电保安器,每天有一次试跳记录。

4.3.配电箱、开关箱有门锁、有标志,无任何杂物,有防雨措施、有接零(地)保护,箱内有漏电保护,一机一闸保险,熔丝选用符合要求,不用铜丝,熔断器无缺盖破损、线头裸露。

4.4.临时电源的接线须由专职电工进行,严禁乱拉、乱接。

工地的总电源由专人控制,每天下班前须进行检查并断开总电源。

4.5.工地宿舍严禁乱拖乱接电线。

4.6.施工现场要有足够照明,电梯井道内的照明器具和手持照明灯及容器内要使用安全电压,电线无老化、裸露接头。

4.7.现场施工应使用临时电箱,严禁使用接线板或用插座盒直接接线。

4.8.施工机具的接零接地应良好。

4.9.电工作业时应穿戴好防护用品。

六、坍塌事故应急预案:1.工地潜在事故危险评估:通过对施工全过程危险因素的辨识和评价,坍塌事故发生几率较大,造成人身伤害和财产损失较严重,列为项目工程的重大危险因素。

坍塌事故主要包括土方、脚手架、塔吊、支模架等。

项目部针对以上潜在的事故和紧急情况,编制应急准备及响应预案,当事故或紧急情况发生时,应保证能够迅速做出响应,最大限度的减少可能产生的事故后果。

2.坍塌事故应急程序:2.1通用程序:2.1.1呼救:a.当工地发生伤害事件,最先发现情况的人员应大声呼叫,呼叫内容要明确。

b.听到呼叫的任何人均应立即报告项目部管理人员和抢救小组成员,并最终使消息迅速报告到项目部。

应急响应小组在组长的领导下开展现场抢救工作。

2.1.2报警:***负责打急救电话120,报告发生伤亡事故的工地的地点、伤害类型、伤害部位,同时必须告知工地附近醒目标志建筑,以利急救中心迅速判断方位。

2.1.3接车;***迅速到路口接车,引领急救车从具备驶入条件的道路迅速到达现场。
