高速公路路基桥涵工程项目施工组织设计(DOC 66页)
辽宁某高速公路路基桥涵工程施工组织设计.doc

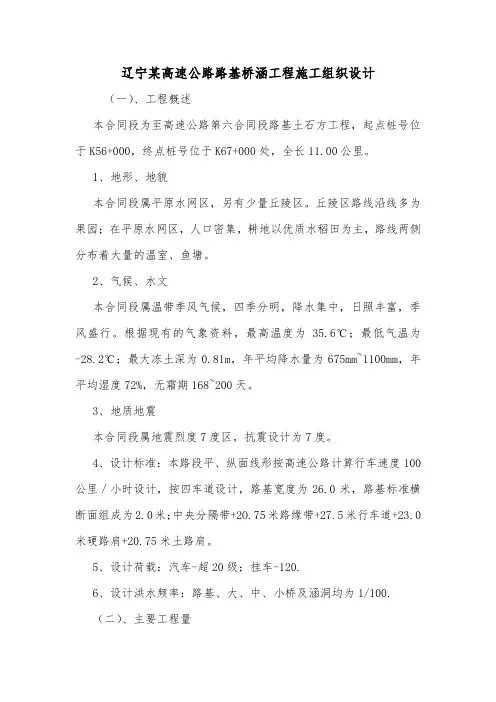

辽宁某高速公路路基桥涵工程施工组织设计(一)、工程概述本合同段为至高速公路第六合同段路基土石方工程,起点桩号位于K56+000,终点桩号位于K67+000处,全长11.00公里。
1、地形、地貌本合同段属平原水网区,另有少量丘陵区。
丘陵区路线沿线多为果园;在平原水网区,人口密集,耕地以优质水稻田为主,路线两侧分布着大量的温室、鱼塘。
2、气候、水文本合同段属温带季风气候,四季分明,降水集中,日照丰富,季风盛行。
根据现有的气象资料,最高温度为35.6℃;最低气温为-28.2℃;最大冻土深为0.81m,年平均降水量为675mm~1100mm,年平均湿度72%,无霜期168~200天。
3、地质地震本合同段属地震烈度7度区,抗震设计为7度。
4、设计标准:本路段平、纵面线形按高速公路计算行车速度100公里/小时设计,按四车道设计,路基宽度为26.0米,路基标准横断面组成为2.0米;中央分隔带+2O.75米路缘带+27.5米行车道+23.0米硬路肩+20.75米土路肩。
5、设计荷载:汽车-超20级;挂车-120.6、设计洪水频率:路基、大、中、小桥及涵洞均为1/100.(二)、主要工程量1、路基工程2、桥梁工程3、排水与涵洞、防护工程排水沟、急流槽泄水槽等浆砌片石15244m3;园管涵525m;盖板涵271m;箱涵35m.护坡浆砌片石29682m3;TECCO型SNS金属网防护30625m;预制c20混凝土防护442m3等。
4、简易砂石路面工程15厘米泥结碎石面层23077㎡;15厘米级配碎石基层6352㎡;15厘米水稳砂砾面层4078㎡.详情请下载附件:辽宁某高速公路路基桥涵工程施工组织设计。
高速公路路基、路面、桥涵、隧道工程施工组织设计

高速公路路基、路面、桥涵、隧道工程施工组织设计目录第一章编制依据及原则 (1)一、编制依据 (1)二、编制原则 (1)三、编制范围 (1)第二章工程简介 (2)一、工程概况 (2)二、环境条件 (2)三、设计标准及工程量 (2)四、工期要求 (7)第三章施工总体部署 (8)一、施工管理机构 (8)二、管理方针和管理目标 (8)三、工程进度目标及进度计划 (9)四、驻地建设及临时场地建设 (9)第四章主要工程项目的施工方案、方法 (10)一、路基及附属工程 (10)二、桥涵工程 (39)三、隧道工程 (74)四、路面工程 (103)第五章工期的保证体系及保证措施 (118)一、工期的保证体系 (118)二、确保工期的管理措施 (120)三、保证工期的技术措施 (123)四、特殊季节工期的保证措施 (124)第六章工程质量管理体系及保证措施 (126)一、工程质量的管理体系 (126)二、保证措施 (127)三、控制和防止质量通病的措施 (135)四、关键工序质量控制措施 (138)第七章安全保证体系及保证措施 (140)一、安全保证体系 (140)二、安全生产保障措施 (142)三、建立健全各项安全制度 (148)四、分项工程安全技术措施 (158)五、工程保险保障措施 (166)六、安全应急救援预案 (166)七、风险管理 (168)第八章施工期间道路交通组织方案 (173)一、交通组织安全管理措施 (173)二、交通安全管制措施 (173)第九章施工环保、水土保持措施 (174)一、环境保护、水土保持目标 (174)二、环境保护、水土保持工作原则 (174)三、环境保护、水土保持制度 (174)四、环保水保体系及组织机构 (177)五、环境保护、水土保持技术措施 (178)第十章文明施工、文物保护保证体系及保证措施 (181)一、文明施工保证体系及保证措施 (181)二、文物保护保证体系及保证措施 (183)第十一章冬季施工方案 (184)一、气象特征 (184)二、冬季施工安排 (184)三、冬期施工组织机构 (184)四、冬季施工方案及措施 (186)五、冬季施工物资储备方案 (195)六、冬期施工安全教育及培训 (195)七、现场安全管理制度 (196)八、质量与安全保证措施 (197)第十二章雨季施工措施 (199)一、雨季施工总体要求 (199)二、施工准备 (199)三、雨季施工安排及措施 (200)四、材料、设备的存放及防雨措施 (203)五、施工机械的防雨、防雷及施工现场的用电 (204)第十三章农民工工资及为农民工创收保证体系及措施 (205)第一章编制依据及原则一、编制依据1、依据收到的业主签发的所有文件、有关资料编制而成;2、本项目的设计图纸及招标文件(含技术规范及有关附件);3、现行的国家、行业、及省级有关公路施工、检测技术规范、规程等;4、其它相关技术标准、行业标准、技术规范及验收方法等;5、我公司各种管理体系文件、管理制度等;6、我公司可供抽调的人员、设备、资金等综合施工资源;7、我公司在从事高速公路工程项目施工过程所积累的丰富经验。
高速公路桥涵工程施工方案

一、工程概况本工程为某高速公路桥涵工程,位于我国某省境内,主要包括桥梁、涵洞、通道等工程。
桥梁工程包括一座大桥、一座中桥、若干座小桥;涵洞工程包括若干座圆形涵洞、方形涵洞;通道工程包括若干座通道。
工程总长度约为10公里,总投资约为2亿元。
二、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个工程的组织、协调、指挥和管理。
(2)项目部下设施工、技术、质量、安全、物资、财务、人事等职能部门。
2. 施工管理(1)施工进度管理:根据工程进度计划,合理安排施工顺序,确保工程按期完成。
(2)质量管理:严格执行国家相关质量标准,确保工程质量。
(3)安全管理:加强施工现场安全管理,预防安全事故的发生。
(4)物资管理:合理配置施工物资,确保施工顺利进行。
三、施工技术方案1. 桥梁工程(1)施工方法:采用支架法、吊装法、移动模架法等施工方法。
(2)材料:选用符合国家标准的钢材、混凝土、预应力钢筋等材料。
(3)施工工艺:桥梁上部结构采用预制T梁,下部结构采用桩基础。
2. 涵洞工程(1)施工方法:采用明挖法、暗挖法、预制拼装法等施工方法。
(2)材料:选用符合国家标准的钢材、混凝土、水泥等材料。
(3)施工工艺:涵洞采用预制构件,现场安装。
3. 通道工程(1)施工方法:采用明挖法、暗挖法、预制拼装法等施工方法。
(2)材料:选用符合国家标准的钢材、混凝土、水泥等材料。
(3)施工工艺:通道采用预制构件,现场安装。
四、施工质量控制1. 严格遵循国家相关质量标准,确保工程质量。
2. 加强原材料、半成品、成品的检验,确保质量合格。
3. 加强施工过程中的质量控制,及时发现并解决问题。
4. 做好施工记录,为工程验收提供依据。
五、安全文明施工1. 加强施工现场安全管理,预防安全事故的发生。
2. 严格执行安全生产责任制,确保施工人员安全。
3. 做好文明施工,保持施工现场整洁有序。
4. 加强环保意识,减少施工对环境的影响。
六、工期保证1. 制定合理的施工进度计划,确保工程按期完成。
某高速公路路基桥涵工程合同段施工组织设计

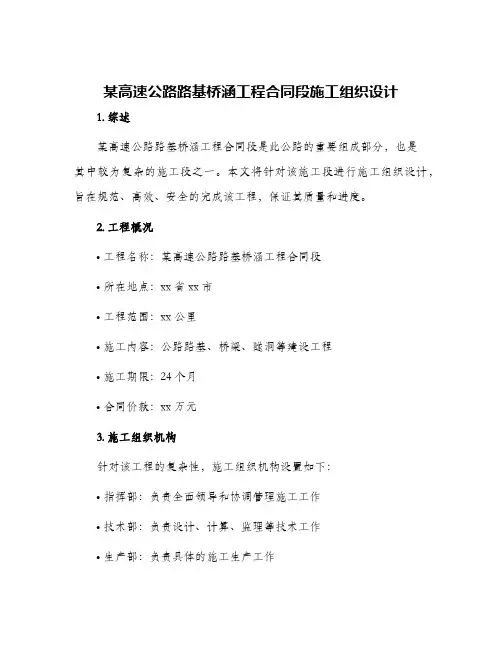

某高速公路路基桥涵工程合同段施工组织设计1. 综述某高速公路路基桥涵工程合同段是此公路的重要组成部分,也是其中较为复杂的施工段之一。
本文将针对该施工段进行施工组织设计,旨在规范、高效、安全的完成该工程,保证其质量和进度。
2. 工程概况•工程名称:某高速公路路基桥涵工程合同段•所在地点:xx省xx市•工程范围:xx公里•施工内容:公路路基、桥梁、隧洞等建设工程•施工期限:24个月•合同价款:xx万元3. 施工组织机构针对该工程的复杂性,施工组织机构设置如下:•指挥部:负责全面领导和协调管理施工工作•技术部:负责设计、计算、监理等技术工作•生产部:负责具体的施工生产工作•安全部:负责安全管理、施工现场安全保障•质检部:负责质量监督、验收等工作4. 施工方案4.1 施工进度计划在进入施工现场之前,需要细化施工计划,确定各项施工任务的工期和顺序,以确保施工进度的可控性和可实施性。
下表为该工程的施工进度计划。
施工阶段工期备注1. 土方工程4个月…2. 桥梁工程10个月…3. 隧道工程8个月…4. 路面工程2个月…4.2 施工设备在施工中需要用到各种设备,根据各阶段任务的不同,施工所需主要设备如下:•土方工程:推土机、挖掘机、装载机、平地机等大型土方机械•桥梁工程:吊车、塔吊、高空作业车等大型机械•隧道工程:隧道掘进机、泵车、搅拌站等专业设备•路面工程:沥青摊铺机、压路机、坑凿机等道路施工机械4.3 施工人员除了设备配置外,施工所需人员也非常关键,以下为该工程的施工人员配置:•管理人员:指挥部、安全部、技术部等部门负责人和专业管理人员•技术人员:设计、监理、质检等专业技术人员•生产人员:各类工程师、监工、监理人员等•物资人员:配给物资、仓库管理人员等4.4 施工安全措施施工过程中,安全措施必不可少,以下为该工程的安全措施:•施工现场设置围挡和安全标志,保证施工现场相对隔离,避免人员和车辆混杂。
•确保施工现场的通风、排水和照明设施。
高速公路路基、桥涵工程施工组织设计

3.6.3临时用电设置
与当地电业部门联系,拟在大桥和预制场设置变压器,其他工点可直 接架设临时电线路或自行发电,另在拌和站备1台大功率发电机组备用,
同时配备多台小型发电机供现场使用。
(4)临时用水
本工程生产、生活用水采取在驻地附近打井取水,修建临时水塔,并 布设主管路、支管路的方法,以满足生产、生活用水需要。结构物采用修 建蓄水池方式解决施工用水。
1.2.2.加强生产管理,提高机械化施工水平和劳动生产率。
1.2.3.合理安排施工计划,用统筹方法组织平衡流水作业和立体交叉作 业,不断加快工程进度。
1.2.4.落实季节性施工措施,确保全年在有效工作日内连续均衡施工。
1.2.5.因地制宜,尽量利用当地资源,减少物资运输量,节约能源。
1.2.6.精心进行现场布置,节约施工用地,充分利用永久征地,组织文 明施工,搞好环境保护。
6)机械物资部职责
负责编制工程所需机械设备计划,指导各工程队做好机械设备的维护 和保养,以保证机械设备的正常运转;负责本合同段的机械设备进场、材 料调查和材料招标及质量检查验收工作;设备、材料的采购及设备租赁业 务;保证机械设备完好率及材料的品质符合规范和监理工程师的要求。
7)计划合同部职责
负责本合同段的内部预算制定及对各专业工程队进行月验工计价工 作;负责编制年、季、月份的施工生产计划,及时提报年、季、月施工建 设计划,负责验工计价工作,及时向建设单位报送验工资料;按照上级要 求,认真做好各类工程的工、料、机现场测算工作,为制订企业定额积累 资料,根据内部管理需要,定期进行内部验工并建立有关台账。
3)项目总工程师职责
高速公路桥涵施工组织设计Word

表1 施工组织设计文字说明第一章编制总说明一、编制依据3、规范及标准(1)《公路桥涵施工技术规范》JTJ041-2000(2)《公路工程质量检验评定标准》JTJ071-98(3)《公路工程施工安全技术规程》JTJ076-953、招标参考资料及各专用条款4、现场踏勘调查、招标文件补遗书二、编制原则1、遵循招标文件条款的原则。
在编制施工组织设计过程中,根据招标文件的规定,做到统一标准、规范编制。
2、遵循与设计、规范和验标保持一致的原则。
在编写施工工艺时,严格按照设计要求,认真执行现行本合同段专用条款及施工技术规范和验收标准,确保工程质量优良。
3、坚持实事求是的原则。
在制定本施工组织设计时,根据我方施工经验和管理水平,坚持科学组织,合理安排,均衡生产,确保优质、高效地完成第8合同段工程建设。
4、坚持施工全过程、全方位严格管理的原则。
在每道工序施工中,加大自检自查力度,严格执行监理工程师的指令,尊重并服从监理的意见,严格管理。
5、坚持专业化作业与综合管理的原则。
在工程组织实施过程中,以专业队为基本作业单元,充分发挥专业人员和设备的优势,同时采取综合管理手段合理调配,以达到整体优化的目的。
三、编制范围本编制说明包含K126+193—K127+918.5全长1726m范围内的临淮关淮河大桥北引桥全部工程的主要施工方案、方法及其施工进度安排、劳动力安排、机械设备安排,同时也详细说明了确保质量目标、工期目标及安全目标的保证措施。
第二章工程概况一、地形地貌凤阳县板桥镇下徐村与五河县临北镇后坂村结合处,自南向北分别跨越花园湖行洪堤、淮河主河道、临北段行洪堤及淮北大堤。
本合同段为临淮关淮河大桥北引桥,大部分处于临北段行洪堤和淮北大堤之间,大堤高出地面约6米。
此地处于淮北平原,主要由淮河和黄河冲积物组成,地势平坦,由西北向东南缓倾,大部分海拔16~30m。
桥位处地貌单元为淮河河谷,河床宽缓,由河中心向两边依次为河漫滩及河流一级阶地,河漫滩与一级阶地以陡坎相接。
高速公路路基桥涵施工方案(组织设计)

高速公路路基桥涵施工组织设计第一部分、总体施工组织布置及规划第二部分、主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)第三部分、工期保证体系及保证措施第四部分、工程质量管理体系及保证措施第五部分、安全生产管理体系及保证措施第六部分、环境保护、水土保持保证体系及保证措施第七部分、文明施工、文物保护保证体系及保证措施第八部分、项目风险预测和防范,事故应急预案第九部分、其他应说明的事项第一部分、总体施工组织布置及规划一、针对本项目的策划考虑本项目的特殊性以及本项目工程质量和工期的要求,我公司对本项目的安排策划和承诺如下:1、我们承诺投标书所报人员和设备全部到位。
2、我们承诺:工程施工期间采取有力措施,确保工程圆满完成。
3、路基施工期间,加强沉降稳定观测,严格控制填筑速率。
4、桥梁施工期间,加强对线形、标高及外观和内在质量的监控,确保质量目标的实现。
具体的工作流程:二、现场机构设置安排本着精干高效的原则设置行政办公室、工程部、质检部、机械材料部和财务部等职能部门,并在质检部下设测量队和中心试验室等质量检测、控制机构。
项目经理部各部门主要职责一览表经理部组织机构框图三、人员安排与保证措施我公司将抽调经过多条高速公路施工锻炼的有丰富经验的施工队和人员组建项目经理部,全面负责该项目的施工。
1、如有幸中标后,我公司将及时组建各种专业化队伍,投入足够的管理力量,技术力量和劳动力,迅速进驻施工现场,并建立各种管理体系,保证工程按时开工。
2、加强人员组织的科学性,改革用人机制,实行聘用合同制,加大竞争上岗力度,进行规范运作。
建立以业绩、岗位为主要依据的经理年薪制、管理人员岗薪制、作业人员计量工资制等多种分配形式,加大技术、管理按贡献分配的比例。
3、进场施工的各个作业队,建立健全队长负责制,强化一线组织领导和指挥。
项目部建立工期岗位现任制,确保实施性施工组织设计的实现,同时制定详细而又科学合理的施工作业计划,保持均衡生产,实现计划的最终时间目标。
江苏省某高速公路路基桥涵工程(实施)施工组织设计

目录1、施工组织设计文字说明第一部分、工程概况第二部分、项目总体目标和总体安排第三部分、设备、人员到达施工现场的方法和周期第四部分、主要工程项目的施工方案、施工方法第五部分、各分项工程的施工顺序第六部分、确保工程质量和工期的措施第七部分、重点(关键)和难点工程的施工方案、方法及其措施第八部分、土源解决方案第九部分、冬季和雨季的施工安排第十部分、根据本项目路基、桥梁的特点,在施工方案、方法、安全保证等方面做出的措施第十一部分、质量、安全、环保保证体系第十二部分、其他应说明的事项1)环境保护措施2)文明施工措施3)卫生防疫措施4)资金需求保证措施5)缺陷责任期保证措施6)加强多边合作与协调工作7)廉政建设8)其他应说明的事项2、表1 各体系框图3、表2 分项工程进度计划斜率图4、表3 工程管理曲线5、表4 施工总平面布置图6、表5 主要分项工程施工工艺框图7、表6 分项工程生产率和施工周期表8、表7 施工总体计划横道图9、表8施工进度计划网络图10、表9 主要设备进场一览表11、表10主要人员进场一览表12、表11主要材料进场一览表13、表12资金需求表14、表13主要工程数量表15、表14桥梁工程数量一览表16、表15小型结构物数量一览表XX高速公路XX合同段实施性施工组织设计●施工组织设计编制依据:1、《xx省XX高速公路路基桥涵工程施工项目XX合同段招标文件(项目专用本)》2、XX高速公路路基桥涵工程施工项目XX合同段招标文件补遗书(1)号、(2)号3、《XX至XX高速公路(XX标)两阶段施工图设计(共7册)》4、《xx省高速公路施工技术指导意见汇编(路基、桥梁部分)》5、《中华人民共和国公路工程国内招标文件范本》(2003年版);6、《公路路基施工技术规范》(JTG F10-2006);7、《公路路面基层施工技术规范》(JTJ 034-2000);8、《公路桥涵施工技术规范》(JTJ 041-2000);9、《公路路基路面现场测试规程》(JTJ 059-95);;10、《公路土工试验规程》(JTG E40-2007)11、《公路工程水泥及水泥混凝土试验规程》(JTG E30-2005);12、《公路工程质量检验评定标准》(JTG F80/1-2004);13、《公路工程金属试验规程》(JTJ 055-83);14、《砌体工程施工及验收规范》(GBJ50203-98);15、《公路工程集料试验规程》(JTG E42-2005);16、《工程测量规范》(GB 50026-93);17、《公路工程施工安全技术规程》(JTJ 076-95);第一部分工程概况本项目是xx省第二轮高速公路网规划省道干线-锡通高速公路暨过江通道的重要组成部分,它在区域高速公路网中将主要承担区域内部之间的中长途运输和张家港港区集疏运功能。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
五、施工组织设计
1总体施工组织布置及规划
1.1工程概况
1.1.1概述
伊通至开原高速公路辽源至乌龙岭(省界)段(丰收至高古)路基、桥涵工程A项目类YKLJ06标段,项目起点在辽源市丰收村北侧,设置丰收枢纽互通与伊开高速公路伊通至辽源段连接,路线在辽源规划的北部新城边缘通过,跨饶盖公路后在龙头水库下游经过,终点在高古村。
起讫里程为K146+600~K151+820,全长公里,施工任务为路基土石方、桥涵、防护及排水等工程。
1.1.2主要工程数量
主要工程数量见表。
表主要工程数量表
1.1.3施工条件
⑴气候条件
辽源市属半湿润温带大陆性季风气候,一年四季分明,其气候特点为四季变化悬殊,冬季干冷,长达4-5个月,11月中旬结冻,翌年3月解冻,最大冻深,春季多风干旱,夏季湿热,降雨集中在7、8月份。
夏季平均气温℃,冬季平均气温-12℃,年平均气温为℃;最冷气温为℃,最高气温达36℃。
季节风明显,春秋季节多西南风,冬季多西北风年平均风级为3-4级,最大风级为9级,多年平均风速为s,全年静风频率为%。
年降水量在,多年平均蒸发量为。
冬季降雪较少,平均积雪深读为25-40cm。
⑵工程水文地质条件
沿线地下水以孔隙水、基层裂隙水为主,主要有以下类型:
①全新统冲积、洪积砂砾石孔隙潜水;
②侏罗统砂砾岩、安山岩裂隙水;
③华力西晚期花岗岩裂隙水。
路线途经地区地下水,其补给来源主要为大气降水、气候对地下水的形成起着极为重要的作用,其主要标志为降水和降雪,使其地下水具有周期性与季节性变化,与次相应的潜水水位及间歇性泉的涌水量也随之变化。
在洪水季节,由于河流水位升高,孔隙水还要暂时接受河水的补给。
地下水排泄方式为水平径流、垂直蒸发,地下水从高处向低处流动,其径流方向与地形基本一致,由上游及山脉两侧流向河流,或以泉的形式流出地表,形成地表径流,其次蒸发和人工取水也是地下水的一种排泄方式。
经分析区内大部分地下水对混凝土具有弱-中等分解类腐蚀性、弱结晶类和结晶分解复合类腐蚀性,对钢筋混凝土结构中的钢筋具有微-弱腐蚀性。
⑶工程地质条件评价
根据地形地貌因素及岩土类型,沿线可划分为2个工程地质特征区。
①辽源盆地、沟谷松散堆积层工程地质亚区;
②丘陵凝灰岩、泥岩工程地质亚区。
总体上该区路基、桥基工程地质条件良好,区域稳定性良好,未发现滑坡、泥石流、崩塌等不良地质现象,为工程地质条件简单区段。
⑷对外交通条件
本项目可利用的公路主要为国道集安至阿巴嘎旗公路(G303)、国道饶河至盖州公路
(G229)、省道烟筒山至辽源公路(S208)及四平至梅河铁路等。
1.1.4工程特点及重难点
⑴工程特点
本工程综合性强。
本标段包括桥涵、路基土石方及防护、排水等在内的综合性工程。
⑵工程重点及难点
①丰收互通立交桥中心桩号为K147+,为本项目与伊辽高速公路相交叉设置的枢纽交通。
包含匝道桥、跨线桥、汽车通道,上部结构为预应力混凝土空心板梁、预应力混凝土连续箱梁、预应力混凝土简支转连续箱梁等结构形式,桥梁形式多样,故将此立交桥列为本标段施工重、难点项目。
②本标段工程项目综合性大,如何合理组织快速施工,确保合同工期,按期完工将成为本标段的重中之重。
1.2施工目标
1.2.1质量目标
本标段工程交工验收的质量等级评定为合格,竣工验收的质量等级评定为优良。
1.2.2工期目标
我单位确保本标段的工期按照招标文件的要求,计划工期:504日历天,计划开工日期:2016年5月15日,计划交工日期:2017年9月30日。
1.2.3安全目标
无重伤以上事故,轻伤率≤2‰。
1.2.4环境保护、水土保持目标
从开工到竣工,做到各项环保及水保指标完全满足环境部门的要求,创绿色环保样板工地,配合地方建设一条绿色环保大道。
1.2.5文明施工目标
做到现场布局合理,施工组织有序,材料堆码整齐,设备停放有序,标识标志醒目,环境整洁干净,实现施工现场标准化、规范化管理。
争创文明施工工地和文明施工先进单位。
1.2.6文物保护目标
严格按照《中华人民共和国文物保护法》的有关精神,与地方文物保护部门签订文物保护实施协议书,确保文物不受损坏或流失。
