毛石砌筑施工方案

合集下载

毛石砌筑施工方案

毛石砌筑施工方案

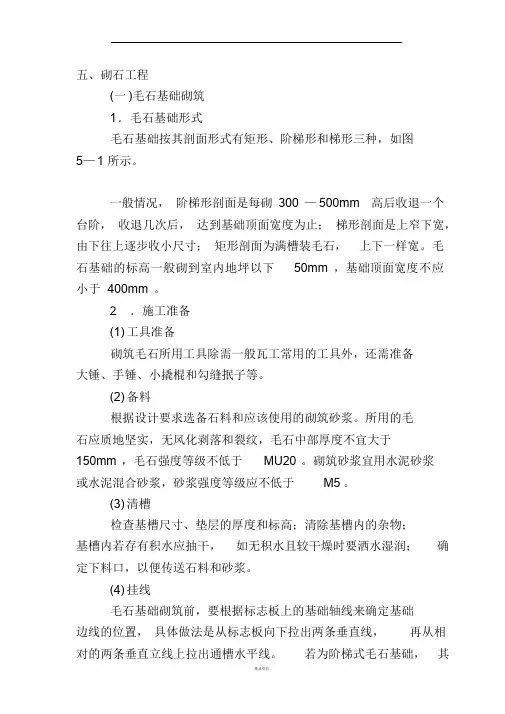

五、砌石工程(一)毛石基础砌筑1 .毛石基础形式毛石基础按其剖面形式有矩形、阶梯形和梯形三种,如图5—1 所示。

一般情况,阶梯形剖面是每砌300 —500mm 高后收退一个台阶,收退几次后,达到基础顶面宽度为止;梯形剖面是上窄下宽,由下往上逐步收小尺寸;矩形剖面为满槽装毛石,上下一样宽。

毛石基础的标高一般砌到室内地坪以下50mm ,基础顶面宽度不应小于400mm 。

2..施工准备(1) 工具准备砌筑毛石所用工具除需一般瓦工常用的工具外,还需准备大锤、手锤、小撬棍和勾缝抿子等。

(2) 备料根据设计要求选备石料和应该使用的砌筑砂浆。

所用的毛石应质地坚实,无风化剥落和裂纹,毛石中部厚度不宜大于150mm ,毛石强度等级不低于MU20 。

砌筑砂浆宜用水泥砂浆或水泥混合砂浆,砂浆强度等级应不低于M5 。

(3) 清槽检查基槽尺寸、垫层的厚度和标高;清除基槽内的杂物;基槽内若存有积水应抽干,如无积水且较干燥时要洒水湿润;确定下料口,以便传送石料和砂浆。

(4) 挂线毛石基础砌筑前,要根据标志板上的基础轴线来确定基础边线的位置,具体做法是从标志板向下拉出两条垂直线,再从相对的两条垂直立线上拉出通槽水平线。

若为阶梯式毛石基础,其挂线方法是:先按最下面一个台阶的宽度拉通槽水平线,然后按图纸要求的台阶高度,砌到设计标高后适当找平,再将垂直立线收到第二个台阶要求的砌筑宽度,依此收砌至基础顶部止。

3..施工方法(1) 砌筑第一皮石块第一皮石块砌筑时,应先挑选比较方整的较大的石块放在基础的四角(称其为角石),角石砌好后,房屋的位置也就固定下来了,所以角石也称“定位石”。

角石要三面方正,大小相差不多,如不合适应加工修凿。

以角石作为基准,将水平线拉到角石上,按线砌筑内、外皮石(又称面石),再填中间石块(又称腹石)。

第一皮石块应坐浆,即先在基槽垫层上摊铺砂浆,再将石块大面向下砌上,并且要挤紧、稳实。

砌完内、外皮面石,填充腹石后,即可灌浆。

砌毛石基础的施工方案

砌毛石基础的施工方案

砌毛石基础的施工方案1. 简介砌毛石基础是一种常用的基础施工方式,适用于建筑物、围墙、花坛等各种场所。

砌毛石基础的特点是结构牢固,耐久性强,美观大方。

本文将介绍砌毛石基础的施工方案,包括准备工作、施工步骤和注意事项。

2. 准备工作在进行砌毛石基础的施工之前,需要做一些准备工作,以确保施工的顺利进行。

2.1 确定基础位置和尺寸首先需要确定砌毛石基础的位置和尺寸。

根据设计要求和实际需要,确定基础的位置和尺寸,标出基础的边界。

2.2 清理基础施工区域清理基础施工区域是为了确保施工的平整和清澈。

清除地表上的杂物,如石块、树根、杂草等,并确保施工区域的水平度。

2.3 材料准备准备砌毛石基础所需的材料,包括毛石、沙子、水泥、砂浆等。

根据基础尺寸计算所需材料的数量,并提前购买和储存。

3. 施工步骤砌毛石基础的施工步骤分为准备工作、基础砌筑和收尾工作三个阶段。

下面将介绍具体的施工步骤。

3.1 准备工作在进行砌毛石基础的施工之前,需要做一些准备工作。

3.1.1 制备基础底层首先,在清理好基础施工区域后,将一层沙子均匀覆盖在基础底面上,厚度一般为10-20cm。

3.1.2 湿润基础底层将覆盖在基础底层上的沙子充分湿润,保持适当的含水量,有利于基础的稳定性。

3.1.3 搭建模板根据基础尺寸和要求,搭建相应的模板,用以控制砌毛石的位置和高度。

3.2 基础砌筑在准备工作完成后,进行基础的砌筑。

3.2.1 石材选择与摆放选择合适的毛石进行砌筑,毛石的质量要求好、外观光滑,没有明显的裂缝。

将毛石根据模板的位置和数量进行摆放,保持石块之间的间隙均匀。

3.2.2 石缝填充在砌筑石块的过程中,适当利用石子或石屑填充石缝,以增加石块之间的紧密度。

填缝的材料可以选择砂浆,将砂浆均匀填充到石缝中,并用小木块或工具压实。

3.2.3 砌毛石基础的布置和调整在砌筑基础的过程中,根据设计要求和实际情况,调整石块的位置和高度,确保基础的平整和稳定。

砌毛石施工方案

砌毛石施工方案

砌毛石施工方案毛石砌筑是一种常见的景观砌筑方式,以其独特的美观和自然的效果在园林设计中得到了广泛应用。

下面将介绍一种毛石施工方案。

首先,进行场地勘测和测量,了解施工范围和条件。

根据设计要求,确定砌筑的形式和样式,并标记出砌石的位置和高度。

其次,进行基础处理。

根据施工环境的不同,可以选择直接在地面上进行砌筑,也可以先进行一定的基础处理。

若基础不平整,可以先用砂、碎石等材料进行填筑,保证基础平整牢固。

若基础较软,可以考虑进行混凝土基础处理,以增加施工的稳定性。

然后,进行毛石的选材和分类。

根据设计需求和场地条件,选择合适的毛石材料,并进行分类。

毛石的选材应考虑石材的质量、形状、色彩和纹理等方面,确保砌筑效果符合设计要求。

接下来,进行砌筑。

首先,用水平线或竖线确定毛石的位置和高度。

然后,根据砌石的形状和大小,选择适当的水泥砂浆进行粘贴,将毛石一块一块地砌筑起来。

砌筑时要注意石块之间的间隙和对齐度,以确保砌筑的牢固性和美观性。

在砌筑过程中,可以根据设计要求,适量地调整毛石的形状,以达到更好的砌筑效果。

可以使用电锤、石凿等工具进行调整。

砌筑完毕后,应及时用水清洗砌面,以清除粘结材料的残留物。

最后,进行维护和保养。

完成砌筑后,应及时对砌筑部位进行清理,以确保施工环境的整洁。

可以采取适当的措施保护砌石,如设置栏杆、护栏等设施,以避免外力对砌石造成损坏。

总之,毛石施工方案的关键是选材和砌筑技术。

正确选择毛石材料和合适的砌筑方式,结合施工环境和设计要求,可以保证毛石施工的质量和效果。

同时,在施工过程中要注意安全和细节,确保施工顺利进行。

在完成施工后,要进行维护和保养,以延长毛石的使用寿命,使其长久地美化环境。

毛石挡土墙砌筑施工方案

毛石挡土墙砌筑施工方案

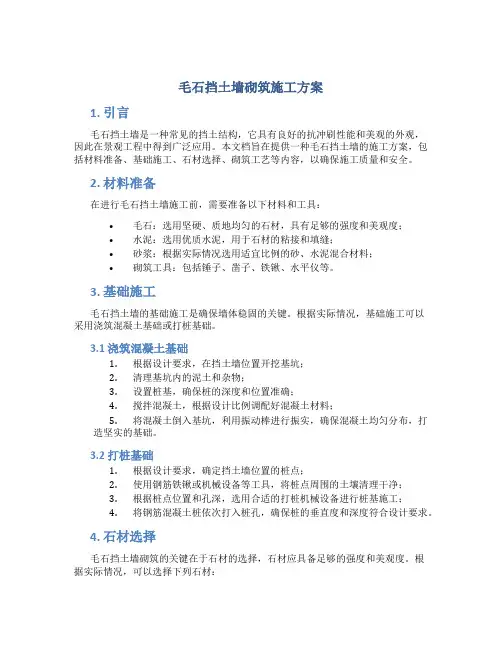

毛石挡土墙砌筑施工方案1. 引言毛石挡土墙是一种常见的挡土结构,它具有良好的抗冲刷性能和美观的外观,因此在景观工程中得到广泛应用。

本文档旨在提供一种毛石挡土墙的施工方案,包括材料准备、基础施工、石材选择、砌筑工艺等内容,以确保施工质量和安全。

2. 材料准备在进行毛石挡土墙施工前,需要准备以下材料和工具:•毛石:选用坚硬、质地均匀的石材,具有足够的强度和美观度;•水泥:选用优质水泥,用于石材的粘接和填缝;•砂浆:根据实际情况选用适宜比例的砂、水泥混合材料;•砌筑工具:包括锤子、凿子、铁锹、水平仪等。

3. 基础施工毛石挡土墙的基础施工是确保墙体稳固的关键。

根据实际情况,基础施工可以采用浇筑混凝土基础或打桩基础。

3.1 浇筑混凝土基础1.根据设计要求,在挡土墙位置开挖基坑;2.清理基坑内的泥土和杂物;3.设置桩基,确保桩的深度和位置准确;4.搅拌混凝土,根据设计比例调配好混凝土材料;5.将混凝土倒入基坑,利用振动棒进行振实,确保混凝土均匀分布,打造坚实的基础。

3.2 打桩基础1.根据设计要求,确定挡土墙位置的桩点;2.使用钢筋铁锹或机械设备等工具,将桩点周围的土壤清理干净;3.根据桩点位置和孔深,选用合适的打桩机械设备进行桩基施工;4.将钢筋混凝土桩依次打入桩孔,确保桩的垂直度和深度符合设计要求。

4. 石材选择毛石挡土墙砌筑的关键在于石材的选择,石材应具备足够的强度和美观度。

根据实际情况,可以选择下列石材:•花岗岩:具有高硬度、耐磨、抗风化等特点,适合作为毛石挡土墙的材料;•砂岩:质地均匀、色泽丰富,适合用于毛石挡土墙的面层;•石灰石:具有较好的耐候性和装饰性,适合用于毛石挡土墙的外观装饰。

5. 砌筑工艺5.1 砌筑前的准备工作1.根据设计要求,先进行挡土墙的布局规划,并在墙体位置标出砌筑线;2.清理基础上的泥土和杂物,确保基础表面平整;3.根据石材的尺寸和形状,进行预先的切割和处理;4.将石材分类和编号,方便后续的砌筑工作。

砌毛石施工方案

砌毛石施工方案

砌毛石施工方案1. 引言砌毛石是一种常见的建筑石材装饰手法,广泛应用于园林景观、建筑外墙等领域。

本文将介绍砌毛石施工的基本步骤和注意事项,以帮助工程人员顺利完成施工任务。

2. 施工准备在正式开始砌毛石施工之前,需要进行一些准备工作。

2.1 材料准备•毛石:根据设计要求选择合适的毛石,并进行清洗和分类。

•砂浆:选择适合砌毛石的砂浆类型,并按照使用要求配置好。

•砌筑工具:如锤子、凿子、刷子等。

2.2 工具准备•手工工具:如锤子、凿子等。

•电动工具:如砂轮机、切割机等。

•安全防护装备:如手套、护目镜、口罩等。

•施工辅助工具:如水平仪、量尺等。

2.3 工作场地准备•清理施工现场,确保工作区域整洁。

•做好安全防护工作,设置警示标志。

3. 施工步骤3.1 基准线的确定在施工现场确定水平基准线,并按照设计要求确定砌毛石的位置和高度。

3.2 毛石的安装按照设计要求逐块安装毛石。

1.清洗毛石表面,确保无灰尘和污物。

2.按照设计要求,在基准线上涂抹一层适量的砂浆。

3.将毛石放置在砂浆上,用锤子轻轻敲击,确保牢固稳定。

4.对角线对齐,确保砌毛石的水平度和垂直度。

5.逐块安装毛石,注意保持一定的缝隙,以便后续填充砂浆。

3.3 缝隙处理在毛石安装完成后,对缝隙进行处理。

1.用刷子清除砂浆和灰尘。

2.用刮刀或铁丝刷清理缝隙内的杂物。

3.在缝隙中填充砂浆,用指缝压紧,确保填充均匀密实。

4.根据设计要求,可以选择不同颜色的砂浆来填充缝隙,增加装饰效果。

3.4 后期处理在砌毛石施工完成后,进行验收和后期处理。

1.检查砌毛石是否稳固,修复不牢固的部分。

2.清理施工现场,确保清洁整洁。

3.定期检查砌毛石的稳固性,做好维护工作。

4. 安全注意事项在砌毛石施工过程中需要注意以下安全事项:1.使用安全防护装备,如手套、护目镜等。

2.注意砂浆和石材的质量,避免使用劣质材料。

3.注意施工现场的安全,设置警示标志,避免人员误入施工区域。

4.严禁擅自改变设计和施工方案。

毛石施工方案(3篇)

毛石施工方案(3篇)

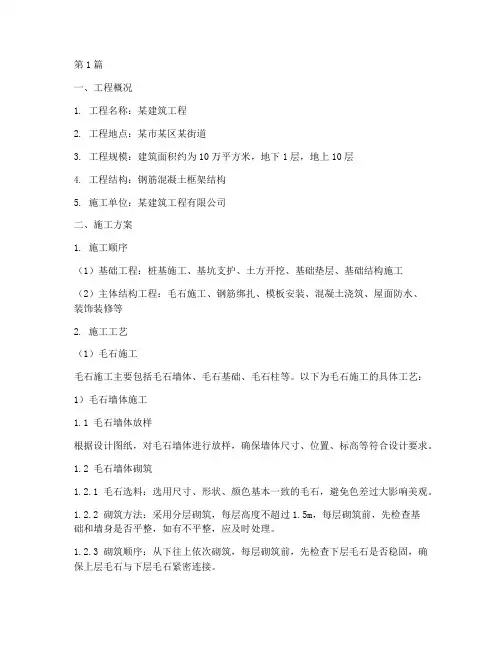

第1篇一、工程概况1. 工程名称:某建筑工程2. 工程地点:某市某区某街道3. 工程规模:建筑面积约为10万平方米,地下1层,地上10层4. 工程结构:钢筋混凝土框架结构5. 施工单位:某建筑工程有限公司二、施工方案1. 施工顺序(1)基础工程:桩基施工、基坑支护、土方开挖、基础垫层、基础结构施工(2)主体结构工程:毛石施工、钢筋绑扎、模板安装、混凝土浇筑、屋面防水、装饰装修等2. 施工工艺(1)毛石施工毛石施工主要包括毛石墙体、毛石基础、毛石柱等。

以下为毛石施工的具体工艺:1)毛石墙体施工1.1 毛石墙体放样根据设计图纸,对毛石墙体进行放样,确保墙体尺寸、位置、标高等符合设计要求。

1.2 毛石墙体砌筑1.2.1 毛石选料:选用尺寸、形状、颜色基本一致的毛石,避免色差过大影响美观。

1.2.2 砌筑方法:采用分层砌筑,每层高度不超过1.5m,每层砌筑前,先检查基础和墙身是否平整,如有不平整,应及时处理。

1.2.3 砌筑顺序:从下往上依次砌筑,每层砌筑前,先检查下层毛石是否稳固,确保上层毛石与下层毛石紧密连接。

1.2.4 砌筑要求:毛石墙体砌筑时,应注意毛石之间的缝隙,缝隙应控制在5-10mm范围内,以便于抹灰和装饰。

1.3 砌筑质量检查1.3.1 砌筑过程中,随时检查毛石墙体尺寸、标高、垂直度等是否符合设计要求。

1.3.2 砌筑完成后,对毛石墙体进行外观检查,确保墙体平整、无裂缝、无蜂窝、无麻面等缺陷。

2)毛石基础施工2.1 毛石基础放样根据设计图纸,对毛石基础进行放样,确保基础尺寸、位置、标高等符合设计要求。

2.2 毛石基础砌筑2.2.1 毛石选料:选用尺寸、形状、颜色基本一致的毛石,避免色差过大影响美观。

2.2.2 砌筑方法:采用分层砌筑,每层高度不超过1.5m,每层砌筑前,先检查基础和墙身是否平整,如有不平整,应及时处理。

2.2.3 砌筑顺序:从下往上依次砌筑,每层砌筑前,先检查下层毛石是否稳固,确保上层毛石与下层毛石紧密连接。

毛石混凝土挡墙的墙体砌筑施工方案

毛石混凝土挡墙的墙体砌筑施工方案

毛石混凝土挡墙的墙体砌筑施工方案方案一:毛石混凝土挡墙的墙体砌筑施工方案一、引言毛石混凝土挡墙是一种常见的围护结构,具有美观实用的特点。

为了保证挡墙的施工质量和工期进度,本文将详细介绍毛石混凝土挡墙的墙体砌筑施工方案。

二、施工准备1. 施工材料准备:- 毛石:挑选坚硬、不含裂纹和破损的石材作为毛石。

- 混凝土:按设计强度要求和配合比准备好混凝土。

- 砂浆:选择强度高、黏结性好的砂浆。

- 钢筋:根据设计要求确定钢筋规格,并确保质量合格。

2. 工具设备准备:- 砌筑工具:包括锤子、铁锹、镐、平刀、水平尺等。

- 打桩机械:用于打击地基。

- 砂浆搅拌机:用于搅拌砂浆。

- 振捣器:用于振捣混凝土。

- 卸土车:用于运输施工材料。

三、施工步骤1. 地基处理:- 清理地表杂物,并检查地基的平整度和纵、横坡度。

- 利用打桩机械按设计要求打击地基。

- 按照设计要求铺设砂石垫层,确保地基的稳固性和排水性。

2. 墙体砌筑:- 根据设计要求,在地基上涂抹一层砂浆,用于墙体粘结。

- 按设计要求和排布图纸设置墙壁位置。

- 用锤子和铁锹将毛石按规则码放在墙壁设置位置,同时不断测量调整墙体垂直度与水平度。

- 砌筑过程中,在毛石石与石之间填充砂浆,确保墙体的稳固性。

- 形成一定高度后,使用振捣器振捣砌体,提高墙体的密实度。

- 在每一层砌筑完成后,用水平尺调整其水平度。

3. 结构连接:- 根据设计要求,选用合适的接头件连接墙体与墙体之间的结构。

- 确保接头件与墙体之间的连接牢固可靠。

4. 后期处理:- 墙体全部砌筑完成后,清理墙体表面的浮浆和杂物。

- 使用水管冲洗墙体,保持其干净整洁。

- 墙体完全养护后,进行验收工作。

四、施工安全措施1. 工人必须佩戴安全帽、安全鞋,严禁穿拖鞋等不配合的服装。

2. 施工现场要设置警示标志,保障行人和车辆安全。

3. 施工过程中,严禁在高处工作时站立不稳,防止坠落事故发生。

4. 施工材料要放置整齐,严防坠落伤人事故。

毛石基础砌筑施工方案

毛石基础砌筑施工方案

毛石基础砌筑施工方案
1、毛石砌筑挡土应符合下列规定:
毛石中部厚度不应小于200㎜;
每砌3~4皮为一个分层高度,每个分层高度应找平一次;
外露面的灰缝厚度不应大于44㎜,两个分层高度间的错缝不得小于80㎜。

2、石挡土墙砌筑
石挡土墙应采用同皮内丁顺相间的砌筑形式、当中间部分用毛石填砌时,丁砌料石伸入毛石部分的长度不应小200㎜。

砌筑挡土墙应按规范要求收坡或收台,并设置伸缩缝和排水孔。

3、养护
砌体外露面,在砌筑后12~18h之间应及时养护,经常保持外露面的湿润。

养护时间:水泥砂浆砌体一般为14天。

4、水泥砂浆勾缝
水泥砂浆勾缝应采用细砂和较小的水灰比,灰砂比控制在1:1至1:2之间,勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。

防渗用砂浆应采用325#以上的普通硅酸盐水泥。

清缝应在料石砌筑24h后进行,缝宽不小于砌线宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。

当勾缝完成和砂浆初凝后,砌体表面应刷洗干净,至少用浸湿物覆盖
保持21天,在养护期间应经常洒水,使砌体保持湿润,避免碰撞和振动。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

棋盘山国际会议中心毛石砌筑施工专
项施工方案
一.工程概况
国际会议中心项目位于棋盘山风景区内,本工程为十二运接待场馆项目,设计院为沈阳市园林规划设计院。

我单位承包范围为2#楼东侧东南侧的毛石挡墙,及2#楼周边水系、迷你高尔夫体育公园水系的跌水砌筑,工程量约为500余m³。

挡土墙结构为:种植急流处挡墙下部为0.8米宽,高为2.2米的梯形台状毛石挡土墙,挡土墙底部宽0.8米,顶部宽0.6米,出地面部分为1米高清水围墙,用M5混合砂浆砌毛石。

挡土墙间距20米设沉降伸缩缝一条,填沥青木板填缝;乱石浅滩毛石挡墙下部为1.2米宽,高为3m米的梯形台状毛石挡土墙,挡土墙底部宽1.2米,顶部宽0.51米,出地面部分为1.2米高清水挡墙,用M5混合砂浆砌毛石。

挡土墙间距20米设沉降伸缩缝一条,填沥青木板填缝;跌水根据形势,分为0.5m高和1.5m高。

二、施工程序:
测量定位放线→土方开挖→垫层施工→砌筑→毛石挡土墙反滤层施工→挡墙勾缝
三、施工方法:
1、土方工程:
①土方开挖:
基础采用反铲挖掘机开挖、装车,自卸汽车运土运往堆土场,基底余土人工随机械随挖随清,降低人工劳动强度。

清槽结束要及时组织验收,避免基坑槽长时间遭暴晒,及雨水进入。

2、毛石挡墙工程:
要求:毛石不得低于MU40,尺寸以20~30cm为宜,毛石砌体应采用铺浆法砌筑(M5混合砂浆),砂浆必须饱满,叠砌面的粘灰面积(即砂浆饱满度)应大于80%,挡墙每隔20m设一道伸缩缝,缝宽约20cm,用沥青麻丝塞入深度不小于200mm,挡墙顶采用1:2水泥砂浆找平,厚度为20mm.
挡墙砌筑:在砌筑前清除基槽内虚土杂物,然后对基槽进行夯实;砌筑前应做好放线定位,在端头设置龙门板,在中间用木桩当桩位点,在木桩和龙门板上抄平严格控制高度;
砌筑石料要求基本平整,砌体外露应整齐,砌筑石块应自下而上进行,石块应立砌,接缝要错开,两个分层高度间分层处的错缝不得小于80mm,缝隙用小石块填满塞进。

护坡表面的砌缝的宽度不应大于20mm,砌石边缘应顺直,整齐牢固,严禁出现通缝、叠砌和浮塞。

四、确保工程质量的技术组织措施
质量目标:工程质量合格,杜绝施工中重大质量事故。

1、土方开挖
基础开挖边坡按设计图纸要求留置,或及时做护坡处理,避免基础槽壁土失水后收缩变形造成塌方。

基础应按施工组织设计划定顺序,分片分段组织开挖,机械开挖,基底以上要予留200厚不挖,待砼垫层施工前人工清挖,及时组织验收浇垫层砼,避免基坑槽长时间遭暴晒,及雨水进入。

2、土方回填
当基础施工完毕且经有关部门验收合格后方可进行土方回填。

回填的土料首先应符合设计及施工规范要求。

现场的土要进行过筛,有机质含量不能超过5%,含水量不能过高或过低,必须符合压实要求。

土方回填应分层进行,并用蛙式打夯机进行夯实。

填土厚度不应大于
30cm,回填土应按规范要求分层进行密实度试验,当密实度达到设计要求时方可进行上层土回填。

3、挡墙砌筑
挡墙砌筑避免出现通缝,砂浆砌筑饱满,毛石挡墙的轴线位置及垂直度允许偏差应符合表1
毛石挡墙的一般尺寸允许偏差符合表2 表2。
