最新坡屋面西瓦施工方案
坡屋面西式瓦施工工法

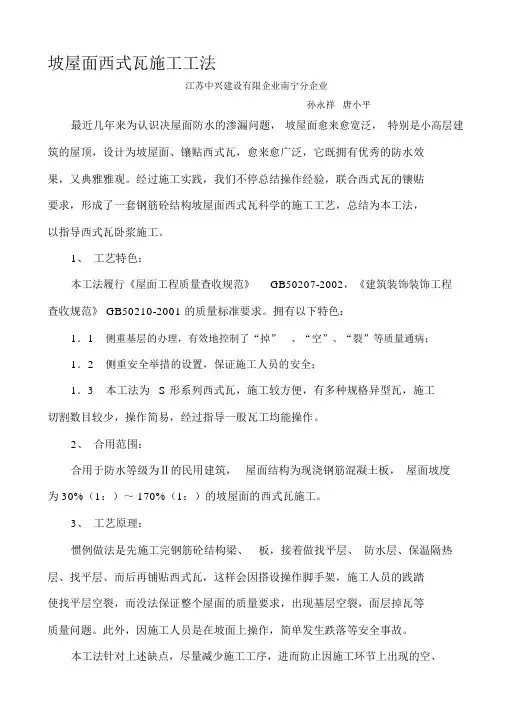

坡屋面西式瓦施工工法江苏中兴建设有限企业南宁分企业孙永祥唐小平最近几年来为认识决屋面防水的渗漏问题,坡屋面愈来愈宽泛,特别是小高层建筑的屋顶,设计为坡屋面、镶贴西式瓦,愈来愈广泛,它既拥有优秀的防水效果,又典雅雅观。
经过施工实践,我们不停总结操作经验,联合西式瓦的镶贴要求,形成了一套钢筋砼结构坡屋面西式瓦科学的施工工艺,总结为本工法,以指导西式瓦卧浆施工。
1、工艺特色:本工法履行《屋面工程质量查收规范》GB50207-2002,《建筑装饰装饰工程查收规范》 GB50210-2001 的质量标准要求。
拥有以下特色:1.1侧重基层的办理,有效地控制了“掉” 、“空”、“裂”等质量通病;1.2侧重安全举措的设置,保证施工人员的安全;1.3本工法为S 形系列西式瓦,施工较方便,有多种规格异型瓦,施工切割数目较少,操作简易,经过指导一般瓦工均能操作。
2、合用范围:合用于防水等级为Ⅱ的民用建筑,屋面结构为现浇钢筋混凝土板,屋面坡度为 30%(1:)~ 170%(1:)的坡屋面的西式瓦施工。
3、工艺原理:惯例做法是先施工完钢筋砼结构梁、板,接着做找平层、防水层、保温隔热层、找平层、而后再铺贴西式瓦,这样会因搭设操作脚手架,施工人员的践踏使找平层空裂,而没法保证整个屋面的质量要求,出现基层空裂,面层掉瓦等质量问题。
此外,因施工人员是在坡面上操作,简单发生跌落等安全事故。
本工法针对上述缺点,尽量减少施工工序,进而防止因施工环节上出现的空、裂等质量问题,马上现浇钢筋砼坡屋面板上边的15 厚 1:3 水泥沙浆找平层,在屋面板浇筑砼时一同施工,保温隔热层上边的找平层铺贴瓦时一同施工。
这样既保证了基层的整体性,又完整防止了因保养不够及施工时损坏基层所产生的质量问题。
依据坡屋面的坡度制作专用的梯子,这样既方便施工人员操作,又防止因跌落发生安全事故。
4、资料要求:4.1所采纳的资料应有产品合格证书和性能检测报告,资料的品种、规格、性能等均应切合该产品现行的国家标准,并知足《屋面工程质量查收规范》GB50207-2002 的要求。
坡屋面西瓦施工工法

它… 定 会在 国 内外 更 多的应 用 范 围 内显 示 出强 大 的优
学 , 1 9 2 9 7( )
—
—
7 — 4 —
广东建材 21 年第 4 00 期
施工技术
图 4为 梯形 和三 角形 的屋 面排 瓦 图 。 与脊 瓦交 接 的
平 瓦 , 先 现场 弹线 、 须 裁剪 后才 能铺 贴 。
9 8 2 () 随着 生产方 法 的改善和 技术 设备 的 更新 , 纤维 的制造 大 学 学 报 , 19 , 3 1 钢 [] 俊 晃 . 钢 纤 维 混 凝 土 的 基 本 性 能 及 工 程 应 用 [] 建 筑 科 7张 J. 价格将 不 断降低 , 我们 完全 有理 由相 信 , 在不 远 的将 来 ,
用 量— — l 6片 / 2 m;
重 量— — 3 5 g . k /片 。
西瓦横 向排 列要 求各 个坡面 水平 交 圈 、 向排 列要 坡 求顺直 、 无起 伏 , 斜屋 脊要 求坡 向顺 直 、 度 准确 并与平 角
屋脊 结合 严密 ; 平屋脊 与各 个坡 面 结合完 好 。坡面 平 瓦
紧靠屋 脊 的部位 应铺 贴严 实 , 防止 雨水进 入基 层 导致渗
( 西瓦纵 向放样 与 施工剖 面 图 ( 2 : 3 ) 图 )
( 西瓦 安装及使 用示 意 图 ( 3 。 4 ) 图 )
漏 。要求 每一片 西 瓦必须严 格按 控制 线 、 标饼铺 贴 。 按
4工 艺流程及操作要点
现场 试 验 ,结 果表 明钢 纤维 混 凝 土桩 是 一 种抗 冲击 能 越 性 。● 力很 强 的新型桩 , 采用 此种 桩可 以明显地 减少 在 实际 打 桩过程 中桩 顶混 凝土 被锤 打碎或 桩 身断裂 的发 生 。 沿 【 考文 献】 在 参

坡屋面西式瓦屋面施工工法

坡屋面西式瓦屋面施工工法一、前言坡屋面西式瓦屋面施工工法是一种常用的屋面施工方法,其特点是结构简单、施工快速、工艺可靠。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点坡屋面西式瓦屋面施工工法具有以下特点:1. 结构简单:采用坡屋面的设计,结构简单明了,易于施工和维护。
2. 施工快速:采用工厂预制的瓦片,施工速度快,能够提高工期效率。
3. 工艺可靠:瓦片之间采用特殊的固定连接方式,能够确保屋面的稳定性和密封性。
4. 外观美观:西式瓦片颜色多样,能够满足不同建筑风格和需求。
5. 耐久性强:采用优质材料和坚固结构,具有较长的使用寿命。
三、适应范围坡屋面西式瓦屋面施工工法适用于各种建筑类型,特别适用于别墅、宾馆、商场等高档建筑,能够满足建筑的美观和使用要求。
四、工艺原理坡屋面西式瓦屋面施工工法的工艺原理是将预制的瓦片通过特殊的固定连接方式安装在屋面结构上,形成一个坚固、密封的屋面系统。
工法采用的技术措施包括:1.屋面结构设计:根据建筑设计和使用要求,确定坡屋顶的坡度、屋架结构和支撑系统。
2. 瓦片选材:选择质量好、颜色美观的西式瓦片,并进行质量检测。
3. 瓦片安装:根据屋面结构、斜度和瓦片尺寸,采用预定的固定方式将瓦片安装在屋面上。
4. 防水处理:在瓦片之间和瓦片与屋面结构之间进行防水处理,确保屋面的密封性。
5. 辅助系统安装:根据需要,安装雨水收集系统、通风系统等辅助系统。
五、施工工艺坡屋面西式瓦屋面施工工艺包括以下几个阶段:1. 屋面结构施工:根据设计要求搭建屋面的结构,包括屋架和支撑系统。
2. 防水层施工:在屋面结构上安装和固定防水层材料,确保屋面的密封性和防水性能。
3. 瓦片安装:根据预定的固定方式将瓦片逐个安装在屋面上,并进行固定和连接处理。
4. 辅助系统安装:根据需要,安装雨水收集系统、通风系统等辅助系统。
屋面西瓦施工方案

目录一、材料要求 (2)二、坡屋面构造 (2)三、施工程序 (3)四、排瓦图 (3)五、施工方法: (3)六、注意事项: (7)七、质量要求: (7)八、成品保护: (8)九、安全注意事项: (9)XXXX工程屋面西瓦施工方案本工程屋面是斜屋面及塔楼形式,加盖西瓦。
因坡屋面的倾斜度较大,不利于屋面瓦平整度的控制、不利于外观控制和材料的运输、搬运及班组施工,故在施工过程中要求严格按施工做好工序控制、质量检验及验收工作。
一、材料要求1、西瓦的品种及规格要符合设计要求;2、西瓦应边缘整齐,表面整洁,不得有分层,露砂、裂纹等缺陷。
沟瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当。
3、沟瓦、盖瓦、脊瓦、檐口瓦、屋脊侧平瓦等各种瓦的尺寸、形状应符合设计要求,不得大小不一,宽窄不一,掉角、缺边、少抓、翘曲变形并且瓦的颜色必须相同、光泽一致。
4、西瓦运输堆放应避免多次倒运,堆放、运瓦时,要稳拿轻放,不得抛扔,碰撞;进入现场后应分规格、种类堆放整齐。
瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆码。
5、屋脊侧平瓦与坡面瓦(沟瓦、盖瓦)间的缝,采用铁红配制水泥砂浆进行补抹。
铁红水泥砂浆要先进行现场试配,当其干燥后的颜色与西瓦相同后,方可进行抹缝,并且记下最终试配的配合比,以后严格按此配合比进行铁红调色砂浆的配制。
6、辅助材料:(1)钢钉:使用直径约3.5mm,长度3-5cm。
(2)铜扎线:使用直径16号铜线。
(3)挂瓦条:采用Φ8钢筋及Φ10预埋钢筋或膨胀螺丝。
(4)灰浆:1:1:4水泥石灰砂浆坐砌。
二、坡屋面构造根据图纸,其坡屋面的构造如下:1、现浇钢筋砼屋面板,表面清扫干净,放线;2、20厚1:3水泥砂浆找平;3、2厚水泥基防水层;4、30厚挤塑板保温层;5、40厚C20细石砼保护层,内配Φ4@200钢筋网片;6、挂瓦条安装;7、25厚(最薄处)1:1:4水泥石灰砂浆坐砌;8、用钢钉及铜线固定西瓦。
三、施工程序1、总体施工程序为:基层结构处理→20厚1:3水泥砂浆找平层、防水、保温层及保护层施工→弹线、排瓦→洒水湿润基层→挂瓦条安装→坡屋面坡面铺设西瓦→转角斜屋脊铺设西瓦→检查验收→淋水实验。
西瓦施工方法

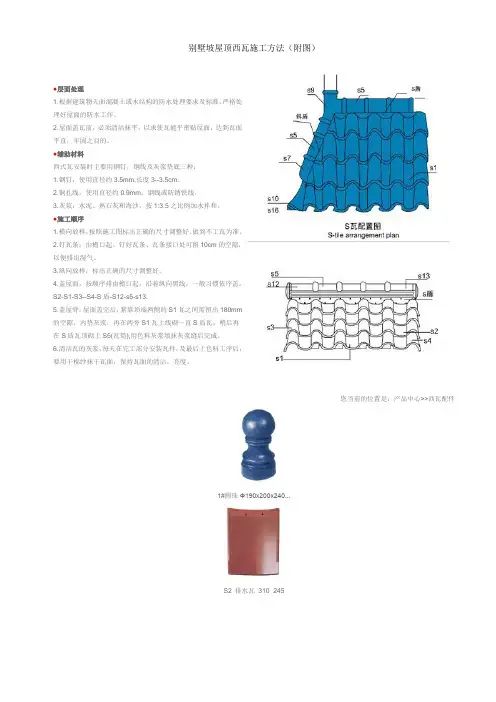

别墅坡屋顶西瓦施工方法(附图)●层面处理1.根据建筑物天面混凝土或木结构的防水处理要求及标准,严格处理好屋面的防水工作。
2.屋面盖瓦前,必须清洁抹平,以求使瓦能平密贴屋面,达到瓦面平直,牢固之目的。
●辅助材料西式瓦安装时主要用钢钉,铜线及灰浆垫底三种:1.钢钉:使用直径约3.5mm,长度3--3.5cm。
2.铜扎线:使用直径约0.9mm,钢线或防锈铁线。
3.灰浆:水泥、熟石灰和海沙,按1:3.5之比例加水拌和。
●施工顺序1.横向放样:按照施工图标出正确的尺寸调整好。
做到不工瓦为准。
2.钉瓦条:由檐口起、钉好瓦条、瓦条接口处可留10cm的空隙,以便排出湿气。
3.纵向放样:标出正确的尺寸调整好。
4.盖屋面:按顺序排由檐口起,沿着纵向黑线,一般习惯依序盖:S2-S1-S3--S4-S盾-S12-s5-s13.5.盖屋脊:屋面盖完后,紧靠顶端两侧的S1瓦之间需留出180mm的空隙,内垫灰浆,再在两旁S1瓦上线砌一直S盾瓦,稍后再在S盾瓦顶砌上S5(瓦筒),用色料灰浆填抹灰浆缝后完成。
6.清洁瓦的灰浆,每天在完工部分安装瓦件,及最后上色料工序后,要用干棉纱抹干瓦面,保持瓦面的清洁,亮度。
您当前的位置是:产品中心>>西瓦配件1#圓珠Φ190x200x240...S2 排水瓦310×245S3 左瓦310×180S4 右瓦310x180S5 西脊285x185S7 斜脊收口265×185S8 二叉250x250x18...S9 三叉380x355x18...S10 四叉400x400x1...S12 240×185S13 全封310×185S16 角尖380x310S盾265×90S斜盾265×75。
西式瓦屋面施工工法

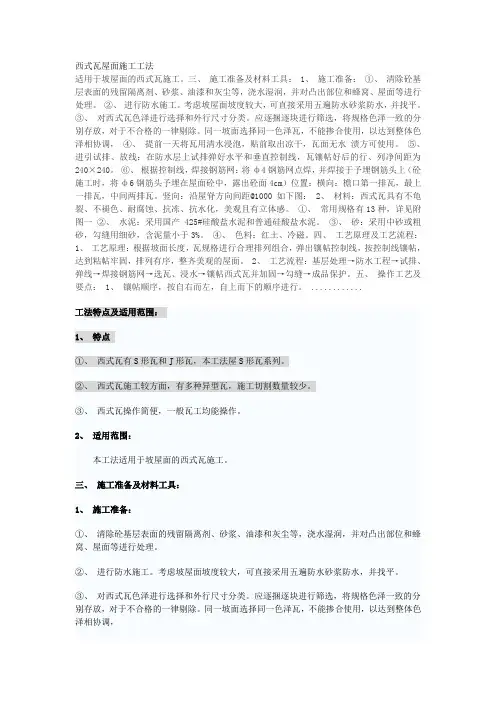

西式瓦屋面施工工法适用于坡屋面的西式瓦施工。
三、施工准备及材料工具: 1、施工准备:①、清除砼基层表面的残留隔离剂、砂浆、油漆和灰尘等,浇水湿润,并对凸出部位和蜂窝、屋面等进行处理。
②、进行防水施工。
考虑坡屋面坡度较大,可直接采用五遍防水砂浆防水,并找平。
③、对西式瓦色泽进行选择和外行尺寸分类。
应逐捆逐块进行筛选,将规格色泽一致的分别存放,对于不合格的一律剔除。
同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调,④、提前一天将瓦用清水浸泡,贴前取出凉干,瓦面无水渍方可使用。
⑤、进引试排、放线:在防水层上试排弹好水平和垂直控制线,瓦镶帖好后的行、列净间距为240×240。
⑥、根据控制线,焊接钢筋网:将ф4钢筋网点焊,并焊接于予埋钢筋头上(砼施工时,将ф6钢筋头予埋在屋面砼中,露出砼面4cm)位置:横向:檐口第一排瓦,最上一排瓦,中间两排瓦。
竖向:沿屋脊方向间距@1000如下图: 2、材料:西式瓦具有不龟裂、不褪色、耐腐蚀、抗冻、抗水化,美观且有立体感。
①、常用规格有13种,详见附图一②、水泥:采用国产425#硅酸盐水泥和普通硅酸盐水泥。
③、砂:采用中砂或粗砂,勾缝用细砂,含泥量小于3%。
④、色料:红土、冷磁。
四、工艺原理及工艺流程:1、工艺原理:根据坡面长度,瓦规格进行合理排列组合,弹出镶帖控制线,按控制线镶帖,达到粘帖牢固,排列有序,整齐美观的屋面。
2、工艺流程:基层处理→防水工程→试排、弹线→焊接钢筋网→选瓦、浸水→镶帖西式瓦并加固→勾缝→成品保护。
五、操作工艺及要点: 1、镶帖顺序,按自右而左,自上而下的顺序进行。
............工法特点及适用范围:1、特点①、西式瓦有S形瓦和J形瓦,本工法屋S形瓦系列。
②、西式瓦施工较方面,有多种异型瓦,施工切割数量较少。
③、西式瓦操作简便,一般瓦工均能操作。
2、适用范围:本工法适用于坡屋面的西式瓦施工。
三、施工准备及材料工具:1、施工准备:①、清除砼基层表面的残留隔离剂、砂浆、油漆和灰尘等,浇水湿润,并对凸出部位和蜂窝、屋面等进行处理。
屋面西瓦施工方案

目录一、材料要求 (2)二、坡屋面构造 (2)三、施工程序 (3)四、排瓦图 (3)五、施工方法: (3)六、注意事项: (6)七、质量要求: (6)八、成品保护: (7)九、安全注意事项: (8)本工程部分屋面是斜屋面,加盖西式陶瓦。
因坡屋面的倾斜度较大,不利于屋面瓦平整度的控制、不利于外观控制和材料的运输、搬运及班组施工,故在施工过程中要求严格按施工做好工序控制、质量检验及验收工作。
一、材料要求1、西瓦的品种及规格要符合设计要求;2、西瓦应边缘整齐,表面整洁,不得有分层,露砂、裂纹等缺陷。
沟瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当。
3、沟瓦、盖瓦、脊瓦、檐口瓦、屋脊侧平瓦等各种瓦的尺寸、形状应符合设计要求,不得大小不一,宽窄不一,掉角、缺边、少抓、翘曲变形并且瓦的颜色必须相同、光泽一致。
4、西瓦运输堆放应避免多次倒运,堆放、运瓦时,要稳拿轻放,不得抛扔,碰撞;进入现场后应分规格、种类堆放整齐。
瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆码。
5、辅助材料:(1)钢钉:使用直径约3.5mm,长度3-5cm。
(2)铜扎线:使用直径16号铜线。
(3)挂瓦条:采用Φ8钢筋及Φ10预埋钢筋或膨胀螺丝。
(4)灰浆:1:1:4水泥石灰砂浆坐砌。
二、坡屋面构造根据图纸,其坡屋面的构造如下:1、现浇钢筋混凝土板,板面清扫干净,纵横各扫纯水泥浆一道;2、20厚 M5干混地面砂浆,分二次压光,随加水泥浆抹平;3、2厚聚合物水泥基防水涂料(四周翻起 400高);4、25厚M5干混水泥砂浆保护层上坐砌,挂西式陶瓦;5、用钢钉及铜线固定西瓦。
三、施工程序1、总体施工程序为:基层结构处理→防水及保护层施工→弹线、排瓦→洒水湿润基层→挂瓦条安装→坡屋面坡面铺设西瓦→转角斜屋脊铺设西瓦→检查验收→淋水实验。
3、坡面瓦施工程序为:干摆→挂瓦条安装→绑扎铜线→铺砂浆→铺瓦→调整→钉钢钉→清理砂浆污染4、与屋脊相交处坡面瓦施工程序为:干摆屋脊两侧的坡面瓦→沿屋脊拉线画出坡面瓦的切割线→将坡面瓦运至檐沟处或外架上进行集中切割→坡面瓦铺设并用砂浆将上部端口填灌严密→进行屋脊盾瓦坐砌5、脊瓦施工程序为:挂线→砌盾瓦→铺砂浆→盖脊瓦→砂浆干燥前在瓦缝抹调色砂浆→清理砂浆污染四、排瓦对梯形和三角形的屋面摆放的原则相同,由下而上进行横向放样、纵向放样(即沿建筑物短、长轴):按照施工图标出的正确尺寸调整好,做到不切瓦为准。
西瓦安装施工方案

一、工程概述西瓦,又称西式瓦,是一种传统的屋面装饰材料,具有美观、耐用、防水性能好等特点。
本方案旨在提供一套科学、合理的西瓦安装施工流程,确保施工质量,提高工程效率。
二、施工准备1. 材料准备:西瓦、钢钉、铜线、灰浆、水泥、熟石灰、海沙等。
2. 工具准备:钢尺、墨线、切割机、锤子、扳手、刷子等。
3. 人员准备:熟练掌握西瓦安装技术的施工人员。
三、施工工艺1. 屋面处理(1)根据建筑物天面混凝土或木结构的防水处理要求及标准,严格处理好屋面的防水工作。
(2)屋面盖瓦前,必须清洁抹平,以求使瓦能平密贴屋面,达到瓦面平直,牢固之目的。
2. 辅助材料准备(1)钢钉:直径约3.5mm,长度3--3.5cm。
(2)铜扎线:直径约0.9mm,钢线或防锈铁线。
(3)灰浆:水泥、熟石灰和海沙,按1:3.5之比例加水拌和。
3. 施工顺序(1)横向放样:按照施工图标出正确的尺寸调整好。
做到不工瓦为准。
(2)钉瓦条:由檐口起、钉好瓦条、瓦条接口处可留10cm的空隙,以便排出湿气。
(3)纵向放样:标出正确的尺寸调整好。
(4)盖屋面:按顺序排由檐口起,沿着纵向黑线,一般习惯依序盖:S2-S1-S3--S4-S盾-S12-s5-s13。
(5)盖屋脊:屋面盖完后,紧靠顶端两侧的S1瓦之间需留出180mm的空隙,内垫灰浆,再在两旁S1瓦上线砌一直S盾瓦,稍后再在S盾瓦顶砌上S5(瓦筒),用色料灰浆填抹灰浆缝后完成。
(6)清洁瓦的灰浆,每天在完工部分安装瓦件,及上色料工序后,要用干棉纱抹干瓦面,保持瓦面的清洁,亮度。
4. S瓦施工方法(1)放样:根据S瓦的有效尺寸,屋面纵横二方向划好辅瓦的铺设线。
(2)调浆:按要求调制水泥沙浆或混合沙浆辅瓦,砂浆厚度最薄处厚度不小于25mm;脊部位使用的水泥砂浆可加麻线防止龟裂。
(3)安装铺设瓦片:铺设顺序为面对屋面从右往左,从下往上进行铺设,要求每片瓦必须跟线进行辅设,搭接部位缝隙愈小愈好。
(4)铺檐口瓦:檐口瓦可挑出檐口50mm,檐口处应抬高20-25mm,增加美观及防止下滑。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
滨湖花园屋面瓦专项施工方案
滨湖花园为大型别墅群建筑,其屋面采用坡屋面形式,坡屋面上加盖
西瓦。
因坡屋面的不利于屋面瓦平整度的控制、不利于外观控制和材料的
运输、搬运及班组施工,故在施工过程中要求严格按施工做好工序控制、
质量检验及验收工作。
一、材料要求
1、西瓦应边缘整齐,表面整洁,不得有分层,露砂、裂纹等缺陷。
沟
瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当。
2、沟瓦、盖瓦、屋脊盖瓦、屋脊侧平瓦等各种瓦的尺寸、形状应一致,符合设计要求,不得大小不一,宽窄不一,缺棱少角、翘曲变形并且瓦的
颜色必须相同、光泽一致。
3、西瓦运输时应轻拿轻放,不得抛扔,碰撞;进入现场后应分规格、
种类堆放整齐。
瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆
码。
4、坐铺西瓦砂浆采用1:2.5水泥砂浆。
5、屋脊与坡面瓦(沟瓦、盖瓦)间的缝,采用瓦灰色漆进行补抹,使
其颜色与西瓦相同。
二、坡屋面构造
根据设计,其坡屋面的构造如下(由下至上,如下图):
1、钢筋砼屋面板;
2、20厚1:2.5水泥防水砂浆;
3、1.5厚合成高分子自粘防水卷材;
4、30厚挤塑板聚苯乙烯泡沫塑料板;
5、35厚C20细石砼找平层(内配Φ6双向@500钢筋网片);
6、顺水条-30*6,中距600;挂瓦条L30*4,中距按瓦规格;
7、欧耐特瓦(25厚1:2.5水泥砂浆坐铺);
三、施工程序
1、总体施工程序为:坡屋面找平→弹线→洒水湿润基层→坡屋面坡面铺设西瓦→屋顶水平屋脊铺设西瓦→转角斜屋脊铺设西瓦。
2、沟瓦:干摆→铺砂浆→铺瓦→调整→钉钢钉→清理砂浆污染
3、盖瓦:沟瓦铺完一排后→铺砂浆→摆盖瓦→清理砂浆污染
4、与屋脊相交处坡面瓦:干摆屋脊两侧的坡面瓦→沿屋脊拉线画出坡面瓦的切割线→将坡面瓦运至檐沟处或外架上进行集中切割→坡面瓦铺设并用砂浆将上部端口填灌严密→进行屋脊侧立瓦坐砌
脊瓦:挂线→砌侧立瓦→铺砂浆→盖脊瓦→砂浆干燥前在侧平瓦缝抹调色砂浆→清理砂浆污染
四、排瓦图
侧平瓦和脊瓦
侧平瓦
和脊瓦
(斜屋面一)(斜屋面二)
(斜屋面一排瓦大样)(斜屋面二排瓦大样)
(图一)
如上图所示,对梯形和三角形的屋面摆放的原则相同,先由下而上进行大面的坡面瓦逐排铺设,再对与屋脊交接处的坡面瓦进行弹线、裁剪、摆放。
五、施工方法:
1、在铺设沟瓦时做到“一铲灰、一片瓦、一揉挤、一清理”,既要保证瓦片安装位置准确,粘贴牢固,又要保证与下一排瓦片的搭接尺寸正确,保证瓦片上、下、左、右间距一致,水平及坡向均在同一条线上。
每排沟瓦铺贴后,用钢钉固定。
2、盖瓦的施工:摆放好一排沟瓦后,紧跟着铺盖一排盖瓦,并做好沟
瓦和盖瓦的搭接,盖瓦排放的施工顺序同沟瓦,由檐口向屋脊方向开展施
工。
3、屋脊侧立瓦、脊瓦(见图一):对侧立瓦和脊瓦施工前要求先挂线,再砌侧立瓦,保证侧立瓦的上口在同一坡向线上,同时与保证了屋脊盖瓦
在同一坡向线上,避免出现高低起伏。
4、与屋脊瓦相交处的坡面瓦应按(图二)所示要求做好施工:
1)弹线、裁剪坡面瓦片(沟瓦和盖瓦)(见图中①)。
2)将裁剪好的坡面瓦片(沟瓦和盖瓦)逐块铺砌好并与下一排瓦按设
计要求进行搭接,并将其上口(与屋脊相交一端)用水泥砂浆填灌严实(见下右图所示)。
3)挂线砌屋脊侧立瓦(见图中②),砌设时要求其与坡面瓦尽量结合
严密,并且保证其上口在同一坡向线上,无高低起伏现象。
4)用砂浆铺盖脊瓦(见图中③),确保屋脊盖瓦下口与侧立瓦尽量吻合,减少缝隙。
5)在屋脊上瓦缝间的砂浆干燥前,用调色砂浆将其补色抹平,保证其
颜色和西瓦的颜色一致。
调色砂浆的配合比应严格控制。
(见图中④)。
(2)
(3)
(4)
(1)
用水泥砂浆塞实
( 图二)
(1) 坡面瓦(沟瓦、盖瓦);(2) 屋脊侧立瓦;(3) 屋脊盖瓦;(4) 瓦缝
六、注意事项:
1、瓦屋面完成后,应避免屋面受物体冲击,严禁任意上人或堆放物体。
2、瓦伸入天沟、檐沟的长度应为50~70mm。
3、沿山墙封檐的一行瓦(若有两坡水屋面),要用1:2.5 的水泥砂浆
做出坡水线,将瓦封固。
4、靠近屋脊的一排瓦应用砂浆窝牢。
5、脊瓦搭盖间距应均匀;脊瓦与其侧平瓦、侧平瓦与坡面瓦间的缝隙
用水泥砂浆填实抹平,并抹调色砂浆(用铁红配制),以保证与瓦的颜色
一致。
6、屋脊和斜脊应平直,无起伏现象。
七、质量要求:
1、屋面工程所用的材料应符合质量标准和设计要求。
2、屋面坡度应准确,沟瓦应是顺直畅通。
3、找平层表面平整度不应大于5mm,并不得有酥松、起砂、起皮现象。
4、节点做法应符合设计要求,封固严密,不得开缝、翘边。
水露口及突出屋面设施与屋面连接处,应固定牢靠,密封严密。
5、刚性防水层厚度应符合设计要求,其表面应平整,不得起壳、起砂和裂缝。
6、基层应平整、牢固,瓦片排列应整齐、平直,搭接合理,接缝严密,并不得有残缺瓦片。
7、瓦片的排列、搭接,节点处理和瓦片的完整程度应进行外观检验。
八、成品保护:
1、瓦片铺设一排清理一排,保证施工完的部分不再被污染。
2、沿屋脊留材料运输道及施工人员通道,设爬梯。
3、砂浆应稍干些,控制用水量防止流淌污染。
4、与屋脊交接处的坡面瓦,先拉线划出瓦片切割线后在檐沟或脚手架上切割,然后铺设。
切割后产生的垃圾集中清理,确保不污染屋面。
5、为避免施工人员站在已施工好的瓦上操作,可考虑斜屋脊盖瓦采取由上至下进行铺设。
九、安全注意事项:
1、坡面钉防滑木条,保证人员上下安全。
2、外架挂立网、水平网进行安全防护,外架与檐口相接处应满铺脚手板进行封闭,确保施工安全。
3、沿斜屋脊挂简易爬梯,以便施工人员上下和材料运输。
4、施工人员要求戴好安全帽、系好安全带、穿防滑平底鞋,对身体不
适的施工人员不许上屋面施工。
5、外架上的材料堆放不要过多,并且要分散堆放。
6、施工人员必须进行安全技术交底后方可进行施工,施工全过程必须在工长和质检员的监护下进行,晚上、雷雨天、风力五级以上天气禁止施工。
6、凡有严重心脏病、高血压、神经衰弱症及贫血症等不适于高空作业者不能进行屋面工程施工。
上屋面前检查有关安全设施,如栏杆、安全网等是否牢固,检查合格后才能进行屋面施工。
7、碎瓦、杂物及工具等应集中下运,不能随意乱丢乱掷。
