下闸蓄水监理工作报告

合集下载

下闸蓄水专题报告

下闸蓄水专题报告

下闸蓄水专题报告一、引言下闸蓄水是水利工程中的重要环节,对于水库、水电站等水利设施的兴建和运营具有重要意义。

下闸蓄水涉及多方面因素,如地质条件、气候变化、库容设计、施工进度等,因此需要进行全面、深入的专题研究。

本报告旨在分析下闸蓄水过程中的关键问题,提出相应的解决方案和建议,为水利工程建设提供参考。

二、下闸蓄水的重要性1. 提高水资源利用效率:通过下闸蓄水,可以调节水库水位,满足不同时段的水资源需求,提高水资源的利用效率。

2. 保障供水安全:下闸蓄水可以调节水库水量,确保供水安全,避免因干旱、洪水等自然灾害导致的水资源短缺问题。

3. 促进经济发展:水库、水电站等水利设施的建设和运营可以促进当地经济发展,提高经济效益和社会效益。

三、下闸蓄水过程中的关键问题1. 地质条件:下闸蓄水过程中需要考虑地质条件的影响,如岩土性质、地质构造等,以确保工程的安全性和稳定性。

2. 气候变化:气候变化对下闸蓄水的影响较大,如降雨量、蒸发量等的变化都会影响水库的水位和水质。

3. 库容设计:水库的库容设计是下闸蓄水的关键因素,需要根据实际情况进行合理的规划和设计。

4. 施工进度:下闸蓄水需要与施工进度紧密配合,确保工程按时完成。

四、解决方案和建议1. 加强地质勘察:在工程前期加强地质勘察工作,充分了解地质条件,为下闸蓄水提供科学依据。

2. 建立气候监测系统:建立气候监测系统,实时监测降雨量、蒸发量等气候因素的变化,为下闸蓄水提供准确的数据支持。

3. 合理规划库容:根据实际情况进行合理的库容规划,确保水库的蓄水能力和供水安全。

4. 加强施工管理:加强施工管理,确保施工进度和质量,为下闸蓄水提供有力保障。

五、结论下闸蓄水是水利工程建设中的重要环节,对于提高水资源利用效率、保障供水安全、促进经济发展具有重要意义。

在工程实践中,需要充分考虑地质条件、气候变化、库容设计、施工进度等多方面因素,采取科学合理的解决方案和建议,确保下闸蓄水的顺利进行。

2024年水利工程监理工作总结报告

2024年水利工程监理工作总结报告

2024年水利工程监理工作总结报告一、工作概述2024年,我担任某水利工程的监理工作,负责对该工程的施工过程进行全面监督和管理。

在这一年的监理工作中,我积极履行职责,高质量地完成了各项工作任务,为项目的顺利进行和质量保障做出了重要贡献。

二、工作内容1. 施工图设计审核:根据项目要求,对施工单位提交的施工图设计进行严格审核,确保设计合理、符合相关标准和规范,对存在的问题提出及时的处理意见和建议。

2. 施工进度控制:跟踪施工进度,及时掌握工程进展情况,确保施工进度按照计划进行,及时发现并协助解决施工过程中的问题,确保工期的顺利完成。

3. 质量检查与控制:组织和参与工程的质量检查,对施工现场进行巡视和抽查,检查施工质量是否符合相关要求,对存在的质量问题提出整改要求,并进行跟踪督促整改,确保施工质量达到标准。

4. 安全管理:组织开展安全教育培训,确保施工单位的安全生产意识,采取有效措施防止和减少事故的发生,对存在的安全隐患进行及时整改,并定期组织安全检查和隐患排查,确保施工现场的安全。

5. 合同管理:监督施工单位履行合同约定的责任和义务,对合同的执行情况进行跟踪和检查,解决合同履行过程中的纠纷和争议,确保项目合同的有效履行。

三、工作收获2024年的水利工程监理工作,我不仅在工作中不断提高了自己的专业能力,还取得了一定的成绩和经验。

具体包括以下几个方面:1. 专业知识扎实:通过对施工图设计的审核和质量检查,我对水利工程的施工流程和相关要求有了更深入的了解和熟悉,掌握了一些解决实际问题的方法和技巧。

2. 团队协作能力提升:在工作中,我积极与相关部门和单位进行沟通和协作,共同解决了一些困难和问题,提高了团队的凝聚力和协作效率。

3. 思维方式转变:在工作中,我逐渐摆脱了传统的“纸上谈兵”,注重实际操作和现场管理,提高了自己的实践能力和解决问题的能力。

4. 综合素质提高:通过与施工单位和项目管理方的合作,我了解和学习了一些管理和组织技巧,提高了自己的沟通、协调和应变能力。

蓄水安全鉴定监理自检报告

蓄水安全鉴定监理自检报告

蓄水安全鉴定监理自检报告1. 设备运行状况良好:我们对蓄水设备进行了彻底的检查,发现设备的各项参数和功能正常运行,没有出现任何异常情况。

2. 安全控制系统有效:我们检查了安全控制系统,包括监测传感器、报警器等,发现系统的监控和报警功能正常,能够及时发现和应对任何潜在的安全问题。

3. 检修记录完整:我们查阅了蓄水系统的检修记录,发现设备的定期检修和维护工作都得到了落实,保障了系统的可靠性和持久性。

4. 安全管理规程落实到位:我们对安全管理规程进行了细致的检查,发现规程的内容全面、合理,各项安全措施得到了有效执行。

综上所述,根据我们的自检结果,我们认为蓄水系统目前处于良好的安全状态,但仍需密切关注日常维护和监测工作,以确保系统安全、可靠地运行。

我们将继续密切关注蓄水系统的安全状况,及时应对任何潜在的安全风险,确保蓄水系统的安全性和稳定性。

对蓄水安全鉴定监理自检报告进行进一步分析和策略性建议,是确保蓄水系统持续安全性和可靠性运行的重要一步。

在蓄水系统的监理自检报告中,首先要对系统的各项工程实施情况进行全面的了解,包括设计文件、施工记录、材料检测报告等。

这些都是评估蓄水系统安全性和可靠性的重要依据。

在对这些资料进行审查后,我们可以确认蓄水系统的设计和施工符合相关法规和标准,能够满足正常运行和安全使用的要求。

其次,针对蓄水设备的运行状况,需要进一步关注设备的运行记录、保养维护记录和维修记录。

这些资料可以提供设备在使用过程中的表现情况,对系统运行状态进行评估。

此外,对蓄水系统的运行数据进行统计分析,可以发现系统的运行规律和特点,对设备的状态进行监测和预警。

在对安全控制系统的有效性进行评估时,需要检查各种安全设备的运行情况,包括监测传感器、报警器等。

同时,对系统的应急预案进行审查,以确保系统在异常情况下能够及时采取相应的措施,减少安全事故的发生。

同时,通过模拟测试和实际演练,检验安全控制系统的可靠性和有效性。

xx水库下闸蓄水验收监理工作报告

xx水库下闸蓄水验收监理工作报告

xxxxxxxxxxxx 下闸蓄水阶段验收监理工作报告xxxx工程监理有限公司二零一九年三月xx工程下闸蓄水阶段验收资料批准:审查:编写:目录第一章工程概况 (1)1.1地理位置 (1)1.2工程规模 (1)1.3地质概况 (1)1.4主要施工内容及数量 (1)1.4.1 主要工程内容 (1)1.4.2 已完成的主要工程量 (3)1.5项目划分 (6)第二章监理规划 (9)2.1监理制度的建立 (9)2.2监理组织机构设置和人员情况 (9)2.3监理现场检测采用的方法及主要设备 (11)2.4监理资料编制及收集、整理、归档情况 (11)第三章工程进度和已完成工程形象 (12)3.1工程概述 (12)3.2实际工期完成情况 (12)3.3下闸蓄水前工程形象面貌 (12)3.4完成主要工程量与合同工程工程量的对比 (13)第四章监理过程 (16)4.1工程质量控制情况 (16)4.1.1原材料质量控制、试验、检测情况 (16)4.1.2土石方开挖工程质量控制 (17)4.1.3混凝土浇筑监理质量控制 (18)4.1.4大坝填筑质量控制 (18)4.1.7灌浆质量控制 (19)4.1.8金属结构安装监理质量控制 (25)4.2进度控制情况 (28)4.3投资控制情况 (29)4.3.1投资控制目标 (29)4.3.2工程计量 (29)4.3.3工程款结算 (29)4.4安全控制情况 (29)4.4.1安全生产管理措施 (29)4.5合同管理 (30)4.6组织协调 (31)4.6.1组织协调的内容 (31)4.6.2组织协调的方法 (31)第五章监理效果 (32)5.1监理平行检测成果 (32)5.1.1新建混凝土重力坝工程 (32)5.1.2新建导流洞工程 (34)5.1.3主坝溢流坝段工程 (36)5.1.4主坝非溢流坝段工程 (38)5.1.5砼心墙土石坝段工程 (41)5.1.6固结灌浆及帷幕灌浆工程 (42)5.1.7新建引水发电洞工程 (42)5.2施工图纸签发与工程量审核 (45)5.2.1施工图纸会审与签发 (45)5.2.2工程量审核 (45)5.3安全监测设施安装 (45)5.3.1安全监测仪器设备生产厂家、型号、规格 (45)5.3.2安装和埋设过程 (46)5.4金属结构及设备安装工程 (47)5.4.1闸门及启闭机制作质量情况 (47)5.4.2闸门及启闭机安装 (49)5.4.3压力管道安装 (50)5.4.4电动葫芦安装 (51)5.4.5质量验收及评定情况 (51)5.5施工安全及环境保护监理 (52)第六章隐蔽工程验收情况 (53)第七章已完工程验收与质量评定 (54)第八章工程评价 (56)第九章监理大事记 (57)第一章工程概况1.1地理位置本工程所处位置隶属于xxxxxx县境内,位于xxxx河的上游,距xx河水文站17.5km(河长距离),距xx县县城北约15.0km(公路距离)。

小孤山工程下闸蓄水阶段验收监理报告

小孤山工程下闸蓄水阶段验收监理报告

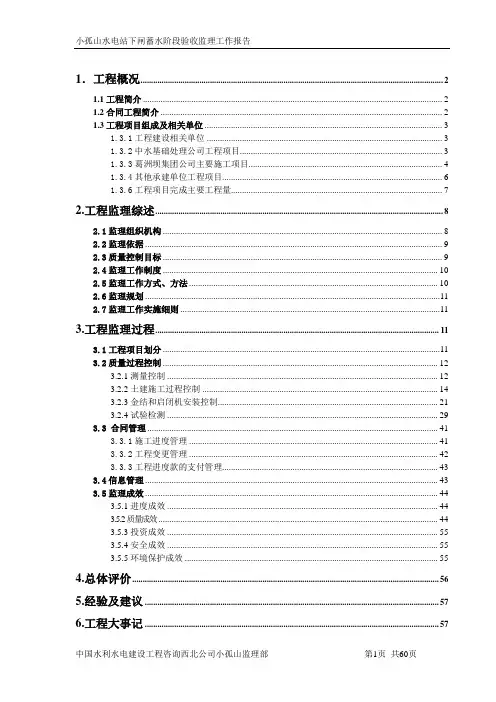

1.工程概况 (2)1.1工程简介 (2)1.2合同工程简介 (2)1.3工程项目组成及相关单位 (3)1.3.1工程建设相关单位 (3)1.3.2中水基础处理公司工程项目 (3)1.3.3葛洲坝集团公司主要施工项目 (4)1.3.4其他承建单位工程项目 (6)1.3.6工程项目完成主要工程量 (7)2.工程监理综述 (8)2.1监理组织机构 (8)2.2监理依据 (9)2.3质量控制目标 (9)2.4监理工作制度 (10)2.5监理工作方式、方法 (10)2.6监理规划 (11)2.7监理工作实施细则 (11)3.工程监理过程 (11)3.1工程项目划分 (11)3.2质量过程控制 (12)3.2.1测量控制 (12)3.2.2土建施工过程控制 (14)3.2.3金结和启闭机安装控制 (21)3.2.4试验检测 (29)3.3 合同管理 (41)3.3.1施工进度管理 (41)3.3.2工程变更管理 (42)3.3.3工程进度款的支付管理 (43)3.4信息管理 (43)3.5监理成效 (44)3.5.1进度成效 (44)3.5.2质量成效 (44)3.5.3投资成效 (55)3.5.4安全成效 (55)3.5.5环境保护成效 (55)4.总体评价 (56)5.经验及建议 (57)6.工程大事记 (57)1.工程概况1.1工程简介小孤山水电站位于甘肃省张掖市肃南裕固族自治县境内,黑河大峡谷下游。

电站厂房距张掖市86km,是黑河流域规划中的第6座梯级水电站。

工程主要任务是发电,主体工程由拦河闸坝、引水发电洞及地下厂房等建筑物组成。

电站装机容量102MW,多年平均发电量3.804亿kw.h,工程等级为中型Ⅲ等工程,主要建筑物按3级建筑物设计,次要建筑物按4级建筑物设计,临时建筑物按5级建筑物设计。

1.2合同工程简介中国水利水电建设工程咨询西北咨询公司监理范围(合同编号:XGS-CS-02):小孤山水电站首部枢纽所有工程项目,金结和启闭机安装,引水发电隧洞(本报告暂不叙述)。

水库下闸蓄水阶段验收监理工作报告

水库下闸蓄水阶段验收监理工作报告

XXXXXXXXXXXXXXXX 下闸蓄水阶段验收监理工作报告XXXXXXXXXX单位二零一八年三月批准:审查:编写:目录第一章工程概况 (1)1.1地理位置 (1)1.2工程任务及规模 (1)1.3工程布置及主要建筑物等别和标准 (1)1.4工程承建单位 (1)1.5合同目标 (2)1.5.1工期目标 (2)1.5.2工程建设目标 (2)1.6工程监理招投标情况 (2)第二章监理规划 (3)2.1监理制度的建立 (3)2.2监理组织机构设置和人员情况 (3)2.3监理现场检测采用的方法及主要设备 (4)2.4监理资料编制及收集、整理、归档情况 (4)第三章工程进度和已完成工程形象 (6)3.1沥青混凝土心墙砂砾石坝工程(Ⅰ标段) (6)3.2溢洪洞兼导流洞工程(Ⅱ标段) (6)3.3泄洪洞工程(Ⅲ标段) (6)3.4完成主要工程量 (6)第四章监理过程 (8)4.1工程质量控制情况 (8)4.1.1原材料质量控制、试验、检测情况 (8)4.1.2土石方开挖工程质量控制 (9)4.1.3混凝土浇筑监理质量控制 (11)4.1.4大坝填筑料料场复查 (12)4.1.5大坝填筑质量控制 (12)4.1.6沥青混凝土心墙质量控制 (16)4.1.7灌浆质量控制 (18)4.1.8金属结构安装监理质量控制 (22)4.2进度控制情况 (31)4.3投资控制情况 (31)4.3.1投资控制目标 (31)4.3.2工程计量 (32)4.4安全控制情况 (32)4.4.1安全生产管理措施 (32)4.4.2施工环境保护 (33)4.5合同管理 (33)4.6组织协调 (33)4.6.1组织协调的内容 (33)4.6.2组织协调的方法 (33)第五章监理效果 (35)5.1监理平行检测成果 (35)5.1.1沥青混凝土心墙砂砾石坝工程 (35)5.1.2溢洪洞兼导流洞工程 (48)5.1.3泄洪洞工程 (57)5.2施工图纸签发与工程量审核 (63)5.2.1施工图纸会审与签发 (63)5.2.2工程量审核 (63)5.3安全监测设施埋设及观测 (63)5.3.1埋设过程及质量情况 (63)5.3.2观测成果及评价分析 (65)5.3.3安全监测成果总结 (77)5.4施工安全及环境保护监理 (77)第六章隐蔽工程验收情况 (79)6.1沥青混凝土心墙砂砾石坝工程隐蔽工程验收情况 (79)6.2溢洪洞兼导流洞工程隐蔽工程验收情况 (80)6.3泄洪洞工程隐蔽工程验收情况 (81)第七章已完工程验收与质量评定 (84)第八章工程评价 (86)第九章未完工程施工计划 (87)第十章监理大事记 (88)第一章工程概况1.1地理位置XXXXXXXXXXXXXXXX位于XXXXXXXX附近,地理坐标为东经90°17′~90°22′,北纬45°51′~46°54′,距离XX县城35km。

水利工程水库下闸蓄水阶段验收监理工作报告

水利工程水库下闸蓄水阶段验收监理工作报告

xx市xx县xx水利工程水库下闸蓄水阶段验收监理工作报告xx市xx水利咨询有限公司xx县xx水利工程监理部目录1 工程概况31.1建设工程名称31.2工程建设地点和交通条件31.3工程任务31.4工程规模及主要建筑物31.5合同目标51.6工程变更情况51.7已完工程项目61.8已完土建工程主要工程量71.9施工进展情况71.10未完工程进度安排102 监理规划102.1监理机构组建情况102.2监理各人员的职责112.3监理依据122.4监理工作程序122.5监理工作制度123 监理过程163.1施工质量监理过程163.2 施工进度监理过程243.3工程投资控制273.4 施工文明和安全管理监理过程303.5合同管理323.6 信息管理443.7 组织协调444 监理效果464.1 质量控制监理工作成效464.2 投资控制监理工作成效724.3 进度控制监理工作成效724.4 施工安全与坏境保护监理工作成效735 工程质量评价735.1基础开挖及处理735.2大坝填筑745.3混凝土工程745.4金属结构及安装756 经验与建议757 附件767.1 监理机构的设置与主要工作人员情况表777.2 工程建设监理大事记78xx市xx县xx水利工程水库下闸蓄水阶段验收监理工作报告1 工程概况1.1建设工程名称xx市xx县xx水利工程枢纽工程1.2工程建设地点和交通条件xx水库位于xx市xx县通惠河上游的三角镇古柏村油草河沟田坝子,坝址距三角镇5km,距xx县城16km。

有公路相通。

1.3工程任务工程开发任务以农田灌溉为主,兼有农村人畜饮水、场镇供水和城镇供水等综合利用任务。

主体工程于20XX年9月10日正式开工。

1.4工程规模及主要建筑物xx水利工程属Ⅲ等中型工程。

主要建筑物大坝、溢洪道为3级。

按50年一遇洪水设计、1000年一遇洪水校核。

水库枢纽工程包括拦河坝、溢洪道、取水塔和取水隧洞。

1、拦河坝大坝坝型为混凝土面板堆石坝,坝体至上游而下为垫层区、过渡区、主堆区、次堆区和排水棱体。

正式观音洞下闸蓄水验收监理工作报告7[1].2(2)

正式观音洞下闸蓄水验收监理工作报告7[1].2(2)

重庆市渝北观音洞水库一期工程下闸蓄水阶段验收监理工作报告重庆市弘禹水利咨询有限公司渝北观音洞水库一期工程监理部二O一O年十月批准:蒋基云审定:康笃渊审核:尹大明主编:朱广全参编人员:肖时康、彭希锐、龚光灿目录第一章工程概况 (1)1.1工程位置 (1)1.2工程地质 (1)1.3工程水文气象情况 (2)1.4设计标准及工程建设规模 (3)1.5主要工程量及完成情况 (5)1.6主要设计变更 (6)1.7未完工程的进度安排 (6)第二章监理规划 (7)2.1监理机构组建情况 (7)2.2监理各人员的职责 (8)2.3监理依据 (8)2.4监理工作程序 (9)2.5监理工作制度 (9)第三章监理过程 (10)3.1原材料、中间产品质量及工程质量检测概况 (11)3.2隐蔽工程施工技术和施工质量控制 (13)3.3基础处理施工技术和施工质量控制 (14)3.4大坝填筑施工质量控制 (17)3.5沥青心墙施工质量控制 (18)3.6混凝土施工质量控制 (22)3.7金结安装施工质量控制 (23)3.8观测仪器安装埋设质量情况 (24)3.9工程质量缺陷处理情况 (24)3.10性息管理监理过程......................................................243.11安全环保、协调监理过程.................................................25 第四章监理效果 (25)4.1质量控制监理工作成果 (25)4.1.1工程质量评定 (26)4.1.2原材料、中间产品质量及工程质量检测情况 (26)4.1.3基础开挖质量 (30)4.1.4帷幕和固结灌浆 (31)4.1.5金结安装施工质量 (31)4.1.6观测仪器安装埋设质量情况 (32)4.2投资控制监理工作成效 (32)4.3进度控制监理工作成效 (32)4.4施工安全与坏境保护监理工作成效 (33)第五章工程质量评价 (34)5.1质量控制评价 (34)5.2投资控制评价 (35)5.3进度控制评价 (36)5.4合同和信息管理评价 (36)5.5施工安全和环境保护评价 (36)第六章经验与建议 (37)第七章附件 (37)7.1监理机构的主要人员情况表: (37)7.2工程监理大事记 (37)第一章工程概况1.1工程位置观音洞水库工程是以主城区备用水源及应急水源为主,兼有农业灌溉、灌区场镇供水、城市供水为主,农村人畜饮水及改善生态环境等综合效益的中型水利工程,属于重庆市“泽渝”重点水利工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

会泽县老厂乡田尾巴水库工程下闸蓄水阶段监理工作报告曲靖嘉信水利水电工程监理有限公司会泽县田尾巴水库工程监理部二0一三年十月批准: 杨涛审核: 严志孝编写: 毛家正1目录1工程施工概况 (1)1.1工程位置 (1)1.2 工程特性及主要技术指标、质量要求 (1)1.3 工程总体进度安排 (3)1.4 工程参建单位 (4)2工程建设监理综述 (4)2.1建设监理工作期限 (4)2.2合同工作范围 (4)2.3监理工作方法 (5)3工程进度和已完成的工程形象 (6)3.1输水(兼导流)隧洞工程 (6)3.3溢洪道工程 (6)3.4大坝工程 (7)3.6完成的主要工程量 (7)4工程质量目标控制 (10)4.1工程质量控制基本依据 (10)4.2工程质量控制标准 (10)4.3质量管理保证体系 (10)4.4质量控制工作流程 (11)6施工质量检测 (13)6.1大坝单位工程 (13)6.1.1主要设计技术指标 (13)6.1.2施工单位自检情况 (14)6.1.3检测单位抽检情况 (16)6.1.4监理单位抽检情况 (18)6.1.5大坝防渗处理质量检查情况 (18)6.2溢洪道单位工程 (19)6.6.1主要设计技术指标 (19)6.2.2施工单位自检情况 (19)6.2.3检测单位抽检情况 (20)6.2.4监理单位抽检情况 (21)6.3输水隧洞单位工程 (21)6.3.1主要设计技术指标 (21)6.3.2施工单位自检情况 (22)6.3.3检测单位抽检情况 (23)6.3.4监理单位抽检情况 (23)7试运行观测 (24)8工程质量核备 (24)8蓄水安全鉴定遗留问题处理 (25)9结论意见 (25)1工程施工概况1.1工程位置工程位于会泽县老厂乡田尾巴村委会,水库所在流域为金沙江流域右岸一级支流以礼河次一级支流小河,水库坝址地理坐标为东经103012'36″,北纬26034'47″,坝址距会泽县城约38.8km,距曲靖市约304km,距省城昆明约314km,距小河源头约4km。

工程特性及主要技术指标、质量要求根据《水利水电工程等级划分及洪水标准》(SL252-2000)的规定,确定田尾巴水库工程等别为Ⅳ等,水库枢纽工程主要建筑物大坝、输水(兼导流)洞及溢洪道按4级建筑物设计,临时导流围堰等次要建筑物按5级建筑物设计。

大坝坝型为碾压式粘土心墙土石坝,坝轴线长157m,坝顶宽6.0m,高程2371.0m,最大坝高37.92m。

上下游坝坡均为两级变坡:上游高程2371~2356m为1:2.25,高程2356~2338m为1:2.50;下游高程2371~2351m为1:2.00,高程2351~2334m为1:2.25。

坝壳料为风化料,心墙料为粘土料。

上游坝面护坡高程2338~2345m采用块石护坡,其余部分采用混凝土预制小板护坡。

下游坝面护坡采用混凝土方格网种植三叶草护坡。

防浪墙为C20混凝土,顶部高程为2372.20m。

1溢洪道布置于左坝肩岸坡上,为正槽式溢洪道,采用驼峰堰,堰顶高程2368.00mm,无闸门控制,溢流堰净宽6m,陡槽段宽3m,末端设置消力池及护坦消能,溢洪道总长343.02m。

设计洪水下泄流量22.50m3/s,校核洪水下泄流量31.80m3/s,溢流堰最大单宽流量为5.30m3/s,尾部为8.67m3/s。

护坦段为M7.5浆砌石支砌,其余段采用钢筋混凝土衬砌。

输水(兼导流)隧洞布置于大坝左岸山体内,进口底板高程2345.13m,总长度350.2m,采用C20钢筋混凝土衬砌。

隧洞设工作闸门及检修闸门各1道。

大坝填筑各种填筑料及帷幕灌浆的技术参数:坝壳料每层铺筑厚度50cm,采用进退错距法18t振动平碾碾压10遍,干密度γd≥1.85g/cm3,渗透系数k≥1×10-4cm/s,含水率W=10~16%。

粘土心墙填筑铺料厚度30cm,采用进退错距法18t振动平碾碾压8遍,干密度γd≥1.30g/cm3, 含水率W=30.0~38.0%,渗透系数K≤1.0×10-5cm/s。

反滤料填筑铺料厚度50cm,采用进退错距法18t振动平碾压8遍,压实干密度γd≥2.10g/cm3, 渗透系数k>1×10-3cm/s,石粉含量≤5%2(洗筛值)。

帷幕线为B0-037.176~B0+243.324,其中B0-037.176~B0+129.324段灌浆孔按单排孔布置,孔距1.5m,B0+129.324~B0+243.324段灌浆孔按三排梅花形布置,孔距1.5m,排距1.5m。

上下游排帷幕灌浆底界伸入相对隔水层不少于2m,中间排帷幕灌浆底界伸入相对隔水层不少于5m,相对隔水层透水率q≤10Lu,设计防渗标准为q≤10Lu。

灌浆压力按灌浆试验确定,灌浆压力第一段0.15~0.20MPa,其余段按公式计算。

灌浆压力为孔底压力。

灌浆孔的基岩段长小于6m 时,采用全孔一次灌浆法,大于6m时,采用自上而下分段灌浆法。

混凝土盖板和基岩的接触段应先行单独灌浆并应待凝,接触段在岩石中的长度不得大于2m。

工程总体进度安排工程于2009年10月开工,计划2012年3月竣工,总工期907个日历天,由于工程地质情况复杂,施工场地狭窄,施工难度大,受天气影响等因素,经各方研究决定对施工总进度计划进行调整,实际于2013年6月25日工程全面完成。

3工程参建单位建设单位:会泽县老厂乡田尾巴水库工程建设管理局设计单位:云南能阳水利水电勘察设计有限公司监理单位:曲靖嘉信水利工程监理有限公司第三方检测单位:曲靖诚丰岩土工程试验检测有限公司施工单位:大坝、溢洪道及公路工程:曲靖市水利水电开发有限责任公司。

输水(兼导流)隧洞工程:昆明新跃建筑工程有限公司。

2工程建设监理综述2009年9月曲靖嘉信水利水电工程监理有限公司与会泽县老厂乡田尾巴水库工程建设管理局签定了《田尾巴水库工程建设监理合同》,于2009年10月9 日进驻工地正式开展现场监理工作。

2.1建设监理工作期限建设监理服务期限为2009年10月工程开工至工程完成。

2.2合同工作范围田尾巴水库工程的监理工作范围为经批准的建设工程项目,包括:为实施本合同工程所需的永久工程及相关的一切临时工程、辅助工程的监理以及业主指定的与本合同工程相关的其他监理任务。

42.3监理工作方法主要采取巡视检查、平行检查、旁站监理、跟踪检查等方法进行质量检查。

检查内容主要包括审查设计图纸、施工组织设计和施工措施等,检查验收承包商使用的所有原材料、试验检测、施工现场工序检查验收等,督促落实施工措施、现场施工工艺等。

按照监理合同的约定,对主体建筑物的隐蔽工程部位和重要建筑物的基础工程部位,重要建筑物的混凝土施工的配料、拌和、运输、入仓、振捣进行旁站监理。

田尾巴水库工程监理部实行总监负责制,由各专业工程师组成项目监理部,下设水工﹑测量﹑地质﹑金属结构﹑合同等各专业监理工程师,按工程进度需要各专业工程师逐次进场。

做到了专业配套,人员齐备,对整个工程现场进行全面的监督管理。

监理人员进场后,针对本工程的特性、建设环境、工期和技术要求以及建设监理合同文件的规定,结合公司质量手册,编制了“田尾巴水库工程建设监理规划”、“田尾巴水库工程建设监理工作大纲”及“田尾巴水库工程建设监理实施细则”,制订了“监理机构内部工作管理制度”、“总监理工程师工作职责”、“各专业监理工程师工作职责”、“监理员工作职责”、“技术文件审核、审批制度”、“材料、构配件和工程设备检验制度”、“现场质量检验制度”、“工程计量付款签证5制度”、“会议制度”、“工程质量事故、施工现场紧急情况报告制度”、“工程验收制度”、“旁站监理制度”、“安全生产、文明施工监理工作制度”等监理工作制度,做到分工明确具体,责任落实到人。

在实施监理工作过程中,监理工程师按照建设监理合同及相关文件赋予的职责和权力,严格按照招标文件及规程规范要求对工程各工序进行监督控制,以“守法、诚信、公正、科学”的原则开展合同工程的建设监理活动,保安全、抓质量,促进度,全面推进工程建设。

3工程进度和已完成的工程形象3.1输水(兼导流)隧洞工程隧洞工程于2009年10月1日开工,2010年12月14完工,其中2010年9月5日完成洞身段施工,2010年11月2日完成隧洞回填灌浆施工,2010年11月20日完成进口段施工,2010年11月22日完成金属结构及启闭机安装施工,2010年11月25日完成消力池段施工,2010年11月28日完成出口段施工,2010年12月14日完成闸室段(土建)部分施工。

目前输水(兼导流)隧洞工程施工已按批准的建设内容全部完成。

3.3溢洪道工程溢洪道工程于2011年12月6日开始施工,2012年12月10日完6成施工。

施工中严格按照设计图纸测量放线,按照设计和规范要求施工。

2011年12月6日至2012年11月28日完成溢洪道消能防冲段及尾水段工程施工,2012年2月26日至2012年11月21日完成溢洪道泄槽段工程施工,2012年10月6日至2012年12月10日完成溢洪道进口引水段工程施工。

目前溢洪道工程施工已按批准的建设内容全部完成。

3.4大坝工程1、2011年3月22日大坝基础开挖完成并进行基础隐蔽工程验收;2、2011年3月23日开始上下游坝壳料填筑施工,4月5日开始心墙粘土、上下游反滤料填筑施工;3、2011年5月10日大坝填筑至2354.0m渡汛高程,2011年7月25日开始渡汛坝体以上填筑,2012年1月16日填筑封顶,9月底完成了上游坝面护坡小板铺筑,2013年5月完成下游坝面植草护坡。

坝顶工程于2013年6月25日完成。

4、2011年3月25日~2012年7月18日完成帷幕灌浆生产孔施工,2012年7月18日~9月25日完成帷幕灌浆检查孔施工。

3.6完成的主要工程量主要工程量表7894工程质量目标控制4.1工程质量控制基本依据1)国家或国家部门颁发的法律与行政法规。

2)工程承包合同文件及技术文件、技术规范。

3)国家或国家部门颁发的技术规程规范质量检验标准和质量验收办法。

4)经监理部签发实施的设计图纸及其更改与设计技术要求。

4.2工程质量控制标准1)合同工程实施过程中,国家或国家部门颁发新的技术标准,以新标准生效之日起,按国家或国家部门颁发的强制性标准执行。

2)当合同文件规定的技术标准低于国家或国家部门颁发的强制性技术标准时,按国家或国家部门颁发的强制性标准执行。

3)当国家或国家部门颁发的强制性标准低于执行合同规定的技术标准时,按合同技术标准执行。

4.3质量管理保证体系建设工程管理的核心是工程质量的管理与控制工作,本着“百年大计,10质量第一”的方针,我部按照公司ISO9001:2000质量管理体系标准要求,建立起一套系统的、科学的、严格的质量保证体系,对整个工程实施全过程和全方位的质量控制。
