公路浆砌片石施工方案

2、环保施工要求
施工便道保证整个线路平整、干净。 施工现场垃圾不得随意丢弃。 施工机械产生的废油不倒入水中,对于受污染的场地及时进行清 理。 加强机械设备的维修保养和达标活动,减少机械废气、排烟对空 气环境的污染。 施工完成后,植被堆放整齐,整洁有序,标识牌及宣传标语牌 统筹设置。
少于7d。
4、 砌体质量检查
每100m3(小于100m3按100 m3计)砌体,做1组砂浆强度检查试件,
并与砌体一起养护。
同批试件强度平均值不小于设计值,且任意1组试件的强度最低值
不小于设计值的85%。
砌体各项材料符合要求;砌缝宽度、错缝距离符合规定,砂浆铺填
饱满,勾缝坚实、整齐 ;砌体位置、尺寸在允许偏差范围内。
定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度使石料在挤压 安砌时能紧密连接,且砌缝砂浆密实、饱满。砌筑腹石时,石料间的砌 缝互相交错、咬搭,砂浆密实。石料不得无砂浆直接接触,也不得干填 石料后铺灌砂浆;石料大小搭配,较大的石料以大面为底,较宽的砌缝 可用小石块挤塞,挤浆时用小锤敲打石料,将砌缝挤紧,不得留有孔 隙。
4、 严格施工报验程序,施工队自检,经理部复检合格后,才能报 监理工程师验收。 七、安全、环保、文明施工要求
1、安全施工要求
所有进入施工现场的施工人员必须配戴安全帽。 作业人员不得穿拖鞋、高跟鞋、硬底易滑鞋进入施工现场。 施工现场设置警示牌,作业现场必须有安全施工责任牌。 夜间施工必须有充足的灯火照明。 禁止酒后作业。 所有进场施工的机械设备必须持有出厂合格证,机械操作手必须 持有特种操作人员上岗证件。 现场施工用电严格采用三级配电、两级保护,电缆采用五芯电 缆,做到一机、一闸、一箱、一漏。
不 合 格 项 目 重 做 不 合 格 项目重做
基底土质检
测量放样 开挖基坑 工程师检查 资料整理 资料整理
签证 材质检查
测量复核 资料审核 材质检查 片石质量 配合比选择 砂石质量 水泥质量 资料整理 浆砌片石砌体 浆砌片石 伸缩缝 挂线调平
勾缝 运料 资料整理 工程师检查 清理场地
不合格项目重做
长度(m)
10 10 10 10 5 10 5 5
M7.5浆砌片石 (m3)
250.69 194.05 194.05 194.05 74.555 112.38 43.98 30.06
四、施工方案
1、 浆砌片石施工工艺流程图如下所示:
不合格项目重做
不合格项目重做
不合格项目重做做
不合格项目重做
合格
合格
衡重式路肩墙7.5M砂浆片石施工方案
一、编制依据 1、《建筑结构荷载规范》(GB50009-2001) 2、《建筑边坡工程技术规范》(GB50330-2002) 3、《公路工程技术标准》(JTG1301-2003) 4、《公路工程路基施工规范》(GB50011-2001)
二、适用范围
本施工方案适用于省道307屏山至新市镇段复建公路工程建设项目
验报告并进行见证取样检测或平行检验。
2、砂浆砌体砌缝宽度、位置和砌筑方式符合下表:
序号
项目
浆砌片石 (mm)
浆砌块石(mm)
浆砌料石(混凝土砌 块)(mm)
1
表面砌缝宽度
≤40
≤30
15~20
2 每找平一次的砌筑高度 ≤1200
≤1200

3
两层间竖向错缝
≥80
≥80
≥100困难时丁石上下 只能一面有竖缝
各种资料填写准确、及时、规范、收集齐全,归档有序。 施工场地标牌醒目,各种规章制度健全。 挂牌上岗,统一服装,精神饱满,遵守劳动纪律。 做到施工文明,言行文明,处理好各种关系。
定位砌块表面砌缝的宽度不大于4cm。砌体表面三块相邻石料相切 的内切圆直径不大于7cm,两层间的错缝不小于8cm,每砌筑120cm高度 以内找平一次。
填腹部分的砌缝减小,在较宽的砌缝中用小石块塞填。 砌体表面的勾缝符合设计要求,并在砌体砌筑时,留出2cm深的空 缝。勾缝采用凹缝或平缝,勾缝所用砂浆强度不得小于砌体所用砂浆强 度。当设计不要求勾缝时,随砌随用灰刀刮平砌缝。 砌体砌筑完毕及时覆盖,并经常洒水保持湿润,常温下养护期不得
工地数据(kg/m3),水泥:细集料:水=300:1830:240的配合比执行。 3、砌筑施工 片石砌筑采用挤浆法分层、分段砌筑:分段位置设在沉降缝或伸缩
缝处,两相邻段的砌筑高差不大于120cm,分层水平砌缝大致水平。各 砌块的砌缝相互错开,砌缝饱满。
各砌层先砌外圈定位砌块,并与里层砌块连成一体。定位砌块选用 表面较平整且尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。
检查验收 签证
砌体质量 砂浆标号 各部位尺寸 资料审核
保养 余土运走 余料运走 拆除料棚 分项质量评定
2、浆砌片石施工工艺 、原材料
2、材质
(1)片石 石料质地坚硬,不易风化、无裂纹,表面的污渍予以清除。 片石形状不受限制,但其中部厚度不得小于15cm,用作镶面的片石 表面平整、尺寸较大、边缘厚度不得小于15cm。 片石强度等级符合设计要求,片石强度等级不小于mu30。 (2)砂浆 水泥选用符合现行国家标准的硅酸盐水泥、普通硅酸盐水泥、矿渣 硅酸盐水泥、火山灰质硅酸盐水泥、粉煤灰硅酸盐水泥或复合硅酸盐水 泥。 细骨料采用坚硬耐久、粒径在5mm以下的天然砂,或采用硬质岩石 加工制成的机制砂。 水采用饮用水,当采用其他来源时,按国家现行的规定进行检验。 外加剂、掺合料掺用量通过试验确定,并符合国家现行有关标准规 定。 砂浆强度等级按边长为70.7mm的立方体试件,在标准条件下养护 28d的抗压极限强度表示。砂浆配合比设计、试件制作、养护及抗压强 度取值符合规范的规定。 砂浆的稠度以砂浆稠度仪测定的下沉度表示,为10~50mm。 砂浆随拌随用。当在运输或贮存过程中发生离析、泌水现象时,砌 筑前重新拌和。已凝结的砂浆,不得使用。 砂浆配合比应经过试验确定,在无试验数据的情况下,可参照以前
交底。 2、所有砂浆必须机械拌和,片石的厚度不应小于150mm(卵形和薄
片者不得使用)。镶面石料应选择尺寸稍大并具有较平整表面,且应稍 加粗凿。在角隅处应使用较大石料,大致粗凿方正。
3、 水泥,对免检厂供应的水泥也应抽检,不合格不得使用,砼用 砂、碎石应与配合比试验相一致,使用添加剂、砂石材料变更时应通过 试验确定。
4 三块石料相接处的空隙 ≤70

5
砌筑方式
- 一丁一顺或二顺一丁
一丁一顺
3、砌体砌筑完毕应及时覆盖,并经常洒水保持湿润,常温下养护
期不得少于7d。
4、沉降缝、泄水孔、反滤层位置、数量和材料应符合设计要求。
5、砌体表面应砂浆饱满、砌体整齐。宽度和错缝距离符合规定,
无脱落和裂缝。沉降缝整齐垂直,上下贯通。泄水孔坡度向外,无堵塞
现象。
6、砌体尺寸的允许偏差和检验方法应符合下表:
序号
项目
允许偏差(mm)
基础

片石 1 底、顶面高程
料石、砌块
±25 ±25
±15 ±15
片石
+30, 0
2
砌体厚度
料石、砌块
+15, 0
+30, 0 +10, 0
检验方法 测量不少于5处 尺量不少于5处
六、施工质量保证措施 1、施工前,项目部召集项目部及施工队相关人员,进行施工技术
K6+565~K6+630段左侧衡重式路肩墙的浆砌片石施工。
三、工程概况
本工程的浆砌片石路肩墙工程数量一览表:
起讫桩号
K6+565~k6+575 K6+575~k6+585 K6+585~k6+595 K6+595~k6+605 K6+605~k6+610 K6+610~k6+620 K6+620~k6+625 K6+625~k6+630
五、砌体施工验收标准
1、砌体工程所用砂浆的强度等级必须符合设计要求。用于检查砂
浆强度的试件应在搅拌机出料口随机抽样制作。 检验数量:同类型、同强度等级每100m3砌体为一批,不足100m3也
按一批计。施工单位每批检验一次;监理单位检查试验报告。
检验方法:施工单位进行砂浆强度试验;监理单位检查砂浆强度试
合集下载

浆砌片石施工方案

浆砌片石施工方案

浆砌片石施工方案浆砌片石施工方案一、工程概况本工程为浆砌片石施工工程,施工地点位于某某市某某街道,总面积为XXXX平方米,主要包括步道、园路、留白区等部分。

本施工方案旨在保证施工进度、质量和安全。

二、施工准备1.施工人员需进行专业技术培训,并取得相应的施工证明。

2.准备所需的施工材料,包括片石、水泥、沙子、砂浆、建筑水泥等。

3.准备施工机械设备,如装载机、挖掘机、混凝土搅拌机等。

4.组织维修和保养施工设备,确保其正常运作。

三、施工过程1.清理施工区域:清理施工区域内的垃圾和障碍物,并确保周围环境整洁。

2.测量划线:根据设计要求,在施工区域内进行测量,并进行标线,确保施工的准确性。

3.挖掘基坑:使用挖掘机对施工区域内的土壤进行挖掘,确保基坑的深度和尺寸符合设计要求。

4.铺设基层:在挖掘好的基坑内铺设一层厚度为10厘米的碎石层,然后使用压路机进行夯实。

5.施工片石:将预制好的片石运送至施工区域,并根据设计要求进行堆砌。

6.浆砌处理:采用水泥砂浆对片石进行浆砌处理,保证施工的牢固性和美观性。

7.填充缝隙:对片石之间的缝隙进行填充处理,使用水泥砂浆将缝隙填满,并用竹签进行整理。

四、施工质量与安全控制1.施工过程中,严格按照设计要求进行施工,确保施工质量。

2.对挖掘机、装载机等设备进行日常维护,确保设备的稳定性和操作性。

3.施工现场设置牢固的防护栏杆,保证施工安全。

4.严禁施工人员乱堆放材料,确保施工区域的整洁和安全。

5.施工现场要设置专人负责供应施工材料,并进行定期检查和清点。

6.严格控制施工进度,确保按时完成施工任务。

五、施工总结本方案采用浆砌片石的施工方法,结合优质的施工材料和先进的施工设备,能够保证施工质量、进度和安全。

在施工过程中,应加强质量与安全管理,提高施工效率。

同时,在施工过程结束后,还应进行道路清理和环境恢复工作,确保施工区域的美观和整洁。

(完整版)浆砌片石施工方案

(完整版)浆砌片石施工方案

目录一、编制依据、原则 (2)1.1编制依据 (2)1.2 编制原则 (2)二、工程概况 (3)2.1 工程简介 (3)2.2主要技术指标 (3)2.3自然条件 (4)2.4施工条件 (4)三、工程重难点分析 (4)四、施工流程及方法 (5)4.1 浆砌片石施工工艺流程图4-1 (5)4.2主要施工方法 (5)五、资源配置计划 (8)5.1 施工组织机构及人员配备情况 (8)5.2 浆砌块石挡墙施工作业人员表 (8)六、施工安全保证措施 (9)6.1 施工现场安全技术措施 (9)6.2 安全保证体系 (9)6.3 施工机械的安全 (10)七、其他技术保证措施 (11)7.1 质量保证措施 (11)7.2 季节性保证措施 (11)7.3环境保护措施 (11)浆砌片石挡墙施工方案一、编制依据、原则1.1编制依据1.1.1云南省高速公路施工标准化实施要点1.1.2《公路工程技术标准》(JTG B01-2003)1.1.3《公路路基施工技术规范》(JTG F10-2006)1.1.4《公路工程质量检验评定标准》(JTG80(1)-2004)1.1.5《公路工程施工监理规范》(JTGG10-2006)1.1.6浆砌片石结构物地基处理设计图1.1.7国家发展和改革委员会文件发改基础[2012]3079号《国家发展和改沟委员会关于云南省昆明绕城公路东南段可行性报告的批复》;1.1.8现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料;1.1.9国家有关方针政策和国家有关标准规范、规程和验标等;1.1.10国家及地方关于安全生产和环境保护等方面的法律法规;1.1.11《国家高速公路网昆明绕城高速公路东南段两阶段初步设计文件》;1.2 编制原则1.2.1 认真贯彻执行国家方针、政策、标准和设计文件,严格执行基本建设程序,实现工程项目的全部功能。

1.2.2 全面履行工程合同,满足建设单位要求,有效地集中施工力量,按期交付使用。

浆砌片石锥坡施工方案

浆砌片石锥坡施工方案

浆砌片石锥坡施工方案浆砌片石锥坡是一种常用于公路、铁路、堤坝等工程中的一种防护结构。

它采用了片石作为面层材料,通过浆砌的方式将片石固定在坡体上,形成一个坡面,使其具有一定的抗冲击能力和防护作用。

下面是一份浆砌片石锥坡施工方案,详细介绍了施工的步骤和要点。

一、施工准备工作1.确定浆砌片石锥坡的设计参数和规格,包括坡面高度、坡度、倾斜角度等。

2.组织施工人员,明确各个工种的职责和任务。

3.准备施工材料和设备,包括片石、水泥、砂子、水泥搅拌机、铲车、吊车等。

二、坡面准备工作1.对坡体进行清理,清除坡面上的杂草、灌木等障碍物。

2.对坡体进行修整,清除坡面上的突起物、裂缝等不平整部分。

3.在需要修整的地方,使用铲车进行土方开挖,将地面平整。

三、片石浆砌工作1.将备好的片石按照规定的尺寸进行分类,分别放置在工地的不同位置,方便施工时取用。

2.在进行片石浆砌之前,先将水泥、砂子、水进行混合搅拌,制备出坡面浆料。

水泥和砂子的配比通常为1:33.取出一块片石,用铲子或铁铲在片石背面削平一部分,以便于将其粘贴在坡体上。

4.在坡体上涂抹一层浆料,然后将削平的片石粘贴在上面。

用锤子轻轻敲击片石,将其与坡体紧密结合。

5.按照设计要求,依次将片石浆砌在坡体上,形成一个完整的坡面。

每块片石之间应留有适当的缝隙,方便排水和固定。

四、浆砌片石锥坡的后处理工作1.在片石粘贴完成后,对坡面进行清洁,清除坡面上的浆料污渍和杂物。

2.对坡体进行养护,浇水喷淋,使其缓慢硬化。

养护的时间一般为7-14天。

3.在养护期间,要注意对坡面进行巡视,及时发现并处理片石的松动或破损情况。

4.在坡面养护结束后,进行最终检查,确保浆砌片石锥坡施工质量符合要求。

五、安全措施1.施工现场应设立明显的施工警示标志,并严禁无关人员进入施工区域。

2.施工人员应佩戴安全帽、防护眼镜、工作服等个人防护装备。

3.操作工人应熟悉片石的选用和浆砌的技术要领,严禁擅自改变施工方案。

浆砌片石挡土墙专项施工方案

浆砌片石挡土墙专项施工方案

浆砌片石挡土墙施工方案一、工程概况根据设计施工图的要求,全线挡土墙分为路堤挡土墙和路田分隔墙。

其中堤挡土墙长度为74米,平均高度4米,合计266.4m3;路田分隔墙1045米,高度为1~1.5米,合计1410.1m3. 材料为M7.5水泥砂浆砌筑MU40片石石料应坚固不宜风化,其最小厚度不小于150mm,挡土墙表面原浆勾缝。

二、材料要求:1.石料应符合设计规定的类别和强度,石质应均匀,不易风化,无裂纹;石料强度、试件规格及换算应符合设计要求,石料强度的测定应按现行规程执行。

片石一般是用爆破或楔劈法开采的石块,卵形和薄片者不得采用。

用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。

2.水泥水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能试指标进行取样复试。

其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定。

根据国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)等的规定,当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。

不同品种的水泥不得混合使用。

3.砂(1)、砂采用XX河XX砂场河砂。

砂的质量标准应符合混凝土工程相应的质量标准。

(2)、砂的最大粒径:用于砌筑片石时的砂,最大粒径不宜超过5mm。

(3)、砂的含泥量:因本工程砌筑砂浆强度等级为M7.5,因此砂的含泥量应不大于5%。

4. 水砌筑砂浆所用的水宜采用饮用水,当采用其他水源时,应按有关标准确认合格后使用。

砂浆按设计规定,片石挡土墙砌筑采用强度等级为M7.5的水泥砂浆砌筑、沟缝、抹面,砂浆的配合比应通过试验确定,砂浆应有良好的和易性,圆锥体沉入度—,气温较高时可适当增大。

三、施工工艺及流程1、基础测量放线根据设计图纸,按围墙中线、高程点测放挡土墙的平面位置和纵断高程。

精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补挡土墙各点的地面高程,并设置施工水准点,在基础表面上弹出轴线及墙身线。

浆砌片石护坡施工方案

浆砌片石护坡施工方案

浆砌片石护坡施工方案一、项目概况为了保护山体,并确保交通安全的前提下,我公司计划进行浆砌片石护坡施工。

该项目位于山区,施工范围主要包括公路两侧的护坡工程。

本文将对该施工方案进行详细描述。

二、施工要求1. 施工地点:山区公路护坡区域。

2. 施工目标:确保护坡稳定,防止土石流和坡体滑坡等灾害发生,保障交通安全。

3. 施工材料:片石、水泥、砂浆等。

4. 施工时间:根据实际施工进度确定。

三、施工步骤1. 前期准备:a) 选定施工区域,并进行详细勘察和测量。

b) 清理施工区域,确保基础平整并清除杂物。

c) 准备所需施工材料,并进行质量检验。

2. 坡体处理:a) 对坡体进行清理,确保坡体表面无杂物。

b) 如果发现坡体有裂缝或松散部分,进行修复和加固。

3. 石材选用:a) 按照设计要求,选用合适的片石进行护坡工程,确保石块表面平整、无裂缝和破损。

b) 片石尺寸应根据设计要求进行合理搭配,确保施工效果和整体美观。

4. 浆砌施工:a) 在护坡施工区域浇筑一定厚度的水泥砂浆,用于粘结片石和坡体表面。

b) 将片石逐层堆放在砂浆上,注意坡度和坡角的控制,保证施工质量。

c) 每次堆砌完一层片石后,使用锤子轻敲并按压,使其与砂浆充分接触。

5. 后期处理:a) 浆砌施工完成后,对施工区域进行清理,清除多余的材料和垃圾。

b) 对施工后的片石护坡进行养护,确保其固结和稳定。

四、施工安全措施1. 工地设置明确的警示标识,防止他人进入施工区域。

2. 工作人员必须配备安全帽、安全鞋等个人防护装备。

3. 严禁施工人员无证驾驶机械设备。

4. 施工过程中严禁吸烟,禁止使用明火。

5. 根据施工现场的实际情况,合理安排下雨天气等不利条件的施工工作。

五、质量控制1. 施工过程中,对材料品质进行严格把控,确保施工材料符合相关标准。

2. 施工人员需按要求进行施工,保证工艺操作的准确性和一致性。

3. 完工后进行验收,确保施工质量达到设计要求。

六、环保措施1. 施工现场要做好垃圾分类和处理,保持施工区域的整洁。

M7.5浆砌片石护坡施工方案

M7.5浆砌片石护坡施工方案

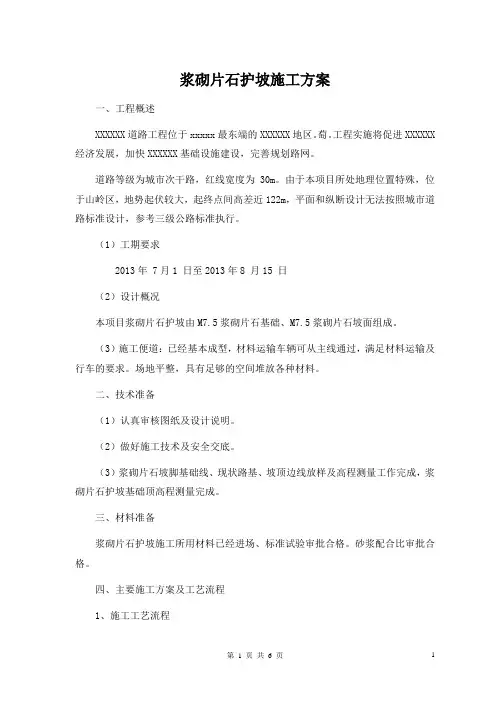

浆砌片石护坡施工方案一、工程概述XXXXXX道路工程位于xxxxx最东端的XXXXXX地区。

萄。

工程实施将促进XXXXXX 经济发展,加快XXXXXX基础设施建设,完善规划路网。

道路等级为城市次干路,红线宽度为30m。

由于本项目所处地理位置特殊,位于山岭区,地势起伏较大,起终点间高差近122m,平面和纵断设计无法按照城市道路标准设计,参考三级公路标准执行。

(1)工期要求2013年 7月1 日至2013年8 月15 日(2)设计概况本项目浆砌片石护坡由M7.5浆砌片石基础、M7.5浆砌片石坡面组成。

(3)施工便道:已经基本成型,材料运输车辆可从主线通过,满足材料运输及行车的要求。

场地平整,具有足够的空间堆放各种材料。

二、技术准备(1)认真审核图纸及设计说明。

(2)做好施工技术及安全交底。

(3)浆砌片石坡脚基础线、现状路基、坡顶边线放样及高程测量工作完成,浆砌片石护坡基础顶高程测量完成。

三、材料准备浆砌片石护坡施工所用材料已经进场、标准试验审批合格。

砂浆配合比审批合格。

四、主要施工方案及工艺流程1、施工工艺流程施工前准备→测量放线→坡面修整→基础开挖→砂砾垫层铺设→基础、坡面浆砌→勾缝→养生。

2、施工要求单个片石石料厚度不小于15cm,镶面材料应选择尺寸稍大并具有较平整表面,且稍加粗凿。

在角隅处应使用较大石料,大致粗凿方正。

石料砌筑时应清洗干净,表面湿润,砂浆应捣实饱满。

砂浆应采用小型拌和设备随拌随用,严禁人工就地拌和。

所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于1.2m。

砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝。

每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑。

3、施工方法3.1 护坡放样路基填筑成型后,开始边坡的修整,并对坡面进行夯实处理。

在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格按照设计图纸几何尺寸进行。

公路浆砌片石施工方案

公路浆砌片石施工方案一、施工前的准备工作1.布置施工现场:根据施工图纸确定片石的敷设位置和数量,并进行标记。

同时,清理施工区域,确保施工现场平整、干净。

2.准备施工材料和设备:根据施工需要,准备好所需的片石、水泥、砂浆等材料,并将其运送到施工现场。

同时,将所需的施工设备,如搅拌机、切割机等也准备好。

二、施工流程1.做好基础处理:首先,将施工现场的基础处理平整,并进行浇筑水泥地坪,保证地坪的平整度和稳定性。

2.确定砌筑起始点:根据施工图纸,在基础上确定砌筑起始点,并进行标记。

同时,根据起始点的位置,确定施工方向。

3.点缀随机施工:根据施工方向,随机选取片石进行砌筑,以达到美观的效果。

同时,根据施工图纸确定每一块片石的大小和形状,保证整体的协调性。

4.浆砌施工:在选择好的片石上,涂上适量的砂浆,并将其粘贴在地面上。

在粘贴后,用橡皮锤轻轻敲打,确保片石与地面紧密粘贴。

5.施工道路标志:在合适的位置,进行道路标志的砌筑,并对其进行标记,以便日后维护和管理。

6.完善施工细节:在施工过程中,及时调整片石的位置和角度,以保证整体的效果。

同时,每砌一层片石,都要进行打磨和清理,确保其表面光滑、干净。

7.完工及验收:在施工完成后,对施工现场进行清理,并进行验收。

同时,根据设计要求,修正施工不符合要求的地方。

三、施工注意事项1.施工期间要保持施工现场的整洁和安全。

材料和设备要摆放整齐,避免阻碍施工。

2.片石的选择要与现有环境相协调。

颜色和形状要与周围的建筑和景观相匹配,以美化环境。

3.浆砌时要注意砂浆的配比和搅拌的时间,以保证砂浆的牢固性和均匀性。

4.施工时要用专用的工具和设备进行切割和打磨,以保证片石的精确性和光滑度。

5.施工完成后,要进行定期的维护和保养,包括清洁和防水处理,以延长片石的使用寿命。

四、安全措施1.施工现场要进行严格的安全管理,设置安全警示标志,并配备必要的安全设备和防护用品。

2.施工人员要穿戴好安全帽、手套和安全鞋等防护用品,并接受相关安全培训。

浆砌片石挡土墙施工方案90972

XX县梨园路边坡整治工程施工组织设计XX县市政园林绿化工程有限公司2014年5月一、工程概况本工程为梨园路边坡整治工程,全长180米,主体采用M7.5浆砌片石挡墙,挡墙内侧采用场内土石进行回填。

二、编制依据《公路工程技术标准》《建筑边坡工程技术规范》(GB 50330-2002)《城市防洪工程设计规范》(CJJ 50-92)《砌体工程施工质量验收规范》(GB50203-2002)《公路工程石料试验规程》(JTJ054)《建筑地基处理技术规范》(GJ79-91)三、原材料要求1、石料浆砌石砌筑用石料(主要是片石)选用质地均匀、坚硬、无裂缝、不易风化的石料,石面无风化屑、泥迹、污垢,尽量选用较大的石块砌筑,片石应大致方正,无锋楞凸角,顶面及底面应较为平整,其厚度不宜小于20cm,饱和抗压强度不得低于30Mpa。

2、砂砂采用中粗河砂并应过筛。

砂的质量标准符合相应材料的质量标准,砂的最大粒径不宜超过2.5㎜,砂的含泥量应不大于5%。

3、水泥采用32.5普通硅酸盐水泥,水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。

四、施工流程施工准备→基坑开挖→报检复核→砌筑基础→选修面石拌砂浆→砌筑墙身→清理勾缝→竣工交验五、施工方案1、挂牌施工施工前必须树立质量意识,坚持挂牌施工,包括砂浆配合比牌、安全标示牌、施工标志牌等。

2、测量放线使用全站仪根据设计图纸测设出挡墙的中轴线,并打出控制点,现场用钢尺定出基础的边线并用水准仪测量各点的高程,确定下挖深度,经符合无误后报监理审查认可后进行下到工序的施工。

3、挖基基坑开挖过程中,防止雨水流入或地下水渗出,必须在基础尺寸外侧开挖排水沟和积水坑,配一台潜水泵,以便把积水立即抽排出积水坑外,保证挖基工作在无水情况下安全进行。

基坑开挖至设计标高和几何尺寸满足图纸要求后,通知试验室和监理工程师,用动力触探仪作地基承载力试验,检查是否满足设计要求,若不能满足设计要求,应与监理工程师协商处理方案,直至符合设计要求为止。

浆砌片石防护工程施工方案

本工程为XX高速公路路基边坡防护工程,位于XX段,全长XX公里。

本工程采用浆砌片石防护,旨在提高路基边坡的稳定性,确保高速公路的安全运行。

二、施工依据1. 公路工程技术标准(JTG B01-2003)2. 公路路基施工技术规范(JTG F10-2006)3. 公路工程质量检验评定标准(JTG80(1)-2004)4. 公路工程施工监理规范(JTGG10-2006)5. XX高速公路设计图纸三、施工流程及方法1. 施工准备(1)施工组织:成立浆砌片石防护施工项目部,明确各部门职责,确保工程顺利进行。

(2)材料准备:按照设计要求,备齐片石、水泥、砂、钢筋等原材料。

(3)机械设备:准备挖掘机、装载机、推土机、压路机、砂浆搅拌机等机械设备。

2. 施工方法(1)边坡清理:将边坡上的杂草、树根、杂物等清理干净,确保边坡平整。

(2)基础处理:对边坡进行基础处理,包括平整、夯实、放坡等。

(3)浆砌片石施工:a. 测量放线:按照设计图纸,对边坡进行测量放线,确定浆砌片石的位置。

b. 基础开挖:根据设计要求,开挖浆砌片石的基础,确保基础尺寸符合要求。

c. 砂浆制备:按照配合比,制备砂浆,保证砂浆质量。

d. 浆砌片石:将片石按顺序摆放,确保砌体平整、牢固。

e. 砂浆勾缝:对砌体进行勾缝,保证砌体外观美观。

f. 养护:砌体完成后,进行洒水养生,确保砂浆强度。

(4)验收:按照工程质量检验评定标准,对浆砌片石防护工程进行验收。

四、资源配置1. 施工组织机构及人员配备:成立浆砌片石防护施工项目部,配备项目经理、技术负责人、施工员、质检员等人员。

2. 施工机械:挖掘机、装载机、推土机、压路机、砂浆搅拌机等。

3. 材料准备:片石、水泥、砂、钢筋等原材料。

五、施工安全保证措施1. 施工现场安全技术措施:严格按照安全操作规程进行施工,确保施工人员安全。

2. 安全保证体系:建立健全安全管理制度,定期开展安全教育培训。

3. 施工机械的安全:对施工机械进行定期检查、保养,确保机械安全运行。

高速公路护坡、浆砌片石及排水沟施工方案

护坡、浆砌片石施工方案一、工程概况1.工程简述本分项工程为路基防护、浆砌片石施工,范围是K1+288~K10+247,道路全长约10Km。

2.施工时间计划工期:3个月计划开工时间:2010年2月20日计划完工时间:2010年5月20日4.组织机构建设单位:安徽交通投资集团设计单位:安徽省公路勘测设计研究院监理单位:安徽科信监理公司施工单位:安徽路桥集团有限公司二、配备施工机械1.机械设备2.测量设备三、施工准备1、开工前做好清理场地,复测定位,确定纵横向轴线控制桩和水准点控制桩,并固定,做好桩位防护工作。

2、开挖基坑时,根据地形,做好施工的防洪排水设施。

3、水泥、砂、石料等材料进场前做好复试工作,合格后报请监理验收合格后方可进场投入使用。

把好材料检验关,杜绝使用不合格的材料。

四、施工工序(一)、施工准备1、施工前首先对护坡、墙基和锥坡进行详细测量放样,并确定纵横向轴线控制桩和水准控制桩。

2、对施工场地进行清理、平整碾压,对设计要求回填夯实的地基进行回填碾压或重锤夯实,经工程师检验合格后再进行砌筑工程施工。

3、开挖基坑时分段进行,控制好基础位置和垫层基底设计标高,对基底按分段长度整平压实。

4、进场材料必须经检验合格才能使用。

(二)、施工方法1、施工前先将护坡及锥坡脚挖槽使其满足设计要求,使基础稳固坚实地嵌入槽内。

2、砌筑工程如遇渗水则要及时排出,以保证基础和砌体砂浆在初凝前不遭水害。

砌块在砌筑时要浇水湿润,表面干净。

砌体间砂浆饱满,粘结牢固。

铺砂砾垫层前,将地面整平夯实,密实度大于90%。

3、砌体分层座浆砌筑,砌筑上层时,确保不振动下层,不在已砌好的砌体上抛掷、滚动、翻转和敲击石块;砌体分段砌筑时相邻工作段交差不超过 1.2m,分段位置设在沉降缝处,砌体砌筑完成后进行勾缝专角石采预制块施工以确保砌体沉降缝整齐垂直,上下贯通。

4、各种骨架植草护坡的施工,首先整修边坡,使砌筑地带的标高和坡度与设计一致。
