电子围栏安装施工指引
电子围栏施工方法(两篇)

引言概述:电子围栏技术是一种通过发射脉冲电流来形成隐形的电子围栏,用于保护园区、住宅区和工业区等场所的安全。
本文将详细介绍电子围栏的施工方法,包括选址、准备工作、施工步骤、材料和设备选择等方面的内容。
正文内容:1.选址1.1根据实际需要确定电子围栏的布置范围和形状。
1.2考虑地形、建筑物和其他障碍物对电子围栏的影响,选择合适的位置。
1.3考虑供电和网络线路等基础设施的布置。
2.准备工作2.1确定施工团队和负责人,制定施工计划和时间表。
2.2检查和准备所需的工具、材料和设备。
2.3根据设计图纸进行现场勘测,确定围栏的具体尺寸和位置。
3.施工步骤3.1清理施工场地,清除障碍物和杂草。
3.2根据围栏设计图纸,进行围栏支撑点的埋设。
3.3安装电子围栏设备,包括主控制器、传感器和警报器等。
3.4连接电子围栏设备和电源,进行线路布置和接线工作。
3.5进行系统测试和调试,确保电子围栏正常运行。
4.材料和设备选择4.1选择高质量的电子围栏设备,包括主控制器、传感器和警报器等。
4.2根据实际需要选择合适的围栏材料,如钢板、铁丝网或电线等。
4.3考虑围栏系统的适应性和扩展性,选择能满足未来需求的设备和材料。
5.安全和维护5.1确保电子围栏施工符合安全标准和法规要求。
5.2定期检查和维护围栏设备,保持围栏系统的正常运行。
5.3培训工作人员,使其了解电子围栏的操作和维护要点。
5.4定期对围栏进行巡检和测试,及时发现和修复故障。
总结:本文详细介绍了电子围栏的施工方法,包括选址、准备工作、施工步骤、材料和设备选择等方面的内容。
电子围栏施工需要考虑到实际需求、地形和基础设施等因素,同时要选择高质量的设备和材料,确保围栏系统的安全和稳定运行。
在施工后,定期的维护和巡检工作也是非常重要的,以保证围栏设备的正常运行和安全性。
引言概述:电子围栏是一种基于电子技术和射频通讯技术的安全防护设备,被广泛应用于现代化建筑和家庭安防系统中。
它通过电子信号和射频通讯技术,实时监测和控制目标区域的入侵情况,从而提供有效的安全保护措施。
电子围栏的安装与施工

电子围栏的安装与施工围栏的安装与施工考察电子围栏装设地点的设置:要求电子围栏与地下、空中等方位的电线、管道无冲突;围栏附近的范围内无杂物;围栏装置装设地点附近是否存在强干扰源(如发射台等高频设备),若有,则在施工图中标明信号线必须采用屏蔽双绞线。
1.确定周界围栏安装角度:(与墙顶面的夹角)1) 根据现场的情况及甲方要求确定周界围栏角度(0°、22.5°、45°、67.5°、90°、112.5°、135°、157.5°、180°)和倾斜方向(内倾式、外倾式、垂直式或水平式安装)。
根据周界环境:居民区、学校附近建议为内倾或垂直安装,空旷地带建议为外倾,围墙高于2.51) 米时可以采用水平安装。
2) 根据保护对象:防止外界入侵时建议为外倾式安装,防止内部翻越时建议为内倾式。
1.组装承力杆及承力杆绝缘子:1) 将承力杆绝缘子用M5×40螺栓固定在承力杆上。
注意方向一致。
2) 如图:用承力杆固定件、M5×12螺栓将中间杆固定在万向底座上万向底座分为16个孔可根据孔位调整安装角度。
(注意:围栏合金线方向与万向固定座两固定孔的连线相互垂直,安装倾角符合1项要求)。
2.组装终端杆及终端杆绝缘子1) 将终端杆绝缘子用终端绝缘子固定夹固定在终端杆上。
注意方向一致。
3.组装终端杆及终端杆绝缘子1) 将终端杆绝缘子用终端绝缘子固定夹固定在终端杆上。
注意方向一致。
2) 用M5×55螺栓将终端杆固定在两个万向底座之间。
3) 有围栏控制器的地方应在终端杆顶部加入一条或两条(相互垂直)避雷器固定件。
4.中间收紧器的使用说明中间收紧器是一直挂在前端围栏上的,安装合金丝时,把合金丝从中间紧线器侧面的圆孔穿入,再对准并穿过其中间的中缝,最后通过另一侧面的圆孔穿出。
4.围栏终端杆的安装:1)确定围栏撑杆的具体位置:在围墙顶部用冲击钻打孔,用M10×100(中间杆可用M8×80)强力膨胀螺栓将撑杆固定在合适的位置。

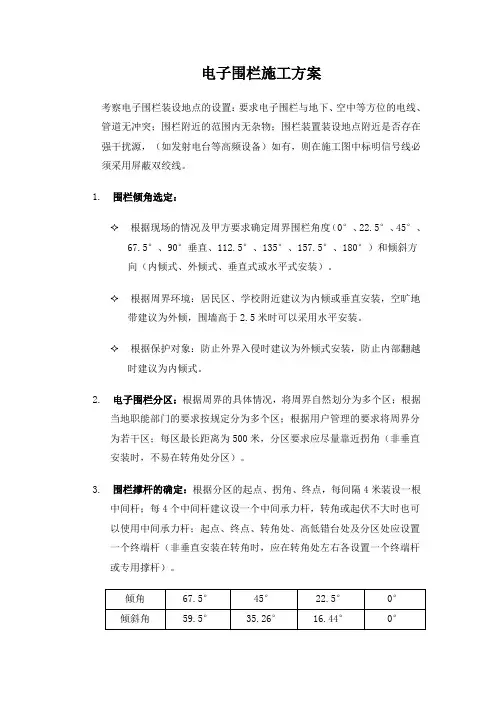

电子围栏施工方案

电子围栏施工方案考察电子围栏装设地点的设置:要求电子围栏与地下、空中等方位的电线、管道无冲突;围栏附近的范围内无杂物;围栏装置装设地点附近是否存在强干扰源,(如发射电台等高频设备)如有,则在施工图中标明信号线必须采用屏蔽双绞线。
1.围栏倾角选定:✧根据现场的情况及甲方要求确定周界围栏角度(0°、22.5°、45°、67.5°、90°垂直、112.5°、135°、157.5°、180°)和倾斜方向(内倾式、外倾式、垂直式或水平式安装)。
✧根据周界环境:居民区、学校附近建议为内倾或垂直安装,空旷地带建议为外倾,围墙高于2.5米时可以采用水平安装。
✧根据保护对象:防止外界入侵时建议为外倾式安装,防止内部翻越时建议为内倾式。
2.电子围栏分区:根据周界的具体情况,将周界自然划分为多个区;根据当地职能部门的要求按规定分为多个区;根据用户管理的要求将周界分为若干区;每区最长距离为500米,分区要求应尽量靠近拐角(非垂直安装时,不易在转角处分区)。
3.围栏撑杆的确定:根据分区的起点、拐角、终点,每间隔4米装设一根中间杆;每4个中间杆建议设一个中间承力杆,转角或起伏不大时也可以使用中间承力杆;起点、终点、转角处、高低错台处及分区处应设置一个终端杆(非垂直安装在转角时,应在转角处左右各设置一个终端杆或专用撑杆)。
4.围栏控制器的安装地点的确定:要求围栏控制箱安装于分区的起点和终点处,并靠近金属电网;围栏控制器和围栏之间的间隔约40cm左右;要求围栏控制器设有相应的防雨装置。
5.电源线、485总线及配线管道的确定:从主机到每个围栏控制器铺设一根电源线2×1.5mm²(距离超过600m需加大线经)、一根RS485通讯线(双绞屏蔽线RVSP2×1.0mm²),距离大于1200m或强磁干扰等造成通讯困难时应采用信号中继器;主机与计算机之间近距离用RS232通讯,远距离建议用RS485通讯。
(完整版)电子围栏施工方法

44电子围栏1、电子围栏的安装(1)底座安装要坚固、水平,前后底座之间尽量保持一条直线,尽量与铁栅栏保持垂直。
(2)底座安装固定,采用不锈钢膨胀螺栓或普通膨胀螺栓,为防锈和长期使用优先选择不锈钢螺栓。
终端杆底座采用8mm的螺栓,中间杆底座采用6mm的螺栓。
(3)围栏电线之间需保持平行等距,应为200mm±20mm。
(4)围栏收紧器上下之间保持为一条竖直直线。
(5)最上一根围栏与围墙顶端的距离不小于750mm,最下一根围栏与围墙顶端的距离为154mm±20mm。
(6)线线连接器中间的高压绝缘线需穿一根平滑的PVC细管,以防老化。
(7)排PVC管时,务必保证管管之间有接头,并且用V-PVC专用胶粘结牢固。
应与甲方沟通,确认采用沿墙角边缘排管或地下排管。
地下排管需挖地时,应保证一定深度(40cm左右)。
(8)排线时,必须保证一条线走到底,中间严格避免接头情况;尤其是地下排管时,应坚决杜绝。
在购买线缆时,如果长度不够,应提早定制线缆。
(9)安装避雷器时,地桩必须打入地下80cm以下,每个避雷器应接两根地桩,地桩之间保持2m以上的距离。
地桩参考规格:长1.0m,直径1-2cm。
(10)墙墩之间(10m)应挂一块警示牌,以充分提醒警示。
A.前端支撑杆组装基于万向底座的角度调整特性,前端支撑杆以22.5°为一个角度调整基数,所以以地平面为参照对象时,前端支撑杆的标准安装角度可分为0°、22.5°、45°、67.5°、90°或以墙面为参照对象时可分为内倾式、外倾式、垂直式或水平式安装。
安装前,需根据现场情况以及业主要求来确定周界围栏安装角度。
a.组装中间杆将螺旋式中间杆绝缘子套入中间杆,旋紧即可,需保持相邻绝缘子之间的距离约等于200mm,最底部绝缘子与墙顶也同样保持200mm(可根据地方规定或项目要求调整相邻绝缘子距离,绝缘子距离决定线与线之间距离,绝缘子方向需保持一致。
电子围栏施工方案

电子围栏施工方案
电子围栏是一种现代化的防范措施,可以通过无线电信号、红外线或激光束等方式进行监测和报警。
它具有安装简便、灵敏度高、耐用性强等优点,广泛应用于围墙、仓库、小区等需要保护的场所。
电子围栏的施工方案应包括以下几个步骤:
1.确定目标区域:根据客户的需求和实际情况,确定需要安装
电子围栏的目标区域,包括围墙、门窗等位置。
2.选择传感器类型:根据目标区域的特点,选择合适的传感器
类型,例如无线电信号传感器、红外线传感器或激光束传感器等。
不同的传感器具有不同的工作原理和适用范围,可以根据实际需要进行选择。
3.安装传感器:根据传感器的要求和规格,将其安装在目标区
域内。
传感器可以安装在围墙上或地面上,确保能够覆盖到整个目标区域,并且能够准确地监测到任何入侵行为。
4.连接报警设备:将传感器与报警设备进行连接,确保传感器
能够及时地将触发的信号传送给报警设备。
报警设备可以是声音报警器、短信报警器或监控设备等,根据实际需要进行选择。
5.测试和调试:在安装完成后,对电子围栏进行测试和调试,
确保传感器能够正常工作并且灵敏度适当。
测试过程中还可以进行一些模拟入侵行为,以验证电子围栏的准确性和可靠性。
6.培训和维护:在施工完成后,对客户进行操作培训,教会他们如何正确使用和维护电子围栏。
同时,定期进行维护和检修工作,确保电子围栏的长期可靠运行。
总之,电子围栏作为一种先进的安防措施,可以有效地保护目标区域的安全。
通过科学的施工方案,可以确保电子围栏的稳定性和可靠性,提供更好的安全保障。
电子围栏施工方案

电子围栏施工方案1. 引言电子围栏是一种利用无线电波技术实现对特定区域进行监控和保护的系统。
它通过创建一个无形的栅栏边界,一旦有人或物体越过该边界,系统将立即发出警报。
本文将介绍电子围栏的施工方案,包括选择位置、安装设备、调试系统等内容。
2. 选择位置选择适合电子围栏安装的位置是施工的首要步骤。
以下是一些考虑因素:•目标保护区域:确定需要保护的区域范围,例如房屋、商店、院子等。
•地形和环境:要考虑地形条件,例如地势起伏、植被等对信号传播的影响。
•安装条件:考虑是否有足够的支撑结构以安装电子围栏设备。
•遮挡物:确认是否有树木、建筑物等会遮挡信号传播的物体。
3. 设备安装一旦选择了适当的位置,就可以开始安装电子围栏设备。
下面是一些基本步骤:•安装主机设备:将主机设备安装在合适的位置,通常应选择离要保护区域边界最近的地点。
•布置传感器:根据需要布置传感器,传感器将负责监测边界的状态。
通常应在围墙或地面上安装传感器。
•连接设备:将主机设备和传感器连接,确保设备之间的连接稳定可靠。
•调整设备参数:根据实际情况,调整设备的灵敏度、触发条件等参数,以确保系统的正常运行。
4. 系统调试安装完设备后,需要对系统进行调试,确保其正常运行。
以下是一些调试步骤:•检查电源供应:确保主机设备和传感器都有稳定的电源供应。
•信号测试:使用测试仪器对各个传感器的信号进行测试,确认信号正常。
•触发测试:模拟人或物体越过边界,触发警报,确认警报系统工作正常。
•范围测试:在各个位置测试边界范围,确保围栏覆盖所需保护区域。
5. 系统维护一旦系统正常运行,需要进行定期的系统维护工作,以确保系统的稳定性和可靠性。
以下是一些维护工作的建议:•定期清理:定期清理围栏设备和传感器,排除杂草、灰尘等可能干扰信号的物体。
•检查电源:定期检查电源供应是否正常,更换电池或电源适配器。
•更新软件:随着技术的进步,系统软件可能需要定期升级,以修复Bug或提供更好的性能。
电子围栏系统施工工艺流程及安装方法

电子围栏系统1.1. 工艺流程现场勘察→组装终端杆、承力杆、中间杆→定位固定终端杆、承力杆、中间杆→挂合金线→安装主机→系统测试1.2. 安装工艺及技术要求电子围栏系统图1.系统安装前的准备工作1)系统组成识别2)杆件组装根据现场的情况及甲方要求确定周界围栏角度(0°、22.5°、45°、67.5°、90°、112.5°、135°、157.5°、180)和倾斜方向(内倾式、外倾式、垂直式或水平式安装)。
2.设备安装1)电子围栏的安装直接安装在围墙顶部。
2)终端杆的安装3)中间杆的安装4)承力杆的安装承力杆用于前端围栏部分,一般为金属承力杆,主要是安装于围墙拐角幅度成弧形、或者两根终端杆之间起到支撑合金线的作用,承力杆平均按25m左右设置一根。
一根承力杆配备1片万向底座,在指定位置使用一片万向底座,放于墙面中间,点出两个打孔点,然后用空气钻配8号钻头,垂直于墙面打入深10cm。
再用8号膨胀螺丝上紧,在使用内六角螺丝将承力杆固定于万向底座上。
承力杆的安装固定可参考终端杆。
5)合金导线安装合金导线由十几种金属冶炼而成,是电子围栏专用的合金导线,抗氧化、无毛刺、耐腐蚀、不生锈,优良的导电率,阻值极低,材料的断裂伸长率为7.5%,高弹性。
安装注意事项:1.在全部杆子(终端杆、承力杆、中间杆)都安装好之后,然后安装合金线。
2.安装合金线在与终端杆绝缘子、线线连接器、收紧器同步安装。
合金线的起点从终端绝缘子开始,合金线一头预留10cm,穿过绝缘子预留孔后缠绕在合金线上(缠绕时注意美观,缠绕时不得少于5圈),再穿过线线连接器。
3.终端杆绝缘子连接好之后,穿入中间收紧器,沿周界搭在中间杆和承力杆上。
4.末端终端杆安装和前端一样,缠绕时注意美观,依次拉好前端合金线。
5.在项目中避免浪费合金线,不够长时两头续上连接成一条,中间接线方式确保美观、坚固,也可用警示牌遮住接线部分。
电子围栏施工

考察电子围栏装设地点的设置:要求电子围栏与地下、空中等方位的电线、管道无冲突;围栏附近的范围内无杂物;围栏装置装设地点附近是否存在强干扰源,(如发射电台等高频设备)如有,则在施工图中标明信号线必须采用屏蔽双绞线。
1.围栏倾角选定:✧根据现场的情况及甲方要求确定周界围栏角度(0°、22.5°、45°、67.5°、90°垂直、112.5°、135°、157.5°、180°)和倾斜方向(内倾式、外倾式、垂直式或水平式安装)。
✧根据周界环境:居民区、学校附近建议为内倾或垂直安装,空旷地带建议为外倾,围墙高于2.5米时可以采用水平安装。
✧根据保护对象:防止外界入侵时建议为外倾式安装,防止内部翻越时建议为内倾式。
2.电子围栏分区:根据周界的具体情况,将周界自然划分为多个区;根据当地职能部门的要求按规定分为多个区;根据用户管理的要求将周界分为若干区;每区最长距离为500米,分区要求应尽量靠近拐角(非垂直安装时,不易在转角处分区)。
3.围栏撑杆的确定:根据分区的起点、拐角、终点,每间隔4米装设一根中间杆;每4个中间杆建议设一个中间承力杆,转角或起伏不大时也可以使用中间承力杆;起点、终点、转角处、高低错台处及分区处应设置一个终端杆(非垂直安装在转角时,应在转角处左右各设置一个终端杆或专用撑杆)。
4.围栏控制器的安装地点的确定:要求围栏控制箱安装于分区的起点和终点处,并靠近金属电网;围栏控制器和围栏之间的间隔约40cm左右;要求围栏控制器设有相应的防雨装置。
5.电源线、485总线及配线管道的确定:从主机到每个围栏控制器铺设一根电源线2×1.5mm²(距离超过600m需加大线经)、一根RS485通讯线(双绞屏蔽线RVSP2×1.0mm²),距离大于1200m或强磁干扰等造成通讯困难时应采用信号中继器;主机与计算机之间近距离用RS232通讯,远距离建议用RS485通讯。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电子围栏安装施工指引一、施工准备1、所需工具:冲击钻(Ø10mm、Ø12mm钻头)、活动扳手、螺丝刀、电烙铁、梯子、铁锤、钳子、电工刀等。
2、所需材料:厂家提供的所有配件(配件实物图片及说明见说明书18、19、20页)、电源线(供电距离<1000M,采用RVV2*1.0mm²,供电距离>1000M时,适当加大线径)、485通讯总线(RVSP2*1.0mm²)、膨胀螺丝(终端杆采用Ф10×100mm,每根用量4个;中间承力杆与中间杆采用Ф8×80mm,每根用量2个)、PVC管(根据电源线与信号线距离确定)、接地角铁(50*50*1500mm国标角钢)。
3、确定施工方案与施工草图绘制:图3.11)控制方案的选择:根据实际现场情况选择合适的系统控制方案;LX-2008智能脉冲电子围栏键盘控制方案(适用于无需采用计算机控制且总防区数不大于16防区的用户)、LX-2008智能脉冲电子围栏计算机控制方案(适用于需采用计算机控制且总防区数不大于16防区的用户)、LX-2008智能脉冲电子围栏局域网远程控制方案(适用于需采用计算机控制且总防区数大于16防区或需运用局域网来实现远程控制的用户)。
例如图3.1用户可选择LX-2008智能脉冲电子围栏键盘控制方案或者LX-2008智能脉冲电子围栏计算机控制方案。
2)如何分区:现场防区的分区需考虑整个周界的平均分布和出现警情后能否准确定位,单个防区距离4线最长不应超过500米,分区应该尽量靠近拐角处。
例如图3.1可将70米+266米定义为1防区、190米+30米定义为2防区、250米+100米定义为3防区。
3)主机安装位置:主机应安装在防区分区处,当现场防区总数超过1个防区时,单防区主机应将两台主机集中安装在一个地方,以便安装与日后维护。
例如图3.1,假如用户选用为3台单防区主机,可将两台安装在266米墙和190米墙交汇处,另一台安装在30米墙与250米墙交汇处。
4)各种支撑杆使用数量确定与安装角度确定:终端杆每根之间的距离不大于100米,在转角小于120°或者高低落差较大、分区位置也需使用终端杆,中间承力杆一般为20~25米一根,其大于120°转角或落差较小的地方可用承力杆过渡,其余安装中间杆为4~5米一根。
根据现场的情况及用户要求确定周围栏角度(0°、22.5°、45°、67.5°、90°)和倾斜方向(内倾式、外倾式、垂直式或水平式安装)。
根据保护对象:防止外界入侵时建议为外倾式安装,防止内部翻越时建议为内倾式安装。
例如图3.1,根据图3.1情况与上述规则(每杆子之间距离为5米),终端杆需11根、承力杆需26根、中间杆需145根,为防止外界入侵故采用外倾67.5°方式安装。
注:大门右侧终端杆用U 型槽代替。
5)信号线及电源线配线管道的确定:从控制室出发应铺设一根RVSP2×1.0mm²通讯线和一根RVV2×1.0mm²电源线到前端每台主机,通讯线需采用手拉手连接方式,电源线采用并联,要求必须采用管道配线,管道长度与布线长度相等。
例如图3.1,需从保安室铺设一根RVSP2×1.0mm²通讯线和一根RVV2×1.0mm²电源线到30米墙和250墙交汇处。
长度大约为560米,管道长度也大约为560米。
根据上述步骤,确定施工方案与绘制出施工草图(如下图:上述举例数据仅供参考)图3.2二、周界施工1、组装周界配件A.终端杆组装:用终端绝缘子固定夹把终端绝缘子挂在终端承力杆上,考虑到距离越长,拉力越大,终端杆一般每100米或者角度小于120°的拐角和分区的需安装;底座固定角度需跟施工草图要求角度一致。
见右图:B.承力杆组装:承力绝缘子可以采用抽芯铆钉或者承力绝缘子插销安装到承力杆上面,应注意承力绝缘子的安装方向,中间承力杆一般20-25米安装一根;底座固定角度需要和施工草图要求角度一致。
见右图:C.中间杆组装:中间杆绝缘子是螺纹式的绝缘子,分为螺杆和螺帽两部分,先把螺杆套入过线杆,再把螺帽拧上,当螺帽没拧紧时,调整好方向和距离(要求每根杆子的方向和距离保持一致),拧紧固定好即可。
中间杆一般4-5米安装一根;底座固定角度需要和施工草图要求角度一致。
见右图:2、支撑杆安装将组装好的周界配件按照施工草图上的安装方式与各分区要求固定在围墙或者地上,终端杆每根之间的距离不大于100米,在转角小于120°或者高低落差较大、分区位置也需使用终端杆,中间承力杆一般为20~25米一根,其大于120°转角或落差较小的地方可用承力杆过渡,中间杆安装为4~5米一根。
根据具体位置用电锤打孔,打入膨胀螺丝固定,在围栏外网起始、中间终端杆安装位置、拐角处应设置拉线或撑杆,以平衡拉力,外网全部架设完成后可以拆除。
(如下图)3、外网金属线安装外网金属线安装时需每两根终端杆之间截断安装,整个周界外网拉线完成后,使用跳线完成系统接线,展放金属线时需采用放线架或者适当放线方式,切莫任意放,以免出现打结和不平整现象。
安装细节与注意事项如下:A.线线连接器安装: 用线—线连接器连接,先将需要连接的两导线头,穿入连接器中,再用螺母将导线压紧在连接器中。
见右图:B.紧线器安装:中间收紧器是一直挂在前端围栏上的,安装合金导线时,把导线从中间收紧器侧面的圆孔穿入,再对准并穿过其中间的中缝,最后通过另一侧面的圆孔穿出。
如图。
注意:紧线时切勿紧过头,如果紧线过紧,热胀冷缩,冬天下可能会发生断裂,对于现场落差与转弯较多的地形,需适当增加用量。
见右图:C.避雷器安装:首先将避雷器固定件固定在终端杆顶端,再将避雷器通过自身的螺母固定在避雷器安装支架上面,避雷器通常安装在脉冲主机的上方,每一个防区都必须安装两个避雷器,安装时需注意方向性。
见右图:D.警示牌安装:根据实际情况决定距离,一般10米一个。
见右图:E.U型槽安装:首先在墙面固定一个Ф10mm膨胀螺栓,再将U型槽固定在膨胀螺栓上面,主要用于两个墙面之间单根围栏导线的连接。
见右图:4、信号线与电源线的铺设:若有预埋管道则可直接利用,否则利用PVC管进行穿管敷设,敷设要求符合管道配线要求,管道中有信号控制总线RVSP2×1.0mm²(从控制室到前端每台围栏主机之间的连线,需采用手拉手连接方式),总线长度长于900米时需每隔900米加一个485中继器(本系统采用的485数据为异步半双工,波特率为1200bps);电源线RVV2×1.0mm²(从控制室到前端每台围栏主机之间的连线,采用并联方式连接,当供电线路距离超过1000米时需采用更大线径线材)。
见图4.15、主机安装:将围栏主机防雨箱安装于围栏外网下方,电网分区处(图纸中标定的位置),也可以放在控制中心或门卫室,装在室外是需配备相应的防雨箱,用膨胀螺栓固定于墙上。
内部接线按围栏主机底部接线图(见说明书6、7页)按需要连接,信号线应与高压线分开,使用单独的配线管;注:当同一个围栏系统中围栏控制主机大于一台时,且需要用键盘或者计算机进行集中控制时,主机需先用键盘或者计算机对每台围栏控制器单独进行防区号更改,使其每台围栏控制器的防区号在同一个系统中是唯一的,通讯过程中不至于产生冲突,防区号可设置为1~16中任何一个数字,本主机出厂默认防区号为“2”,全部设置完毕以后,再用手拉手连接方式把所有围栏控制主机连接起来(具体修改方法见键盘或软件说明书)。
见图4.16、接地:接地要求:依据“GB/T 7946-2008”的接地原则与电力弱电接地分开。
此电子围栏系统有:主机高压输出接地、避雷器接地、保护接地输出三种接地,高压接地与避雷接地可以共享,但必须与保护接地分开,而且两个接地桩之间的距离不小于10米。
