防雷接地施工工艺讲解
防雷及接地工程施工工艺

防雷及接地工程施工工艺防雷接地工程是将各种雷击电流和各种感应电流送入大地的系统,对建筑物的安全运行起着至关重要的作用。
本工艺标准适用于建筑物防雷接地、保护接地、工作接地、重复接地及屏蔽接地装置安装。
施工前需要进行技术准备,包括熟悉及审查设计图纸及有关资料,了解工程情况;编制施工方案,明确施工的范围和质量标准,确定施工计划,落实水电等动力来源;编制施工图预算和施工预算。
此外,材料要求钢材应使用符合设计要求的热镀锌材料,产品应有材质检验证明或出厂合格证,辅料及配件应与主材相匹配,且有产品出厂合格证。
施工准备完成后,需要进行接地体作业条件、接地干线作业条件、防雷引下线暗敷设作业条件、防雷引下线明敷设作业条件、避雷带、避雷针安装作业条件等方面的作业条件准备,以确保施工顺利进行。
人员计划方面,需要由专业工长或技术员根据分项工程工期和现场条件实施动态管理,结合劳动定额确定单位劳动力配置比例及总人数,以不影响单位工程总体进度为原则,按时完成系统安装为目标。
防雷及接地安装的工艺流程包括接地体安装、接地干线安装、引下线支架及引下线安装、避雷带、网、针安装。
在操作工艺方面,接地体安装需要注意埋设深度、垂直配置、长度和间距等要求。
避雷针的安装方法避雷针的安装需要先将支座钢板的底板固定在预埋的地脚螺栓上,然后焊上一块肋板,再将避雷针立起,找正后,进行点焊,校正后,焊上其它三块肋板。
最后将引下线焊在底板上,清除药皮后刷防锈漆。
防雷引下线的敷设防雷引下线的敷设分为暗敷设和明敷设两种方法。
暗敷设需要符合规定,如引下线扁钢截面不得小于25mm×4mm;圆钢直径不得小于12mm等。
同时,在易受机械损坏的地方、地上约1.7m至地下0.3m的一段地线应加保护措施。
明敷设需要调直后进行敷设,弯曲处不应小于90°,并不得弯成死角。
同时,在地面以上二米段,套上保护管,并用卡固定后刷红白色相间油漆。
防雷引下线的做法防雷引下线的做法需要将所需扁钢(或圆钢)用手锤(或钢筋扳子)进行调直或抻直。
防雷接地施工工艺流程

防雷接地施工工艺流程防雷接地是安装防雷装置时,必须连接地基或大地来防止雷击造成损坏的重要工作。
它分为四个步骤,分别是:安装防雷体系、接地电缆安装、防雷接地的安装、以及防雷体系的接地保护和检测,每步都有其重要性。
首先,在安装前,必须对防雷体系进行检查,以确保其功能正常,有极高的保护效率,同时可以避免过度负荷损坏设备。
安装防雷体系完成后,应将接地线架安装在经检查无损坏的地上,在此基础上,将接地线拉穿地下。
第二步,接地电缆安装。
在安装时,首先确定接地钢管的位置,然后将接地电缆钻入土壤深处,以保证防雷体系的稳定性和可靠性,还要尽量避免水渗入。
第三步,防雷接地的安装。
在安装时,应根据所需的接地面积和接地口的数量,选择合适的接地钢管,将其放置在空中,两端分别接地,以保证其可靠性。
最后,防雷体系的接地保护和检测。
防雷接地系统安装完成后,应进行接地保护和检测,以确保防雷接地系统的可靠性和安全性。
此外,还要掌握雷电运行情况,定期检测,以避免雷击造成损坏。
综上所述,防雷接地施工工艺流程包括安装前的检查、接地电缆安装、防雷接地的安装以及防雷体系的接地保护和检测,各步骤的要求都非常重要,在完成以上过程后,防雷接地系统得到了有效的保护,可以大大降低雷击造成的损坏。
然而,防雷接地施工有很多制约因素,如施工安全、材料选用、结构设计、环境污染、施工技巧等。
尤其是,防雷接地要求较严,必须采取一系列的措施,才能保证施工的安全性和可靠性。
首先,采用专业的施工工具和材料,以确保施工质量达标;其次,在施工过程中,应切实控制施工的安全性,严格执行施工标准,以保证施工的可靠性;最后,施工完毕后,应进行接地测试,以保证施工质量,减少质量事故。
由此可见,防雷接地施工工艺流程虽然简单,但仍然涉及到很多要素,它不仅涉及技术上的要求,更是一种责任,避免由雷击造成损害。
如果不能恰当开展防雷接地施工,将可能酿成重大的灾害,甚至危及生命安全,因此,在实施防雷接地施工时,要认真负责,确保施工的安全性和可靠性。
【干货】电气工程施工防雷接地安装工艺

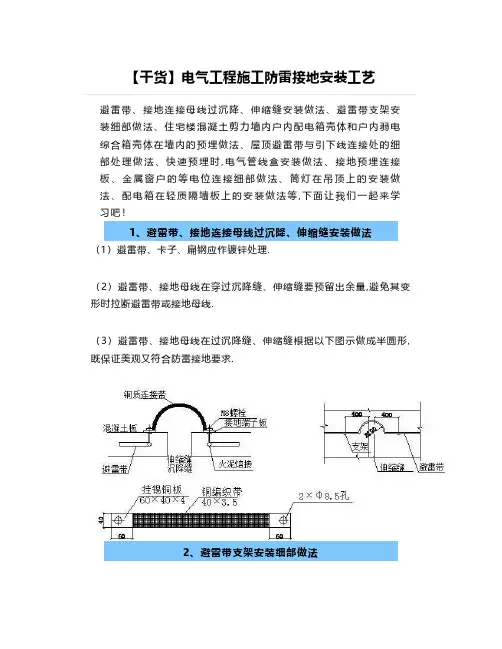

【干货】电气工程施工防雷接地安装工艺避雷带、接地连接母线过沉降、伸缩缝安装做法、避雷带支架安装细部做法、住宅楼混凝土剪力墙内户内配电箱壳体和户内弱电综合箱壳体在墙内的预埋做法、屋顶避雷带与引下线连接处的细部处理做法、快速预埋时,电气管线盒安装做法、接地预埋连接板、金属窗户的等电位连接细部做法、筒灯在吊顶上的安装做法、配电箱在轻质隔墙板上的安装做法等,下面让我们一起来学习吧!1、避雷带、接地连接母线过沉降、伸缩缝安装做法(1)避雷带、卡子、扁钢应作镀锌处理.(2)避雷带、接地母线在穿过沉降缝、伸缩缝要预留出余量,避免其变形时拉断避雷带或接地母线.(3)避雷带、接地母线在过沉降缝、伸缩缝根据以下图示做成半圆形,既保证美观又符合防雷接地要求.2、避雷带支架安装细部做法(1)现浇女儿墙挑檐避雷带支架安装做法如下图,扁钢支架在安装时要密切和土建专业配合好,对成排的避雷带支架的水平度、垂直度要拉线逐个检查.(2)预制女儿墙挑檐避雷带支架安装做法如下图:(3)女儿墙挑檐避雷带支架用膨胀螺栓固定安装做法如下图:(4)女儿墙挑檐用石材等装饰材料包住后,避雷带支架在石材上的固定做法如下图:(5)屋顶避雷带支架在预制混凝土块上安装做法:3、住宅楼混凝土剪力墙内户内配电箱壳体和户内弱电综合箱壳体在墙内的预埋做法(1)户内配电箱壳体和户内弱电综合箱壳体必须跟主体结构一块进行预埋,所以要在开工前根据图纸把户内配电箱壳体和户内弱电综合箱壳体先定做好.(2)户内配电箱壳体和户内弱电综合箱壳体制做的板材厚度δ≥2mm,也就是说壳体抗变形强度必须超过剪力墙内混凝土的压力,保证壳体不变形.(3)壳体在安装时,壳体对地的标高一定要找准确,切记结构和建筑上的标高差.(4)壳体在剪力墙钢筋网上安装固定时,要用水平尺找壳体的垂直度和水平度(壳体的垂直度小于1.5mm/m,水平度小于2mm/m).(5)壳体口必须要紧贴模板,具体做法就是在壳体两侧各加焊一根ф10的顶筋,顶筋长度与剪力墙体厚度相同,顶筋一端与壳体口焊齐,合模前沿壳体口边缘粘贴25mm宽、10mm厚海绵条,保证在合模时壳体口与模板接触上.保证拆模后壳体口露出来与墙体齐平.(6)这种做法最合适在高层住宅清水混凝土剪力墙内的地方,做法图示如下:4、屋顶避雷带与引下线连接处的细部处理做法:(1)引下线与避雷带连接处,引下线钢筋头要打磨成半圆形,见下图.(2)引下线在女儿墙与避雷带之间这一段要刷红色的油漆做明显的标记,在防雷检查验收时,避雷引下线处很显眼,一看就明白此处为引下点,见下图.(3)避雷带与引下连接时,施焊要双面,焊缝要平整饱满5、快速预埋时,电气管线盒安装做法(适用于焊接钢管与钢制接线盒连接)(1)钢制接线盒在生产时,接线盒的底和圈要分开,圈上开孔要根据图纸管线的进出打敲落孔,接线盒上不能随意打敲落孔.(2)接线盒在预埋前不需要塞东西,预埋时把接线盒圈放在预先画好的灯位上,然后再下管,这样管进盒的长度很好掌控,其次盒与管的连接和接地跨接线施焊时不必担心电焊把管堵烧坏,可保证管与盒可靠连接和管与盒之间的接地连接.(3)待土建开始绑盖筋时完成管口塞护堵和塞盒子,然后把盒底盖上,盒的对角处用电焊把盒底点焊在盒圈上.这种做法在配合土建主体施工时,可大大缩短绑底筋与绑盖筋之间的时间.6、接地预埋连接板的做法(1)接地预埋连接板的第一种做法(2)接地预埋连接板的第二种做法:7、金属窗户的等电位连接细部做法(1)连接导体宜暗敷,并在窗框定位后,墙面装饰层或抹灰层施工前进行.(2)当窗户靠进钢柱时可以将连接导体的一端直接焊在钢柱上.(3)φ10的金属圆钢与钢筋或窗框等建筑物金属构件焊接长度不小于60mm.(4)搭接板应预埋,其与窗框或门框可螺栓连接或焊接.(5)金属窗框的等电位也可从窗框的顶部或侧面与圈梁或柱主筋预埋件连接,连接件可以是25×4的镀锌扁钢或φ10的圆钢.8、筒灯在吊顶上的安装做法:(1)筒灯在吊顶上的第一种做法:(2)筒灯在吊顶上的第二种做法9、配电箱在轻质隔墙板上的安装做法11、开关盒、插座盒在混凝土剪力墙内活动安装做法(适用于焊接钢管与钢制接线盒连接)开关盒、插座盒活动做法就是把接线盒与电气焊管要焊接连接在一起,然后采用ф6圆钢做盒与管接地跨接线,保证管与盒的连接牢固可靠,从盒开始到管300mm内不与剪力墙钢筋网固定,300mm以外电管需与剪力墙钢筋网固定两处,最后在开关盒、插座盒侧面加焊一根ф10顶筋,一端与盒口平齐,顶筋长度与剪力墙厚度相同.这种做法可保证开关盒、插座盒紧贴模板,在拆模后能保证剪力墙的外观漂亮.12、吊顶内接线盒到灯具金属软管的施工细部做法:(1)接线盒处金属锁母与软管连接完后,连接处采用塑料防水粘性胶布把金属软管和锁母缠绕住,这样做可保证金属软管不缠开.(2)金属软管的结构成螺旋状,它的末端很容易缠开,所以在金属软管的末端也要用塑料防水粘性胶布把未端缠上三层,这种做法是很美观的.13、装饰灯具附近导线通过装饰材料细部处理做法:装饰灯具前的导线在无法穿钢管和金属软管时,导线在可燃装饰材料内通过时可套耐火阻燃砝蜡管软管,这样既可以保护导线绝缘层受损,又可避免导线外皮破损对外导电、引起火灾等.14、钢制灯头盒、开关盒预埋完后,在掏盒时对盒的细部处理做法:(1)在掏盒时,首先要把盒内塞的填充物掏掉,其次采用2寸宽的扁凿子把盒四周及底的混凝土块及浆铲掉.(2)盒掏完后,盒内表面由于水泥浆腐蚀,用2寸宽的毛刷把盒内清扫干净,然后采用铁红防锈漆把盒内刷一遍,这样进行一次很好的修复,既可防盒内生锈,又可起到漂亮美观的效果.15、预分支电缆的安装(1)预分支电缆是近期新兴的一种电缆,他安装方便.(2)预分支电缆分主干电缆为多芯和单芯两种形式.16、母线与电缆的连接(1)母线与电缆接线端子板过渡连接,电缆接头压在端子板上.17、电缆穿墙孔洞的阻火封堵做法(1)A图用防火包封堵墙上孔洞,电缆从防火包内穿过.(2)B图电缆穿过墙上的孔洞,间隙用堵料填塞.(3)图中b为电缆的直径.18、避雷针的制作(1)避雷针的高度一般为400mm或500mm.。
防雷接地施工工艺

防雷接地施工工艺引言防雷接地在建筑工程中起到了非常重要的作用,可以保护建筑物及其设备免受雷击的破坏。
本文将介绍防雷接地的施工工艺,以帮助工程人员正确进行防雷接地的施工。
工程准备在进行防雷接地施工前,需要进行一系列的工程准备工作。
首先,施工人员需要认真阅读设计图纸,了解接地施工的具体要求和施工方案。
然后,施工人员需要准备好所需的材料和设备,包括接地装置、接地电极、连接线以及测量工具等。
施工步骤第一步:选址选址是接地施工的第一步,需要根据设计要求选择合适的位置进行接地。
一般来说,在建筑物的周边选择土质较好、湿度较高、水分较多的地点进行接地。
第二步:材料安装在选定的接地位置上,需要安装接地装置和接地电极。
接地装置通常采用混凝土块或接地棒等材料,接地电极一般采用铜材质。
施工人员应根据设计要求,准确安装接地装置和接地电极,并保证其与地面的贴合度。
第三步:连接线铺设接地装置与建筑物之间需要通过连接线进行连接,施工人员需要将连接线铺设在地面上,并保证连接线与地面的接触良好。
连接线可以采用导电性能好的铜线或铜带等材料。
第四步:焊接连接连接线与接地电极之间需要进行焊接连接,施工人员应使用专用焊接设备进行焊接。
焊接点应保持结构牢固,并且焊接处应进行防腐处理,以延长接地装置的使用寿命。
第五步:测量测试接地施工完成后,需要进行测量测试,以验证接地的效果。
施工人员要使用专业的测量工具对接地电阻进行测量,并记录测量结果。
如果接地电阻符合设计要求,则接地施工可以认为合格。
施工注意事项在进行防雷接地施工时,需要注意以下几点:1.施工人员必须按照施工要求进行施工,严禁擅自更改设计方案;2.施工现场应保持整洁,材料和设备应妥善摆放,避免危险发生;3.施工人员应使用专业工具和设备,确保施工质量;4.施工人员应注意自身安全,佩戴必要的防护用品,避免事故发生。
结论防雷接地施工是建筑工程中非常重要的一项工作,正确的施工工艺可以保护建筑物及其设备免受雷击的危害。
防雷接地施工工艺讲解(图文并茂)

防雷接地施工工艺讲解(图文并茂)找防雷系国联股份旗下防雷行业垂直电商平台。
找防雷专注防雷产业链“互联网+”升级,定位于防雷产业链垂直电商平台,以防雷产品、原材料、配件、防雷装置检测设备、防雷产品送检服务等的B2B 交易为主导,以云ERP和云物流为基础架构,以供应链集合采购和供应链金融服务为双轮驱动,积极推动防雷产业互联网电商生态系统发展。
找防雷—北京雷电防护装置测试中心办事处输导语:防雷接地分为两个概念,一是防雷,防止因雷击而造成损害;二是静电接地,防止静电产生危害。
随着储罐阴极保护应用的日益广泛,其保护效果越来越多的受到人们的关注,防雷接地规范与阴极保护规范的矛盾也越来越突出。
防雷接地规范将防雷接地极和阴极保护阳极二合为一:在牺牲阳极阴极保护中,要求阳极的接地电阻尽量低,这和防雷接地的要求是一致的。
如果加大阳极连接电缆的截面积,使之达到防雷接地的要求,被普遍认为可以用牺牲阳极系统代替防雷接地系统,使得牺牲阳极起到阴极保护和防雷的双重作用。
在储罐接地线或接地网之间安装接地电池,接地电池由双锌棒制成的,平时双锌棒都是处于断路状态,当有雷击或者故障电压时,故障电流通过双锌棒导入接地网,对储罐起安全保护作用。
工艺流程技术要求接地装置顶面埋设深度不应小于0.7M,埋设长度不小于2.5M,垂直接地极间距间距不应小于5m(根据当地防雷办要求)1)扁钢与扁钢水平搭接为扁钢宽度的2倍,不少于三面施焊;3)圆钢与扁钢搭接为圆钢直径的6倍,双面施焊;2)圆钢与圆钢搭接为圆钢直径的6倍,双面施焊;4)扁钢与钢管,扁钢与角钢焊接,紧贴角钢外侧两面,或紧贴3/4钢管表面,上下两侧施焊。
5)除埋设在混凝土中的焊接接头外,有防腐措施。
6)所有焊点表面必须去掉焊接处残留的焊药7)如使用人工接地体,角钢不小于40*40*4mm,长度不小于2.5米8)接地干线在跨越伸缩缝、沉降缝等位置应设置补偿装置,并设测量接地电阻而预备的断接卡子9)地干线末端露出地面应不超过0.5m。
防雷接地施工流程与方法,防雷接地施工注意事项

防雷接地施工流程与方法,防雷接地施工注意事项有关防雷接地的施工流程,防雷接地的施工方法,防雷技术措施,防雷接地电阻测试等学问,包括接地装置、引下线安装、避雷带安装、电气接地施工方法等。
防雷接地施工流程及注意事项一、建筑防雷接地民用建筑工程防雷设防分三级,屋顶一般采纳254热镀锌扁钢作为避雷带沿女儿墙四周敷设,254热镀锌扁钢避雷带支持卡子间距为1米左右,但必需一致,转角处悬空段不大于1米,避雷带高出屋面装饰或女儿墙0.15米,同时屋面采纳254热镀锌扁钢构成不等避雷网格。
避雷网格沿屋面敷设,全部高出屋面的各种金属构件均需与避雷带焊接相连。
目前,一般民用建筑利用结构柱内或剪力墙内主钢筋作为引下线,钢筋上下焊接相连,直径大于16毫米二根为一组,柱子上端预埋1001008钢板,用于柱子内主钢筋与避雷带连接的转换。
工程接地体形式重要有人工接地体和利用基础作为接地体的形式。
利用承台钢筋网、桩基钢筋连接构成等电位接地网络,接地电阻不大于1欧姆。
每层建筑物外墙连续梁内钢筋与楼层钢筋焊接成一体形成均压环,并与引下线牢靠相连,外墙上的金属门窗、金属结构、外墙栏杆与均压环相连接以防侧击雷。
近几年,等电位联结要求日益严格,重要有总等电位联结、辅佑襄助等电位联结、局部等电位联结。
机房、卫生间设备、金属管线等一般要作等电位接地。
二、防雷接地施工流程施工准备接地装置安装引下线安装避雷带支架制作安装避雷网安装接地电阻测试。
三、防雷技术措施材料齐全且符合设计要求,施工机具配备充分,施工图纸已对施工班组进行技术交底。
四、防雷接地施工方法防雷接地工程包括接地装置、防雷引下线及避雷带的安装。
施工采纳标准为《电气装置安装工程接地装置施工及验收规范》(GB5016992)1)接地装置a.依照设计图尺寸位置要求,将底板内两条结构主筋焊接连通,并与所经桩台及柱内的有关钢筋焊接(不同标高处利用两根竖向结构上下贯穿),并将两根主筋用油漆做好标记,便于引出和检查。
防雷接地工程的施工方法及质量要求

防雷接地工程的施工方法及质量要求面对持续增多的雷击事故,防雷接地工程越来越受到重视。
良好的施工方法和严格的质量要求对于确保防雷接地工程的有效性和持久性具有重要意义。
本文将介绍防雷接地工程的施工方法以及质量要求。
一、施工方法1. 选择适当的位置:防雷接地装置应尽量靠近需要保护的建筑物或构筑物,且不受其他设备或地下管线的影响。
在选择位置时要确保地下水位较低,以保证良好的接地效果。
2. 准备施工材料:首先需要确认接地材料的质量,并确保其符合相关的国家或地区标准。
常见的接地材料包括铜杆、铜带、钢杆等,选择时要考虑材料的导电性能、耐腐蚀性能等指标。
3. 进行地电阻测试:在施工之前,应使用专业的地电阻测试仪对地电阻进行测试。
测试结果将有助于确定接地装置的数量和布置方式。
4. 安装接地装置:根据测试结果,在合适的位置挖掘孔洞,并将接地材料嵌入孔洞中。
接地装置的安装要求要遵循相关的设计规范,确保接地装置与周围土壤紧密接触。
5. 进行接地回路测试:安装完接地装置后,需要进行接地回路测试,以确保接地系统的连通性良好,没有松动或接触不良等问题。
6. 进行保护措施:在完成接地装置的施工后,还需要对接地装置进行保护,以防止被损坏或被盗。
常见的保护方法包括设置防盗围墙、安装防雷罩等。
二、质量要求1. 规范的设计文件:防雷接地工程的施工应按照相关的设计文件进行,设计文件应明确规定防雷接地系统的类型、数量、布置等要求,以确保施工过程符合设计要求。
2. 符合国家标准:施工应符合国家或地区规定的相关标准,包括但不限于《防雷装置安装工程施工及验收规范》等,以保证接地装置的质量和可靠性。
3. 合格的施工材料:施工材料应符合国家强制性标准,具有良好的导电性能和耐腐蚀能力。
特别是接地材料,应选择具有良好导电性能的铜杆、铜带等。
4. 接地装置的稳固性:接地装置的稳固性是保证接地效果的重要因素。
施工时应确保接地装置与周围土壤紧密接触,采取必要的固定措施,防止装置松动或受外力影响。
防雷接地施工工艺培训讲义PPT(图文并茂)

外墙门、窗框、栏杆接地采用Φ10圆钢,双 面焊接6d,焊接饱满,药渣去除干净
竣工测试
(地梁钢筋采用螺纹连接时,螺纹连接处必须用Φ12圆钢作跨接 焊)
钢筋弯曲半径不小于10d、特殊情况不小于6d
12园钢跨接,单面焊接 12d,钢筋弯曲为欧姆型
利用桩内两根 主筋作接地体
地梁与地梁利用 水平主筋作水平
接地
地梁与地梁连接 采用Φ12圆钢双 面焊接大于6d
阀基接地极施工
水平接地极由阀板基础上部钢筋网构成,以柱筋作为垂直接地极。 在施工阀板基础水平钢筋网时,直接将其水平钢筋焊接连通,焊接 长度大于140mm
用Ф12园钢跨接钢筋弯 曲为欧姆型、满足伸缩 需要
有高差的位置,弯曲半 径不小于10D、上下弯 大小一致、顺畅。
接闪器(避雷带)安装
避雷带安装高度为女儿墙+150mm,固定支持卡直线间距1m一个,转弯中心处0.5m一个,并涂刷红丹防 锈漆两遍,最后统一补刷银粉漆。焊接应顺直、支架高度一致、油漆涂刷光亮、无流坠。
均压环与引下线可靠焊接采用Φ10圆钢,双 面焊接6d,焊接饱满,药渣去除干净
Байду номын сангаас闪器(避雷带)安装
一、1、明装屋面避雷网在土建屋面压顶施工完毕后插入,敷设于压顶外边缘不大于100mm位置2、 明装避雷带先用电锤打出支架,然后按设计材质进行敷设避雷带,并与引下线可靠连接。3、避雷带 安装高度为女儿墙+150mm,固定支持卡直线间距1m一个,转弯中心处0.5m一个,并涂刷红丹防锈漆两 遍,最后统一补刷银粉漆。4、阳角位置焊接避雷短针立起高度为300mm,并与压顶垂直(重庆江北 防雷办要求)。 二、暗装避雷带在土建屋面压顶浇铸施工完成后进行,敷设于压顶外边缘不大于20mm位置,敷设厚度 不大于20mm,2、阳角位置焊接避雷针立起高度为300mm,并与压顶垂直(重庆江北防雷办要求) 。 三、突出屋面及外墙的金属构件应全部与避雷带焊接连通屋面避雷网搭接焊接长度L=6D,双面施焊, 焊接方式为重叠焊接,严禁水平焊接。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
接地测试
屋面接闪器
竣工测试
技术要求
接地装置顶面埋设深度不应小于0.7M,埋设长度不小于2.5M,垂直接地极间距间距不 应小于5m(根据当地防雷办要求) 1)扁钢与扁钢水平搭接为扁钢宽度的2倍,不少于三面施焊; 3)圆钢与扁钢搭接为圆钢直径的6倍,双面施焊; 2)圆钢与圆钢搭接为圆钢直径的6倍,双面施焊; 4)扁钢与钢管,扁钢与角钢焊接,紧贴角钢外侧两面,或紧贴3/4钢管表面,上下两 侧施焊。 5)除埋设在混凝土中的焊接接头外,有防腐措施。 6)所有焊点表面必须去掉焊接处残留的焊药 7)如使用人工接地体,角钢不小于40*40*4mm,长度不小于2.5米 8) 接地干线在跨越伸缩缝、沉降缝等位置应设置补偿装置,并设测量接地电阻而预备 的断接卡子 9) 地干线末端露出地面应不超过0.5m。 10) 安装支持卡时,应弹线或拉线安装以保证其观感
用Ф12园钢跨接钢筋弯 曲为欧姆型、满足伸缩 需要
有高差的位置,弯曲半 径不小于10D、上下弯 大小一致、顺畅。
接闪器(避雷带)安装
避雷带安装高度为女儿墙+150mm,固定支持卡直线间距1m一个,转弯中心处0.5m一个,并涂刷红丹防 锈漆两遍,最后统一补刷银粉漆。焊接应顺直、支架高度一致、油漆涂刷光亮、无流坠。
外墙门、窗框、栏杆接地采用Φ10圆钢,双 面焊接6d,焊接饱满,药渣去除干净
均压环与引下线可靠焊接采用Φ10圆钢,双 面焊接6d,焊接饱满,药渣去除干净
接闪器(避雷带)安装
一、1、明装屋面避雷网在土建屋面压顶施工完毕后插入,敷设于压顶外边缘不大于100mm位置2、 明装避雷带先用电锤打出支架,然后按设计材质进行敷设避雷带,并与引下线可靠连接。3、避雷带 安装高度为女儿墙+150mm,固定支持卡直线间距1m一个,转弯中心处0.5m一个,并涂刷红丹防锈漆两 遍,最后统一补刷银粉漆。4、阳角位置焊接避雷短针立起高度为300mm,并与压顶垂直(重庆江北 防雷办要求)。 二、暗装避雷带在土建屋面压顶浇铸施工完成后进行,敷设于压顶外边缘不大于20mm位置,敷设厚度 不大于20mm,2、阳角位置焊接避雷针立起高度为300mm,并与压顶垂直(重庆江北防雷办要求) 。 三、突出屋面及外墙的金属构件应全部与避雷带焊接连通屋面避雷网搭接焊接长度L=6D,双面施焊, 焊接方式为重叠焊接,严禁水平焊接。
独基接地极施工
柱筋与扁钢连 接采用Φ12圆 钢焊接、双面 焊接>6d
焊接完成冷却后,清除 药皮及时涂刷防腐漆
水平接地极为-40*4 镀锌扁钢,以柱筋 作为垂直接地极 (泄流钢筋需与底 板筋可靠焊接) , 以底板筋作为放电 极。凡扁钢交接处 均需用圆钢搭接, 每柱需引2根与扁钢 可靠连接。
交接处搭接
竣工测试
扁钢与扁钢十字交 叉连采用Φ12圆钢 焊接、双面焊接> 6d、弯曲半径> 6d
扁钢之间三面焊接
基础内底板钢筋必须与 垂直接地极焊接、焊接 长度不小于
扁钢与扁钢焊接,采用 三面施焊,焊接长度为 扁钢宽度2d
班组自检 地阻表检测
施工员复测
监理抽测
引下线施工
1、按图纸所标注位置定位引下线位置,引下线采用2根不小于Φ16的 筋(如柱内主筋无Φ16 钢筋则焊接4根Φ14钢筋作为引下线,直径不得 小于12mm )引下线与地梁钢筋、柱筋连接采用不小于Φ12的圆钢搭 接,双面焊接焊缝长度大于圆钢直径6d,圆钢弯曲半径大于圆钢直径 6d,并用油漆标记(方便查找)。 (主筋冷搭接处必须焊接、丝接必须跨接焊接,当主筋连接采用压力 焊时其接头处可不焊跨接线及其它的焊接处理。) 2、随钢筋逐层串联焊接至顶层,并焊接出屋面一定长度的引下线镀锌 扁钢40×4或Φ 12的镀锌圆钢。(弯曲处不应小于90度,并不得弯成 死角,建议弯曲角度120°) 引下线应躲开人较易接触到的地点,引下线除设计有特殊要求外,镀 锌扁钢截面不得小于48mm,镀锌圆钢直径不得小于10mm,明装引下 线在地面以上2m段套上保护管,并卡固及刷红白油漆。 阀基中引下线必须与阀基底部钢筋连通。 引下线的间距按设计要求设置。
引下线
按图纸所标注位置定位引下线位置,引下线采用2根不小于Φ16的筋(如柱内 主筋无Φ16 钢筋则焊接4根Φ14钢筋作为引下线,直径不得小于12mm )引下线与 地梁钢筋、柱筋连接采用不小于Φ12的圆钢搭接,双面焊接焊缝长度大于圆钢直径 6d,圆钢弯曲半径大于圆钢直径6d,并逐层用油漆作标记。
用Φ12园钢搭接, 弯曲半径>6d, 横向地梁连通,竖 向与引下线连通
引下线与底部接地体 连通,竖向采用电渣压 力焊、并逐层用油漆 作标示
等电位施工
住宅供电系统采用TT、TN—c—s或TN—s接地制式,并进行总等电位联结;卫生间应作局部等电 位联结。该等电位盒内预留-4*25扁钢。等电位联结范围内的金属管道等金属体与等电位联结箱内的 端子排之间的电阻不应大于1Ω。总等电位应与接地网可靠连接。 局部等电位做法有两种:1、如右图,将卫生间底板钢筋交接处点焊,2、将预等电位留钢筋与基 础接地柱筋焊接连通,但不能与屋面避雷带连通(重庆江北防雷办按此要求)。
利用桩内两根 主筋作接地体
12园钢跨接,单面焊接 12d,钢筋弯曲为欧姆型
地梁与地梁利用 水平主筋作水平 接地
地梁与地梁连接 采用Φ12圆钢双 面焊接大于6d
阀基接地极施工
水平接地极由阀板基础上部钢筋网构成,以柱筋作为垂直接地极。 在施工阀板基础水平钢筋网时,直接将其水平钢筋焊接连通,焊接 长度大于140mm
桩基接地极施工
水平接地极由地梁的主筋构成,垂直接地极由每桩内2根钢筋构成。 接地极施工时,桩内的钢筋与地梁的钢筋采用不小于∮10园钢搭 接, 宜采用双面焊,焊缝长度≥6d,单面焊接焊接长度≥12d。柱与梁、 梁与梁、柱与挡土墙地梁之间应用圆钢焊接连接,焊接必须采用 双面焊,以保证总等电位连接地可靠性和安全性。 (地梁钢筋采用螺纹连接时,螺纹连接处必须用Φ10圆钢作跨接 焊) 钢筋弯曲半径不小于10d、特殊情况不小于6d
局部等电位留钢筋与基础接 地柱筋焊接连通,但不能与 屋面避雷带连通
圆点处焊接
均压环、门窗接地施工
为防侧击雷在建筑设计及防雷办要求当高度超过滚球半径时一类30米,每隔6米设一均压环(每隔 一层)。均压环可利用圈梁内两条主筋焊接成闭合圈,此闭合圈必须与所有的引下线连接。外墙门、 窗框、栏杆、金属百叶的每侧至少应预留有一根≥ Φ 10的钢筋,用于外墙门、窗框、栏杆的接 地。
