土地整理工程水渠工程施工组织设计方案
土地整理农田水利施工方案

土地整理农田水利施工方案一、前言农田水利是农业生产中非常重要的一环,土地整理农田水利施工方案是保障农田良好利用,实现农业生产增效的关键步骤。
本文将介绍土地整理农田水利施工方案的实施内容和流程。
二、施工方案概述1. 目标本方案的主要目标是对农田水利设施进行整治,包括排水工程、灌溉设施等,提高耕地利用率和农田水利设施的效率,为农作物生长提供良好的水源保障。
2. 施工内容施工内容包括以下几个方面:•农田水利设施的维护和修复•整理水田排水沟和田间灌溉水渠•完善农田灌溉系统•开展深翻土地整理工作3. 施工流程施工流程主要包括以下步骤:1.全面调查农田水利设施的现状2.制定施工方案3.组织施工队伍和设备4.开展土地整理和农田水利施工5.监测和验收三、施工步骤详解1. 调查农田水利设施现状首先,对农田水利设施进行全面调查,包括水田排水沟、田间灌溉水渠等,了解现有设施的状况,确定需要修复和整治的项目。
2. 制定施工方案根据实地调查结果,制定具体的施工方案,包括具体施工内容、施工技术和施工进度计划等。
3. 组织施工队伍和设备组织专业的施工队伍和所需的施工设备,确保施工的高效进行。
4. 开展土地整理和农田水利施工按照施工方案,进行土地整理和农田水利设施的施工工作,修复和完善农田水利系统。
5. 监测和验收施工完成后,对改造后的农田水利设施进行监测和验收,确保施工效果符合要求。
四、总结土地整理农田水利施工方案的实施对于提高农田水利设施的效率,促进农业生产的发展至关重要。
通过我们的努力,可以有效改善农田水利设施现状,为农业生产提供更好的保障。
希望通过本方案的实施,可以为广大农民提供更好的农田水利条件,促进农业现代化发展。
土地整理工程施工组织设计方案

土地整理工程施工组织设计方案一、项目背景和目标土地整理工程是指通过对土地利用状况进行调查和分析,对土地进行统一规划和整理,以达到提高土地利用率、增加农民收入等目标的工作。
本项目旨在对其中一片土地进行整理,优化土地利用结构,提高土地利用率,增加土地价值,改善农村环境。
二、项目范围和工期本项目涉及XX县XX乡的土地整理工作,工期为一年。
三、施工组织架构1.项目部:负责项目的总体管理和协调工作。
2.综合管理部:负责组织协调施工人员、物资采购、进度管理等工作。
3.设计部:负责土地整理工程的设计工作,包括土地规划、清理等。
4.采购部:负责采购工程所需的各种物资和设备。
5.施工队:负责土地整理工程的具体施工工作。
四、施工流程1.前期准备工作:包括项目启动、资源调查、方案设计等。
2.土地清理:清理土地上的草木、杂物等,为后续工程施工做准备。
3.土地平整:对土地进行整地、填土、压实等工作,使其平坦、稳定。
4.土地改造:根据规划设计方案,对土地进行改造,包括新建道路、排水设施等。
5.绿化工程:对土地进行绿化工作,增加绿地覆盖率,改善环境。
6.水利设施建设:包括建设水渠、水库、水井等,提供灌溉、供水等服务。
7.土地标识和管理:设置标识牌、围栏等,方便土地的管理和使用。
8.收尾工作:包括工程验收、档案整理等工作。
五、施工资源安排1.人力资源:根据项目的规模和工期,确定所需的施工人员数量,并进行招聘和培训。
2.物资设备:根据工程需要,进行采购土地整理所需的各种物资和设备,包括土地清理工具、土方机械设备等。
3.资金预算:制定项目的预算,确保项目的顺利进行。
六、施工安全与环保1.安全工作:制定施工安全管理制度,落实安全责任制,组织安全教育培训,加强施工现场的安全监督和管理。
2.环境保护:制定环境保护措施,严格遵守环保法律法规,减少施工对环境的影响,保护土地生态环境。
七、质量控制与验收1.质量控制:根据工程设计要求,制定相应的施工工艺和施工规范,进行质量控制和质量检查,确保施工质量达到设计要求。
华容某土地整理工程水渠工程施工组织设计

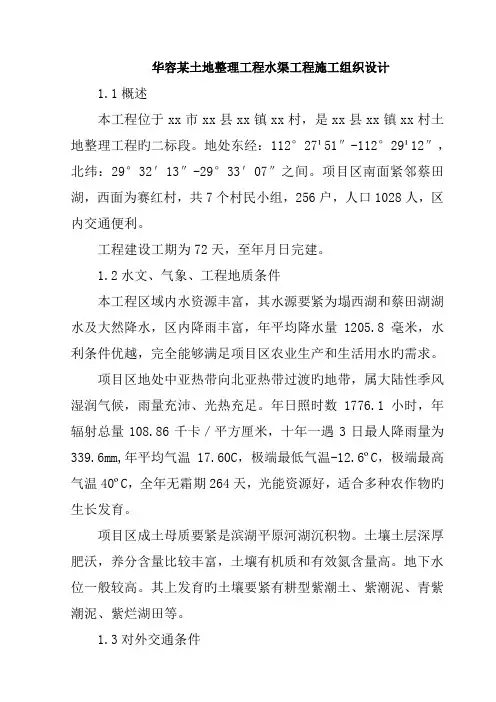

华容某土地整理工程水渠工程施工组织设计1.1概述本工程位于xx市xx县xx镇xx村,是xx县xx镇xx村土地整理工程旳二标段。
地处东经:112°27¹51″-112°29¹12″,北纬:29°32′13″-29°33′07″之间。
项目区南面紧邻蔡田湖,西面为赛红村,共7个村民小组,256户,人口1028人,区内交通便利。
工程建设工期为72天,至年月日完建。
1.2水文、气象、工程地质条件本工程区域内水资源丰富,其水源要紧为塌西湖和蔡田湖湖水及大然降水,区内降雨丰富,年平均降水量1205.8毫米,水利条件优越,完全能够满足项目区农业生产和生活用水旳需求。
项目区地处中亚热带向北亚热带过渡旳地带,属大陆性季风湿润气候,雨量充沛、光热充足。
年日照时数1776.1小时,年辐射总量108.86千卡/平方厘米,十年一遇3日最人降雨量为339.6mm,年平均气温17.60C,极端最低气温-12.6ºC,极端最高气温40ºC,全年无霜期264天,光能资源好,适合多种农作物旳生长发育。
项目区成土母质要紧是滨湖平原河湖沉积物。
土壤土层深厚肥沃,养分含量比较丰富,土壤有机质和有效氮含量高。
地下水位一般较高。
其上发育旳土壤要紧有耕型紫潮土、紫潮泥、青紫潮泥、紫烂湖田等。
1.3对外交通条件本土地整理项目区对外交通较便利,从xx市区洞庭湖大桥经省道s306线到xx县城,后转石华线直至站鱼须镇工地,道路以砼路面为主,部分砂石路,路况较好,可满足行车需要。
【二】施工总布置图及必要旳说明2、1布置特点二标段包括1#主灌溉渠护砌、渠道疏洗及路下涵管等农田水利工程。
施工要紧搅拌站靠近施工现场布置,施工道路与现有场外道路结合沿干渠布置至各施工作业点,按紧凑合理、节约用地、规模适中旳原那么布置。
2、2施工辅助加工站布置2.2.1砼搅拌站2.2.1.1砂石料需用量二标段主体工程混凝土量为622.41m3,计入临建工程和施工损耗39.8m3,混凝土总量约为662.21m3,需砂石净料〔含砂砾垫层〕1243.19m3,其中需砂约384.91m3。
土地整理项目农田水利工程施工方案和技术措施

土地整理项目农田水利工程施工方案和技术措施农田水利工程施工应切实注意与其它工程施工顺序的配合与行衔接,如与道路的交叉过水涵管位置与高程,避免二次开挖,渠道与新修道路伴行时,必须待道路路面施工完毕后,方可进行渠道两侧的衬砌及渠底碎的浇筑,避免道路工程压实时侧压对水利工程的破坏。
农田水利工程应视整个工程进展情况有计划地进行。
1)土方开挖(1)土方开挖:由于开挖断面较小,拟分段在按设计高程放样后采用人工开挖,一次性开挖到底,并及时验槽进入下一工序施工。
1、构筑物及灌渠工程水渠系统,修筑前应检验其轴线位置,高程放样,不得超挖,如有超挖情况,应予回填,回填时必须掺石灰等,并予夯实。
2、采用人工夯实,每层填筑厚度不得超过20cm,分层多次夯产,渠内侧采用稍超填方式,超填3cm。
3、基底应视天气情况欠挖3-5cm为宜,以保证衬砌和底板碎浇筑时土质新鲜,不被水泡或晒裂。
水渠底及水渠堤及渠底是否压实,要做到表面平整,砌体稳定,密实,造型美观大方,运行坚固实用,具体操作如下:1)固定作业人员,边坡修坡整齐到位,不得有凸石、超修等现象。
边坡底铲除到位,不得有超铲、欠铲现象。
2)衬砌时应挂双线,板底密实,确保边坡坡度符合设计。
3)衬砌必须保证缝内砂浆饱满密实,严禁使用灌浇浆法及干砌勾缝办法,砌筑时用瓦刀将缝拖匀。
4、基底开挖或填土后要充分压实:采用电动或柴油振动机夯压辅以人工夯实,夯压方向平行渠道轴线,各段要设立标志,以防漏压、欠压。
上下层分段位置要错开。
夯压不到的死角,辅以人工进行夯实。
5、修坡:渠道全断面开挖或填筑完毕后,进行削坡清理,用蛙式打夯机对边坡进行夯实。
2)混凝土底板工程施工1、操作工艺(1)混凝土配制应用磅秤计量按配合比由专人进行配料,在搅拌地点设置混凝土配合比指标牌。
(2)混凝土正式搅拌前,搅拌机应先回水空转湿润后再行加料搅拌,开始搅拌第一罐混凝土时,一般宜按配合比少加一半石子,以后各罐均按规定下料。
土地整理及排水沟施工方案

土地整理及排水沟施工方案一、前期准备工作1.1确定施工目标根据土地整理的需求,明确整理后的用途,例如农田、建设用地等,确定土地整理的目标和施工方案。
1.2调查勘测对待整理的土地进行详细的调查勘测工作,包括土地的地势、土壤质量等情况,了解土地的状况以便制定合理的整理方案。
二、土地整理工程2.1地表整平首先对土地表面进行整平,清除表面的杂草和石块等障碍物,以便后续施工作业的进行。
2.2地面平整使用平地机等设备将土地表面进行整平,确保地面平整,方便后续的种植、建设等工作。
2.3土壤改良如果土地的土壤质量不理想,可以进行土壤改良工作。
一般采取加入有机肥料、石灰等的方法,提高土壤的肥力和透水性,保证后续的种植等工作的顺利进行。
2.4种植根据土地整理的用途,进行相应的种植工作。
如果是农田,可以进行耕地、播种等工作;如果是建设用地,可以进行固定植被等工作。
2.5建设施工如果土地整理后的农田需要进行水利工程建设,可以进行相应的施工工作,如水渠、小型水坝等的建设。
三、排水沟施工3.1确定施工位置和尺寸根据土地的地势和需要排水的需求,确定排水沟的位置和尺寸,考虑到排水沟的长度、宽度和深度等参数。
3.2清除障碍物在排水沟施工区域内,清除杂草、石块以及其他障碍物,确保施工的顺利进行。
3.3开挖沟槽采用挖掘机等设备,按照确定的排水沟的尺寸和形状要求,进行沟槽开挖工作,确保排水沟的通畅。
3.4处理排水沟底部对排水沟底部进行处理,如翻松、整平等工作,以便排水的通畅。
3.5安装排水沟材料根据设计要求,安装排水沟所需的材料,如排水管道、防渗膜等,确保排水沟的结构牢固。
3.6填土覆盖在安装好排水沟材料后,进行填土覆盖工作,将挖掘的土方填回,确保排水沟平整稳固,不会发生塌方等情况。
3.7排水沟的修整对完工的排水沟进行修整,确保排水沟的外观整洁,没有杂草和障碍物,以便后续维护和使用。
四、安全措施和质量控制4.1施工现场安全对施工现场进行安全检查,确保施工人员遵循安全规范,减少事故的发生。
华容县某土地整理工程水渠工程施工组织设计方案[详细]
![华容县某土地整理工程水渠工程施工组织设计方案[详细]](https://img.taocdn.com/s3/m/765fb27e89eb172dec63b72a.png)

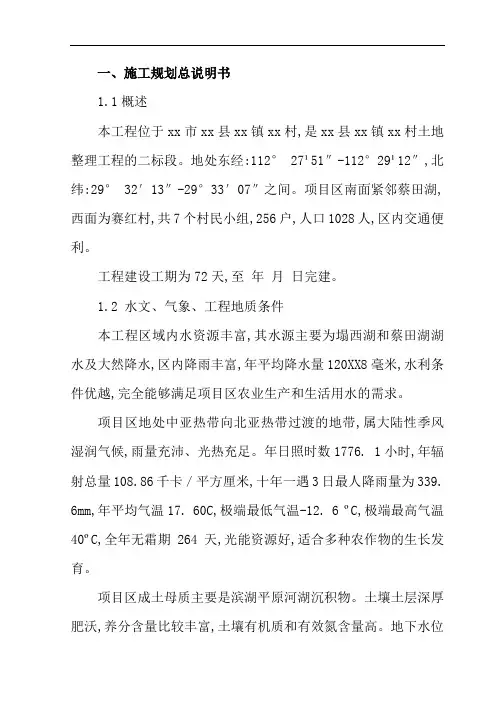

一、施工规划总说明书1.1概述本工程位于xx市xx县xx镇xx村,是xx县xx镇xx村土地整理工程的二标段。
地处东经:112° 27¹51″-112°29¹12″,北纬:29° 32′13″-29°33′07″之间。
项目区南面紧邻蔡田湖,西面为赛红村,共7个村民小组,256户,人口1028人,区内交通便利。
工程建设工期为72天,至年月日完建。
1.2 水文、气象、工程地质条件本工程区域内水资源丰富,其水源主要为塌西湖和蔡田湖湖水及大然降水,区内降雨丰富,年平均降水量120XX8毫米,水利条件优越,完全能够满足项目区农业生产和生活用水的需求。
项目区地处中亚热带向北亚热带过渡的地带,属大陆性季风湿润气候,雨量充沛、光热充足。
年日照时数1776. 1小时,年辐射总量108.86千卡/平方厘米,十年一遇3日最人降雨量为339. 6mm,年平均气温17. 60C,极端最低气温-12. 6 ºC,极端最高气温40ºC,全年无霜期264天,光能资源好,适合多种农作物的生长发育。
项目区成土母质主要是滨湖平原河湖沉积物。
土壤土层深厚肥沃,养分含量比较丰富,土壤有机质和有效氮含量高。
地下水位一般较高。
其上发育的土壤主要有耕型紫潮土、紫潮泥、青紫潮泥、紫烂湖田等。
1.3 对外交通条件本土地整理项目区对外交通较便利,从xx市区洞庭湖大桥经省道s306线到xx县城,后转石华线直至站鱼须镇工地,道路以砼路面为主,部分砂石路,路况较好,可满足行车需要。
二、施工总布置图及必要的说明2.1布置特点二标段包括1#主灌溉渠护砌、渠道疏洗及路下涵管等农田水利工程。
施工主要搅拌站靠近施工现场布置,施工道路与现有场外道路结合沿干渠布置至各施工作业点,按紧凑合理、节约用地、规模适中的原则布置。
2.2 施工辅助加工站布置2.2.1砼搅拌站2.2.1.1砂石料需用量二标段主体工程混凝土量为622.41m3,计入临建工程和施工损耗39.8m3,混凝土总量约为662.21m3,需砂石净料(含砂砾垫层)1243.19m3,其中需砂约384.91m3。
土地整理及排水沟施工方案

施工方案一、项目说明一、项目简介略二、工程范围:略三、技术规范:1田间道路整修*km道路面宽度为4m(原有道路宽度大于4m的,按原路基整修),路面扎实后路中心线高出路肩30cm以上,路面平坦、顺直、路弓明显,转弯半径满足农机运行。
在道路交叉的“丁”字路口设置转弯半径,转弯半径不低于2m,路肩要求平坦、顺直、扎实。
其他标准应达到有关行业标准要求。
2排水沟*km项目区道路的两侧各设置一条排水沟,排水沟要求上口宽不低于100cm,下口宽不低于80cm,深度不低于60cm;排水沟开挖要顺直,宽窄一致,要求一律要挂线施工。
其他标准应达到有关行业标准要求。
具体标准严格按照省办(2012)35号文件《*省农业综合开发土地治理项目实施标准细则》执行,达到工程建设标准一流,工程建设质量一流。
二、主要施工工序以及施工方案2.1 施工测量2.1.1施工测量控制(1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。
(2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用J2经纬仪及50m钢卷尺。
用业主提供的控制点点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便。
(3)高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12√L ㎜(L 为水准线长度公里数)。
2.1.2 测放临时水准点工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点,当施工牵涉到的水准系统不是一个标准时,应同意换算为工程的施工水准系统,据此设立临时水准点。
临时水准点设置后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上。
根据需要和设置的牢固程度应定期进行复测。
水渠工程施工组织设计

水渠工程施工组织设计一、工程概况1.1 工程名称:XXX水渠工程1.2 工程位置:XXX省XXX市XXX县1.3 工程范围:包括XXX水渠建设及相关附属工程1.4 工程规模:总长XXX公里,渠道宽XXX米,深XXX米1.5 工程目的:解决当地农田灌溉用水问题,提高农田水利设施化水平二、施工组织设计原则2.1 安全第一:严格遵守相关安全规范,确保施工人员及设备的安全2.2 质量为本:确保施工质量,合格率达到100%2.3 进度控制:合理制定施工计划,确保施工进度符合工期要求2.4 经济合理:控制施工成本,争取降低费用,提高经济效益2.5 环保节能:加强环保意识,注重节能减排,保护当地环境三、施工准备工作3.1 施工队伍组建:成立由工程师、技术员、施工人员、安全员等组成的施工团队3.2 人员培训:对施工人员进行安全操作规范、质量要求等方面的培训3.3 设备购置:确认所需施工设备清单,购置符合质量标准的设备3.4 材料储备:确定所需施工材料清单,提前采购、储备3.5 施工场地准备:对施工场地进行清理、平整,确保施工顺利进行四、施工方案4.1 土方开挖:按照设计要求,采取机械土方开挖方式,保证渠道准确的深度和宽度4.2 渠道疏浚:对已有水渠进行疏浚,清除淤泥,确保水流畅通4.3 复合土工膜敷设:在渠道底部和侧壁敷设符合规范的土工膜,提高渠道防渗性能4.4 砌筑围堰:根据需要,在水渠两侧进行围堰砌筑,提高水流稳定性4.5 设施安装:安装渠道闸门、水泵等附属设施,确保灌溉系统正常运行五、施工步骤5.1 水渠定位:根据设计要求,在施工场地标定水渠的位置5.2 土方开挖:按照设计深度和宽度要求,采取机械开挖方式进行土方作业5.3 渠道疏浚:清理水渠内的杂物及淤泥,保证水流畅通5.4 复合土工膜敷设:按照规范要求,将土工膜敷设在水渠底部和侧壁5.5 砌筑围堰:在水渠两侧进行围堰砌筑,提高渠道稳定性5.6 设施安装:安装水渠闸门、水泵及其他附属设施5.7 质量验收:对各项工程进行质量验收,确保符合设计要求六、安全措施6.1 安全教育:对施工人员进行安全教育,强调安全第一原则6.2 施工现场管理:建立施工现场安全管理制度,加强对施工现场的监督6.3 紧急预案:制定各类紧急事件处理预案,确保施工过程中能够及时应对6.4 安全设备:配备必要的安全设备,如安全帽、安全鞋等6.5 安全检查:定期对施工现场进行安全检查,消除安全隐患七、质量控制7.1 施工过程质量控制:制定施工质量检查计划,确保每个施工环节的质量7.2 质量验收标准:根据相关标准,对各项工程进行质量验收7.3 质量问题整改:及时发现并整改施工中存在的质量问题,确保工程质量7.4 质量记录报告:记录施工过程及验收情况,形成施工质量报告八、环境保护8.1 施工环保规定:遵守施工现场环保法规,减少对环境的影响8.2 施工废弃物处理:规范处理施工废弃物,减少对环境的污染8.3 节能减排:采用节能技术和方式,减少能源消耗及排放8.4 环境监测:定期进行环境监测,对施工过程中产生的环境影响进行评估九、经济效益9.1 降低成本:合理控制施工成本,争取降低费用9.2 提高效益:通过工程建设,提高当地灌溉效率,促进农业发展9.3 经济效益评估:对工程建设的经济效益进行定期评估,调整改进工程管理方式十、总结本文以XXX水渠工程为例,详细介绍了水渠工程施工组织设计的内容,包括工程概况、施工方案、施工步骤、安全措施、质量控制、环境保护及经济效益等方面的内容。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、施工规划总说明书1.1概述本工程位于XX市XX县xx镇xx村,是XX县xx镇xx村土地整理工程的二标段。
地处东经:112°27¹51″-112°29¹12″,北纬:29°32′13″-29°33′07″之间。
项目区南面紧邻蔡田湖,西面为赛红村,共7个村民小组,256户,人口1028人,区内交通便利。
工程建设工期为72天,至年月日完建。
1.2 水文、气象、工程地质条件本工程区域内水资源丰富,其水源主要为塌西湖和蔡田湖湖水及大然降水,区内降雨丰富,年平均降水量1205.8毫米,水利条件优越,完全能够满足项目区农业生产和生活用水的需求。
项目区地处中亚热带向北亚热带过渡的地带,属大陆性季风湿润气候,雨量充沛、光热充足。
年日照时数1776. 1小时,年辐射总量108.86千卡/平方厘米,十年一遇3日最人降雨量为339. 6mm,年平均气温17. 60C,极端最低气温-12. 6 ºC,极端最高气温40ºC,全年无霜期264天,光能资源好,适合多种农作物的生长发育。
项目区成土母质主要是滨湖平原河湖沉积物。
土壤土层深厚肥沃,养分含量比较丰富,土壤有机质和有效氮含量高。
地下水位一般较高。
其上发育的土壤主要有耕型紫潮土、紫潮泥、青紫潮泥、紫烂湖田等。
1.3 对外交通条件本土地整理项目区对外交通较便利,从XX市区洞庭湖大XX 省道s306线到XX县城,后转石华线直至站鱼须镇工地,道路以砼路面为主,部分砂石路,路况较好,可满足行车需要。
二、施工总布置图及必要的说明2.1布置特点二标段包括1#主灌溉渠护砌、渠道疏洗及路下涵管等农田水利工程。
施工主要搅拌站靠近施工现场布置,施工道路与现有场外道路结合沿干渠布置至各施工作业点,按紧凑合理、节约用地、规模适中的原则布置。
2.2 施工辅助加工站布置2.2.1砼搅拌站2.2.1.1砂石料需用量二标段主体工程混凝土量为622.41m3,计入临建工程和施工损耗39.8m3,混凝土总量约为662.21m3,需砂石净料(含砂砾垫层)1243.19m3,其中需砂约384.91m3。
2.2.1.2 砂石的采集本工程砂石料采用天然砂石料,经现场踏勘,料场的各项指标均符合设计要求,料场储量丰富,满足工程用料需要。
根据施工总进度安排,主体工程施工主要安排在枯水期。
人工先剥离无用表层,同时用自卸汽车将砂石骨料运至搅拌站生产垫层砼及预制砼板。
2.2.1.3砼搅拌站拌生产能力第二标段主体工程混凝土总量662.21m3,根据施工总进度安排,高峰时段平均月浇筑强度300m3,要求拌和能力1.5m3/h,且拌和能力能够满足最大仓位混凝土浇筑不产生冷缝。
选择滚筒式混凝土搅拌机[400升] 一台,其生产能力为2m3/h(见表2-4),可满足施工需要,拌和站同砂石料场就近设置。
另外配一台灰浆搅拌机[200升],完成渠系部份砼及砂浆的拌制。
2.2.1.4 骨料及水泥供应拌和站的原材料就近布置,水泥在拌和站旁设一水泥仓库(袋装水泥),按照施工总进度安排及高峰时段水泥5-6天用量考虑,工地设20t袋装水泥仓库一个。
搅拌站主要技术性能表2-42.2.1.5搅拌站布置混凝土拌和尽量靠近净料场布置,混凝土试块养护池及预制加工场均设置在搅拌站附近。
2.2.2 混凝土构件预制场本工程混凝土预制构件约350 m3,月平均预制强度140m3/月。
预制场设置在拌和站附近,施工时,成品混凝土运输较近,而且施工用水、电都比较方便。
2.2.3 机修间本工程所投入机械设备量不大,且工期较短,工地离XX县较近,工地只设机修间,承担施工机械和车辆易损零部件的拆换和小修保养。
施工机械大修及加工配件利用XX县现有工业基础完成。
2.2.4 施工临时仓库二标段工程施工工期短,各类仓库均按临时建筑设计,为减少管理层次和货物转运次数,一些专业仓库如水泥仓库与相应辅助场等结合设置,一次进库、一级管理;五金化工、机械配件、电器、工具等通用器材,设综合仓库。
仓库布置按方便施工、保证安全的原则,具体布置等业主征地后确定。
2.2.5 生活区临时房屋建筑第二标段施工高峰期人数将达到80人,生活区按就近租附近居民房屋考虑。
2.2.6水、电布置在生产区建一个10m3水池,水用抽水机直接从鱼池抽取,经沉淀后供生产用水。
施工用电由业主提供的低压电源至各施工作业点,同时自备20KW发电机一台,作为应急备用电源。
2.3 施工道路布置对外交通较为方便。
三、主体工程施工组织设计(一)、土方开挖3.1概述第二标段总土开挖方量为5934m3,其中1#主灌溉斗渠2926 m3,路下涵管为192 m3,人工疏洗渠道2816 m3。
3.2开挖工艺流程3.2.1开挖工艺流程施工测量放样场地清理临时排水系统人工开挖人工修整验收。
3.2.2施工测量进场后根据监理单位提供的工区范围内导线点及水准点的基本数据建立工程测量控制网,以保证施工放样、定位的准确性;每开挖一个单元前,进行边线及高程放样。
(2)施工清理对测量出的清理范围,用人工或机械清除该范围内的全部有碍物,范围外的清理按监理单位要求进行。
(3)土方开挖场地清理完成后,采用人工开挖。
3.3开挖阶段及顺序主体工程的开挖,应按施工图纸所示或监理的指示进行开挖。
应从上至下分层分段依次进行。
严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围形成积水。
岸坡易风化崩解的土层开挖后不能及时回填的,应保留保护层。
在每项开挖工程开始前,尽可能结合永久性排水设施的布量,规划好开挖区域内外的临时性排水措施。
在开挖边坡遇有地下水渗流时,在边坡修理工整和加固前,采取有效果的疏导和保护措施。
为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作在雨季前完成。
冬季施工的开挖边坡修整及其护面和加固工作,宜在解冻后进行。
土方开挖过程中,如出现裂缝和滑动迹象时,应立即暂停施工和采取应急抢救措施,并通知监理,必要时,按监理的指示设置观测点,及时观测边坡变化情况,并做好记录。
3.3.1土方开挖前的质量检查和验收土方开挖前,应会同监理进行以下各项的质量检查和验收。
(1)用于开挖工程工程量计量的原始地形测量剖面的复核检查。
(2)按施工图纸所示的工程建筑物开挖尺寸进行开挖剖面测量放样成果的检查,开挖剖面放样成果,应经监理复核签认后,作为工程量计量的依据。
(3).按施工图纸所示进行开挖区周围排水和防渗保护设施的质量检查和验收。
3.3.2 土方开挖过程中的质量检查在土方开挖过程中,应定期测量校正开挖平面的尺寸和标高,以及按施工图纸的要求检查开挖边坡的坡度和平整度,并将测量资料提交监理。
3.3.3 土方明挖工程完成后的质量检查和验收土方明挖完成后,应会同监理人进行以下各款的质量检查和验收。
按施工图纸要求检查基础开挖面的平面尺寸,标高和建基面平整度:取样检测基础土的物理力学性质指标:本款规定的基础面检查清理与砌体填筑前的基础清理作业是检验目的的性质不同的两次作业未经监理人同意,承包人不得将两次作业合并为一次完成。
3.3.4 永久边坡的检查和验收永久边坡的坡度和平整度的复测检查;边坡永久性排水沟道的坡度和尺寸的复测检查。
3.3.5 砌体填筑前基础面的质量检查和验收对基础面进行检查清理后,应保证基础面无积水或流水,不使基础面土壤受扰动。
作为永久建筑物土基的基础开挖面,填筑前应清除表面的松软土层或按监理人的批的施工方法进行压实。
受积水侵蚀软化的土壤应予清除。
(二)、混凝土工程1 概述第二标段总砼量为622.41m3,其中用于预制砼部分为350 m3。
2 施工工艺2.1 施工程序任何部位混凝土浇筑前8小时(隐蔽工程12小时)必须通知监理对浇筑部位的准备工作进行检查,检查内容包括地基处理、已浇混凝土面的清理等,监理同意后,方可进行混凝土浇筑。
任何部位混凝土浇筑前,应将该部位的混凝土的配料单提交监理审核,经监理同意后,方可进行混凝土浇筑。
2.2 主要施工方法及技术措施2.2.1混凝土浇筑工程(1) 施工工艺流程施工准备混凝土拌和混凝土振捣混凝土养护(2) 主要施工方法①浇筑准备及基本方法建筑物建基面必须验收合格后,方可进行混凝土浇筑。
基岩上的杂物、泥土及松动岩石均应清除,在软基上进行操作时,力求避免或扰动原状土壤。
②混凝土拌和混凝土在集中预制场设置拌和站集中拌和,开仓前,有试验员开出混凝土配料单,拌和站根据配料单生产混凝土,材料配比计量采用磅秤称量,在拌制过程中,试验员随时监督,以保证混凝土的拌制质量。
支渠及干渠建筑物混凝土拌和另配一台活动拌和机,作临时拌和站。
③混凝土运输混凝土水平运输采用手扶车运输。
④混凝土振捣采用人工分层铺料,采用平铺浇筑法,并确保混凝土覆盖时间不得超过2小时,振捣采用平板式振捣器振捣。
⑤混凝土养护混凝土养护在浇筑完成后12—18小时以内进行,一般采取覆盖浇水法,保持混凝土表面经常湿润,养护时间不少于14天。
(3) 混凝土浇筑质量控制①混凝土运输连续、均衡、快速,防止运输中分离、漏浆、泌水现象;初凝的混凝土作废料处理;在气温较高时作好隔热遮阳工作。
②混凝土保证在旱地施工,仓面不得有流水,下雨天施工时仓面搭设遮雨蓬棚,并及时排除积水,不得用混凝土赶水。
③混凝土浇筑严格按规定的分缝尺寸及厚度备好料,检查好机具并有备用,在验仓合格后连续施工,防止冷缝或人为施工缝的发生。
④混凝土下料自由高度小于2m,防止骨料分离,混凝土振捣不得欠振、漏振及振捣过度,禁止用振捣器平仓。
⑤拌制现场浇筑混凝土时,必须严格遵守现场试验室提供并经监理人派批准的混凝土配料单进行配料,严禁擅自更改配料单。
⑥采用固定拌和设备,设备生产率必须满足本工程高峰浇筑强度的要求,所有的称量、指示、记录及控制设备都应有防尘措施,设备称量应准确,其称量偏差不应超过SDJ207—82第3.3.2条的规定。
⑦混凝土的坍落度,根据建筑物的性质、钢筋含量、混凝土运输、浇筑方法和气候条件决定,尽量采用小的坍落度。
⑧混凝土在浇完后12—18小时后,及时洒水养护,连续保持混凝土面湿润状态,时间不小于14天。
4.预制构件及安装渠预制混凝土块在预制场集中预制,预制场设置拌和站。
拌和站一形成就开始预制,采用定型钢模具作模板批量生产,生产强度以满足各渠铺砌要求即可。
预制场浇筑水泥砂浆预制平台,混凝土入仓前,在平台底面涂脱模剂或摊铺脱模材料,如塑料薄膜、油毡、锯末等。
混凝土人工手推车入仓,微型振捣机振捣。
预制块成型后加强养护,达到14天强度后可装入自卸汽车运至安装部位,人工砌筑安装。
安装时严格执行砌筑规范,砂浆饱满,表面平整,尺寸符合设计要求。
(三)、砌体工程及土方填筑3.1 原材料选择砌体采用标准砖,水泥强度等级应根据砂浆强度等级进行选择。
