格宾石笼施工指南
格宾石笼施工方案

格宾石笼施工方案一、概述格宾石笼是一种常用于土方工程、水利工程和防护工程等方面的人工填筑材料。
本文将介绍格宾石笼施工方案,包括施工准备、施工过程及要点等内容。
二、施工准备1.石笼材料准备:将所需的格宾石笼网片、连接夹钳、拉线等材料准备齐全,并进行检查,确保无损坏。
2.设备准备:准备好所需的工具和机械设备,如推土机、起重机、打孔机等。
3.场地准备:对施工场地进行清理,确保平整并有足够的空间进行施工操作。
三、施工过程1.拉线定位:根据设计要求,在施工现场进行拉线定位,确定石笼的位置和高度等参数。
2.地基处理:对石笼墙的基础进行挖掘和处理,确保地基平整并达到要求的强度。
3.石笼安装:安装第一层石笼网片时,需要注意周边边缘部分要与地基充分接触,同时留出一定的间隙用于填充填土。
之后,依次安装上层的石笼网片,直至达到设计高度。
4.石笼固定:在安装完成每一层石笼后,进行固定,可使用连接夹钳将相邻的石笼网片连接在一起,确保整个格宾石笼结构的稳固性。
5.填土压实:在石笼墙的背面加填土,并进行分层压实,以增强结构的稳定性和抗冲刷能力。
6.石笼封顶:当达到设计要求的高度后,在格宾石笼的顶部加设封顶层,以防止填土的溢出和外部杂物的进入。
7.清理整理:施工完成后,及时清理施工现场,保持整洁有序。
四、施工要点1.坚持按设计要求施工,严格控制格宾石笼的高度和倾斜度。
2.确保石笼网片的连接牢固,避免出现错位和松动情况。
3.地基处理要坚持平整、坚固和充分排水的原则。
4.填土压实要逐层进行,以确保填土的密实度。
5.施工过程中要保持施工现场的整洁和安全。
6.根据项目要求,可以采用适当的防护措施,如设置护坡、护面等。
五、安全注意事项1.施工过程中,必须佩戴好安全防护装备,如安全帽、安全鞋等。
2.遵守施工现场的安全规定,不得随意进入危险区域。
3.使用机械设备时,操作人员必须熟悉设备的使用方法,并按照操作规程进行操作。
4.施工现场必须保持整洁,材料堆放要规范有序。
格宾石笼施工方案

格宾石笼施工方案1. 引言格宾石笼是一种灵活、环保、耐用的景观建筑材料,被广泛用于公路、水利、机场、园林和环境治理等领域。
本文将介绍格宾石笼施工方案,包括施工准备、材料准备、施工步骤和施工注意事项等内容。
2. 施工准备在开始施工之前,需要进行以下准备工作:2.1 确定设计方案根据工程要求、土地条件和设计要求,确定格宾石笼的尺寸、形状和布局。
2.2 准备工具和设备如铲子、锤子、铁丝剪、水平仪、扳手等工具和设备,以便进行施工工作。
2.3 安全措施施工过程中要严格遵守安全操作规程,佩戴个人防护用品,确保工作人员的人身安全。
3. 材料准备进行格宾石笼施工所需要的材料有:•格宾石笼:可根据设计要求选择不同尺寸的格宾石笼。
•铁丝网:用于制作石笼的网状结构,可选择镀锌铁丝网或PVC涂层铁丝网。
•石子:用于填充格宾石笼的石子,可选择当地常见的石子。
•钢丝:用于固定格宾石笼的组装,可选择镀锌钢丝。
4. 施工步骤格宾石笼施工的步骤主要包括:4.1 安装框架在施工现场选择平整、坚固的基础地面,根据设计要求,逐个安装石笼的框架。
框架的安装要保持水平和垂直,使用水平仪进行检测。
4.2 搭建石笼结构使用铁丝网将石笼的四面固定,确保铁丝网与石笼框架的连接牢固可靠。
根据设计要求,先固定底部和侧面,然后再固定顶部。
4.3 填充石子将准备好的石子填充入石笼中,从底部开始,逐渐向上填充。
填充过程中,要用锤子轻敲石笼,使石子紧密排列,确保石笼的稳定性和均匀性。
4.4 固定钢丝在石笼的每个交点处,使用钢丝将石笼固定在一起。
钢丝的固定要紧凑牢固,确保石笼的整体稳定性。
4.5 合理排水对于需要排水的格宾石笼工程,需要在施工过程中设置适当的排水设施,以确保排水通畅,防止积水。
5. 施工注意事项在进行格宾石笼施工时,需要注意以下事项:•施工现场要进行合理的标识和划定,确保工作人员的安全。
•石笼的填充材料要选用质量良好、无污染的石子。
•在施工过程中,要注意石笼的垂直度和稳定性,及时进行调整和修正。
格宾石笼施工方案

格宾石笼施工方案
目录:
1. 准备工作
1.1 确定施工地点
1.2 准备所需材料
1.3 确定施工人员
2. 搭建基础框架
2.1 挖掘基坑
2.2 安装基础支架
2.3 固定基础框架
3. 填充石笼
3.1 选购合适的填充石材
3.2 填充石笼空间
3.3 精细调整填充石块
4. 固定石笼
4.1 定位石笼位置
4.2 固定石笼连接
4.3 检查固定效果
5. 完成石笼施工
5.1 清理施工现场
5.2 检查石笼质量
5.3 完成验收工作
搭建格宾石笼是一项艰巨而精细的工程,首先需要进行准备工作。
确定施工地点是首要任务,需考虑地势、草坪等因素。
准备所需材料包括石笼网、填充石材等,保证施工顺利进行。
另外,确定施工人员的数量和技能水平也是十分重要的。
在搭建基础框架阶段,需要进行基坑的挖掘,安装基础支架,并固定基础框架,确保整个结构稳固可靠。
填充石笼是关键环节,要选
购合适的填充石材,填充石笼空间,并进行精细调整,保证填充效果均匀。
固定石笼时要严格按照设计要求定位位置,进行连接,并检查固定效果。
最后,在完成石笼施工时,要清理现场,检查石笼质量,确保符合要求。
最后进行验收工作,确保整个施工过程完美收尾,交付客户满意的工程。

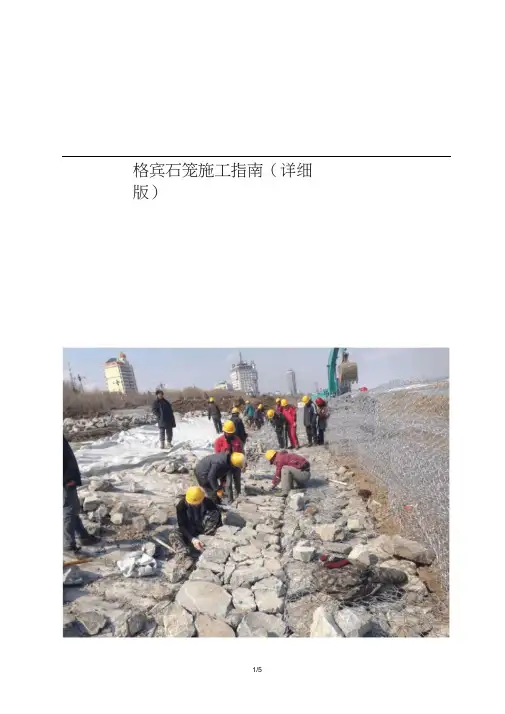

格宾石笼施工指南

格宾石笼施工指南(详细版)广西绿元素环保材料有限公司格宾施工指南一、施工流程图二、格宾简介格宾石笼是由特殊防腐处理的低碳钢丝经机器编织成的六边形双绞合钢丝网,在工厂做成符合工程要求的网箱结构,其具有更优于EN标准中所述网箱的力学性能。
在施工现场用石料填充格宾,用于建造如挡墙、河道固脚以及堤堰等结构,其结构具有柔性、透水性及整体性等特点。
做成网箱的钢丝需满足抗拉强度、延伸率、最小镀层量、镀层的附着性几项指标以及覆塑层的色度、比重、硬度、抗拉强度、断裂延伸率应等几项指标均应符合设计要求。
具体详见技术文件。
本文旨在详细阐述格宾的安装过程以及控制要点,对主要材料要求、前期的施工准备,后期的检验标准等内容不做详细阐述,需要时请查看其它文件。
三、施工要点控制3.1 格宾组装(1)此步骤需安排在一块平整坚硬的场地上开展作业,选择场地时请注意即要方便格宾的组装、搬运,又要不影响现场其它作业内容的实施。
(2)打开成捆包装的格宾,取出一个完整的格宾单元,用钳子等工具或人工脚踩等方式校正弯曲、变形的部份。
需注意以下几方面:格宾面板之间的折痕弯曲;4m长格宾对折时中间的折痕;搬运过程中由于操作不当所产生的弯曲变形。
(3)立起隔板及前后面板,用边缘钢丝延长段固定各角点,确保格宾上部边缘在同一水平面上,所有竖直隔板及面板均应垂直于底板。
(4)最后用长钢丝绞合所有竖直相邻边缘,注意按间隔30公分一道点绞进行绞合(见图1);图1 单圈-双圈-单圈绞合示意组图(5)用于转弯段的格宾,绞合时注意搭接重合面的竖直面板无需绞合,可考虑取下该面板或者折放到底板上。
组装格宾的原则:形状规则、绞合牢固、所有竖直面板上边缘在同一水平面上并且确保盖板边缘能够与面板上端水平边缘绞合。
3.2格宾摆放、链接(1)进行格宾摆放操作前,先放线以确定出格宾摆放的位置,检查地基倾斜度是否达到要求(格宾挡墙的倾角一般为6°,即地基的坡比为1:10,根据设计要求而定)。
格宾石笼施工指南

格宾石笼施工指南(详细版)施工®织准备测量放样石料装填是台阶安装土工包播枝、第榊I植被闭合盖子1墙后铺设土工布回填土*压实1施工兜毕二、格宾简介格宾石笼是由特殊防腐处理的低碳钢丝经机器编织成的六边形双绞合钢丝网,在工厂做成符合工程要求的网箱结构,其具有更优于EN标准中所述网箱的力学性能。
在施工现场用石料填充格宾,用于建造如挡墙、河道固脚以及堤堰等结构,其结构具有柔性、透水性及整体性等特点。
做成网箱的钢丝需满足抗拉强度、延伸率、最小镀层量、镀层的附着性几项指标以及覆塑层的色度、比重、硬度、抗拉强度、断裂延伸率应等几项指标均应符合设计要求。
具体详见技术文件。
本文旨在详细阐述格宾的安装过程以及控制要点,对主要材料要求、前期的施工准备,后期的检验标准等内容不做详细阐述,需要时请查看其它文件。
、施工要点控制格宾组装(1)此步骤需安排在一块平整坚硬的场地上开展作业,选择场地时请注意即要方便格宾的组装、搬运,又、施工流程图格宾施工指南1组装格宾石料准备基础开挖软弱地基婕格宾摆放要不影响现场其它作业内容的实施。
(2)打开成捆包装的格宾,取出一个完整的格宾单元,用钳子等工具或人工脚踩等方式校正弯曲、变形的部份。
需注意以下几方面:格宾面板之间的折痕弯曲;4m长格宾对折时中间的折痕;搬运过程中由于操作不当所产生的弯曲变形。
(3)立起隔板及前后面板,用边缘钢丝延长段固定各角点,确保格宾上部边缘在同一水平面上,所有竖直隔板及面板均应垂直于底板。
(4)最后用长钢丝绞合所有竖直相邻边缘,注意按间隔10- 15cm双圈—单圈—双圈进行绞合(见图1);图1 单圈一双圈一单圈绞合示意组图(5)用于转弯段的格宾,绞合时注意搭接重合面的竖直面板无需绞合,可考虑取下该面板或者折放到底板上。
组装格宾的原则:形状规则、绞合牢固、所有竖直面板上边缘在同一水平面上并且确保盖板边缘能够与面板上端水平边缘绞合。
格宾摆放、链接(1)进行格宾摆放操作前,先放线以确定出格宾摆放的位置,检查地基倾斜度是否达到要求(格宾挡墙的倾角一般为6°即地基的坡比为1 : 10,根据设计要求而定)。
格宾石笼施工方案

格宾石笼施工方案格宾石笼是一种常用于土石工程的护坡和护岸材料,它能有效地抵御水流和土壤的冲刷侵蚀,保护土石结构的稳定性和安全性。
本文将为您介绍一种常见的格宾石笼施工方案,帮助您更好地了解和掌握这一施工技术。
1. 施工前准备工作在正式进行格宾石笼施工前,需要进行一系列的准备工作。
首先,对施工现场进行勘察,了解地形地貌和地质情况,确定施工参数。
其次,确定石笼的规格和尺寸,根据不同的工程要求选择合适的石笼规格。
最后,准备施工所需的工具和材料,如石笼网、钢丝、扣件、石头等。
2. 格宾石笼的组装格宾石笼的组装是施工的重要一环。
首先,在施工地点铺设一层厚度适当的防护层,以防止土壤的侵蚀。
然后,将石笼网展开,按照设计要求进行剪切和折叠,使其形成一个箱体。
接下来,使用扣件将石笼网的边缘牢固连接起来,确保其结构的牢固性和稳定性。
在组装过程中,应注意检查石笼网是否有破损和松动的现象,及时修复和调整。
3. 格宾石笼的填充格宾石笼的填充是施工的关键步骤之一。
首先,选择符合设计要求的石头,根据石笼的尺寸进行合理搭配和组织。
其次,将石头逐层填充到石笼中,每层高度一般不超过30cm,并采取合适的压实措施,如用锤子轻轻敲打石头,确保填充的石头紧密结实,不易松动。
在填充过程中,应注意均匀分布和适度压实,以防止局部过厚或过薄的情况发生。
4. 格宾石笼的连接格宾石笼之间的连接是施工的另一个重要环节。
通过连接多个石笼,可以形成一个整体的护坡或护岸结构,提高其稳定性和安全性。
连接主要通过扣件和钢丝完成。
首先,将扣件固定在石笼之间,使用钢丝将其牢固连接起来,并适当调整扣件的位置和角度,以确保连接处的牢固性和稳定性。
在连接过程中,应注意钢丝的拉力和扣件的牢固性,以防止开裂和松动的问题。
5. 格宾石笼的维护格宾石笼的维护工作是施工完成后必不可少的一项工作。
定期巡视和检查石笼的状态,如有石笼变形、松动或破损的情况应及时修复和处理。
在维护过程中,还应注意清理石笼周围的杂物和垃圾,保持石笼的通风透水性和护坡护岸的功能。
格宾网笼石施工施工方案[1]1
![格宾网笼石施工施工方案[1]1](https://img.taocdn.com/s3/m/4fae6f0e326c1eb91a37f111f18583d048640f78.png)
格宾网笼石施工施工方案
一、施工准备
1.确定施工现场:选择坚固平整的地基,避免有障碍物。
2.准备材料:格宾网、笼石、绳索、吊车等。
3.确定施工人员:分工明确,提前进行安全培训。
二、施工步骤
1. 布置现场
•清理施工区域,确保施工现场无杂物。
•搭建起重设备,确保安全操作。
2. 安装笼石
1.确定笼石安装位置,根据设计图纸摆放笼石。
2.将笼石吊装到指定位置,使用绳索进行固定。
3. 安装格宾网
1.清理格宾网,确保没有杂物。
2.根据设计要求,铺设格宾网,连接各部分。
4. 校验施工质量
•检查笼石和格宾网的安装质量,确保符合设计要求。
•进行强度和稳定性测试,确保施工质量。
三、施工注意事项
•施工过程中严格遵守安全规范,做好防护工作。
•建立施工日志,记录施工过程和质量。
•完成施工后对施工现场进行清理,保持整洁。
四、施工总结
格宾网笼石施工施工方案的实施需要严格按照设计图纸和规范进行操作,保证
施工的质量和安全。
通过合理的施工准备、步骤和注意事项,可以有效地完成施工任务。
在施工过程中,要注意团队协作,确保施工进度,最终实现施工质量的合格。
格宾石笼施工步骤

格宾石笼施工步骤
1. 场地准备:清理施工现场,确保地面平整,并根据设计图纸和要求划定石笼的布放位置。
2. 石笼网的加工:根据设计要求,将石笼网的卷材切割成所需的尺寸。
3. 石笼网的组装:将切割好的石笼网按照设计要求进行组装,使其形成格宾石笼的形状。
一般情况下,石笼网的组装采用钢丝环扣或者焊接的方式固定。
4. 石笼填充:将经过组装的石笼网放入到预定的位置,开始填充石头或其他适当的填料。
填充石头时,要注意石头的大小均匀,尽量排除大块的碎石,使填充物间的空隙均匀分布。
5. 石笼固定:在填充好的石笼上方增加一层加固层,一般采用混凝土,可以根据实际情况选择其他固定方式。
加固层的目的是为了增加石笼的稳定性和耐久性。
6. 完工验收:施工完成后,对石笼进行检查和验收,确认施工质量合格,符合设计要求。
注意事项:
1. 在施工过程中,要注意人员的安全,特别是在悬崖边或者高空作业时,必须要有安全防护措施。
2. 施工过程中要严格按照设计要求进行施工,避免石笼网的断裂或者填充物的不均匀现象。
3. 施工完成后,要进行定期的维护和检查,及时修复石笼网的损坏或者填充物的塌陷问题,以保证石笼的稳定性和使用寿命。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
格宾石笼施工指南(详细版)
格宾施工指南
一、施工流程图
二、格宾简介
格宾石笼是由特殊防腐处理的低碳钢丝经机器编织成的
六边形双绞合钢丝网,在工厂做成符合工程要求的网箱结构,
其具有更优于EN标准中所述网箱的力学性能。
在施工现场用
石料填充格宾,用于建造如挡墙、河道固脚以及堤堰等结构,
其结构具有柔性、透水性及整体性等特点。
做成网箱的钢丝需满足抗拉强度、延伸率、最小镀层量、
镀层的附着性几项指标以及覆塑层的色度、比重、硬度、抗拉
强度、断裂延伸率应等几项指标均应符合设计要求。
具体详见
技术文件。
本文旨在详细阐述格宾的安装过程以及控制要点,对主要材料要求、前期的施工准备,后期的检验标准等内容不做详细阐述,需要时请查看其它文件。
三、施工要点控制
格宾组装
(1)此步骤需安排在一块平整坚硬的场地上开展作业,选择场地时请注意即要方便格宾的组装、搬运,又
要不影响现场其它作业内容的实施。
(2)打开成捆包装的格宾,取出一个完整的格宾单元,用钳子等工具或人工脚踩等方式校正弯曲、变形的
部份。
需注意以下几方面:格宾面板之间的折痕弯曲;4m长格宾对折时中间的折痕;搬运过程中由于操作不当所产生的弯曲变形。
(3)
(4)立起隔板及前后面板,用边缘钢丝延长段固定各角点,确保格宾上部边缘在同一水平面上,所有竖直隔板及面板均应垂直于底板。
最后用长钢丝绞合所有竖直相邻边缘,注意按间隔10-15cm双圈-单圈-双圈进行绞合(见图1);
图1单圈-双圈-单圈绞合示意组图
(5)用于转弯段的格宾,绞合时注意搭接重合面的竖直面板无需绞合,可考虑取下该面板或者折放到底板
上。
组装格宾的原则:形状规则、绞合牢固、所有竖直面板上边缘在同一水平面上并且确保盖板边缘能够与面板上端水平边缘绞合。
格宾摆放、链接
(1)进行格宾摆放操作前,先放线以确定出格宾摆放的位置,检查地基倾斜度是否达到要求(格宾挡墙的倾角一般为6°,即地基的坡比为1:10,根据设计要求而定)。
(2)将组装好的格宾按照一定的要求紧密整齐地摆放在恰当的位置上。
碰到需要拐角及弧形处理时,通过裁剪或者重叠进行处理。
(3)用一定长度的绞合钢丝将左右相邻格宾及上下层的格宾链接在一起。
绞合严格按照间隔10~15cm单
圈-双圈-单圈进行绞合,绞合1m长的边缘采用~长的绞合钢丝,且每根的绞合长度不超过1m;
格宾摆放原则:摆放时应面(板)对面(板)、背(板)对背(板);尽量将边板一侧朝向面墙;摆放好的格宾外轮廓线应该整齐划一,边缘链接、绞合紧密。
石料装填
(1)石料根据当地实际情况,可选择卵石或者片石、块石,石料的粒径需符合设计要求,特殊情况下可以选择格宾网箱四周装填大石料,中间装填适量的小石料。
装填方式可以采用人工装填,也可采用半人工半
机械化进行装填作业。
(2)面墙部分施工是关系到格宾挡墙整体外观效果的关键,需选用表面平整、粒径适宜且粗细均匀的石料,按照干砌片石的标准进行摆放;
图2不同石料装填面墙效果展示组图(卵石、片石)
(3)为防止格宾面墙的面板受压鼓出及装填导致隔板弯曲采取以下三种措施:
防止面墙鼓出、隔板弯曲措施
装填时面墙前用方格面板固定
石料装填分层、分级进行
每立方格宾面墙单元加4根拉筋钢丝
措施一:在格宾前面板绑上一个由长木板做成的方格面板,用钢丝固定使其紧靠格宾面板,装填完以后可
移动到其它位置进行安装;
图3方格面板示意组图
措施二:1m高格宾分三层装填,并且往各个方向的格宾单元逐级递推,也就是说,相邻两格宾单元填石高
度相差不超过33cm;
措施三:靠面墙方框内每装填满三分之一就安装两根加固钢丝(每根长度),中间用小木棒或细长石
块绕转钢丝,把握松紧尺度:既要避免过于松弛而达不到预期的拉紧效果又要防止太紧而导致面墙向内凹陷。
图4分层装填示意图图5拉筋钢丝布置及操作方式
(4)考虑到石头沉降,填充石头要有的超高,并且要对上表面进行平整,尽量减小空隙率;
石料装填原则:石料的装填要求密实,面墙平整。
闭合盖板作业
(1)绞合盖子之前,检查石料是否装填饱满,上表面是否平整;对格宾箱外轮廓进行检查,对一些弯曲变形、隔板上边缘下埋、表面不平整等不符合施工要求的地方进行校正,可用钢签进行纠正。
图6盖板绞合操作示意组图
(2)用一定长度的绞合钢丝将盖板与竖直面板、隔板的上边缘链接在一起。
绞合严格按照间隔10~15cm单圈-双圈-单圈进行绞合,绞合1m长的边缘采用~长的绞合钢丝,且每根的绞合长度不超过1m;
相邻网箱单元的两条端板上边缘及两条边缘需绞合在一起。
盖板绞合作业原则:所有的边缘需绞合到位,所有绞合边缘成一直线,而且绞合点的几根边缘钢丝紧密靠拢。
