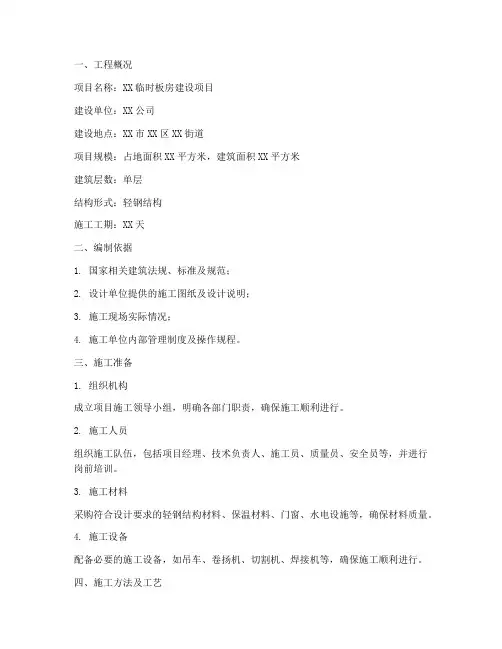

项目部板房施工方案
板房工程施工方案范本

一、工程概况项目名称:XX临时板房建设项目建设单位:XX公司建设地点:XX市XX区XX街道项目规模:占地面积XX平方米,建筑面积XX平方米建筑层数:单层结构形式:轻钢结构施工工期:XX天二、编制依据1. 国家相关建筑法规、标准及规范;2. 设计单位提供的施工图纸及设计说明;3. 施工现场实际情况;4. 施工单位内部管理制度及操作规程。
三、施工准备1. 组织机构成立项目施工领导小组,明确各部门职责,确保施工顺利进行。
2. 施工人员组织施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等,并进行岗前培训。
3. 施工材料采购符合设计要求的轻钢结构材料、保温材料、门窗、水电设施等,确保材料质量。
4. 施工设备配备必要的施工设备,如吊车、卷扬机、切割机、焊接机等,确保施工顺利进行。
四、施工方法及工艺1. 施工流程(1)基础施工:平整场地,开挖基槽,铺设排水管道,浇筑混凝土基础;(2)钢结构安装:搭建钢柱、钢梁,焊接固定,安装屋面板、墙体板;(3)保温隔热施工:安装保温材料,涂抹保温层;(4)门窗安装:安装门窗,调试开关;(5)水电安装:铺设水电线路,安装水电设施;(6)室内外装饰:铺设地板,刷涂料,安装照明灯具等。
2. 施工工艺(1)基础施工:采用C20混凝土浇筑,基础厚度不小于150mm;(2)钢结构安装:采用高强度螺栓连接,确保结构稳定性;(3)保温隔热施工:选用符合国家标准的保温材料,施工质量符合设计要求;(4)门窗安装:选用符合国家标准的门窗,确保密封性能;(5)水电安装:按照设计要求,合理布局水电线路,确保水电设施安全可靠。
五、质量控制措施1. 材料质量控制:严格筛选材料供应商,确保材料质量符合设计要求;2. 施工过程质量控制:加强施工过程中的监督检查,确保施工质量;3. 成品保护:在施工过程中,做好成品保护工作,避免损坏。
六、安全文明施工措施1. 施工现场安全:严格按照国家有关安全生产法律法规,加强施工现场安全管理;2. 施工文明:加强施工现场文明施工管理,保持施工现场整洁;3. 环境保护:做好施工现场环境保护工作,减少施工对周边环境的影响。

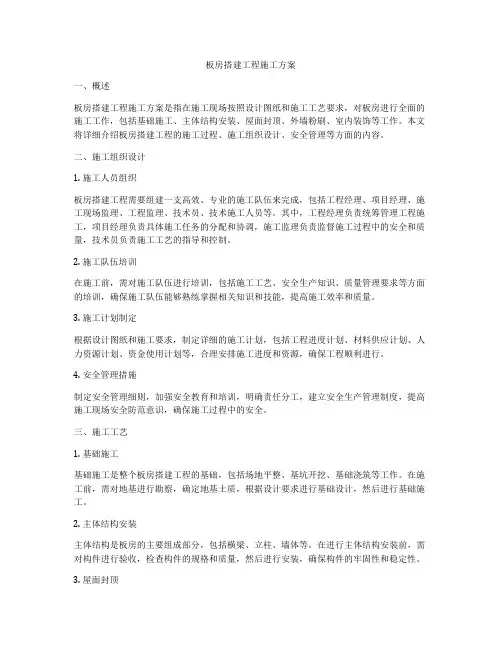

板房搭建工程施工方案

板房搭建工程施工方案一、概述板房搭建工程施工方案是指在施工现场按照设计图纸和施工工艺要求,对板房进行全面的施工工作,包括基础施工、主体结构安装、屋面封顶、外墙粉刷、室内装饰等工作。
本文将详细介绍板房搭建工程的施工过程、施工组织设计、安全管理等方面的内容。
二、施工组织设计1. 施工人员组织板房搭建工程需要组建一支高效、专业的施工队伍来完成,包括工程经理、项目经理、施工现场监理、工程监理、技术员、技术施工人员等。
其中,工程经理负责统筹管理工程施工,项目经理负责具体施工任务的分配和协调,施工监理负责监督施工过程中的安全和质量,技术员负责施工工艺的指导和控制。
2. 施工队伍培训在施工前,需对施工队伍进行培训,包括施工工艺、安全生产知识、质量管理要求等方面的培训,确保施工队伍能够熟练掌握相关知识和技能,提高施工效率和质量。
3. 施工计划制定根据设计图纸和施工要求,制定详细的施工计划,包括工程进度计划、材料供应计划、人力资源计划、资金使用计划等,合理安排施工进度和资源,确保工程顺利进行。
4. 安全管理措施制定安全管理细则,加强安全教育和培训,明确责任分工,建立安全生产管理制度,提高施工现场安全防范意识,确保施工过程中的安全。
三、施工工艺1. 基础施工基础施工是整个板房搭建工程的基础,包括场地平整、基坑开挖、基础浇筑等工作。
在施工前,需对地基进行勘察,确定地基土质,根据设计要求进行基础设计,然后进行基础施工。
2. 主体结构安装主体结构是板房的主要组成部分,包括横梁、立柱、墙体等。
在进行主体结构安装前,需对构件进行验收,检查构件的规格和质量,然后进行安装,确保构件的牢固性和稳定性。
3. 屋面封顶屋面封顶是板房搭建工程的重要环节,包括屋面防水、保温、防火等工作。
在进行屋面封顶前,需对屋面进行防水处理,确保屋面的密封性和耐久性,然后进行保温和防火处理,提高板房的保温性能和防火性能。
4. 外墙粉刷外墙粉刷是板房的装饰工作,可增加板房的美观性和防护性。
工程施工板房方案

工程施工板房方案一、项目概述随着国家基础设施建设的不断发展和城市化进程的加快,工程施工板房作为一种临时搭建的建筑形式,受到越来越多的关注和应用。
本项目拟建设一座工程施工板房,在施工期间提供办公、居住、休息等功能,为施工人员提供一个合适的工作和生活环境。
二、建设内容本项目计划建设一座规模适中的工程施工板房,包括办公区、生活区和休息区。
办公区主要用于施工管理、工作会议等,生活区提供简易的住宿和生活设施,休息区用于员工休息和放松。
三、选址分析工程施工板房选址应尽量靠近施工现场,方便施工管理和人员进出。
同时要考虑到交通便利、环境优美等因素,确保施工人员的生活和工作质量。
四、设计方案(一)建筑结构:工程施工板房建筑结构以钢结构为主,保证建筑的稳定性和安全性。
(二)外观设计:外观设计简洁大方,突出实用性和功能性,体现现代化的建筑风格。
(三)功能分区:办公区设有办公室、会议室等设施,生活区包括宿舍、餐厅、浴室等,休息区设置有休息室、娱乐设施等。
(四)设施配备:为了满足施工人员的生活和工作需求,工程施工板房将配备完善的生活设施和办公设备,如空调、电视、冰箱等。
五、施工流程(一)施工准备:确定施工队伍和施工计划,采购所需材料和设备。
(二)基础施工:进行地基处理和基础浇筑工作。
(三)主体施工:按照设计方案进行主体结构的建造,包括钢结构搭建、外墙装饰等。
(四)内部装修:进行内部装修工作,包括电气、水暖等设施的安装。
(五)设备调试:完成设施的调试和验收工作,确保各项设施正常运行。
六、安全管理工程施工板房建设过程中,应严格遵守安全管理规定,确保施工人员的人身安全,避免意外事故的发生。
施工现场应设立安全警示标识,定期进行安全检查和培训。
七、环保措施在工程施工板房建设过程中,应注意节约能源、减少污染,避免对环境的影响。
合理使用资源,减少废弃物的产生,促进可持续发展。
八、总结工程施工板房作为一种重要的施工设施,为施工人员提供了一个舒适、方便的工作和生活环境,有利于施工进度的顺利推进。
板房安装施工方案(通用5篇)精选全文

可编辑修改精选全文完整版板房安装施工方案板房安装施工方案(通用5篇)为保障事情或工作顺利开展,时常需要预先制定方案,方案是书面计划,是具体行动实施办法细则,步骤等。
那么我们该怎么去写方案呢?下面是小编帮大家整理的板房安装施工方案(通用5篇),欢迎阅读,希望大家能够喜欢。
板房安装施工方案1一、工程概况太平洋海工员工生活区活动板房是一种以轻钢为骨架,彩色钢板覆面聚乙烯泡沫夹心复合板为围护材料,预制模板为楼板构件采用螺栓连接的构筑物,二层楼结构。
因实际情况6-9楼将进行拆除,现只对1-5楼进行修复。
经现场查看1-5楼损坏情况较轻,只有部分钢骨架锈蚀和部分楼板烂塌,计划修复施工工期5天。
二、施工方法及技术要求1.1施工前准备1.2.1施工人员熟悉现场情况技术规范,以及各种技术条件。
1.2.2施工用的各种干刷,卷尺,电锯等工具的准备。
1.2.3安全交底。
1.2备料油漆、木板具有合格证,在使用有效期内,型号符合要求。
1.3施工工艺1.3.1钢结构腐蚀修复施工根据现场情况确定施工工艺:除锈、基面清理----底漆涂装----防火漆涂装----面漆涂装----检查验收。
1、除锈、基面清理:先将需涂装部位的铁锈、旧漆膜、油污、尘土等杂物清理干净,用干刷、干净的抹布或通过压缩空气的办法将钢材表面的灰尘清除干净,再进行油漆涂刷。
2、底漆涂装:溶剂型环氧富锌底漆2道,漆膜厚度80μm。
在基面清理不超过4-6小时内清理除尘,涂刷底漆。
控制油漆的粘度、稠度、稀度,兑制时应充分的搅拌,使油漆色泽、粘度均匀一致。
除有特殊要求外,施工的环境温度宜为5~38℃,相对湿度不大于85%。
涂料开桶前,应充分摇匀。
开桶后原漆应不存在结皮、结块、凝胶等现象,有沉淀应能搅起,使油漆色泽、粘度均匀一致。
调整粘度必须使用专用稀释剂,如需代用,必须经过试验。
刷第一层底漆时涂刷方向应该一致,接槎整齐,刷漆时应采用勤沾、短刷的原则,防止刷子带漆太多而流坠。
样板房工程施工方案

一、工程概况1. 工程名称:XX项目样板房工程2. 工程地点:XX市XX区XX街道XX号3. 工程规模:总建筑面积约2000平方米,地上三层,地下二层4. 工程结构:钢筋混凝土框架结构5. 工程内容:样板房主体结构、装饰装修、机电安装、绿化景观等二、施工组织设计1. 施工单位:XX建筑有限公司2. 监理单位:XX监理有限公司3. 设计单位:XX设计院三、施工方案1. 施工进度安排(1)前期准备:2个月(2)主体结构施工:3个月(3)装饰装修施工:4个月(4)机电安装施工:2个月(5)绿化景观施工:1个月(6)竣工验收:1个月2. 施工方法(1)主体结构施工采用钢筋混凝土框架结构,按照设计图纸进行施工。
模板采用钢模板,支撑体系采用满堂红支撑体系。
钢筋绑扎采用机械绑扎,混凝土浇筑采用泵送混凝土。
(2)装饰装修施工1)墙面:采用腻子、乳胶漆进行墙面处理,墙面平整度达到国家相关标准。
2)地面:采用瓷砖、木地板等材料进行地面处理,地面平整度达到国家相关标准。
3)顶面:采用石膏板、铝扣板等进行吊顶,吊顶平整度达到国家相关标准。
4)门窗:采用断桥铝门窗,安装牢固,密封性能良好。
(3)机电安装施工1)给排水:采用PP-R管材,管道安装符合国家相关标准,确保水压、水量满足使用要求。
2)电气:采用国标电线电缆,线路敷设符合国家相关标准,确保用电安全。
3)暖通:采用风机盘管、新风系统等设备,保证室内空气质量。
(4)绿化景观施工1)绿化:采用优质苗木,确保成活率。
2)景观:按照设计图纸进行施工,打造美观、实用的景观效果。
3. 施工质量保证措施(1)严格按照国家相关标准和规范进行施工。
(2)加强施工过程控制,确保工程质量。
(3)加强施工人员培训,提高施工技能。
(4)加强施工现场管理,确保施工安全。
四、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。
2. 加强施工人员安全教育,提高安全意识。
3. 严格执行施工现场文明施工制度,保持施工现场整洁。
施工方案:活动板房

施工方案:活动板房1. 项目概述本施工方案旨在提供关于活动板房施工的具体指导,以确保施工过程的顺利进行,并最终交付符合规定标准的合格产品。
活动板房是一种临时性建筑,广泛应用于建筑工地、自然灾害临时安置、临时办公室等领域。
它具有安装快捷、拆卸方便、多次循环利用等特点。
2. 施工准备2.1 施工材料- 活动板房组件:包括房架、墙体、顶棚等。
- 连接件和固定件:确保板房结构的稳定性和安全性。
- 装修材料:如地面板、隔断、墙面装修板等。
- 电器设备:包括照明、插座、开关等。
- 其他配件:如门、窗、通风设备等。
2.2 施工工具与设备- 电钻、扳手、螺丝刀等手动工具。
- 吊车、叉车等运输和吊装设备。
- 测量仪器:如卷尺、水平仪等。
- 焊接设备:如电焊机、气焊机等(如需焊接)。
2.3 施工人员- 施工队伍应具备相应的专业技能和经验。
- 施工前应进行技术培训和安全教育。
- 明确施工队伍的职责分工。
3. 施工流程3.1 施工前的准备工作- 场地的平整和清理:确保施工场地地面平整、无障碍物。
- 基础的施工:根据活动板房的设计要求,施工合适的基础。
- 组件的检查:检查所有组件是否完好无损,符合设计要求。
3.2 活动板房的组装- 房架的搭建:先组装房架,确保垂直和水平度的准确。
- 墙体的安装:按照设计要求,安装墙体,确保墙体垂直和密封。
- 顶棚的安装:安装顶棚,确保顶棚的稳定性和防水性能。
- 连接件和固定件的安装:安装连接件和固定件,确保整个结构的安全性。
3.3 内部装修- 地面板的铺设:铺设地面板,确保平整和牢固。
- 隔断和装修板的安装:安装隔断和墙面装修板,确保美观和实用。
- 电器设备的安装:安装照明、插座、开关等,确保电路的安全性。
3.4 功能性测试- 防水测试:进行防水测试,确保活动板房的防水性能。
- 通风测试:测试通风设备的工作状态,确保室内空气流通。
4. 施工安全与质量控制4.1 施工安全- 制定详细的安全操作规程,并进行安全教育和培训。
施工临时双坡型活动板房施工方案

施工临时双坡型活动板房施工方案一、项目概况:本项目是施工一座临时双坡型活动板房,用于临时住宿或办公等场所。
板房结构主要由钢结构和轻质夹芯板构成。
本施工方案旨在确保施工安全、提高施工效率和质量。
二、施工组织:1.施工人员:本项目施工人员包括项目经理、施工队长、钢结构工、轻质夹芯板安装工、电工、水电工等。
2.施工管理:项目经理负责施工组织、协调各方工作,施工队长负责具体的施工操作。
施工期间严格执行施工安全规范和质量要求,每天进行安全交底和施工现场检查。
3.施工设备:本项目所需设备包括吊车、叉车、起重机等。
三、施工工艺:1.地基准备:对施工现场进行清理和平整,确保地基平整、无杂物。
根据设计要求,进行基础布置和浇筑。
2.钢结构安装:将钢结构按照图纸要求进行加工和切割,然后进行现场焊接和组装。
首先安装主梁和次梁,然后安装墙柱和屋顶梁。
每个零部件的安装都要进行检查,确保连接紧固牢固。
3.轻质夹芯板安装:先将轻质夹芯板按照图纸要求进行切割和加工,然后进行现场安装。
先安装屋顶板,在主梁和次梁上固定好,然后安装墙板,固定在墙柱上。
每块夹芯板的安装都要进行检查,确保无缝隙并且结构牢固。
4.屋面处理:屋面处理是为了加强防水和保温效果。
在夹芯板上覆盖一层防水卷材,然后进行防水处理,确保防水层牢固可靠。
5.防火处理:为了增加防火性能,可以在墙板和屋面板上喷涂防火涂料,达到阻燃的效果。
6.安装门窗:根据设计要求,将门窗安装在墙板上,并进行调整和固定。
7.内外装饰:根据设计要求进行内外装饰的施工,如地面铺装、墙面涂料、天花板装饰等。
8.电气和水电安装:根据设计图纸布置电缆和管道,安装灯具、插座、水龙头等。
9、清理和验收:施工完成后,进行清理工作。
同时进行验收,确保施工质量符合设计要求。
四、施工安全:1.施工现场必须按照相关规定进行围挡和标志,确保施工现场的安全。
2.施工人员必须穿戴好安全装备,如安全帽、安全鞋等。
3.施工过程中必须进行安全交底和施工技术交底,每天进行现场检查。
工程施工板房方案

工程施工板房方案第一章绪论1.1 项目概况本工程是某地新建工地施工项目,为了提供方便的工程办公环境和生活条件,需要搭建临时施工板房。
本方案旨在提供一种经济、环保、安全、舒适、快捷的板房方案,满足工程施工需要。
1.2 项目背景及意义随着城市建设和基础设施建设的不断推进,施工现场临时办公、生活的需求也越来越大。
搭建合理的板房,能够提高工人的工作效率,改善施工环境,保障工程质量。
因此,设计和搭建一套适合该工地的板房方案具有积极的意义。
1.3 编制依据本方案按照《临时建筑规范》(GB50096-2011)的规定进行编制,同时结合实际施工需要和环保节能的要求,提出合理的设计和搭建方案。
1.4 编制目的本方案的编制旨在为该工程提供一套合理的、经济的、安全的施工板房方案,满足施工需要,提供良好的施工办公和生活条件。
第二章项目概况2.1 项目名称:某工地施工板房方案设计2.2 项目地点:XX市XX区XX街XX号2.3 拟建板房数量:5套2.4 拟建板房面积:每套面积40平方米2.5 施工范围:工地办公区域第三章设计方案3.1 材料选择板房主要由钢结构和夹芯板组成,可以选择符合国家标准的环保板材,具有良好的节能、隔热和防火性能,符合施工板房使用要求。
3.2 结构设计板房结构采用钢结构设计,灵活、牢固、方便拆卸重复使用,符合施工现场的需要。
3.3 建筑设计板房设计采用简约实用的风格,满足办公、生活的基本需要,同时注重良好的采光和通风条件。
3.4 设备配置根据施工需要,每套板房配置办公桌椅、空调、照明设备、消防设备、卫生间等,并提供必要的生活设施。
3.5 环保节能设计板房设计应符合国家节能环保的要求,合理利用自然资源,提高能源利用率,减少对环境的污染。
第四章施工方案4.1 现场布置板房应设置在施工场地的一侧,保证施工作业的顺利进行,同时要充分考虑采光、通风和消防安全的要求。
4.2 基础施工根据板房设计要求,进行基础施工,确保板房稳固、牢固。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目部板房施工方案.项目部板房施工方案一、项目部驻地选址项目部驻地设在油田互通A匝道右侧、油田村李村自然村西面,紧邻新改建S355省道。
该地块地势平坦,距离山体约600m,不存在遭受泥石流、塌方、滑坡等地质灾害的风险;原地面高于附近河道常水位约2.5m、高于S355省道边沟约1.2m,具有很好的排水通道和出水口,避免了遭遇水灾的风险;距离拟建项目部最近的高压线约有60m ,满足电网安全距离的要求。
同时交通便利,水、电、通讯线路接入方便。
目前该地块已经过具有相应资质的专业评估单位的安全风险评估,评估报告已经出具(详见附件),能够满足项目部驻地建设安全的要求。
二、项目部驻地总体布局1、项目部驻地总体规划面积10000m2,其中办公区占地面积约3500m2,生活区占地面积4200m2,停车区占地面积400m2,试验室占地面积800m2,绿化面积1100m2。
院内场地采用15cm 厚C25 砼硬化,并在场区道路下加铺10cm 厚碎石垫层。
在项目部场地四周设置50×50cm 排水沟,排水沟出水口设置两级沉淀池,经沉淀池沉淀后排放。
2、项目部按独门独院设计,四周围墙采用铁栅栏围栏,办公楼位于场地中间靠前位置,坐东北方朝西南方,靠近S355省道,正对办公楼位置设院子大门,在门口设置保卫室,安排专人全天24小时值守。
3、项目部驻地办公、生活用房采用自建活动板房,活动板房统一采用红色彩钢板屋顶、白色墙面、蓝色窗框。
项目部办公区、会议页 19 共页 2 第室、试验室、宿舍用房均采用单层活动板房。
项目办公区按U形布置,正面和右侧设办公室,左侧设会议室和接待室,办公用房西侧设试验室(试验室两栋活动板房面对面布置,形成独立院子,同时与办公用房间留8m宽通道),办公楼门厅正前方设置旗杆,旗杆两侧设置椭圆形花坛。
办公楼后面设置项目部管理人员宿舍和食堂,食堂在宿舍的西侧(相距约20m),宿舍与办公楼平行布置,宿舍采用4排单层活动板房搭建。
4、旗杆基础采用“L”型基座,基座正面向后倾斜30度,斜面镶贴“江西省路桥”五个铜字,基座背面设置5个台阶,基座用砖砌筑、红色大理石镶面,基座顶面树立三根旗杆,中间悬挂“国旗”、左侧“广东路桥建设”、右侧“江西省路桥”三面旗帜。
5、在靠近项目部驻地、预制场、重点工点公路处,主要工点出入口搭建彩门,拐弯道口设蓝框红底白字指向标牌。
彩门净高7m、净宽不少于3.5m,采用钢架结构,彩门顶部要写明建设单位全称(蓝底白字),两边要书写简练的标语(蓝底白字)。
7、项目部办公和生活用电计划从附近的高压电网接入,配备一台400KVA 变压器与钢筋加工厂、砼拌和站共有。
生活用水从附近村庄的自来水管网接入。
生产用水计划从附近的河道用水泵抽取(河水为山泉水,上游无工厂和企业)。
生产、生活污水应按要求经过处理后才能排放。
生产、生活垃圾按指定地点进行堆放,按要求进行无害化处理,严禁乱扔乱弃。
页 19 共页 3 第三、项目部办公区设置1、办公室布置项目部组织机构配置为:项目经理、项目总工、副经理等主要管理层,下设工程部、质检部、安全部、合约部、机料部、财务部、试验室、综合办公室等六部二室。
按照人均办公面积8m2的要求,办公室计划分别设置项目经理室、总工室、项目副经理室、工程部、财务部、合约部、综合办公室、安全部、质检部、机料部、征迁协调办公室、档案资料室、会议室。
总办公面积为820m2。
2、会议室会议室设在办公楼一楼,会议室面积150m2,确保能同时容纳60人开会;房顶净高2.8m,并选用阻燃材料;门窗齐全,设置2扇向外开启的大门,确保会议室通风良好,并配备3台大功率空调,做好防暑降温工作。
会议室内配备会议桌和椅子、电子显示屏、投影仪、话筒等常用会议设施和1m2 的写字板。
室内墙面黏贴项目部组织机构图,安全、质量、环保保证体系、水保保证体系,线路平、纵面缩图,施工总平面图,形象进度图,项目管理方针和管理目标。
3、试验室试验室设置在项目部办公楼后面。
试验室占地面积800m2,功能页 19 共页 4 第室面积412m2,其中标养室面积48m2。
内设主任办公室、办公室、资料室、土工室、集料室、水泥室、水泥混凝土室、力学室、样品室、留样室、标养室、储藏室。
试验室内仪器设备布局合理,并根据需要砌筑牢固的试验操作平台,每台仪器设备配备专用的电源插座。
制度及主要操作规程全部上墙,采用蓝底白字、宽60cm×高90cm 的标示牌,挂贴离地(底线)150cm 的悬挂上墙。
试验室内配备4kg 干粉灭火器8 个,灭火沙1 方,铁锹2 把,铁桶2 只。
四、项目部生活用房1、项目管理人员宿舍按2人/间进行配置,每间配备独立卫生间和空调,设置统一的床铺和衣柜,确保室内的整洁和良好的通风;宿舍内的电路要求统一布线,并全部采用PVC管套管保护,设置满足住宿人员使用的插座。
2、食堂包括职工餐厅、操作间、储藏室及招待餐厅。
职工食堂设置大圆桌8张,立式空调2台,电视机1台;招待餐厅设一大一小两个包厢,大包厢可满足15~20人就餐、小包厢可满足10~12人就餐,并配备专用消毒碗柜及立式空调;食堂通风良好、卫生整洁;食堂灶台采用不锈钢整体灶台,炊事员定期体检,持健康证上岗;食堂外设置密闭式泔水桶,及时清运。
3、厕所为通风良好的可冲洗式厕所,设有符合抗渗要求的带盖化粪池。
淋浴房、盥洗室地面使用防滑地砖,使用防水灯具和开关。
页 19 共页 5 第五、项目部驻地安全、环保措施1、安全措施(1)为防止办公用房和宿舍遭受台风影响,对房顶进行必要的加固处理,并采用缆风绳和地锚进行固定。
(2)按要求配备足够的消防器材和消防设施,在办公楼右侧设30m3消防水池一个及消防水泵一台;在办公楼两侧各设置一个2m2消防砂池,每侧各配备3把消防铲和3只消防桶。
(3)由安全部负责对安全设施和设备进行定期检查和维护。
(4)按照临建标准化实施细则的要求,严格控制宿舍长度(每栋不超过36m),每栋间距按大于7m控制,并远离食堂(间距大于15m)和拌和站(距离大于20m)。
2、环保措施(1)生活污水通过管道集中到沉淀池进行过滤,经过净化后再排出。
(2)厕所污水通过集中独立管道,进入化粪池,封闭处理。
(3)项目部配备洒水车,对项目部周边道路和便道进行洒水作业,防止扬尘污染。
六、相关图纸及验算1.项目部驻地平面图页 19 共页 6 第侧立面及生活区平面平面图、2.以项目部生活区二层板房的正立面、布置图:正立面图:平面布置图:页 19 共页 7 第侧立面图:3. 以二层板房结构验算计算书轻钢结构采用彩钢夹芯板,本工程为临时民用住房或办公用房。
钢柱为薄壁矩型方管和角钢组合桁架梁基础为砼基础,件结构组成。
75100承受楼面荷载。
屋面厚彩钢夹芯板,外墙板和隔墙板分别为。
构件间用抽心铆钉和自钻自钉固定,厚彩钢夹芯板,间距3600mm 3.1其设计为荷载值:页 19 共页 8 第(1)屋面:静荷载:0.15KN/㎡(2)屋面:活荷载:0.2KN/㎡(3)基本风压:0.55KN/㎡,地面粗糙度类别B类(4)楼面静荷载:0.75KN/㎡(5)楼面活荷载:2.0KN/㎡(6)结构用钢,钢材强度设计值:抗压,抗拉和抗弯值:215N/mm2抗剪:125N/mm2刨平顶紧后承压:325N/mm2(7)焊缝连接强度设计值(焊接焊条均为E43型)如下:215N/mm2 对接焊缝抗压:对接焊缝抗拉:215N/mm2对接焊缝抗剪:125N/mm2160N/mm2 角焊缝抗压,抗拉,抗剪: C级)连接强度设计值如下:8()普通螺栓(抗拉,抗弯:170N/mm2130N/mm2抗剪:页 19 共页 9 第(9)强度设计值折减系数:单面连接单角钢:0.85;等边角钢:1.0;长边相连的不等边角钢:0.25;薄壁型钢:0.7。
3.2 屋面板验算(1)活动房屋面板均为100厚夹芯板,自重0.15KN/㎡;(2)100厚夹芯板的值:I=194cm4。
I=4.9cm,w=38.8cm3,A=7.8cm2;(3)无檩条的屋面板设计值:屋面为0.5KN/m2。
3.2.1屋面板弯距值验算:活荷载×1.4+静荷载×1.2由(3)得出屋面板的线性荷载值为0.6KN/m →总值0.5KN/m2×1.2m ×1.4+0.15KN/㎡×1.2m×1.2≈1.05KN/mμ=ql/8=1.05KN/m×(6.0m)/8=4.73KN/m∴α=μ/w=4.73KN/m/38.8cm3=12.2KN/cm2∵(α)=21.5KN/cm2>α页 19 共页 10 第∵屋面板的弯距值符合设计值。
3.2.2 屋面板挠度验算:根据《钢结构设计规范》檩条挠度取值 V标=1/1200=3.3cm44/(4EI-ql)×ql )/(384EI)=根据公式V实(547N/cm2×2.06×10(6.0m))/(384× =(5×0.78KN×47N/cm2×194cm4)2.06×10 1.2m194cm4)-(0.78KN×() )/(4×=3.19cm∵V标>V实∴屋面板挠度设计值合理。
3.3 上层墙面板的强度验算(1)根据计算作出墙面板的最大压力为N压=4.493KN上层墙面板夹芯板的设计值为:I=109cm4,I=3.7cm,w=29.1cm3 Φ=0.5,A=7.8c㎡杆件的长细比为L/I=77由于墙面板为硬质砼板,所以杆件的长细比视其为支撑性整体,λ实=77<80 ∴杆件的长细比合理。
(2)上层墙面板的稳定性:页 19 共页 11 第N屈=π2EA/φλ24KN/cm2×7.8c/0.5×772 =π2×2.06×10=68.68KN∵N屈>N实=4.493KN∴上层墙面板的设计值合理3.4 楼面梁(桁架)的验算(1)根据规范计算得出楼面的荷载值2.0KN/m2×1.4+0.75KN/m2×1.2=3.7KN/m2楼面桁架梁其斜缀条为∠25*3角钢焊接,其斜度在40°~70°的范围内,合乎规范。
缀条的设计值为I=0.82cm4,I=0.76cm,w=0.46cm3,∠=500mm,A=1.432cm2λ=I/I=40.65<80∴缀条的长细比合理。
缀条的距离:900/4=225cm<40*1.23∴缀条的间距合理。
页 19 共页 12 第(2)楼面梁(桁架)强度的校核桁架设计值I=2290cm4,I=23.25cm,ω=97.45cm3,A=4.2cm2根据楼面荷载值计算得出楼面桁架的线性荷载值3.7KN/m2×0.9m=3.33KN/m22/8 /8=33.3KN/m×(6.0m)→M=qlM=14.99KN/mō=M/ω=149.90N/cm/97.45cm3=1.53822N/cm2=153.822N/m2(ō)=215N/mm2>153.822N/mm2,所以桁架的强度设计值合理。
