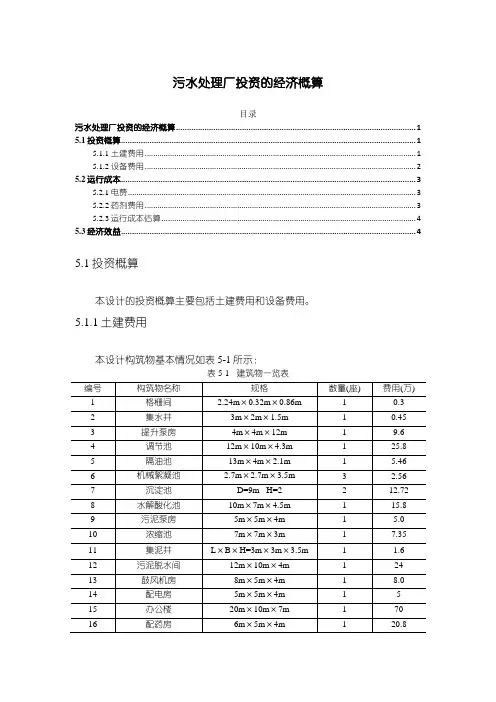

污水处理厂厂工程概预算
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 生产班次和人员安排
污水处理厂规模约3万吨每天,通常需要配备厂长1人,财务2人,2 投资估算
2.1 直接费
2.1.1土建计算
(1)中格栅
a.钢筋混凝土体积
2×(6.4×10.86×0.25×2+10.86×1.3×0.3)=77.97 m3
b.挖方量计算
5.88×4.2×10.86=268.20 m3
(2)细格栅
a.钢筋混凝土体积
2×(1.85×10.38×0.25×2+10.38×1.38×0.3)=27.79 m3(3)旋流沉砂池
a.钢筋混凝土体积
(2.152-1.952)×3.14×2+(1.902-1.502)×3.14×2=13.69 m3(4)配水井
a.钢筋混凝土体积
(4.842-42)×3.14×4.84+3.14×2.242×0.3=120.19 m3
b.挖方量计算
3.14×
4.842×0.63=46.34 m3
(5)厌氧池
11×3.14×0.25×2.2×2=37.99 m3
b.挖方量计算
2×(5.5×5.5×3.14×2.94)=558.51 m3
(6)氧化沟
a.钢筋混凝土体积
2×(3.14×5×6×4×0.25+95×4×5×0.25+24×113×
0.3)=2756.6m3
b.挖方量计算
2×(3×24×1131)=16272 m3
(7)二沉池
a.钢筋混凝土体积
2×(3.14×21.22×0.30+(20.952-20.452)×5.2×0.25)=900 m3
b.挖方量计算
2×(3.14×20.452×5.18)=13604.29 m3
(8)配水集泥井
a.钢筋混凝土体积
(3.14×52×3.22×0.30+(52-4.82)×3.22×3.14×0.25)=77.34 m3
b.挖方量计算
3.14×52×0.52=40.82m3
(8)紫外线消毒池
(2.6×8.3×0.30+8.3×2×2×0.25)×2=29.55 m3
b.挖方量计算
(1.62×2.60×2.1+1.00×2.60×2.1)×2=28.61m3
综合以上数据:
挖方费用:×50=154.28万元
(7)地面建筑为砖混结构,其造价按每平米500元计。
154.28
主要设备材料价格表
另外还要计算机修车间设备费和化验室设备费:
估计:机修设备:20万元,化验设备:20万元
设备安装费用取设备材料费的12%计,则安装费F=155.26×10%=18.63万元
2、污水渠道和管道总费用G
污水渠道和管道材料和施工等总费用按构筑物和建筑物费用的15%计算。
G=697.94×15%=104.69万元。
总投资费用:Y=A+B+C+D+E+F+G=6121.42
3 单位水处理成本估算
3.1 各种费用
3.1.1动力费E1,E2
设备年电耗量为:516.8×24×365=4527168
办公楼,机修间,化验室等用电量,取平均每天100KW:
总耗电量为4563668,每度电以0.7元计;
总耗电成本E1=(4527168+36500)×0.7=319.45万
药剂费:E2每年10万
3.1.2工人工资E3
3.1.3福利E4
每个员工的福利为0.3万元/年,则:
E4=26×0.3=7.8万元
3.1.4折旧提成费E5
E5=S×P(元/年)
式中:S——固定资产总值(基建总投资×固定资产形成率,86%)P——综合折旧提成率,包括基本折旧率与大修费率,一
般采用6.2%
S=(6121.42+329.45+59.78)×0.86=5599.16
所以E5=3.1.5检修维护费E6
×0.01=56万元/年
3.1.6其他费用E7
包括行政管理费、辅助材料费。
E7=(E1+E2+E3+E4+E5+E6)×10%
=(319.45++52++347.15+56)×10%
=792.4×10%=79.24万元/年
3.1.7水综合利用E8
假设每天污水重复利用800吨/天,一年:800×365=29.2万吨每吨按0.8元计,则:
E7=29.2×0.8=23.36万元/年
3.2 单位污水处理成本
319.45++52++347.15+56+79.2423.36
