建筑工地消防演习方案模板
宁夏伊隆建筑工程有限公司阳光城市花园项目部
(消防演练和应急疏散预案)
编制人: 龚晓晖
审核人: 李万虎
审批人: 冯世博
宁夏伊隆建筑工程有限公司
二0一七年四月十八日
宁夏众力房地产开发有限公司
阳光城市花园工程项目
消防演练和应急疏散预案
为进一步加强安全生产工作,认真落实2017年“安全年”活动提出的各项工作任务,有效预防和减少我公司承建的工程项目发生火灾事件,特组织此次建筑工地消防和应急疏散演习。
一、演习目的
检验公司员工及义务消防应急组织应对火
灾的能力,考核日常消防训练,教育的技能和成
效,提高员工灭火、疏散、自救能力和管理者火
场组织、协调、指挥能力,使员工在演习中受
到锻炼和教育,进一步增强消防安全意识,使
预防为主,防消结合的的方针在公司得到更好的贯彻落实。
目前现场存在几个火灾事故隐患点:
①作业现场及工人生活区用电负荷较大,易发生用电火险;
②外来工人消防意识不强,消防技能较差。
因此本次消防演习的目的在于普及消防知识及操作技能,提高操作工人及工地义务消防队的救火救灾、自防自救能力,促进我公司消防安全管理工作水平,有效地遏制重大火灾事故的发生。
二、消防演习应注意的事项
1、爱护公共财物,尽量减少设备设施损坏,参演消防人员应注意灭火器喷射方向,以免财物受损。
2、注意人身安全,听从指挥,避免发生伤亡事故。
3、做好安全保卫工作,以免发生财物丢失。
4、严肃认真,确保演习真实感。
三、演练的时间:
2017年6月15日上午7点30分由现场总指挥王鹏以广播扩音器或口哨信号启动消防应急预案开始,以现场总指挥王鹏总结发言结束。
历时计划50分钟参加人员38人。
四、消防演练内容:
1、初期火灾的扑救、控制、火场协调指挥、演练;
2、火场人员疏散引导和自救演练;
3、火场警戒及配合消防队演练;
4、灭火器材现场灭火演练;
5、火灾事故处理教育及演习总结。
五、演习地点:
阳光城市花园项目部
六、演习的组织指挥分工及参演人员
1、现场设立指挥部(会议室)
指挥:王鹏副指挥:冯世博李万虎
2、记录人:龚晓晖
3、参演成员:
(1)、灭火行动组:(18#楼边,灭火器、消防沙桶、消防铁锹)
组长:马学贵组员:闫军余平
(2)、疏散引导组(B3楼、办公区)
组长:何桐组员:王平陶伟 (6人分2组)
(3)、通讯联络组(广播扩音器)
组长:龚晓晖组员:王乐
(4)、医疗救护组(担架、急救箱)
组长:王长安组员:郭立冬
(5)、水电保障组(18#配电箱、消防栓扳手、绝缘手套)
组长:安兴文组员:孙洪涛
(6)、保卫警戒组(广播扩音器、散导警戒牌)
组长:刘国祥组员:向大宁
(7)、照像人员(数码照像机)
魏欣
(8)、疏散参演工人25人(18#楼12人、22#楼13人)
当发生火灾时,要沉着冷静,迅速组织灭火组、疏散抢救组、保卫警戒组按照预案所分配的职责和任务迅速报告火警,开展扑灭火灾、疏散被火围困人员、抢救伤员和财物等救援工作,妥善处置火灾现场的易燃易爆及其他化学危险物品,落实安全警戒工作,保护好火灾事故现场。
扑灭火灾后,各组长向演习指挥部汇报各组参演情况,组织调查火灾原因,查处火灾事故责任,全面落实防火措施,消除火灾隐患,积极恢复施工生产。
七、演习部位使用着火源及放烟雾场所
1、电气火灾着火点使用汽油或煤油作着火源。
2、木材燃烧使用干材浇汽油作为着火源。
3、施放烟雾场所在着火点附近。
八、演习动用的项目消防设施、准备材料及救援物资
1、5KgABC干粉灭火器15支;消防沙桶2只,配备5把铁铲及提桶,喊话器1部
2汽油或煤油10L;木材(准备量够燃烧10分钟)、稻草(放烟雾用);盛装燃烧物所用的大铁皮桶两个。
3、担架及急救药箱(1、各种常用小夹板;2、止血袋;3消毒用品(酒精等);
4急救物品(无菌敷料、绷带等))
九、救援小组成员名单及任务
1、消防灭火组
组长:马学贵组员:闫军余平
发生火灾时要听从指挥,注意个人安全,迅速利用灭火器材、消防设施及消防水源、砂子、浸湿水的麻袋棉布等进行灭火。
及时切断火灾现场的电源(未切断电源前不能用水直接灭火),集中力量控制火势,快速灭火,保障疏散抢救工作顺利进行。
2、疏散抢救组
组长:何桐组员:王平陶伟 (6人分2组)
发生火灾时,坚持“先救人,后救物”的原则,立即开展疏散抢救工作,及时疏散火灾现场被围困人员,抢救伤员,并迅速与医院急救中心“120”联系,及时运送受伤人员到医院救治,在先救人的同时,组织力量抢救贵重财物、文件档案资料。
3、保卫警戒组
组长:刘国祥组员:向大宁
认真做好巡逻检查工作,及时发现初起火灾,迅速拔打“119”电话向消防部门报告火警,同时向现场人员通报火灾情况,采取有效措施扑灭初起火灾,认真警戒,禁止无关人员进入危险区域,防止财物被抢被盗,保护好火灾事故现场。
本次演练请商业公司郭瑞作演练前消防知识和消防设施使用培训、讲解。
十、演习火场假设
施工现场材料堆场模板燃烧引起火灾:
位于施工现场大门进去50米右侧的材料堆场突然冒起浓烟并有火光,门卫值班人员发现后急忙打电话向管理人员报告,管理人员立即启动《施工生产现场火灾事故应急救援预案》,吹响哨声,召集义务消防队员参加灭火,由马学贵带队,同时使用干粉灭火器及消防用水灭火,最后火情得到扑灭。
十一、火场人员疏散引导演练
1、疏散引导组长何桐指挥组员分别负责安全出口处的人员疏散,按规定路线,从指定安全出口引导人员有序逃生,避免拥挤,摔倒现象的发生。
在最短的时间内将人员引导到指定安全地带;并及时向总指挥报告。
2、员工按指令疏散至项目部空地集中列队清点人数
3、火场所在单位留20人在员工疏散完后10人模拟火场浓烟状态下疏散,低姿撤出;10人用布毛巾、纸巾等物品湿水捂住口鼻低姿从火场撤出,再列队回归原单位。
要求:让全体员工观摩疏散自救过程。
4、演练要点:
⑴员工疏散前要随手关闭本岗位设备电源;
⑵距窗户边的员工疏散前就近关闭窗户;
⑶要保证防火门的关闭;
⑷总指挥组织现场干部对疏散出来的员工分单位列队清点,确保人员全部到齐,并能查出何人被困火场等待救助。
十二、灭火器材现场灭火演练:人员集合完毕,宣布灭火实战演习开始。
1、布置火场,在各部门清点人数的同时,完成准备工作。
2、先讲解干粉灭火器使用方法、分解动作及注意事项。
3、灭火行动:当听到指挥人员下达灭火命令后开始灭火演习。
⑴义务消防队员用干粉灭火器轮流扑灭大火。
⑵沙桶灭火器:义务消防队员用沙桶、灭火铁锹将火扑灭。
要求:
⑴先作模拟动作,再作实战动作,动作正确果断。
⑵让普通员工上来感受灭火器操作,并作讲解。
⑶掌握风向、控制现场的烟、雾、水流。
⑷使用快到期灭火器,开启后的灭火器要反复使用使药剂耗尽以节约器材。
十三、火灾事故教育及演习总结
1、火灾事故教育:由总指挥向全体员工宣讲。
⑴本次火灾的起因,财产损失和人员伤亡情况。
⑵本次火灾的教训,违章违纪造成的后果。
⑶火灾得以控制、扑灭的原因,表扬各行动组的努力协作。
⑷宣布组成事故调查组,进一步查明原因落实责任,处理相关责任人,进一步作好消防工作。
要求:
以上讲话均属模拟,目的使员工从演习及火灾事故中知道火灾的危害性,明白火灾事故处理程序,增加日常遵章守纪的自觉性,进一步提高消防工作重要性的认识,从中吸取教训,受到教育。
2、演习总结:由主要领导王鹏对本次演习全过程、各环节、各行动组的反应速度、技能进行讲评;对救火组织协调、指挥与消防义务队的配合进行总结,肯定优点,指出不足,进一步提高演习水平,使平日训练、演习接近实战,提高应对可能发生的火灾的实战能力。
同时安排演习结束后器材、物质的保养、复原、归位等有关工作。
3、演习结束后召开会议,对照消防应急救援预案和演习中出现的问题进一步分析总结,并对预案作必要的调整修订。
十四、项目部安全科负责演练记录,评价和修改完善《施工生产现场火灾事故应急救援预案》。
宁夏伊隆建筑工程有限公司 2017年6月15日。
施工消防安全演练方案
施工消防安全演练方案•相关推荐施工消防安全演练方案范文(通用7篇)为了确定工作或事情顺利开展,往往需要预先制定好方案,方案是有很强可操作性的书面计划。
制定方案需要注意哪些问题呢?下面是小编为大家收集的施工消防安全演练方案范文(通用7篇),欢迎大家分享。
施工消防安全演练方案1为加强建设工程施工现场消防安全管理工作,坚决预防和遏制重特大尤其是群死群伤恶性火灾事故发生,保障人民群众生命财产安全,为我市经济社会又好又快发展营造良好消防安全环境,根据《中华人民共和国消防法》、《建设工程安全生产管理条例》、《XX省消防条例》等法律法规的规定,市住房和城乡规划建设局决定自即日起至20xx年12月30日,在全市范围内开展建设工程施工现场消防安全专项检查,特制定本实施方案。
一、工作目标按照全面普查、摸清底数、落实责任、消除隐患、稳定形势的总体要求,督促各建设、监理、施工单位全面消除建设工程施工现场火灾隐患,坚决预防和遏制重特大火灾尤其是群死群伤恶性火灾事故发生,为经济社会发展创造良好的消防安全环境。
二、组织机构为切实加强组织领导,市住房和城乡规划建设局成立建设工程施工现场消防安全专项检查领导小组。
组长:xxx(市人大秘书长、主持市住建局工作)副组长:xxx(市住建局党组成员、副局长)各相关科室负责人为领导小组成员,办公室设在市住建局安监科。
各区市县住房和城乡规划建设局负责对本行政区域内建设工程施工现场消防安全管理工作进行专项检查。
三、检查范围全市范围内在建的房屋建筑和市政工程。
四、检查内容(一)在建的房屋建筑和市政工程施工现场是否按要求设置消防水源;(二)是否按要求配备消防设施和灭火器材,并保证完好有效;(三)是否根据施工进度,同步安装室内消火栓系统或设置临时消火栓;(四)施工现场的办公区、生活区与作业区是否按要求分开设置,并保持安全距离;(五)是否在尚未竣工的建筑物内设置员工集体宿舍;是否编制火灾事故的应急处置预案,并组织演练;(六)各类易燃可燃建筑材料是否分类堆放保管;(七)施工人员宿舍是否严格落实用电、用火等消防安全管理制度;(八)施工现场人员是否进行消防安全教育培训;(九)消防设计文件是否经公安消防机构审核或设计备案,施工现场装饰装修、保温等建筑材料是否与设计相符,是否符合国家相关耐火性能规定;(十)电焊、气焊、电工等特种作业人员是否持证上岗。
建筑工地应急消防演练方案范文(精选5篇)
建筑工地应急消防演练方案范文(精选5篇)建筑工地应急消防演练方案篇1为应对施工现场可能发生的突发性火灾事故,确保万一发生火灾事故时,在施工现场工作的全体员工能够做到迅速、有序、安全地撤离和应急小组按照指令扑灭初起的火警。
公司决定于20xx年月日上午9:30在广州xxx工地进行一次疏散逃生和灭火演练,时间30分钟。
一、模拟火灾事故地点及火灾类型。
本次演练活动模拟火灾事故地点定于施工现场远离在建建筑物和可燃物的空地上,具体模拟工人乱丢烟头引燃材料堆放点碎木着火燃烧,演练总指挥指令灭火小组进行灭火。
同时指令疏散小组引导在施工现场工作的全体员工迅速、有序、安全地撤离到安全地方。
二、指挥组织机构和职责总指挥:负责本次消防应急逃生和灭火演练的策划、指挥。
(1人)副总指挥:协助总指挥做好本次消防应急逃生和灭火演练指挥工作。
(2人)疏散小组:负责指引员工安全有序疏散。
(5人)灭火小组:负责扑灭火灾。
(5人)三、器材准备。
1、油桶1个,湿麻袋2个;2、柴油3公斤;3、担架1个、急救药箱1个;4、ABC干粉灭火器4个,规格2公斤;5、演练过程中的通信,使用自备的手机。
6、哨子6个。
四、演练程序1、火灾发现人(工地防火检查员)在规定的时间向总指挥报告火情,并引燃油桶内的柴油。
2、接到报告后,总指挥、副总指挥分别打电话给疏散小组长和灭火小组长通报火情,并要求他们完成各小组职责。
3、疏散小组接到火情通报后,马上在施工现场的三个不同部位吹响哨子,引导在施工现场工作的员工,按照指定的路线撤离至安全的地方。
待全体在施工现场工作的员工撤离至安全的地方后,要马上向总指挥汇报,总指挥要统计撤离时间。
4、与此同时灭火组长要带领组员带着干粉灭火器和湿麻袋迅速赶到摸拟火灾事故现场,将火扑灭。
火扑灭后要向总指挥报告,总指挥要统计时间。
5、医护小组在临时挥指部,听从指挥长的指令,随时救援受伤员工。
五、集中小结1、领导讲话;2、清理现场。
建筑工地应急消防演练方案篇2一、在建工程消防防火要求在建工程本着“安全第一、预防为主”的原则,在施工现场建立消防安全管理制度和成立消防防火管理小组及义务消防队,按规定配备足够的消防设施和消防器材,并定期检查施工现场的消防设施,保持良好的状态,经常组织消防安全检查,及时消除各种火灾隐患,经常组织各班组以及各班组人员进行安全防火知识学习,提高全体员工的安全意识,做到防患于未然。
建筑工地消防演练方案(共5篇)
建筑工地消防演练方案(共5篇)建筑工地消防演练方案11、演练目的为切实做好单位消防工作,确保人员生命平安,了解单位消防逃命路径,培育在遇到火灾、地震等突发大事时的应变力量,特进行此次消防演练。
2、演练详细支配演练时间:20xx年11月30日演练地点:参与人员:全部在该办公楼工作的人员3、消防演练过程(1)、09:20全体人员进入演练状态;(2)、报警程序:09:30保安李金平发觉消防掌握室的消防主机显示5楼会议室有火情,李金平快速前往该会议室查看,确认发生火灾,并且火势扩散较快,无法掌握,李金平立刻通知消防掌握室的同事要求进行广播,保安方国荣快速广播发生火灾,同时向火警电话报警求助;(3)、疏散撤离:接到疏散逃离的广播通知后,各层楼的负责人负责引导人员向平安区域疏散,护送行为不便者撤离,然后检查人员是否有留在室内,安置好从着火楼层疏散出来的人员,并安抚稳定其心情。
不能从预定消防通道撤离的'人员利用毛巾、口罩等捂住口鼻从其他地方撤离,两楼中间的木质隔断在紧急状况下可以破拆,楼顶可以互通两边楼道;(4)、平安警戒:由保安负责对办公楼外围警戒任务,指导车辆离开现场,疏散人员离开,并确保消防通道畅通以便消防车辆进出,看管好着火处疏散出来的物件;4、演练讲评全部人员在新办公楼停车场集中后,由领导对本次消防演练进行讲评,宣布演练结束,各部门有秩序带回。
建筑工地消防演练方案2一、目的:提高全员平安意识的同时,通过演练使人员把握应急救援运行程序和方法,提高应急救援小组协调作战的力量。
二、时间:20xx年9月28日9:30—12:00(有特别状况需延期时,另行通知)。
演练地点:某房屋拆除施工现场。
三、参与演习的`部门及主要人员:我司全体员工和各分公司领导及各项目部主要人员四、组织领导:1、总指挥:2、指挥总成员:3、通讯组组长4、抢救组长:5、抢险组组长:6、警戒组组长:五、演练前预备工作:1、项目在开工前编制了生产平安事故应急预案,成立了以项目经理为组长的应急救援指挥小组,成立了抢险组、抢救组、警戒组和通讯组,并向全体人员传达,并多次组织相关人员学习。
2023建筑工地消防演练方案(精选4篇)

2023建筑工地消防演练方案(精选4篇)2023建筑工地消防演练方案篇112月12日17时07分,镇名典咖啡语茶厅发生重大火灾事故,过火面积360平方米,共造成10人死亡、1人重伤、8人轻伤。
根据市建设局《关于印发建筑工地消防安全大检查的通知》(深建质安293号)和区安委《关于开展元旦春节期间安全生产大检查的通知》(深龙安12号)的要求,为认真吸取东莞“12?12”火灾事故教训,加强建筑工地消防安全管理,坚决遏制火灾事故的发生,制定本检查方案。
一、指导思想深入贯彻落实科学发展观,坚持“预防为主,防消结合”的消防工作方针,层层落实消防安全责任制,全面排查建筑工地火灾隐患和消防违法行为,积极开展消防安全宣传,消除建筑工地火灾隐患,杜绝火灾事故的发生。
二、组织领导成立区建筑施工消防安全大检查领导小组,由区建设局马国忠副局长任组长,刘雄、高强任副组长,各街道建设办(城建办)负责人为领导小组成员。
三、检查工作安排本次消防安全大检查自1月10日开始至3月25日结束,由准备动员阶段、组织实施阶段及总结阶段组成。
第一阶段:准备动员阶段(1月10日至1月15日)。
各部门、各单位结合实际,认真做好大检查的准备、动员部署工作。
第二阶段:组织实施阶段(1月16日至3月20日)。
一方面,各建设、施工、监理单位按照本方案和《消防安全自查自改情况记录表》(附件2)对工程开展一次消防安全大检查,自查自纠消防隐患。
另一方面,区建设局、各街道分别组织开展消防安全大检查,我局大检查由区安监站具体组织实施并按照《消防安全检查情况登记表》(附件4)做好检查记录。
各街道大检查可结合实际和本方案予以实施,彻底消除本辖区土方工程、原村民非商品住宅建设及各街道工程的消防安全隐患。
第三阶段:总结阶段(3月21日至3月25日)。
各单位对今冬明春开展消防安全大检查工作情况进行认真总结,完善和落实长效机制,巩固成效。
四、检查内容(一)检查各单位是否建立健全消防,落实防火责任制,划分防火责任区,明确防火责任人,逐级落实消防任务,是否加强冬季防火管理。
2024年建筑工地消防演习方案范本

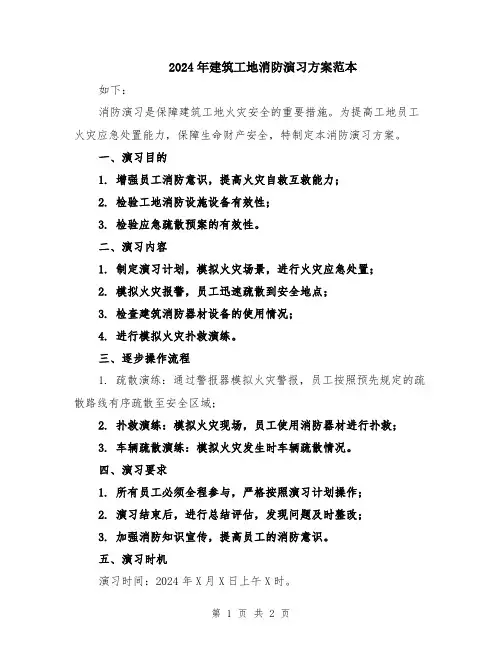

2024年建筑工地消防演习方案范本如下:消防演习是保障建筑工地火灾安全的重要措施。
为提高工地员工火灾应急处置能力,保障生命财产安全,特制定本消防演习方案。
一、演习目的1. 增强员工消防意识,提高火灾自救互救能力;2. 检验工地消防设施设备有效性;3. 检验应急疏散预案的有效性。
二、演习内容1. 制定演习计划,模拟火灾场景,进行火灾应急处置;2. 模拟火灾报警,员工迅速疏散到安全地点;3. 检查建筑消防器材设备的使用情况;4. 进行模拟火灾扑救演练。
三、逐步操作流程1. 疏散演练:通过警报器模拟火灾警报,员工按照预先规定的疏散路线有序疏散至安全区域;2. 扑救演练:模拟火灾现场,员工使用消防器材进行扑救;3. 车辆疏散演练:模拟火灾发生时车辆疏散情况。
四、演习要求1. 所有员工必须全程参与,严格按照演习计划操作;2. 演习结束后,进行总结评估,发现问题及时整改;3. 加强消防知识宣传,提高员工的消防意识。
五、演习时机演习时间:2024年X月X日上午X时。
演习地点:建筑工地XX号楼。
六、演习准备1. 确保消防设备完好,消防器材齐全;2. 制定详细的演习计划,明确各项任务分工;3. 通知员工提前做好准备,参加演习。
七、演习效果评估1. 根据演习情况进行评估,整理演习中存在的问题;2. 制定整改措施,提高建筑工地火灾应急处置能力。
此消防演习方案仅作参考,具体演习实施中应根据实际情况进行调整,确保演习取得最佳效果。
火灾无情,安全有保障,让我们共同努力,保障建筑工地的安全稳定。
2024年建筑工地消防演练方案
2024年建筑工地消防演练方案内容如下:一、背景介绍2024年建筑工地消防演练旨在提升建筑工地的消防安全意识和应急处置能力,确保建筑工地施工过程中的人员和财产安全。
此次演练计划在XX建筑工地进行,由XX公司承办,涉及XX楼高的建筑,涵盖XX层,共有XX名施工人员参与。
二、演练目标1. 提高建筑工地人员的消防意识,熟悉火灾应急逃生程序;2. 测试消防设备和设施的可靠性和有效性;3. 检验消防组织管理工作的程序是否合理、有效。
三、演练内容1. 角色分配:确定消防演练的责任人员和各岗位分工;2. 火灾模拟:模拟建筑工地内部发生火灾情况,包括火灾起因、火势蔓延等;3. 疏散演练:组织建筑工地所有人员进行疏散演练,测试逃生通道和疏散过程;4. 应急救援:演练消防人员扑救火灾、救援被困人员等应急处置流程;5. 消防设备测试:检验建筑工地内的消防设备和设施的可靠性和有效性;6. 事故模拟:模拟建筑工地内部其他安全事故的处理,如电气故障、坠落等情况。
四、演练流程1. 筹备阶段:确定演练日期、制定演练方案、分配演练任务、检查消防设备;2. 模拟火灾:发出火警信号,进行火灾模拟;3. 疏散演练:组织人员进行疏散演练,检验逃生通道和应急灯光;4. 应急救援:演练消防人员扑灭火灾、救援被困人员;5. 消防设备测试:测试消防设备的使用情况;6. 事故模拟:模拟其他安全事故处理,检验应急响应流程。
五、演练总结1. 分析演练过程中存在的问题和不足;2. 总结演练中取得的成绩和经验;3. 提出下次演练改进意见和建议;4. 形成演练总结报告,提交相关部门。
六、延伸措施1. 组织消防培训:定期组织建筑工地人员参加消防培训,提升消防知识和技能;2. 强化巡查检查:加强建筑工地消防设备的日常巡查和检查,确保设备正常运行;3. 定期演练:每季度定期组织建筑工地进行消防演练,保持应急处置能力。
七、结语2024年建筑工地消防演练方案的实施对提升建筑工地消防安全意识和处置能力具有重要意义,希望通过本次演练能够达到预期的效果,确保建筑工地施工过程中的安全和稳定。
建筑工地消防演练方案范例(三篇)
建筑工地消防演练方案范例一、背景介绍随着城市建设的不断发展,建筑工地的数量和规模逐年增加。
作为一个高风险场所,建筑工地的火灾事故频发,给人民群众的生命财产安全带来了巨大的威胁。
因此,为了提高建筑工地的火灾应对能力和消防救援效率,我们拟定了以下____年建筑工地消防演练方案。
二、目标和任务1. 目标:提高建筑工地的火灾应对能力和全员消防意识,减少火灾事故发生。
2. 任务:(1) 加强消防设施和器材的配置;(2) 提高员工的消防知识和技能;(3) 做好火灾预防和隐患排查工作;(4) 组织定期的消防演习和模拟火灾救援演练。
三、演练准备工作1. 确定演练时间和地点。
2. 指定演练组织小组和工作人员,包括负责演练计划的编制、演练现场的布置和演练过程的指导。
3. 联系消防救援部门,确保演练过程得到支持。
4. 购买演练所需的火灾模拟器材,并做好相关准备工作。
四、演练内容和流程1. 演练内容:(1) 急救知识与技能演练:包括心肺复苏术、创伤止血和烧伤处理等基本技能的演练。
(2) 消防器材使用演练:组织参演人员使用灭火器、灭火器车、水带等消防器材进行实际操作演练。
(3) 疏散逃生演练:模拟建筑工地发生火灾,组织参演人员按照疏散逃生路线进行有序疏散演练。
(4) 灭火救援演练:模拟建筑工地发生火灾,组织参演人员进行火场救援演练,包括火源控制、伤员救护和消防器材使用等。
2. 演练流程:(1) 开场介绍:由组织小组成员介绍演练目的、演练内容和流程,并提醒参演人员的注意事项。
(2) 急救知识与技能演练:由专业急救人员现场演示,然后组织参演人员进行实际操作演练。
(3) 消防器材使用演练:指导参演人员正确使用灭火器、灭火器车、水带等消防器材进行实际操作演练。
(4) 疏散逃生演练:在模拟火灾场景中,组织参演人员按照疏散逃生路线进行有序疏散演练,并加强组织协调的能力。
(5) 灭火救援演练:模拟火灾场景,由组织小组成员扮演伤员,组织参演人员进行实际的火场救援演练。
建筑工地应急消防演练活动方案(精选3篇)
建筑工地应急消防演练活动方案(精选3篇)建筑工地应急消防演练篇1一、工程概况星河国际项目1、2、6栋消防工程建设地点位于岳阳白石岭路(十五中对面)星河国际项目西北角,工程建筑面积约55000㎡。
工程范围主要包括:1、火灾自动报警及联动控制系统室内工程:系统内消防穿线(含预埋管道、接线盒)各楼层消火栓按钮、声光报警器、手动报警按钮、模块、总线隔离器、感温探测器、感烟探测器、报警主机(包括联动盘及联动电源、多线盘等)消防端子箱、区域报警器等设备、安装及调试工作。
2、消火栓系统室内工程:室内所有消火栓系统管道、消防箱(含内制配件)阀门、泵组、控制柜、安装及调试工作,商铺部分的消防栓系统。
3、自动喷淋系统:室内工程:室内所有管道、喷头、阀门、泵组、控制柜、安装及调试工作。
4、通风、防排烟系统:系统内排、送风机、风管、风口、风阀采购、安装及调试工作。
5、电梯三方通话系统:系统内的消防控制室至电梯机房设消防两部电话(含管道、接线盒)电话线、面板、电话机在本次工程范围内。
6、负责消防配电的调试及验收工作等:6.1、消防动力配电从消防动力配电箱出线开始到消防用电设备末梢部分的配管、穿线等采购及安装(含消防动力箱);消防水泵等较大型设备的控制柜的安装及布线;6.2、疏散指示及应急照明系统设备的安装调试及验收从应急照明配电箱出线开始至各灯具,含管道预埋、穿线、灯具安装,不含应急照明配电箱。
7、各栋其余为消防而设置或带有消防功能的消防设施,如防火门、防火卷帘、灭火器、消防灯具等的采购和安装;8、在消防系统验收前或在总包单位要求下,消防施工单位应负责消防系统的预留洞的封堵,接线盒的面板安装。
9、室外消防管网(含室外消防栓)工程。
10、负责组织消防报建和组织消防验收及培训工作,并确保消防报建和消防验收在发包人规定的期限内验收合格和交付使用。
工期要求:本工程根据甲方要求确定合理的施工工期实施,甲方将根据工程实际进度情况合理安排工期,并在要求工程竣工前30日以书面形式通知乙方。
建筑工地消防演练方案(五篇)
建筑工地消防演练方案消防演练总结为了进一步强化施工作业人员的消防安全教育,提高火灾防控能力和___应变能力,学会正确使用灭火器和各类消防设备设施。
我项目部于___年___月___日上午9:00,___了一次实战的消防演习。
在项目部领导高度重视下和各分包队伍的积极参与下,演习达到了预期的目,但也存在了很多不足之处。
一、主要特点及做法:1、演习准备充分。
为搞好演习,安全部制定了较为详细的行动方案,并对方案反复修改最后由生产经理李经理审定,各部门根据演习方案中的具体分工,___消防技能知识培训,准备了演习中所需的器材、工具、资料,并制定了相关的行动指挥程序,为演习顺利实施奠定了良好的基础。
2、演习得到了项目部领导层高度重视,为___好此次演习,___召开了专题会议,强调了演习的重要性,要求各部门密切配合,严格按照方案执行,从而使此次演习圆满完成。
3、演习程序正规,秩序井然,效果良好。
演习从9:___分开始,11:___分结束。
整个演习从报警、接警、查警、出动、灭火战斗展开,应急疏散,施工人员疏散集合,善后工作到讲评,层次分明有序。
义务消防员技能动作规范迅速;灭火指挥程序清楚;各环节__请示报告、下达命令、语言表达简短准确。
接警后各部门能及时分派任务,各部门之间协同密切,采取相应的行动,广大员工也充分发挥了团结互助的团队精神。
二、存在不足:1、施工队伍的工人并没有完全掌握更为精确详细的电话报警,经过安全部王总监的讲解,我们才知道报警的时候,需要提供一下内容:①火灾现场的详细地址,最好能说出附近的明显标志物;②火灾现场的燃烧物是什么;③火灾现场的火势大小情况;④留下报警人的姓名与电话,方便消防人员的联系;⑤要派人员在路口接应,及时帮助消防人员第一时间赶赴现场。
2、部分工人对消防灭火器的使用及火灾扑救方式上存在不足,经过培训讲解,我们才有了更深的认识。
灭火器的使用需要先把插销拔掉,然后一手紧紧握住喷管根部再按下提手,避免喷管乱甩喷射、打伤到人;灭火的顺序应该是由近及远、由下至上,这样才能更有效的扑灭火源。
建筑工地消防演练方案范文(四篇)
建筑工地消防演练方案范文1. 演练目的本次消防演练旨在提高建筑工地员工的消防意识,提升应急逃生能力和火灾现场处置能力,确保员工的生命安全和财产安全。
2. 演练时间和地点时间:____年某月某日地点:某建筑工地3. 参与人员- 工地安全人员- 工地管理人员- 建筑工地工作人员- 消防部门人员- 相关救援机构人员4. 演练准备工作- 组织人员列表:确定参与演练的人员名单,并进行通知。
- 演练道具准备:准备灭火器、消防器材等演练道具。
- 安全标志设置:在演练现场设置逃生指示标志、灭火器标志等安全标志。
- 安全设施检查:确保消防设施正常运行,并进行必要的维修和保养。
- 演练区域划定:确定演练区域,并设置实际火灾情况的模拟场景。
5. 演练流程5.1 前期准备- 在演练开始前,由工地管理人员向参与人员介绍本次演练的目的和流程。
- 安全人员介绍灭火器和消防器材的使用方法,并提醒参与人员注意事项。
5.2 火灾发生模拟- 在演练区域设置实际火灾情况的模拟场景,并点燃可燃物。
- 火灾发生后,模拟报警系统自动启动,同时通过现场喇叭进行警报广播。
5.3 应急逃生演练- 参与人员根据工地平面图,熟悉工地的主要逃生通道和安全出口。
- 当警报响起时,所有参与人员迅速按照预定逃生路线撤离演练区域。
- 工地管理人员保持秩序,指挥疏导人员,确保参与人员安全撤离。
5.4 现场灭火演练- 指定一些参与人员进行现场灭火,使其了解灭火器使用方法和注意事项。
- 指导参与人员正确使用灭火器,对模拟的火源进行灭火。
5.5 演练总结- 演练结束后,进行总结讨论,分析演练中存在的问题和不足。
- 将问题记录下来,并制定解决方案,以提高日后应急处置的效率。
- 对演练中表现突出的参与人员进行表彰和奖励,以鼓励其积极参与。
6. 安全保障措施- 在演练现场设置专人负责安全监控,确保参与人员的人身安全。
- 始终保持通道畅通,确保逃生通道不被堵塞。
- 演练过程中,加强对火势的监测,保证控制火势,避免火灾扩散。
