倒排工期说明

合集下载

倒排工期项目实施方案

倒排工期项目实施方案

倒排工期项目实施方案一、背景介绍在项目管理中,工期是项目成功的重要因素之一。

然而,有时候由于各种原因,项目进度可能会受到延迟,从而影响整个项目的实施。

为了解决这个问题,倒排工期方法应运而生。

本文将详细介绍倒排工期项目实施方案。

二、倒排工期概述倒排工期是一种基于时间和资源约束的项目管理技术,其目的是确定项目必须开始和完成的最早和最晚时间。

倒排工期方法的主要特点是从项目的最终交付日期开始,逆向推导出项目各个活动的开始时间和完成时间。

通过倒排工期,可以有效地安排项目的执行顺序,优化资源利用,提前预警可能出现的延迟风险。

三、倒排工期项目实施方案步骤1. 明确项目目标和交付日期:首先,需要明确项目的目标和交付日期。

项目目标应具体明确,而交付日期应是一个具体的时间点。

2. 列出项目活动清单:根据项目目标和交付日期,列出项目中需要进行的各项活动。

活动的划分应该具体明确,以便后续的倒排工期分析。

3. 识别活动之间的依赖关系:在项目中,各个活动往往存在依赖关系。

有些活动必须在其他活动完成后才能开始,而有些活动可以同时进行。

在这一步骤中,需要清晰地识别出各个活动之间的依赖关系。

4. 估算活动的持续时间:对于每个活动,需要估算其完成所需的时间。

这个估算应该是基于合理的假设和过去类似项目的经验。

持续时间的估算应该充分考虑到可能出现的风险和延迟。

5. 倒排工期计算:在这一步骤中,需要根据各项活动的依赖关系和持续时间,逆向计算出各个活动的最早开始时间和最晚完成时间。

通过倒排工期的计算,我们可以确定项目中的关键路径和风险点,以便后续的项目管理。

6. 分配资源和制定执行计划:在明确了活动的时间安排后,需要根据项目资源的可用性和优先级,合理分配资源,并制定详细的执行计划。

资源分配应该合理,以确保项目能够按时完成。

7. 监控和控制进度:一旦项目开始执行,需要对项目进度进行监控和控制。

定期检查项目进展情况,及时调整计划和资源分配,以确保项目能够顺利按计划进行。

工程倒排工期表范本

工程倒排工期表范本

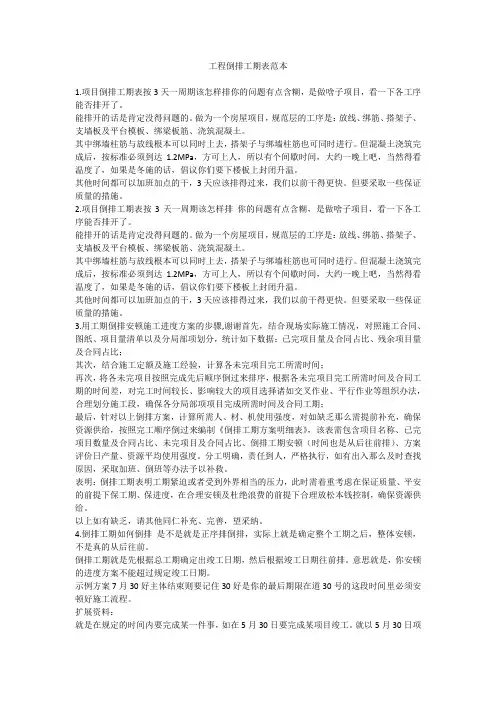

工程倒排工期表范本1.项目倒排工期表按3天一周期该怎样排你的问题有点含糊,是做啥子项目,看一下各工序能否排开了。

能排开的话是肯定没得问题的。

做为一个房屋项目,规范层的工序是:放线、绑筋、搭架子、支墙板及平台模板、绑梁板筋、浇筑混凝土。

其中绑墙柱筋与放线根本可以同时上去,搭架子与绑墙柱筋也可同时进行。

但混凝土浇筑完成后,按标准必须到达1.2MPa,方可上人,所以有个间歇时间,大约一晚上吧,当然得看温度了,如果是冬施的话,倡议你们要下楼板上封闭升温。

其他时间都可以加班加点的干,3天应该排得过来,我们以前干得更快。

但要采取一些保证质量的措施。

2.项目倒排工期表按3天一周期该怎样排你的问题有点含糊,是做啥子项目,看一下各工序能否排开了。

能排开的话是肯定没得问题的。

做为一个房屋项目,规范层的工序是:放线、绑筋、搭架子、支墙板及平台模板、绑梁板筋、浇筑混凝土。

其中绑墙柱筋与放线根本可以同时上去,搭架子与绑墙柱筋也可同时进行。

但混凝土浇筑完成后,按标准必须到达1.2MPa,方可上人,所以有个间歇时间,大约一晚上吧,当然得看温度了,如果是冬施的话,倡议你们要下楼板上封闭升温。

其他时间都可以加班加点的干,3天应该排得过来,我们以前干得更快。

但要采取一些保证质量的措施。

3.用工期倒排安顿施工进度方案的步骤,谢谢首先,结合现场实际施工情况,对照施工合同、图纸、项目量清单以及分局部项划分,统计如下数据:已完项目量及合同占比、残余项目量及合同占比;其次,结合施工定额及施工经验,计算各未完项目完工所需时间;再次,将各未完项目按照完成先后顺序倒过来排序,根据各未完项目完工所需时间及合同工期的时间差,对完工时间较长、影响较大的项目选择诸如交叉作业、平行作业等组织办法,合理划分施工段,确保各分局部项项目完成所需时间及合同工期;最后,针对以上倒排方案,计算所需人、材、机使用强度,对如缺乏那么需提前补充,确保资源供给,按照完工顺序倒过来编制《倒排工期方案明细表》,该表需包含项目名称、已完项目数量及合同占比、未完项目及合同占比、倒排工期安顿(时间也是从后往前排)、方案评价日产量、资源平均使用强度。

倒排工期计划

倒排工期计划

倒排工期计划倒排工期计划是一种工程项目管理中常用的计划方式,是指在确定目标完成时间点的同时向前推导,逐步明确各阶段的开始时间和工期,从而建立起以目标完成时间为基准的工作时间表。

倒排工期计划是现代项目管理的重要工具之一,它可以帮助项目经理或者团队更加有效地管理项目,确保项目能够按时完成,提高项目成功率。

倒排工期计划的优势:1. 确定项目完成时间,从而有利于项目经理或团队合理地安排时间表。

2. 明确工期,从而可以预先识别出项目进展情况,及时对不足之处进行调整。

3. 优化资源分配,从而可以高效地利用和调配各种项目资源。

4. 将项目各个环节分离出来,便于把控项目进度。

5. 更好地反映项目的实际情况以及项目管理的复杂性,更规范的管理方法可加快环节之间的协调,更快速地提供解决问题的方案。

倒排工期计划的步骤:1. 确定项目的目标完成时间点。

2. 对项目的各个环节进行分析,并计算出项目在不同环节中所需要的工期。

3. 确定环节之间的关系,如:哪些环节必须在哪些环节之前完成、哪些环节可以同时进行等。

4. 根据环节之间的关系,从目标完成时间点开始,向前推导,逐步确定各个环节的开始时间和工期。

5. 根据各项工作的开展情况,对计划进行修正。

在进行倒排工期计划时,我们需要注意以下几点:1. 不同的工作环节时间不应过少或过长,否则将会影响下一环节的工作。

2. 保证项目计划的可行性,避免出现时间过短或过长的情况。

3. 识别出或提前预防项目中的风险因素,采取应对措施,为项目开展过程中出现的问题提供解决方案。

倒排工期计划在项目管理中具有非常重要的意义。

它能够帮助项目经理更好地管理项目,提高项目成功率,这是每个项目经理所关心的问题。

通过倒排工期计划可以预先识别出项目可能出现的风险因素,这些风险因素可能会影响到项目的进度,只有及时采取措施,才能确保项目按时完成。

同时,倒排工期计划也可以帮助项目经理或团队更好地分配各项资源。

合理的资源分配有助于提高生产效率,提高生产质量,使得整个项目更加顺利、高效。

工程中施工工期倒排(3篇)

工程中施工工期倒排(3篇)

第1篇一、施工工期倒排的定义施工工期倒排是指在工程项目的实施过程中,根据工程项目的总工期、施工顺序、资源状况等因素,将工程项目分解为若干个阶段,并对每个阶段进行详细的施工计划安排,确保工程项目按期完成。

二、施工工期倒排的意义1. 确保工程按期完成:通过施工工期倒排,可以明确各阶段的施工任务和时间节点,确保工程按期完成。

2. 优化资源配置:施工工期倒排有助于合理安排人力、物力、财力等资源,提高资源利用效率。

3. 降低工程风险:通过施工工期倒排,可以及时发现和解决施工过程中可能出现的问题,降低工程风险。

4. 提高工程效益:施工工期倒排有助于提高工程项目的投资回报率,降低工程成本。

三、施工工期倒排的步骤1. 收集资料:收集工程项目的设计图纸、施工合同、工程量清单、施工组织设计等资料。

2. 分析工程特点:分析工程项目的施工特点、施工环境、施工技术等因素。

3. 确定施工顺序:根据工程特点,确定各阶段的施工顺序,确保施工顺利进行。

4. 制定施工计划:根据施工顺序,制定各阶段的施工计划,包括施工内容、施工方法、施工时间、资源配置等。

5. 编制倒排工期表:将各阶段的施工计划进行倒排,形成倒排工期表,明确各阶段的施工任务和时间节点。

6. 优化施工方案:对倒排工期表进行分析,找出施工过程中可能出现的问题,提出优化施工方案。

7. 调整资源配置:根据倒排工期表,对人力、物力、财力等资源进行合理调配,确保资源供应。

8. 监控施工进度:在施工过程中,对施工进度进行实时监控,确保工程按期完成。

四、施工工期倒排的注意事项1. 保证施工质量:在施工工期倒排过程中,要充分考虑施工质量,确保工程达到设计要求。

2. 合理安排施工顺序:根据工程特点,合理安排施工顺序,避免施工过程中的交叉作业。

3. 优化资源配置:在施工工期倒排过程中,要充分考虑资源配置,提高资源利用效率。

4. 加强施工管理:在施工过程中,要加强施工管理,确保工程按期完成。

倒排工期_??????

倒排工期_??????

倒排工期倒排工期文档模板范本正文:一、引言倒排工期是项目管理中非常重要的一项工作,它可以帮助项目团队更好地控制项目进度,合理分配资源,确保项目按时交付。

本文档将详细介绍倒排工期的定义、原理、步骤、工具及其在项目管理中的应用。

二、倒排工期的定义倒排工期,简称倒排,是指根据项目的最早开始时间和最晚完成时间,逆向推算出每个活动的最早开始时间和最迟完成时间,以及活动之间的关系,从而确定整个项目的最早开始时间和最迟完成时间的过程。

三、倒排工期的原理倒排工期的原理是基于关键路径方法,即通过分析各活动的工期和依赖关系,找出整个项目中的关键路径,并确定项目的最早开始时间和最迟完成时间。

四、倒排工期的步骤4.1 确定项目的所有活动首先,需要将项目划分为多个可管理的活动,每个活动表示项目的一个具体任务或工作包。

4.2 确定活动之间的依赖关系确定活动之间的前置关系,即哪些活动必须在其他活动完成之后才能开始。

可以使用相关图表或项目管理软件来可视化活动之间的依赖关系。

4.3 估算每个活动的工期对每个活动进行估算,确定其完成所需的时间。

可以参考历史数据、专家意见或类似项目的经验数据来估算工期。

4.4 创建活动网络图基于活动之间的依赖关系和工期估算结果,创建活动网络图。

活动网络图是一个有向无环图,用于表示活动之间的依赖关系。

4.5 计算最早开始时间和最迟完成时间通过动态规划的方法,对活动网络图进行计算,确定每个活动的最早开始时间和最迟完成时间。

4.6 确定关键路径根据最早开始时间和最迟完成时间,确定整个项目的关键路径。

关键路径是项目中最长的路径,决定了整个项目的最早开始时间和最迟完成时间。

五、倒排工期的工具倒排工期常用的工具包括项目管理软件(如Microsoft Project、Primavera P6等)和活动网络图表(如PERT图和甘特图)。

六、倒排工期的应用倒排工期在项目管理中的应用非常广泛,主要用于以下方面:6.1 确定项目计划通过倒排工期,可以确定项目的最早开始时间和最迟完成时间,帮助项目团队制定合理的项目计划。

工期倒排实施方案

工期倒排实施方案

工期倒排实施方案一、前言。

工期倒排是一种项目管理中常用的方法,通过倒排工作任务的顺序,可以更好地控制项目进度,提高工作效率。

本文将针对工期倒排的实施方案进行详细介绍,希望能够为项目管理者提供一些参考和帮助。

二、工期倒排的基本原理。

工期倒排是指根据项目的最终交付日期,逆向推导出各个工作任务的开始时间和完成时间,从而确定项目的实际工期。

通过工期倒排,可以清晰地了解各个任务之间的依赖关系,合理安排工作进度,确保项目按时完成。

三、工期倒排的步骤。

1. 确定项目的最终交付日期。

在进行工期倒排之前,首先需要明确项目的最终交付日期,这是确定工作任务完成时间的基础。

2. 确定项目的关键路径。

关键路径是指在项目中影响整体工期的关键任务序列,确定关键路径可以帮助我们重点关注项目进度的控制。

3. 建立工作分解结构(WBS)。

根据项目的范围和任务,建立起完整的工作分解结构,将项目分解为各个可管理的工作包,为后续的工期倒排提供基础。

4. 确定任务的工期和依赖关系。

对每个工作包中的任务进行详细规划,确定任务的工期和各个任务之间的依赖关系,包括开始-完成、完成-开始、开始-开始、完成-完成等关系。

5. 倒排工作任务的顺序。

根据项目的最终交付日期,逆向推导出各个工作任务的开始时间和完成时间,形成工期倒排的工作计划。

6. 确定资源分配和优化。

在进行工期倒排的过程中,需要考虑资源的分配和优化,确保项目的工作量和资源的分配是合理的。

7. 进行进度跟踪和控制。

一旦完成工期倒排的工作计划,就需要进行进度跟踪和控制,及时发现和解决项目进度偏差,保证项目按时交付。

四、工期倒排的注意事项。

1. 确保信息的准确性。

在进行工期倒排的过程中,需要确保所使用的信息和数据是准确的,否则会影响最终的工作计划。

2. 充分沟通和协调。

工期倒排需要涉及到多个部门和人员,需要进行充分的沟通和协调,确保各方的理解和支持。

3. 灵活应变。

在实际项目管理中,可能会出现各种意外情况,需要灵活应变,及时调整工作计划,保证项目顺利进行。

施工进度总计划倒排文字说明

施工进度总计划倒排文字说明

目录1.剩余工程施工进度总计划编制依据 (2)2. 目前工程达到的形象面貌 (2)3.剩余工程量及工期计划安排 (4)4. 施工难点 (6)5. 工期保证措施 (6)6.需要协调解决的问题 (8)7. 施工资源配置计划 (8)俄公堡水电站厂房节点目标工期计划1.编制依据1.1俄公堡水电站厂房土建及安装工程合同文件(合同编号:MLH-EGB-JJ/C4-6)。

1.2 俄公堡水电站厂房土建及安装工程现有施工图纸。

1.3 与本工程密切相关的行业施工规范、技术标准。

1.4 类似工程施工经验。

1.5 现完成工程情况及剩余工程量。

1.6《水利水电工程施工组织设计手册》、相关施工规程规范及《招标文件》技术条款规定。

1.7业主发电目标及有关会议要求。

2012年6月30日,1#机组具备发电条件;2012年7月30日,2#机组具备发电条件;2012年8月30日,3#机组具备发电条件;以上不包含有水调试和72h试运行时间。

2. 目前工程达到的形象面貌截止到目前2011年8月底,我部主要进行了以下项目的施工:3.1临时工程(1)9#施工支洞开挖支护施工完成。

(2)下游度汛贝雷桥左右岸桥台混凝土浇筑、浆砌石挡墙及墙内回填,目前正在进行度汛贝雷桥的装配施工。

2.1厂房工程(1)厂区开挖施工。

目前开挖全部完成;(2)厂房、安装间基础以下级配骨料回填施工;主机间、集水井、尾水右挡墙、安装间外侧厂区沿河挡墙混凝土浇筑施工。

安装间边墙浇筑至2217.20m高程。

(3)2#、3#机组墩头及下游墙到EL2218.73完成;1#墩头及下游墙、左边墙到EL2217.20。

(4)1#、2#、3#尾水肘管安装及3口尾水闸门的制作及安装,尾水闸门下闸施工。

(5)1#机组座环安装完成,正在进行蜗壳的安装。

2.2压力管道工程(1)压力管道洞挖施工;开挖支护全部完成。

(2)部分压力钢管的制作等。

2.3小沟河工程开挖基本完成,由于2011年汛期发生泥石流,需重新进行支护设计。

XX项目倒排工期计划

XX项目倒排工期计划

XX工程XX项目倒排工期计划XX项目部XX有限公司XX年XX月XX日目录一、编制依据 (3)二、编制原则及目的 (3)三、工程概况 (3)四、倒排工期计划安排 (3)五、倒排工期保证措施 (4)1、组织措施 (4)2、技术保证措施 (4)3、主材供应保证措施 (4)4、机械设备、施工队伍保证措施 (5)六、急需协调解决的问题 (5)附件1 倒排工期计划明细表 (6)附件2 倒排工期计划横道图 (7)倒排工期计划一、编制依据双方合同/甲方要求的完工工期及截止XX年XX月本项目工程量完成情况及剩余工程量情况。

二、编制原则及目的合理优化工期,根据当地气候状况,调整施工部署,分析影响工期的因素,制定控制保证措施,将进度风险降低至最小,确保项目总体进度目标。

(大致内容,各项目部自行编写)三、工程概况XX项目位于XXXXXXX,主要工程量为XXXXXXX,已完成工程量XXXXXX,剩余工程量包含XXXXXXXX。

四、倒排工期计划安排以XX年XX月Xx日前达到总体交工条件,完成工期倒排计划:以下内容据实制作制作竣工资料,XX月XX日~XX月XX日;中继段测试,XX月XX日~XX月XX日;光缆接续,XX月XX日~XX月XX日;敷设光缆,XX月XX日~XX月XX日;线路施工(吊线架设、制装拉线、立杆),XX月XX日~XX月XX 日;设备安装(调试、加电、设备安装),XX月XX日~XX月XX日;根据工程现场实际情况,结合剩余工程量施工内容自行倒排;倒排工期详细情况见“附表:倒排工期计划明细表”。

五、倒排工期保证措施1、组织措施以项目部经理为工程进度计划第一责任人,项目部主干力量为核心成员,成立工程进度计划领导小组。

组长:XXX副组长:XXX、XXX组员:XXXXXXXXXXXXXXX值班电话:XXXXXXXXXXXXXXXXXXXXXXXX。

工程进度计划领导小组负责项目“倒排工期计划”的编制、实施,负责对进度计划进行动态跟踪。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

龙里县龙滩水库工程2017年施工进度计划一、编制依据及原则1、编制依据⑴依据《龙里县龙滩水库工程》招标文件、招标图纸、合同文件及现场接收的施工图纸。

⑵依据国家、行业相关规程规范标准。

⑶依据本工程招标文件中施工组织设计的施工程序及方法,监理审批后的施工技术方案。

⑷本公司的技术积累及相关施工经验和管理水平。

⑸龙里县龙滩水库工程施工总进度计划。

2.编制原则⑴按照合同有关规定安排的施工程序,在保证工期的同时确保施工质量和施工安全。

⑵根据合同规定的控制性工期要求,确定施工关键主线路,紧紧围绕施工关键线路组织施工。

⑶组织配套的大型机械化施工作业,提高施工生产效率,加快工程施工进度。

⑷采用适中的施工强度指标排定施工日程,对不可预见因素留有充分余地,并在施工中力求实现均衡生产,文明施工。

⑸合理利用资源配置,科学进行资源调配,均衡生产。

二、主要控制性工期要求大坝碾压混凝土计划于2016年12月25日开始施工。

大坝碾压混凝土计划于2017年4月30日达到1139m度汛高程。

下闸蓄水计划于2018年2月中旬达到下闸蓄水目标。

三、目前完成的工程进度形象1、一般项目100%完成。

2、施工临时工程导流洞已通过过水验收。

3、挡水工程(1)开挖支护已完成,河床段垫层混凝土浇筑完成。

(2)帷幕灌浆洞兼交通洞开挖已完成,底板浇筑全部完工。

(3)坝基固结灌浆于2016年12月20完成。

(4)1120m~1122m碾压混凝土于2016年12月31日完成。

4、水保项目(1)1#弃渣场挡墙已完成100%,临时弃渣场挡墙已完成100%,边坡全部修整完成。

5、泄洪工程(1)效力池底板、边墙施工完成。

(2)消力池固结灌浆施工完成。

四、主要项目的施工进度计划1、临时工程(1)导流洞封堵施工:2018年1月15日-2018年1月31日,计划工期:17d;(2)封堵段回填灌浆施工:2018年2月1日-2018年2月10日,计划工期:10d。

2、挡水工程(1)帷幕灌浆洞兼交通洞边墙二次衬砌混凝土计划:2017年1月1日-2017年3月31日,计划工期:90d。

(2)坝体1122m~高程混凝土施工:2017年1月1日-2017年1月7日,计划工期7d(其中模板:3d,砼碾压:4d),混凝土工程量:4000m3,施工强度:1000m3/d。

(3)坝体~1125m高程混凝土施工:2017年1月8日-2017年1月14日,计划工期7d(其中模板:3d,砼碾压4d),混凝土工程量:3500m3,施工强度:875m3/d。

(4)坝体1125m~高程混凝土施工:2017年1月15日-2017年1月21日,计划工期7d(其中模板:3d,砼碾压4d),混凝土工程量:3500m3,施工强度:875m3/d。

(5)坝基1120m~高程固结灌浆施工:2017年2月2日-2017年2月14日(其中2017年1月22日-2017年2月1日春节放假),计划工期13d。

(6)高程直线段灌浆廊道底板、边墙钢筋制安施工:2017年2月2日-2017年2月14日,计划工期:13d。

(7)坝体~1128m高程混凝土施工:2017年2月15日-2017年2月17日,计划工期3d(其中模板:0d,砼碾压3d),混凝土工程量:3700m3,施工强度:1233m3/d。

(8)坝体1128m~高程混凝土施工:2017年2月18日-2017年2月23日,计划工期6d(其中模板:3d,砼碾压3d),混凝土工程量:3800m3,施工强度:1266m3/d。

(9)坝体~1131m高程混凝土施工:2017年2月24日-2017年3月1日,计划工期6d(其中模板:2d,砼碾压4d),混凝土工程量:4200m3,施工强度:1050m3/d。

(10)坝体1131m~高程混凝土施工:2017年3月2日-2017年3月7日,计划工期7d(其中模板:3d,砼碾压4d),混凝土工程量:4400m3,施工强度:1100m3/d。

(11)坝基~高程固结灌浆施工:2017年3月8日-2017年3月17日,计划工期10d。

(12)溢流面1120m~高程施工:2017年3月8日-2017年3月17日,计划工期10d。

(13)坝体~1134m高程混凝土施工:2017年3月18日-2017年3月23日,计划工期6d(其中模板:2d,砼碾压4d),混凝土工程量:4450m3,施工强度:1112m3/d。

(14)坝体1134m~高程混凝土施工:2017年3月24日-2017年3月30日,计划工期7d(其中模板:3d,砼碾压4d),混凝土工程量:4560m3,施工强度:1140m3/d。

(15)坝体~1137m高程混凝土施工:2017年3月31日-2017年4月5日,计划工期6d(其中模板:2d,砼碾压4d),混凝土工程量:4600m3,施工强度:1150m3/d。

(16)坝体1137m~高程混凝土施工:2017年4月6日-2017年4月12日,计划工期7d(其中模板:3d,砼碾压4d),混凝土工程量:4700m3,施工强度:1175m3/d。

计划工期6d(其中模板:2d,砼碾压4d),混凝土工程量:4680m3,施工强度:1170m3/d。

(18)坝基~1140m高程固结灌浆施工:2017年4月19日-2017年4月28日,计划工期10d。

(19)溢流面~高程施工:2017年4月19日-2017年4月28日,计划工期10d。

(20)坝体1140m~高程混凝土施工:2017年4月29日-2017年5月6日,计划工期8d(其中模板:3d,砼碾压5d),混凝土工程量:5670m3,施工强度:1134m3/d。

(21)坝体~1143m高程混凝土施工:2017年5月7日-2017年5月13日,计划工期7d(其中模板:2d,砼碾压5d),混凝土工程量:5560m3,施工强度:1112m3/d。

(22)坝体1143m~高程混凝土施工:2017年5月14日-2017年5月21日,计划工期8d(其中模板:3d,砼碾压5d),混凝土工程量:5400m3,施工强度:1080m3/d。

(23)坝体~1146m高程混凝土施工:2017年5月22日-2017年5月28日,计划工期7d(其中模板:2d,砼碾压5d),混凝土工程量:5300m3,施工强度:1060m3/d。

(24)坝基1140m~1146m高程固结灌浆施工:2017年5月29日-2017年6月4日,计划工期7d。

(25)溢流面~1140m高程施工:2017年5月29日-2017年6月4日,计划工期7d。

计划工期8d(其中模板:3d,砼碾压5d),混凝土工程量:5170m3,施工强度:1034m3/d。

(27)坝体~1149m高程混凝土施工:2017年6月13日-2017年6月19日,计划工期7d(其中模板:2d,砼碾压5d),混凝土工程量:5070m3,施工强度:845m3/d。

(28)坝体1149m~高程混凝土施工:2017年6月20日-2017年6月27日,计划工期8d(其中模板:3d,砼碾压5d),混凝土工程量:5030m3,施工强度:1006m3/d。

(29)坝基1146m~高程固结灌浆施工:2017年6月28日-2017年7月4日,计划工期7d。

(30)溢流面1140m~1146m高程施工:2017年6月28日-2017年7月4日,计划工期7d。

(31)坝体~1152m高程混凝土施工:2017年7月5日-2017年7月11日,计划工期7d(其中模板:2d,砼碾压5d),混凝土工程量:5140m3,施工强度:1028m3/d。

(32)坝体1152m~高程混凝土施工:2017年7月12日-2017年7月19日,计划工期8d(其中模板:3d,砼碾压5d),混凝土工程量:5090m3,施工强度:1018m3/d。

(33)坝体~1155m高程混凝土施工:2017年7月20日-2017年7月27日,计划工期7d(其中模板:2d,砼碾压5d),混凝土工程量:5030m3,施工强度:1006m3/d。

(34)坝体1155m~高程混凝土施工:2017年7月28日-2017年8月3日,度:1237m3/d。

(35)坝基1150m~高程固结灌浆施工:2017年8月4日-2017年8月10日,计划工期7d。

(36)溢流面1146m~1152m高程施工:2017年8月4日-2017年8月10日,计划工期7d。

(37)坝体~1158m高程混凝土施工:2017年8月11日-2017年8月16日,计划工期6d(其中模板:2d,砼碾压4d),混凝土工程量:4860m3,施工强度:1215m3/d。

(38)坝体1158m~高程混凝土施工:2017年8月17日-2017年8月23日,计划工期7d(其中模板:3d,砼碾压4d),混凝土工程量:4730m3,施工强度:1182m3/d。

(39)坝体~1161m高程混凝土施工:2017年8月24日-2017年8月31日,计划工期8d(其中模板:4d,砼碾压4d),混凝土工程量:4740m3,施工强度:1185m3/d。

(40)坝基~1161m高程固结灌浆施工:2017年9月1日-2017年9月7日,计划工期7d。

(41)溢流面1152m~高程溢流面施工:2017年9月1日-2017年9月7日,计划工期7d。

(42)坝体1161m~高程混凝土施工:2017年9月8日-2017年9月15日,计划工期8d(其中模板:4d,砼碾压4d),混凝土工程量:4670m3,施工强度:1167m3/d。

(43)坝体~1164m高程混凝土施工:2017年9月16日-2017年9月23日,度:1140m3/d。

(44)坝体1164m~高程混凝土施工:2017年9月24日-2017年10月1日,计划工期8d(其中模板:4d,砼碾压4d),混凝土工程量:4390m3,施工强度:1097m3/d。

(45)坝体~1167m高程混凝土施工:2017年10月2日-2017年10月9日,计划工期8d(其中模板:4d,砼碾压4d),混凝土工程量:4230m3,施工强度:1057m3/d。

(46)坝基1161m~1167m高程固结灌浆施工:2017年10月10日-2017年10月16日,计划工期7d。

(47)溢流面~高程施工:2017年10月10日-2017年10月16日,计划工期7d。

(48)坝体1167m~高程混凝土施工:2017年10月17日-2017年10月24日,计划工期8d(其中模板:4d,砼碾压4d),混凝土工程量:4020m3,施工强度:1005m3/d。

(49)坝体~1170m高程混凝土施工:2017年10月25日-2017年10月31日,计划工期7d(其中模板:4d,砼碾压3d),混凝土工程量:3820m3,施工强度:1273m3/d。
