监理例会会议纪要+表格

会议纪要
合同名称:九江市柘林灌区渠首电站增效扩容改造工程
合同编号:QSDZ-JL2014
会议名称九江市柘林灌区渠首电站增效扩容改造工程第二次设计联络会暨第一次工地会议
会议时间2014年11月6日会议地点九江市柘林灌区管理局
会议室
会议主要议题第二次设计联络会暨第一次工地会议
组织单位
九江市柘林灌区渠首电站增效扩容改造工程建设项目部
参加单位
九江市柘林灌区渠首电站增效扩容改造工程建设项目部
江西潦河水利水电工程监理有限公司
江西省水利规划设计院
浙江杭州长河发电设备有限公司
杭州萧山钱江电控设备厂
华自科技股份有限公司
江西省水利水电建设有限公司机械安装公司
参加单位及人员
见附表
会议主要内容及结论1.江西省水利水电建设有限公司机械安装公司负责人介绍了机构的组建情况和人员配备情况,同时提出了安装工作与土建工作哪一个先进行的问题,也提出了是否将高压柜安装到主厂房低压柜、机旁屏、二次屏柜的后面的问题。

各方协商决定考虑土建和安装谁先进行应该根据设备的到场时间问题确定,而考虑到安全隐患问题业主决定改造高压柜室来解决设备的空间问题。

土建部分和装修部分由业主和安装单位协商确定。

2.江西省水利规划设计院负责人要求浙江杭州长河发电设备有限公司、杭州萧山钱江电控设备厂提供设备蓝图、自动化元件标牌、电缆规格、表盘的规格。

3.浙江杭州长河发电设备有限公司、杭州萧山钱江电控设备厂负责人答应设计单位尽早的提供要求的各种图纸、资料,而且按照业主的要求整理准备设备生产过程中要求准备的资料并及时交付监理单位和业主单位。

4.江西潦河水利水电工程监理有限公司负责人提出了由设备生产厂家采用的一根调速器推拉杆建议改为两根,最后讨论决定按照原设计不变。

说明:全文记录可加附页,送达与会单位。

合集下载

监理例会会议纪要

监理例会会议纪要

重庆大路实业有限公司·鹭岭尚品项目监理例会会议纪要一、会议主持:李其安二、日期:2013-6-7三、参会人员:详签到册四、施工单位:1、1#楼在之前的施工中,发现有两根桩因下料失误导致纵筋长度不足,存在质量缺陷;准备在凿除桩头露出足够的搭接长度后错开一个搭接区域分别进行单面焊接,在保证搭接长度和接头率的情况下保证纵筋长度。

施工中发现的部分地梁钢筋局部不平直的地方,因为桩节点检测、施工需扰动钢筋,计划在桩检测完毕地梁钢筋绑扎完毕后对地梁钢筋进行恢复,保证地梁钢筋质量。

2、1#楼计划下周完成-2F、-3F的桩浇筑,在下周一以前完成桩基的动测等试验检测;在6月13日之前完成1#楼-3F部分的地梁钢筋绑扎和模板安装,自检合格后拟在6月14日进行1#楼-3F部分的地梁钢筋验收,验收合格后在当日完成浇筑。

3、1#楼按照设计变更增加4根桩,增加桩的位置经现场确认挖桩时存在重大的安全隐患;请建设单位及时确认新增桩的位置,我方好落实施工措施,以确保施工安全。

4、2#楼目前完成了-3F的消防水池底板部分,目前正施工侧墙部分,出水口穿管位置请甲方尽快确认位置,检修口下人钢梯的设置,我项目部计划采用预埋钢板焊接挂梯,以确保砼体的感官质量。

5、下周计划完成2#楼-3F的脚手架搭设,墙、柱、梁、板的钢筋安装和模板安装,并在自检验收合格后,进行验收,验收合格后进行浇筑。

6、下周计划完成2#楼-2F部分的基坑槽作业,以确保2#楼-3F完成后-2F有足够的工作面。

7、4#楼-2F在施工过程中出现了一些质量问题,因为钢筋在下料时和定位时的失误,导致锚固长度、板筋搭接长度、局部保护层的偏差,局部的模板拼缝存在缺陷;都已现场找明原因,现场确定了整改措施,书面回复监理单位后,经监理单位和建设单位复核后继续施工。

之前出现的质量问题,经过多次对作业班组进行现场交底和协调,类似的问题在以后的施工中不会再出现。

8、目前4#楼-2F的1/2-48轴已施工完成,下周计划完成48轴以后-2F剩余的部分结构钢筋、模板安装和混凝土浇筑;4#楼转换层部分下周计划完成40-50%的钢筋绑扎和80%的模板安装工作,并且加强转换层施工过程中的质量和安全控制;对模板部分采用模板控制线的方式进行模板定位控制,支架采用划线定立杆位置进行规范搭设.9、本周组织了转换层支架体系的专家论证,根据专家意见,同意方案通过;目前正根据专家意见进行修改,下周一之前完善全部内容;同时根据周训银专家的指导和计算复核,计划对原有的搭设方案进行调整,100mm厚部分支架立杆间距最大调整为1200mm,120mm部分支架立杆间距最大调整为1000mm,180mm厚部分支架立杆间距最大调整为900mm,具体参数以调整后经审批的方案为准。

监理例会会议纪要表格

监理例会会议纪要表格

监理例会会议纪要表格
一、会议时间:XXXX年XX月XX日
二、会议地点:XXX
三、参会人员:监理单位代表、施工单位代表、设计单
位代表、业主代表
四、会议议程:
1.介绍与会人员
2.施工单位汇报工程进度情况
3.监理单位对上周工作进行总结,并对下周工作进行安排
4.设计单位就设计变更问题与施工单位进行沟通
5.业主代表提出意见和建议
6.会议总结
五、会议内容:
(一)介绍与会人员
本次会议由监理单位代表主持,参会人员包括监理单位代表、施工单位代表、设计单位代表和业主代表。

(二)施工单位汇报工程进度情况
施工单位代表汇报了目前工程的进度情况,并就存在的问题和困难进行了说明。

监理单位代表对施工单位的汇报进行了点评和指导。

(三)监理单位对上周工作进行总结,并对下周工作进行安排
监理单位代表对上周工作进行了总结,指出了存在的问题和不足之处,并对下周工作进行了安排和布置。

同时,强调了工程质量、安全文明施工等方面的工作要求。

(四)设计单位就设计变更问题与施工单位进行沟通
设计单位代表就设计变更问题与施工单位进行了沟通和交流,明确了变更的具体内容和要求。

监理单位代表对设计变更问题进行了指导和协调。

(五)业主代表提出意见和建议
业主代表对本次会议进行了总结,提出了意见和建议,并对下一步工作进行了安排和布置。

同时,强调了工程质量和安全文明施工等方面的工作要求。

(六)会议总结
本次会议取得了圆满成功,各方代表就工程进度、质量、安全等方面的问题进行了深入的交流和讨论。

会议明确了下一步工作的重点和要求,为工程的顺利推进奠定了基础。

第一次监理例会

第一次监理例会

南靖县和溪镇农村环境连片整治工程第一次监理例会漳州锦泰建设监理有限公司2012年月日南靖县和溪镇农村环境连片整治工程第一次工地会议及监理交底会议纪要会议时间: 年月日会议地点:与会单位及人员详签到表会议主要内容:一、设单位根据委托监理合同宣布对总监理工程师的授权;根据《建设工程委托监理合同》对本项目监理机构及总监工程师的授权如下:1、施工图纸设计,参加施工图纸会审及交底会议;2、工程开工令;3、包商提交的施工组织设计、施工技术方案和施工进度计划,对工程的总、月、周进度计划签署执行意见,对计划的实施过程进行有效监督控制;4、承包商提交的材料和设备清单及所列的规格、型号、质量、数量;5、主持召开监理工地例会;6、督促检查承包人严格执行工程承包合同和工程技术标准;7、在工程实施阶段严格执行工程的质量、进度、造价、安全控制,合同和信息管理,验收分部、分项、检验批工程质量并组织主持对已竣工工程进行预验收,审核工程量并上报委托人或委托人通知指定的单位审批,按承包合同条件签署工程付款凭证;8、检查施工技术措施;9、定期对项目工程的各分部、分项工程的质量进行检查验收,并对各分部、分项工程的质量作出监理评定,对其评定结果报委托人备案;10、对项目施工技术、安全措施和专题性的方案进行审核签认;11、编制监理规划、监理实施细则、监理月报和完工报告;12、审查竣工资料,参加工程竣工验收,签署工程竣工报验单,提出单位工程质量评定报告;13、协助委托人与承包商进行开工报备工作;14、协助委托人向承包商办理工程移交手续;15、定期检查、监督施工单位施工文件资料按规定归档移交;16、应邀调解委托人与承包人的争议;17、协助编写竣工验收申请报告;18、检查工程状况,鉴定质量问题责任;19、经委托人同意后,有权进行监理人认为有必要的工程质量、材料、设备的附加检测,检测费用由责任方承担;20、经委托人口头或书面同意后,有权发布工程停/复工令;21、向委托人提供监理档案资料。

监理工地例会会议纪要

监理工地例会会议纪要

青岛蓝色硅谷城际轨道交通工程会议纪要xxxxxxxxxxxxxxxxx编号:JH-LH-116-2017 青岛蓝色硅谷城际轨道交通工程第二驻地监理部监理例会会议纪要时间:2017年2月23日 14:30地点:xxxxxxxxxxxzxx参会人员:见会议签到表(附后)会议主持:许长生会议内容:一、上次会议内容落实情况:5-1标:已按照项目公司制定的场地移交计划上足上齐施工人员、机械设备及物资材料,合理组织施工工序,积极组织施工,保证施工进度。

5-1标目前剩余9个墩位及1处变电所涉及征地拆迁,4个墩位涉及信访、阻工,正在积极与相关部门继续沟通、协商,尽早解决征地拆迁及阻工、信访问题。

06标:无07标:无08标:无09标:无装饰装修标:无机电01标:无机电02标:无二、各标段汇报本周完成工作及下周工作计划:5-1标:本周计划:下周计划:高架区间桩基0根、承台1座、墩柱1座,盖梁0座,北九水站进行1-4轴轨道层钢筋绑扎基本完成。

本周完成:桩基0根、承台1座、墩柱1座,盖梁0座;庙石车站台主体结构全部完成,所有架体拆除完成;北九水车站轨道层5-8轴浇筑完成,正在养生,1-4轴轨道层梁柱、1轴牛腿梁、楼梯钢筋绑扎完成。

现浇梁主体结构浇筑完成,第三联现浇梁落架两跨。

北九水天桥完成桩基2颗。

开累完成:高架区间257根、庙石车站114根、北九水车站64根;承台61座(含扩大基础3座),墩柱60座,桥台4个、盖梁51座。

庙石车站主体全部完成;北九水站轨道层以下结构全部完成;连续梁245米施工完成。

北九水天桥桩基开累完成4颗。

未完成原因和赶工措施:本周施工任务全部完成,本周多大风、雨雪天气,影响施工进度。

将通过增加机械设备,投入钢筋、模板、专业队伍等,确保完成“保开通、促进度”目标。

现场塔吊2台,吊车3台,挖掘机1台,承台模板5套,墩柱模板6套,盖梁模板已到位底模14套。

下周计划:高架区间桩基0根、承台1座、墩柱1座,盖梁1座,北九水站进行1-4轴轨道层钢筋绑扎基本完成,初步具备浇筑条件,现浇梁第一联落架,北九水天桥桩基1颗。

【水利监理例会会议纪要】水利工程监理会议纪要电子模板

【水利监理例会会议纪要】水利工程监理会议纪要电子模板

【水利监理例会会议纪要】水利工程监理会议纪要电子模板水利工程监理会议纪要电子模板JL42会议纪要(监理[20XX]纪要号)合同名称:***工程施工合同编号:说明:本表由监理机构填写,签字后送达与会单位;全文记录可加附页。

【附件】会议记录会议时间:20XX年9月7日会议地点:***水库会议室会议主题:关于现工程阶段的施工布置与安排会议主持人:***参加会议人员所在单位及担任职务会议主要内容:一、在溢洪道消力池南的临时施工道路与水泥路衔接处砌筑拦阻墙一道,尽力消除外部人员进入工程现场,不慎掉入水深3米的消力池中的安全隐患。

二、在溢洪道右岸上坝临时施工道路与防汛公路上坝段衔接处砌筑拦阻墙一道。

三、大坝下游坝面?150.90以下原已完成的水泥预制六方块干砌贴坡排水工程现已基本塌陷,须进行重新整修。

经分析,其损坏原因是:1、按照合同约定的要求,施工单位进行了下游坝面护坡草皮重新种植施工,在铲除了大坝下游坡面生长的全部护坡草皮后,由于大坝坝体系砂石代料填筑,养分非常缺乏,十分不利于草籽发芽生长,经与建设单位协商,在下游坝面先铺了一层腐殖土,然后在腐殖土上撒播草籽,以上工作于20XX年4月份前已全部施工完成到位。

2、但是,在此后长达三个多月的时间里,***地区持续高温干旱,造成下游坝面新铺腐殖土完全失水干燥,草籽无法发芽,虽然后来施工单位在苦等雨情不至的情况下,不得不进行了抽水洒水人工抗旱处理,力保草籽发芽率,但是:①由于***地区自20XX年7月起就一直干旱,长达一年的干旱已经造成坝体代料异常干燥,水洒下去后,部分被上面太阳高温蒸发、部分经下面干燥的代料层空隙流失、吸收;②***水库大坝坝顶高程***m,最大坝高***m,在长达一年的干旱少雨、水库蓄水退至死水位以下的情况下,大坝坝体保墒情况相当差;③草籽撒播后,因长时间处于高温暴晒、土壤干燥环境中,部分已经失水丧失了生命机能。

基于以上三点的原因,草籽发芽率很不理想,草皮生长状况也差强人意。

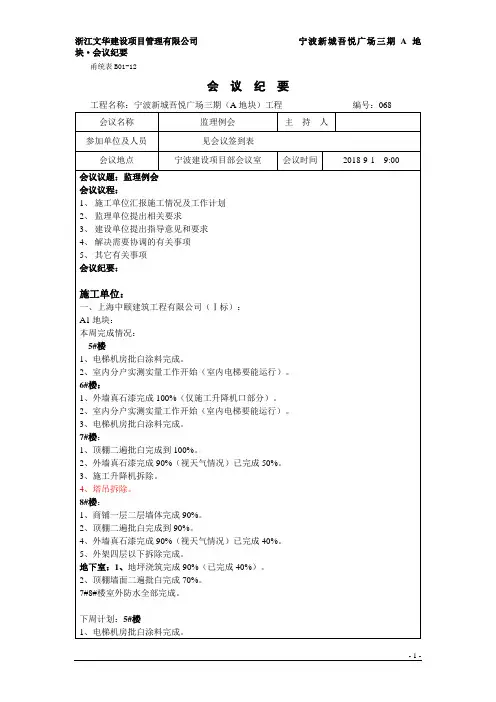

监理例会会议纪要

监理例会会议纪要
5、门窗单位:
一标:新世家
1、8#移门外框安装完成,屋顶阳台栏杆基本完成。
2、5#、6#、7#移门全部进场,屋顶玻璃栏杆安装完成。
3、5#空调栏杆安装到18层。
下周计划:
5#、6#楼固定玻璃、窗扇、门扇开始安装,阳台玻璃开始安装。
二标:
6、电梯单位:
7、市政单位:
1、5-11楼横穿管以及路边井做好。
地下室:1、地坪浇筑完成90%(已完成40%)。
2、顶棚墙面二遍批白完成70%。
7#8#楼室外防水全部完成。
下周计划:5#楼
1、电梯机房批白涂料完成。
2、室内分户实测实量工作开始。
6#楼:
1、室内分户实测实量工作开始(室内电梯要能运行)。
2、电梯机房批白涂料完成。
7#楼:
1、顶棚二遍批白完成到100%。
3、8#楼室外防水全部完成。
4、12#楼门厅内外粉刷完成。
需要协调事项:
A2地块:
本周完成情况:
1#楼:
1、构造柱完成19~21层。
2、12层以下完成结构验收。
2楼:
1、构造柱完成19~21层。
2、12层以下完成结构验收。
19#楼:1、1#楼前配电房一层墙体全部完成。
2、1#楼前段砌体完成50%。
3ቤተ መጻሕፍቲ ባይዱ2#楼前段模板工程完成80%
需要协调事项:
1、一期地下室消防和自来水单位加工场地,9月2日前移到指定部位。具体位置在5#楼西侧一块防火分区内(已在群里发过),且做好地面的垫板保护。如有损坏各自承担责任。
2、8#楼施工电梯、本周内完成封堵和阳台的收尾,望相关单位提前做好准备,下周内拆除。望相关单位做好自己的工作。
2、江苏兴厦建设工程集团有限公司(Ⅱ标):

监理例会会议纪要格式

鄂尔多斯市京投银泰(黑二号字体,居中)鹰冠山庄工程(黑二号字体,居中)监理例会(黑二号字体,居中)会议纪要(黑二号字体,居中)2010年第次(周)(浅三号字体,居中)共第次(浅三号字体,居中)记录日期:2010年5月27日(黑三号字体,靠左)监理单位:鄂尔多斯宏安建设监理公司(黑三号字体,靠左)监理例会纪要(黑三号字体,居中)工程名称:会议地点:会议时间:2010年5月27日9:30参加人员建设单位:凌总(工程总监)、陈茂根(工程主管)、王海江(电气)、陈众(土建)。

监理单位:王米加(总经理)、王继荣(总监)、XXX(土建监理)、XXX (监理员)、XXX……。

设计单位:(有则写,无则不写)总包单位:(有则写,无则不写)施工单位:王俊生(项目经理)、XXX……。

其它单位:(有则写,无则不写)主持人:王继荣(总监)(注:以上为四号黑体,行间距20磅)一:上次会议决议落实情况(由监理单位针对上次会议纪要询问与会各方完成落实情况,并记录。

黑四号字体)(内容为浅小四号字体)二、施工单位(总结上周工程情况,介绍本周工程计划,均需描述安全、质量、进度及需协调问题等,这些内容在会议中由监理单位要求施工单位必须介绍,会议要求施工单位项目经理参加并介绍!!!黑四号字体)(内容为浅小四号字体)三、监理单位(由监理单位各工程师总结上周工程情况,并对工程安全、质量、进度及需协调问题等提出监理要求,最后由总监总结、补充介绍。

黑四号字体)(内容为浅小四号字体)四、建设单位(由各负责工程师(含工程总监)回复施工协调问题、评述,并提要求。

黑四号字体)(内容为浅小四号字体)五、会议决议(由总监理工程师对照上述问题总结并形成决议。

黑四号字体)(内容为浅小四号字体)鄂尔多斯宏安建设监理公司(黑四号字体,需盖章)2010年5月27日附:会议签到表、纪要签收表。

(参施单位负责人签收)(注:以上均为宋体字,页面设置:设封面,内容需加设页码,内容行间距为20磅,上、下边1.9mm,左边2.5mm,右边2mm,订装线在左。

2024年监理例会会议纪要(参考模板)

★1、3#楼,11 层东单元存在预留洞口连续两层坠落高度; ★2、9#爬架,作业层脚手板与墙体空隙较大,存在两层坠落高度; ★3、1#楼,西单元,室内电梯井,内立杆与墙体空隙较大,无防护存在连续三层坠落高度; ★4、5#楼,消防班组在 7 层安装管道未系安全带,属于严重违规行为。
三、本周专业班组/总包班组安全问题:

会议地点
会议室
会议时 间
项目监理机构(项目章) 日 期: 年 月 日
年 月日
组织单位 XXXX 监理有限公司 主持人
XXX
会议议题
监理例会
参加会议单位
参加会议人员
XXX XXX XXX 建设工程有限公司
XXX 消防工程有限公
XXXX XXXX XXXX 注;本表一式一份,项目监理机构留存
会议内容:(包括但不限于以下内容) 一、本周施工进度:
六、本周重大隐患闭合情况 无
七、建设单位工作指示:
1、XXXXXX 2、XXXXXXX
XXXXX 监理有限公司 XXXX 项目监理部
XX 年 XX 月 XX 日
整 理:XXXX
签发人:XXXX
(对此纪要有疑义的,请于收到之时 24 小时内书面提出,否则视为同
意此纪要内容)
主 送: XXXX 有限公司 XXX 建设工程有限公司
1)栋号长改进措施: 2)技术员改进措施: 3)其他人员改进措施:
(六)大型设备管控情况
1、大型设备安装、拆除、顶升时未做到“六步走”(方案审批、进场把关、人证合一、登记手续、 监督旁站、维保); (1)本周 3#外用电梯进行了加节,并监督了交底及旁站,留存了视频及照片; 2、作业前“一承诺、作业后一问询”,留存影像视频监督 (1)本周 2#楼塔吊安装标注节进行了监督,查看了承诺和问询视频; 2、设备报备情况监督 (1)本周塔吊顶升于 XX 月 XX 日,进行了报备 3、塔司、信号工、外用电梯司机专项培训监督 (1)本周 XX 月 XX 日,塔司和信号工在总包会议室进行了培训,重点讲解的是十不吊问题并观 看了事故案例;XX 月 XX 日,外用电梯司机在会议室进行了培训,重点讲解的是事故案例。

监理例会会议纪要模板

会议纪要时间:2012年10 月23日星期二下午3:00地点:滁州市交通指挥中心工程项目部会议室会议议题:工程质量、进度、安全、投资等参加单位:1、滁州市交通运输局2、滁州市交通指挥中心基建办3、昆山市城建项目管理有限公司4、安徽方圆建设有限公司5、安徽佳诚工程咨询有限公司主持人:昆山市城建项目管理有限公司刘东刚记录人:昆山市城建项目管理有限公司张雪成参加人员:详见会议签到表会议内容:一、施工单位汇报上周工作情况(10 月16 日--10 月23 日):安徽方圆建设有限公司:1、上周施工进度:六层砼浇筑完成;七层内架搭设完成;七层柱、剪力墙、梁钢筋绑扎完成;七层柱、墙、梁、现浇面模板铺设完成;七层柱、墙模板加固完成。

2、本周工作重点:七层板筋铺设完成;七层水电、幕墙预埋件预埋完成;七层砼浇筑完成;八层内架搭、外悬挑搭设完成;八层墙、柱钢筋绑扎完成;八层墙、柱、梁、板模板铺设完成;八层梁钢筋开始绑扎及柱、剪力墙模板开始加固。

3、安全文明情况:六层砼浇筑过程中塔吊故障影响施工两小时,紧急修理;东侧围墙发生倒塌;木工材料场地正在清理,按规范集中堆放;正在规划场地硬化、绿化、安全防护等评标事宜。

项目部编写详细的评标计划上报监理部、基建办。

4、工程进度:七层施工进度因涉及到悬挑预埋等事项,比原计划滞后一天。

七层砼浇筑计划时间在10月25日晚至10月26日上午。

项目部近期调整了施工计划,采取了加班措施,并按每层进度给予各施工班组付款的方式调动施工人员的积极性,确保本工程在年底封顶。

5、工程质量:六层砼浇筑质量较好。

从近期工程施工质量来看,项目部还是要严抓内部管理,加强施工过程中的质量监管力度。

二、监理单位上周工作情况总结(10 月16 日--10 月23 日):昆山市城建项目管理有限公司:1、进度分析及要求:按项目部调整后的进度计划,上周进度滞后两天,七层砼浇筑预计在10月25 日晚进行。

从近三周情况来看,工程进度比较稳定。

进度专题监理例会

进度协调专题会会议纪要
工程名称:编号:
例会时间
2019年2月25日
例会地点
会议室
参加单位及人员
建设单位:
监理单位:
承包单位:张伟王辉姜健何婷黄寒峰刘鹏肖长河柯常坚林少华
记录整理:日期:2019年2月25日
谷珍珍
签发:监理单位(章)

施工单位
本表与会单位各一份,如有不同意见,请在收到文件后48小时内提出,否则即表示认可纪要内容,按纪要内容执行。
5、其他工程:其他各分部分项工程确定在三月底全部完成。
公装:我方所有施工任务已完成,破坏的成品在验收前会及时修补。
电梯:室内电梯三月上旬完成验收,室外社区服务中心电梯临时封堵和一层电梯厅回填需总包配合完成,社区用房电梯在做好封堵和回填土的前提下保证三月完成验收。
安防:室内存在27户线无法穿通,会后与总包沟通。室外部分需根据景观的施工进度安排施工,安防工程不影响其他验收,后续安装、调试工序较多,保证在五月底全部完成。
通过与会各方的讨论,最终一致确定的工期目标如下:
1、消防:收尾工作保证在三月底完成。在水、电、路通的前提下,三月底进行消防初验,四月底正式验收、拿证。
2、专变:专变确保通电时间为二月底。
3、景观:对其他单位有影响的部分保证在三月底完成,确定不影响其他单位的验收。
4、安防:影响工程验收的部分在三月底完成,安防分部工程最终在五月初全部完工。
总包:室内水电已基本完成,待供水及供电完成后立即对管道井进行封堵。室内10mm2入户线穿线待供电进入二十天可以完成。地下室墙面乳胶漆及部分排水沟、集水井盖板保证在三月底完成所有收尾工作。
消防:收尾工作保证在三月底完成。为了可以尽早的消防验收,我方提出可以提前在三月中旬进行网上申报消防验收,四月初完成设备调试,四月中旬进行初验,五月完成正式验收。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
