地下室后浇带施工方案地下室后浇带施工方案主要包括材料准备、施工工序和注意事项三个方面。

下面将具体介绍如下:一、材料准备:1. 水泥:根据工程需要选择合适的水泥品种,确保浇筑质量。

2. 砂子:用细河沙或人工细砂进行配制,保证浇筑后的表面光滑均匀。

3. 石子:选择粒径大小均匀的骨料,确保浇筑后的基础强度和稳定性。

4. 水:取用清洁无杂质的水源,且控制好水灰比,保证浇筑混凝土的质量。

二、施工工序:1. 地面处理:清除地下室后浇带表面的杂物和尘土,保持表面干燥洁净。

2. 固定模板:根据设计要求和施工图纸,使用适当的模板固定在地面上。

3. 浇筑混凝土:将水泥、砂子、石子和水按一定比例进行搅拌,并加入外加剂以提高混凝土的抗渗性能和强度。

然后将混凝土倒入模板内,用铲子或振捣器进行均匀压实和震动,以排除空隙和气泡,并保持表面平整。

4. 抹平整:在混凝土未完全凝固之前,用抹光机或木块对表面进行抹平整,使表面光滑均匀,并去除多余的水泥。

三、注意事项:1. 施工前需详细了解地下室后浇带的设计要求和施工图纸,确保按照规范施工。

2. 在施工过程中要加强现场管理,确保施工人员穿戴好合适的防护装备,提供良好的通风条件。

3. 混凝土浇筑后需要进行养护,包括覆盖塑料薄膜,定期喷水,保持湿润,避免混凝土表面龟裂。

4. 施工操作要严格按照规程进行,保证施工质量。

对于重大问题或不确定的地方,要及时与设计人员进行沟通,以保证施工质量。

通过以上的施工方案,可以确保地下室后浇带的施工质量和工程安全。

同时,施工过程中要注重人员安全,加强现场管理,确保施工顺利进行。

以最终完成一个质量好、结实耐用的地下室后浇带。

后浇带外架施工方案

后浇带外架施工方案

后浇带外架施工方案一、施工原理二、施工准备工作1.安全措施:施工前要制定一套完善的安全措施,并严格按照施工安全操作规程进行操作。

2.施工方案制定:根据具体情况制定施工方案,包括施工工艺、施工工序、设备及工具的选择等。

3.材料准备:准备所需的施工材料,包括支撑材料、绑扎钢丝、附着器等。

4.设备准备:准备好所需的施工设备和工具,并进行检查和维护。

三、施工步骤1.准备工作:在施工区域感测地面承载力,并根据需要采取加固措施。

确定好浇筑后的混凝土结构的形状和尺寸,并按照设计要求进行浇筑。

2.支架搭设:根据混凝土结构的形状和尺寸,选择合适的支架搭设方案。

支架设置要牢固可靠,能够承受浇筑后混凝土的荷载,并能提供充足的工作空间。

3.钢筋绑扎:在支架上搭设好钢筋网架,并进行绑扎。

绑扎要求要符合设计和施工规范的要求,确保钢筋的正确布置和连接。

4.混凝土浇筑:在支架上搭设模板,根据设计要求进行混凝土的浇筑。

浇筑好的混凝土要进行均匀的振捣,避免产生空隙和缺陷。

5.混凝土养护:在混凝土浇筑完成后,立即进行养护措施,包括保湿和防止过早干燥。

养护时间根据混凝土的强度等要求确定。

6.拆除支架:在混凝土达到一定强度后,可以拆除支架。

支架的拆除要有计划,逐步拆除,并设置临时支撑,以保证混凝土结构的稳定性和完整性。

四、施工注意事项1.施工安全:施工过程中要严格遵守安全操作规程,加强安全教育和培训,做好施工现场的安全防护措施。

2.设备选购:选择合适的施工设备和工具,并要定期检查和维护,确保其正常工作状态。

3.材料选用:选用符合设计要求的支撑材料和附着器,确保施工质量。

4.支架设置:支架设置要牢固可靠,能够承受混凝土的荷载,避免支架倒塌或下沉。

5.混凝土浇筑:混凝土的浇筑要均匀、密实,避免产生空隙和缺陷。

及时处理浇筑过程中的问题,如混凝土流动性不好、温度过高等。

6.养护措施:严格按照设计要求进行混凝土的养护,保持适当的湿度和温度,避免过早干燥和开裂。

后浇带划分及施工方案

后浇带划分及施工方案

后浇带划分及施工方案一、背景介绍后浇带是在混凝土结构施工中不可或缺的重要部分,它能够提供强度、稳定性和耐久性。

在建筑、道路和桥梁等工程中,后浇带被广泛应用于增加结构的整体强度和稳定性,同时还能够提供便于施工和维护的平台。

二、后浇带划分原则后浇带的划分要根据具体的工程需要和结构要求进行,一般可以按照以下原则进行划分:1.结构板块:根据结构的功能和布局,将后浇带划分为不同的板块,如楼层、梁、柱等。

2.施工步骤:根据施工的步骤和进度,将后浇带划分为不同的阶段,如底板、墙体、顶板等。

3.空间分区:根据建筑的功能和使用需求,将后浇带划分为不同的空间区域,如车库、公共区域、住宅区域等。

4.强度要求:根据结构的设计要求,将后浇带划分为不同的强度等级,以满足结构的承载能力和使用要求。

三、后浇带施工方案后浇带的施工方案应根据具体的工程情况和要求进行设计,下面是一个常用的后浇带施工方案:1. 准备工作在开始后浇带的施工前,需要进行以下准备工作:•清理施工区域,确保无杂物和障碍物。

•定位和标记后浇带的范围和边界线。

•准备所需的施工材料和设备,如混凝土、钢筋、模板等。

2. 模板安装根据后浇带的设计要求,安装适当的模板来固定和限制混凝土的形状和尺寸:•将模板按照后浇带的划分和布局进行安装。

•确保模板的稳固和密合,以防止混凝土渗漏。

3. 钢筋布置根据后浇带的设计要求,在模板内布置适当的钢筋来增加混凝土的强度和稳定性:•根据结构的设计要求,选择适当的钢筋类型和直径。

•将钢筋按照预先设计的间距和位置进行布置。

4. 浇筑混凝土在完成模板和钢筋布置后,进行混凝土的浇筑:•使用泵车或输送带将混凝土输送到施工现场。

•将混凝土均匀地倒入模板内,并使用振动器进行浇筑和压实。

5. 养护和拆模在混凝土浇筑完成后,需要进行适当的养护和拆模工作:•在混凝土刚浇筑完成后,覆盖保护膜并进行湿养护。

•根据具体情况,确定合适的养护时间,保证混凝土的强度和稳定性。

后浇带施工 方案

后浇带施工 方案

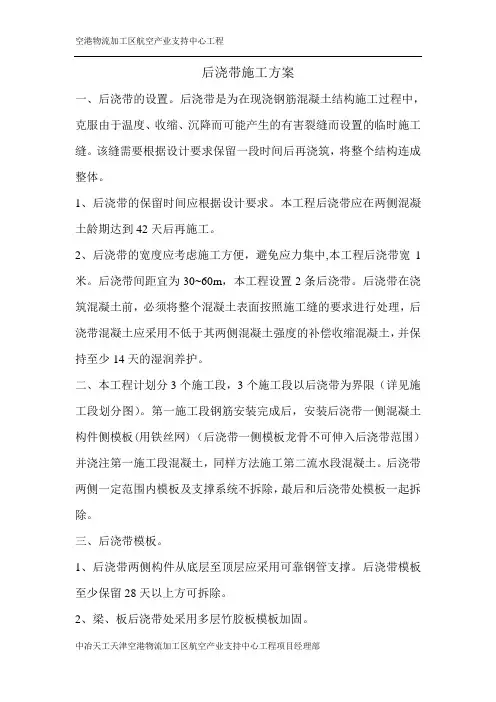

后浇带施工方案一、后浇带的设置。

后浇带是为在现浇钢筋混凝土结构施工过程中,克服由于温度、收缩、沉降而可能产生的有害裂缝而设置的临时施工缝。

该缝需要根据设计要求保留一段时间后再浇筑,将整个结构连成整体。

1、后浇带的保留时间应根据设计要求。

本工程后浇带应在两侧混凝土龄期达到42天后再施工。

2、后浇带的宽度应考虑施工方便,避免应力集中,本工程后浇带宽1米。

后浇带间距宜为30~60m,本工程设置2条后浇带。

后浇带在浇筑混凝土前,必须将整个混凝土表面按照施工缝的要求进行处理,后浇带混凝土应采用不低于其两侧混凝土强度的补偿收缩混凝土,并保持至少14天的湿润养护。

二、本工程计划分3个施工段,3个施工段以后浇带为界限(详见施工段划分图)。

第一施工段钢筋安装完成后,安装后浇带一侧混凝土构件侧模板(用铁丝网)(后浇带一侧模板龙骨不可伸入后浇带范围)并浇注第一施工段混凝土,同样方法施工第二流水段混凝土。

后浇带两侧一定范围内模板及支撑系统不拆除,最后和后浇带处模板一起拆除。

三、后浇带模板。

1、后浇带两侧构件从底层至顶层应采用可靠钢管支撑。

后浇带模板至少保留28天以上方可拆除。

2、梁、板后浇带处采用多层竹胶板模板加固。

3、后浇带模板留设清扫口,以便于清理杂物和冲洗。

四、后浇带钢筋1、结构主筋在后浇带处采用机械连接,并设置加强钢筋。

2、先浇区域里靠近后浇带两侧的钢筋通长架设钢筋马蹬,以保证后浇带钢筋位置。

3、后浇带钢筋涂刷环氧树脂,防止后浇带钢筋生锈。

4、在后浇带混凝土浇注前,其钢筋安装符合设计要求,并验收合格后方可浇注混凝土。

五、基础后浇带防水。

1、后浇带部位混凝土应局部加厚,并增设中埋式止水带(通长设置4*300钢板止水带), 并设置附加防水层。

2、后浇带混凝土施工前,后浇带部位止水带应予以保护,严防落入杂物和损伤外贴式止水带。

3、采用中埋式止水带时,应确保位置准确、牢固可靠。

六、后浇带施工缝的浇筑与处理。

1、在后浇带混凝土浇筑前,应在已硬化的混凝土表面上,清除水泥薄膜和松动的石子以及软弱的混凝土层,同时还应加以凿毛,用水冲洗干净并充分湿润,一般不宜少于24小时,残留在混凝土表面的积水应予以清除,并在施工缝处铺一层水泥浆或与混凝土内成分相同的水泥砂浆。

后浇带施工方案

后浇带施工方案

后浇带施工方案一、施工概况本工程由后勤中心和食堂两部分组成,框架结构,基础为条形基础,混凝土强度C30。

本工程共有三条后浇带,纵向一条,横向两条,把工程分为八个段。

二、后浇带施工措施一、基础后浇带施工措施1、基础后浇带支模:1.1、基础后浇带全部位于基础梁上,因此仅对梁做处理。

梁后浇带采用钢筋作骨架铺两层钢丝网模板支护。

钢筋骨架按照图纸要求施工,具体做法为:竖向立筋采用φ25钢筋3根;水平筋φ8钢筋4根。

钢丝网做法:10目拨花钢丝网、5目钢丝网各一层,绑扎于钢筋骨架上。

(附图一)(附图二)二、基础后浇带的保护措施1、底板后浇带施工构造后浇带放置期间,为了避免后浇带长期被水浸泡,便于杂物的清除,在后浇带底部及两侧留置300mm深集水坑,发生集水时用小型水泵抽排。

2、后浇带临时封闭措施后浇带放置期间,为防止杂物、污水进入带内,采取以下封闭措施:在后浇带两侧砌筑120宽的挡土墙,砖强度为MU10,砂浆等级为M10,砖墙与梁间距400MM。

顶部加盖板。

梁后浇带挡土墙平面图三、梁、板后浇带施工方法1、梁、板后浇带支模梁、板后浇带支模采用钢筋骨架铺钢丝网支护,参照基础后浇带做法。

2、后浇跨的支撑方案后浇带就是在板面施工时,留待主体结构施工完成之后再浇筑混凝土,因此后浇带在浇筑之前,两侧的模板结构就变成悬挑构件,此时后浇带及其两侧约1m范围内应独立设置模板支撑,后浇带两侧保留受荷载支撑不少于两排,排距不大于1m(包括梁板支撑均应保留)。

该部分模板支撑系统要相对独立,以便于其他模板及支撑的正常拆除荷载周转。

后浇带封闭前,后浇跨处梁、板模板的支撑不得拆除,同时后浇带跨内不得施加其他荷载,以保证结构安全。

四、梁、板及顶板后浇带保护1、梁、板后浇带保护为在其顶部加盖模板,并固定牢固。

2、屋面后浇带保护同楼板,为防止高空落物打击和雨水进入地下室,在顶板上架设防护棚和防雨棚。

五、后浇带部位钢筋施工1、后浇带部位的钢筋必须按设计要求图纸施工不得任意甩搓和割断。

后浇带施工方案

后浇带施工方案

后浇带施工方案后浇带施工方案一、概述后浇带是指在混凝土梁、板、墙等结构完成初凝后,在其上铺设钢筋网,并施加混凝土的一种加固措施。

通过后浇带的施工,可以提高结构整体的抗弯强度和抗剪承载力,增强结构的稳定性和安全性。

二、施工准备1. 确定后浇带的位置和厚度,并根据需要制定施工方案。

2. 准备施工材料,包括钢筋、混凝土、模板等。

3. 检查施工现场,确保无障碍施工条件,并做好安全防护措施。

三、施工工艺1. 在结构的已浇筑部分设立模板支撑,保证后浇带的厚度和尺寸符合设计要求。

2. 铺设钢筋网,钢筋网的间距和规格应根据结构设计要求进行选择,确保钢筋网与结构的良好粘结。

3. 架设混凝土输送管道和泵车,将混凝土泵送至浇筑部位,浇注后浇带。

4. 在混凝土浇筑结束后,及时进行浇水养护,保持后浇带表面湿润,防止龟裂和开裂。

四、施工注意事项1. 后浇带的厚度和尺寸应符合设计要求,避免出现薄弱部位。

2. 钢筋网的铺设应严密,确保与结构的良好粘结。

3. 混凝土的浇注要均匀,避免出现空鼓和夹杂物。

4. 施工现场要保持整洁,及时清理混凝土溢出和冲洗输送管道。

五、施工安全措施1. 施工人员必须佩戴合格的防护用品,包括安全帽、安全鞋、手套等。

2. 确保泵车、输送管道和模板的稳定性,防止意外事故发生。

3. 严禁在混凝土浇筑过程中站立和行走,以免被混凝土泵车碾压。

4. 在施工现场设置警示牌和警戒线,提醒他人注意施工区域。

六、施工质量检验与验收1. 对后浇带的尺寸和厚度进行检查,是否符合设计要求。

2. 检查钢筋网的铺设工艺和质量,是否与结构良好粘结。

3. 检查混凝土的浇注质量,是否均匀、无空鼓和夹杂物。

4. 进行后浇带的强度试验,确保其满足设计要求。

通过以上施工方案,可以有效地实施后浇带的施工工艺,提高结构的抗弯强度和抗剪承载力,增强结构的稳定性和安全性。

同时,施工过程中应严格遵守安全规定,确保施工人员的安全,保证施工质量的达到验收标准。

后浇带施工方案

后浇带施工方案

后浇带施工方案一、施工前准备施工前我们需要做足准备工作。

这就像给一场盛宴做足准备,食材要新鲜,厨具要齐全。

具体来说:1.技术准备:熟悉图纸、规范和施工方案,了解后浇带施工的关键环节和技术要求。

2.材料准备:包括混凝土、钢筋、模板、脚手架等,确保材料质量合格,数量充足。

3.人员准备:组织一支专业的施工队伍,明确各成员职责,进行技术培训。

4.施工现场准备:清理施工现场,确保场地平整、干净,设置安全警示标志。

二、施工流程1.支撑体系搭建:就像搭建一个舞台,支撑体系是后浇带施工的基础。

使用钢管、脚手板等材料,搭建一个稳固的支撑体系。

2.模板安装:模板是混凝土的模具,安装要牢固、严密。

模板安装完成后,进行验收,确保符合要求。

3.钢筋绑扎:钢筋是混凝土的骨架,绑扎要规范、牢固。

注意钢筋的间距、直径和锚固长度,确保结构安全。

4.混凝土浇筑:混凝土是后浇带施工的核心,浇筑要均匀、密实。

采用泵送混凝土,控制浇筑速度,避免产生裂缝。

5.养护:混凝土浇筑完成后,进行养护。

就像呵护一个新生儿,养护混凝土需要精心照料。

保持混凝土湿润,防止裂缝产生。

6.模板拆除:混凝土达到一定强度后,拆除模板。

注意拆除顺序,避免损坏混凝土。

7.质量验收:施工完成后,进行质量验收。

就像验收一场盛宴,确保每一道工序都符合标准。

三、施工注意事项1.施工安全:安全是施工的生命线,严格遵守安全规程,确保施工现场安全。

3.施工进度:合理安排施工进度,确保工程按时完成。

4.施工质量:严格控制施工质量,把每一个细节都做到位。

5.技术交流:加强技术交流,及时解决施工过程中遇到的问题。

四、施工难点及解决办法1.施工难点:后浇带施工过程中,可能会遇到模板变形、混凝土裂缝等问题。

2.解决办法:针对模板变形,采用优质模板,加强模板支撑;针对混凝土裂缝,控制浇筑速度,加强养护。

1.施工过程中,严格遵循施工方案,确保工程顺利进行。

2.加强施工管理,提高施工效率,缩短工期。

后浇带加强带施工技术方案

后浇带加强带施工技术方案

后浇带加强带施工技术方案后浇带和加强带是在建筑物或结构物建成后采取的一种维修和加固措施。

这些措施旨在修复或加强已经出现裂缝、破损或松散的部分,以确保建筑物或结构物的稳定和安全。

为了实施后浇带和加强带施工技术,下面将提出一套技术方案。

一、前期准备工作1.进行结构安全评估:首先需要对建筑物或结构物的现状进行全面的安全评估,确定需要进行后浇带和加固带的区域和程度。

这可以通过检查和测试已经出现裂缝或破损的部分以及结构的可靠性来完成。

2.制定施工计划和设计方案:根据结构安全评估的结果,制定详细的施工计划和设计方案。

这将包括后浇带和加固带的具体位置、尺寸、材料和施工方法等。

3.搭建施工场地:在开始施工之前,需要在建筑物或结构物周围搭建施工场地,包括搭建围挡、安装施工设备和清理现场等。

1.准备工作:在进行后浇带施工之前,需要对现有的裂缝或破损区域进行清理和修整,以确保后浇带能够紧密粘结在原有结构上。

同时,还需进行必要的预处理工作,如打磨或喷砂等。

2.材料准备:选择适当的后浇带材料,如聚合物改性水泥浆、外加剂和填充材料等。

确保所选择的材料符合工程要求,并进行必要的试验和检验。

3.后浇带施工过程:首先使用聚合物改性水泥浆将原有结构表面进行湿润处理,然后将后浇带材料均匀涂布在裂缝或破损的部分上。

使用抹刀将材料压实并使其与原有结构紧密粘结。

如果需要填充裂缝或孔洞,可以在施工过程中适当添加填充材料。

当材料固化后,进行必要的修整和抛光。

4.后处理工作:施工完成后,需要进行后浇带的保护和养护工作。

这包括保持施工区域的清洁、避免重物碰撞和攀爬以及定期检查和维护等。

1.加固带选择:根据结构安全评估的结果,选择合适的加固带材料,如碳纤维布、玻璃纤维布或钢板等。

确保所选择的材料具有足够的强度和粘结性能,能够满足工程的要求。

2.加固带施工过程:首先在需要加固的结构表面涂布粘结剂,并将加固带材料固定在表面上。

对于碳纤维布或玻璃纤维布,可以采用增强胶进行粘结;对于钢板,则需要使用螺栓或焊接进行固定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

后浇带专项施工方案
一、工程概况:
襄樊市海润名都住宅楼工程位于襄樊市建华路与长虹路交叉口,总建筑面积为113600㎡,其中地下室一层,建筑面积为7513㎡,一至二层为商铺,建筑面积为11105㎡,3至顶层为住宅楼,建筑面积为94982㎡,建筑层数为A、D座地下一层,地面22层,高度为72.80m,B、C座地下一层,地面24层,高度为78.80m,结构形式为框支剪力墙结构。

二、后浇带设计构造要求:
1、后浇带位置:后浇带设计位置由武汉大学设计研究总院设计定位,具体位置为:A、D座A-Q、D-Q轴/A-1、D-1轴~A-6、D-6轴,距A-Q、D-Q轴2.275m;A-A、D-A轴/A-1、D-1~A-6、D-6轴,距A-A、D-A轴2.725m;B-10、C-10轴/B-A、C-A轴~B-J、C-J轴,距B-10、C-10轴2.665m;B-20、C-20轴/B-A、C-A轴~B-J、C-J 轴,距B-20、C-20轴2.500m。

A、B座与C、D座对称设置,后浇带共计8条。

2、后浇带设计构造:后浇带设计为平接式, 宽1000mm,两侧接口断面居中设置遇水膨胀止水条,从地下室底板至地下室顶板全部贯穿,后浇带处梁、板、墙均设置加强筋,后浇带混凝土比原结构混凝土强度高一级浇捣,二次浇捣间隔时间为2个月以上,施工时应严格按设计要求及施工图集进行施工。

三、后浇带模板支撑施工工艺:
1、后浇带施工支模是整个后浇带质量保证的关键所在,必须采取合理、有效的支模方案。

底板砼浇捣时两侧的底板、梁钢筋比较密集,是支模的难点。

首先在底板的后浇带垫层浇捣时,比后浇带相邻两侧底板垫层低100mm。

防止底板砼浇捣时跑浆而裹住底板下层钢筋。

如砼浇捣时,仍有水泥浆跑出,应立即用水管进行冲洗,至露出底板下层钢筋及保护层厚度为止。

在底板基础梁后浇带处,设计梁底集水坑,使梁底跑浆的砼能够冲洗至集水坑内,保证基础梁后浇带能够完全贯穿。

2、底板下层钢筋网扎好后即进行后浇带侧面支模工作。

因后浇带部位钢筋比较密集,木模不能支撑严密,且较难拆除,遂采取双层钢丝网片加Ф14钢筋骨架作为支模材料。

施工时,先按后浇带设计准确位置焊接定位钢筋骨架,钢筋骨架竖向钢筋Ф14高400mm@500一排作为后浇带侧模的主要受力杆,然后焊接水平Ф14通长钢筋@200的竖向钢筋网,钢筋网与底板上下层钢筋网的横向主筋焊牢,防止砼浇捣时位移。

3、竖向钢筋网焊好后,用双层密目18#钢丝网与竖向钢筋骨架用18#铁丝绑扎牢固,要求绑扎点间距200×200,防止砼浇捣时胀模。

钢丝网应绑扎在后浇带竖向钢筋的反侧。

4、侧面钢丝网支撑完成后,开始绑扎底板上层钢筋网,竖向钢丝网骨架与上层钢筋网横向主筋焊牢,(详见附图一)。

5、基础梁处后浇带先绑扎18#密目双层钢丝网片,然后用与基
础梁等宽度的短钢筋@100间距绑扎在基础梁的箍筋上,并两端焊接固定,要求钢丝网片封闭严密,防止漏浆。

6、砼浇捣时,应派专人守模,如有跑浆时,应立即用水冲洗清理,保证底板钢筋网的保护层厚度及后浇带的贯穿。

7、地下室剪力墙、顶板、梁支模方法与地下室底板基本相同,顶板、梁后浇带支模时,应在后浇带居中处模板底板处断开,在平板底板砼浇捣时作为清理跑浆的混凝土用,后浇带处的跑浆混凝土必须随手清理干净,露出梁、板钢筋,严禁事后在后浇带处用大锤凿打残留混凝土。

8、顶板后浇带两侧的结构楼板、梁在后浇带二次浇捣前必须加设支撑,支撑用Φ100圆木并用木楔顶紧,支撑间距为1000mm,且梁端必须设置一根,支撑间用40×60方料纵横连接成整体,增强支撑的刚度和稳定性,使框架梁不会形成悬挑构件。

9、底板后浇带在二次浇捣前,应在后浇带两端作好防水工作并派专人排水,后浇带内不得有积水,防止钢筋锈蚀。

10、后浇带成形后,应及时在底板、顶板面用模板进行覆盖,防止上部施工时杂物落入后浇带内。

四、后浇带浇捣
1、底板、顶板后浇带间歇时间达到设计要求后,即可进行后浇带砼浇捣。

2、后浇带砼浇捣前的准备工作:浇捣前,先将后浇带内的杂物清理干净,后浇带内的底板钢筋上的水泥浆应清除,确保钢筋的握裹
力。

3、后浇带两侧的底板、墙、平板和梁断面应进行凿毛处理,凿出的垃圾及时清理,底板钢筋按设计加强进行整理整齐。

4、地下室底板、外墙剪力墙按设计要求设置遇水膨胀止水条。

止水条装钉时应紧密贴住后浇带侧面的混凝土面,并用5cm水泥钉@300钉牢,止水带应刚好在底板厚度的一半,顺长方向应全部连续设置,不得有遗漏、断开点,止水带应避免接头,如确需接头时应搭接不少于200mm,且应相互重叠,确保止水条的止水效果。

5、在砼浇捣前,先用水冲洗砼接触面使其保持湿润,然后用水泵排除后浇带内的残余积水,用素水泥浆在砼接触面均匀刷一遍,即进行后浇带砼的浇捣,后浇带按设计要求用比原结构高一级的补偿收缩混凝土浇捣,混凝土塌落度应控制在14~16之间。

第一遍振捣抹平时应比相邻原结构面略高出约5mm左右,待混凝土间隔1小时左右进行第二次复振,以提高混凝土的密实度预防混凝土收缩产生裂缝,第二次复振后,再次浇捣的新浇砼与相邻结构已基本相平,最后在砼初凝前抹平压实,与结构接缝平整。

后浇带砼经24小时后应加强养护,养护时间不少于14天。

6、外墙后浇带与底板施工缝留置与原结构位置相同,比底板面上翻300设置,剪力墙和顶板混凝土应一次性浇捣。

7、外墙剪力墙后浇带的二次浇捣时间比室外基坑回填土方时间迟,所以外墙剪力墙外侧支模采用粘土红砖40宽砖胎模砌筑。

砖胎模与底板外边缘齐,比后浇带两侧各宽100mm,使外墙垂直施工缝
平面成“Z”字形,增加墙体抗渗性。

8、砖胎模砌筑时,沿高度方向每隔500高设置2Ф6拉结筋与原结构剪力墙拉结,中间2Ф6@500与后浇带内主筋拉结,防止砼浇捣时胀模。

砖胎模砌好后,胎模内侧用1:2水泥沙浆粉平,详附图二。

9、后浇带顶板模板支撑:后浇带顶板支撑用18厚胶合板底板,60×80木方@250,Ф48×3.5无缝钢管支撑。

支模架立杆间距900mm,排距500mm,按三排设置。

立杆底部用200×200垫板垫实,立杆步距为1500mm,立杆顶端用自升式螺旋顶托将底板模板与楼板底、梁底混凝土面紧密贴平,保证后浇带砼浇捣与原结构平板底部的平整度和整体性。

10、剪力墙、平板、梁的后浇带接触面混凝土在支模前应事先凿毛处理,并及时用水冲洗干净,将平板钢筋和预埋管线全部整理整齐。

11、剪力墙、顶板砼浇捣与地下室底板砼浇捣方法相同,应注意混凝土的复振时间,保证砼的密实度,后浇带的砼接缝应平整。

后浇带浇捣完成后应加强养护工作,养护时间不少于14天,确保砼的强度等级。

12、后浇带底板模板的拆除时间必须待后浇带混凝土强度达到设计强度后方可拆除,用作临时支撑用的圆木拆除时间和平板模板相同,使后浇带混凝土不致于过早受力而产生裂缝等质量缺陷。

13、顶板后浇带处的楼面应避免集中堆荷。
