冬季施工作业指导书
冬季施工作业指导书

第一章总则1、冬季施工期旳划分,路基工程:昼夜平均温度在-3℃如下,且持续10d以上,或者昼夜平均温度在-3℃以上,但冻土没有完全融化时,即进入路基冬季施工;桥梁工程:室外日平均气温持续5d稳定低于5℃时,桥梁工程即进入冬季施工。
2、冬季施工准备工作2.1技术准备:冬季施工项目要制定相应冬季施工方案及措施报驻地办和总监办审批。
2.2资料准备:加强与气象部门联系,及时收集整顿寒流、低温、风力、风向等气象资料。
2.3物资准备:安排专人收听天气预报,及时掌握气象变化趋势及动态,以利于安排施工,做好避免准备工作。
备齐经检查合格旳温度计、能源燃料等各类防寒材料、备用机具及职工防寒用品。
3.规章制度制定冬季施工规章制度:根据冬期施工特点,制定岗位责任制,建立有效旳冬期施工各项规章责任和值班制度。
第二章桥梁工程冬季施工1、冬季施工总体规定1.1桥梁冬季施工是室外日平均气温持续5d低于5℃时,即进入冬期施工。
1.2冬季施工期间,必须避免混凝土在达到抗冻强度前受冻。
对于用硅酸盐水泥或一般硅酸盐水泥配制旳混凝土,在其抗压强度达到设计标号旳70%前不可受冻。
1.3混凝土旳浇筑、钢筋旳加工、预应力筋旳张拉及压浆必须在保温棚内进行且温度不低于5℃。
混凝土达到设计强度旳100%且龄期不小于7天后张拉梁板正弯矩区预应力钢束,梁板压浆后其强度达到设计标号旳70%前,不得受冻。
1.4本项目冬季施工宜采用蒸汽加热法或暖棚加热法。
1.5冬季施工时,应制定防火、防风、防冻、防煤气中毒措施,并与本地气象部门获得联系,做好气温观测工作。
2、冬季施工准备工作2.1、技术准备:2.1.1 编制冬季施工方案:认真阅读、审核施工图纸,学习施工技术规范,编写冬季施工方案,从冬季施工准备(涉及施工场地、施工机械、施工人员、施工材料、施工模板、实验室)到施工工艺、温度检测、冬季施工质量保证措施(涉及热工计算)、施工安全保证措施(防火、防风、防冻、防煤气中毒)等内容制定具体旳时光方案报驻地办初审后报总监办审批后方可施工。
冬季施工作业指导书word精品文档35页

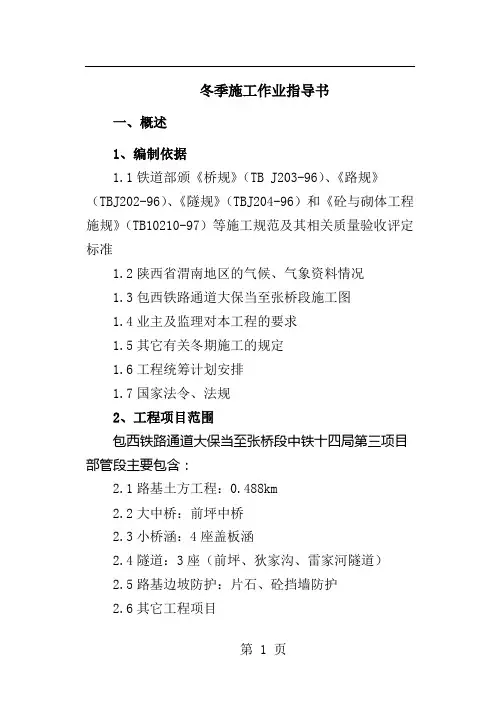

冬季施工作业指导书一、概述1、编制依据1.1铁道部颁《桥规》(TB J203-96)、《路规》(TBJ202-96)、《隧规》(TBJ204-96)和《砼与砌体工程施规》(TB10210-97)等施工规范及其相关质量验收评定标准1.2陕西省渭南地区的气候、气象资料情况1.3包西铁路通道大保当至张桥段施工图1.4业主及监理对本工程的要求1.5其它有关冬期施工的规定1.6工程统筹计划安排1.7国家法令、法规2、工程项目范围包西铁路通道大保当至张桥段中铁十四局第三项目部管段主要包含:2.1路基土方工程:0.488km2.2大中桥:前坪中桥2.3小桥涵:4座盖板涵2.4隧道:3座(前坪、狄家沟、雷家河隧道)2.5路基边坡防护:片石、砼挡墙防护2.6其它工程项目3、冬期施工界定3.1由当地气象部门提供依据确定3.2查图法3.3查表法3.4计算法3.5根据不同工程项目类别确定各自的冬期施工起止依据4、气象概况4.1本地区属温带半干旱气候,具有冬季寒冷,夏季炎热,温差悬殊,四季明显的特征。
极端最高气温39.4℃,极端最低气温为-16.7℃,最冷月平均气温-3.5℃,最热月平均气温25.2℃,年平均降水量为555.7mm,年最大降水量705.3mm,年平均相对湿度为63%,年平均风速3.5m/s,主导风向NNW、E,最大风速为22m/s,年平均8级以上大风日数为24天,最大积雪厚度16cm,土壤最大冻结深度为0.5m4.2根据“全国主要城市冬期施工起止日期”表,对于陕西省渭南地区冬期施工起迄日期为年10月30日至次年3月31日二、冬期施工准备工作1、根据冬期施工特点,重新调整好机构和人员,并制定好岗位责任制。
重点加强保温、测温、技术检验、热源管理等专业机构和充实其人员。
2、组织审定好冬期施工方案,并逐级进行施工方案的交底。
3、根据整体工程网络计划安排,确定冬期施工工程项目,做好冬期施工任务的安排,统筹考虑,合理分配,均衡生产。
冬季焊接施工技术措施作业指导书

冬季焊接施工技术措施作业指导书为了保证冬季焊接施工的顺利进行,必须采取一系列技术措施来保证焊接质量和工作安全。
以下是针对冬季焊接施工的作业指导书,包括冬季焊接施工前的准备、焊接设备的调试和操作、焊缝的清理和处理、防冻保温和安全措施等方面。
一、冬季焊接施工前的准备在进行冬季焊接施工前,必须做好充分的准备工作。
包括:1. 技术准备:研究焊接材料的焊接特性和冬季温度下的影响,选择合适的焊接材料和焊接方法,并掌握好焊接工艺。
2. 焊接设备准备:为了保证焊接质量,要对焊接设备进行检查和维护,确保设备正常运行。
同时,要准备好所需的电极、保护气体、通气管道、电动机、防火器材等。
3. 环境准备:冬季气温低,要选好焊接区域,尽量避免受风和受寒,确保施工环境不受外界影响。
二、焊接设备的调试和操作1. 电焊机调试:在冬季使用电焊机进行焊接时,应注意调试电焊机的电压和电流等参数,保证电焊机的稳定运行。
还要注意焊接过程中焊接电流的变化,必要时及时调整电焊机参数,确保焊接质量。
2. 氧气和乙炔供应的控制:冬季气温较低,氧气和乙炔的管道易受冻结影响,要注意加热管道,确保供应正常。
在操作氧气和乙炔开关时,要严格遵守安全规章制度,防止发生事故。
三、焊缝的清理和处理1. 清理焊缝:在进行焊接前,一定要对焊缝做好清理工作,除去焊缝表面的油污、氧化皮、灰尘等物质,以免影响焊接效果。
在冬季作业中,由于环境较为恶劣,焊缝表面更易受到油污、氧化皮等污染,因此要做好清洁工作,确保焊缝表面干净。
2. 焊缝的预热:在冬季焊接前,对需进行预热处理的焊缝要注意焊接方式,如化学工艺、电炉预热等。
焊缝预热是为了减少焊接温度梯度,避免冷裂和热裂现象的发生,确保焊接质量。
四、防冻保温和安全措施1. 防冻保温:在冬季进行焊接施工时,要注意采取防冻保温措施。
首先,要选用塞在管道口的橡胶塞或熟橡胶条,或者用雪糕棒等物品堵住口,以防止管道受冻。
其次,对需要焊接的金属应进行保温,并使用加热器、保温材料等设备,保证其温度在指定范围之内。
冬季施工作业指导书

目录1 简述 (2)2 安全文明施工上要做好“六防” (2)3 砼生产、运输质量方面 (2)4 砼机械冬季作业要求 (3)4.1 罐泵车 (3)4.2 搅拌楼 (3)1 简述商品砼集中搅拌站现承担七个项目的砼生产、运输任务,今年冬季,各项目因工期紧,任务重,冬季需继续进行砼的生产运输,依据安全文明施工,混凝土生产质量,机械设备冬季作业要求,编制此作业指导书。
2 安全文明施工上要做好“六防”2.1 防火:冬季气候寒冷,取暖设施增加,火灾隐患增加,所以在办公室、休息室、库房、搅拌机控制室必须设有消防器材,保证人人会用。
控制室严禁用电炉、明火取暖;办公室、休息室不准用电炉取暖,凡有明火必须设专人监护。
现场生火必须在消防保卫部门指定地点,办理作业票。
2.2 防滑:即时清理车辆、搅拌机走道、平台、栏杆上的冰霜积雪,搅拌机下装料机跑道地面上不存积冰,现场车辆速度不超过15km/小时。
2.3 防风:冬季风大,遇有六级及以上大风或恶劣气侯下雪时,车辆停止作业,石棉瓦棚库、水泥仓风绳定期检查。
2.4 防冻:车辆的水箱保温、加入防冻液,各种润滑油及燃油换冬用型,防冻液必须进行试验-35℃不冻,燃油用-35#,抗磨液压油用46#,锂基脂用000#,机油用spi30#,当班必须放汽路积水。
2.5 防电:搅拌机控制室的电热器、清理罐车用的磨光机、手电钻、临时照明、热饭用的电炉都必须接漏电保护装置,必须接地;照明灯具加设防爆灯罩;配电柜上锁,并设专人负责;定时定时检查漏电保护器是否起保护作用。
2.6 防煤气中毒:办公室、职工休息室、农建队休息室等,凡用煤取暖有人休息的地方;夜间设专人值班。
3 砼生产、运输质量方面3.1 装料机不得将冰块、冻结的砂块装入料仓,需先破碎。
3.2 砂仓中的砂子必须现用现装、防止整体冻结而不配料影响生产。
3.3 严禁在碎石堆上洒水,暖气回水,进入沉清池,防止冻裂。
3.4 雪雨天施工中断或有特殊情况、仓中砂、石必须设防护棚挡雨雪或放空放净。
冬季施工作业指导书

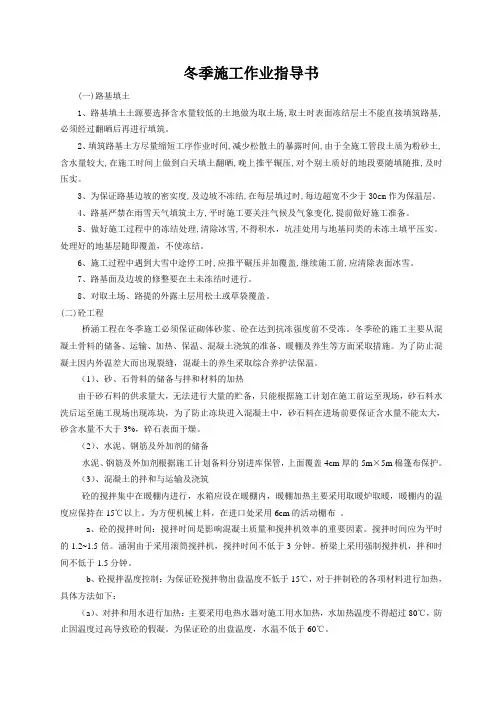

冬季施工作业指导书(一)路基填土1、路基填土土源要选择含水量较低的土地做为取土场,取土时表面冻结层土不能直接填筑路基,必须经过翻晒后再进行填筑。
2、填筑路基土方尽量缩短工序作业时间,减少松散土的暴露时间,由于全施工管段土质为粉砂土,含水量较大,在施工时间上做到白天填土翻晒,晚上推平辗压,对个别土质好的地段要随填随推,及时压实。
3、为保证路基边坡的密实度,及边坡不冻结,在每层填过时,每边超宽不少于30cm作为保温层。
4、路基严禁在雨雪天气填筑土方,平时施工要关注气候及气象变化,提前做好施工准备。
5、做好施工过程中的冻结处理,清除冰雪,不得积水,坑洼处用与地基同类的未冻土填平压实。
处理好的地基层随即覆盖,不使冻结。
6、施工过程中遇到大雪中途停工时,应推平碾压并加覆盖,继续施工前,应清除表面冰雪。
7、路基面及边坡的修整要在土未冻结时进行。
8、对取土场、路提的外露土层用松土或草袋覆盖。
(二)砼工程桥涵工程在冬季施工必须保证砌体砂浆、砼在达到抗冻强度前不受冻。
冬季砼的施工主要从混凝土骨料的储备、运输、加热、保温、混凝土浇筑的准备、暖棚及养生等方面采取措施。
为了防止混凝土因内外温差大而出现裂缝,混凝土的养生采取综合养护法保温。
(1)、砂、石骨料的储备与拌和材料的加热由于砂石料的供求量大,无法进行大量的贮备,只能根据施工计划在施工前运至现场,砂石料水洗后运至施工现场出现冻块,为了防止冻块进入混凝土中,砂石料在进场前要保证含水量不能太大,砂含水量不大于3%,碎石表面干燥。
(2)、水泥、钢筋及外加剂的储备水泥、钢筋及外加剂根据施工计划备料分别进库保管,上面覆盖4cm厚的5m×5m棉篷布保护。
(3)、混凝土的拌和与运输及浇筑砼的搅拌集中在暖棚内进行,水箱应设在暖棚内,暖棚加热主要采用取暖炉取暖,暖棚内的温度应保持在15℃以上。
为方便机械上料,在进口处采用6cm的活动棚布。
a、砼的搅拌时间:搅拌时间是影响混凝土质量和搅拌机效率的重要因素。
冬季施工作业指导书

关于兴庆区月牙湖生态移民安置区公建商网工程冬季施工指导意见书李恒•冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d•的日平均气温稳定在5℃以上,则此5d的最后一天为冬季施工的终日。
(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。
所有工程均应注意,各分项工程可按下列条件进行控制:一、冬季施工特点1、冬季施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以砼工程居多。
2、质量事故出现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者重来,不仅给工程带来损失,•而且影响工程的使用寿命。
3、冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,•都是由于这一环节跟不上,仓促施工造成的。
二、冬施规定:砖石砌体工程:在预计10天内的平均气温低于5℃,即进入冬季施工阶段。
砼工程:室外日平均气温连续5d稳定低于5℃或最低气温降低于0℃或0℃以下时,砼施工进入冬季施工。
抹灰工程:当环境最低气温低于+5℃时即按冬季施工的有关规定执行。
进入冬季施工时随时注意收听当地的气象预报,•开始每天测温,并做好气温突然下降的防冻准备工作。
三、气温特点:根据银川地区的气温特点,平均气温低于5℃的起止时间为每年的11月15日至翌年的3月15日,总计128天。
•但根据历年气温的变化规律,冬季施工又可分为一般低温阶段和极低温阶段。
•一般低温阶段的时间是:每年的11月15日至12月中旬和翌年的2月中旬至3月15日,大约70 ̄80天,占整个冬施时间的60%左右,•白天的工作环境基本处于正温极低温阶段的时间是:每年的12月下旬至翌年的2月中旬,特别是1月份属于银川地区气温的最冷月,日最低气温大约在-20℃ 左右,在此期间拌合料所用的水、砂子必须加热,•并掺砼防冻剂进行施工,砼浇筑后用塑料膜及草袋覆盖保温。
冬季施工作业指导书

一、总则1.1 编制依据1.2 编制说明1.3 适应范围及冬季施工定义 .二、工程概况2.1 自然条件2.2 交通情况 三、土石方及基础工程冬季施工技术措施3.1 施工准备五、组织措施5.1 冬期施工防范重点5.2 冬期施工施工现场组织机构网络图 11 3.2 本工程混凝土基础冬季施工方法 .3.3 土石方开挖3.4 混凝土浇筑3.5 混凝土浇筑减少热量损失措施 .3.6 高效早强防冻剂使用说明( .3.7 混凝土基础养护3.8 拆模回填3.9 冬季施工混凝土质量检查 .四、基础工程冬季施工注意事项 .10 11 117.2 、职业健康安全管理 附表一:冬季施工混凝土养护主要工器具、消耗性材料一览表5.3 冬期施工现场组织机构的职责和权限11 5.4 工作保障 145.5 物资、材料准备 16六、冬期施工安全措施 166.1、 般管理要求 166.2 、大风、大雾、雨雪、低温结冰天气安全措施16 6.3 、防滑跌安全措施 166.4 、防冰冻安全措施 166.5 、冬季用电安全措施 176.6 、夜晚加班安全措施 176.7 、冬季防火安全措施 17七、冬季文明施工保证措施 18八、环境安全风险预控措施及职业健康安全管理19 7.1 、环境安全风险预控措施 2025 22、总则1.1 编制依据1.1. 1 《110〜500kV架空送电线路施工及验收规范》(GB 50233-2005)1.1. 2 《110〜500kV架空电力线路工程施工质量检验及评定规程》(DL/T 5168-2002 )1.1.3 混凝土外加剂应用技术规范》 (GB 50119-2003) 1.1.4 建筑工程冬期施工规程》 (JGJ104-1997)1.1. 5 建筑地基基础工程施工质量验收规范》( GB50202-2002)1.1.6 工程建设标准强制性条文-电力工程部分》 ( 2006 版)1.1.7 电力建设安全工作规程(第2部分:架空电力线路部分) 》(DL 5009.2-2004 ) 1.2 编制说明受工期限制及冬季气候影响,本工程基础施工不可避免地将进入冬季施工状态,为保证瓜州天润柳园二期49.5MW风电场110kV送出工程质量,鉴于目前的施工进度,土石方及基础施工将在冬季进行,为确保工程冬季施工安全、质量和进度,结合现场实际情况,通过研究和探索,特编制本工程冬季施工方案。
冬季施工作业指导书

成绵乐铁路客运专线CMLZQ-6标段冬季施工作业指导书编制:审核:签发:中交二公局成绵乐铁路工程指挥部第二项目经理部二00九年十一月冬季施工作业指导书本标段所属地区主要受西南季风气候和地形影响,冬无严寒,夏多暴雨,阴天多、日照少。
所经过的主要地市气象特征值见下表。
一、编制依据及技术标准1、《铁路混凝土工程施工技术指南》(TZ210-2005)、2、《铁路混凝土工程施工质量验收补充标准》铁建设(2005)160号、3、《铁路混凝土结构耐久性设计暂行规定》铁建设(2005)157号、4、《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2003)、5、《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设(2005)160号、6、《钢筋焊接及验收规程》(JGJ18-2003)7、成绵乐铁路设计文件二、冬季施工定义冬季施工定义:当室外气温连续5日昼夜平均气温低于5℃或最低气温低于-3℃时,应按冬季施工处理。
此时应控制混凝土的入模温度不应低于5℃,环境负温时,混凝土的入模温度不低应低于10℃。
室外日平均气温连续5 d稳定低于5℃时,混凝土冬期施工的起讫日期可以从第一个出现连续5 d稳定低于5℃的初日起算至气温回升时第一个连续5 d稳定高于5℃的末日止。
三、冬季混凝土施工温控的重要性3.1混凝土的特点(1)混凝土是脆性材料,抗拉强度小,拉伸变形能力也小。
(2)混凝土在浇筑后,由于水泥水化热作用,内部温度急剧上升,但随着龄期增长温度下降,混凝土表面温度下降更为明显。
在一定的约束条件下会产生相当大的拉应力。
(3)由于混凝土长期裸露,表面与空气或水接触,易产生拉应力。
3.2冬季气温对混凝土施工的影响冬季气温过低,会对混凝土及水泥砂浆的凝固及凝固后的强度产生较大的影响,严重的有可能降低工程质量。
随气候转变,气温日渐下降,混凝土内部热量不易散发,造成混凝土内外温差梯度大,混凝土极易产生裂缝。
3.3冬季混凝土施工温控的重要性混凝土裂缝一般可分贯穿、深层、表面3类。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
气象资料。 2.3 物资准备:安排专人收听天气预报,及时掌握气象变化趋势及动态,以利于
安排施工,做好预防准备工作。备齐经检验合格的温度计、能源燃料 等各类防寒材料、备用机具及职工防寒用品。 3.规章制度
制定冬季施工规章制度:根据冬期施工特点,制定岗位责任制, 建立有效的冬期施工各项规章责任和值班制度。
用锅炉。锅炉操作室,煤块存放场及炉渣弃场设置满足规范管理、文
明施工的要求。施工场地做好应急通道,临时施工便道、便桥、临时
电路管理规范。各施工场制定消防、除雪防滑等施工预案并设立操作
规程公告牌。
2.2.2 施工机械、设备准备:要制定冬季施工机械设备检修及保养制度,保障机
械设备的正常使用。
2.2.3 施工人员准备:各工序按工艺流程制定各班组用工计划,责任到人,特别
第二章 桥梁工程冬季施工
1、
冬季施工总体要求
1.1 桥梁冬季施工是室外日平均气温连续 5d 低于 5℃时,即进入冬期施工。
1.2 冬季施工期间,必须防止混凝土在达到抗冻强度前受冻。对于用硅酸盐水泥
或普通硅酸盐水泥配制的混凝土,在其抗压强度达到设计标号的 70%
前不可受冻。
1.3 混凝土的浇筑、钢筋的加工、预应力筋的张拉及压浆必须在保温棚内进行且
温度不低于 5℃。混凝土达到设计强度的 100%且龄期大于 7 天后张拉
梁板正弯矩区预应力钢束,梁板压浆后其强度达到设计标号的 70%前,
不得受冻。
1.4 本项目冬季施工宜采取蒸汽加热法或暖棚加热法。
1.5 冬季施工时,应制定防火、防风、防冻、防煤气中毒措施,并与当地气象部
门取得联系,做好气温观测工作。
监办审批后方可施工。
2.1.2、培训及技术交底:各工种的施工人员要进行冬季施工的教育培训,学习
冬季施工有关规范、规定,进行冬季防火、防风、防冻、防煤气中毒
等思想和安全教育,提高职工的冬季施工认识,对各个工种人员进行
技术交底,从施工方法到施工注意事项及报验程序等进行详细说明,
切实做到人人心中有数。
2.1.3 试验室准备:工地实验室必须具备临时试验室物质。混凝土配合比设计、
在负温条件下,钢筋的力学性能发生变化,屈服点和抗拉强度增加, 伸长率和抗冲击韧性降低,脆性增加,加工性能下降。 3.2、钢筋焊接
钢筋骨架焊接必须在 0℃以上的加工棚内进行,焊接时钢筋应提 前运入加工棚,焊接后的钢筋应待完全冷却后运往室外。焊接前根据 施工条件进行试焊,焊缝及热影响区缓慢冷却,经试验合格后,方可 正式施焊。
原材料加热应优先采用加热水的方法,拌合用水宜加热至 50—70 ℃,当加热水人不能满足要求时,需对骨料进行加热,骨料可采用地 坑法加热,即在棚内设置地坑,棚内铺设加热管道,坑上堆放砂、石 料。
4.2 搅拌 搅拌混凝土时,骨料不得带有冰雪和冻结团块;严格控制混凝土
的配合比和坍落度;投料前,应先用热水或蒸汽冲洗搅拌机,投料顺 序为骨料、水,搅拌,再加水泥搅拌。
3、钢筋工程 钢筋制作和绑扎必须在钢筋加工棚内进行,必须具备足够空间和加温、保 温措施,满足不同结构部位钢筋加工、制作需要。如有特殊情况必须 在室外进行时,必须采用防雪挡风措施,减少焊件构件温度差,兵选 用韧性好的焊条,焊接后的接头严禁立即接触冰雪。
3.1、钢筋的冷弯 要求钢筋冷弯必须在加工棚内进行,保证加工温度在 0℃以上。
如必须在室外焊接时,应调整焊接工艺参数,严格执行低温焊接 工艺。风力超过 3 级时应有挡风措施,风雪天气时,焊接操作部位需 采取封闭围挡措施,使焊接部位缓慢冷却,防止焊接完毕后接头温度 下降过快,造成冷脆,影响焊接质量。 4、混凝土工程
为防止混凝土冻害,将配合比中的用水量降至最低限度,选用优 质高标号普通硅酸盐水泥,强度等级大于等于 C30 的砼水泥标号低于
冬季施工作业指导书
第一章 总则
1、冬季施工期的划分,路基工程:昼夜平均温度在-3℃以下,且连续 10d 以上, 或者昼夜平均温度在-3℃以上,但冻土没有完全融化时,即进入路基 冬季施工;桥梁工程:室外日平均气温连续 5d 稳定低于 5℃时,桥梁 工程即进入冬季施工。
2、冬季施工准备工作 2.1 技术准备:冬季施工项目要制定相应冬季施工方案及措施报驻地办和总监办
是焊工、锅炉工、电工、振捣工等从事特殊工种的人员要持证上岗。
2.2.4 施工材料准备:制定原材料采购计划表,包括温度计、能源燃料、芷布覆
盖等各类防寒、防雨雪材料。
2.2.5 保温设施准备: 料场采用覆盖保温,水洗集料、细集料上一层塑料布一层芷布芷盖保温, 保证不因气温降低而发生结块现象。 拌合站保温除水泥仓外其它部分采用芷布覆盖的整体框架保温棚 形式。 梁板的浇筑、拆模温度在不低于 5 ℃操作棚内进行,梁板在保温 棚内采用蒸汽养生。 桩基采用顶部覆盖土养生保温。 系梁、接柱、盖梁、现浇箱梁采用暖棚加热保温。 配备足够的临时加温设备(煤炉等)。
2、
冬季施工准备工作
2.1、技术准备:
2.1.1 编制冬季施工方案:认真阅读、审核施工图纸,学习施工技术规范,编写
冬季施工方案,从冬季施工准备(包括施工场地、施工机械、施工人
员、施工材料、施工模板、试验室)到施工工艺、温度检测、冬季施
工质量保证措施(包括热工计算)、施工安全保证措施(防火、防风、
防冻、防煤气中毒)等内容制定详细的时光方案报驻地办初审后报总
P.042.5,其余不低于 P.032.5,同时控制坍落度,优先使用高效减水剂。 混凝土的入模温度不得低于 10℃,必须保证混凝土拌合物出料温
度不低于 12℃,可采取如下措施:加热混凝土原材料,延长搅拌时间, 缩短运输时间,尽量避免二次倒运。冬季施工除钻孔灌注桩混凝土外, 其它混凝土施工均应尽量安排在白天,并在气温升高后浇筑,保证混 凝土入模温度。 4.1 混凝土原材料加热
原材检测合格证等相关试验数据齐全并进行审批。
2.1.4 气象信息资料的收集工作:积极收集气象部门的信息,由专门人员负责做
好气温观测及温度检查、记录工作。
2.2 施工准备:
2.2.1 施工场地准备:预制场地按批复的施工方案布设蒸汽养生管道,管道外设
置保温层,每个预制场按供气量计算压力或蒸汽锅炉容量,并预留备
