铁路线路工程施工安全防护员培训试题

合集下载

线路工试题库及答案

线路工试题库及答案

线路工试题库及答案一、单选题(共49题,每题1分,共49分)1.发生事故,要按照(),本着“四不放过”的原则,对事故进行认真分析,查明原因。

A、《铁路交通事故调查处理规则》B、《中华人民共和国安全生产法》C、《铁路运输安全保护条例》D、《建设工程安全生产管理条例》正确答案:A2.各机械车在封锁区段独自运行时,续行间隔不得小于()m,速度不得超过()km/h,并应做好随时停车的准备。

A、300,25B、500,40C、500,35D、300,40正确答案:D3.无缝线路在锁定轨温以上时,钢轨内部产生()。

A、拉应力与压应力B、压应力C、剪应力D、拉应力正确答案:B4.减速地点标,设在需要减速地点的两端各( ) m处。

A、20B、50C、800D、500正确答案:A5.高锰钢整铸辙叉心宽超过50mm两条垂直裂纹长度(含轨面部分裂纹长度)超过( )时,应及时更换。

A、60mmB、80mmC、50mmD、40mm正确答案:B6.铁路建设工程所涉及的新技术、新工艺、新材料、新设备,应按规定通过(),并制定相应质量验收标准。

A、验收B、检验C、评定D、技术鉴定或审批正确答案:D7.高锰钢整铸辙叉心宽50mm以内一条垂直裂纹长度(含轨面部分裂纹长度)超过( )时,应及时更换。

A、40mmB、60mmC、50mmD、80mm正确答案:C8.在电气化线路上起道时,起道量单股一次不得超过( ) mm,且隧道、桁架桥梁内不得超过限界尺寸线。

A、30B、20C、50D、40正确答案:A9.160km/h≥υmax>120km/h正线,根据修规规定,线路轨道静态几何尺寸容许偏差管理值中,轨距的作业验收标准为( )。

A、+6,-2mmB、+3,-2mmC、±2mmD、+4mm,-2mm正确答案:D10.每个无缝道岔应设()对位移观测桩。

A、5对B、3对C、不设D、7对正确答案:B11.在电气化铁路线路上作业,起道或拨道量超出有关规定时,必须先通知( )予以配合。

铁路营业线施工安全知识考试基础复习试题含答案精选全文

铁路营业线施工安全知识考试基础复习试题含答案精选全文

精选全文完整版可编辑修改铁路营业线施工安全知识考试基础复习试题含答案1.驻站(驻调度所)联络员应加强与车站值班员(列车调度员)联系,主动了解防护时段内其他作业单位的施工(维修)作业计划内容及安全注意事项。

对需重点控制的安全风险事项,如:列车运行、调车作业以及作业车移动、道岔操纵、接触网停送电等,驻站联络员应及时通知()或现场防护员。

A、列车调度B、施工调度C、本段调度D、本单位作业负责人【正确答案】:D2.在邻营系统内填记检查或监护记录时,如需相关单位整改的记录,应在监督计划日计划结束时间的()小时内填记,其他情况的记录可在监督计划日计划结束时间的72小时内填记。

A、12B、24C、48D、36【正确答案】:B3.发现普速铁路行车设备故障或险情危及行车时,必须第一时间向()进行报告拦停列车,由车站值班员通知相应设备管理单位相关人员,在《行车设备检查登记簿》内登记后尽快组织修复。

A、设备管理单位B、相邻车站C、施工单位D、机车乘务员【正确答案】:B4.为了确保行车安全,要求机车、车辆本身及其装载的货物,不得超过规定的轮廓尺寸线,称为()。

A、保护区B、建筑限界C、机车车辆限界D、安全红线【正确答案】:C5.()应根据防护预案要求和作业现场地形条件、作业人员和机工具布置等情况,合理确定站位及移动径路,选择位置醒目,便于确认来车及人员作业情况,便于通知作业人员,并与作业者保持规定距离的处所进行防护,不得与作业人员扎堆。

A、作业负责人B、现场防护员C、安全员D、带班人员【正确答案】:B6.驻站联络员必须与现场防护员、作业负责人保持联系,一旦联络中断,现场防护员必须()通知作业负责人组织所有作业人员携带机工具迅速撤离至安全地点避车。

A、立即B、八分钟内C、三分钟内D、五分钟内【正确答案】:A7.在地形、地物影响视线的地方,进站、通过、接近、预告、遮断信号机的显示距离,在最坏的条件下,不得小于()m。

A、1000B、800C、500D、200【正确答案】:D8.高速铁路接触线最低的悬挂点高度不宜小于mm。

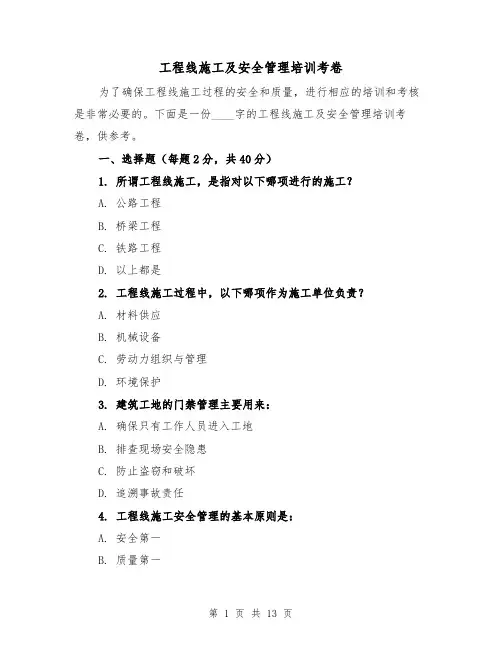

工程线施工及安全管理培训考卷(三篇)

工程线施工及安全管理培训考卷(三篇)

工程线施工及安全管理培训考卷为了确保工程线施工过程的安全和质量,进行相应的培训和考核是非常必要的。

下面是一份____字的工程线施工及安全管理培训考卷,供参考。

一、选择题(每题2分,共40分)1. 所谓工程线施工,是指对以下哪项进行的施工?A. 公路工程B. 桥梁工程C. 铁路工程D. 以上都是2. 工程线施工过程中,以下哪项作为施工单位负责?A. 材料供应B. 机械设备C. 劳动力组织与管理D. 环境保护3. 建筑工地的门禁管理主要用来:A. 确保只有工作人员进入工地B. 排查现场安全隐患C. 防止盗窃和破坏D. 追溯事故责任4. 工程线施工安全管理的基本原则是:A. 安全第一B. 质量第一C. 进度第一D. 经济效益第一5. 在进行施工现场的排水工程时,以下哪种情况不属于应采取的安全防护措施?A. 进行防水处理B. 废水排放符合环保要求C. 雨水排放合理D. 停工期间进行雨水排水处理6. 所谓“三同时”,是指施工单位应做到:A. 同时施工、同时验收、同时交付B. 同时施工、同时监测、同时记录C. 同时施工、同时检验、同时维护D. 同时施工、同时调试、同时使用7. 安全生产管理的主要内容包括以下哪些方面?A. 从业人员的培训B. 安全生产设施的维护C. 安全生产制度和标准的制定D. 所有答案都是8. 进行施工现场的吊装作业时,以下哪种情况不属于应采取的安全措施?A. 提供合格的起重机械和工具B. 检查起重机械的负荷能力C. 调整起重机械的工作范围D. 检查吊装索具和钢丝绳的使用状态9. 高空作业时,以下哪些事项不符合安全要求?A. 正确使用安全带和安全绳B. 检查和保养悬垂吊篮和升降机设备C. 遵守高处坠落事故防护要求D. 着装整洁、松紧适宜10. 防雷设施工程中,以下哪种情况不属于应采取的安全措施?A. 安装合格的避雷针、避雷网B. 采取防雷保护措施C. 定期检查、维护和测试防雷装置D. 防止雷击,进行雷击记录11. 在使用电气设备时,以下哪些情况符合安全规定?A. 检查设备和接线的绝缘情况B. 遵守电气设备的操作规程C. 安装过载保护装置D. 所有答案都是12. 建设工程设计变更管理的目的是:A. 保证施工进度B. 保证工程质量C. 避免不必要的成本和资源浪费D. 以上都是13. 工地施工环境噪声污染控制的方法有以下哪些?A. 隔离源头、降低噪声传播路径B. 使用低噪声设备和机械C. 增加工作人员的耳朵保护措施D. 所有答案都是14. 安全生产监督管理机构的职责包括以下哪些?A. 制定、发布安全监督管理要点和标准B. 抽查和监督企业的安全生产情况C. 对重大事故进行调查和处理D. 所有答案都是15. 施工现场的防护栏杆支撑应确保的要求有:A. 支撑牢固、结构完整B. 高度符合标准要求C. 防护网无破损、挂接合理D. 所有答案都是二、判断题(每题2分,共20分)1. 工程线施工安全管理的目标是确保工程质量和进度的同时保障人员安全。

铁路防护员培训资料及考试题库

铁路防护员培训资料及考试题库

铁路防护员培训资料暨考试题库防护员培训资料一、基本知识:▲1、防护工作的重要性:在铁路运营线上施工,施工安全防护工作是确保行车安全和施工安全的重要手段。

施工防护工作的好坏,直接关系到行车安全,关系到国家财产和人民群众的生命安全。

在列车重载高速运行的条件下,要做到施工安全,预防为主是前提。

任何施工作业,都要有安全预防措施,各种措施要落实到位,真正做到预防保护的目的。

2、防护员的基本条件的和职责:施工防护员必须具备的条件:(1)、防护员必须有铁路正式职工年满十八周岁、思想品德好、组织纪律强、身体健康(视力听力良好、说话吐字清除、能正确记录)的人员担任。

(2)、防护员必须具有高度的事业心和工作责任感,应具有担任防护员工作的基本知识和技能,能熟悉铁路行车有关规章制度和施工作业情况。

(3)、防护员必须经过铁路运营部门或工程处一级的安全管理部门进行有关规章业务、本职工作基本技能和技术安全规则培训,经考试合格,并取得上岗证后,方可上岗作业。

▲防护员工作的基本职责:(1)、根据施工作业的性质和内容、施工作业的地点及施工负责人的指令,能正确地办理各种施工作业地登记、消记手续;能正确地设置、撤除和显示各种防护信号。

(2)维护列车运行秩序,及时制止盲目抢点施工、拖延下道的现象;有权制止线路未达到放行列车的条件而开通线路的现象;有权制止或纠正施工负责人的错误指令。

(3)、认真贯彻执行“安全、细致、迅速、准确”的八字方针,迅速准确地发出或转达各种列车信息和指令,确保施工中的行车和人身绝对安全。

(4)、防护员必须坚守岗位,集中精力,加强瞭望,严格纪律,认真做好施工安全防护工作。

3、防护员的基本要求及作业标准:▲基本要求:(1)、防护员在上岗时,必须穿着规定的防护服装,佩戴证章,按规定带齐防护信号用品。

(2)、防护员在上岗时必须精神饱满,上班前必须充分的休息,班前、班中不得饮酒,如有违反立即停止其工作。

(3)、防护员必须熟悉本区段内的列车运行情况,尤其要熟记本区段内的旅客列车到、发时刻,以确保旅客列车的安全。

2022年铁路工程施工考试铁路营业线施工安全考试题库第三部分防护员试卷

2022年铁路工程施工考试铁路营业线施工安全考试题库第三部分防护员试卷

点、 时间及影响范围进行登记。
77、在要求列车慢行的处所, 列车接近时, 工地防护员 须
站在来车一端的左侧路肩上, 展开______
78、人员、 机具集中上道的群体作业, 施工负责人在每 日
安排工作时, 应指定和安排 1 位工地防护员任
79、成铁安[2010)147 号文件规定: 在列车运行速度大于 160Km
32、现场防护员应熟悉______的使用, 熟知列车
______
第3页 共28页
和工地地形情况, 不得臆测行车,
33 、 多 工 种 、 多 单 位 联 合 施 工 时 , 施 工 单 位 在 车 站 同 一
______上按施工作业项目______进
34 、 · 驻 站 联 络 员 在 上 岗 前 必 须 对 当 日 工 地 所 在 区 间 里
指令设置相应的______, 随时监视上下行
47 、 用 手 摇 晃 响 墩 , 听 到 哗 哗 响 声 时 , 说 明 响 墩 没 有
______, 可以使用。
48、防护员应距响墩______m, 防止车轮碾压爆炸后的

片飞起伤人。
49 、 封 锁 线 路 施 工 防 护 是 指 在 线 路 上 设 置 ______ 和
作业和线桥设备检测, 均设置_____
16、工函[2008]247 号文件规定: 凡是利用区间空闲在道床范
围内进行任何线路维修作业, 驻站联络员
17、凡是利用区间空闲在道床范围内进行任何线路维修作业, 施
工负责人必须按规定设置驻站联络员、 现场防护
18 、 当 正 确 < 200Km / h 时 , 应 在 距 钢 轨 头 部 外 侧 距 离 不
第4页 共28页

防护员培训试题

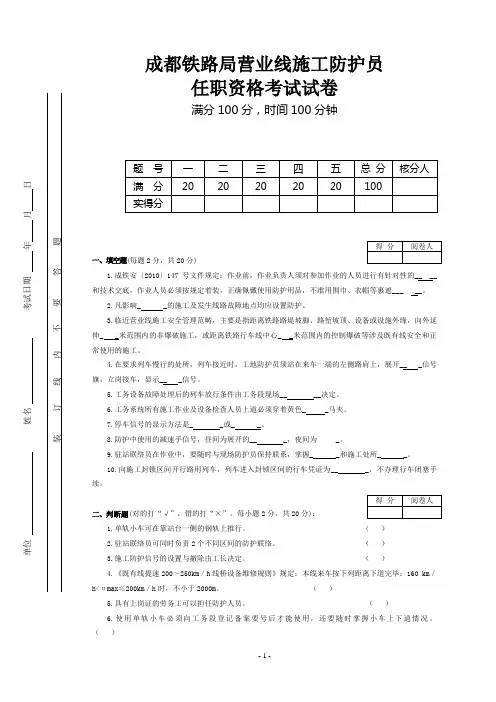

防护员培训试题

成都铁路局营业线施工防护员任职资格考试试卷满分100分,时间100分钟题 号 一 二 三 四 五 总 分 核分人 满 分 20 20 20 20 20 100 实得分一、填空题(每题2分,共20分)1.成铁安〔2010〕147号文件规定:作业前,作业负责人须对参加作业的人员进行有针对性的__ __和技术交底,作业人员必须按规定着装,正确佩戴使用防护用品,不准用围巾、衣帽等裹遮___ __。

2.凡影响_ _的施工及发生线路故障地点均应设置防护。

3.临近营业线施工安全管理范畴,主要是指距离铁路路堤坡脚、路堑坡顶、设备或设施外缘,向外延伸_ _米范围内的非爆破施工,或距离铁路行车线中心_ _米范围内的控制爆破等涉及既有线安全和正常使用的施工。

4.在要求列车慢行的处所,列车接近时,工地防护员须站在来车一端的左侧路肩上,展开__ _信号旗,立岗接车,显示__ _信号。

5.工务设备故障处理后的列车放行条件由工务段现场__ __决定。

6.工务系统所有施工作业及设备检查人员上道必须穿着黄色_ _马夹。

7.停车信号的显示方法是_ _或_ _。

8.防护中使用的减速手信号,昼间为展开的__ _,夜间为 _。

9.驻站联络员在作业中,要随时与现场防护员保持联系,掌握_ _和施工处所_ _。

10.向施工封锁区间开行路用列车,列车进入封锁区间的行车凭证为__ _,不办理行车闭塞手续。

二、判断题(对的打“√”,错的打“×”,每小题2分,共20分):1.单轨小车可在靠站台一侧的钢轨上推行。

( )2.驻站联络员可同时负责2个不同区间的防护联络。

( )3.施工防护信号的设置与撤除由工长决定。

( )4.《既有线提速200~250km /h 线桥设备维修规则》规定:本线来车按下列距离下道完毕:160 km /h<υmax≤200km/h 时,不小于2000m 。

( )5.具有上岗证的劳务工可以担任防护人员。

( )6.使用单轨小车必须向工务段登记备案要号后才能使用,还要随时掌握小车上下道情况。

12月份铁路施工安全培训试题

12月份铁路施工安全培训试题

铁路施工安全培训试题总分100分,时间100分钟)单位:姓名:得分:一、填空题(每空 1 分,共50分)1、距既有线线路中心范围内为临近营业线范围。

2、进入营业线施工必须进行营业线,并持证上岗。

3、施工现场的各种材料应分区存放并设置标识牌。

材料标识牌应标明材料名称、规格、数量、生产厂家(产地)、进场日期、检验状态等内容,尺寸为cm,上缘距地面 0. 8m。

4、在桥梁基础的井下作业、给排水大口径井下作业、狭小空间和沟、槽、池内作业,以及各种机床和其他易引发电击的危险场所,应使用安全电压。

5、施工现场临时用电应符合现行《施工现场临时用电安全技术规范》(JGJ46)的规定。

并做到三级配电两级保护和。

6、便道标准: 单车道路面宽,路基宽 4. 5m,路基填高≥0. 2m。

每300m 左右设 30m 长的会车道。

7、基坑及泥浆池防护。

基坑防护设置双横杆钢管防护栏,栏杆柱打入地面深度不少于 50cm,防护栏埋设距基坑边缘不能小于 50cm,防护栏挂设。

8、操作平台采用直径 48~51 ㎜×壁厚 3. 5mm 的钢管以扣件连接,或采用角钢、槽钢等坚固材料制作,台面满铺厚的木板并帮扎牢固,不得出现翘头板。

9、安全操作规程牌: 特种作业和各种机电设备操作应制定安全操作规程,现场设置安全操作规程牌,其内容主要包括操作要领、安全事项、工前检查、工后保养、日常维护等。

安全操作规程牌的尺寸宜为。

10、施工单位生产区标识标牌“六牌一图”,即工程概况牌、管理人员名单及监督电话牌、消防保卫牌、、文明施工牌、精品工程标牌和施工现场平面图。

11、食堂应制定专门的管理制度和卫生制度,炊事人员必须持上岗。

12、步行上下班时,区间应在路肩或路旁走行;在双线区间,应面迎列车方向;通过桥梁、道口或横越线路时,应做到,严禁来车时抢越。

13、监理单位的监理人员、施工单位的所有管理人员和施工人员(包括劳务人员) 必须经过,并考试合格后方可上岗。

铁路工务施工最新安全培训题库及答案

铁路工务施工最新安全培训题库及答案

安全培训题库及答案一、填空题1、施工领导小组成员变更时,不得以(低职)代(高职)。

2、II级施工,(施工主体)业务处分管副职为第一副指挥长。

3、胶济客运专线施工等级按(繁忙干线)条件办理。

4、临近营业线施工分为(A、B、C)三类。

5、需报部的施工计划,每月(13)日前协调次月施工计划。

6、年度施工计划,上年(11)月底施工单位报各业务处。

7、各业务主管处每月(9)日前向施工办提出月度施工计划申请表和相关资料。

8、施工单位于施工前3日(9)时前将施工要点计划报主管业务处。

9、必须增加的施工,如未纳入月度施工计划,繁忙干线,涉及修改1KJ基础数据,提前(15)天提出申请电报。

10、160km∕h以上的区段,线间距不足(6.5)米,施工计划中必须注明并提出邻线限速条件。

IK提报200km∕h区段的施工计划,必须注明“(200km∕h提速区段)二12、施工计划的变更,提前(5)天向主管业务处和施工办提出书面申请。

13、月度施工计划每月25前以(路局文件)形式下发。

14、施工日计划由(主管业务处)于施工前1日12时通知施工单位。

15、施工单位应在正式施工(72)小时前向设备管理单位提出施工请求。

16、各类施工取消封锁前慢行,(禁止)封锁点前上道准备。

17、施工开始前(40)分钟,施工负责人要点登记。

18、更换带有吸上线的钢轨时,需由(供电部门)配合施工。

19、电气化铁路钢轨作为牵引电流的(回路)o20、整组更换(道岔)时,需由供电部门配合施工。

21、接触网的最低高度:一般中间站和区间不小于(5700)πrnio22、人员及所携带工具应尽量避免(碰触)接触网支柱。

23、接触网发生断线时,应远离断线地点(10)m以外。

24、电气化铁路高压线下施工,应使身体各部位及手中携带物距离高压线保持在(2)米以上。

25、防止金属施工机具造成感应电伤人的主要措施是安装可靠的(接地装置)o26、遇到高压电线断线时,应防止(跨步电压)伤人。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

铁路线路施工安全防护员培训试题
单位:姓名:成绩
一、判断题(每题1分)
1.减速地点标正面、背面均表示列车应按规定限速通过地段的始点。

()
2.停车信号牌,昼间——柱上红色灯光;夜间——红色方牌。

()
3.减速信号牌白底黑字,设在线路两侧路肩上,距离钢轨外侧不少于2m。

()
4.夜间手提信号,站在列车运行方向右侧的路肩上。

()
5.火炬的火光是要求列车紧急停车的一种视觉信号。

()
6.道口上发生故障时,必须先设防护,后排除故障。

()
7.安全监督检查人员对封锁施工要根据施工质量,最终确认满足线路放行列车条件后,方可开通线路。

()
8.在线间距不足6.5m地段进行清筛、成段更换钢轨及轨枕、成组更换道岔、成锚段更换接触网线索作业时,邻线列车应限速120km/h及以下。

()
9.当站内正线警冲标距离施工地点小于800m时,按600m设置移动减速信号。

()
10.进行施工和维修作业时,施工负责人应确认已做好一切施工准备,于施工开始前10min,由施工人员在车站《行车设备施工登记簿》内登记.()
二、填空题(每题1分)
1.营业线施工实行一事一令,施工作业登记也必须是一事一登记。

时间一律采用小时制。

2.各项施工、维修作业要严格按照运行图预留的慢行附加时分控制线路慢行处所,原则上单线1个区段慢行处所不超过处。

3.施工后产生的慢行在小时以内恢复常速时,可不统计慢行处所。

4.主体施工负责人负责协调各单位施工组织,并对施工现场的。

5.指派的防护员必须由经过培训考试合格的持证上岗。

6.施工地段放行列车时,轨枕每隔根可空1根。

7.施工期间,列车限速不得超过km/h。

8.在有轨道电路的道岔区段作业,施工负责人和作业人员必须懂得知识。

9.轻型轨道车跨区间运行时应按办理。

10.小车跟随列车后面运行时,应与列车尾部保持不少于
m的距离。

三、选择题(每题1分)
1.当风力达到()级时,应停止露天起吊、装卸、高处作业、水塔的水柜安装、浮运架梁、泵送混凝土等作业.
A.4
B.5
C.6
D.7
2.线路上作业必须按规定设置防护,穿好( )色防护背心(服),注意了望,安全避车。

A.绿
B.黄
C.红
D.白
3.施工现场用电采用三相五线制供电系统,且工作接地电阻值不得大于()Ω。

A.4
B.10
C.50
D.100
4.铁路线路速度大于等于()km/h的营业线和客运专线,均需设置栅栏进行封闭。

A.80
B.120
C.160
D.200
5.室外防护员应根据现场作业实际,选择了望条件较好、位置醒目、便于通知的安全处所进行防护工作,与作业人员一般保持3m以上距离,最大距离不得超过()m。

A.50
B.80
C.100
D.150
6.在营业线进行铺架作业时,作业人员应遵守下列规定:不得在铁路道心、枕木头和线间距小于( )m的两线间行走.
A.4.5
B.5
C.6
D.6.5
7..道口——指铁路上铺面宽度在( )m及以上,直接与道路贯通的平面交叉。

A.1.5
B.2.5
C.3.5
D.4.5
8.为了确保机车车辆在铁路线路上运行的安全,防止机车车辆撞击邻近线路的建筑物和设备,而对机车车辆和接近线路
的建筑物、设备所规定的不允许超越的(),称为限界。

A.轮廓尺寸线
B.标准尺寸线
C.点划尺寸线
D.GB尺寸线
9.,司机望见作业标应提高警惕,( )鸣笛。

A.短声
B.长声
C.两短声
D.两长声
10.站内线路、道岔发生故障时,应立即通知()采取措施,防止机车、车辆通往该故障地点。

A.司机
B.车站值班员
C.调度员
D.施工负责人
四、简答题(共4题每题10分)
1.使用单轨小车“十不准”?
2.使用轻型车辆及小车时应符合哪些条件?
3.营业线电气化区段施工规定?
4.防止车辆伤害应做到什么?
五、问答题(共2题每题15分)
1.区间线路上施工电话联系的程序规定有哪些?
2.施工负责人在施工中必须严格遵守哪些规定?
答案:
一、判断
1.×
2.×
3.×
4.×
5.√
6.√
7.√
8.×
9.×10.×
二、填空
1. 24
2. 2
3. 12
4.施工安全负责
5.员工
6. 6
7.
45 8.轨道电路9.列车10. 500
三、选择
1.C
2.B
3.A
4.B
5.D
6.B 7B. 8.A 9.B 10.A
四、简答
2.使用单轨小车“十不准”?
答:①不准乘坐单轨小车;
②不准两个人同掌一个把;
③不准使用状态不良的单轨小车;
④不准推车人员走钢轨顶面或跑步推车,推行速度不超过5km/h;
⑤不准在推车时闲谈、说笑或打闹;
⑥不准超载、偏载或横装料具;
⑦不准在列车到达前抢道;
⑧不准无绝缘装置的单轨小车通过道岔的极性绝缘接头及自动闭塞区间;
⑨不准交临时工单独使用;
⑩不准随车人员远离单轨车。

3. 使用轻型车辆及小车时应符合下列条件?
答:(1)必须经施工负责人指定的专人负责使用。

(2)应有足够的随车人员,能随时将轻型车辆或小车撤出线路以外。

(3)应备有防护信号、列车运行时刻表、钟表和通信设备。

(4)在有轨道电路的线路或道岔上运行时,应有绝缘车轴。

4.营业线电气化区段施工规定?
答:(1)在建筑物及设施上施工时,作业人员及其携带物件与接触网带电部分的距离必须保持在2m以上,并应有接触网工监护。

不足2m时,应在接触网停电后作业,并应提前向电力调度提出接触网停电申请,接到停电施工许可命令后,由接触网工安设临时接地线方可施工。

(2)当接触网断电时,无论已断导线是否落到地上,严禁任何人接触。

当施工人员发现接触网断线时,应立即通知附近的接触网工区或电力调度员,并按规定设置停车防护信号加以防护。

并在断电导线的lOm半径范围以内禁止人员接近。

(3)电气化区段(特别是离接触网较近的场所)严禁使用电雷管起爆。

爆破必须停电。

(4)在电气化线路上进行起道、拨道前必须征得供电部门同意,必要时应由供电部门派员配合。

4.防止车辆伤害应做到什么?
答:(1)横越线路必须“一站、二看、三通过”。

(2)线路上作业必须按规定设置防护,穿好黄色防护背心(服),注意了望,安全避车。

(3)行车作业人员要严格执行部颁人身安全标准。

(4)严禁扒乘机车车辆。

(5)严禁钻车底。

(6)严禁在钢轨上、车底下、枕木头、道心内、棚车顶上坐卧、站立或行走(另有规定时除外)。

五、问答
3.区间线路上施工电话联系的程序规定有哪些?
答:区间线路上施工,车站驻站联络员与施工现场防护员或施工负责人用电话联系的程序规定如下:
1.施工负责人应通过驻站联络员与车站值班员保持密切联系,掌握列车运行时刻,设置好防护后方可施工。

在作业过程中应密切注意来车“预报”、“确报”等信号。

(1)预报:车站对施工区间办理闭塞时,驻站联络员应立即向现场防护员发出预报;如系通过列车,则应提前一个车站(即邻站向本站发车时)发出预报。

(2)确报:车站向施工区间发车时,驻站联络员应立即向现场防护员发出确报。

(3)施工地点距车站较近或施工条件较复杂,需提前预报、确报时,施工负责人应事先与驻站联络员商定明确,并通知全体防护员及施工人员。

(4)变更通知:预报、确报有变化时,驻站联络员应向现场防护员发出变更通知。

2.现场防护员接到驻站联络员发出的预报、确报、变更通知后,均应立即通知施工负责人或按规定信号(用喇叭、信号旗等)向施工负责人重复鸣示,直至对方以相同信号回答时
为止。

同时应加强警戒,注意瞭望,监视来车与工地情况。

如设置有中间联络防护员时,应以上述相同方式准确及时地将信息传达给对方。

3.驻站联络员与工地防护员应至少每3~5min联系一次。

4.驻站联络员应加强与车站值班员的联系,双线区段反方向来车时,驻站联络员要及时通知现场防护员转报施工负责人。

4.施工负责人在施工中必须严格遵守哪些规定?
1.开工前,应有针对性的对全体施工人员(含劳务工)进行安全教育和技术交底。

2.指派的防护员必须由经过培训考试合格的员工持证上岗。

3.施工前,应按审定的方案做好各项准备工作,确认信号备品、机具、材料齐全完好,安全关键岗位和配合人员已就位,封锁或慢行命令无差错,防护已设好,各项安全措施已落实,方可发布施工命令。

4.施工中,应严格按审定的方案作业,随时掌握进度与质量,监督施工人员执行各项安全规定,消除不安全因素,并保持与防护员之间的联系。

5. 线路开通前,应认真进行质量检查,确认线路设备状
态达到放行列车条件、材料机具不侵入限界,并做好记录。

6.列车通过后,应组织复查整修,确认线路、桥隧等设备质量达到规定要求并做好记录后,方准收工。
