滑坡治理工程施工方法
滑坡治理工程专项技术方案

滑坡治理工程专项技术方案一、前言滑坡是地质灾害中比较常见的一种,其对于人类的生产生活和财产安全都会造成严重的影响。
因此,在滑坡治理工程中,必须采取有效的措施,加强预防和治理,实现多种技术手段的有机结合,确保滑坡治理效果。
以下是滑坡治理工程专项技术方案,旨在提供一些有效的方法和技术手段。
二、滑坡治理工程的技术方法1. 土工格栅技术土工格栅技术是一种较为成熟的滑坡治理技术,利用钢丝网或塑料网等材料加工成格栅,放置在滑坡体上,通过持续的拉伸作用,使滑坡体逐渐稳定,达到防止滑坡进一步发展的目的。
2. 土钉加固技术土钉加固技术是一种较为成熟的滑坡治理技术,利用土钉将钢筋或钢管固定在滑坡体内部或下部的牢固地层中,形成一个联结体系,达到防止滑坡体滑动的目的。
3. 预应力锚索技术预应力锚索技术是一种创新的滑坡治理技术,利用预应力锚索将滑坡体与稳定层联结起来,通过预应力的作用,实现滑坡体的稳定。
4. 声波激励技术声波激励技术是一种较为新颖的滑坡治理技术,通过声波引起土体的振动,使土体发生改变,达到减少滑坡体内部应力并提高土的强度的目的。
5. 土体灌浆技术土体灌浆技术是一种简单易行且成本较低的滑坡治理技术,利用灌浆材料填充滑坡体内部的空隙和破裂部位,增强土体粘结力和密实度,减轻滑坡体的重量,达到稳定滑坡体的目的。
三、滑坡治理工程的施工流程1. 初步调查和设计在施工前,应进行初步调查和设计,了解滑坡的形态,结构和特殊地质条件等,确定滑坡治理的技术方案和施工方案。
2. 土壤处理在实施治理工程之前,需要对滑坡体进行剖面开挖,对土体进行清淤和整形处理,把松散的土壤和碎石全部清除,使滑坡体的表面平整。
3. 建立固定结构在滑坡治理工程中,需要依据设计方案和情况,在滑坡体上建立固定结构,如加固梯田、建立堤坝等,增加滑坡体的稳定性。
4. 网格加固网格加固是滑坡治理工程的核心工作,把加固反力传递到稳定层,达到减弱滑坡体应力,增强整体结构的目的。
滑坡治理工程施工技术方案

滑坡治理工程施工技术方案一、水沟施工1、施工工艺流程3、施工方法(1)施工放线沟槽开挖工程施工前,应进行水沟施工放样。
首先,用全站仪定出水沟的中心控制线。
最后,根据中心线和高程控制点,放样出水沟底脚线和沟口线共四条控制线。
(2)基槽开挖采用挖掘机配合人工进行基础开挖,按照排水沟、边沟尺寸开挖,开挖出土料堆至排水沟及边沟外侧并修筑土埝,人工修整基槽底面和两侧面边坡。
施工中避免土基超挖,当超挖发生时可用原土回填压(夯)实。
(3)修整基层支模前应全面检查基层的平整与密实情况,高创低不补,如有损坏应在浇筑混凝土板前采用相同材料修补压实,严禁用松散粒料填补。
彻底清除表面所有浮土、杂物。
(4)模板支设1)混凝土板的模板选用具有足够的强度、刚度和耐久性的钢模板。
支模前对模板的规格、平直情况、接头及支架附件进行仔细检查,模板的质量及安装质量直接影响混凝土道面的质量,不符合要求不得使用。
2)模板支设固定方式采用三角杆支撑,根据混凝土分仓图的平面位置与高程,在基层表面用墨线弹出分仓线,将模板用支架准确就位,模板内侧面应竖向垂直,模板之间连接应紧密、平顺,接头不得有缝隙、前后错位和高低不平等现象,模板内侧也可用钢钎临时固定,在混合料振捣前拔出。
3)模板与基层接触面如有缝隙,提前用1:2水泥砂浆堵缝,(睹缝应密实,一方面是防止漏浆,另一方面是可以减小机械在上面行走振动时产生的挠度。
然后用12cm宽油毡平分对折后,底部用水泥钉沿折线固定在基层表面上,侧面用胶带粘结到模板内表面,折角应保证90o直角,以防模板底缝隙漏浆,保证拆模后混凝土底角为直角。
模板孔眼及接头缝用塑料胶带密封。
4)支模完成后,要对模板的平面位置、高程、直线性、牢固性、接缝处理等进行全面检查。
(5)清理仓面模板支立完毕后,及时进行仓内清整,清除仓内所有杂物,然后在全仓范围内均匀洒水。
若局部有积水,及时清除。
模板内侧应按要求均匀涂刷脱模剂。
(6)沟底和沟边砼浇筑1)砼浇筑应先坡后底,最后浇筑压沿。
治理山体滑坡施工方案

治理山体滑坡施工方案一、工程概况与目标本项目旨在针对特定山体的滑坡隐患进行治理,确保山体稳定,保障周边居民及交通设施的安全。
工程地点位于XX省XX市,山体滑坡范围已通过详细的地质勘察确定。
治理目标是在保证施工质量和安全的前提下,采用科学、合理的工程技术手段,有效遏制山体滑坡的发展,恢复山体稳定性。
二、滑坡分析与评估通过对滑坡区域的地质环境、地形地貌、水文气象等因素进行综合分析,评估滑坡的危害程度、发展趋势及影响范围。
结合现场勘察数据和历史滑坡记录,制定针对性的治理方案。
三、治理原则与技术路线治理原则包括确保施工安全、保护生态环境、减少工程对山体自然状态的干扰等。
技术路线遵循“预防为主、治理为辅”的原则,采用综合治理措施,包括排水、加固、监测等多种手段。
四、排水与截流措施根据滑坡区域的地形地貌和水文条件,设计合理的排水系统,包括建设截水沟、排水沟、急流槽等,以有效排除山体表面的雨水和地下水,降低滑坡发生的风险。
五、加固与支撑工程针对滑坡体的不同部位和滑动面的特点,采用抗滑桩、锚杆、预应力锚索等加固措施,增加山体的稳定性。
同时,采用喷射混凝土、挂网喷浆等技术手段,对山体表面进行封闭处理,防止水土流失。
六、监测与预警系统建立完善的监测与预警系统,包括位移监测、应力应变监测、地下水位监测等,实时监测山体的变形和应力状态。
通过数据分析和处理,及时预警滑坡风险,为应急抢险提供决策支持。
七、安全生产与环境保护严格遵守安全生产法律法规,制定详细的施工安全管理制度和应急预案。
施工过程中加强环境保护意识,采取防尘降噪、水土保持等措施,减少施工对周边环境的影响。
八、施工组织与管理成立专门的项目管理团队,负责施工计划的制定、现场管理、质量安全监控等工作。
加强施工队伍的培训和管理,提高施工人员的技能水平和安全意识。
同时,建立项目进度报告制度,定期向上级主管部门汇报工程进展情况。
通过本次山体滑坡治理工程的实施,旨在有效遏制山体滑坡的发展,恢复山体稳定性,保障周边居民及交通设施的安全。

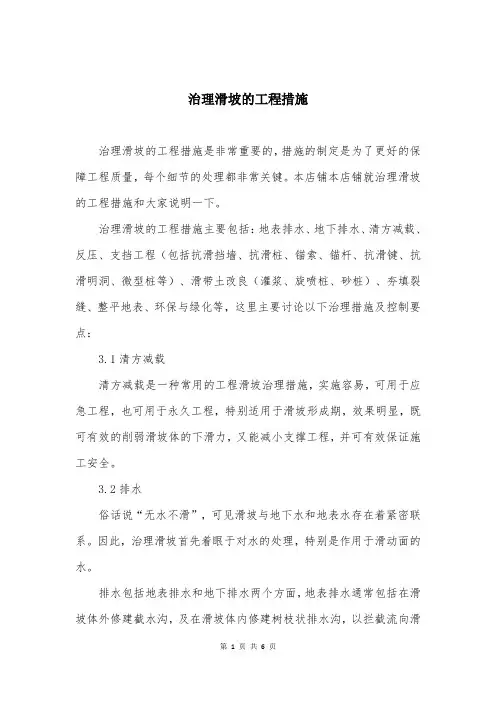

治理滑坡的工程措施

治理滑坡的工程措施治理滑坡的工程措施是非常重要的,措施的制定是为了更好的保障工程质量,每个细节的处理都非常关键。
本店铺本店铺就治理滑坡的工程措施和大家说明一下。
治理滑坡的工程措施主要包括:地表排水、地下排水、清方减载、反压、支挡工程(包括抗滑挡墙、抗滑桩、锚索、锚杆、抗滑键、抗滑明洞、微型桩等)、滑带土改良(灌浆、旋喷桩、砂桩)、夯填裂缝、整平地表、环保与绿化等,这里主要讨论以下治理措施及控制要点:3.1清方减载清方减载是一种常用的工程滑坡治理措施,实施容易,可用于应急工程,也可用于永久工程,特别适用于滑坡形成期,效果明显,既可有效的削弱滑坡体的下滑力,又能减小支撑工程,并可有效保证施工安全。
3.2排水俗话说“无水不滑”,可见滑坡与地下水和地表水存在着紧密联系。
因此,治理滑坡首先着眼于对水的处理,特别是作用于滑动面的水。
排水包括地表排水和地下排水两个方面,地表排水通常包括在滑坡体外修建截水沟,及在滑坡体内修建树枝状排水沟,以拦截流向滑坡的地表水及排引滑坡体范围内的地表积水,以避免地表水下渗,增大滑体重量,软化滑动带,降低其强度,减小滑坡自身的阻滑力。
地表排水作为一种直接而有效的措施被普遍采用。
排除地下水,最好是在查清地下水的补给和排泄的条件下,在滑体之外进行截流。
排除地下水的措施常用的是排除边坡浅层滞水的支撑渗沟,一般适用于土质路堑坍滑、路堤坍滑的整治。
某高速公路K253+000~K253+190滑坡治理工程,采用疏干孔排出地下水;急流槽、截水沟排引地表水。
排水工程在施工过程中要勤于监督管理,保证排水的畅通及防渗。
3.3锚杆近年来锚杆支护技术已愈来愈多地应用于边坡加固及滑坡治理工程中。
某高速K253+000-K253+190滑坡治理工程,边坡高80m,施工环境恶劣,具有高、难、险的施工特点,选用了自重轻,便于高空作业的钻孔机械,经调研选用宣化产KQJ-100B潜孔钻,供风设备为广东复盛SP-417XC移动式螺杆空压机,并配备了SB10型液压砂浆泵及搅浆机等注浆设备。
地灾施工滑坡治理工程方案

地灾施工滑坡治理工程方案一、项目背景滑坡是一种常见的地质灾害,给人们的生活和财产安全带来了严重威胁。
为了减轻滑坡对周边居民和道路交通的影响,需要进行相应的治理工程。
本文将就滑坡治理工程方案进行详细介绍和分析。
二、滑坡病害分析1. 滑坡特征滑坡通常发生在陡坡或者存在地下水位浅,土层较松软的地方。
其特征为坡面发生裂隙,土层下移,形成滑体,导致土石流和地震等地质灾害。
滑坡的发生会给周边居民和交通带来严重威胁。
2. 滑坡原因滑坡的发生主要是由于地质结构的复杂性、陡坡、地下水位、土壤类型等因素综合作用,导致土体发生变形和滑动,进而形成滑坡。
三、滑坡治理工程方案1. 方案目标本次治理工程的主要目标是恢复滑坡病害区域的地质稳定,减轻滑坡给周边居民和交通带来的安全隐患,确保周边地区的生活和交通正常运行。
2. 工程实施步骤⑴滑坡调查与监测首先需要对滑坡病害区域进行详细调查和监测,了解滑坡的具体形态和变形情况,为后续的治理工程提供依据。
⑵清理疏浚清理滑坡区域的松土和杂草,清理沟渠,保证松软土体得到适当的固结和排水。
⑶强夯加固通过强夯法对松软的土体进行加固处理,提高土体的抗剪强度,增加土体的稳定性。
⑷抽水降渗在滑坡病害区域进行抽水降渗处理,降低地下水位,减小地下水对土体稳定性的影响。
⑸土石工程支护在滑坡区域进行土石工程支护,采取加固梁、挡土墙等结构措施,加固滑坡区域的土体,提高抗滑稳定性。
⑹植被恢复在滑坡治理工程结束后,需要对滑坡区域进行植被恢复,使其恢复原有的自然生态环境。
3. 工程材料和设备在滑坡治理工程中,需要使用一系列的材料和设备,如强夯设备,水泵抽水设备,土石工程支护设备,植被恢复材料等。
同时,需要保障施工人员的安全,提供安全防护设备。
4. 工程质量控制在滑坡治理工程中,需要对工程质量进行严格控制,确保工程符合相关规范和要求。
可以针对不同的工程环节进行质量检验和评估,及时发现和解决问题,保障工程的顺利进行和质量可控。
XXXXX山体滑坡地质灾害治理工程施工方案

XXXXX山体滑坡地质灾害治理工程施工方案山体滑坡是一种常见的地质灾害,给人们的生产生活带来了严重的影响。
为了有效地治理山体滑坡地质灾害,需要进行综合性的工程施工。
下面就为大家介绍一种山体滑坡地质灾害治理工程的施工方案。
一、工程概况项目名称:XXXXX山体滑坡地质灾害治理工程工程地点:XXXXX山区工程内容:治理山体滑坡,保护周边环境安全工程投资:XXX万元工程周期:X年二、工程设计方案1.剖切:首先对滑坡进行剖面清理,移除松散的岩石和土壤,保持剖面坡面的整洁。
2.加固:在滑坡的上部以及滑坡体内部,采用锚杆、钢筋混凝土等加固措施,提高整个山体的稳定性。
3.排水治理:设置排水管道,排除山体内部的积水,减少地下水对山体稳定性的影响。
4.植被恢复:在治理完成后,进行植被的恢复,种植抗滑植物,提高山体的稳定性并美化环境。
5.监测预警系统:在山体滑坡处设置监测设备,定期监测山体的位移和变形情况,及时发现问题并采取相应的措施。
6.安全警示标识:在治理后的山体滑坡处设置安全警示标识,提醒人们注意安全,避免发生意外。
三、施工流程1.土地清理:在开始施工前,对山体滑坡区域进行土地清理,移除障碍物,提供施工的空间。
2.剖切作业:对山体滑坡进行剖切,清理松散的岩石和土壤,保持坡面的整洁。
3.加固工程:进行锚杆、钢筋混凝土等加固工程,提高山体的稳定性。
4.排水治理:设置排水管道,排除山体内部的积水,减少地下水的影响。
5.植被恢复:在加固完成后,进行植被的恢复工作,种植抗滑植物,提高山体的稳定性。
6.监测系统安装:设置监测设备,定期监测山体的位移和变形情况,确保治理效果。
7.安全标识设置:在治理后的山体滑坡处设置安全警示标识,提醒人们注意安全。
四、施工注意事项1.施工期间要加强安全管理,确保施工人员的安全。
2.遵守环保法规,减少对周边环境的影响。
3.施工过程中要密切注意山体变化,做好应急处置准备。
4.定期对工程进行检查和维护,确保工程的长期稳定。
滑坡治理工程施工方案

一、工程概况本工程位于某山区,由于长期的自然侵蚀和人类活动影响,导致山体边坡稳定性降低,存在安全隐患。
为保障周边居民的生命财产安全,经勘察分析,决定对滑坡进行治理。
本次治理工程主要包括抗滑桩、锚杆、锚索、挡板、冠梁等施工内容。
二、施工部署1. 施工顺序:按照先测量放线、后基础开挖、再支护结构施工、最后回填覆土的顺序进行。
2. 施工队伍:由具有丰富经验的施工队伍负责施工,确保工程质量。
三、施工方案及主要技术措施1. 测量放线(1)测量精度要求:按照《工程测量规范》GB50026—2007执行,确保测量精度。
(2)放线方法:采用全站仪进行放线,确保放线精度。
2. 基础开挖(1)开挖方法:采用人工开挖与机械开挖相结合的方式。
(2)开挖顺序:自上而下分层开挖,确保边坡稳定性。
3. 支护结构施工(1)抗滑桩施工:采用旋挖成孔法,桩径为1.0m,桩长根据实际情况确定。
(2)锚杆施工:采用锚杆挂网喷射砼施工,锚杆直径为25mm,锚杆长度为6.0m。
(3)锚索施工:采用锚索挂网喷射砼施工,锚索直径为15.2mm,锚索长度为12.0m。
(4)挡土板施工:采用现浇混凝土挡土板,厚度为0.3m。
(5)桩顶冠梁施工:采用现浇混凝土冠梁,厚度为0.3m。
4. 回填覆土(1)回填材料:采用砂石混合料。
(2)回填顺序:自下而上分层回填,每层厚度为0.3m。
四、工程质量保证措施1. 严格执行施工规范和设计要求,确保工程质量。
2. 加强施工过程中的质量检查,发现问题及时整改。
3. 施工材料、设备、人员等符合相关要求。
4. 施工过程中,加强对边坡稳定性监测,确保边坡安全。
五、工期保证措施1. 合理安排施工进度,确保工程按期完成。
2. 加强施工人员培训,提高施工效率。
3. 施工过程中,加强与相关部门的沟通协调,确保工程顺利进行。
六、安全生产保证措施1. 严格执行《建筑机械使用安全技术规程》,确保施工安全。
2. 加强施工现场安全管理,防止安全事故发生。
滑坡治理工程施工方案

滑坡治理工程施工方案1. 简介滑坡是地质灾害中一种常见的形式,其对人们的生命和财产安全都具有严重威胁。
为了减轻滑坡所带来的影响,需要进行滑坡治理工程。
本文档将详细介绍滑坡治理工程施工方案,以确保施工过程安全有序进行。
2. 工程准备2.1 地质勘察在进行滑坡治理工程前,需要进行详细的地质勘察,以了解滑坡地区的地质条件、滑坡类型、滑坡原因等。
地质勘察的结果将为后续的滑坡治理方案设计提供基础数据。
2.2 方案设计根据地质勘察结果,制定滑坡治理方案。
滑坡治理方案应根据滑坡类型、地质条件和工程要求,采用适当的治理方法,如喷射增强、挡土墙等。
3. 施工步骤3.1 喷射增强针对滑坡体进行喷射增强处理,以提高其稳定性。
具体步骤如下:•清理滑坡体表面的松散土石;•钻孔并灌注稳定剂,常用的稳定剂有水泥浆、石膏浆等;•将稳定剂充分灌注到钻孔中,使其和滑坡体内的土石混合均匀;•等待稳定剂固化,并对施工区域进行监测,确保喷射增强效果达到预期。
3.2 挡土墙如果滑坡体不适合喷射增强处理,可以采用挡土墙进行治理。
具体步骤如下:•准备挡土墙施工材料,如混凝土、钢筋等;•挖掘挡土墙基坑,使之达到设计要求的深度和宽度;•在基坑内安装钢筋网格,均匀混凝土进行浇筑;•在挡土墙上设置排水系统,以确保排水通畅;•挡土墙施工完成后,进行养护,使其达到设计要求的强度。
4. 安全措施在滑坡治理工程施工过程中,必须严格遵守相关的安全规范,以确保施工人员的生命和财产安全。
具体的安全措施包括:•施工人员必须穿戴安全防护用具,如安全帽、安全鞋等;•施工现场应设置明显的警示标志,禁止无关人员进入;•施工设备必须经过检查合格,并由合格人员进行操作;•预防火灾和爆炸风险,施工现场不得使用易燃和易爆物品;•施工过程中严禁违章作业,必须按照规定的程序进行操作。
5. 隐患排查与处理在滑坡治理工程施工过程中,需要及时排查并处理可能存在的隐患,以防止事故的发生。
排查隐患的方法包括巡视、监测和检查等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
锚索施工工序及平整场地
• 锚索施工包括平整场地、成孔、清孔、编索、下索、注浆、二次注浆、张拉锁定工序。 • 如施工场地坡度较小,可采取开挖回填平整锚索施工场地,要求场地钻机能就位操作,有下索场地
及注浆方便容易。在场地坡度较大,如坡度超过25°时,则应搭建施工平台,一般用钢管搭建,高 陡边坡可采用垂直脚手架,搭建的平台应稳定牢固,平台能方便施工。
石榴树包滑坡削方 滑坡削方
推挖施工
推挖施工
推挖施工
推挖施工
削方平台及马道ຫໍສະໝຸດ 滑坡削方后效果削方效果
崩滑体清方
危岩体削方
黄家大沟清方前
黄家大沟高边坡削方后
回填反压 削方施工注意
• 回填反压区一般在滑坡前缘、滑坡剪出口以及地形低凹的沟谷地带,回填施工的关键是分层压实, 采用碾压机或推土机分层碾压,分层厚度一般20—50cm,如集中回填也可用强夯进行加固处理, 回填土的压实度一般要求达到90—95%,应分层分区跟踪取样检测。
聚集坊危岩体
削方引起崩塌
滑移1
削
方
引
起
边
坡
滑
移
削方引起滑移
三、锚索 桩锚索
• 桩锚索是锚索应用最多的一种结构,在抗滑桩较深,滑坡推力和桩承受的弯矩较大,采用悬臂桩 难以达到要求时,锚拉抗滑桩是合理的选择。
• 桩锚索以抗滑桩桩头为紧固头,锚固段为滑坡的滑床,锚固段长度依锚拉力和岩石的粘结力计算 确定,自由段为锚索穿越滑坡体段的长度。
1m/10—20min。
锚索施工
成孔
成孔空压机
编索
• 在专用的平台编制锚索,编索应在锚孔终孔后进行,否则可能导致终孔孔深与设计不符, 造成锚索浪费或作废。
• 按设计要求及施工成孔情况确定自由段和锚固段,锚固段用定位环固定成型,自由段锚 索应可以自由滑动,并应有可靠的防腐蚀功能,锚头应留足张拉段,一般长度为2米。
格构锚索 单锚结构
• 格构锚索用于滑坡和不稳定库岸治理,格构作为锚头的紧固头,格构采用截面较大的钢 筋混凝土梁,在锚头处格构截面可加大加厚。
• 单锚结构用于高边坡危岩体的治理,岩体一般为硬岩,自由段为危岩体段,锚固段为稳 定基岩,锚头采用锚定板,为钢筋混凝土厚板,边长0.5-1.0m。
格构锚索
锚索加固危岩体
链子崖锚索头
链子崖锚固
锚索构造
• 锚索一般采用7φ5钢绞线,根据锚拉力确定锚索钢铰线根数,锚孔直径一般φ100~ φ150,孔径取决于钢绞线根数及锚固段岩体性态,一般7根钢绞线孔径φ100,11根钢 绞线孔径φ120,15根钢绞线孔径φ150。
• 自由段锚索可自由滑动,锚索包裹在PVC管中,管内注满防腐蚀油膏,锚固段锚索由定 位环固定,定位环间距一般2M,扩张环和收缩环间隔布置。
爆破的保护措施及安全监测
石方爆破宜以小型及松动爆破为主,不得过量爆破,应确定爆破的危险区,并采取有效措施防止人员、 建构筑物受到危害。在危险区边界设置明显标志,专人看守防止人员进入。
• 削方作业要保持开挖边坡的稳定,不得对原有坡体的稳定性有任何损坏。削方中,应在开挖边坡的 周边建立位移监测网,进行地面巡查,确保安全施工。
锁口梁施工
支模
桩孔护壁
桩孔开挖及护壁
3. 桩孔开挖
• 桩孔采用人工开挖,提升架提土,提升架要设自动卡紧制动装置。 • 开挖过程中要随时观察记录岩土变化,绘制桩周壁地质素描图,要特别关注滑面埋深,如滑面埋深与设
计确定的深度不一致时,要及时通知设计方,以便对桩深进行调整。 • 入岩嵌固段采用爆破开挖,一般采用松动爆破,对不同的岩石和开挖尺寸,要制定相应的爆破方案。 • 遇到地下水,要及时进行排水,地下水不大时,可用提桶或泵直接排干。桩孔大量涌水导致施工困难
时,应制定专门的疏排水方案,可用降水井疏干周边地下水。
桩孔开挖
滑
滑带
带
浅 井 中 滑 带
钻孔中滑带
平洞中滑面
4. 钢筋笼制安
• 抗滑桩钢筋笼可采用孔内制安或地面制安后吊装,由于钢筋配置多,地面制作后吊装困 难,目前多采用孔内制安的方法。
• 钢筋接头一般采用闪光对焊焊接,钢筋布置要严格按设计图,要注意受力筋的位置,悬 臂桩主受力侧在滑坡后缘面,锚拉桩上部有负弯矩,锚拉力较大时负弯矩侧布筋也较多。
• 桩身混凝土强度应满足设计要求,影响混凝土强度的主要因素有原材料质量、施工配合 比、混凝土施工过程控制。
微型桩成孔
二、削方减载 形式
• 1 滑坡削方 • 推移式滑坡的推力主要来自滑坡的后缘。削方治理就是挖除形成不稳定滑坡的推移体,
减少滑坡推力使滑坡稳定。 • 2 坡面整形 • 对坡面采取格构等护坡措施前,要对坡面削方整形,将不规则的起伏边坡整形为直线坡,
挖推法 爆破法
• 运距不大,坡面较陡时应采用挖推法,用挖土机开挖坡面及坡面整形,推土机推运土。挖推法效率 高,开挖施工受天气影响不大,施工机械平行作业,施工工期较短,施工成本相对较低。
• 坡面较陡的基岩削方采用爆破法,主要用于高边坡的危岩削方,爆破方法视基岩强度及危岩体体积 而定,一般有整体爆破、松动爆破、光面爆破等:整体爆破适宜大体积硬岩爆破,一次装药量大, 爆破量大;光面爆破也适宜硬岩,可以使坡面一次成形,爆破工艺要求较高。
桩钢筋
桩钢筋配制
钢筋笼
5. 混凝土浇注
• 抗滑桩截面大,混凝土浇注量也大,达数十方至数百方,原材料供应必须要有保障,要将一根桩的所 有原材料进场备齐后才能开始浇注。
• 抗滑桩混凝土强度C30,塌落度4-6CM;混凝土配比要经现场取样试验室配比确定。 • 在混凝土浇注前要排干桩底的积水,如桩壁及桩底涌水量较大,排水较困难时,应先采取降水措施,
计师确定的滑面埋深是大致的,实际挖孔过程中能对滑面埋深做出准确判断,并依据设 计师确定的计算原则定出实际嵌固深度。
抗滑桩 施工质量控制
• 抗滑桩主筋一般为不对称布筋,受拉力面布筋较多,受压力面布筋较少,主筋连接很重 要,现多采用焊接方法,宜采用粗钢筋连接新技术,如泠挤压连接技术、套筒连接技术 等。
• 施工安全监测点要布置在滑坡稳定性差、工程施工扰动大的部位,常用的方法是地面位移监测。 对于稳定较差的滑坡,专人的每天巡查简单直观,巡查的范围应包括施工所有影响区。
抗滑桩 施工质量控制
• 抗滑桩的质量控制主要有三点:即嵌固段深度、受力主钢筋位置及连接、混凝土强度。 • 一般抗滑桩嵌固段深度:悬臂桩约为桩长的三分之一,锚固桩约为桩长的四分之一,设
• 在坡面较缓,削方区和回填区距离较远时,应选择运土法,削方区挖土机或装载机挖土, 汽车运土至回填区。
• 运土道路要提前规划修筑,其坡率、路宽、回转半径都应达到安全行驶要求。 • 根据削方量及工期要求,合理安排挖土机和运输汽车的搭配,一般单台挖土机一天可挖
掘800-1500M3,单台挖掘机配合的汽车数量应根据运距和汽车载量确定。
浇注混凝土过程中出现涌水可能导致混凝土离析。 • 混凝土要用串筒浇注,串筒距浇注面的高度要不大于2m,每浇注0.5M要采用振捣棒进行振捣,注意
钢筋密布处混凝土的充填,保证混凝土密实。
砼振捣施工
混 凝 土 浇 注
钢筋制安
挖孔及护壁施工要点
• 抗滑桩揭露的岩土层有滑体、滑带及滑床,地层复杂多变:滑体一般为土石混合体,上部土石比较高, 下部土石比较低;滑带常为可、软塑状的粘性土,滑床多为基岩。在桩孔开挖前应仔细分析地质资料, 对不同的桩段采用不同的施工方法。
2. 锁口梁及挖孔护壁
• 挖孔桩锁口梁可保护孔口防止变形,锁口梁上设防护栏,搭盖遮阳防雨蓬。 • 护壁混凝土强度C15-C25,厚度一般20cm,分段高度1-1.5m,配筋ф10-ф16,钢筋间
距200-500mm,在桩孔开挖后要及时支模及浇注混凝土。由于护壁厚度较薄,一般 采用细石混凝土,如要加快拆模进度,混凝土中要加早强剂。
弃方处理及填方压实
• 削坡的弃土应堆放在指定的位置,弃土应堆放稳定,避免对周围的建构筑物及其他任何 设施产生干扰或损坏,避免对环境造成污染。
• 对需要压实的填土,应控制最优含水量,从下向上分层分段压实,并控制其压实系数达 到设计要求。在采用机械碾压时,要控制虚铺厚度和碾压遍数,经试验检测合格后方可 实施。
• 按设计图测量定位桩轴线及桩位,设计总平面布置图标注了测量坐标引点的位置,在桩平面布置 图上标注了每根桩的坐标,包括平面坐标和桩顶高程,也标注了桩轴线方位,按设计测量定位后, 要进行实地地形地物查对。
• 场地平整包括桩位处的施工场地、运输道路、混凝土搅拌及钢筋加工场地平整。要有足够的施工 操作面,运输道路包括桩间通道、弃土通道和材料混凝土运输通道等,混凝土搅拌和钢筋加工场 地应考虑原材料的堆放。
• 削方要遵循由上至下的顺向开挖,不得先下后上,否则开挖区不稳定造成新的滑移。施工过程中要 做好临时排水措施,开挖面上部要设截水沟,开挖面要有临时的排水沟。
土方削坡 方法选择
• 常用的运土方法有三种:即挖推法、汽车转运法和铲运法:挖推法适宜于弃土场地直接 位于削方区下部,边坡坡角在25度以上,推土运距一般在100M之内,这时用挖推法 效率最高,也最为经济。在运距超过1000M,地形相对较缓时,则使用汽车转运。地 表起伏不大,运距在1000M之内时,铲运法是合适的选择。
锚索平台
锚 索 施 工 平 台
锚索平台
链子崖锚索脚手架
链子崖锚索脚手架
锚索成孔
• 目前几乎没有使用循环液回转钻进,而采用气动潜孔锤钻进。 • 动力头为气动潜孔锤,钻头直径与孔径相同,空压机排气量10-20m3。英格索兰的20m3柴油空压机
性能优良,一般可提供2台锚索钻机的动力。 • 钻机逐渐小型轻型化,操作台和钻架分离,钻杆节长1.5-2m,钻进效率浅孔1m/4—6min,深孔
• 挖孔工序十分重要,是控制抗滑桩施工的关键工序。在滑体中从上往下逐段用镐锹挖掘,坚硬土层用 锤钎破碎。滑床基岩需要爆破时,应采用浅眼爆破法,严格控制炸药用量,并在炮眼附近加强支撑和 保护,防止震塌孔壁。
