JDG电气配管技术交底
JDG管安装技术交底

JDG管安装技术交底电气工程技术交底单位:(子单位)工程名称:施工单位:分部分项名称:作业班组交底人:交底日期:年月日交底内容:1.施工准备1.1 机具准备电工工具包括:钢锯、平挫、线坠、水平管、煨管器、钳子等。
检测工具包括:水平尺、卷尺等。
1.2 材料要求1.2.1 套接紧定式钢管管材、连接套管及附件应符合国家现行标准的规定,产品应附有出厂合格证和检验报告。
1.2.2 在安装前,使用的管材、连接套管、螺钉及其附件应进行外观检查,符合以下规定:1)型号规格符合设计要求,管材表面有明显不脱落的产品标识。
2)金属内、外套管及其金属附件内、外壁镀层均匀、完好,无剥落、锈蚀现象。
3)管材、连接套管及金属附件内、外壁表面光洁,无毛刺、飞边、沙眼、气泡、裂纹、变形等缺陷。
4)管材、连接套管及金属附件壁厚均匀,管口边缘平齐、光滑。
5)连接套管的长度不小于管外径的2~3.5倍。
6)连接套管中心凹形槽弧度均匀,位置垂直、正确,凹槽深度与钢管管壁厚度一致。
7)紧定螺钉符合产品设计要求,螺纹整齐、光滑、配合良好,顶针坚固,旋转螺钉脱落的“脖颈”尺寸准确。
1.2.3 紧定螺钉专用工具应配套、耐用,便于操作。
1.3 作业条件暗管敷设:1)现浇混凝土楼板配管,在底层钢筋绑扎完成后,上层钢筋未绑扎前进行;墙板配管在钢筋绑扎后进行。
2)随墙(砌体)配合土建施工立管。
2.操作工艺2.1 工艺流程暗管敷设工艺流程包括:弯管、箱、盒预制→测位→剔槽孔→爪型螺纹管接头与箱、盒紧固→箱、盒定向移装→管路敷设→压接接地→管路固定。
2.2 暗管敷设2.2.1 弯管、箱、盒预制根据施工图加工好各种弯管、箱、盒。
电线弯管可采用冷煨法及定型弯管。
2.2.2 箱、盒测位根据施工图纸确定箱、盒轴线位置,以土建弹出的水平线为基准,挂线找平,线坠找正,标出箱、盒实际位置。
成排、成列的箱、盒位置,应挂通线或十字线。
2.2.3 暗配的电线管路直沿最近的路线敷设,并应减少弯曲;埋入墙体或混凝土内的导管,与墙体或混凝土表面的净距不应小于15mm。
JDG线管技术交底

称交底时间年月日工程部位交底内容JDG管施工技术交底技术负责人接收人行顶板、墙壁的弹线定位, 注意与其他管路间的最小距离。
用线坠找正, 拉线确定管路距顶板的距离及接线盒的位置, 并做好标识。
3.3.3 吊杆位置的测量:根据吊杆位置的确定原则和管子的终端、转弯中点(两侧)、接线盒两端的距离为150-250mm, 固定点间距要求均匀, 即不能过大, 也不能过小, 管子中间固定点的最大距离见表一。
表一钢管中间固定点的最大距离(单位: m)铺设方式导管种类导管直径(mm)15-20 25-32管卡间最大距离(m)支架或延墙明敷壁厚≤2mm钢性钢导管 1.0 1.53.4箱、盒及管的固定:3.4.1 墙体上稳注盒箱:盒箱要平整牢固, 坐标位置准确, 盒箱口封堵完好。
3.4.2吊顶内管子固定根据敷设位置不同, 方法也不同。
①管子沿墙、顶板敷设:管路沿墙、顶板敷设固定时, 确定固定位置, 钻孔放入塑料胀管, 待管固定时, 先将管卡的一端螺丝拧进一半, 然后讲管敷于管卡内, 再将管卡用螺丝拧牢(见下图)。
②管子在吊顶内距顶板一定距离敷设: 管路在吊顶内距顶板一定距离敷设固定时,交底时间年月日称工程部位交底内容JDG管施工技术交底技术负责人接收人应先根据敷设管子的大小选择合适的抱式管卡, 将加工好的管子套入抱式管卡内与顶板上固定的吊杆连接。
③在吊顶内当管径较大或并列管子较多时, 可采用吊架安装。
应先在顶板上固定两端的吊架, 再拉通线固定中间吊架。
④管与盒的固定: 吊顶内管与盒的固定, 配管与盒的连接应顺直, 不应使管子斜穿到管内。
管子如盒时, 管口内外用锁紧螺母固定, 管口露出盒内不小于5mm。
两根以上管入盒要长短一致, 间距均匀, 排列整齐, 管口不能与敲落孔焊接。
⑤吊顶内配管在20mm以下的可利用吊顶内轻钢龙骨固定, 当需要在主龙骨上开孔时, 应采用相应的开孔工具, 严禁用电、气焊切割轻钢龙骨的任何部位。
⑥嵌入式灯具可用支架或吊顶将灯位盒固定在吊顶内, 灯位盒口应朝侧面并加盖板, 便于安装接线和观察维修。
JDG电气配管技术交底

1、JDG管及其金属附件组成的电线管路,当管与管、管与盒(箱)按规定正确连接时,连接处可不设置跨接接地线。管路外壳应有可靠接地。
2、JDG管管路与接地线不应熔焊连接。
3、JDG管管路不应作为电气设备接地线。
六、成品保护:
1、现浇混凝土内配管在浇注时必须安排电工看护,以免砼振捣过程中损坏管路及盒、箱移位,出现问题应及时修复,管路保护层不小于15毫米。
(1)圆钢:直径6mm。
(2)扁钢:30mm×3mm。
(3)角钢:25mm×25mm×3mm。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位和接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不写。
技术交底记录
表C2-1
编号
C2-1-008
工程名称
2、文明施工,工完场清。
七、编制依据《套接紧定式钢导管电线管路施工及验收规程》CECS120:2000。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位和接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不写。
2、JDG管管路连接处,两侧连接的管口应平整、光滑、无毛刺、无变形。管材插入连接套管接触应紧密,且应符合下列规定:
(1)直管连接时,两管口分别插入管接头中间,紧贴凹槽处两端,用紧定螺钉定位,用专用工具旋紧至螺钉帽脱落,不准使用手钳旋紧固定,紧定螺钉处于可视部位,以便于检查。
(2)弯管连接时,弯曲管两管口分别插入管接头中间,紧贴凹槽处,用紧定螺钉定位后,进行旋紧至螺钉帽脱落。
12、JDG管管路进入落地式箱(柜)时,排列应整齐,管口高出配电箱(柜)基础面宜为50~80mm。
JDG管暗敷技术交底

一、施工准备:1、技术准备①审核系统管路与否对旳,有无和其他专业矛盾和相碰之处。
②结合建筑施工图,按电气管线布置图弹出水平线和墙厚度线。
③对照图纸会审中旳对应问题进行复核,不遗漏任何图纸信息。
2、材料准备①JDG管、管接头、锁紧螺母、接线盒〈开关盒〉等(接线盒选用钢质接线盒,镀锌层完好,敲落孔完整无缺)。
②套管和盒接外形完好无损,丝扣清晰,有产品合格证。
3、施工机具重要安装机具电工工具:钢锯、平锉、线坠、水平管、煨管器、钳子。
重要检测机具水平尺、卷尺、小线等4、施工范围图纸范围内,协议约定旳强电、弱电及消防旳所有预留、预埋及配管工作。
二、施工进度规定:①各层水平线和墙厚度线弹好,配合土建施工。
②布管旳部位障碍物已清除洁净;③现浇混凝土板内配管,在底层钢筋绑扎完后,上层钢筋未绑扎前,根据施工图尺寸位置配合土建施工。
④施工进度详见总进度计划。
三、施工工艺:工艺流程熟悉图纸及施工现场→选管→切断、煨弯→测位、定位→随土建施工进行分层分段配管→管路赔偿→线盒及线管处刷漆做好标识1、熟悉图纸通读电气施工图,设备位置以水暖通风图纸为准,且要阅读建筑图及构造施工图。
按图纸规范及实际需要,综合考虑,确定接线盒、灯头盒旳对旳位置,及管路旳敷设部位及走向。
2、选管按规定采用优质钢管,钢管内外表面应光滑,镀锌层及壁厚均匀符合原则,不应有裂缝、砂眼等缺陷。
管径按图纸设计及管内穿线截面、根数选择。
管内所穿导线面积,不应超过管内径截面积旳40%。
3、管子切断用钢锯切管时锯条应垂直,以防止切断处出现马蹄口,推锯时稍用力,回锯时锯稍抬起,不加压力,减少锯条磨损。
管子快切断时要减慢速度,使管子平稳锯断。
锯条口注油,以防止发热。
切口处用平锉将毛边锉平。
总之,管子切断后,断口处应与管轴线垂直,管口应锉平,管口整洁光滑,若出现以马蹄口,应重新切断处理。
4、管子煨弯JDG管煨弯时规定弯曲处不应有折皱、裂缝现象。
弯扁度不应不小于管外径旳10%,弯曲角度不适宜不不小于90度。
电气配管技术交底JDG

电气配管技术交底3.2.1根据设计图要求,在砖墙、混凝土墙处,确定盒、箱位置进行弹线定位,弹出的线确定盒、箱的准确位置,要注意的是:墙上预埋箱、盒标高要根据建施标高。
3.2.2根据设计图要求,在现浇混凝土楼板的模板上,进行测量后,标出线盒的准确位置,引下的或者引上的线管引上引下的位置必须按照深化设计图标识的尺寸来进行定位。
3.2.3装配式构件施工前根据深化图放出线盒的位置线,用于控制线盒的留设。
3.2.4由于装配式建筑构件施工时会对线盒的位置造成偏移,应将预制模具中将线盒固定牢靠后再进行构件加工。
3.3 加工、弯管:3.3.1 断管使用钢锯断管,断口应锉平、铣光。
厚壁镀锌钢管,采用切割机断管。
3.3.2 弯管:(1)JDG管:管径为25mm或以下时,用手扳弯管器进行煨弯,先将管子插入弯管器,渐渐用力弯出所需角度。
管径25mm以上时成品大弯头。
暗配管时弯曲半径不应小于管外径的6倍。
埋设于地下或混凝土楼板内时,弯曲半径不应小于管外径的10倍。
3.4 稳埋盒、箱:3.4.1砖墙稳埋箱、盒(1)预留箱子孔洞:根据设计图及深化设计图规定的箱预留具体位置,随土建砌体电工配合施工,在图纸所示标高处预留出进入箱子的管子,将管子甩在箱子预留孔外,线管必须垂直进入箱子,管口端用管帽堵好,等待最后一管、一孔的进入箱子稳埋完毕。
如下图:砖墙上配电箱盒预埋(2)隔墙稳埋开关盒、插座等底盒。
如在砖墙、泡沫混凝土墙等,在砌砖完成后进行开关插座底盒的安装,对土建砌体时预留孔不够的适当切槽再安装,按设计标高将预留管接入盒子,将盒子调平,调正后用水泥沙浆固定。
3.4.2顶板稳埋线盒首先在线盒里填木屑,用胶带封好,现浇混凝土楼板模板铺完后,根据深化设计图标注出灯位的位置尺寸,用钉子将盒子牢固固定在模板上。
定位时需注意的是:必须根据结构梁柱来定位。
如下图:线盒安装(定位→标识→固定线盒→接管)3.4.3盒、箱固定应平整、牢固,灰浆饱满,收口平整,纵横坐标标志准确,符合设计要求,偏差不大于5mm,两相邻的盒子边于边之间为12mm。
JDG管技术交底(电气管线预埋)

C、在管线预埋工作这个分项中应配备:切割机、弯管器、电钻等用电设备,并且这些设备必须工作正常及有可靠的接地,测量工具皮尺、钢卷尺、水平尺、比例尺、角尺,其中钢卷尺必须每人一把。
B、穿线JDG镀锌钢管煨弯时,其弯曲半径不小于管外径的10倍。管径在DN25以上的管子该使用液压煨管器,预埋管的弯曲处,不能有折皱,凹扁和裂缝,弯曲度不能小于90°。当预埋管长度每超过30米(没有弯曲)、20米(有一个弯曲)、15米(有二个弯曲)、8米(三个弯曲),要增设过渡盒。
C、JDG镀锌电管在立墙上敷设时严禁交叉,管路采取最短距离敷设,并排敷设的JDG镀锌电管间距不小于25mm,使管子周围均匀有混凝土包裹。JDG镀锌钢管对接必须紧顶螺丝必须到位。采用套管连接时套管长度为管外径的1.5-3倍,管与管的对口处应位于套管的中心。
3、成品保护
在混凝土楼板上配管时,注意不要踩坏土建钢筋,土建浇注混凝土时,必须派消防专业施工人员看护,防止混凝土浇捣时破坏配管和接线盒移位以及机械损伤。如遇到配管损坏,必须及时修好恢复。
5、质量通病
A、管线多层重叠,有些部位高出钢筋的面筋。
B、 线管2根或2根以上并排紧贴。
预防措施:加强对现场施工人员施工过程的质量控制,对工人进行针对性的培训工作;管理人员要熟悉有关规范,从严管理。电气专业施工人员布管时应尽量减少同一点处线管的重叠层数布管时应尽量减少同一点处线管的重叠层数。管线不能并排紧贴,如施工中很难明显分开,可用小水泥块将其隔开。
JDG管明配管技术交底课件.doc

JDG管明配管技术交底应一、施工准备1、材料要求(1)管材、连接套管及箱(盒)组成的电线管路,应采用同一金属材料制作,并应镀锌。
紧定螺钉应采用高强度原材料制作。
管材、连接套管及金属附件使用的原材料应符合国家现行标准的规定,产品应附有出厂合格证和检测报告。
(2)A、管材、螺钉及其附件的型号、规格应符合设计要求,管材表面有明显、不脱落的产品标识;B、内外壁镀层均匀,完好,无剥落、锈蚀等现象;C、管材、连接套管及其附件内外壁表面光洁,无毛刺、飞边、砂眼、气泡、裂纹、变形等缺陷;D、管材、连接套管及其金属附件,壁厚均匀,管口边平整、光滑;E、连接套管的长度不小于管外径的2~3.5 倍;F、连接套管中心凹型槽弧度均匀,位置垂直、正确,凹槽深度与钢导管管壁厚度一致;G、紧定螺钉符合产品设计要求,螺纹整齐、光滑配合良好,顶针坚固,旋转紧定脱落的“脖径”尺寸正确。
H、紧定螺钉的专用工具应配套、耐用、便于操作。
2、机具准备手板弯管器、砂轮锯、手电钻,电锤、专用搬子、活搬子、钢锯、圆锉、手锤、錾子、钻头、卷尺、绝缘手套、工具袋、工具箱、高橙子等。
二、施工工艺流程[断管、铣口]—[箱、盒支架固定] ——[管路敷设] ——[管路连接] ———[螺纹管接头与箱、盒紧固] 三、配管1、加强样板引路,坚持样板制,样板间一定要达到各工序的标准化。
发现问题,及时改进;2、断管:采用钢锯断管,管子切割后要铣口,清除管口的飞边、毛刺。
3、支吊架安装:支吊架的规格当设计无要求时,按下列规定:圆钢直径6mm;扁钢30×3mm;角钢2 5×3mm。
明配钢管排列整齐,固定点间距均匀、安装牢固。
支吊架最大间距如下:导管直径(mm)敷设方式导管种类15~20 25~32 40管卡间最大距离(m)支架或沿墙明敷厚壁钢导管 1.5 2.0 2.5薄壁钢导管 1.0 1.5 2.04、固定点与终端,弯头中点电气器具或柜、台、箱、盘等边缘的距离宜为150~300mm范围5、管路敷设:钢管安装时,无弯时管路直线长度不大于30m、有一个弯时管路直线长度不大于20m、有二个弯时管路直线长度不大于15m、有三个弯时管路直线长度不大于8m,如超过必须加装接线盒;6、管子煨弯:钢管煨弯时焊缝应放在左右侧面。
JDG线管技术交底大全

工程部位交底容JDG管施工技术交底技术负责人接收人
3.5.3管与盒连接:盒开孔应整齐并与管径吻合,要以管一孔,不得开长孔。
铁盒严禁用电、气焊开孔,并应刷防腐漆。
如用定型盒,其敲锣孔大而管径小时,可用铁皮垫圈垫严,不得露铜。
吊顶管与盒的连接,盒外应用锁紧螺母固定,严禁进行焊接固定。
4 质量控制
4.1 金属导管严禁对口溶焊连接。
4.2 JDG薄壁镀锌钢管连接时,用专用螺丝刀将直接头、螺接头侧顶螺丝必须拧断,管路连接后,有防水需求的宜做防水处理,在连接处用防水胶布缠绕。
4.3钢管进入配电箱、接线盒、开关盒、灯头盒时,管口平齐、光滑无毛刺。
4.4 管路畅通,钢管弯曲半径不小于6倍D(D为钢管外径),弯曲处无明显折皱,弯扁度不大于0.1倍D,弯度不小于900。
4.5 钢管穿越变形缝有补偿装置,能活动自如。
4.6 暗配钢管保护层不小于15mm;明配管排列整齐有序,管路间的间隙控制在3~5 mm之间,固定支架位置合理,间距均匀,管路固定牢固。
4.7 管路敷设完毕,箱盒位置标高正确,整个房间同一标高的盒子高度基本一致。
4.8吊顶配管固定点不牢,螺丝松动,固定点间距过大或不均匀。
应采用配套管卡,固定牢固,档距应找均匀。
4.9管口不平齐有毛刺,断管后未及时铣口,应用锉把管口锉平齐,去掉毛刺再配管。
4.10镀锌管焊接应将焊口受到破坏的镀锌层处及时补刷防锈漆。
5成品保护
5.1 配管路时应保持顶棚、墙面及地面清洁完整。
搬运材料和使用高凳工具时,不得碰坏门窗、墙面等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5、JDG管管路明敷设时,管材的弯曲半径不宜小于管材外径的6倍。当两个接线盒间只有一个弯曲时,其弯曲半径不宜小于管材外径的4倍。
6、JDG管管路明敷设时,支架、吊架的规格,当无设计要求时,不应小于下列规定:
二、管路敷设及固定:
1、按设计及现场情况沿最近路线敷设,超过下列长度要求应在中间加接线盒:
(1)管路长度超过30米,无弯曲;
(2)管路长度超过20米,有一个弯;
(3)管路长度超过15米,有两个弯;
(4)管路长度超过8米,有三个弯。
2、JDG管管路,经过建筑物的沉降缝
或伸缩缝处,应装设补偿装置。
3、JDG管管路弯曲敷设时,弯曲管材弧度应均匀,焊缝处于外侧。不应有折皱、凹陷裂纹、死弯等缺陷。切断口平整、光滑。管材弯扁程度不应大于管外径的10%。
技术交底记录
表C2-1
编号
C2-1-008
工程名称
天津开发区博物馆、公园、公寓
交底日期
2005年4月15日
施工单位
中建二局四公司
分项工程名称
电气配管
交底提要
套接紧定式镀锌钢导管(JDG)敷设

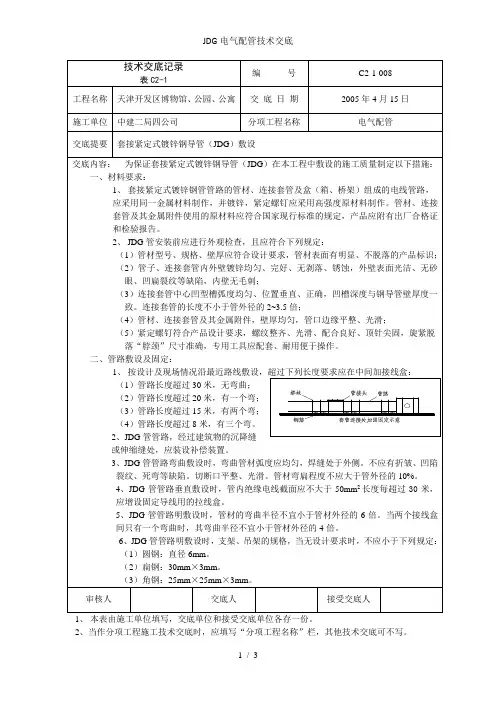

交底内容:为保证套接紧定式镀锌钢导管(JDG)在本工程中敷设的施工质量制定以下措施:
一、材料要求:
1、套接紧定式镀锌钢管管路的管材、连接套管及盒(箱、桥架)组成的电线管路,
3、JDG管管路,当管径为Φ32mm及以上时连接套管紧定螺钉不少于2个。
4、JDG管插入连接套管前,插入部分的管端应保持清洁,连接处的缝隙应有封堵措施,套管连接处涂导电膏或用黑胶布包缠严密,防止沙浆渗入堵塞管道。
5、JDG管管路与盒(箱)连接时,应一孔一管,管径与盒(箱)敲落孔应吻合。管
审核人
交底人
天津开发区博物馆、公园、公寓
交底日期
2005年4月15日
施工单位
中建二局四公司
分项工程名称
电气配管
交底提要
套接紧定式镀锌钢导管(JDG)敷设
交底内容:
7、JDG管管路水平或垂直明敷设时,其水平或垂直安装的允许偏差为1.5‰,全长偏差不应大于管内径的1/2。
8.、JDG管管路明敷设时,排列应整齐,固定点牢固,间距均匀,固定点间距不应大于1.0米。固定点与终端、弯头中点、电气器具或盒(箱)边缘的距离宜为150~300mm。
12、JDG管管路进入落地式箱(柜)时,排列应整齐,管口高出配电箱(柜)基础面宜为50~80mm。
13、JDG管管路进入盒(箱)处,应顺直,且应采用专用接头固定。
14、JDG管管路与其他管路间最小距离不小于50mm。
三、管路连接:
1、JDG管管路连接的紧定螺钉,应采用专用工具操作。不应敲打、切断、折断螺帽。严禁熔焊连接。
接受交底人
1、本表由施工单位填写,交底单位和接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不写。
技术交底记录
表C2-1
编号
C2-1-008
工程名称
天津开发区博物馆、公园、公寓
交底日期
2005年4月15日
施工单位
中建二局四公司
分项工程名称
电气配管
交底提要
(1)敷设在钢筋混凝土墙及楼板内的管路,紧贴钢筋内侧与钢筋绑扎固定。直线敷设时,固定点间距不大于1000mm。
(2)敷设在砖墙、砌体墙内的管路,垂直敷设剔槽宽度不宜大于管外径5mm。固定点间距不大于1000mm。连接点外侧一端200mm处,增设固定点。
(3)敷设在预制圆孔板上的管路平顺,紧贴板面。固定点间距不大于1000mm。
套接紧定式镀锌钢导管(JDG)敷设
交底内容:
与盒(箱)连接处,应采用爪型螺纹帽和螺纹管接头锁紧。两根及以上管路与盒(箱)连接时,排列应整齐、间距均匀应不小于20~30mm。不同管径的管材,同时插入盒(箱)
时,应采取技术措施。
6、JDG管管路敷设完毕后,管路固定牢固,连接处符合规定,易进异物的端头应封堵。
五、管路接地:
1、JDG管及其金属附件组成的电线管路,当管与管、管与盒(箱)按规定正确连接时,连接处可不设置跨接接地线。管路外壳应有可靠接地。
2、JDG管管路与接地线不应熔焊连接。
3、JDG管管路不应作为电气设备接地线。
六、成品保护:
1、现浇混凝土内配管在浇注时必须安排电工看护,以免砼振捣过程中损坏管路及盒、箱移位,出现问题应及时修复,管路保护层不小于15毫米。
(3)连接套管中心凹型槽弧度均匀、位置垂直、正确,凹槽深度与钢导管壁厚度一致。连接套管的长度不小于管外径的2~3.5倍;
(4)管材、连接套管及其金属附件,壁厚均匀,管口边缘平整、光滑;
(5)紧定螺钉符合产品设计要求,螺纹整齐、光滑、配合良好、顶针尖固,旋紧脱
落“脖颈”尺寸准确,专用工具应配套、耐用便于操作。
(1)圆钢:直径6mm。
(2)扁钢:30mm×3mm。
(3)角钢:25mm×25mm×3mm。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位和接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不写。
技术交底记录
表C2-1
编号
C2-1-008
工程名称
9.、JDG管管路暗敷设时,宜沿最近的路线敷设,且应减少弯曲。其弯曲半径不应小于管外径的6倍。埋入混凝土内平面敷设时,其弯曲半径不应小于管外径的10倍。
10、JDG管管路埋入墙体或混凝土内时,管路与墙体或混凝土表面净距不应小于15mm。
11、JDG管管路暗敷设时,管路固定点应牢固,且应符合下列规定:
四、管路固定:
1、管路固定采用绑丝与钢筋绑扎固定盒箱处固定点距箱盒边不大于0.2米,固定点不少于两个,中间固定点间距不大于1米,管路固定牢靠;
2、必须采取每边两点加强固定,防止打混凝土时管路断开错位。
3、管子弯曲半径Байду номын сангаас小于管径的10倍,弯扁度小于0.1倍管径,出现弯扁现象必须重新弯曲,以免日后无法穿线。
2、文明施工,工完场清。
七、编制依据《套接紧定式钢导管电线管路施工及验收规程》CECS120:2000。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位和接受交底单位各存一份。
2、当作分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不写。
应采用同一金属材料制作,并镀锌,紧定螺钉应采用高强度原材料制作。管材、连接套管及其金属附件使用的原材料应符合国家现行标准的规定,产品应附有出厂合格证和检验报告。
2、JDG管安装前应进行外观检查,且应符合下列规定:
(1)管材型号、规格、壁厚应符合设计要求,管材表面有明显、不脱落的产品标识;
(2)管子、连接套管内外壁镀锌均匀、完好、无剥落、锈蚀,外壁表面光洁、无砂眼、凹扁裂纹等缺陷,内壁无毛刺;
2、JDG管管路连接处,两侧连接的管口应平整、光滑、无毛刺、无变形。管材插入连接套管接触应紧密,且应符合下列规定:
(1)直管连接时,两管口分别插入管接头中间,紧贴凹槽处两端,用紧定螺钉定位,用专用工具旋紧至螺钉帽脱落,不准使用手钳旋紧固定,紧定螺钉处于可视部位,以便于检查。
(2)弯管连接时,弯曲管两管口分别插入管接头中间,紧贴凹槽处,用紧定螺钉定位后,进行旋紧至螺钉帽脱落。
