钢结构预算计算规则

合集下载

钢结构工程量计算方法及规则

钢结构工程量计算方法及规则

钢结构工程量计算方法及规则金属结构工程(一)钢屋架、钢网架(1)按设计图示尺寸以钢材重量计算,不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。

(2)不规则或多边形钢板,以其外接规则矩形面积计算。

(3)钢网架应区分球形结点、钢板结点等连接形式。

(4)计量单位为t。

(二)钢托架,钢桁架(1)按设计图示尺寸以钢材重量计算。

不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。

(2)不规则或多边形钢板,以其外接矩形面积计算。

(3)计量单位为t。

(三)钢柱、钢梁(1)按设计图示尺寸以钢材重量计算。

不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。

不规则或多边形钢板,以其外接矩形面积计算。

具体包括实腹柱、空腹柱、钢管柱、钢梁及钢吊车梁等。

计量单位为t。

(2)依附在钢柱上的牛腿等并入钢柱工程量内。

(3)钢管柱上的节点板、加强环、内衬管、牛腿等并入钢管柱工程量内。

(4)设计规定设置钢制动梁、钢制动桁架、车挡时,其工程量应并入钢吊车梁内。

(四)压型钢板楼板,墙板压型钢板楼板:按设计图示尺寸以铺设水平投影面积计算,柱、垛以及0.3m2以内孔洞面积不扣除。

计量单位为m2。

压型钢板墙板:按设计图示尺寸以铺挂面积计算。

0.3m2以内孔洞面积不扣除,包角、包边、窗台泛水等面积不另计算。

计量单位为m2。

压型钢板楼板浇筑钢筋混凝土,混凝土和钢筋按混凝土及钢筋混凝土中的有关规定计算。

(五)钢构件钢构件一般计算规则如下:(1)按设计图示尺寸以钢材重量计算。

如钢支撑、钢檩条、钢天窗架、钢墙架(包括柱、梁和连接杆件)、钢平台、钢走道、钢栏杆、钢漏斗、钢支架、零星钢构件等。

不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。

(2)不规则或多边形钢板,以其外接矩形面积计算。

计量单位为t。

(六)金属网按设计图示尺寸以面积计算,包括制作、运输、安装、油漆等。

屋面及防水工程(一)瓦、型材屋面按设计图示尺寸以斜面面积计算。

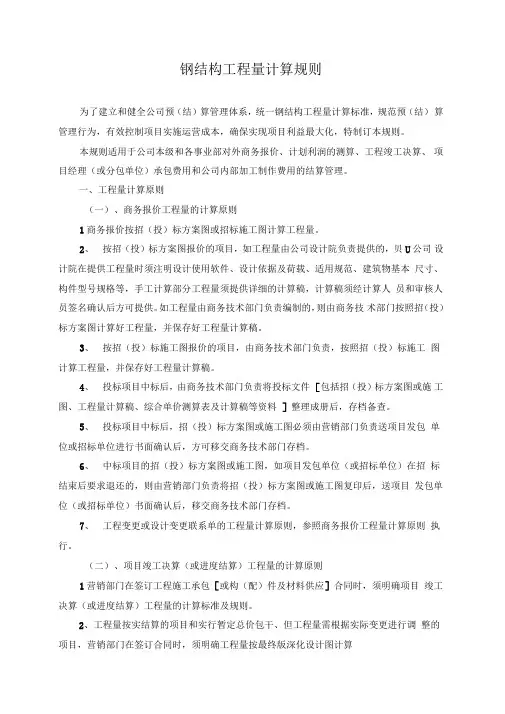

钢结构工程量计算规则

钢结构工程量计算规则

钢结构工程量计算规则为了建立和健全公司预(结)算管理体系,统一钢结构工程量计算标准,规范预(结)算管理行为,有效控制项目实施运营成本,确保实现项目利益最大化,特制订本规则。

本规则适用于公司本级和各事业部对外商务报价、计划利润的测算、工程竣工决算、项目经理(或分包单位)承包费用和公司内部加工制作费用的结算管理。

一、工程量计算原则(一)、商务报价工程量的计算原则1、商务报价按招(投)标方案图或招标施工图计算工程量。

2、按招(投)标方案图报价的项目,如工程量由公司设计院负责提供的,则公司设计院在提供工程量时须注明设计使用软件、设计依据及荷载、适用规范、建筑物基本尺寸、构件型号规格等,手工计算部分工程量须提供详细的计算稿,计算稿须经计算人员和审核人员签名确认后方可提供。

如工程量由商务技术部门负责编制的,则由商务技术部门按照招(投)标方案图计算好工程量,并保存好工程量计算稿。

3、按招(投)标施工图报价的项目,由商务技术部门负责,按照招(投)标施工图计算工程量,并保存好工程量计算稿。

4、投标项目中标后,由商务技术部门负责将投标文件[包括招(投)标方案图或施工图、工程量计算稿、综合单价测算表及计算稿等资料]整理成册后,存档备查。

5、投标项目中标后,招(投)标方案图或施工图必须由营销部门负责送项目发包单位或招标单位进行书面确认后,方可移交商务技术部门存档。

6、中标项目的招(投)标方案图或施工图,如项目发包单位(或招标单位)在招标结束后要求退还的,则由营销部门负责将招(投)标方案图或施工图复印后,送项目发包单位(或招标单位)书面确认后,移交商务技术部门存档。

7、工程变更或设计变更联系单的工程量计算原则,参照商务报价工程量计算原则执行。

(二)、项目竣工决算(或进度结算)工程量的计算原则1、营销部门在签订工程施工承包[或构(配)件及材料供应]合同时,须明确项目竣工决算(或进度结算)工程量的计算标准及规则。

2、工程量按实结算的项目和实行暂定总价包干、但工程量需根据实际变更进行调整的项目,营销部门在签订合同时,须明确工程量按最终版深化设计图计算。

钢结构工程量计算方法及规则【最新版】

钢结构工程量计算方法及规则【最新版】

钢结构工程量计算方法及规则钢结构油漆面积是按照钢材实际展开面积计算序号钢材类别截面面积计算公式代号说明1、圆钢、圆盘条、钢丝F=0.785 4d2 d-外径2、方钢F=a2 a-边宽3、圆角方钢F=a2-0.858 4r2 a-边宽,r-圆角半径4、六角钢F=0.866a2=2.598s2 a-对边距离s-边宽5、八角钢F=0.828 4a2=4.828 4s26、等边角钢F=d(2b-d)+0.214 6(r2-2r)钢结构工程量计算方法及规则金属结构工程(一)钢屋架、钢网架(1)按设计图示尺寸以钢材重量计算,不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。

(2)不规则或多边形钢板,以其外接规则矩形面积计算。

(3)钢网架应区分球形结点、钢板结点等连接形式。

(4)计量单位为t。

(二)钢托架,钢桁架(1)按设计图示尺寸以钢材重量计算。

不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。

(2)不规则或多边形钢板,以其外接矩形面积计算。

(3)计量单位为t。

(三)钢柱、钢梁(1)按设计图示尺寸以钢材重量计算。

不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。

不规则或多边形钢板,以其外接矩形面积计算。

具体包括实腹柱、空腹柱、钢管柱、钢梁及钢吊车梁等。

计量单位为t。

(2)依附在钢柱上的牛腿等并入钢柱工程量内。

(3)钢管柱上的节点板、加强环、内衬管、牛腿等并入钢管柱工程量内。

(4)设计规定设置钢制动梁、钢制动桁架、车挡时,其工程量应并入钢吊车梁内。

(四)压型钢板楼板,墙板压型钢板楼板:按设计图示尺寸以铺设水平投影面积计算,柱、垛以及0.3m2以内孔洞面积不扣除。

计量单位为m2。

压型钢板墙板:按设计图示尺寸以铺挂面积计算。

0.3m2以内孔洞面积不扣除,包角、包边、窗台泛水等面积不另计算。

计量单位为m2。

压型钢板楼板浇筑钢筋混凝土,混凝土和钢筋按混凝土及钢筋混凝土中的有关规定计算。

钢结构工程量计算规则

钢结构工程量计算规则

钢结构工程量计算规则为了建立和健全公司预(结)算管理体系,统一钢结构工程量计算标准,规范预(结)算管理行为,有效控制项目实施运营成本,确保实现项目利益最大化,特制订本规则。

本规则适用于公司本级和各事业部对外商务报价、计划利润的测算、工程竣工决算、项目经理(或分包单位)承包费用和公司内部加工制作费用的结算管理。

一、工程量计算原则(一)、商务报价工程量的计算原则1商务报价按招(投)标方案图或招标施工图计算工程量。

2、按招(投)标方案图报价的项目,如工程量由公司设计院负责提供的,贝U公司设计院在提供工程量时须注明设计使用软件、设计依据及荷载、适用规范、建筑物基本尺寸、构件型号规格等,手工计算部分工程量须提供详细的计算稿,计算稿须经计算人员和审核人员签名确认后方可提供。

如工程量由商务技术部门负责编制的,则由商务技术部门按照招(投)标方案图计算好工程量,并保存好工程量计算稿。

3、按招(投)标施工图报价的项目,由商务技术部门负责,按照招(投)标施工图计算工程量,并保存好工程量计算稿。

4、投标项目中标后,由商务技术部门负责将投标文件[包括招(投)标方案图或施工图、工程量计算稿、综合单价测算表及计算稿等资料]整理成册后,存档备查。

5、投标项目中标后,招(投)标方案图或施工图必须由营销部门负责送项目发包单位或招标单位进行书面确认后,方可移交商务技术部门存档。

6、中标项目的招(投)标方案图或施工图,如项目发包单位(或招标单位)在招标结束后要求退还的,则由营销部门负责将招(投)标方案图或施工图复印后,送项目发包单位(或招标单位)书面确认后,移交商务技术部门存档。

7、工程变更或设计变更联系单的工程量计算原则,参照商务报价工程量计算原则执行。

(二)、项目竣工决算(或进度结算)工程量的计算原则1营销部门在签订工程施工承包[或构(配)件及材料供应]合同时,须明确项目竣工决算(或进度结算)工程量的计算标准及规则。

2、工程量按实结算的项目和实行暂定总价包干、但工程量需根据实际变更进行调整的项目,营销部门在签订合同时,须明确工程量按最终版深化设计图计算3、如工程按照招(投)标方案图或施工图进行优化设计的,则项目竣工决算(或进度结算)工程量按照优化设计后的深化设计图计算。

钢结构预算计算规则

钢结构预算计算规则

钢结构预算计算规则
一般可以分成六大块:1、柱脚:
2、钢柱
3、刚架
4、支撑。

5、檩条
6、建筑维护。

分屋面及墙面
具体可以分以下几大块:
1、柱脚:包括柱底板、地脚螺栓、抗剪件。

2、刚架。

按榀数计算,钢柱、钢梁、节点(板及高强螺栓)
3、支撑。

(分屋面支撑和墙面支撑。

屋面支撑包括有1、水平支撑2、系杆。

3、雨棚梁等;墙面支撑包括:1、柱间支撑2、系杆。


4、檩条(同样按屋面及墙面分。

屋面:1、檩条2、隅撑3、檩托板4、拉条、斜拉条、撑杆。

墙面:1、檩条(墙面檩条、窗侧檩条、雨棚檩条)2、隅撑3、檩托板4、拉条、斜拉条、撑杆
5、门柱、
门梁。


5、建筑维护。

分屋面及墙面。

(屋面一般含:1、屋面彩板及收边2、天沟3、落水管4、若有采光板或屋脊气楼或涡轮通风器或DK600等顺坡气楼;墙面:1、墙面彩板及收边(若有女儿墙需计算女儿墙
内层板) 2、门窗
(一)板材工程量计算规则。

关于钢结构工程量的计算规则

关于钢结构工程量的计算规则

钢结构计算规则为了建立和健全公司预(结)算管理体系,统一钢结构工程量计算标准,规范预(结)算管理行为,有效控制项目实施运营成本,确保实现项目利益最大化,特制订本规则。

本规则适用于公司本级和各事业部对外商务报价、计划利润的测算、工程竣工决算、项目经理(或分包单位)承包费用和公司内部加工制作费用的结算管理。

一、工程量计算原则(一)、商务报价工程量的计算原则1、商务报价按招(投)标方案图或招标施工图计算工程量。

2、按招(投)标方案图报价的项目,如工程量由公司设计院负责提供的,则公司设计院在提供工程量时须注明设计使用软件、设计依据及荷载、适用规范、建筑物基本尺寸、构件型号规格等,手工计算部分工程量须提供详细的计算稿,计算稿须经计算人员和审核人员签名确认后方可提供。

如工程量由商务技术部门负责编制的,则由商务技术部门按照招(投)标方案图计算好工程量,并保存好工程量计算稿。

3、按招(投)标施工图报价的项目,由商务技术部门负责,按照招(投)标施工图计算工程量,并保存好工程量计算稿。

4、投标项目中标后,由商务技术部门负责将投标文件[包括招(投)标方案图或施工图、工程量计算稿、综合单价测算表及计算稿等资料]整理成册后,存档备查。

5、投标项目中标后,招(投)标方案图或施工图必须由营销部门负责送项目发包单位或招标单位进行书面确认后,方可移交商务技术部门存档。

6、中标项目的招(投)标方案图或施工图,如项目发包单位(或招标单位)在招标结束后要求退还的,则由营销部门负责将招(投)标方案图或施工图复印后,送项目发包单位(或招标单位)书面确认后,移交商务技术部门存档。

7、工程变更或设计变更联系单的工程量计算原则,参照商务报价工程量计算原则执行。

(二)、项目竣工决算(或进度结算)工程量的计算原则1、营销部门在签订工程施工承包[或构(配)件及材料供应]合同时,须明确项目竣工决算(或进度结算)工程量的计算标准及规则。

2、工程量按实结算的项目和实行暂定总价包干、但工程量需根据实际变更进行调整的项目,营销部门在签订合同时,须明确工程量按最终版深化设计图计算。

钢结构工程计算规则是什么?如何快速计算?

钢结构工程计算规则是什么?如何快速计算?

钢结构工程计算规则是什么?如何快速计算?(1)按设计图示尺寸以钢材重量计算。

如钢支撑、钢檩条、钢天窗架、钢墙架(包括柱、梁和连接杆件)、钢平台、钢走道、钢栏杆、钢漏斗、钢支架、零星钢构件等。

不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。

(2)不规则或多边形钢板,以其外接矩形面积计算。

计量单位为t。

热门城市:梅州律师酒泉律师三亚律师毕节律师佛山律师孝感律师郑州律师海口律师安庆律师池州律师钢结构工程计算规则是十分严谨的,它是项目经济管理、工程造价控制是基本建设的核心任务,正确、快速的计算工程量是这一核心任务的首要工作。

在本文中介绍了钢结构工程计算规则是什么,如何快速计算?钢结构工程计算规则如下:(1)按设计图示尺寸以钢材重量计算。

如钢支撑、钢檩条、钢天窗架、钢墙架(包括柱、梁和连接杆件)、钢平台、钢走道、钢栏杆、钢漏斗、钢支架、零星钢构件等。

不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。

(2)不规则或多边形钢板,以其外接矩形面积计算。

计量单位为t。

如何快速计算:1、金属结构构件制作,按设计图示钢材尺寸以吨计算,不扣除孔眼、切边的重量,焊条、铆钉、螺栓等重量已包括在定额内不另计算。

在计算不规则或多边形钢板重量时均以其最大对角线乘以最大宽度的矩形面积计算。

2、实腹柱、吊车梁、H型钢按图示尺寸计算,其中腹板及翼板宽度按每边增加25mm计算。

3、计算钢柱制作工程量时,依附于柱上的牛腿及悬臂梁的重量,应并入柱身的重量内。

4、计算吊车梁制作工程量时,依附于吊车梁的连接钢板重量并入吊车梁重量内,但依附于吊、车梁上的钢轨、车档、制动梁的重量,应另列项目计算。

5、单梁悬挂起重机轨道工字钢含量及垃圾斗、出垃圾门的钢材含量,项目规定与设计不同时,可按设计规定调整,其他不变。

(一)钢屋架、钢网架(1)按设计图示尺寸以钢材重量计算,不扣除孔眼、切边、切肢的重量,焊条、铆钉、螺栓等重量不另增加。

钢结构计算规则

钢结构计算规则

工程量计算规则1.金属结构构件制作,按设计图示钢材尺寸以吨计算,不扣除孔眼、切边的重量,焊条、铆钉、螺栓等重量已包括在定额内不另计算。

在计算不规则或多边形钢板重量时均以其最大对角线乘以最大宽度的矩形面积计算。

2.实腹柱、吊车梁、H型钢按图示尺寸计算,其中腹板及翼板宽度按每边增加25mm计算。

3.计算钢柱制作工程量时,依附于柱上的牛腿及悬臂梁的重量,应并入柱身的重量内。

4.计算吊车梁制作工程量时,依附于吊车梁的连接钢板重量并入吊车梁重量内,但依附于吊、车梁上的钢轨、车档、制动梁的重量,应另列项目计算。

5.单梁悬挂起重机轨道工字钢含量及垃圾斗、出垃圾门的钢材含量,项目规定与设计不同时,可按设计规定调整,其他不变。

6.计算钢屋架制作的工程量时,依附于屋架上的檩托、角钢重量并入钢屋架重量内。

7.计算钢托架制作工程量时,依附于托架上的牛腿或悬臂梁的重量应并入钢托架重量内。

8.计算钢墙架制作工程量时,墙架柱、墙架梁及连系拉杆重量并入钢墙架重量内。

但山墙防风桁架重量应另列项目计算,按防风行架制作定额执行。

9.计算天窗挡风架制作工程量时,柱侧挡风板及挡雨板支架重量并入天窗挡风架重量内,天窗架应另列项目计算,天窗架上的横挡支爪、檩条爪应并入天窗架重量计算。

10.钢支撑制作项目包括柱间、屋架间水平及垂直支撑以“吨”为单位计算。

11.计算钢平台制作工程量时,平台柱、平台梁、平台板(花纹钢板或篦式的)、平台斜撑、钢扶梯及平台栏杆等的重量,应并入钢平台重量内。

12.钢制动梁的制作工程量包括制动梁、制动桁架、制动板重量。

13.钢漏斗制作工作量,矩形按图示分片,圆形按图示展开尺寸,并依钢板宽度分段计算,依附漏斗的型钢并入漏斗重量内计算。

14.球节点钢网架制作工程量按钢网架整个重量计算,即钢杆件、球节点、支座等重量之和,不扣除球节点开孔所占重量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢结构预算计算规则
一般可以分成六大块:
1、柱脚:
2、钢柱
3、刚架
4、支撑。

5、檩条
6、建筑维护。

分屋面及墙面
具体可以分以下几大块:
1、柱脚:包括柱底板、地脚螺栓、抗剪件。

2、刚架。

按榀数计算,钢柱、钢梁、节点(板及高强螺栓)
3、支撑。

(分屋面支撑和墙面支撑。

屋面支撑包括有1、水平支撑2、系杆。

3、雨棚梁等;墙面支撑包括:1、柱间支撑 2、系杆。


4、檩条:同样按屋面及墙面分。

屋面:1、檩条 2、隅撑 3、檩托板 4、拉条、斜拉条、撑杆。

墙面:1、檩条(墙面檩条、窗侧檩条、雨棚檩条) 2、隅撑 3、檩托板 4、拉条、斜拉条、撑杆
5、门柱、门梁。


5、建筑维护。

分屋面及墙面。

(屋面一般含:1、屋面彩板及收边 2、天沟 3、落水管 4、若有采光板或屋脊气楼或涡轮通风器或DK600等顺坡气楼;墙面:1、墙面彩板及收边(若有女儿墙需计算女儿墙层板) 2、门窗)。

相关文档
最新文档
