钢结构防腐涂装建筑组织设计施工项目方案建筑方案
钢结构涂装施工方案

钢结构涂装施工方案(一)钢结构防腐涂装概述钢构件除现场焊接、高强螺栓连接部位不在制作厂涂装外,其余部位均在在制作厂内完成底漆、中间漆涂装,所有构件面漆待钢构件安装后进行涂装。
(二)钢结构防腐涂装要求1、钢材表面采用喷砂(抛丸)除锈方法,除锈等级应符合《涂覆涂料前钢结构表面处理表面清洁度的目视评定第 1 部分:未涂覆过的钢材表面和全面清除原有涂层后的钢材表面的锈蚀等级和处理等级》GB/T 8923.1-2011 规定中的sa2.5 级。
2、底漆:无机富锌底漆,漆膜厚度按设计规范及业主要求确定。
3、中间漆:采用无机富锌一道,漆膜厚度按设计规范及业主要求确定。
底漆涂覆完成后24 小时内立即进行。
4、面漆:漆膜厚度按设计规范及业主要求确定。
颜色由业主定色。
(三)涂装设备设备名称用途特点相关说明高压无气喷涂机用于防腐涂装喷涂喷涂压力适中,对涂料雾化良好电动空气压缩机为喷涂提供气源可根据喷涂机的效率选用,移动方便电动搅拌机用于油漆调配时的搅拌可调节搅拌速度,搅拌后使涂料混合均匀,携带方便,易操作(四)防腐涂装施工工艺1、涂装材料要求现场补的油漆与制作厂使用的油漆相同,由制作厂统一提供,随钢构件分批进场。
2、表面处理采用电动、风动工具等将构件表面的毛刺、氧化皮、铁锈、焊渣、焊疤、灰尘、油污及附着物彻底清除干净。
3、涂装环境要求涂装前,除了底材或前道涂层的表面要清洁、干燥外,还要注意底材温度要高于露点温度 3℃以上。
此外,应在相对湿度低于 85%的情况下才可以进行施工。
4、涂装间隔时间(1)经处理的钢结构基层,应及时涂刷底漆,间隔时间不应超过 5 小时。
(2)一道漆涂装完毕后,在进行下道漆涂装之前,一定要确认是否已达到规定的涂装间隔时间,否则就不能进行涂装。
(3)如果在过了最长涂装间隔时间以后再进行涂装,则应该用细砂纸将前道漆打毛后,并清除尘土、杂质以后再进行涂装。
5、涂装要求在每一遍通涂之前,必须对焊逢、边角和不宜喷涂的小部件进行预涂。
钢结构涂装施工方案

钢结构涂装施工方案一、前言在钢结构建筑领域,涂装施工是非常重要的环节之一。
钢结构的涂装不仅能够保护钢材不被氧化和腐蚀,还能提升建筑的美观度和耐久性。
为了确保涂装施工顺利进行并达到预期效果,下面将提供钢结构涂装施工方案。
二、工程准备1. 材料准备- 选用合适的防腐涂料:根据环境条件和钢结构用途选择相应的防腐涂料,例如环氧树脂涂料、聚氨酯涂料等。
- 钢结构表面清洁剂:用于清除钢材表面的油污、锈蚀等污染物,确保涂层附着力。
- 涂刷工具:包括毛刷、滚筒、喷涂枪等。
- 钢结构涂料底漆:提供良好的附着力和防锈性能。
- 涂料稀释剂:根据涂料厂家的要求选用相应稀释剂。
2. 设备准备- 搅拌设备:用于将涂料充分搅拌均匀。
- 喷涂设备:根据施工方式选择合适的喷涂设备,如高压无气喷涂机。
- 手动涂刷设备:用于涂刷细节部位。
三、施工步骤1. 钢结构表面处理- 清洁表面:利用钢结构表面清洁剂对油污、锈蚀等污染物进行清洗。
- 去除锈蚀:使用合适的工具,如钢丝刷、砂轮机等,清除钢材表面的锈蚀。
对于较严重的锈蚀,可采用喷砂除锈等方法。
- 去除尘埃:使用气枪或吸尘器清除表面的尘埃。
- 确保表面干燥:在施工前,要确保钢结构表面完全干燥。
2. 底漆施工- 搅拌底漆:将底漆充分搅拌均匀,确保涂料质地一致。
- 底漆涂刷:使用刷子或滚筒均匀涂刷底漆,保证涂层厚度均匀。
3. 中间涂层施工- 涂料准备:将中间涂层涂料搅拌均匀。
- 喷涂施工:使用高压无气喷涂机对钢结构进行喷涂,确保涂料均匀覆盖。
4. 面涂层施工- 涂料准备:将面涂层涂料充分搅拌均匀。
- 喷涂施工:使用高压无气喷涂机均匀喷涂面涂层,确保涂料覆盖完整。
四、质量控制1. 涂层厚度:在施工过程中,使用涂料厚度测量仪对涂层厚度进行测量,确保涂层厚度符合要求。
2. 涂层附着力:进行附着力测试,确保涂层与钢结构之间的粘结牢固可靠。
3. 涂层质量检验:在涂装完成后,对涂层进行质量检验,包括颜色、光泽度、平整度等。
钢结构涂装施工方案

钢结构涂装施工方案1. 引言钢结构涂装是一种常见的钢结构保护方法,通过施工合适的涂料,可以形成一层保护性的膜,以防止钢结构受到氧化、腐蚀等影响。
本文档旨在提供一种可行的钢结构涂装施工方案,确保施工过程有序进行并保证涂装质量。
2. 施工准备在进行钢结构涂装施工前,需要进行以下准备工作: - 清理表面:使用喷射或刷洗的方式,清除钢结构表面的污垢、锈蚀等杂质,确保表面干净、光滑。
- 防护措施:在施工现场周围设置防护设施,避免喷漆等作业对周围环境和人员造成影响。
- 检查钢结构:对待涂装的钢结构进行全面检查,确保没有破损或缺陷,必要时进行修复。
3. 涂料选用根据不同的施工环境和要求,可选用不同类型的涂料。
以下列举几种常见的涂料类型: - 防腐涂料:专用于抗腐蚀的涂料,常见的有环氧防腐涂料、无机锌涂料等。
- 防火涂料:针对钢结构的防火要求,选用具有阻燃性能的涂料。
- 耐候性涂料:适用于户外环境的钢结构,能够经受紫外线、温度、湿度等各种天候条件的侵蚀。
在选用涂料时,应考虑施工环境、钢结构类型和使用要求等因素,选择合适的涂料。
4. 施工步骤4.1 表面处理施工前先进行表面处理,保证钢结构表面干净、光滑,以利于涂料的附着。
1.清除污垢:使用钢丝刷、喷砂等方式清除表面的污垢和锈蚀。
2.去除锈蚀:对于有锈蚀的部位,可采用机械去锈或化学除锈等方式进行处理。
3.涂装底漆:在表面清洁干净后,施工底漆,提高涂料的附着力和防腐性能。
4.2 涂装施工施工过程中应注意以下事项:1.涂料搅拌:将涂料充分搅拌均匀,确保涂料质地一致。
2.喷涂或刷涂:根据涂料类型选择合适的施工方式,对钢结构进行涂装。
3.施工层数:根据涂料的要求和设计要求,确定涂装的层数和涂布量。
4.3 涂装质量控制为确保涂装质量,应进行质量控制措施: 1. 涂料厚度测量:使用合适的测厚仪器对涂层进行厚度测量,确保涂料厚度符合设计要求。
2. 视觉检查:对已涂装的表面进行视觉检查,确保涂层均匀、无麻点、漏涂等问题。
钢结构防腐防火涂装施工组织方案

钢结构防腐防火涂装施工组织方案钢结构是一种广泛应用于各种建筑和工程项目中的结构形式。
由于钢材容易受到腐蚀和火灾的影响,钢结构的防腐和防火涂装非常重要。
以下是一个钢结构防腐防火涂装施工组织方案的示例,用于指导施工过程。
一、施工前准备工作1.施工前必须对钢结构进行详细的检查和评估,确保其符合设计要求,并及时修复任何损坏或缺陷。
2.准备所有必要的材料和设备,包括涂料、刷子、刷辊、喷枪、遮蔽材料、防护服等。
3.清理工作面,包括去除铁锈、灰尘、油污等,确保钢结构表面干净平整。
二、底涂施工1.根据涂料生产商的要求进行底涂施工,涂刷前需要对涂料进行充分搅拌。
2.根据施工要求,选择适当的刷子或刷辊进行涂刷,确保涂料均匀覆盖在钢结构表面上。
3.注意底涂的涂布厚度和覆盖率,根据涂料制造商的规定进行涂刷,确保达到要求的涂膜厚度和性能。
4.底涂施工后,需要进行干燥和固化,在涂装图纸或涂料生产商的要求下确定干燥时间。
三、中涂施工1.中涂施工前,需要对底涂进行检查,确保涂膜附着力和质量。
2.根据涂料生产商的要求,选择适当的刷子、刷辊或喷枪进行中涂施工。
3.中涂需要保证涂料均匀覆盖在底涂层上,涂布厚度和覆盖率需要符合涂料制造商的要求。
4.中涂施工完毕后,同样需要进行干燥和固化,按照涂装图纸或涂料生产商的要求确定干燥时间。
四、面涂施工1.在中涂干燥后,进行面涂施工前,需要对中涂进行检查,确保涂膜质量和附着力。
2.根据涂料生产商的要求,选择适当的刷子、刷辊或喷枪进行面涂施工。
3.进行面涂施工时,同样需要保证涂料均匀覆盖在中涂层上,涂布厚度和覆盖率需要符合涂料制造商的要求。
4.面涂施工完毕后,同样需要进行干燥和固化,按照涂装图纸或涂料生产商的要求确定干燥时间。
五、防腐涂装施工1.在面涂干燥后,进行防腐涂装施工前,需要对面涂进行检查,确保涂膜质量和附着力。
2.根据涂料生产商的要求,选择适当的刷子、刷辊或喷枪进行防腐涂装施工。
3.进行防腐涂装施工时,需要确保涂料均匀覆盖在面涂层上,涂布厚度和覆盖率需要符合涂料制造商的要求。
钢结构防腐涂装施工方案【范本模板】

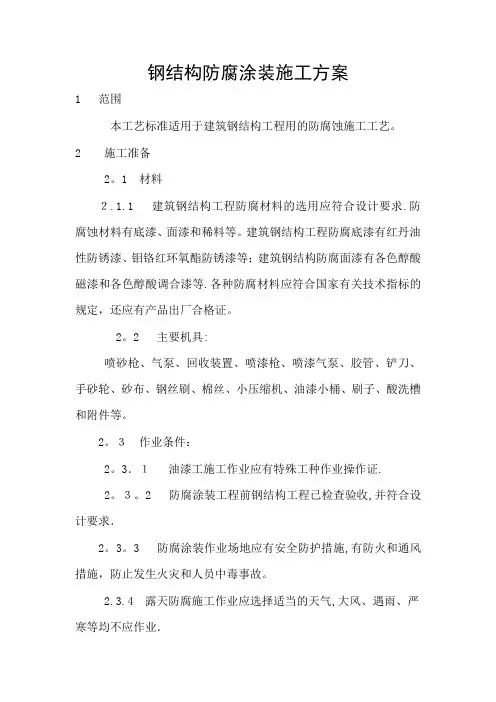

钢结构防腐涂装施工方案1 范围本工艺标准适用于建筑钢结构工程用的防腐蚀施工工艺。
2 施工准备2。
1 材料2.1.1 建筑钢结构工程防腐材料的选用应符合设计要求.防腐蚀材料有底漆、面漆和稀料等。
建筑钢结构工程防腐底漆有红丹油性防锈漆、钼铬红环氧酯防锈漆等;建筑钢结构防腐面漆有各色醇酸磁漆和各色醇酸调合漆等.各种防腐材料应符合国家有关技术指标的规定,还应有产品出厂合格证。
2。
2 主要机具:喷砂枪、气泵、回收装置、喷漆枪、喷漆气泵、胶管、铲刀、手砂轮、砂布、钢丝刷、棉丝、小压缩机、油漆小桶、刷子、酸洗槽和附件等。
2。
3作业条件:2。
3.1油漆工施工作业应有特殊工种作业操作证.2。
3。
2 防腐涂装工程前钢结构工程已检查验收,并符合设计要求.2。
3。
3 防腐涂装作业场地应有安全防护措施,有防火和通风措施,防止发生火灾和人员中毒事故。
2.3.4 露天防腐施工作业应选择适当的天气,大风、遇雨、严寒等均不应作业.3 操作工艺3。
1 工艺流程:基面清理→底漆涂装→面漆涂装→检查验收3。
2 基面清理:3。
2.1建筑钢结构工程的油漆涂装应在钢结构安装验收合格后进行。
油漆涂刷前,应将需涂装部位的铁锈、焊缝药皮、焊接飞溅物、油污等杂物清理干净。
3.2。
2 基面清理除锈质量的好坏,直接关系到涂层质量的好坏.因此涂装工艺的基面除锈质量分为一级和二级,见表5—25的规定.钢结构除锈质量等级表5-253。
2.3为了保证涂装质量,根据不同需要可以分别选用以下除锈工艺。
3.2.3。
1喷砂除锈,它是利用压缩空气的压力,连续不断地用石英砂或铁砂冲击钢构件的表面,把钢材表面的铁锈、油污等杂物清理干净,露出金属钢材本色的一种除锈方法。
这种方法效率高,除锈彻底,是比较先进的除锈工艺。
3。
2.3.2酸洗除锈,它是把需涂装的钢构件浸放在酸池内,用酸除去构件表面的油污和铁锈.采用酸洗工艺效率也高,除锈比较彻底,但是酸洗以后必须用热水或清水冲洗构件,如果有残酸存在,构件的锈蚀会更加厉害.3.2.3.3 人工除锈,是由人工用一些比较简单的工具,如刮刀、砂轮、砂布、钢丝刷等工具,清除钢构件上的铁锈.这种方法工作效率低,劳动条件差,除锈也不彻底。
钢结构防腐施工方案

钢结构防腐施工方案施工方案一、编制依据:1、施工合约及甲方技术建议;2、《涂装前钢材表面锈蚀等级和除锈等级》gb/t8923-88;3、《工业设备、管道防腐蚀工程施工及验收规范》hgj229-91;4、《涂装作业安全规程,涂装前处理工艺安全》gb7692-87;5、国家有关的其它防腐施工技术规范及标准;6、我单位现有的技术装备以及多年累积的同类工程施工经验、资料。
二、施工准备:1、材料准备工作:1.1从材料供应厂家采购满足本工程需要的各种材料,且其性能满足甲方要求及相关标准、规范要求。
1.2各种防腐涂料理应出厂合格证、质量检查报告或产品说明书等书面质量证明材料。
1.3各种原材料运达施工现场后报甲方质量管理人员进行验收,经认可后方可投入工程使用。
1.4如果对某些材料的材质存有困惑,可以取样至当地权威部门展开二次化验展开鉴别。
2、人员准备:2.1委派我公司施工管理经验丰富的程书暗副经理出任项目经理,负责管理工程的全面工作;2.2委派工程师一名,负责工程的技术工作;2.3委派安全员和质量检查员各一名,分别负责管理工程的安全和质量检查工作;2.4委派娴熟喷漆、防腐工共20名出席施工。
3、施工器具准备工作:工程开工提前,拟投入本工程的各种施工器具应全部进场,施工器具应运转正常。
拟投入本工程的施工器具有:搅拌器、角磨机等。
三、施工工艺流程:施工准备――表面处理――检查合格――涂底漆一遍――干燥、检查合格――增涂底漆一遍――干燥、检查合格――涂中间漆一遍――干燥、检查合格――涂面漆一遍――干燥、检查合格――增涂面漆一遍――干燥、检查合格――验收、移交。
四、分后部分项工程的主要施工方法:1、表面处理:1.1金属表面防腐前先展开喷漆,喷漆方式使用动力工具和手工喷漆结合的方法展开喷漆,喷漆后金属抒发面达至《配色前钢材表面破损等级和喷漆等级》gb/t8923-88中规定的st3标准;难于清扫的背角亦应当达至st2标准。
钢结构防腐涂料涂装方案

钢结构防腐涂料涂装方案一、工程概述本次钢结构防腐涂料涂装工程旨在为钢结构提供有效的防腐保护,延长其使用寿命,确保结构的安全性和稳定性。
工程所涉及的钢结构包括但不限于厂房框架、桥梁结构、大型设备支架等。
二、涂装前的准备工作(一)表面处理1、采用喷砂或抛丸等方法,去除钢结构表面的氧化皮、铁锈、旧涂层以及其他污染物,使表面达到 Sa25 级的清洁度标准。
2、对于无法进行喷砂或抛丸处理的部位,可采用手工或动力工具除锈,达到 St3 级标准。
3、处理后的表面粗糙度应在40 75μm 之间,以增强涂层的附着力。
(二)环境条件1、涂装作业应在相对湿度低于 85%、环境温度在 5℃ 38℃之间的条件下进行。
2、避免在雨、雪、雾、大风等恶劣天气条件下施工。
(三)安全措施1、施工人员应佩戴符合标准的安全帽、安全带、防护眼镜、防护手套等个人防护装备。
2、在高处作业时,应设置牢固的脚手架和防护栏杆。
3、施工现场应配备灭火器材,并设置明显的安全警示标志。
三、涂料的选择(一)底漆选用具有良好防锈性能的环氧富锌底漆,干膜厚度不小于60μm。
(二)中间漆采用环氧云铁中间漆,增加涂层的厚度和屏蔽性能,干膜厚度不小于100μm。
(三)面漆根据使用环境和美观要求,选择聚氨脂面漆或氟碳面漆,干膜厚度不小于80μm。
四、涂装工艺(一)预涂在正式涂装之前,应对焊缝、边角、螺栓孔等部位进行预涂,确保这些部位的涂层厚度和覆盖完整性。
(二)涂装方法1、大面积的钢结构表面采用无气喷涂的方法,以提高涂装效率和涂层质量。
2、对于复杂形状或小面积的部位,可采用刷涂或滚涂的方法进行涂装。
(三)涂装次数底漆涂装 1 2 遍,中间漆涂装 2 3 遍,面漆涂装 2 遍。
每道涂层之间的间隔时间应符合涂料产品说明书的要求。
(四)涂层厚度控制采用磁性测厚仪或超声波测厚仪定期检测涂层厚度,确保涂层厚度符合设计要求。
对于厚度不足的部位,应及时补涂。
五、质量检验(一)外观检查涂层应均匀、平整、光滑,无流挂、针孔、气泡、裂纹等缺陷。
钢结构制作安装防腐油漆施工方案

钢结构制作安装防腐油漆施工方案一.工程概略1.概述烧结脱硫区域建〔构〕筑物防腐处置工程位于四烧厂区内,该工程〔依据施工图内容〕包括①五烧抽风机屋面瓦改换〔撤除〕、○2四烧抽风机室屋面瓦改换、○3三原料屋面瓦改换〔撤除〕、○4熔1301〔包括1303、G1304〕、○5原1303〔包括燃1306、熔1308〕、○6熔1309〔包括燃1307、原1304〕,○7、混202通廊、○8混203通廊、○9混204通廊、○10混103通廊混、○11 104通廊、○12烧-1309通廊、○13高返-1301通廊等钢结构通廊重新做防腐,通廊增设顶盖:○14四烧围墙外煤气管道重新做防腐:○15四烧抽风机进出口段烟道保温等2、详细施工范围及工程量:以设计研讨院设计的四烧脱硫区域建〔构〕筑物防腐处置施工图及四烧脱硫区域建〔构〕筑物防腐处置工程施工承包合同为准。
二、编制依据21设计研讨院设计的武钢四烧脱硫区域建〔构〕筑物防腐处置施工图。
2. 国务院第297号令«树立工程质量管理条列»3 GB 50205----2001 «钢结构工程施工质量验收规范»»4 YBJ232-91«冶金修建工程质量检验评定规范;»5 GB50252-94«工业装置工程质量检验评定一致规范»;6«工业设备,管道防腐蚀工程施工及验收规范» HGJ229 —91 。
7 JGJ81-2002«修建钢结构焊接树立规程»8 GB8923«涂装前钢材外表锈蚀等级和除锈等级»9〔集团〕公司有关工程树立管理规则。
三.本专业工程特点1 本工程作业点多面广,局部通廊最高点有41.937多米高,属超高作业,风险系数较大;且施工当中不能影响正常的设备消费。
2工程资料质量要求比拟高,施工工序比拟多,且要求严厉。
3施工区域内局部有酸性气体,对除锈要求较高,新增钢结构除锈质量等级要求到达Sa2.5,原有通廊钢结构除锈等级要求到达St3。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢结构防腐涂装
1 范围
本工艺标准适用于建筑钢结构工程用的防腐蚀施工工艺。
2 施工准备
2.1 材料
2.1.1
建筑钢结构工程防腐材料的选用应符合设计要求。
防腐蚀材料有底漆、面漆和稀料等。
建筑钢结构工程防腐底漆有红丹油性防锈漆、钼铬红环氧酯防锈漆等;建筑钢结构防腐面漆有各色醇酸磁漆和各色醇酸调合漆等。
各种防腐材料应符合国家有关技术指标的规定,还应有产品出厂合格证。
2.2 主要机具:
喷砂枪、气泵、回收装置、喷漆枪、喷漆气泵、胶管、铲刀、手砂轮、砂布、钢丝刷、棉丝、小压缩机、油漆小桶、刷子、酸洗槽和附件等。
2.3 作业条件:
2.3.1 油漆工施工作业应有特殊工种作业操作证。
2.3.2 防腐涂装工程前钢结构工程已检查验收,并符合设计要求。
2.3.3
防腐涂装作业场地应有安全防护措施,有防火和通风措施,防止发生火灾和人员中毒事故。
2.3.4 露天防腐施工作业应选择适当的天气,大风、遇雨、严寒等均不应作业。
3 操作工艺
3.1 工艺流程:
基面清理→底漆涂装→面漆涂装→检查验收
3.2 基面清理:
3.2.1 建筑钢结构工程的油漆涂装应在钢结构安装验收合格后进行。
油漆涂刷前,应将需涂装部位的铁锈、焊缝药皮、焊接飞溅物、油污、尘土等杂物清理干净。
3.2.2
基面清理除锈质量的好坏,直接关系到涂层质量的好坏。
因此涂装工艺的基面除锈质量分为一级和二级,见表5-25的规定。
钢结构除锈质量等级表5-25
等级质量标准除锈方法
1钢材表面露出金属色泽喷砂、抛丸、酸洗
2钢材表面允许存留干净的轧制表皮一般工具 (钢丝刷、砂布) 清除
3.2.3 为了保证涂装质量,根据不同需要可以分别选用以下除锈工艺。
3. 2.3.1 喷砂除锈,它是利用压缩空气的压力,连续不断地用石英砂或铁砂冲击钢构件的表面,把钢材表面的铁锈、油污等杂物清理干净,露出金属钢材本色的一种除锈方法。
这种方法效率高,除锈彻底,是比较先进的除锈工艺。
3.2.3.2
酸洗除锈,它是把需涂装的钢构件浸放在酸池内,用酸除去构件表面的油污和铁锈。
采用酸洗工艺效率也高,除锈比较彻底,但是酸洗以后必须用热水或清水冲洗构件,如果有残酸存在,构件的锈蚀会更加厉害。
3.2.3. 3
人工除锈,是由人工用一些比较简单的工具,如刮刀、砂轮、砂布、钢丝刷等工具,清除钢构件上的铁锈。
这种方法工作效率低,劳动条件差,除锈也不彻底。
3.3 底漆涂装:
3.3.1
调合红丹防锈漆,控制油漆的粘度、稠度、稀度,兑制时应充分的搅拌,使油漆色泽、粘度均匀一致。
3.3.2 刷第一层底漆时涂刷方向应该一致,接槎整齐。
3.3.3 刷漆时应采用勤沾、短刷的原则,防止刷子带漆太多而流坠。
3.3.4
待第一遍刷完后,应保持一定的时间间隙,防止第一遍未干就上第二遍,这样会使漆液流坠发皱,质量下降。
3.3.5
待第一遍干燥后,再刷第二遍,第二遍涂刷方向应与第一遍涂刷方向垂直,这样会使漆膜厚度均匀一致。
3.3.6 底漆涂装后起码需4~8h后才能达到表干、表干前不应涂装面漆。
3.4 面漆涂装:
3.4. 1 建筑钢结构涂装底漆与面漆一般中间间隙时间较长。
钢构件涂装防锈漆后送到工地去组装,组装结束后才统一涂装面漆。
这样在涂装面漆前需对钢结构表面进行清理,清除安装焊缝焊药,对烧去或碰去漆的构件,还应事先补漆。
3.4. 2 面漆的调制应选择颜色完全一致的面漆,兑制的稀料应合适,面漆使用前应充分搅拌,保持色
泽均匀。
其工作粘度、稠度应保证涂装时不流坠,不显刷纹。
3.4.3 面漆在使用过程中应不断搅和,涂刷的方法和方向与上述工艺相同。
3.4.4
涂装工艺采用喷涂施工时,应调整好喷嘴口径、喷涂压力,喷枪胶管能自由拉伸到作业区域
,空气压缩机气压应在0.4~0.7N/mm2。
3.4.5 喷涂时应保持好喷嘴与涂层的距离,一般喷枪与作业面距离应在100mm左右,喷枪与钢结
构基面角度应该保持垂直,或喷嘴略为上倾为宜。
3. 4.6 喷涂时喷嘴应该平行移动,移动时应平稳,速度一致,保持涂层均匀。
但是采用喷涂时,一般
涂层厚度较薄,故应多喷几遍,每层喷涂时应待上层漆膜已经干燥时进行。
3.5 涂层检查与验收:
3.5. 1 表面涂装施工时和施工后,应对涂装过的工件进行保护,防止飞扬尘土和其它杂物。
3.5. 2 涂装后的处理检查,应该是涂层颜色一致,色泽鲜明光亮,不起皱皮,不起疙瘩。
3.5.3 涂装漆膜厚度的测定,用触点式漆膜测厚仪测定漆膜厚度,漆膜测厚仪一般测定3点厚度,取其
平均值。
4 质量标准
4.1 保证项目应符合下列规定:
4.1.1
涂料、稀释剂和固化剂等品种、型号和质量,应符合设计要求和国家现行有关标准的规定。
检验方法:检查质量证明书或复验报告。
4.1.2
涂装前钢材表面除锈应符合设计要求和国家现行有关标准的规定:经化学除锈的钢材表面应露出金属色泽。
处理后的钢材表面应无焊渣、焊疤、灰尘、油污、水和毛刺等。
检验方法:用铲刀检查和用现行国家标准《涂装前钢材表面锈蚀等级和除锈等级》规定的图片对照观察检查。
4.1.3 不得误涂、漏涂,涂层应无脱皮和返锈。
检验方法:观察检查。
4.2基本项目应符合下列规定:
4.2.1 涂装工程的外观质量:
合格:涂刷应均匀,无明显皱皮、气泡,附着良好。
优良:涂刷应均匀,色泽一致,无皱皮、流坠和气泡,附着良好,分色线清楚、整齐。
检验方法:观察检查。
4.2.2 构件补刷漆的质量:
合格:补刷漆漆膜应完整。
优良:按涂装工艺分层补刷,漆膜完整,附着良好。
检查数量:按每类构件数抽查10%,但均不应少于3件。
检验方法:观察检查。
4.3 涂装工程的干漆膜厚度的允许偏差项目和检验方法应符合表5-26的规定。
干漆膜要求厚度值和允许偏差值应符合《钢结构工程施工及验收规范》的规
定。
检查数量:按同类构件数抽查10%,但均不应少于3件,每件测5处,每处的数值为3个相距约50 mm的测点干漆膜厚度的平均值。
干涂膜厚度的允许偏差项目和检验方法
表5-26
顶 目检验方法
构件制造的干漆膜厚度
干漆膜总厚度
5 成品保护
5.1 钢构件涂装后应加以临时围护隔离,防止踏踩,损伤涂层。
5.2 钢构件涂装后,在4h之内如遇有大风或下雨时,应加以覆盖,防止粘染尘土和水气、影响涂层的附着力。
5.3 涂装后的构件需要运输时,应注意防止磕碰,防止在地面拖拉,防止涂层损坏。
5.4 涂装后的钢构件勿接触酸类液体,防止咬伤涂层。
6 应注意的质量问题
6.1
涂层作业气温应在5~38℃之间为宜,当天气温度低于5℃时,应选用相应的低温涂层材料施涂。
6.2
当气温高于40℃时,应停止涂层作业。
因构件温度超过40℃时,在钢材表面涂刷油漆会产
生气泡,降低漆膜的附着力。
6.3 当空气湿度大于85%,或构件表面有结露时,不宜进行涂层作业。
6. 4 钢构件制作前,应对构件隐蔽部位、结构夹层难以除锈的部位,提前除锈,提前涂刷。
7 质量记录
本工艺标准应具备以下的质量记录:
7.1 钢网架结构底漆涂层产品合格证。
7.2 钢网架结构面漆涂层产品合格证。
7.3 钢网架结构涂层的质量检查记录和报告。
