施工安全事故预防措施及应急预案
工程施工安全措施及应急预案(三篇)

工程施工安全措施及应急预案工程施工安全措施包括:1. 制定详细的工程施工安全计划,包括施工方案、施工流程、安全检查和巡视计划等。
2. 进行施工前的现场勘察和风险评估,确定潜在的危险源和风险等级。
3. 根据风险评估结果采取相应的防护措施,包括设置临时防护设施、安装警示标识、加装防护栏杆等。
4. 在施工现场设置专用通道和防护区域,与人员流线分开,确保施工现场的安全通行。
5. 确保工程施工人员配备符合要求的个人防护装备,包括安全帽、防护眼镜、防护服、安全鞋等。
6. 进行定期的安全教育和培训,提高施工人员的安全意识和技能,使其熟悉施工安全规范和操作方法。
7. 设置专职安全管理人员,负责监督工程施工现场的安全管理和施工人员的行为。
8. 建立健全的安全检查和事故报告机制,定期进行安全检查和隐患整改,及时报告和处理事故。
应急预案包括:1. 确定应急领导小组成员和职责分工,包括事故现场负责人、安全保障负责人、联络与协调负责人等。
2. 制定事故应急预案,包括事故发生后的紧急处置和救援措施,以及相关部门和人员的联系方式。
3. 进行演练和模拟演习,以确保应急预案的有效性和可行性。
4. 配备必要的应急救援设备和器材,如急救箱、灭火器、应急照明设备等。
5. 预先储备必要的应急物资和药品,以应对突发事件的需要。
6. 开展应急救援培训和技能提升,提高相关人员的应急反应和处置能力。
7. 定期检查和维护应急设备和器材,确保其正常运行和可靠性。
8. 定期更新和完善应急预案,以及与各相关部门的协调联系机制。
工程施工安全措施及应急预案(二)1. 施工前的安全准备工作在施工前,必须进行充分的安全准备工作,确保工程施工过程中的安全。
1.1 建立安全责任制度施工单位应建立健全安全管理制度,明确各个层级的安全责任,明确安全工作的组织、实施、监督和检查等相关职责。
1.2 完善安全技术文件施工单位应根据工程施工的具体要求,编制完善的安全技术文件,包括形成安全生产责任状、编制施工安全计划书、安全技术交底资料等。
施工安全措施及应急预案

一、施工安全措施1. 建立健全安全管理制度(1)制定施工安全管理制度,明确各级人员的安全责任。
(2)建立健全安全培训制度,提高员工安全意识。
(3)加强施工现场安全检查,确保安全措施落实到位。
2. 严格执行操作规程(1)对施工人员进行岗前培训,确保其掌握操作规程。
(2)严格按照操作规程进行施工,避免违章操作。
(3)加强现场监管,确保施工过程安全有序。
3. 保障施工现场安全(1)加强施工现场的围挡、警示标志、安全通道等设施的建设。
(2)对施工现场的用电、消防、通风等设施进行定期检查和维护。
(3)加强施工现场的排水、防滑、防坠落等措施。
4. 加强机械设备管理(1)对机械设备进行定期检查、保养和维护,确保设备运行正常。
(2)加强对操作人员的培训,提高其操作技能和安全意识。
(3)严禁设备带病运行,确保机械设备安全。
5. 防范自然灾害和事故风险(1)加强施工现场的地质勘探,了解周边地质条件。
(2)做好施工现场的防洪、防台风、防地震等措施。
(3)加强施工现场的安全防护,降低事故风险。
二、应急预案1. 事故分类(1)火灾事故(2)触电事故(3)物体打击事故(4)高处坠落事故(5)坍塌事故(6)中毒和窒息事故2. 应急预案内容(1)火灾事故应急预案1)发现火情,立即报警。
2)组织人员进行灭火,确保火势得到控制。
3)对伤员进行救治,并及时疏散人员。
4)保护现场,等待救援。
(2)触电事故应急预案1)发现触电事故,立即切断电源。
2)对伤员进行急救,并及时拨打急救电话。
3)保护现场,等待救援。
(3)物体打击事故应急预案1)发现物体打击事故,立即组织人员撤离。
2)对伤员进行救治,并及时拨打急救电话。
3)保护现场,等待救援。
(4)高处坠落事故应急预案1)发现高处坠落事故,立即组织人员撤离。
2)对伤员进行救治,并及时拨打急救电话。
3)保护现场,等待救援。
(5)坍塌事故应急预案1)发现坍塌事故,立即组织人员撤离。
2)对伤员进行救治,并及时拨打急救电话。
工地安全事故应急预案路线

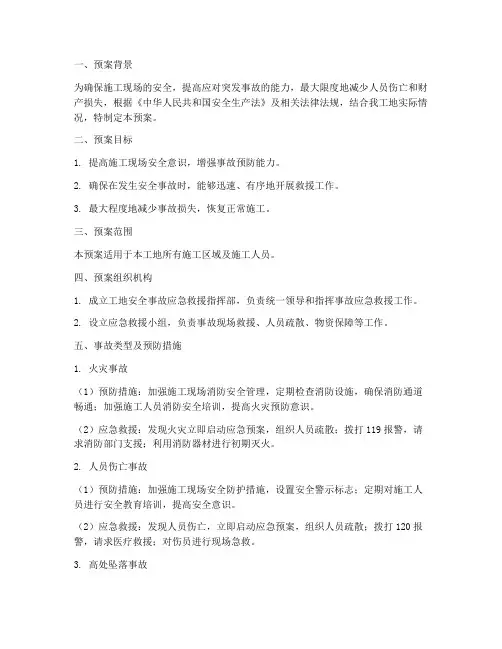

一、预案背景为确保施工现场的安全,提高应对突发事故的能力,最大限度地减少人员伤亡和财产损失,根据《中华人民共和国安全生产法》及相关法律法规,结合我工地实际情况,特制定本预案。
二、预案目标1. 提高施工现场安全意识,增强事故预防能力。
2. 确保在发生安全事故时,能够迅速、有序地开展救援工作。
3. 最大程度地减少事故损失,恢复正常施工。
三、预案范围本预案适用于本工地所有施工区域及施工人员。
四、预案组织机构1. 成立工地安全事故应急救援指挥部,负责统一领导和指挥事故应急救援工作。
2. 设立应急救援小组,负责事故现场救援、人员疏散、物资保障等工作。
五、事故类型及预防措施1. 火灾事故(1)预防措施:加强施工现场消防安全管理,定期检查消防设施,确保消防通道畅通;加强施工人员消防安全培训,提高火灾预防意识。
(2)应急救援:发现火灾立即启动应急预案,组织人员疏散;拨打119报警,请求消防部门支援;利用消防器材进行初期灭火。
2. 人员伤亡事故(1)预防措施:加强施工现场安全防护措施,设置安全警示标志;定期对施工人员进行安全教育培训,提高安全意识。
(2)应急救援:发现人员伤亡,立即启动应急预案,组织人员疏散;拨打120报警,请求医疗救援;对伤员进行现场急救。
3. 高处坠落事故(1)预防措施:加强高处作业安全管理,严格执行高处作业审批制度;对施工人员进行高处作业安全培训,确保安全措施落实到位。
(2)应急救援:发现高处坠落事故,立即启动应急预案,组织人员疏散;拨打120报警,请求医疗救援;对伤员进行现场急救。
4. 机械伤害事故(1)预防措施:加强机械设备安全管理,定期检查维护,确保设备安全运行;对操作人员进行机械操作培训,提高安全意识。
(2)应急救援:发现机械伤害事故,立即启动应急预案,组织人员疏散;拨打120报警,请求医疗救援;对伤员进行现场急救。
六、事故报告及信息发布1. 事故发生后,立即向工地安全事故应急救援指挥部报告,同时向上级主管部门报告。
施工现场预防坍塌事故措施及应急预案(二篇)

施工现场预防坍塌事故措施及应急预案为了保护本企业从业人员在经营活动中的身体健康和生命安全,保证本企业在出现生产安全事故时,能够及时进行应急救援,从而最大限度地降低生产安全事故给本企业及本企业员工所造成的损失特制订本预案。
一、工程概况,该工程建筑面积___M2,属框剪结构,基础为人工挖孔桩,一~三层为商业用房,四~十七层为住宅楼。
二、预防措施1)深基础开挖前先采取井点降水,将水位降至开挖最深度以—下,防止开挖时出水塌方。
2)材料准备:开挖前准备足够优质木桩和脚手板,装土袋,以备护坡(打桩护坡法),为防止基础出水,准备___台抽水泵,随时应急。
3)深基础开挖,另一种措施是准备整体喷浆护坡,开挖时现场设专人负责按比例放坡,分层开挖,开挖到底后,由专业队做喷浆护坡,确保边坡整体稳固。
4)为防止事故发生,塔吊必须由具备资质的专业队伍___,司机必须持证上岗,___完毕后经技术监督局验收合格后方可投入使用。
5)机手操作时,必须严格按操作规程操作,不准违章作作业,严格执行“十不吊”,操作前必须有安全技术交底记录,并履行签字于续。
6)脚手架支搭必须先编好搭设方案,经有关技术人员审批后遵照执行。
7)所有架子工必须持证上岗,工作时佩带好个人防护用品,支搭脚手架严格按方案施工,做好脚手架拉接点拉牢工作,防止架体倒塌。
8)所有架体平台,架设好后,必须设各方;专业技术人员验收签字后,投入使用。
9)模板作业时,施工单位对模板支撑立柱,不得使用严重锈蚀、变形、断裂、脱焊、螺栓松动的钢支撑材料和竹材作立柱。
10)支撑立柱基础应牢固,并按设计计算严格控制模板支撑系统的沉降量。
11)支撑立柱基础为泥土地面时,应采取排水措施,对地面平整、夯实,并加设满足支撑承载力要求的垫板后,方可用以支撑立柱。
12)斜支撑和立柱应牢固连接,形成整体,基础桩施工及模板作业时,施工单位应指定专人指挥、监护,出现移位、开裂及渗漏时,应立即停工施工,将作业人员撤离作业现成,待险情排除后,方可作业。
施工现场生产安全事故应急预案(三篇)

施工现场生产安全事故应急预案是为了应对突发的安全事故,保护施工现场工作人员的生命财产安全,并及时有效地处理事故,减少损失。
以下为施工现场生产安全事故的应急预案内容:1. 事故报警和紧急事故处理:施工现场应设立紧急事故报警电话,并指定专人负责接听并处理事故报警。
一旦接到事故报警,负责人应立即启动应急预案,派遣专人前往事故现场进行紧急救援和处理,并通知相关部门协助处置。
2. 事故现场的疏散和封闭:事故发生后,负责人应立即组织工作人员疏散到安全区域,确保人员的生命安全。
同时,封闭事故现场,防止事故扩大和二次事故发生,并在事故现场周围设置警戒标志与警示线,避免其他人员靠近。
3. 人员伤亡的救治和医疗救援:事故发生后,负责人应立即派遣专人进行伤亡人员的救治和医疗救援。
同时,及时联系附近的医院和急救中心,确保伤员得到及时的医疗救治。
4. 消防设备和消防人员的调度:事故发生后,负责人应立即调度消防队伍和消防设备赶赴现场。
消防人员应尽快控制火势,防止事故的蔓延,并进行救援和灭火工作。
5. 资源调配和救援支持:事故发生后,负责人应尽快调配现有的救援资源,如救护车、消防车、急救包等。
如果需要更多的救援支持,负责人可立即通知相关部门和外部救援单位,请求支援。
6. 事故原因的调查和分析:事故处理完毕后,负责人应立即成立事故调查组,对事故的原因进行调查和分析,找出事故发生的根本原因,并提出相应的安全措施和改进意见,避免类似事故再次发生。
7. 事故后的善后工作和总结:事故处理完毕后,负责人应组织善后工作,如清理现场、修复设备、处理事故产生的污染等。
同时,还应对事故进行总结和评估,总结教训,完善安全管理制度,提高施工现场的安全意识和应急能力。
以上是一份施工现场生产安全事故应急预案的大致内容,每个施工单位根据具体情况和实际需求,可以根据预案框架进行调整和完善。
施工现场生产安全事故应急预案(二)是为了应对施工现场可能发生的生产安全事故,及时采取有效的措施保护现场人员的生命财产安全而制定的。
施工中毒事故的预防及其应急预案范本(三篇)

施工中毒事故的预防及其应急预案范本引言:施工中毒事故是指在建筑施工现场发生的因使用、储存或处理危险化学物品而导致工人中毒的事件。
施工中毒事故不仅会对工人的生命安全和健康造成严重威胁,还会对整个施工工程的正常进行造成巨大影响。
为预防施工中毒事故的发生,并应对突发事故,本文将重点探讨____年施工中毒事故的预防及其应急预案。
一、施工中毒事故的预防1. 加强安全生产教育培训安全生产教育培训是预防施工中毒事故的基础。
施工单位应组织定期的安全培训,包括工人的安全意识、安全操作规程、危险化学物品的识别和处理等内容。
同时,施工单位还应加强对技术工人和监理人员的安全教育培训,提高他们的安全生产意识和应对突发事件的能力。
2. 严格落实防护措施施工现场必须严格执行防护措施。
首先,施工单位要为工人提供必要的劳动防护用具,如手套、防护眼镜、防护面罩等。
其次,施工单位要制定明确的施工操作规程,并确保工人按照规程操作。
在使用危险化学物品时,要保证通风设施的有效工作,并采取适当的控制措施,如穿戴防护服、佩戴呼吸器等。
3. 定期进行安全检查施工单位要定期进行安全检查,及时发现和排除隐患。
安全检查要面向整个施工过程,重点检查危险化学物品的存储、使用和处理情况。
同时,要加强对设备和机械设施的检修维护,确保其正常运行和安全使用。
4. 加强施工现场管理施工单位要加强对施工现场的管理,确保施工人员严格按照安全生产规程操作。
主要包括以下几个方面:首先,要设置明确的安全警示标识,并进行合理布局,以便工人明确识别危险区域和危险物品。
其次,要合理安排施工计划,避免危险化学物品过多集中在同一区域而导致事故风险增加。
再次,要建立健全的领导责任制和安全监控制度,对违反安全规定的行为进行处理。
二、施工中毒事故的应急预案1. 应急响应机制施工单位要建立健全应急响应机制,明确各级责任人员的职责和权限。
当发生施工中毒事故时,要立即启动应急预案,迅速组织人员撤离危险区域,并通知相关部门和救援力量进行救援。
某工程安全预防措施和应急预案(四篇)

某工程安全预防措施和应急预案工程安全预防措施和应急预案是确保工程施工阶段安全的重要环节。
合理的安全预防措施和应急预案的制定,能够有效地减少事故的发生,并及时采取措施进行紧急处理,保护工程施工人员的生命财产安全。
以下将详细介绍工程安全预防措施和应急预案的相关内容。
一、工程安全预防措施1. 安全教育培训:在工程施工前,组织相关工作人员进行安全培训,包括施工人员、监理人员、施工管理人员等。
培训内容主要包括工程安全操作规程、施工危险源识别和防范措施、相关法律法规以及应急处理措施等。
2. 安全设施配备:根据工程的特点和施工环境,合理配置必要的安全设施。
例如,在施工现场设置警示标语、警戒线等,确保施工人员的安全意识和安全保护措施。
3. 施工现场管理:保持施工现场的整洁和有序,安排专人负责施工现场的日常管理和安全巡查。
及时清理施工现场的危险物品和垃圾,确保施工现场的安全环境。
4. 安全操作规程:制定详细的安全操作规程,明确施工人员在工程施工中应遵守的操作规范和安全注意事项。
通过操作规程的遵守,有效地预防施工人员的操作失误和意外事故的发生。
5. 安全技术措施:根据工程施工的特点和所涉及的危险源,采取相应的安全技术措施。
例如,在高空作业时,应设置安全网和安全吊篮;在深基坑施工时,应采取防坠落措施和防渗措施等。
6. 安全防护装备:根据工程施工的特点和危险源的类型,提供相应的安全防护装备给施工人员。
例如,对于需要高空作业的人员,应提供安全带和安全帽等。
7. 安全生产监督检查:建立健全的安全生产监督检查机制,对工程施工过程中的安全情况进行监督。
定期组织安全检查,及时发现和解决施工过程中存在的安全隐患和问题。
二、应急预案1. 事故预想分析:根据工程施工的特点和可能发生的事故类型,制定相应的应急预案。
通过事故预想分析,提前预判可能发生的事故情况,做好相应的应急准备。
2. 应急组织机构:建立健全的应急组织机构,明确各成员的职责和任务。
施工项目安全预防监控措施及应急预案

施工项目安全预防监控措施及应急预案施工项目的安全预防监控措施及应急预案非常重要,这是为了确保在施工过程中能够预防并及时应对各种安全风险和紧急情况,保障施工人员的生命安全和工程质量。
以下是一些常用的施工项目安全预防监控措施及应急预案。
一、安全预防监控措施:1.制定详细的安全管理制度和安全操作规程,明确施工人员的工作职责和安全措施;2.对施工人员进行专门的安全培训,提高其安全意识和技能水平;3.定期进行安全检查和隐患排查,及时修复和消除各项安全隐患;4.在施工现场设置符合要求的警示标志和安全标识,提醒施工人员注意安全;5.确保施工现场通风良好,防止有毒有害气体的积聚;6.对于高空作业、爆破等高危作业,采取严格的安全防护措施,如安装安全网、钢丝绳以及提供安全防护装备;7.使用符合要求的施工机械和设备,定期检查维护,保证其正常运行和安全使用;8.建立安全奖惩制度,对安全表现突出的员工进行表彰,对违规行为进行惩罚。
二、应急预案:1.事故报警应急预案:-明确事故发生后的报警流程,明确通知相关部门和人员;-制定现场人员撤离和疏散方案,确保人员安全;-制定事故现场保护措施,防止事故扩大;-设置事故报警器材和装置,便于紧急情况下的报警。
2.火灾事故应急预案:-明确施工区域的防火设施和灭火器材的设置位置,便于施工人员在火灾发生时的迅速灭火;-制定火灾疏散预案和应急通道设置方案,确保人员能够迅速疏散和逃生;-建立定期检查和维护灭火设施的制度,确保其正常可用。
3.高温天气应急预案:-制定高温天气下施工的工作时间和强度,避免中午高温时段的施工活动;-加强对施工人员的防暑培训,提高防暑意识;-提供防暑设备和药品,如防晒衣、帽子、防晒霜等;-加强对施工现场的降温措施,如设置喷淋降温设备。
4.特殊紧急情况的应急预案:-针对施工现场可能发生的特殊紧急情况,制定相应的应急预案,如地震、洪水、风暴等;-明确施工人员疏散、逃生和救援的方案,确保人员的生命安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
横山百隆工业批发市场商贸大厦工程安全事故预防措施及应急预案编制:审核:横山县第二建筑工程公司第九项目部易发安全事故预防措施及应急预案为增强员工安全意识和自我安全保护能力,贯彻落实“安全第一,预防为主”的方针,遏制安全事故的发生,针对物体打击、机械伤害、触电、高出坠落、坍塌、火灾等易发事故做出应急处理方法。
根据实际情况制定以下措施及应急预案:预防措施:一、机械伤害预防措施1、对工人进行班前安全、操作规程教育,防止工人违章作业。
2、对特殊机械操作人员进行培训,做到持证上岗。
3、在每台施工机械旁边悬挂机械操作规程。
4、施工机械进场必须经过安全检查,经检查合格后方可使用,并且要有生产厂家合格证以及出厂报告。
5、对机械进行定期检查,检查出的问题及时整改。
机械必须要有安全防护装置,否则禁止使用。
6、刨料机操作前应进行检查,刨刀不得有裂口,螺丝应上紧刨料时应保持身体稳定,双手操作。
刨大面时,手要按在料上面,刨小面时,手指不低于料高的一半,并不得少于3厘米,禁止手在料后推送。
刨削量每次一般不得超过1.5毫米,进料速度保持均匀,经过刨口时用力要轻,禁止在刨刃上方回料。
刨厚度小于1.5厘米,长度小于30厘米的木料,必须用压板或推棍,禁止用手推进。
7、同一台刨机的刀片重量、厚度必须一致,刀架、夹板必须吻合。
刀片焊缝超出刀头和有裂缝的刀具不准使用。
紧固刀片的螺钉,应嵌入槽内,并离刀背不少于10毫米。
8、采用圆盘锯时,机械要有防护挡板,站在锯片一侧,禁止站在与锯片同一直线上操作,手臂不得跨越锯片。
进料必须紧贴靠山,不得用力过猛,遇硬节慢推。
接料要待料出锯片15厘米,不得用手硬拉。
9、木工机械必须专人管理,安全防护装置必须齐全可靠,操作时不准拆卸。
操作时不准戴手套,不准在运转中维修保养、加油清理和调整。
加工旧木料前必须将铁钉、灰垢清除干净。
每日工作完毕,必须活完场清,拉闸断电,锁好电闸箱。
严禁使用多功能木工机械。
10、操作卷扬机前应先检查卷扬机与地面固定情况、防护设施、电气线路、制动装置和钢丝绳等全部合格后方可使用。
使用皮带和开式齿界线传动的部分,均须设防护罩,导向滑轮不得用开口拉板。
以动力正反转的卷扬机,卷筒旋转方向应和操纵开关上指示的方向一致。
11、在卷扬机的手、脚制动操纵杆动作的行程中,不得有障碍物,卷筒上的钢丝绳应排列整齐,如发现重叠或斜绕时,应停机重新排列,严禁在转动中用手、脚去拉,踩钢丝绳。
作业中任何人不得跨越正在工作的卷扬钢丝绳,物件提升后,操作人员不得离开卷扬机,休息时吊笼应降至地面。
作业中如遇停电,应切断电源,将提升物放至地面。
二、物体打击预防措施1、进入施工现场必须正确佩带安全帽,系紧下颚带。
2、对工人进行安全教育,进入施工现场必须走安全通道并且在危险地点、通道口、预留洞口、临边悬挂安全标牌。
3、高处作业暂时不用的工具应稳妥放置在工具包内随用随拿以防工具掉落伤人。
4、作业人员在进行交叉作业时不得在同一垂直面上作业,下层作业位置必须处于上层作业物体可能坠落范围之处,当不能满足时,上、下之间应设隔离防护层。
5、严禁把物件、垃圾等物体向下投掷。
6、支模、粉刷、砌墙等各工种进行上下立体交叉作业时,不得在同一垂直方向上操作。
下层作业的位置,必须处于依上层高度确定的可能坠落范围半径之外。
7、钢模板、脚手架等拆除时,下方应设隔离并设红色警戒牌,设专人看护非工作人员不得进入。
8、钢模板部件拆除后,临时堆放处离楼层边沿不应小于1m,堆放高度不得超过1.5m。
楼层边口、通道口、脚手架边缘等处,严禁堆放任何拆下物件。
9、结构施工自二层起,凡人员进出的通道口,均搭设安全防护棚。
高度超过24m的层次上的交叉作业,设双层防护。
10、对砌筑工打砖应朝内以防碎渣伤人。
上下脚手架应走斜道,不准站在砖墙上做砌筑、划线(勒缝)、检查大角垂直度和清扫墙面等工作。
11、砌砖使用的工具应放在稳妥的地方,工作完毕应将脚手板和砖墙上的碎砖、灰浆清扫干净,防止掉落伤人。
12、塔吊运转时人员不得在吊物下行走。
三、触电预防措施1、在使用临时用电时先检查电线绝缘情况。
2、在使用手持电动工具时必须由专业电工接电,严禁私自拆装、维修、乱接电源。
3、各工班严禁私自接电,须用电时必须由现场电工接电方可使用。
4、所有施工现场的临时用电工程,必须实行TN-S系统及两级保护,做好各类电动机械和手持电动工具的接地或接零保护,保证其安全使用。
5、所有配电箱、开关箱应每月进行检查和维修一次。
检查、维修人员必须是专业电工。
检查、维修时必须按规定穿、戴绝缘鞋、手套,必须使用电工绝缘工具。
6、对配电箱,开关箱进行检查、维修时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。
7、施工现场停止作业一小时以上时,将动力开关箱断电上锁。
8、配电箱、开关箱内不得放置任何杂物,并应经常保持整洁。
9、配电箱、开关箱内不得挂接其它临时用电设备。
10、熔断器的熔体更换时,严禁用不符合原规格的熔体代替。
11、手持式电动工具的外壳、手柄、负荷线、插头、开关等必须完好无损使用前必须作空载检查,运转正常方可使用。
12、临时用电设施安装和使用必须符合安全操作规程,严禁任意拉线接电,危险潮湿场所的照明及手持照明灯具必须采用安全电压。
13、开关箱应防雨、防尘、加锁,一般安装高度为 1.5m,与其控制的固定电气设备的距离不超过3m。
开关箱内不准存放任何物品,防止误操作造成事故。
四、高处坠落预防措施1、凡在坠落高度基准面2m以上可能坠落的高处进场的作业人员必须系安全带、穿防滑鞋,必须穿紧口工作服。
2、遇到大雨、大雾和六级以上大风时,禁止在高处作业。
3、外架使用安全网,必须要有出厂合格证。
4、高处作业平台四周设高1~1.2m的防护栏杆,外挂密目网封闭,底部四周铺18cm高挡脚板。
5、任何人不得随意拆除孔洞的防护。
6、禁止作业人员在防护栏杆、临边、外架上休息。
7、在操作悬挑构件作业时应系安全带,防止作业人员坠落。
8、凡在距地2米以上,有可能发生坠落的楼板边、阳台边、电梯井边、楼梯边、预留洞口、通道口、基坑口等高处作业时,都必须设置有效可靠的防护设施,防止高处坠落和物体打击。
9、操作层的跳板必须满铺,并设置踢脚板和防护栏杆或安全立网。
在搭设脚手架前,并向工人作较为详细的交底。
10、支设高度在3m以上的柱模板,四周设斜撑,并设立操作平台。
支设悬挑形式的模板时,应有稳固的立足点,方可操作。
11、操作平台四周必须按临边作业要求设置防护栏杆,并布置登高扶梯。
12、楼层口停靠栏杆(门),各楼层的通道口处,设置常闭的停靠栏杆(门),采用联锁装置(吊篮运行到位时方可打开)。
五、坍塌预防措施1、在土方开挖时开挖深大于2m时,四周设两道防护栏杆,对危险处夜间设红色警示灯,对大于1.5m的根椐情况加以支撑、放坡。
2、在开挖土方1m范围内不得堆物。
3、发现情况异常,必须停止作业,撤离危险区不准冒险作业。
4、开挖土方时应至上而下通局挖掘,严禁掏挖。
5、对于土质疏松或较深的沟坑必须按照特定的设计进行支护,对于基坑、井坑的边坡和固壁支架应随时检查(特别是雨后和解冻时期),发现边坡有裂痕、疏松或支撑有折断、走动等危险征兆,应立即采取措施,消除隐患。
对于挖出的泥土,不得随意沿围墙或临时建筑堆放。
6、挖出泥土的堆放处所和在坑边堆放的材料,至少要距离坑0.8m,高度不能超过 1.5m,对基坑、井坑的边坡或者固壁支架应该随时检查,如果发现边坡有裂缝,疏松或者支撑有折断、走动等危险征兆,应该立即采取措施后方可施工。
7、土方开挖前必须作好降水。
坑沟必须设置人员上下坡道或爬梯,严禁在坑壁上掏坑攀登上下。
施工中必须严格控制建筑材料、模板、施工机械、机具或其他物料在楼层或屋面的堆放数量和重量,以避免产生过大的集中载荷,造成楼板或屋面断裂坍塌。
六、急性中毒预防措施1、炊事员必须经体检合格持证上岗,上岗期间做好个人卫生工作。
2、采购由专人负责,不得采购无证摊贩或个体户的豆制品及熟食、盒饭等食品,不得采购变质腐烂食品,绿叶蔬菜要浸洗,利于清除残留农药,杜绝集体性食物中毒事故。
3、炊具要生熟分开,盛饭熟食的工具应高温消毒,存放食物的仓库应经常打扫,消灭“四害“,做到先进先吃,定期检查,并防止毒变。
4、吃剩的食物应放入冰箱储存,再次使用应重新加热,变质的食物不得食用,严禁用工业盐代替食用盐。
5、在深坑、深井内操作的时候,应该保持坑、井内通风良好,并且注意对有毒气体的检查工作,遇有可疑现象,应该立即停止工作、并且报告上级处理。
6、在配制和喷涂有毒养护剂时,操作人员应穿戴个体防护用品,并应在通风良好的条件下进行。
当通风条件不能满足要求时,作业人员必须戴防毒口罩。
7、经常接触有毒物质的作业人员,应定期检查身体,下班后应淋浴更衣。
8、工地宿舍内应做到被褥叠放整齐,个人用具按次序摆放,放服勤洗勤换,污水不乱泼乱倒,保持室内空气新鲜,室外环境整洁,保证睡眠和休息。
9、冬季采暖必须按照有关规定,统一安装炉具并设专人负责管理,不得随意安装炉具,防止发生煤气中毒。
七、火灾预防措施1、各种气瓶在存放和使用时,要距离明火10米以上,并且避免在阳光上曝晒,搬动的时候不能碰撞。
2、焊接场所应该保持通风良好。
进行电焊、电割和气焊、气割工作前,应该清除工作物和焊接处所的易燃物。
3、操作平台上应设置足够和适用的灭火器以及其他消防设施;操作平台上不应存放易燃物品;使用过的油布、棉纱等应及时回收,妥善保管。
4、当需要明火作业时应到技术部门办理明火作业许可证,技术部门根据现场情况,经部门负责人批准,予以办证方可操作,办证应体现出使用明火种类、使用地方、部位,并且明火作业许可证只限当天本人在规定地点使用。
当作业完后应整理现场,当现场火熄后,确认无误后方可离开。
5、在操作平台上使用明火或进行电(气)焊时,必须采取防火措施,并经专职安全人员确认安全后再进行工作。
6、消防器材设备设专人负责管理,定期检查维修,保持完整好用。
寒冷季节应对消防栓、灭火器等采取防冻措施。
7、临时工棚及施工设施之间的防火距离不应小于6m,易燃物不应堆放在防火间距之内,堆放在防火距离内的物件,应不妨碍消防车辆的通行。
8、冬期施工时,滑模操作平台上不得采用明火取暖。
9、各类油漆和其它易燃、有毒材料,存放在专用库房内,不得与其它材料混放。
挥发性油料应装入密闭容器内,妥善保管。
10、库房应通风良好,不准住人,并设置消防器材和“严禁烟火”明显标志。
库房与其它建筑物应保持一定的安全距离。
11、使用煤油、汽油、松香水、丙酮等调配油料,戴好防护用品,严禁吸烟。
沾染油漆的棉纱、破布、油纸等废物,应收集存放在有盖的金属容器内,及时处理。
12、在室内或容器内喷涂,要保持通风良好,喷漆作业周围不准有火种。
