清单和定额计算规则(区别)(建筑工程)

合集下载

清单与定额计算规则区别

清单与定额计算规则区别

清单与定额计算规则对应比较一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。

1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。

(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。

2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。

该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。

二、基础土方开挖计算1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。

槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。

2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。

(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。

式中:V———基槽土方量;A———槽底宽度;C ———工作面宽度;H———基槽深度;L———基槽长度。

.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。

基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。

式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。

三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。

式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。

一文图解——清单工程量与定额工程量的计算区别

一文图解——清单工程量与定额工程量的计算区别

一文图解——清单工程量与定额工程量的计算区别一.围护结构工程量列项围护结构所包含的构件见图4.1(一)柱常见的柱子按材质分可分为现浇钢筋混凝土柱、预制钢筋混凝土柱、砌筑柱和钢柱四种,其工程量列项分为清单算量和定额算量两种,见图4.2(二)梁常见的梁按材质分可分为现浇钢筋混凝土梁、预制钢筋混凝土梁、钢梁三种,其工程量列项分为清单算量和定额算量两种,见图4.3(三)门门按材质类别不同可划分为木门、金属门、金属卷帘门及其它门,其工程量列项分为清单算量和定额算量两种,见图4.4(四)窗窗按材质类别不同可划分为木窗、金属窗,其工程量列项分为清单算量和定额算量两种,见图4.5(五)门联窗门联窗按门和窗分别计算,计算原则也遵循门和窗的计算原则。

(六)墙洞只有在剪力墙上出现墙洞时并且大于0.3平方米时才牵扯到工程量,见图4.6(七)过梁我们最常见的过梁为钢筋混凝土过梁,其工程量列项分为清单算量和定额算量两种,见图4.7(八)窗台板常见的窗台板有木窗台板、铝塑窗台板、石材窗台板、金属窗台板、预制水磨石窗台板等,其工程量列项见图4.8(九)墙常见的墙分为剪力墙和砌筑墙两大类,其工程量列项见图4.9(十)压顶常见的压顶有现浇钢筋混凝土压顶,砖压顶两种,其工程量列项见图4.10(十一)屋面防护栏杆屋面防护栏杆一般起防护和装饰作用,按清单定额将其分为金属扶手、硬木扶手、熟料扶手三种,其工程量列项见图4.11二.顶部结构工程量列项顶部结构所包含的构件见图4.12图4.12:整楼顶部结果所包含的构件(一).板清单规则里我们把板分为有梁板、无梁板、平板、拱板、薄壳板,其工程量列项分为清单算量和定额算量两种,见图4.13。

图4.13:板的分类及工程量列项(二).梁(下空梁)这里的梁指的是房间中间下边没有墙的梁,它的列项和计算规则和前面讲过的梁一样,我们通常在算围护结构的梁时就将这些梁一起算了,之所以在顶部结构重新列出,是因为它确实又属于顶部构件,继续列出只是提醒大家不要漏项。

工程量清单计价和预算定额计价的区别

工程量清单计价和预算定额计价的区别

工程量清单计价和预算定额计价的区别定额法既定额计价,是根据国家或地方颁布的统一预算定额规定的消耗量及其单价,以及配套的取费标准和材料预算价格,计算出相应的工程数量,套用相应的定额单价计算出定额直接费,再在直接费的基础上计算各种相关费用及利润和税金,最后形成建筑产品的价格.工程量清单计价是由招标方给出工程量,投标方根据工程量清单组合分部分项工程综合单价,并计算出分部分项工程的费用,再计算出税金,最后汇总成总造价1、计价依据不同定额计价:统一的预算定额+费用定额+调价系数政府定价。

清单计价:企业定额市场竞争定价2、计价项目划分不同①定额计价模式中计价项目的划分以施工工序为主,内容单一(有一个工序即有一个计价项目)。

而清单计价模式中计价项目的划分分别以工程实体为对象,项目综合度较大,将形成某实体部位或构件必须的多项工序或工程内容并为一体,能直观地反映出该实体的基本价格。

子丑寅卯辰巳戊申酉戌亥如:砖砌化粪池按座综合了挖土方、作垫层、池底板、砌砖池、抹灰、回填等。

锚杆支护按㎡综合了钻孔、制浆、压浆、锚杆制作、张拉锚、喷射砂浆等工序或工程内容。

②定额计价模式中计价项目的工程实体与措施合二为一。

即该项目既有实体因素又包含措施因素在内。

而清单计价模式工程量计算方法是将实体部分与措施部分分离,有利于业主、企业视工程实际自主组价,实现了个别成本控制。

③定额计价模式的项目划分中着重考虑了施工方法因素,从而限制了企业优势的展现,而清单计价模式的项目中不再与施工方法挂钩,而是将施工方法的因素放在组价中由计价人考虑。

3、单价组成不同定额计价模式中使用的单价为“工料单价法”,即人+材+机,将管理费、利润等在取费中考虑。

清单计价模式中使用的单价为“综合单价法”,单价组成为:人工+材料+机械+管理费+利润+风险。

使用“综合单价法”更直观的反映了各计价项目(包括构成工程实体的分部分项工程项目和措施项目、其它项目)的实际价格,但现阶段当不包括“规费和税金”。

定额与清单的差别

定额与清单的差别

定额计价与清单计价的区别:1、计价依据不同:定额:依据统一的预算定额+费用定额+调价系数,政府定价。

清单:依据企业定额,市场竞争定价。

2、计价项目不同:定额:计价项目以施工工序为主,内容单一;计价项目的工程实体与措施合二为一;计价项目着重考虑了施工方法因素,从而限制了企业优势的展现。

清单:计价项目以工程实体为对象,综合度大;计价项目将实体与措施项目分离;计价项目不再与施工方法挂钩,而是将施工方法的因素放在组价中考虑。

3、单价组成不同:定额:使用的单价为“工料单价法”,即人+材+机,将管理费、利润等在取费中考虑。

清单:使用的单价为“综合单价法”,单价组成为:人工+材料+机械+管理费+利润+风险。

4、工程量计算规则不同:定额:按分部分项工程的实际发生工程量计量。

清单:按分部分项实物工程量净量计量。

5、计价程序不同:定额:直接费+间接费+利润+差价+规费+税金。

清单:分部分项工程费+措施项目费+其他项目费+规费+税金。

———————————————————————————————————————————争议解决条款:两者只能选一项1、凡因本协议引起的或与本协议有关的任何争议,由双方友好协商解决。

协商不成时,双方均有权向有管辖权的人民法院提起诉讼。

或2、凡因本协议引起的或与本协议有关的任何争议,由双方友好协商解决,协商不成的,双方均同意提交仲裁委员会仲裁,并同意按照该会届时有效的仲裁规则仲裁。

仲裁裁决是终局的,对各方均有约束力。

合同争议的解决方式:和解、调解、仲裁或者诉讼。

———————————————————————————————————————————1、中央:宪法>全国人大>人大常委会>国务院(行政法规)2、地方:地方人大>政法条例3、总体:上位法优于下位法。

人大的比政府高,中央的比地方的高。

新法优于旧法,特别法优于普通法。

———————————————————————————————————————————。

清单与定额之间的区别与联系

清单与定额之间的区别与联系

清单与定额之间的区别与联系1、清单计价其中之一就是根据定额子目进行组价,2、计算规则不同,清单提供的是实物量,比如平整场地,按清单的话是建筑物首层建筑面积,按建筑物外边线计算,而按清单的话,每边还要放2m,然后计算3、清单计价是适应市场经济下自主报价的计价方法,国家统一了工程量计算规则和工程项目名称、工作内容,清单子目下的消耗量和价格则由企业自己决定,提倡使用企业定额。

定额计价是计划经济的东西,由国家政府确定定额子目下的消耗量,由国家按时发布材料价格,所以定额计价是政府指导性的。

4、清单计价是国家规范,定额是地方政府发布的。

5、清单计价为综合单价,费用是放在里面的,一般适用单价合同;定额计价则分别计算,通常由政府不定期公布的费用定额计算相关费用。

(一)联系1、定额计价在我国已使用多年,具有一定的科学性和实用性,清单计价规范的编制以定额为基础,参照和借鉴了定额的项目划分、计量单位、工程量计算规则等。

2、定额计价可作为清单计价的组价方式。

在确定清单综合单价时,以省颁定额或企业定额为依据进行计算。

(二)区别1、定额表现的是某一分部分项工程消耗什么,消耗量是多少;而分部分项工程量清单表现的是这一项目清单内包括了什么,对什么需要计价。

2、定额项目一般是按施工工序进行设置的,包括的工程内容一般是单一的;而工程量清单项目的划分,一般是以一个“综合实体”考虑的,包括的工程内容一般不止一项。

4、定额消耗量是社会平均消耗量,企业依定额进行投标报价,不能完全反映企业的个别成本;清单计价规范不提供工料机消耗量,企业依招标人提供的工程量清单自主报价,反映的是企业的个别成本;5、编制工程量清单时,是按分部分项工程实体净值计算工程量的;依定额计算工程量则考虑了人为规定的预留量。

6、工程量清单的计量单位为基本单位;定额工程量的计量单位则不一定为基本单位。

7、清单计价采用综合单价法,依企业按施工图纸完成的合格工程量来确定工程造价,实现了风险共担,即工程量风险由招标人承担,综合单价风险由投标人承担;定额计价一般采用工料单价法,风险一般在投资方。

清单计价与定额计价的区别

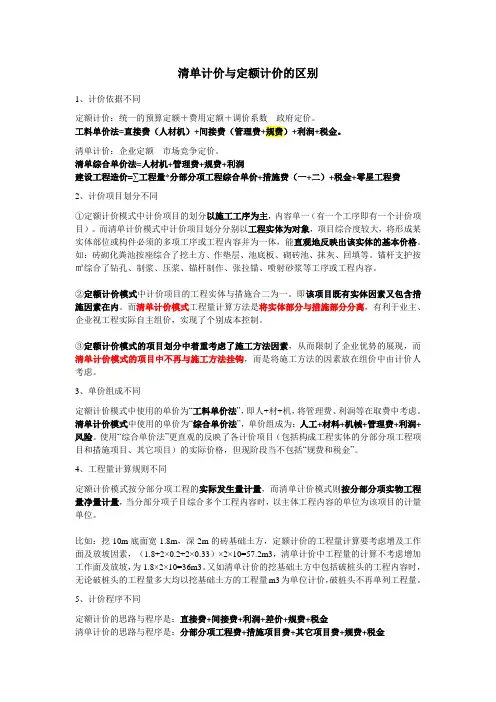

清单计价与定额计价的区别

清单计价与定额计价的区别1、计价依据不同定额计价:统一的预算定额+费用定额+调价系数政府定价。

工料单价法=直接费(人材机)+间接费(管理费+规费)+利润+税金。

清单计价:企业定额市场竞争定价。

清单综合单价法=人材机+管理费+规费+利润建设工程造价=∑工程量*分部分项工程综合单价+措施费(一+二)+税金+零星工程费2、计价项目划分不同①定额计价模式中计价项目的划分以施工工序为主,内容单一(有一个工序即有一个计价项目)。

而清单计价模式中计价项目划分分别以工程实体为对象,项目综合度较大,将形成某实体部位或构件必须的多项工序或工程内容并为一体,能直观地反映出该实体的基本价格。

如:砖砌化粪池按座综合了挖土方、作垫层、池底板、砌砖池、抹灰、回填等。

锚杆支护按㎡综合了钻孔、制浆、压浆、锚杆制作、张拉锚、喷射砂浆等工序或工程内容。

②定额计价模式中计价项目的工程实体与措施合二为一。

即该项目既有实体因素又包含措施因素在内。

而清单计价模式工程量计算方法是将实体部分与措施部分分离,有利于业主、企业视工程实际自主组价,实现了个别成本控制。

③定额计价模式的项目划分中着重考虑了施工方法因素,从而限制了企业优势的展现,而清单计价模式的项目中不再与施工方法挂钩,而是将施工方法的因素放在组价中由计价人考虑。

3、单价组成不同定额计价模式中使用的单价为“工料单价法”,即人+材+机,将管理费、利润等在取费中考虑。

清单计价模式中使用的单价为“综合单价法”,单价组成为:人工+材料+机械+管理费+利润+风险。

使用“综合单价法”更直观的反映了各计价项目(包括构成工程实体的分部分项工程项目和措施项目、其它项目)的实际价格,但现阶段当不包括“规费和税金”。

4、工程量计算规则不同定额计价模式按分部分项工程的实际发生量计量,而清单计价模式则按分部分项实物工程量净量计量,当分部分项子目综合多个工程内容时,以主体工程内容的单位为该项目的计量单位。

比如:挖10m底面宽1.8m,深2m的砖基础土方,定额计价的工程量计算要考虑增及工作面及放坡因素,(1.8+2×0.2+2×0.33)×2×10=57.2m3,清单计价中工程量的计算不考虑增加工作面及放坡,为1.8×2×10=36m3。

清单计算规则和定额计算规则的区别

全统清单工程量计算规则与基础定额的计算规则的区别与联系清单工程量计算规则是对清单项目主项工程的计量设置的规则,而不对主项工程以外的其他工程的计量进行叙述。

全统清单工程量计算规则与基础定额的工程量计算规则的联系主要表现在:清单工程量计算规则是在定额工程量计算规则的基础上发展起来的,它大部分保留了定额工程量计算规则的内容和特点,是基础定额工程量计算规则的继承和发展。

两种计算规则的区别是:对定额工程量计算规则中不适用于清单工程量计算,以及不能满足工程量清单项目设置要求的部分进行了修改和调整。

主要表现在三个方面:计量单位的变动;计算口径及综合内容的变动;计算方法的改变。

1.计量单位的变动工程量清单项目的计量单位一般采用基本计量单位,如m、kg、t等。

基础定额中的计量单位则有时出现不规范的复合单位,如1000m3、l00m2、l0m、l00kg 等。

但是大部分计量单位与相应定额子项的计量单位相一致。

现选取部分项目,进行对比说明,见表3-1-1、与表3-1-2。

2.计算口径及综合内容的变动全统清单工程量计算规则与定额工程量计算规则的区别,主要反映在计算口径及综合内容的变动上。

工程量清单对分部分项工程是按工程净量计量,定额分部分项工程则是按实际发生量计量。

工程量清单的工程内容是参考规列项目,按实际完成完整实体项目所需工程内容列项。

并以主体工程的名称作为工程量清单项目的名称。

定额工程量计算规则未对工程内容进行组合,仅是单一的工程内容,其组合的是单一工程内容的各个工序。

工程量清单的清单工程量计算规则是根据清单的特点,针对主体工程项目设置的。

但其计算口径涵盖了主体工程项目及主体工程项目以外的其他工程项目的全部工程内容。

现就工程量清单项目及计算规则,选其有代表性的一些项目进行说明。

建筑工程工程量清单(1)土方工程:挖基础土方按计价规范规定,清单计量是按图示尺寸数量计算的净量计量(不包括放坡及工作面等的开挖量)。

定额计量则是按实际开挖量计量(包括放坡及工作面等的开挖量)。

清单工程量和定额工程量的计算规则对比

清单工程量和定额工程量的计算规则对比土石方工程平整场地工程量定额工程量:平整场地工程量按建筑物外墙外边线每边各加2m,以面积平方米计算。

清单工程量:平整场地工程量按设计图示尺寸以建筑物的首层面积计算。

挖填土方工程量清单和定额中的计算规则相同。

都按设计图示尺寸以体积计算。

挖基础土方工程量1、挖沟槽、基坑土方工程清单工程量:按设计图示尺寸以基础垫层底面积乘以挖土深度,以体积立方米计算。

定额工程量计算规则有关规定:挖沟槽、基坑土方工程量需放坡,放坡系数表如下挖沟槽、基坑需支挡土板,其宽度按图示沟槽、基坑底宽,单面加10cm,双面加20cm计算。

支挡土板后,不在计算放坡。

基础施工所需工作面2、人工挖孔桩土方工程量定额工程量:按图示桩断面面积乘以设计桩孔中心线深度计算。

清单工程量:按设计图示尺寸以基础垫层底面面积乘以挖土深度以立方米计算。

土方回填工程量定额和清单计算规则相同。

工程量计算规则:沟槽、基坑回填土工程量按设计图示尺寸以立方米计算,即用挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其它构筑物).室内回填土工程量按主墙之间的面积乘以回填厚度计算.余土外运体积=挖土总体积—回填土总体积砌筑工程砖基础定额和清单中计算砖基础工程量均以设计图示尺寸以体积计算.不扣除基础大放脚T形接头处的重叠部分面积及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层和单个面积0.3平方米以内的孔洞所占体积,但靠墙的暖气沟的挑檐不增加。

扣除地梁(圈梁)、构造柱所占体积。

附墙垛基础宽出部分体积应并入基础工程量内。

基础长度:外墙按中心线,内墙按净长线计算。

实心砖墙定额工程量:按设计图示尺寸以体积计算,应扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋混凝土柱、梁(包括过梁、圈梁、挑梁)、砖平平砌砖过梁和暖气包龛及内墙板头的体积,不扣除梁头、外墙板头、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、砖墙内的加固钢筋、木筋、铁件、钢管及每个面积在0。

工程量清单计价和定额计价区别

1。

工程量清单计价和定额计价的定义定额计价是指根据招标文件,按照各国家建设行政主管部门发布的建设工程预算定额的“工程量计算规则”,同时参照省级建设行政主管部门发布的人工工日单价、机械台班单价、材料以及设备价格信息及同期市场价格,直接计算出直接工程费,再按规定的计算方法计算间接费、利润、税金,汇总确定建筑安装工程造价.工程量清单计价是招标人依据施工图纸、招标文件要求和统一的工程量计算规则以及统一的施工项目划分规定,为投标人提供工程量清单.投标人根据本企业的消耗标准、利润目标,结合工程实际情况、市场竞争情况和企业实力,并充分考虑各种风险因素,自主填报清单所列项目,包括工程直接成本、间接成本、利润和税金在内的单价和合价,并以所报的单价作为竣工结算时增减工程量的计价标准调整工程造价.2。

工程量清单计价与“定额”计价的不同之处具体表现在以下几个方面2.1 计价的作用比较.综合定额的人工、材料、机械等的费用是按社会平均水平编制的,是静止形态的价格,已不适应动态的、瞬息万变的市场环境。

它没有把工程实体消耗与措施消耗分开,没有反映工程建设的特点.如:对于一个基础土方开挖项目,构成工程实体消耗是一定的,但施工方法则是多种多样的,承包人可根据自己的技术装备、施工方法、管理水平等措施进行施工。

工程量清单计价只反映工程分部分项实体消耗标准,体现“控制量、指导价、竞争费”的原则,它把工程实体消耗与措施项目分开,对实体项目提出社会平均消耗标准。

在目前企业还不具备建立自己消耗定额条件下,工程计价表消耗量标准成为工程量清单计价方式下编制招标标底的主要依据和投标报价的重要参考。

2.2 工程量计算的比较定额计价的工程量,一律由承包方负责计算,计算规则执行的是计价定额(即消耗量定额)的规定,由发包方进行审核。

清单计价的工程量来源于两个方面:一是清单项目的工程量,由清单编制人根据《计价规范》各附录和陕西省补充项目中的工程量计算规则计算,并填写工程量清单作为招标文件的一部分发至投标人。

定额与清单的区别

定额与清单的主要区别一、工程量计算规则的区别——1、平整场地:清单量按设计图示尺寸以建筑物首层面积计算。

定额方式按建筑物每边各加2 米计算面积。

2、挖土方:清单量按设计图示尺寸以体积计算。

定额方式可以计算工作面及放坡增加部分。

3、管沟土方:清单量按设计图示以管道中心线长度计算。

定额方式按立方计算。

4、土方回填:定额方式可以计算工作面、放坡及允许超挖量增加部分工程量。

5、桩:清单量按设计图示尺寸以桩长或根数计算,安徽增加了可以按立方米计算的方式。

定额方式按桩体积计算。

6、砖墙:内墙高度,清单量按有钢筋混凝土楼板隔层者算至楼板顶,定额方式算至楼板底,除此之外基本相同。

7、砖地沟:清单量按设计图示以中心线长度计算。

定额方式按图示尺寸以体积计算。

8、雨篷、阳台板:清单量按设计图示尺寸以墙外部分体积计算,包括伸出墙外的牛腿和雨篷反挑檐的体积。

定额方式按墙外部分水平投影面积计算。

9、电缆沟、地沟:清单量按设计图示以中心线长度计算。

定额方式以体积计算。

10、预制构件(如过梁、板等)清单量按设计图示尺寸以体积计算。

定额方式可以计算构件安装损耗等。

11、木门等清单量按设计图示以数量(樘)计算。

P208 安徽省清单增加了厂库房大门、特种门可以按平方米计算的方式。

定额方式以平方米计算。

12、砌筑沥青浸渍砖:清单量按设计图示尺寸以体积计算。

定额方式以面积计算。

二、除计算规则外,清单计价与工程预算的区别还表现在——1、内容上的调整——清单项目的工程内容是按实际完成一个综合实体项目所需的全部工程内容列项,并以主体工程的名称作为清单项目的名称,而预算定额未对工程内容进行组合,他组合的仅是单一工程内容的各个工序。

(如砖基础)2、计算口径的调整——清单计算规则是按工程净量,未包含相应措施项目的工程量。

而预算定额包含。

(如挖土方)3、计量单位的调整——清单一般用基本计量单位,而预算定额多为复合单位计量单位,如100M2。

4、人材机消耗量计量的调整——清单以工程实体的净量为准,而预算定额是净消耗量加上按社会平均消耗水平规定的不可避免的损耗量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

清单工程量计算规则&定额课件及习题(特别适用04清单基础学习)|【造价合同】- 天圆地清单工程量计算规则&定额课件及习题(特别适用04清单基础学习)第一部分清单工程量计算规则及要求土方量计算(一)清单项目设置及说明1、土石方工程共包括四部分12个项目,其中土方工程6项(常用项目2项,平整场地和挖基础土方),土石方回填1项(土石方回填)。

2、一般情况下,基底钎探(钻探及回填孔)、土方运输不单独列项,应包括在主体项目中。

3、几个名词:平整场地、竖向布置挖土、山坡切土、挖基槽、挖基坑、大开挖等4、为使投标人在编制报价时更能反映工程实际状况,招标人应对项目特征进行必要和充分的描述,如土壤类别、弃土取土运距、挖土厚度、回填要求等。

5、因地质情况变化或设计变更而引起的工程量的变更。

由业主和承包商双方现场认证,依据合同调整。

6、干湿土的划分《计价规则》P34 (8)7、土石方体积折算系数表《计价规则》P388、注意:编制清单时不考虑施工方法,因此,不再分人工土方工程和机械土方工程(有特殊要求的除外)。

(二)主要清单项目工程量计算1、平整场地:指建筑物场地内厚度在±0.3m以内挖填运土及找平。

其工程量按设计图示尺寸以建筑物首层面积以m2计算。

*“首层面积”如何定义?阳台如何计算面积?*“首层面积”指建筑物首层所占面积,不一定等于底层建筑面积*“首层面积”应按建筑物外墙外边线计算。

落地阳台计算全面积;悬挑阳台不计算面积。

设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量。

地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口、通风竖井和采光井计算平整场地的面积。

2、挖基础土方:按基础垫层底面积乘挖土深度以m3计算。

包括带形基础(挖沟槽)、独立基础(挖地坑)、满堂基础(包括地下室)(大开挖)及设备基础、人工挖桩孔等的挖土。

*挖基础土方的编码应根据不同的基础类型列项,带形基础根据其不同的底宽和深度编码列项;独立和满堂基础则按不同底面积和深度分别编码列项。

*计算土方工程量时,以设计图示净量计算,放坡、操作工作面、支挡土板等,在计价时考虑。

1)挖沟槽:指挖土深度>0.3m,长>3宽,宽≤3m(即细长条的)V=B×H×L B—垫层宽度,H—挖土深度(垫层底面标高-室内外高差)L—垫层长度(L中,L内-(B/2-b/2)×T型接头个数)2)挖地坑:指坑底面积≤20m2(即小面积的)V=A×B×HA、B—垫层长度、宽度H—挖土深度(垫层底面标高-室内外高差)3)大开挖:指坑底面积>20m2(即大面积)计算同2)4)人工挖桩孔:V=3.14×R2×H*人工挖桩孔与砼灌注桩工程内容中的成孔是不是一回事,二者有没有矛盾?*以不重列为原则。

如将人工挖孔列入"砼灌注桩"项目内,则不再列"挖基础土方"。

如属两个结算单位施工,也可以分列。

3、土方回填:按体积以m3计算。

包括基础回填土和室内回填土。

并包括指定范围内的运输1)基础回填土:V=挖土体积-设计室外地坪以下埋设的基础体积2)室内回填土:V=主墙间净面积×回填厚度=(S底-L中×墙厚-L内×墙厚) ×(室内外高差-垫层、找平层、面层等厚度) *主墙厚度:承重墙或厚度在15CM以上的墙不扣除垛、附墙烟囱、垃圾道及地沟等面积4、管沟土方:按设计图示以管道中心线长度以m计算。

*适用于管沟土方的开挖、回填*地沟土方开挖、回填应包含在地沟中,一般不单独列项。

5、土方运输:按自然方以m3计算(一般不单独列项)。

若无法按自然方计算的,可按压实方量*1.15的系数.砌筑工程量计算一、清单项目设置及说明1、砌筑工程共包括六部分内容,其中砖基础1项(必须掌握),砖砌体6项(常用项目2项,实心砖墙和零星砌体),砖构筑物4项(常用项目1项,检查井),砌块砌体2项(重点项目1项,空心砖墙、砌块墙),石砌体,砖地沟(常用项目)。

2、“砖基础”项目适用于各种类型的砖基础,对基础的类型,应在清单的项目特征中进行描述。

(如墙基础、柱基础、构筑物基础、管道基础等)3、一般情况下,砖基础下的垫层、防潮层不单独列项,应包括在砖基础主体项目中,垫层的材料、强度、厚度等应在清单中进行描述。

4、零星项目:《计价规则》p51 (6)、(7)5、砌体内加固筋在钢筋砼工程中列项(010416001)计算。

6、不同类型的墙,其综合单价就不同,因此清单编制人在进行项目特征描述时,要注意将墙的类型详尽进行描述,以便投标人准确报价。

(墙体类型:内、外墙、女儿墙、围墙、弧形墙、混水墙、清水墙等)二、计算规定1、基础与墙身的划分:①砖基础与砖墙以设计室内地坪为界,室内地坪以下为基础,以上为墙身(有地下室的按地下室室内地坪为界)。

②砖围墙应以围墙内设计地坪为界,以上为墙身。

2、计算长度:外墙按外墙中心线长,内墙按内墙净长线长计算。

3、标准砖墙的计算厚度p51 (2)4、砖墙高度的计算:①外墙高度:A平屋面算至钢筋混凝土板底(净高)。

B斜屋面无沿口天棚者算至屋面板底;有屋架且室内外均有天棚者,算至屋架下弦底面另加20cm;无天棚者算至屋架下弦底加30cm,出沿宽度超过60cm时,应按实砌高度计算。

②内墙高度:A有钢筋混凝土楼板隔层者,算至楼板顶(层高)。

B位于屋架下弦者,其高度算至屋架下弦底。

C无屋架者,算至天棚底再加10cm。

③内、外山墙,墙身高度按其平均高度计算。

④围墙:高度算至压顶上表面(砼压顶下表面),围墙柱并入围墙体积内。

5、计算基础和墙体工程量时,应扣除门窗洞口、嵌入墙身的钢筋混凝土构件所占体积及大于0.3m2的洞口及其过梁所占体积。

三、主要清单项目工程量计算1、砖基础按设计图示尺寸按体积以m3计算。

“砖基础”适用于各种类型的砖基础,如墙基础、柱基础、烟囱基础、水塔基础、管道基础等。

对基础类型,应在工程量清单的项目特征中进行描述。

1)条形砖基础(墙下)V=b×(h+H)×Lb---基础墙厚度(mm)h---基础深度(垫层上表面至0.00)L---基础长度(外墙中心线,内墙净长线)H---基础大放脚折加高度(P92.P93)砖基础T型接头重复计算部分及防潮层不扣除。

2)独立柱基础(砖柱下)V=柱基断面积×柱基高+柱基大放脚体积基础高度--柱基扩大顶面至0.00柱基大放脚体积--分台阶分层计算,面积×厚度2、砖柱适用于各种类型柱,如矩形、异形柱、圆柱。

按设计图示尺寸按体积以m3计算,扣除砼梁垫、梁头、板头所占体积。

V=柱断面积×柱高3、垫层按设计图示尺寸按体积以m3计算。

(1)条形(带形)基础垫层V=断面积×长度=B×H×LL--垫层长度(L中,L内-(B/2-b/2)*接头个数)(2)独立基础(满堂基础)垫层V=底面积×厚度=A×B×H(3)地面下垫层V=室内净面积×厚度= (S底-L中×墙厚-L内×墙厚)×H注:编制清单时,垫层一般不单独列项4、砖墙:按设计图示尺寸按体积以m3计算。

V=(L×H-洞口面积)×b-砼构件体积L---墙长度(外墙中心线,内墙净长线)H---墙高度(净高,层高)b---墙厚度(见《计价规则》P51 表)5、围墙:按设计图示尺寸按体积以m3计算。

V=L ×H× bL---围墙长度(中心线长)6、其它砖墙:①附墙的烟筒、通风道、垃圾道等以其体积计算后并入墙身中计算。

②附墙(包括基础)砖垛按实体积并入依附墙(基础)项目③女儿墙分别不同墙厚按外墙以m3计算,高度自屋面板上表明算至图示高度。

④框架结构间砌墙,分别内、外墙及不同厚度以框架间的净空面积乘厚度以m3计算。

⑤底层阳台的围护砖墙按外墙计算。

7、零星项目:按设计图示尺寸按体积(面积、长度、个)以m3(m2、m、个)计算。

*零星项目的含义见《计价规则》P51 (4)(6)(7)*对零星项目的名称、部位,应在工程量清单的项目特征中进行描述。

8、砖地沟、明沟:砖砌地沟、明沟按设计图示尺寸按中心线长度以m计算*在地沟的项目特征中,应描述的内容(如是否含挖运填土方、是否含地沟盖板、地沟过梁)。

*地沟土方若在管沟土方中编码列项,地沟项目中就不能在包括挖土方内容。

*地沟盖板、过梁可以按预制砼沟盖板(010412008)、过梁(010410008)单独列项编码。

其撒贝贝2007-11-05 21:08不好意思啊我不会用附件那样发只有这样发了大家觉得有用的话就辛苦一点复制吧钢筋砼工程量计算一、清单项目设置及说明钢筋砼工程共包括十七部分内容,其中现浇砼构件8节内容(必须掌握),预制砼构件6节内容(常用项目2项,过梁和空心板),砼构筑物4项,钢筋工程8项(重点项目4项,001~004),螺栓、铁件(常用项目1项,预埋铁件)。

二、有关概念和计算规定1、几个名词:1)现浇板有梁板:现浇板下有现浇梁,其梁和板(包括主、次梁与板)按梁板体积之和计算。

无梁板:现浇板下无现浇梁但有柱,板与柱分别计算列项(柱帽计入板内)平板:指板直接搁在墙上(或圈梁上)板按体积计算。

注意:有梁板中不包括圈梁和框架梁2)现浇梁基础梁:指梁的两端搁在柱基上(梁下是否放在土上,有没有底模板不管)圈梁:沿砖墙设置的梁,施工时无底模板,地圈梁执行圈梁定额。

梁及框架梁(单梁、挑梁、连梁等):施工时有底模板和支撑。

2、计算规定1)梁长的确定梁与柱相交,梁长算至柱的内侧边。

主梁与次梁相交,次梁算至主梁的侧边。

梁与墙相交,梁长算至墙的内侧边(墙指混凝土墙)圈梁长度:外墙按中心线长度,内墙按净长线长度。

2)柱高的确定从基础扩大顶面算起。

柱与梁(有梁板)相交,柱高算至梁顶面。

柱与无梁板相交,柱高算至柱帽下表面。

框架柱算至柱顶高度。

构造柱按全高计算,嵌接墙体部分并入柱身体积。

3)计算砼时不扣除构件内钢筋、预埋铁件所占体积4)砼墙、板及散水、坡道中单孔面积在0.3平方米以下的孔洞,在计算混凝土工程量时不预扣除。

5)预制砼板及其它预制构件中,不扣除300×300以内的孔洞所占的体积。

三、主要清单项目工程量计算1、现浇砼基础:包括带形基础、独立基础、满堂基础、设备基础、桩承台等。

其工程量按设计图示尺寸以体积以m3计算。

1)带形基础(有梁式和无梁式)砼带形基础T形接头部分不能重复计算,因此无梁式:V=基础断面积×基础长度+T形接头部分的体积有梁式:V=基础断面积×基础长度+T形接头部分的体积基础长度L—外墙下:L中内墙下:基础底面净长线T形接头部分体积的计算:VD=V1+(V2+V3)V1-搭接部分上部矩形梁的体积:V1=b×h3×LDV2-搭接部分中部楔形体的体积:V2=b×h2×LD/2V3-搭接部分两侧三棱锥的体积:V3=(B-b)/2×h2×LD/3×2VD=b×h3×LD+(2b+B)/6×h2×LD对于无梁式带形基础,h3=0,即VD= (2b+B)/6×h2×LD如果T形接头是阶梯形的,则每个搭接部分均为矩形,接头部分的体积是把每个台阶矩形直接叠加起来即可。
