空压机大修方案及安全技术措施(定稿)
空压机系统大修方案

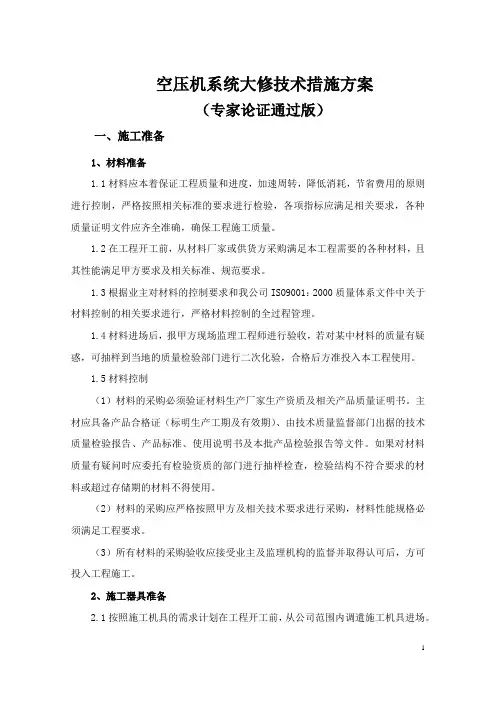

空压机系统大修技术措施方案(专家论证通过版)一、施工准备1、材料准备1.1材料应本着保证工程质量和进度,加速周转,降低消耗,节省费用的原则进行控制,严格按照相关标准的要求进行检验,各项指标应满足相关要求,各种质量证明文件应齐全准确,确保工程施工质量。
1.2在工程开工前,从材料厂家或供货方采购满足本工程需要的各种材料,且其性能满足甲方要求及相关标准、规范要求。
1.3根据业主对材料的控制要求和我公司ISO9001:2000质量体系文件中关于材料控制的相关要求进行,严格材料控制的全过程管理。
1.4材料进场后,报甲方现场监理工程师进行验收,若对某中材料的质量有疑惑,可抽样到当地的质量检验部门进行二次化验,合格后方准投入本工程使用。
1.5材料控制(1)材料的采购必须验证材料生产厂家生产资质及相关产品质量证明书。
主材应具备产品合格证(标明生产工期及有效期)、由技术质量监督部门出据的技术质量检验报告、产品标准、使用说明书及本批产品检验报告等文件。
如果对材料质量有疑问时应委托有检验资质的部门进行抽样检查,检验结构不符合要求的材料或超过存储期的材料不得使用。
(2)材料的采购应严格按照甲方及相关技术要求进行采购,材料性能规格必须满足工程要求。
(3)所有材料的采购验收应接受业主及监理机构的监督并取得认可后,方可投入工程施工。
2、施工器具准备2.1按照施工机具的需求计划在工程开工前,从公司范围内调遣施工机具进场。
所有进场机具在进场前,要进行彻底的检查、调试,确保其工作性能和安全性能。
2.2所有的施工机械、检测仪器,使用前必须进行有关的性能测试、检验,并设置采购、领用、回收台帐。
2.3拟投入本工程的施工器具的名称、数量及规格型号详见附表拟投入本工程的机械工具一览表3、技术准备3.1进行图纸资料的自审、专业审工作,及时取得发包方的书面确认资料,作为今后施工依据。
3.2听取设计技术交底,做好施工技术交底。
3.3结合本工程特点,本单位技术素质,组织施工人员技术培训工作,要理论与实践结合,进行考核发证使参加培训人员持证上岗。
空气压缩机检修安全技术措施(新版)

( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
空气压缩机检修安全技术措施
(新版)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
空气压缩机检修安全技术措施(新版)
1、压风机及其附属设备如风包、滤风器(包括换阀)等检修必须将相应的控制开关、配电室馈电开关停电,拉开电源刀闸,专人停送电,挂“停电标志牌”。
2、拆、卸或安装大件时,必须认真检查倒链、绳扣情况,保证合格后方可使用。
起运大件应有专人指挥,起吊重物前方和正下方严禁站人,防止坠物伤人。
3、清除风包,必须将相应的出风闸门关闭,打开风包下方排污闸门彻底放风。
4、清除滤风器时,施工人员必须佩带合格的安全带,到达工作地点悬挂在可靠的地方。
5、使用梯子时竖立的角度不得大于60°或小于35°,梯子上端放在可靠的地方,下端放在稳固的实地上,梯子应专人在下方扶
住,防止梯子滑倒,开脚梯之间应用绳索绑牢,防止两脚滑开。
6、高空作业使用的工具、备件等应放在工具袋内,防止掉入滤风器内。
上下传递物件应系在绳子上,在作业下方严禁有人,防止坠物伤人。
云博创意设计
MzYunBo Creative Design Co., Ltd.。
空压机维修方案范文

空压机维修方案范文一、维修前准备在进行空压机维修之前,需要做好以下准备工作:1.检查维修工具和设备的完好性并进行备份。
2.对维修区域进行清洁和整理,确保工作环境安全和整洁。
3.查阅空压机的相关资料和维修手册,了解空压机的构造和工作原理。
二、故障诊断1.进行外观检查,检查空压机是否出现明显的物理损坏或磨损。
2.检查电源线和电源开关是否正常工作。
3.检查空压机的压力表和温度计,确保读数正常。
4.根据空压机的工作情况和异常情况,进行初步故障判断。
三、维修方案1.确定问题的根源并制定维修计划。
根据故障的具体情况,选择相应的维修方案。
2.对于常见的故障,可以采取以下维修方法:-清洁和更换空压机的过滤器。
-清洗和更换空压机的冷却器。
-检查和更换空压机的密封件。
-检查和更换空压机的压力开关。
-检查和更换空压机的电机和风扇。
-对空压机进行润滑和调整。
3.对于复杂的故障,需要更详细的维修方案:-确定问题的具体部位,并拆卸相应的零部件。
-使用适当的工具和设备进行检修或更换故障部件。
-在拆卸和更换过程中,注意保护其他部位的不受损坏。
-在拆卸之后,对故障部件进行清洁和检查,确保没有其他潜在问题。
-安装新的零部件,并使用正确的工具进行连接和固定。
-组装完成后,进行试运行和调试,确保故障已经解决。
四、维修记录和总结在维修过程中,需要进行详细的维修记录,包括故障发生的时间、维修过程中的问题和解决方案、维修所耗费的时间和材料等。
同时,需要对维修过程进行总结和反思,以改进维修方法并预防未来的故障发生。
五、安全措施在进行空压机维修时1.使用正确的工具和设备,并按照使用说明书进行正确操作。
2.在维修前,切断空压机的电源并确保机器已经停止运行。
3.在维修过程中,佩戴个人防护装备,如手套、护目镜等。
4.尽量避免独自作业,确保有其他人可以提供援助。
5.遵守工作场所的规章制度,确保工作环境安全和整洁。
以上是对空压机维修方案的详细介绍。
根据具体的故障和维修需求,可以酌情选择适当的维修方法和方案。
空压机日常检修安全技术措施

空压机日常检修安全技术措施
1.确认设备停机:在进行任何检修工作之前,要确保空压机已经停机并断开电源。
检查控制面板,确定压力表和电源指示灯都显示为零。
2.正确穿戴个人防护装备:检修人员应佩戴适合的个人防护装备,包括护目镜、耳塞、防护手套、工作鞋等。
这些防护装备可以保护检修人员在工作过程中不受伤害。
3.清理工作场所:在进行检修之前,要确保工作场所清洁整齐,没有杂物。
清理工作场所可以减少意外事故的发生。
4.通风系统:空压机工作时会产生热量和废气,需要确保工作场所有良好的通风系统,避免有害气体积聚。
5.压力释放:在进行空压机检修之前,必须释放系统中的压力。
要按照正确的程序进行压力释放,避免突然释放压力导致人员受伤。
6.使用正确的工具:在检修过程中使用正确的工具非常重要。
使用适合的工具可以减少意外事故的发生,也可以确保工作得到正确完成。
7.安全电气:空压机的电气部分是一个潜在的危险源,检修人员必须保证正确的电气操作。
任何电气操作都需要在断电的情况下进行。
8.遵守操作规程:在进行检修之前,要熟悉设备的操作规程并严格遵守。
检修人员应该知道每个部件的功能和操作步骤,以确保安全和正确的操作。
9.定期维护和过程记录:在检修过程中要进行定期维护和记录。
维护可以延长设备的寿命,记录可以追踪设备的使用情况,及时发现问题并进行纠正。
10.培训和意识培养:对于空压机检修人员,必须接受相关培训,掌握正确的操作方法和安全知识。
还要不断加强安全意识,定期进行安全培训,提高安全意识和应对能力。
空压机大修方案

以我给的标题写文档,最低1503字,要求以Markdown 文本格式输出,不要带图片,标题为:空压机大修方案# 空压机大修方案## 1. 简介空压机是工业生产过程中常用的设备,用于压缩空气供给生产流程中的各种设备和工具。
随着使用时间的增长,空压机可能会出现各种故障或经过一段时间的使用需要进行大修。
本文档旨在提供一种空压机大修方案,确保空压机的正常运行和延长其使用寿命。
## 2. 大修前检查和准备工作在进行空压机大修前,有一些重要的检查和准备工作需要完成,以确保大修过程的顺利进行:- 检查空压机的日常运行情况:观察空压机是否存在漏气、异常噪音等问题,记录下来以便后续对比。
- 查看空压机的维修历史:查阅之前的维修记录,了解该空压机的问题和已执行的维修方案。
- 收集相关资料:检查空压机的维修手册、技术规范和零件清单,确保拥有必要的资料和工具。
- 准备工作区域:清理工作区域,确保工作区整洁、安全,并配备必要的工具和设备。
## 3. 大修过程### 3.1 拆卸和清洗在大修过程中,首先需要进行空压机的拆卸和清洗工作:- 拆卸空压机的外部零件:依照拆卸顺序,逐一拆下空压机的外部零件,包括滤清器、压缩机和冷却器等。
- 清洗零件和组件:使用合适的清洗剂和工具,对拆下的零件和组件进行彻底清洗,去除积聚的污垢和油脂。
### 3.2 检查和更换关键部件经过清洗后,需要对空压机的关键部件进行仔细检查,并根据需要进行更换:- 检查排气阀:检查排气阀是否正常运作,如发现磨损或其它问题,需要更换。
- 检查压缩机:对压缩机的气缸和活塞进行检查,检查是否存在磨损、损坏或其他故障,如有需要,更换零件。
- 检查冷却系统:对冷却系统的各个部分进行检查,包括冷却器、冷却风扇和冷却液等,确保正常运行。
### 3.3 组装和调试在完成检查和更换关键部件后,需要对空压机进行组装和调试:- 组装空压机的零件:按照拆卸时的顺序,逆向组装空压机的零件和组件,确保每个部分正确安装。
空压机检修安排及安全措施(正式)

编订:__________________单位:__________________时间:__________________空压机检修安排及安全措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-6958-67 空压机检修安排及安全措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、年检根据《煤矿安全规程》第437条规定:空气压缩机必须有压力表和安全阀。
安全阀和压力调节器必须动作可靠,安全阀动作压力不得超过额定压力的 1.1倍。
二、月检根据《煤矿安全规程》第439条规定:风包上必须装有动作可靠的安全阀和放水阀,并有检查孔。
必须定期清除风包内的油垢。
新安装或检修后的风包,应用1.5倍空气压缩机工作压力做水压试验。
在风包出口管路上必须加装释压阀,释压阀的口径不得小于出风管的直径,释放压力为空气压缩机最高工作压力的1.25~1.4倍。
必须由总工及通风矿长组织有关人员对空气压缩机的压力表、安全阀、压力调节器、风包、检查孔、风包出口管路、释压阀等进行全面检修一次,发现问题,及时处理。
检修后对其作出详细的检修记录,并坚持执行“谁检查、谁签字、谁负责”。
三、日检1、每日把风包内的油(水)不定期排放。
2、每日试验安全阀和断水保护(或断水信号)三次,并作好记录。
3、每周试油压和超温保护装置及压力调节器一次,并作好记录。
空压机日常检修安全技术措施

空压机日常检修安全技术措施一、施工概况为保证空压机设备做到持续、平安运转,针对空压机的特点而制定以预防为主的检查、维护和修理措施,准时发觉和消退事故隐患,预防事故发生,特制定以下平安措施。
二、劳动组织施工地点:空压机房施工人员:机电一队空压机维护工三、检修项目1、检查检修电机、凹凸压开关柜2、检修电气线路,各处紧固连接3、平安阀、释压阀是否敏捷4、更换、清理空压机冷却器、滤芯等配件5、更换凉水塔电机、扇叶、布水器等配件6、空压机加油7、加固凉水塔基础等关于附属设施的检修项目8、检修行车四、施工平安技术措施(一)烧焊平安技术措施1、在烧焊作业前,认真检查气带、气枪、打火机是否完好,不完好严禁烧焊作业。
2、各种气带连接时,胶管接头、减压气,严禁泄露或沾染油脂。
3、气割工必需戴防护眼镜,手套等防护工具。
4、特别工种作业人员必需持证上岗。
5、施工前,支配专人清除作业现场易燃易爆物品。
6、氧气、乙炔瓶要有防歪倒措施,防止漏气等特别现象发生,气瓶之间的距离不小于5米,气瓶离明火不小于10米。
7、现场有畅通洒水管路,且有专人负责洒水,现场必需有2台合格的干粉灭火器。
8、电焊机接线由电工操作,电焊机性能完好,地线在焊件上要接实,焊接结束后,准时停掉焊机电源。
9、施工中要留意气带、皮带的爱护,以免损伤。
10、装卸氧气、乙炔瓶仪表时,肯定由电焊工操作。
11、要做到文明施工。
施工结束后,将施工现场打扫洁净,并留有专人在施工地点观看1小时,确保无隐患后方可离开。
(二)使用行车起吊平安技术措施1、作业时的预备工作:1)必需按标准穿戴好劳保用品。
2)检查机械、电气、平安装置应确保良好。
3)凡有下列状况之一者,禁止使用。
A、钢丝绳达到报废标准。
B、制动器的制动力矩刹不住额定载荷。
C、限位开关失灵。
4)对行车进行定期检查,有下列状况之一,禁止使用:A、车轮裂纹、掉片、严峻啃轨或“三条腿”。
B、吊钩、滑轮、卷筒达到报废标准。
C、主要受力件有裂纹、开焊。
空压机检修安全技术措施

空压机检修是维护和修复空压机设备的重要工作,然而,由于空压机运行时涉及高压和高速机械运转,所以在进行检修工作时需要严格遵守和执行一系列安全技术措施。
本文将介绍一些空压机检修的安全技术措施,以确保操作人员和设备的安全。
首先,进行空压机检修工作前,操作人员应该穿戴好必要的个人防护装备。
包括头盔、安全鞋、防护手套等。
这些装备可以最大程度地减少人身伤害的风险。
其次,在进行检修工作之前,操作人员必须彻底了解空压机的结构和工作原理。
只有完全理解机器的工作原理,才能更好地进行安全的操作。
在进行检修工作时,操作人员要确保空压机处于关闭状态。
在检修开始之前,要先切断电源,并确保压力释放完全。
这样可以有效地避免意外启动或其他危险的情况发生。
在检修过程中,操作人员必须小心谨慎地操作。
不要戴手套或长袖,以免被轧入或绞入旋转部件中。
同时,要避免使用松散的衣物和长发等可能被抓进机械零件的物品。
另外,在检修期间,操作人员应该经常检查和清理工作区域。
确保周围没有其他杂物和障碍物,以避免发生意外碰撞或绊倒的情况。
此外,检修过程中需要使用各种工具和设备,操作人员应该确保工具的质量和完好程度,并且正确使用。
如果工具出现损坏或故障,应立即停止使用,并及时更换或修理。
在进行空压机检修时,操作人员必须进行相关的锁定和标记。
这是为了避免不慎启动机器,造成人身伤害。
所有的控制开关和电源都应该锁定,并用明显的标志标识出来。
另外,操作人员必须定期进行安全检查和维护。
这包括定期检查和更换磨损的零件,以及保持设备干净和整洁。
只有保持设备的良好状态,才能确保检修工作的安全性和有效性。
最后,操作人员必须严格按照相关的安全规程和操作规范进行工作。
这包括注意安全警示标识,遵循公司和行业的安全规定,以及参加相关的安全培训和教育。
总之,空压机检修是一项需要高度重视安全的工作。
只有严格遵守和执行安全技术措施,才能确保操作人员和设备的安全。
通过穿戴个人防护装备、了解机器原理、关闭电源并释放压力、小心谨慎操作、清理工作区域、使用质量可靠的工具和设备、进行锁定和标记、定期检查和维护、遵守安全规程等一系列措施,可以有效地减少事故的发生,保障工作安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
空压机大修安全技术措施审批表
叙永煤矿
空压机大修方案及安全技术措施按照2017年度机电设备大修计划,加之我矿空压机机头存在异响,必须及时进行大修,特编制以下大修方案及安全技术措施。
一、大修方案
1.本次空压机大修主要委托厂家负责检修,机运队协助完成。
2.检修负责人:胡长江
3.机运队负责人:张华
4.大修内容
检查接触器触点、控制面板及二次线路接线端子接头紧固、冷却风机、主电机打黄油、更换冷却液、紧固接头、更换空气滤芯、油滤芯,检修主机头。
5.维修完毕后,由厂家负责人向矿申请验收。
经验收合格后,同意交付使用。
二、安全技术措施
1.由机运队负责撤除井下空压机并运出地面。
2.由机运队负责整机撤除空压机机头并移交厂家维修负责人。
3.由厂家现场检查空压机其他电气部分、机械部分及附属设施,向矿提供需更换的材料明细,经矿审核同意后进行维修。
4.机头维修返厂进行,由厂家负责。
5.空压机组装在矿进行,由厂家负责,机运队派电工、钳工协助进行。
6.矿负责提供660V电源,用于空压机试车用。
7.厂家维修标准按行业有关标准进行维修。
8.维修期间,现场安全由胡长江、张华负责。
9.电工、钳工操作严格执行操作规程,杜绝违章作业。
10.试车前,由机运队赵禄江负责按规定调整开关整定值,防止意外越级跳电。
11.维修期间,严禁带电作业。
电工严格执行断电挂牌、验电、放电操作程序。
12.维修期间严禁对设备重要部位、附属设施、设备、仪表等生拉硬拽,防止损坏。
13.更换冷却液必须按照先加热、放液、清洗、放液,最后加冷却液的程序进行,严禁直接加新油。
14.加油后,必须观察油位,油位高度符合说使用明书要求。
15.重新加冷却液后必须更换空气滤芯器和油滤芯器,严禁使用旧的空气滤芯器和油滤芯器。
16.空压机安全阀必须经有资质的单位校检,合格后方可使用。
17.试车必须连续进行,满足72h无异常后方可认为检修合格。
空压机大修记录
