联李东路市政工程竣工验收施工总结
一、工程概况
龙岗布吉街道办李朗片区,位于广深铁路西侧,水官高速以北,起端与现状布澜路已施工预留路口连接,向东偏北延伸与规划的下李路相交,后继续向东与规划李朗路在一小山丘山腰处十字相交,之后向正东方向延伸上跨铁运路及京九铁路后与丹平路相接。
本次道路范围为布澜路~铁运路段,全长940m。
道路建成后将成为李朗片区东西向一条重要的城市主干道,远期将与与甘李二路、横东岭路一起构成习贯穿布吉甘李、李朗、平湖白泥坑片区的一条重要的交通性主干道。
联李东路在2007年6月完成了施工图(已经过评审),在此之后,由于周边工地施工,道路沿线倾倒大量土石方。
周围的场地标高也抬高了8米左右,根据龙岗建筑工务局的要求,结合2008新测1:500地形图,进行了方案及施工图的设计,并最终成果提交给龙岗建筑工务局。
随后,该项目移交至深圳市交通输运委员会,由于施工图完成时间跨度较长,拟建道路红线内地形再次发生重大变化,且下李朗片区的整个路网结构及竖向发生了变化。
本次施工图修改设计是依据2012.8月实测1:500地形图及其它相关的规划进行调整。
二、工程质量评定的主要依据
1、《深圳市龙岗区联李东路市政工程》施工图文本(2008.03版)
2、关于联李东路(布澜路——水背路段)调整方案设计的复函(深圳市规划局龙岗分局深规龙涵(2008)722号)
3、深圳市龙岗中部物流组团分区规划
4、1:500电子版带状地形图(2012.08版、2007.10版)及工程地质勘察报告(2007.05版)。
5、《下李朗版区竖向规划》(新城市规划设计院)
6、《城市道路工程设计规范》(CJJ37—2012)。
7、《公路沥青路面设计规范》(JTG D50—2006)。
8、《公路沥青路面施工技术规范》(JTG F40—2004)。
9、《公路路基设计规范》(JTG D30—2004)
三、参建单位
建设单位:深圳市交通公用设施建设中心
设计单位:中国市政工程中南设计研究总院有限公司
勘察单位:深圳地质建设工程公司
监理单位:深圳市东部建设监理有限责任公司
施工单位:沈阳市政集团有限公司
四、工程划分
项目部根据整个工程的组成,根据相关规范的要求,将整个工程划分12个分部工程、再具体划分分项工程。
五、主要变更情况
六、主要工程施工工艺
给排水管道工程:
给排水管道工程包含:雨水、污水、给水、雨水采用Ⅱ级承插式钢筋混凝土排水管,采用滑动胶圈接口。
污水管采用HDPE双壁波纹管,采用"0"型橡胶圈密封连接。
给水管球墨铸铁管,承插连接,橡胶圈接口,给水管道工作压力为0.36Mpa。
1、管道沟槽施工方式主要为管道沟槽土方开挖采用放坡开挖施工(边坡不稳定或开挖深度较深采用挂网喷砼)。
2、管道施工
本工程给排水管道均采用直埋方式敷设。
施工顺序:测量放线→沟槽开挖→残土外运→验槽→砂垫层基础→管道外观检查→下管→管道连接→闭水试验(或水压试验)→回填→竣工验收。
3、本工程井室为检查井,采用砖砌结构,
施工工艺分别为:
验槽线→挖槽→基槽验收→浇筑混凝土底板→砌筑井室→安装盖板→砌筑井筒→回填。
电力、电信工程:
电力电信分部工程包含:电力、电信工程。
电力工程主要为砖砌电缆沟,过路管线采用玻璃钢管砼包封。
电信工程主要为地下通信管道敷设,管材采用Φ110PVC波纹管和Φ63PVC 波纹管。
1、电缆沟及通信沟槽施工
电缆沟沟槽、通信沟槽土方开挖均采用放坡开挖施工。
2、电缆沟、通信管道施工
本工程电缆沟采用混凝土基础砖砌结构、电力过路管、通信管道均采用直埋方式敷设。
电缆沟施工顺序:测量放线→沟槽开挖→残土外运→验槽→混凝土基础→砖块砌筑→抹面→压顶→回填→盖板→竣工验收。
电力过路管施工顺序:测量放线→沟槽开挖→残土外运→验槽→基础→下管→管道连接→支模→包封→回填→竣工验收。
通信管道施工顺序:测量放线→沟槽开挖→残土外运→验槽→混凝土基础→管道外观检查→下管→管道连接→排架→支模→包封→回填→竣工验收。
3、电力、电信井室施工
挖槽→基槽验收→支模→浇筑垫层混凝土→砌筑井室→安装盖板→砌筑井筒→回填。
路基工程:
路基工程包含:挖方路基、填方路基。
施工顺序
施工准备→测量放线→地表清除→填前碾压→运土至现场→推土机初平→平地机刮平→碾压密实→试验检测→上料。
基层工程:
基层工程包含三种底基层采用20cm 4%水泥稳定级配碎石、基层根据设计道路不同采用15cm 5%水泥稳定级配碎石层。
1、施工顺序
施工准备→路基交验→清理下承层→施工放样→安装行走线→设计配合比配料→拌和站拌合→自卸汽车运输→摊铺机铺筑整形→压路机碾压→数据检测→七天覆盖洒水养生→质量检测验收
附属构筑物工程:
属构筑物分部工程包含:平缘石、路侧石、路缘石,路缘石、路侧石用于机动车道两边安砌,平缘石、路侧石用于人行道两边安砌、雨水口。
路缘石施工:施工准备→测量放线→开挖路槽、夯实→安装模板→浇筑C15砼基座→拆除模板→铺水泥砂浆卧底→安装路缘石。
雨水支管:测量放线→沟槽开挖→残土外运→验槽→砂垫层基础→管道外观检查→下管→管道连接→闭水试验→回填→竣工验收
雨水口施工:挖槽→基槽验收→浇筑混凝土底板→砌筑井室→安装雨水箅子
照明工程:
照明分部工程包含:路灯基础、电缆线、路灯、箱变。
1、施工工序
测量放线→挖槽→浇筑混凝土基础→预埋电缆管→回填土→浇筑箱变基础→浇筑路灯基础→穿线→安装路灯→安装箱变
2、井室:
挖槽→支模→浇筑垫层混凝土→砌筑井室→抹面→安装盖板。
人行道工程:
人行道分部工程包含:人行道、盲人道,所有铺装用砖均采用彩色花岗岩步道砖,主色调麻灰色。
人行道铺设自下而上分别为5%水泥稳定级配碎石基层、18cm 碎石垫层、2cm M10水泥砂浆卧底、彩色透水砖。
施工顺序
施工准备→测量放线→地表清除→平整路槽、夯实→碎石垫层→铺水泥稳定碎石基层→
铺水泥砂浆找平层→挂线铺装人行道面砖→灌缝处理→清洗表面→验收。
七、质量控制
1、施工质量控制
⑴施工前建立以项目经理为首,由与工程质量管理直接相关的各职能部门负责人组成的质量管理组织机构,将质量管理落实到施工班组。
⑵在每道工序施工前,项目部对施工班组进行了详细的施工图纸和施工技术要点进行书面交底,并建立质量、安全责任制。
⑶在工程施工方面,严格对照标准,执行各项规范、规程,按设计图纸和业主的要求施工。
在施工过程中,由项目部专职质检员跟踪监督作业,严格按照三检制度执行验收。
各分项工程施工完成后,项目部组织人员进行自检,在自检合格之后,在邀请建设单位代表、监理单位检查验收,合格后才能进行下道工序施工,特别是隐蔽工程在隐蔽前严格按规程办事,经建设单位、监理单位到现场检查,经验收签证后才能隐蔽。
2、原材料及施工过程中试验检测质量控制
工程所用的主要原材料等产品进入施工现场时必须进行进场验收并妥善保管。
进场验收时应检查每批产品的订购合同、质量合格证书、性能检验报告、使用说明书等,并按国家有关标准规定进行复验,检验合格后方可使用。
建立工地试验室,负责施工过程中砼的试件的制作、养护、送样检验、委托第三方有资质的试验单位试验检测及资料的整理、填报。
所有试验、检验均由业主及监理审评同意的具有资质的第三方试验单位进行。
整个施工过程中严格按设计和相关规范做试验检测,合格后方可进行下道工序施工。
整个工程原材料送检及过程试验未发现不合格情况。
具体原材料送检及过程检测情况见下表:
配合比设计
监督抽检台帐
原材料试验
压实度汇总表
八、分部分项汇总
分部分项划分明细表
十、工程结论
本工程共划分一个单位工程,1个子单位工程,12个分部工程。
整个工程在施工过程中严格按设计图纸及相关规范施工,已按设计和合同约定完成所有项目,施工过程中主要材料、构配件和设备的进场试验报告齐全,技术档案和施工管理资料齐全,工程观感质量合格;工程实体竣工质量检测和功能性试验资料符合设计和规范要求。
工程从检验批到分项工程到分部工程到子单位工程均通过各项质量检验程序验收,工程质量符合设计和规范要求,质量评定情况均为合格。
本工程综合自评定:合格。
沈阳市政集团有限公司二○一五年十月二十六日。
2024市政工程工作总结(2篇)
2024市政工程工作总结____年市政工程工作总结一、回顾2024年市政工程工作在回顾____年市政工程工作之前,首先需要对2024年市政工程工作进行总结。
在2024年,我们以改善市民生活质量为目标,积极推进了一系列市政工程项目。
1. 市政工程项目进展情况在过去的一年中,我们成功完成了许多市政工程项目。
其中包括道路修复和扩建、桥梁和隧道建设、给排水工程的提升、绿化工程以及城市设施的更新和改造等。
这些项目的顺利完成极大地改善了市民的出行条件,为城市的发展奠定了坚实的基础。
2. 市政工程项目管理2024年,我们注重市政工程项目的规范管理。
通过合理的项目配置和监管,我们确保了项目能够按时按质量要求完成。
另外,我们加强了与承包商和供应商的合作,提高了沟通和协作效率。
3. 市政工程项目品质和安全我们注重市政工程项目的品质和安全。
我们要求所有的工程都要符合建设标准,并进行严格的质量检查和监督。
另外,我们强调施工过程中的安全管理,确保工人和市民的安全。
二、____年市政工程工作计划在____年,我们将继续以改善市民生活质量为目标,继续推进一系列市政工程项目。
1. 道路交通项目在____年,我们将继续推进道路交通项目。
这包括道路修复和扩建、交通信号灯改造、出租车站和公交车站的改善等。
我们将继续完善城市的交通网络,提高市民的出行便利性。
2. 给排水工程项目为了改善城市的排水系统,我们将继续推进给排水工程项目,并进行管线的修复和更新。
这将有助于减少城市内的积水情况,提高城市的防洪能力。
3. 绿化工程项目为了提升城市的生态环境,我们将继续推进绿化工程项目。
这包括花坛和绿化带的建设,城市公园的改善等。
通过增加绿色植物的数量和保护城市的生态环境,我们将打造宜居的城市环境。
4. 城市设施改造项目____年,我们将继续进行城市设施的更新和改造。
这包括公共厕所的改建、公共设施的维护和更新等。
我们将致力于提高城市的公共服务水平,为市民提供更好的生活环境。
2024年市政工程年终总结范文(3篇)

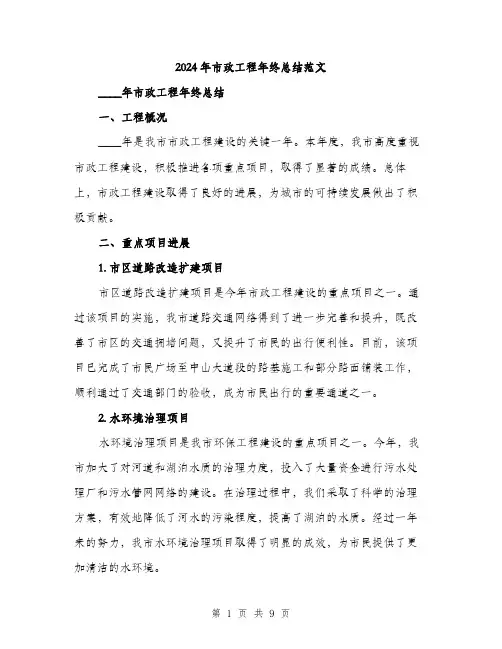

2024年市政工程年终总结范文____年市政工程年终总结一、工程概况____年是我市市政工程建设的关键一年。
本年度,我市高度重视市政工程建设,积极推进各项重点项目,取得了显著的成绩。
总体上,市政工程建设取得了良好的进展,为城市的可持续发展做出了积极贡献。
二、重点项目进展1. 市区道路改造扩建项目市区道路改造扩建项目是今年市政工程建设的重点项目之一。
通过该项目的实施,我市道路交通网络得到了进一步完善和提升,既改善了市区的交通拥堵问题,又提升了市民的出行便利性。
目前,该项目已完成了市民广场至中山大道段的路基施工和部分路面铺装工作,顺利通过了交通部门的验收,成为市民出行的重要通道之一。
2. 水环境治理项目水环境治理项目是我市环保工程建设的重点项目之一。
今年,我市加大了对河道和湖泊水质的治理力度,投入了大量资金进行污水处理厂和污水管网网络的建设。
在治理过程中,我们采取了科学的治理方案,有效地降低了河水的污染程度,提高了湖泊的水质。
经过一年来的努力,我市水环境治理项目取得了明显的成效,为市民提供了更加清洁的水环境。
3. 城市绿化提升项目城市绿化提升项目是我市城市美化工程建设的重点项目之一。
今年,我们通过增加绿地面积、改善绿化质量、提高绿化密度等方式,全面提升了城市的绿化水平。
在工程实施中,我们注重生态环保和景观效果的统一,使城市的绿化成果既能为市民提供舒适的休闲环境,又能保护生态环境和生物多样性。
目前,城市绿化提升项目的工程进展顺利,预计将在年底前完成。
三、工程成效1. 改善市民出行环境今年的市政工程建设主要以交通和环境治理为重点,其中市区道路改造扩建项目的实施极大地改善了市民的出行环境。
市民广场至中山大道段的改建工程使道路通行能力大幅提升,有效缓解了交通拥堵问题。
同时,水环境治理项目的实施进一步提高了城市水环境的质量,为市民提供了更加清洁的水资源。
2. 增强城市形象今年的城市绿化提升项目使城市的绿化水平得到了明显提升,不仅美化了城市环境,还为市民提供了更多的休闲娱乐场所。
总结市政道路施工中的成功经验和教训
总结市政道路施工中的成功经验和教训市政道路施工是城市基础建设的重要组成部分,对于城市的发展和进步起着至关重要的作用。
随着城市化水平的不断提高,市政道路施工也面临着更高的需求和更严格的要求。
因此,总结市政道路施工中的成功经验和教训显得尤为重要。
一、成功经验1.前期规划充分市政道路施工前期规划至关重要,它关系到施工后的整体效果。
因此,在施工前需要充分了解道路施工的需求和细节,包括道路的道路等级、车流量、周边市政设施状况等。
规划需要从人性化、美观化、绿化、节能等方面出发,既满足市民需求又落实环保理念,确保城市交通发展的可持续性。
2.统筹协调加强市政道路施工是一个复杂的系统工程,需要多个部门的协调配合。
这要求各部门要加强沟通,做好统筹协调工作,确保各项工作顺畅进行。
此外,还需要加强对施工现场的监控,对施工过程中出现的问题及时处理。
3.科技创新引领近年来,随着科技创新的不断深入,市政道路施工也开始向着高效、智能化、绿色环保的方向发展。
在施工中,灵活运用新材料、新技术和新设备,既提高了工作效率,又减少了资源浪费和环境污染。
4.安全生产保障市政道路施工过程中,安全生产是我们最重视的问题。
因此,需要加强安全生产意识,制定科学的安全生产规定,确保施工过程中人员和设备的安全。
此外,还需要加强施工现场的管理,严禁私自加班或不安全施工行为,确保施工现场的整体安全。
二、教训总结1.施工现场管理不到位在市政道路施工中,施工现场的管理非常重要。
如果管理不到位,将会导致施工中出现问题,从而影响整个工程的进展。
因此,在施工前需要做好施工现场的详细规划和管理,确保施工中出现的问题得到及时处理和解决。
2.材料质量不过关市政道路施工需要使用大量的材料,如果条目不清或质量不过关,则会对道路的使用寿命和交通安全产生重大影响,从而影响到整个城市的发展。
因此,在施工前需要认真筛选材料供应商,并制定严格的质量管理措施。
3.停车等交通限制不合理在市政道路施工中,由于施工面积较大,通常需要设置交通限制。
市政工程师年底工作总结(3篇)
第1篇一、前言时光荏苒,岁月如梭,转眼间一年又即将过去。
在这充满挑战与收获的一年里,我作为市政工程师,始终秉持着严谨负责的态度,积极参与各项市政工程建设,为城市的美好明天贡献了自己的力量。
现将本年度工作情况进行总结,以期总结经验,展望未来。
二、工作回顾1. 项目进展(1)重点项目本年度,我主要负责了XX市市政基础设施建设项目,包括道路、桥梁、排水、绿化等工程。
在项目实施过程中,我严格按照国家相关法律法规和行业标准,确保工程质量、进度和安全。
(2)常规项目同时,我还参与了XX市多条道路的维护改造工程,以及多个住宅小区的配套设施建设。
在项目实施过程中,我注重细节,力求做到精益求精,为居民提供舒适的居住环境。
2. 技术创新(1)新材料、新技术应用为提高工程质量和效率,我积极推广新型建筑材料和施工技术。
在本年度项目中,成功应用了高强钢纤维混凝土、预制装配式构件等新材料,有效降低了工程成本,提高了施工速度。
(2)信息化管理为提升项目管理水平,我主动学习并应用信息化管理手段,实现了项目进度、质量、安全等方面的实时监控,提高了项目管理效率。
3. 团队建设(1)人才培养本年度,我积极组织内部培训,提升团队成员的专业技能和综合素质。
通过师带徒、交流学习等方式,培养了一批优秀的技术骨干。
(2)团队协作在项目实施过程中,我注重团队协作,充分发挥每位成员的优势,确保项目顺利进行。
三、工作亮点1. 工程质量过硬在项目实施过程中,我严格把控工程质量,确保每项工程都达到国家标准。
本年度项目均通过了竣工验收,得到了业主和相关部门的一致好评。
2. 进度控制良好通过科学合理的施工组织,本年度项目均按时完成,为城市基础设施建设做出了积极贡献。
3. 安全管理到位我始终将安全生产放在首位,严格执行安全生产规章制度,确保项目施工安全。
本年度未发生重大安全事故。
四、不足与反思1. 沟通协调能力有待提高在项目实施过程中,我发现自己在沟通协调方面还存在不足,导致部分问题处理不及时。
2024年市政道路施工工作总结及计划
2024年市政道路施工工作总结及计划总结:2024年市政道路施工工作取得了显著的进展和成就。
在过去一年里,我们团队以高度的责任感和使命感,克服了各种困难和挑战,在道路施工方面取得了显著的成果。
首先,我们全面加强了道路施工管理。
通过制定详细的施工计划,明确责任分工,细化施工流程,确保施工工作的高效有序进行。
同时,我们加强了对施工人员的培训和管理,确保他们具备专业的技术和良好的工作态度。
其次,我们加大了对老旧道路的改造和维护力度。
针对市区主要道路存在的破损、积水、拥堵等问题,我们组织了大规模的道路维修和改造工程。
通过修补破损路面、疏通排水系统、优化交通信号等措施,有效改善了道路通行能力,提升了交通运行效率。
再次,我们积极推进了新建道路项目。
根据市区发展的需要,我们制定了一系列新建道路的规划和设计方案。
并与相关部门合作,推动项目的立项和建设工作。
目前已完成了X、Y、Z等道路的建设,为市民提供了更加便捷的交通条件。
最后,我们注重了对环境保护的工作。
在道路施工过程中,我们严格遵守环保法规,采取了一系列的环保措施,减少了对周边环境的污染。
同时,在道路建设后,我们加强了对绿化、排污和垃圾处理等环境建设工作的监管,确保道路建设与环境保护相协调。
计划:基于过去一年的经验和总结,我们对2025年的市政道路施工工作提出以下计划:1. 进一步加强施工管理。
继续完善施工计划,加强对施工队伍的管理和培训,确保施工工作的高质量和高效率。
2. 继续推进道路改造和维护工作。
针对市区主要道路的问题,制定相关的改造和维护计划,加大投入力度,提高道路运行能力和服务水平。
3. 积极推进新建道路项目。
结合市区发展规划,制定新建道路项目的规划和设计方案,并与相关部门积极合作,推动项目的立项和建设工作。
4. 加强环境保护工作。
在道路施工过程中,严格遵守环保法规,采取一系列环保措施,减少对周边环境的影响。
在道路建设后,加强对绿化、排污和垃圾处理等环境建设工作的监管。
市政工作总结范文精选3篇
市政工作总结范文精选3篇二、部门存在的问题和解决措施20xx年,市政工程部施工建设总体状况虽然比较理想,但为了将部门管理、项目管理工作更上一个层次。
市政工程部也对自身的问题进行了认真分析,具体状况如下:(一)部门外部存在问题1、征地拆迁、山坟迁移、青苗迁移等工作,虽然政府各级部门的支持程度有确定的提高,但征地拆迁、山坟迁移、青苗迁移等工作仍无法满足市政工程总工期目标的要求。
对工程进度节点影响较大的问题,我部将会同项目开发部向县、镇、乡三级政府有关部门单位加大协调力度。
2、工程各项前期审批手续简洁,审批时间较长,且规划设计时,对周边单位的实际状况考虑得未够详细、协调不够,导致工程实施过程中需要调整的较多,协调难度大。
我部将会同集团相关部门加强与政府相关职能部门的沟通,削减审批环节。
同时在前期工作时应主动与沿线单位进行沟通,争取周边单位的认同,削减后期实施的困难。
3、工程变更审批时间长,资金支付的手续审批缓慢,影响集团公司资金回收,且简洁产生不确定因素。
我部将加强与政府相关部门的沟通,争取达成共识,加快审批速度,确保对重点工程的资金支付。
4、完善施工班组的选择机制。
工程分包时我部将尽量选择有本地施工阅历、信誉良好、协调力气强的施工班组。
同时进一步完善施工合同条款,对于不能满足要求的施工班组建立退出机制。
(二)部门内部存在问题:1、部分施工人员执行公司管理制度、管理方法不够严谨。
在今后工程管理中,我部需进一步明确责任,细化管理职能,部门分管经理具体负责分管项目。
2、部分施工人员对工程进度、质量、平安、文明施工意识不强,熟识不足,对重要工序环节敏感程度不高。
我部将时常员工组织进行学习,强化施工人员进度、质量、平安意识,按工程施工建设的客观规律办事,协调好工期、质量、平安和文明施工之间的冲突。
3、部门职员综合素养、业务水平有待加强,同时与集团相关部门之间、部门内部之间的协作有待加强。
今后,我部将加强部门内部的沟通,严格执行定期召开部门会议的制度,同时加强部门之间信息反馈、传递并准时向领导汇报;定期对部门职员进行培训,同时针对工程现场管理中消逝的典型案例和问题不定期组织部门全部员工一起进行相互沟通,探讨,把握相关处理技巧与方法,提高业务水平。
2024年市政工程工作总结(3篇)
2024年市政工程工作总结2024年是市政工程领域的重要一年,我们城市的改造、建设和发展都离不开市政工程的支持和保障。
作为市政工程部门的一员,我深感责任重大,任务繁重。
在市政工程的各个领域,我们取得了一系列显著的成就,下面就对2024年的市政工程工作进行总结。
一、市政基础设施建设方面的工作总结1. 交通建设方面:我们在2024年加大了对道路和桥梁的建设力度,特别是对于拥堵路段进行了改造和扩建。
通过优化道路规划和提升交通设施,有效缓解了交通拥堵问题,提高了市民的出行效率。
同时,我们还加强了对公共交通的管理和推广,增加了公交车数量和线路覆盖面,为市民提供了更加便捷的出行选择。
2. 水利工程方面:我们注重水资源的合理规划和利用,加强了对水库、水闸等水利设施的维护和管理,确保了水资源的稳定供应。
同时,我们还加大了对防洪工程的建设力度,提高了城市的防洪能力,有效降低了洪水对城市的影响。
3. 城市照明工程方面:我们注重提升城市的照明质量,通过更换LED照明设备、提高路灯的亮度和覆盖面,使城市的夜间照明效果更加美观和舒适。
同时,我们还加强了对照明设施的维护和管理,确保了城市的照明设施的正常运行。
二、环境治理方面的工作总结1. 空气质量治理方面:我们加大了对工业排放的监管力度,推动企业的绿色转型,减少了有害气体排放。
同时,我们还加强了对机动车排放的监控和管理,推广了清洁能源车辆,降低了汽车尾气排放对空气质量的影响。
2. 垃圾处理方面:我们对城市的垃圾处理进行了规范和提升。
通过建设垃圾分类中心和垃圾焚烧厂,有效处理了城市产生的垃圾。
同时,我们还加强了对垃圾分类的宣传和教育,号召市民参与到垃圾分类的行动中来。
3. 水污染治理方面:我们对水体的污染进行了全面治理,通过加强对工业污水排放的监管和处理,减少了水源的污染。
同时,我们还加大了对河道和湖泊的清淤工作力度,使水体的自净能力得到提高。
三、城市综合管理方面的工作总结1. 城市规划管理方面:我们完善了城市的总体规划和空间布局,注重绿化和公园建设,提高了城市的居住环境和生活质量。
市政工程施工员年底工作总结4篇(建筑工程施工员年底总结内容)
市政工程施工员年底工作总结4篇(建筑工程施工员年底总结内容)市政工程施工员年底工作总结1一、工程概况松阳县中小企业孵化基地市政工程道路与排水工程,地处松阳县官田村。
主要功能是雨、污水排放及道路。
开工日期为:20xx年11月28日;竣工日期为20xx年9月9日。
起点座标为:x35705.143、Y115807.069;终点座标为:x35581.726、Y114634.035。
全长1394.14m,是由2.6m×2.0m和3.0m×2.7m 两种断面形式钢筋混凝土结构箱涵组成。
本工程箱涵地基,部分接受应用自然地基,部分接受应用强夯土方、强夯块石墩及换填块石处理后,作为箱涵地基持力层。
地基经处理后,经检测承载力标准值均大于200KPa,符合设计要求。
本项目地基处理检测接受应用平板载荷试验及瑞雷波两种方法,检测结果详见《地基土载荷试验检测报告》和《瑞雷波检测报告》。
该工程地貌单元较为简洁,既有脆弱地基处理,同时又有高挖方地段,对施工工期和质量把握都有较大的影响,因此我司有针对性地制定了严谨、合理的施工进度方案、施工工艺、施工流程和质量保证技术措施,并落实到位。
通过业主、监理、设计院等单位领导与工程师的协调与指导,本工程在地基处理及土石方施工中基本能顺当开放作业,确保施工连续性以及为往后箱涵主体结构施工创作了有利条件。
二、施工管理及组织为确保本项目高效、优质、平安完成,我公司在本项目的施工中,投入了大量的人力物力,组成以企业法人代表为龙头,以项目经理为核心的项目经理部,项目部以及以下各部门团结全都,克服困难,坚持“以质量求生存,以信誉求进展,以速度求效益”的服务宗旨,在业主、监理、设计院等单位的通力支持下,全力以赴投入到本项目的施工作业中。
依据本工程的内容和特点,本着我公司一贯的工作原则,“细心组织、创建文明工地、守约重誉、平安高速、确保工期”,我公司支配了三支富有阅历的施工作业队伍投入到本项目中来,并制定了一套行之有效、高度负责的施工措施和方法,以确保本项目能保质按时完成,交付使用。
市政施工情况汇报总结
市政施工情况汇报总结根据市政施工工作的安排,我们对过去一段时间的施工情况进行了总结和汇报。
在过去的几个月里,我们的施工团队在市政工程建设中取得了一定的成绩,但也面临着一些挑战和问题。
下面就我所负责的市政施工情况进行总结和汇报。
首先,我们在市政施工中取得了一些进展。
在道路建设方面,我们完成了XX路的路面铺设工作,提升了道路的通行能力和舒适度。
在桥梁建设方面,我们成功完成了XX桥的主体结构施工,为城市交通的畅通做出了贡献。
此外,在排水系统改造方面,我们对XX区的排水管网进行了清理和维护,确保了城市雨污水的正常排放。
但是,我们也面临着一些问题和挑战。
首先,人力资源的不足给施工进度带来了一定的压力,需要进一步加强人员的管理和调配。
其次,材料供应方面存在一些不稳定因素,需要加强与供应商的沟通和协调,确保施工材料的及时供应。
最后,施工现场的安全管理需要进一步加强,确保施工人员的安全和施工质量。
为了解决这些问题,我们将采取一系列措施。
首先,加强施工队伍的管理和培训,提高施工效率和质量。
其次,加强与材料供应商的合作,建立稳定的供应渠道,确保施工材料的及时供应。
最后,加强施工现场的安全管理,严格执行安全操作规程,确保施工人员的安全和施工质量。
总的来说,市政施工工作取得了一定的成绩,但也面临着一些问题和挑战。
我们将继续努力,加强施工管理,确保市政工程建设的顺利进行。
希望各部门和相关单位能够给予我们更多的支持和帮助,共同推动城市建设和发展。
感谢大家的关注和支持!以上是我对市政施工情况的总结和汇报,希望能够得到大家的认可和支持。
谢谢!。
市政工程施工情况汇报总结
市政工程施工情况汇报总结
近半年来,本地公司投入了大量的人力物力及技术力量,以解决城市
的各种建设问题,全力以赴、按时完成了本质的城市建设工程。
一、安全生产情况
生产安全一直是本公司最重要的考虑,只有做到安全生产,才能保证
项目的正常开工和进度的顺利进行,公司在建设工程开工时就强调了要做
到安全第一、针对安全风险,公司对设计、施工、质量、施工设备安全工
作进行全过程的安全管控,确保安全生产顺利开展。
在安全生产中,公司坚持“用最严格的标准、管理、全过程监督实施”的原则,定期开展安全检查,及时发现安全隐患,并及时采取措施进行改
正和补救,明确责任,做到零容忍。
二、工程质量情况
公司牢记“质量第一”的原则,以质量保证和确保项目安全启动,实
施精益生产,安全监管,物流控制,提高质量水平。
针对质量方面,公司
采取了严格的检查制度,在对原材料的筛选、检查、加工、安装及环境清
洁等方面严格执行质量控制。
此外,公司以合理的施工工艺,最大限度地提高工程质量,并结合施
工经验,积极开展新技术、新材料的试用和应用,以保证施工工艺的正确、稳定,确保工程质量的高质量完工。
三、施工进度情况。
