大密溪隧道进出口红线用地不够技术联系单

左线明暗交界桩号隧中实测埋深为5.67m,按1:1坡比实测实放一部分仰坡、边坡开挖线桩号大于征地线给出的ZK214+480.232/-16.573m。(原地面大桩号方向为上坡,坡率大概为1:0.75左右)
右线明暗交接桩号隧中实测埋深为4.94m,按1:1坡比实测实放一部分仰坡、边坡开挖线桩号大于征地线给出的YK214+467.920/20.199m、YK214+471..030/-14.633m。
特此呈报!
申请人:年月日
监理单位审批意见:
总监理工程师(签字、公章):年月日
设计单位审批意见:
设计代表(签字、公章Hale Waihona Puke :年月日建设单位审批意见:
业主代表(签字、公章):年月日
注:该联系单适用于申请提出者。
浙江省乐清湾大桥及接线工程
工程技术联系单
填报单位:中交二公局乐清湾大桥及接线第2合同段项目部编号:
主送
台州市公路水运工程监理咨询有限公司
抄送
乐清湾大桥及接线工程建设指挥部、浙江省交通规划设计研究院。
事由
大密溪隧道进出口红线用地调整
内容:
我部在针对大密溪隧道进出口征地界问题:
1、大密溪隧道进口左、右线进口桩号同为Z(Y)K214+445,明暗交界桩号ZK214+475,YK214+473,仰坡坡率为1:1。
2、大密溪隧道出口左、右线出口桩号分别为ZK215+005、YK214+970,明暗交接桩号分别为:ZK214+975、YK214+940,仰坡坡率为1:1。征地界给出的左右线桩号为,ZK214+970.121/31.596m,YK214+957.43/19.463m
。(原地面小桩号方向为上坡)。
因红线以外都是树林不通视我部无法进行测量,所以为了确保满足我部施工条件,我部建议尽快补充征地。
合集下载

工程施工进度滞后联系函(3篇)

工程施工进度滞后联系函(3篇)

第1篇您好!我是XX项目部的项目经理,非常感谢您一直以来对我们项目的关注与支持。

在此,我代表项目部就近期项目施工进度滞后一事向您表示诚挚的歉意,并就有关事项向您汇报如下:一、项目背景本项目于XX年XX月正式开工,按照合同约定,计划于XX年XX月完工。

然而,由于以下原因,导致项目施工进度滞后:1. 施工单位人员不足,现场管理混乱,导致施工进度缓慢。

2. 材料供应不及时,部分材料未能按计划进场,影响施工进度。

3. 施工过程中遇到不可抗力因素,如天气恶劣、地质条件复杂等,导致施工进度受阻。

4. 部分设计变更和施工图纸问题,导致施工进度受到影响。

二、应对措施针对上述问题,我们已采取以下措施:1. 加强现场管理,优化施工组织,提高施工效率。

2. 确保材料供应,加强与供应商的沟通协调,确保材料按时进场。

3. 积极应对不可抗力因素,制定应急预案,降低其对施工进度的影响。

4. 及时解决设计变更和施工图纸问题,确保施工进度不受影响。

三、进度调整为确保项目按期完工,我们对项目进度进行了调整,具体如下:1. 延长施工工期,将完工时间调整为XX年XX月。

2. 优化施工计划,合理安排施工顺序,确保关键线路施工不受影响。

3. 加强项目管理,严格控制施工成本,确保项目质量。

四、沟通协调为确保项目顺利进行,我们希望与贵方保持密切沟通,共同推进项目进度。

以下是我们的联系方式:1. 项目经理:XXX,联系电话:XXX。

2. 项目总监:XXX,联系电话:XXX。

3. 技术负责人:XXX,联系电话:XXX。

敬请贵方予以关注,并在施工过程中给予我们大力支持。

如有任何问题或建议,请随时与我们联系,我们将竭诚为您服务。

再次对项目施工进度滞后表示歉意,并感谢您对我们工作的理解与支持。

我们坚信,在双方的共同努力下,本项目必将圆满完成。

敬请予以回复!顺祝商祺!XX项目部XX年XX月XX日第2篇您好!我方[施工单位名称]负责承建的[项目名称]工程,合同编号为[合同编号],合同签订日期为[签订日期]。

关于道路沿线预留口联系单

关于道路沿线预留口联系单
以上问题恳请中心领导协调设计部门尽快解决。
施工单位:
经办人:
时间:
监理单位意见:
经办人:
时间:
中心工程部意见:
经办人:
时间:
联系部门:
经办人:
时间:
本表一式四份,施工单位、监理单位、中心工程部、相关联系部门各一份

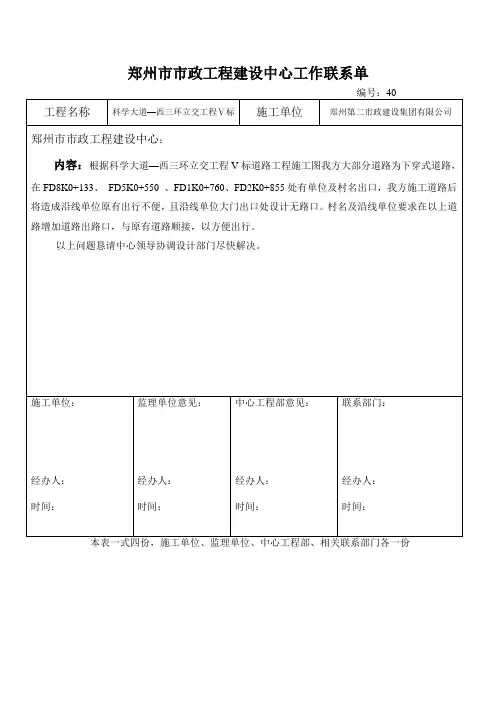

郑州市市政工程建设中心工作联系单
编号:40
ห้องสมุดไป่ตู้工程名称
科学大道—西三环立交工程Ⅴ标
施工单位
郑州第二市政建设集团有限公司
郑州市市政工程建设中心:
内容:根据科学大道—西三环立交工程V标道路工程施工图我方大部分道路为下穿式道路,在FD8K0+133、FD5K0+550、FD1K0+760、FD2K0+855处有单位及村名出口,我方施工道路后将造成沿线单位原有出行不便,且沿线单位大门出口处设计无路口。村名及沿线单位要求在以上道路增加道路出路口,与原有道路顺接,以方便出行。

便道施工工程联系函(3篇)

便道施工工程联系函(3篇)

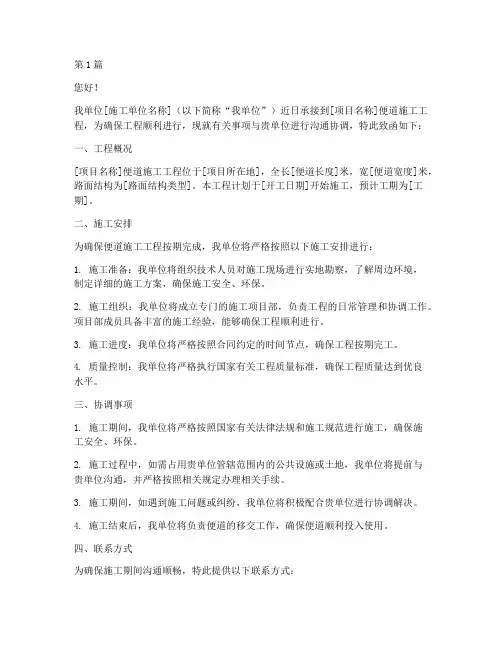

第1篇您好!我单位[施工单位名称](以下简称“我单位”)近日承接到[项目名称]便道施工工程,为确保工程顺利进行,现就有关事项与贵单位进行沟通协调,特此致函如下:一、工程概况[项目名称]便道施工工程位于[项目所在地],全长[便道长度]米,宽[便道宽度]米,路面结构为[路面结构类型]。

本工程计划于[开工日期]开始施工,预计工期为[工期]。

二、施工安排为确保便道施工工程按期完成,我单位将严格按照以下施工安排进行:1. 施工准备:我单位将组织技术人员对施工现场进行实地勘察,了解周边环境,制定详细的施工方案,确保施工安全、环保。

2. 施工组织:我单位将成立专门的施工项目部,负责工程的日常管理和协调工作。

项目部成员具备丰富的施工经验,能够确保工程顺利进行。

3. 施工进度:我单位将严格按照合同约定的时间节点,确保工程按期完工。

4. 质量控制:我单位将严格执行国家有关工程质量标准,确保工程质量达到优良水平。

三、协调事项1. 施工期间,我单位将严格按照国家有关法律法规和施工规范进行施工,确保施工安全、环保。

2. 施工过程中,如需占用贵单位管辖范围内的公共设施或土地,我单位将提前与贵单位沟通,并严格按照相关规定办理相关手续。

3. 施工期间,如遇到施工问题或纠纷,我单位将积极配合贵单位进行协调解决。

4. 施工结束后,我单位将负责便道的移交工作,确保便道顺利投入使用。

四、联系方式为确保施工期间沟通顺畅,特此提供以下联系方式:联系人:[项目负责人姓名]联系电话:[联系电话]电子邮箱:[电子邮箱]敬请贵单位予以支持与配合,我们将竭诚为您提供优质服务。

如有需要,我单位将随时派员与贵单位进行沟通协调。

再次感谢贵单位对我单位工作的关心与支持,期待与贵单位的良好合作!此致敬礼![施工单位名称][日期]第2篇您好!我司[施工单位名称](以下简称“我司”)近日承接到[项目名称]便道施工工程,为确保工程顺利进行,现就相关事宜与贵单位进行联系,以期达成合作共识,共同推进项目进度。

施工进度滞后工程联系单范文

施工进度滞后工程联系单范文

施工进度滞后工程联系单范文致[相关单位名称]:尊敬的[接收方称呼]:咱们这个工程啊,就像一场长跑比赛,现在却出现了一点小状况,咱们的施工进度滞后啦,就像跑步的时候突然被鞋带绊了一下。

咱们先来说说目前的情况哈。

原计划到这个时候,[具体工程部分1]应该已经完成得差不多了,就像建房子,地基都该打好,开始砌墙了。

可是现在呢,这地基还没完全弄好,进度就像蜗牛在爬一样慢。

还有[具体工程部分2],本来也该有个雏形了,结果现在才刚刚起步。

这就导致整个工程的进度就像火车脱轨了一样,偏离了咱们预先设定的轨道。

为啥会这样呢?其实也有不少原因呢。

一方面,天气就像个调皮的孩子,老是捣乱。

前阵子老是下雨,那些施工设备就只能在雨里干瞪眼,工人们也没办法像晴天那样甩开膀子干活,这就像做饭的时候火老是灭,菜肯定熟得慢。

另一方面,材料供应也有点不给力。

有些关键材料就像约好了似的,老是迟到。

就像打仗的时候,没子弹了,那士兵也只能干着急,这工程没材料,进度可不就停滞了嘛。

这进度滞后啊,可不是个小问题。

就像多米诺骨牌一样,一个环节慢了,后面的都会跟着受影响。

工期延长了,那成本就像吹气球一样,呼呼地往上涨。

而且还可能影响到其他相关项目的开展,就像链条上的一个环断了,整个链子都不好使了。

咱们得赶紧想办法解决这个问题。

我这边呢,初步想了些办法。

天气这个因素我们虽然控制不了,但是可以提前做好应对措施。

比如说,下雨天就安排一些室内的工作,像整理工具、做一些小部件的加工之类的。

对于材料供应的问题,咱们得好好和供应商沟通沟通,就像和朋友讲道理一样,让他们按时把材料送过来。

如果实在不行,咱们是不是可以考虑找一些备用的供应商呢?另外,咱们还得调整一下施工计划,把一些可以同时进行的工作安排到一起做,提高效率,就像一个人同时干几件事,合理安排就能节省时间。

希望咱们能一起重视这个问题,尽快把进度赶上来,让咱们这个工程重新回到正轨上,像火箭一样朝着目标前进。

[发文单位名称][具体日期]。

桥梁隧道工程施工联系单

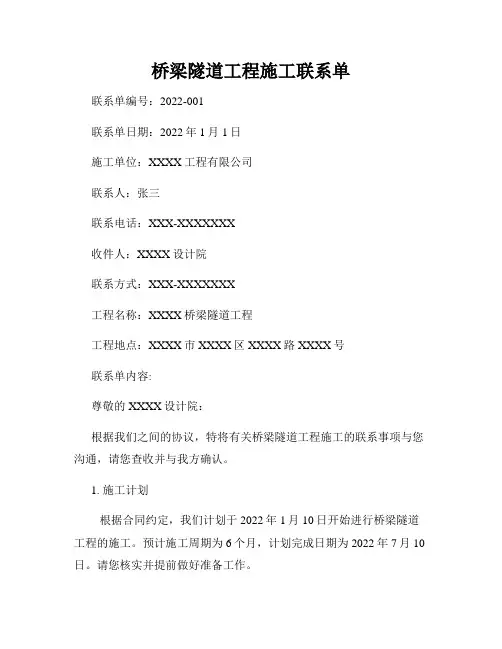

桥梁隧道工程施工联系单

桥梁隧道工程施工联系单联系单编号:2022-001联系单日期:2022年1月1日施工单位:XXXX工程有限公司联系人:张三联系电话:XXX-XXXXXXX收件人:XXXX设计院联系方式:XXX-XXXXXXX工程名称:XXXX桥梁隧道工程工程地点:XXXX市XXXX区XXXX路XXXX号联系单内容:尊敬的XXXX设计院:根据我们之间的协议,特将有关桥梁隧道工程施工的联系事项与您沟通,请您查收并与我方确认。

1. 施工计划根据合同约定,我们计划于2022年1月10日开始进行桥梁隧道工程的施工。

预计施工周期为6个月,计划完成日期为2022年7月10日。

请您核实并提前做好准备工作。

2. 施工过程在施工期间,我们将遵守相关法律法规和技术标准,确保工程质量和安全。

我们会派遣经验丰富的施工人员,并配备先进的设备和工具,以确保施工进展顺利。

3. 原材料供应我方将负责采购所需的原材料,并按照合同约定的时间将其送至施工现场。

请您提前告知所需材料的具体规格和数量,以便我们准备。

4. 施工安全我方非常重视施工安全,将严格按照相关规定进行操作。

同时,我们也希望您提供施工现场的安全措施和注意事项,以确保施工期间的安全。

5. 进度汇报为了保持双方的沟通顺畅,我们将每月向您提供一次工程进展汇报。

该汇报将包括施工进度、质量检查报告、人员配备等内容。

请您指定接收人员并告知其联系方式。

以上是我们的联系事项,请您在收到联系单后尽快确认,并回复您的意见和建议。

同时,如果有任何疑问或需要进一步的协调,请随时与我们联系。

祝工作顺利,期待与您的合作!此致,XXXX工程有限公司张三联系电话:XXX-XXXXXXX。

催促进度的工程联系函

催促进度的工程联系函

催促进度的工程联系函你好!不知道你最近怎么样,工作是不是一如既往地忙得不可开交,大家都知道现在是年末,项目要加速推进,各种任务堆积如山。

可惜我们这边的工程进度实在是慢得像蜗牛爬行,真心希望能够在你那边得到一些帮助,让这条“蜗牛”也能换成“猎豹”速度。

现在我们面临的情况有点让人焦虑,项目推进缓慢,大家也都憋着一口气,想要赶在年底之前把所有的工作赶紧完成,结果一拖再拖,心里有点着急,真的是急得像热锅上的蚂蚁了。

工程进度就像是一个背着大包袱的跑步选手,走得很慢。

每次看到原定计划表上写的日期,心里就像被扎了一针。

比如说,本来应该完成的土建部分,迟迟没有动静,机械设备也因为一些不可控的原因迟到,好像大家都在玩“等我一下”的游戏,谁都不着急,结果大家一起慢了下来。

再看看原本可以在两三周内完成的小任务,硬生生拉成了两个月,时间上的差距越来越大,心里实在是焦急。

你说,工程进度就是这样,总是让人觉得“明天就好,今天不急”,结果一拖再拖,事到临头才发现,怎么忙到最后竟然没有办法按时交付。

在这里,我忍不住想给你提个醒,咱们得抓紧了。

你也知道,我们都不是什么专业的“等下再说”派,对吧?每次拖延、延后,最后都变成了沉重的负担,导致所有人都在为不按时完成的事情而焦虑。

大家都在做“守株待兔”的事——站在原地等待一切自动发生。

可事实是,项目不会自动完成。

你说是不是,谁也不是圣人,能够一手遮天,事情总得靠大家共同努力、齐心协力才能实现目标。

其实我们对项目的预期也没啥不切实际的要求,就是希望大家能稍微加快一下步伐,解决掉那些看似“无伤大雅”的小问题。

你看,设备采购、物流调度这些小细节,如果稍微拖拉一点儿,后续就会变成大麻烦。

再说了,这些进度问题,牵一发而动全身,不仅是咱们这方,整个团队的工作安排也会受影响。

等到要交付的时候,手忙脚乱地补救,问题反而更多,结果就不是你我想要的样子。

我明白,这个项目要处理的事情太多了,可能会有一些不顺利的情况发生,每个环节都得用心处理。

工程滞后施工联系单(3篇)

第1篇编号:XX-2023-001一、工程名称及地点工程名称:XX建设项目工程地点:XX市XX区XX街道二、工程概况我司承接的XX建设项目,合同工期为XX个月,预计于XX年XX月完成。

根据合同约定,我司已按照施工进度计划有序推进工程进度。

然而,近期工程进度出现滞后,现将具体情况报告如下:三、滞后原因分析1. 设计变更:由于设计图纸存在不合理之处,导致施工过程中频繁出现设计变更,影响工程进度。

2. 供应商原因:部分材料供应商未能按时供货,导致施工材料储备不足,影响工程进度。

3. 天气因素:近期连续降雨,施工现场受到较大影响,导致部分施工工序无法正常进行。

4. 施工单位原因:施工人员不足、施工设备故障等内部原因,也影响了工程进度。

四、滞后情况说明截至XX年XX月XX日,工程实际进度已滞后合同工期XX天。

具体如下:1. 土建工程:滞后XX天;2. 安装工程:滞后XX天;3. 装修工程:滞后XX天。

五、应对措施及建议1. 优化设计:积极与设计单位沟通,对不合理的设计进行优化,减少设计变更对工程进度的影响。

2. 加强材料供应:与供应商协商,确保材料按时到货,避免因材料问题影响工程进度。

3. 针对天气因素,合理安排施工工序,采取防雨、防潮措施,确保施工不受天气影响。

4. 加强内部管理:合理调配施工人员,提高施工效率;加强设备维护,确保设备正常运行。

六、工期调整及索赔1. 根据合同约定,如因非施工单位原因导致工程进度滞后,可进行工期调整。

我司拟向建设单位提出工期调整申请,并将相关资料报送监理单位审核。

2. 针对因供应商原因、设计变更等非施工单位原因导致的工程进度滞后,我司拟向建设单位提出索赔,要求赔偿因此造成的损失。

七、请建设单位及监理单位予以关注为确保工程按期完成,恳请建设单位及监理单位关注以下事项:1. 优化设计,减少设计变更;2. 加强材料供应,确保材料按时到货;3. 针对天气因素,合理安排施工工序;4. 加强内部管理,提高施工效率。

关于加快修路工程进度的联络函

尊敬的各位领导:根据当前城市发展和交通状况的需要,我市已启动了一批重要的路桥及交通基础设施建设工程,以解决交通拥堵、改善道路状况,促进城市经济社会发展。

然而,部分项目存在工程进度滞后、慢、延期等问题,导致影响市民出行和通勤,也对城市形象和交通安全造成一定的影响。

为此,特就加快修路工程的进度,提高工程建设质量及保障工程进度有序、稳定推进,提出以下建议和意见,望各相关单位重视,并积极采取有效措施,共同推动工程建设事业发展。

一、加强组织管理,提高工程建设质量1. 严格执行工程合同,严格按照国家相关标准和规范进行施工,确保施工质量符合国家要求。

2. 加强对施工现场的监督管理,督促施工方全面履行合同义务,严格按进度要求完成工程建设任务。

3. 完善施工单位的岗位责任制度,明确各岗位的职责和权利,构建科学合理的工程管理体系。

二、加大资金投入,确保工程建设进度1. 加强对工程建设资金的拨付和使用的监管力度,确保施工用资金安全到位。

2. 对各项目实施资金计划,确保工程建设的项目经费落实到位,切实保障工程建设进度。

3. 对资金使用进行严格审计,确保资金使用的合理性和规范性。

三、优化施工环境,确保施工顺利进行1. 加强施工环境的整治,确保施工场地的整洁与安全,为施工提供良好的前期条件。

2. 确保施工所需的材料供应充足,并及时配送到工地,保障施工进度及工程质量。

四、强化协调交流,加快工程建设进度1. 加强市政府与有关单位的交流协调,认真协助各项工程建设进度,积极落实市政府的各项决策部署。

2. 优化工程建设流程,加强项目管理,减少无谓的程序,提高工作效率,加快工程建设进度。

以上是对于加快修路工程进度的相关建议和意见,希望各相关单位及时地落实,认真执行。

我市将进一步加大对工程建设的监督力度,确保工程建设进度有序推进,以确保工程质量,提高施工效率,最大限度地减少对市民出行和通勤的影响。

谨此致以诚挚的问候!此致敬礼XXX单位日期:XXXX年XX月XX日尊敬的领导:在加快修路工程进度的问题上,我们还需进一步关注施工安全、环境保护和社会稳定等方面的工作。

工程施工缓慢联络函(3篇)

第1篇您好!我是[施工单位名称]项目负责人[姓名],特此就我公司负责的[工程名称]项目施工进度问题向您致以诚挚的问候。

自项目开工以来,我公司始终严格按照合同约定,组织施工队伍、调配施工资源,全力以赴推进工程进度。

然而,近期我们发现施工进度明显放缓,为保障工程按期完工,特向您发出此联络函,恳请贵公司给予关注和支持。

一、施工进度现状1. 项目概况:[工程名称]项目位于[项目地址],占地面积[面积],总建筑面积[面积],总投资[金额]。

项目于[开工日期]正式开工,计划于[竣工日期]完工。

2. 施工进度:根据合同约定,项目应在[计划工期]内完成。

截至目前,已完成施工总量的[完成比例]。

但受以下因素影响,施工进度有所放缓。

二、影响施工进度的因素1. 设计变更:在施工过程中,因[具体原因],设计单位提出[具体变更]。

经与贵公司沟通,变更方案已获批准,但需重新设计、审批,导致施工进度延误。

2. 采购延误:受[具体原因]影响,部分材料采购进度滞后,导致施工进度受到影响。

3. 天气因素:近期天气异常,连续降雨,施工现场部分作业无法进行,导致施工进度放缓。

4. 施工现场管理:施工现场管理不到位,部分施工人员技能不足,影响了施工进度。

三、解决方案1. 加强设计变更管理:加强与设计单位的沟通,确保变更方案尽快落实,减少施工进度延误。

2. 加快材料采购:积极协调供应商,确保材料及时到位,保障施工进度。

3. 优化施工组织:调整施工方案,合理安排施工人员,提高施工效率。

4. 加强施工现场管理:加强施工现场管理,提高施工人员技能,确保施工质量。

四、请求支持为确保[工程名称]项目按期完工,恳请贵公司给予以下支持:1. 尽快审批设计变更方案,确保施工进度不受影响。

2. 协调供应商,加快材料采购进度。

3. 加强对施工现场的监督管理,确保施工质量。

4. 对施工进度进行跟踪,及时解决施工过程中遇到的问题。

感谢贵公司对我们工作的关心与支持,我们将全力以赴,确保[工程名称]项目按期完工,为贵公司创造良好的社会效益和经济效益。

工程联系单

XXXXXXXXX工程
工 程 联 系 单
承 包 人:XXXXXXXXXX 合同号:01
监理单位:黔西南科兴公路工程咨询监理有限责任公司编 号:01
约定单位
XXXXXXXXX
被约单位
黔西南科兴公路工程咨询监理有限公司驻地监理工程师办公室
路线名称
XXXXXXXX工程
工程项目
XXXXXX
桩 号
K0+000-K3+852.827
日期Байду номын сангаас
联系内容:
我部负责承建的XXXXXXXXXXXXX工程,K0+368-K0+386.5、K0+400-K4+420、K0+480-K0+492、K0+740-K0+753、K1+060-K1+070、K2+230-K2+254、K2+280-K2+296、K3+740-K3+760段半幅路基均属软基,车辆碾压后产生严重的车辙,路基极不稳定。为保证路基稳定,我部建议以上八个路段进行换土填石处理。妥否,请监理、业主批示!
XXXXXXXXX工程
项目经理部
签 发
递交日期
年 月 日
收件人
收件日期
年 月 日
驻地监理办意见:
签字: 日期: 年 月 日
业主办意见:
签字: 日期: 年 月 日
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
