建筑安装工程费的费用组成及其计算方法、计价程序建筑安装工程费由直接费、间接费、利润和税金组成。

一、直接费由直接工程费和措施费组成。

(一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。

1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:⑴基本工资:是指发放给生产工人的基本工资。

⑵工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。

⑶生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。

⑷职工福利费:是指按规定标准计提的职工福利费。

⑸生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。

2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。

内容包括:⑴材料原价(或供应价格)。

⑵材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。

⑶运输损耗费:是指材料在运输装卸过程中不可避免的损耗。

⑷采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。

包括: 采购费、仓储费、工地保管费、仓储损耗。

⑸检验试验费:是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。

不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。

3.施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。

施工机械台班单价应由下列七项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。

建筑安装工程费用参考计算方法

建筑安装工程费用参考计算方法

建筑安装工程费用参考计算方法附件一:建筑安装工程费用参考计算方法各组成部分参考计算公式如下:一、直接费(一)直接工程费直接工程费=人工费+材料费+施工机械使用费1、人工费人工费=∑(工日消耗量×日工资单价)(1)基本工资(2)工资性补贴(3)生产工人辅助工资(4)职工福利费职工福利费(G4)=(G1+G2+G3)×福利费计提比例(%)(5)生产工人劳动保护费2、材料费材料费=∑(材料消耗量×材料基价)+检验试验费(1)材料基价材料基价=[(供应价格+运杂费)×(1+运输损耗率(%))]×(1+采购保管费率(%))(2)检验试验费检验试验费=∑(单位材料量检验试验费×材料消耗量)3、施工机械使用费施工机械使用费=∑(施工机械台班消耗量×机械台班单价)机械台班单价台班单价=台班折旧费+台班大修费+台班经常修理费+台班安拆费及场外运费+台班人工费+台班燃料动力费+台班养路费及车船使用税(二)措施费本处只列部分通用措施费项目的计算方法,专用措施费项目按施工组织设计计算。

1、环境保护环境保护费=直接工程费(或其中人工费)×环境保护费费率(%)2、文明施工文明施工费=直接工程费(或其中人工费)×文明施工费费率(%)3、临时设施费临时设施费有以下三部分组成:(1)周转使用临建(如,活动房屋)(2)一次性使用临建(如,简易建筑)(3)其他临时设施(如,临时管线)临时设施费=(周转使用临建费+一次性使用临建费)×(1+其他临时设施所占比例(%))其中:①周转使用临建费②一次性使用临建费③其他临时设施。

或:临时设施费=直接工程费(或其中人工费)×临时设施费费率(%) 4、夜间施工增加费5、二次搬运贡二次搬运费=直接工程费(或其中人工费)×二次搬运费费率(%)6、已完工程及设备保护费已完工程及设备保护费=成品保护所需机械费十材料费+人工费7、冬雨季施工增加费:(1)冬季施工增加费=拟建工程合同工期内冬季施工采取保温措施所需的人工费+材料费+人工降效费+施工机械降效费+施工规范规定的技术措施费(2)雨季施工增加费=拟建工程合同工期内雨季施工采取防护及排水措施所需的人工费+材料费+人工降效费+施工机械降效费冬雨季施工增加费=(1)+(2)或:冬雨季施工增加费=直接工程费(或其中人工费)×冬雨季施工增加费费率(%)8、大型机械设备进出场及安拆费:9、混凝土、钢筋混凝土模板及支架(1)模板及支架费=模板摊销量×模板价格+支、拆、运输费摊销量=一次使用量×(1+施工损耗)×[1+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数](2)租赁费=模板使用量×使用日期×租赁价格+支、拆、运输费10、脚手架搭拆费(1)脚手架搭拆费=脚手架摊销量×脚手架价格+搭、拆、运输费(2)租赁费=脚手架每日租金×搭设周期+搭、拆、运输费11、垂直运输机械费及超高增加费(1)垂直运输机械费=机械消耗数量×机械台班单价(2)超高增加费=1)人工降效+2)机械降效1)人工降效=建筑物20m以上全部人工消耗数量×降效系统×人工单价2)机械降效=建筑物20m以上全部机械(除垂直运输机械所含机械)消耗数量×降效系数×相应机械台班单价12、施工排水、降水费排水降水费=∑排水降水机械台班费×排水降水周期+排水降水使用材料费、人工费13、构件运输及安装费(1)构件运输费构件运输费=构件装卸费+构件运输材料费+运输机械消耗数量×机械台班单价(2)构件安装费构件安装费:构件安装人工费+构件安装材料费+构件安装机械消耗数量×机械台班单价+构件制作费(或成品构件费)+构件灌缝费14、总承包服务费:按相应规定计取。

建筑安装工程费用计算方法

建筑安装工程费用计算方法

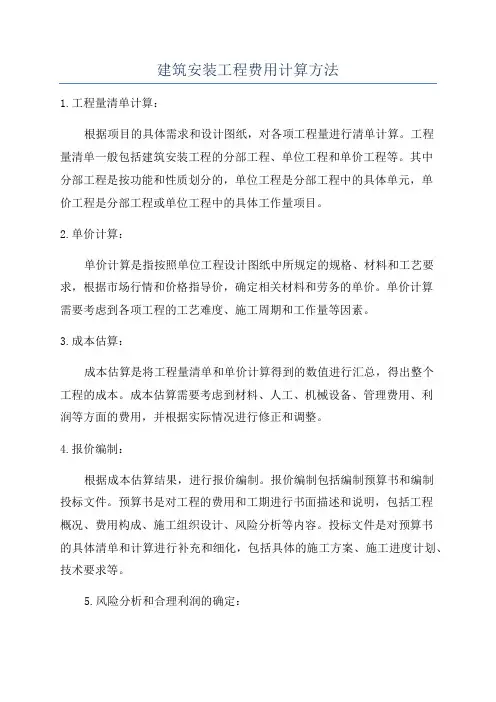

建筑安装工程费用计算方法1.设备费用:根据建筑工程的具体需求,确定所需安装设备的种类和规格,然后根据市场价格进行采购,计算设备费用。

2.劳动力成本:建筑安装工程需要一定数量的技术工人进行设备的安装和调试工作,需要根据工作量和工作时间确定所需的工人数量,并计算出工人的工资和福利费用。

3.材料费用:除了设备本身的费用外,还需要考虑一些与设备相关的材料费用,如管道、电缆、配件等材料的采购成本。

4.设计费用:建筑安装工程在开始之前需要进行设计和规划,设计费用通常按照工程总投资的一定比例进行计算。

5.运输和安装费用:一些大型设备可能需要进行长途运输,并需要专业人员进行设备的安装和调试工作,这些费用需要进行合理的计算和安排。

6.验收和维护费用:建筑安装工程完成后,还需要进行验收和维护工作,包括设备的测试和调试以确保其正常运行,以及维护人员的培训和维修费用。

在计算建筑安装工程费用时,需要根据具体的项目情况进行详细的调研和估算。

可以通过以下步骤进行费用计算:1.制定详细的项目计划:明确项目的具体需求和要求,包括所需的设备种类和规格,以及工程的时间计划和工作量。

2.调研市场价格:对所需的设备和材料进行调研,了解市场上的价格情况,包括采购价格和运输安装费用。

3.估算人工成本:根据项目计划和工作量,估算所需的工人数量和工作时间,并以此计算出所需的人工成本。

4.计算设计费用:根据工程总投资的比例,计算出设计费用。

5.综合计算其他费用:考虑其他相关费用,如验收和维护费用,对这些费用进行估算和计算。

最后,根据以上计算结果总结出建筑安装工程的总费用,并根据项目的具体情况预留一定的额外费用,以应对可能的变化和调整。

同时,需要在整个计算过程中保持透明度和准确性,确保费用计算的公正性和合理性。

建筑安装工程费用计算方法

建筑安装工程费用计算方法

建筑安装工程费用计算方法1.工程量清单计算:根据项目的具体需求和设计图纸,对各项工程量进行清单计算。

工程量清单一般包括建筑安装工程的分部工程、单位工程和单价工程等。

其中分部工程是按功能和性质划分的,单位工程是分部工程中的具体单元,单价工程是分部工程或单位工程中的具体工作量项目。

2.单价计算:单价计算是指按照单位工程设计图纸中所规定的规格、材料和工艺要求,根据市场行情和价格指导价,确定相关材料和劳务的单价。

单价计算需要考虑到各项工程的工艺难度、施工周期和工作量等因素。

3.成本估算:成本估算是将工程量清单和单价计算得到的数值进行汇总,得出整个工程的成本。

成本估算需要考虑到材料、人工、机械设备、管理费用、利润等方面的费用,并根据实际情况进行修正和调整。

4.报价编制:根据成本估算结果,进行报价编制。

报价编制包括编制预算书和编制投标文件。

预算书是对工程的费用和工期进行书面描述和说明,包括工程概况、费用构成、施工组织设计、风险分析等内容。

投标文件是对预算书的具体清单和计算进行补充和细化,包括具体的施工方案、施工进度计划、技术要求等。

5.风险分析和合理利润的确定:在进行费用计算和报价编制的过程中,需要对项目本身的风险进行分析和评估,并根据风险程度合理确定项目的利润水平。

风险分析主要包括工程进度风险、工程质量风险、工程变更风险等方面。

合理利润的确定需要综合考虑市场行情、竞争状况和项目风险等因素。

总结起来,建筑安装工程费用计算方法主要是通过工程量清单计算、单价计算、成本估算、报价编制和风险分析等步骤,综合考虑各个方面的因素,逐步确定工程的费用和利润水平。

安装工程各种费用的计算方法

安装工程各种费用的计算方法

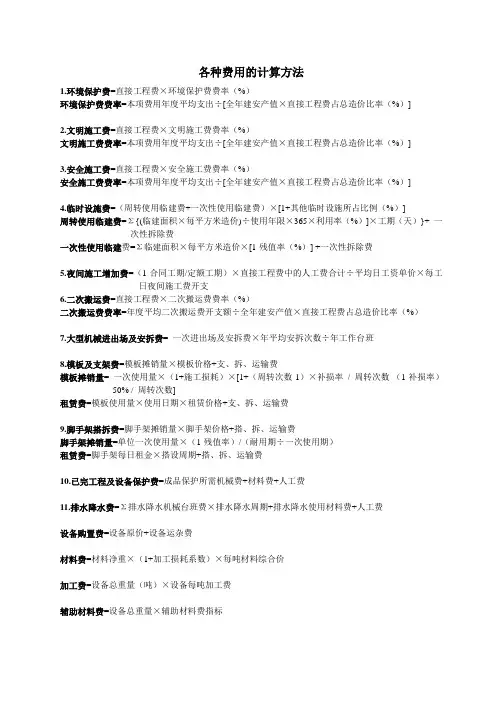

各种费用的计算方法1.环境保护费=直接工程费×环境保护费费率(%)环境保护费费率=本项费用年度平均支出÷[全年建安产值×直接工程费占总造价比率(%)]2.文明施工费=直接工程费×文明施工费费率(%)文明施工费费率=本项费用年度平均支出÷[全年建安产值×直接工程费占总造价比率(%)]3.安全施工费=直接工程费×安全施工费费率(%)安全施工费费率=本项费用年度平均支出÷[全年建安产值×直接工程费占总造价比率(%)]4.临时设施费=(周转使用临建费+一次性使用临建费)×[1+其他临时设施所占比例(%)]周转使用临建费=Σ{(临建面积×每平方米造价)÷使用年限×365×利用率(%)]×工期(天)}+ 一次性拆除费一次性使用临建费=Σ临建面积×每平方米造价×[1-残值率(%)] +一次性拆除费5.夜间施工增加费=(1-合同工期/定额工期)×直接工程费中的人工费合计÷平均日工资单价×每工日夜间施工费开支6.二次搬运费=直接工程费×二次搬运费费率(%)二次搬运费费率=年度平均二次搬运费开支额÷全年建安产值×直接工程费占总造价比率(%)7.大型机械进出场及安拆费= 一次进出场及安拆费×年平均安拆次数÷年工作台班8.模板及支架费=模板摊销量×模板价格+支、拆、运输费模板摊销量= 一次使用量×(1+施工损耗)×[1+(周转次数-1)×补损率/ 周转次数-(1-补损率)50% / 周转次数]租赁费=模板使用量×使用日期×租赁价格+支、拆、运输费9.脚手架搭拆费=脚手架摊销量×脚手架价格+搭、拆、运输费脚手架摊销量=单位一次使用量×(1-残值率)/(耐用期÷一次使用期)租赁费=脚手架每日租金×搭设周期+搭、拆、运输费10.已完工程及设备保护费=成品保护所需机械费+材料费+人工费11.排水降水费=Σ排水降水机械台班费×排水降水周期+排水降水使用材料费+人工费设备购置费=设备原价+设备运杂费材料费=材料净重×(1+加工损耗系数)×每吨材料综合价加工费=设备总重量(吨)×设备每吨加工费辅助材料费=设备总重量×辅助材料费指标增值税=当期销项税额-进项税额当期销项税额=销售额×适用增值税率销售额=材料费+加工费+辅助材料费+专用工具费+废品损失费+外购配套件费+包装费+利润单台非标准设备原价={[(材料费+加工费+辅助材料费)×(1+专用工具费率)×(1+废品损失费率)+外购配套件费]×(1+包装费率)-外购配套件费}×(1+利润率)+销项税金+非标准设备设计费+外购配套件费进口设备抵岸价=货价+国际运费+运输保险费+银行财务费+外贸手续费+关税+增值税+消费税+车辆购置附加费国际运费(海、陆、空)=原币货价(FOB)×运费率或=运量×单位运价运输保险费=(原币货价(FOB)+国外运费)÷(1-保险费率)×保险费率银行财务费=人民币货价(FOB)×银行财务费率外贸手续费=[装运港船上交货价(FOB)+国外运费+运输保险费]×外贸手续费率关税=到岸价格(CIF)×进口关税税率(到岸价格:包括离岸价格(FOB)、国际运费、运输保险费)进口产品增值税额=组成计税价格×增值税税率组成计税价格=关税完税价格+关税+消费税应纳消费税额=(到岸价+关税)÷(1-消费税税率)×消费税税率进口车辆购置附加费=(到岸价+关税+消费税+增值税)×进口车辆购置附加费率设备杂运费=设备原价×设备杂运费率(设备杂运费率按各部门及省、市等的规定计取)工具、器具及生产家具购置费=设备购置费×定额费率工程造价=(工程量×单位价格)(i—第i个基本子项,n—工程结构分解得到的基本子项数目)分部分项工程费=Σ分部分项工程量×分部分项工程项目综合单价(分部分项工程项目综合单价由人工费、材料费、机械费、管理费和利润组成,并考虑风险因素)措施项目费=Σ措施项目工程量×措施项目综合单价或=Σ措施项目×费率单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金单项工程造价=Σ单位工程造价建设项目总造价=Σ单项工程造价分项定额机械台班使用量=分项定额计量单位值÷小组总人数×Σ(分项计算的取定比重×劳动定额综合产量)或=分项定额计量单位值÷小组总产量时间定额=1÷产量定额产量定额=1÷时间定额材料消耗定额(材料总消耗量)=材料消耗净用量+材料损耗量或=材料消耗净用量×(1+材料损耗率)材料损耗率=材料损耗量÷材料净用量×100%材料损耗量=材料净用量×材料损耗率每立方米砌体标准砖净用量(块)=2×墙厚的砖数÷[墙厚×(砖长+灰缝)×(砖长+灰缝)]每100平方米块料面层中块料净用量(块)=100÷[(块料长+灰缝)×(块料量+灰缝)]每100平方米块料面层中灰缝砂浆净用量(m3)=(100-块料净用量×块料长×块料宽)×块料厚每100平方米块料面层中结合层砂浆净用量(m3)=100×结合层厚各种材料总耗量=净用量×(1+损耗率)摊销量=周转使用量-回收量(考虑周转使用补充和回收)摊销量= 一次使用量÷周转次数(不考虑周转使用补充和回收)周转使用量=[一次使用量+一次使用量×(周转次数-1)×损耗率]÷周转次数回收量=[一次使用量-(一次使用量×损耗率)]÷周转次数机械正常利用系数=工作班内机械纯工作时间÷机械工作班延续时间施工机械台班产量定额=机械纯工作一小时正常生产率×工作班延续时间×机械正常利用系数人工费=Σ(工日消耗量×日工资单价)日工资单价(G)=G1+G2+G3+G4+G5基本工资(G1)=生产人工平均月工资÷年平均月法定工作日工资性补贴(G2)=Σ年发放标准÷(全年日历日—法定假日)+Σ月发放标准÷年平均每月法定工作日+每工作日发放标准生产工人辅助工资(G3)=全年无效工作日×(G1+G2)÷(全年日历日—法定假日)职工福利费(G4)=(G1+G2+G3)×福利费计提比例(%)生产工人劳动保护费(G5)=生产工人年平均支出劳动保护费÷(全年日历日—法定假日)材料运输损耗=(材料原价+材料运杂费)×运输损耗率材料采购及保管费=(材料原价+运杂费+运输损耗费)×采购及保管费率材料预算价格=[(材料原价+运杂费)×(1+运输损耗费)]×(1+采购及保管费率)检验试验费=Σ(单位材料量检验试验费×材料消耗量)(当发生检验试验费时,材料费中还应加上此项费用)台班折旧费=机械价格×(1-残值率)×时间价值系数÷耐用总台数台班大修理费= 一次大修理费×寿命周期大修理次数÷耐用总台班台班经常修理费=[Σ(各级保养一次费用×寿命周期各级保养次数)+临时故障排除费+替换设备工具附具台班摊销费+例保辅料费]÷耐用总台班台班安拆费及场外运输费=机械一次安拆费及场外运输费×年平均安拆次数÷年工作台班台班燃料动力费=台班燃料动力消耗量×相应单价台班人工费=人工消耗量×[1+(年度工作日-年工作台班)/年工作台班]×人工单价台班养路费及车船使用税=(年养路费+车船使用税+年保险费+年检费用)÷年工作台班定额项目基价=人工费+材料费+机械费人工费=定额项目工日数×综合平均日工资标准材料费=Σ(定额项目材料用量×材料预算价格)机械费=Σ(定额项目台班量×台班单价)安装工程全员劳动生产率=年度自行完成建筑安装工程工作量÷年平均在册人数间接费=直接费合计×间接费费率(%)(以直接费为计算基础)间接费=人工费和机械费合计×间接费费率(%)(以人工费和机械费合计为计算基础)间接费=人工费合计×间接费费率(%)(以人工费为计算基础)间接费费率(%)=规费费率(%)+企业管理费费率(%)规费费率(%)=Σ规费缴纳标准×每万元发承包价计算基数÷每万元发承包价中的人工费含量×人工费占直接费的比例(%)(以直接费为计算基础)规费费率(%)=Σ规费缴纳标准×每万元发承包价计算基数÷每万元发承包价中的人工费含量和机械费含量×100%。

建筑安装工程费用参考计算方法及计价程序

建筑安装工程费用参考计算方法及计价程序

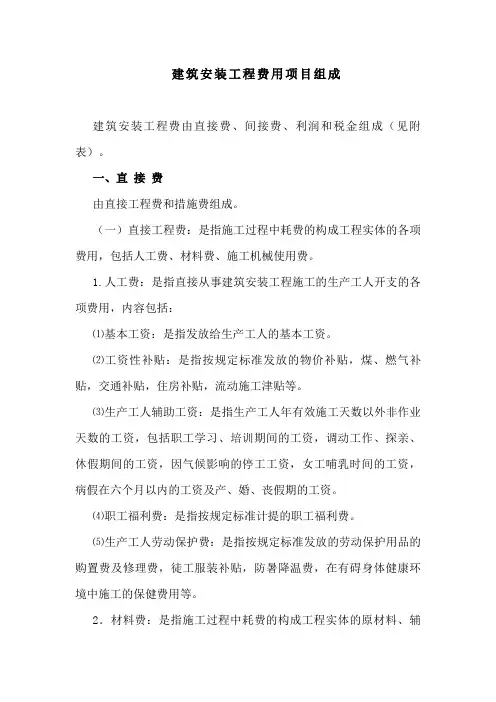

建筑安装工程费用项目组成建筑安装工程费由直接费、间接费、利润和税金组成(见附表)。

一、直接费由直接工程费和措施费组成。

(一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费。

1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:⑴基本工资:是指发放给生产工人的基本工资。

⑵工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。

⑶生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。

⑷职工福利费:是指按规定标准计提的职工福利费。

⑸生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。

2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。

内容包括:⑴材料原价(或供应价格)。

⑵材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。

⑶运输损耗费:是指材料在运输装卸过程中不可避免的损耗。

⑷采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。

包括: 采购费、仓储费、工地保管费、仓储损耗。

⑸检验试验费:是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。

不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。

3.施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。

施工机械台班单价应由下列七项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。

建筑安装工程费用计算方法项目组成

建筑安装工程费用计算方法项目组成

建筑安装工程费用计算方法项目组成一、建筑安装工程费用计算方法1.确定工程量:根据建筑设计图纸和施工方案,对各项工程的数量进行详细测算,包括工程的长度、面积、体积等指标。

2.确定工程单价:根据市场行情和工程质量要求,确定各项材料的单价和施工人工的标准工资。

3.计算各项费用:根据工程量和工程单价,计算各项费用,包括材料费、人工费、机械费、管理费、利润及税金等。

5.编制预算:根据费用计算结果,编制建筑安装工程的预算,明确各项费用的具体金额和使用范围。

二、建筑安装工程费用项目组成1.材料费:指建筑安装工程所需要的材料的费用,包括各种建筑材料、设备材料、管道材料、电气材料等。

2.人工费:指建筑安装工程所需要的劳动力的费用,包括建筑工人的工资、技术人员的工资、管理人员的工资等。

3.机械费:指建筑安装工程所需要使用的机械设备的费用,包括施工机械的租赁费用、维修费用等。

4.管理费:指项目管理人员的工资、行政费用、办公费用等,用于管理建筑安装工程的各项活动。

5.利润:指建筑安装工程承包商的利润,包括企业的管理费用、风险费用、回报金额等。

6.税金:指建筑安装工程承包商需要缴纳的各项税费,包括增值税、所得税、教育费附加等。

上述几个项目的费用合计即为建筑安装工程的总费用。

在实际计算中,每个项目的费用都需要根据具体情况进行准确测算和计算,确保费用的准确性和合理性。

总结来说,建筑安装工程费用的计算方法主要包括确定工程量、确定工程单价、计算各项费用、调整和审核、编制预算等步骤,费用项目主要包括材料费、人工费、机械费、管理费、利润及税金等。

通过合理计算和预算,可以为建筑安装工程的进行提供可靠的经济基础,确保工程的顺利进行和费用的控制。

建筑安装工程施工费用参考计算方法

建筑安装工程施工费用参考计算方法

建筑安装工程费用参考计算方法一、各费用构成要素参考计算方法如下:(一)人工费公式1:人工费=∑(工日消耗量×日工资单价)年平均每月法定工作日特殊情况下支付的工资津贴补贴奖金平均月计件计时生产工人平均月工资日工资单价=)()(+++、注:公式1主要适用于施工企业投标报价时自主确定人工费,也是工程造价管理机构编制计价定额确定定额人工单价或发布人工成本信息的参考依据。

公式2:人工费=∑(工程工日消耗量×日工资单价)日工资单价是指施工企业平均技术熟练程度的生产工人在每工作日(国家法定工作时间内)按规定从事施工作业应得的日工资总额。

工程造价管理机构确定日工资单价应通过市场调查、根据工程项目的技术要求,参考实物工程量人工单价综合分析确定,最低日工资单价不得低于工程所在地人力资源和社会保障部门所发布的最低工资标准的:普工1.3倍、一般技工2倍、高级技工3倍。

工程计价定额不可只列一个综合工日单价,应根据工程项目技术要求和工种差别适当划分多种日人工单价,确保各分部工程人工费的合理构成。

注:公式2适用于工程造价管理机构编制计价定额时确定定额人工费,是施工企业投标报价的参考依据。

(二)材料费1.材料费材料费=∑(材料消耗量×材料单价)材料单价=[(材料原价+运杂费)×〔1+运输损耗率(%)〕]×[1+采购保管费率(%)]2.工程设备费工程设备费=∑(工程设备量×工程设备单价)工程设备单价=(设备原价+运杂费)×[1+采购保管费率(%)](三)施工机具使用费1. 施工机械使用费施工机械使用费=∑(施工机械台班消耗量×机械台班单价)机械台班单价=台班折旧费+台班大修费+台班经常修理费+台班安拆费及场外运费+台班人工费+台班燃料动力费+台班车船税费注:工程造价管理机构在确定计价定额中的施工机械使用费时,应根据《建筑施工机械台班费用计算规则》结合市场调查编制施工机械台班单价。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附件一:
建筑安装工程费用参考计算方法
各组成部分参考计算公式如下:
一、直接费
(一)直接工程费
1.人工费
(1)基本工资
(2)工资性补贴
(3)生产工人辅助工资
(4)职工福利费
(5)生产工人劳动保护费
2.材料费
(1)材料基价
(2)检验试验费
3.施工机械使用费
机械台班单价
台班单价=台班折旧费+台班大修费+台班经常修理费+台班安拆费及场外
运费+台班人工费+台班燃料动力费+台班养路费及车船使用税
(二)措施费
本规则中只列通用措施费项目的计算方法,各专业工程的专用措施费项目的计算方法由各地区或国务院有关专业主管部门的工程造价管理机构自行制定。

1.环境保护
环境保护费=直接工程费×环境保护费费率(%)
2.文明施工
文明施工费=直接工程费×文明施工费费率(%)
3.安全施工
安全施工费=直接工程费×安全施工费费率(%)
4.临时设施费
临时设施费有以下三部分组成:
(1)周转使用临建(如,活动房屋)
(2)一次性使用临建(如,简易建筑)
(3)其他临时设施(如,临时管线)
其中:
①周转使用临建费
②一次性使用临建费
③其他临时设施在临时设施费中所占比例,可由各地区造价管理部门依据典型施工企业的成本资料经分析后综合测定。

5.夜间施工增加费
6.二次搬运费
7.大型机械进出场及安拆费
8.混凝土、钢筋混凝土模板及支架
(1)模板及支架费=模板摊销量×模板价格+支、拆、运输费
摊销量=一次使用量×(1+施工损耗)×[1+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数]
(2)租赁费=模板使用量×使用日期×租赁价格+支、拆、运输费
9.脚手架搭拆费
(1)脚手架搭拆费=脚手架摊销量×脚手架价格+搭、拆、运输费
(2)租赁费=脚手架每日租金×搭设周期+搭、拆、运输费
10.已完工程及设备保护费
已完工程及设备保护费=成品保护所需机械费+ 材料费+人工费
11.施工排水、降水费
排水降水费=Σ排水降水机械台班费×排水降水周期+排水降水使用材料费、人工费
二、间接费
间接费的计算方法按取费基数的不同分为以下三种:
(一)以直接费为计算基础
间接费=直接费合计×间接费费率(%)
(二)以人工费和机械费合计为计算基础
间接费=人工费和机械费合计×间接费费率(%)
间接费费率(%)=规费费率(%)+企业管理费费率(%)
(三)以人工费为计算基础
间接费=人工费合计×间接费费率(%)
1.规费费率
根据本地区典型工程发承包价的分析资料综合取定规费计算中所需数据:
(1)每万元发承包价中人工费含量和机械费含量。

(2)人工费占直接费的比例。

(3)每万元发承包价中所含规费缴纳标准的各项基数。

规费费率的计算公式
Ⅰ以直接费为计算基础
Ⅱ以人工费和机械费合计为计算基础
Ⅲ以人工费为计算基础
2.企业管理费费率
企业管理费费率计算公式
Ⅰ以直接费为计算基础
Ⅱ以人工费和机械费合计为计算基础
Ⅲ以人工费为计算基础
三、利润
利润计算公式
见附件二:建筑安装工程计价程序
四、税金
税金计算公式
税率
(一)纳税地点在市区的企业
(二)纳税地点在县城、镇的企业(三)纳税地点不在市区、县城、镇的企业。

相关文档
最新文档
