污水管道封堵处理方案

合集下载

污水管道堵塞清淤施工方案

污水管道堵塞清淤施工方案

污水管道堵塞清淤施工方案1. 引言污水管道的堵塞是城市管理中常见的问题之一。

管道堵塞不仅会导致污水回流、气味扩散等环境问题,还会影响居民的生活。

为了保证污水管道的畅通和正常运行,需要进行定期的清淤施工工作。

本文将介绍污水管道堵塞清淤的施工方案。

2. 施工前准备工作在进行污水管道清淤施工前,需要进行一些准备工作,以确保施工过程的顺利进行。

2.1 管道调查和排图在施工前,需对待清淤的管道进行调查和排图。

通过调查,可以了解到管道的长度、结构以及位置等信息,为后续施工做好准备。

2.2 工程人员培训施工人员需接受相关的培训,了解清淤设备的操作方法和安全注意事项。

培训内容包括清淤设备的使用、维护、保养以及应急处理措施等。

2.3 施工材料和设备准备根据清淤施工的具体要求,准备好相应的材料和设备。

常用的清淤设备包括清砂机、高压冲洗车等。

此外,还需要准备好安全防护用具,如手套、口罩、护目镜等。

2.4 施工计划和方案编制在施工前,根据实际情况编制详细的施工计划和方案。

施工计划包括施工时间安排、施工队伍组织、施工阶段性目标等内容。

方案则包括具体的施工流程、施工方法和安全措施等。

3. 施工流程3.1 管道封堵在进行管道清淤施工前,需要将待清淤的管道进行封堵,以防止污水回流。

封堵方法包括使用封堵剂和橡胶塞等。

在封堵前,需先检查封堵部位是否完好,并确保封堵牢固。

3.2 清淤施工清淤施工通常采用高压冲洗的方式,将污垢冲洗出管道。

具体步骤如下:•使用清砂机将管道中的杂物和堵塞物清理出来;•使用高压冲洗车对管道进行冲洗,将残留的污垢冲刷干净;•清淤过程中需要注意安全防护,确保施工人员的人身安全;•清淤结束后,及时清理现场,保持环境卫生。

3.3 检测和巡视清淤施工结束后,需要对管道进行检测和巡视,确保清淤效果达到预期。

常用的检测方法包括内窥镜检测、水压测试等。

检测结果应记录并及时报告给相关部门。

3.4 管道恢复使用清淤施工完成后,需将封堵的管道恢复使用。

污水管道封气囊堵施工方案

污水管道封气囊堵施工方案

污水管道封气囊堵施工方案1. 引言污水管道是城市基础设施中至关重要的一部分,它们用于将废水从居民和工业区域输送到处理设施。

然而,由于各种原因,这些管道可能出现破裂、漏水或其他损坏情况,需要进行紧急修复和封堵。

本文档介绍了污水管道封气囊堵施工方案,旨在有效解决这些问题。

2. 封气囊堵施工原理封气囊堵施工是一种使用充气囊体封堵管道的方法。

它的原理是通过将充气囊体放入破损的管道中,然后通过加压将其充气,从而填充管道内的空隙,达到封堵的效果。

这种施工方法简单、高效,适用于各种类型的污水管道。

3. 施工步骤3.1 准备工作在进行封气囊堵施工之前,需要进行一些准备工作:1.确定损坏的管道位置和程度;2.停止供水或排水;3.清理管道内的污物和杂物。

3.2 选择合适的封气囊根据损坏的管道直径和形状,选择合适尺寸和类型的封气囊。

确保封气囊能够完全填充管道内的空隙,并能够承受所需的压力。

3.3 将封气囊送入管道将封气囊送入损坏的管道中,确保封气囊的位置正确,并能够完全填充管道的横截面。

3.4 充气封囊使用气源将封气囊充气,使其完全填充管道内的空隙。

同时,通过监测压力来避免过度充气导致封气囊破裂。

3.5 测试封堵效果在封气囊充气到位后,进行压力测试以确保封堵效果。

封堵后的管道应能够耐受所需的压力,且不出现漏水情况。

3.6 封堵固化如果测试结果良好,确认封堵效果后,可以对封气囊进行固化处理。

根据封气囊的类型和要求,使用适当的固化剂进行处理,加快封堵体的固化时间。

3.7 撤离封气囊固化完成后,撤离封气囊。

根据封气囊的设计,可以使用适当的方法将其从管道中取出。

在进行污水管道封气囊堵施工时,需要注意以下事项:1.工作人员需要熟悉封气囊的使用方法和操作规程,并遵循相关安全操作程序;2.确保施工现场安全,使用适当的防护设备;3.根据实际情况选择合适的封气囊,并确保其质量符合要求;4.在充气过程中,及时监测封气囊的压力,避免过度充气造成破裂;5.进行封堵效果测试前,确保管道内的压力已经完全释放;6.切勿在未完全固化之前恢复供水或排水。

污水管道砖砌封堵施工方案

污水管道砖砌封堵施工方案

污水管道砖砌封堵施工方案1. 引言污水管道是城市生活中必不可少的基础设施之一,其功能是排出生活污水和废水,维护环境的卫生和健康。

然而,在长时间的使用过程中,污水管道可能会出现破损和泄漏现象,这就需要进行封堵施工,以保证管道的正常运行。

本文档旨在描述污水管道砖砌封堵施工方案,以实现高效、安全的封堵施工。

2. 施工准备在进行污水管道砖砌封堵施工之前,需要进行以下准备工作:2.1 工程材料•砖头:选用强度高、吸水率低的砖头,保证施工质量。

•砂浆:选用符合要求的砂浆,确保与砖头的粘结性。

•水泥:用于制作砂浆,选用优质的普通硅酸盐水泥。

•水:用于搅拌砂浆和湿润砖头。

2.2 工具设备•砖刀:用于将砖头切割成所需尺寸。

•砂浆刀:用于将砂浆抹在砖头上。

•手工扫帚:用于清理施工现场。

2.3 施工人员由于污水管道砖砌封堵施工需要在狭小的空间内进行,施工人员需要具备以下要求: - 技术熟练:熟悉砖砌封堵的施工工艺和操作规范。

- 身体健康:耐受高温、潮湿和狭小环境的能力。

- 安全防护意识:佩戴好安全帽、手套、口罩等必要防护用品。

3. 施工步骤3.1 清理施工现场在进行污水管道砖砌封堵施工之前,先清理施工现场,将管道周围的杂物和积污清除干净,保持施工区域整洁。

3.2 准备砂浆按照砂浆的配比准备适量的砂浆,搅拌均匀,确保砂浆的质地细腻,并具备一定的塑性和粘结性。

3.3 封堵砖砌根据实际尺寸需求,用砖刀将砖头切割成所需尺寸,然后将砂浆抹在砖头上,将砖头嵌入到管道破损或泄漏的位置,确保砖头与管道紧密贴合,并用手轻轻压紧,使其坚固可靠。

3.4 砂浆填缝在封堵砖砌完成后,用砂浆刀将砂浆填满砖头之间的缝隙,确保缝隙被完全填满,并平整整齐,以提高封堵效果和外观质量。

3.5 清理施工现场封堵施工完成后,用手工扫帚清理施工现场,清除施工过程中产生的垃圾和碎屑,确保施工现场干净整洁。

4. 安全注意事项•施工现场应设置标志和隔离措施,防止他人误入。

污水管道封堵方案措施

污水管道封堵方案措施

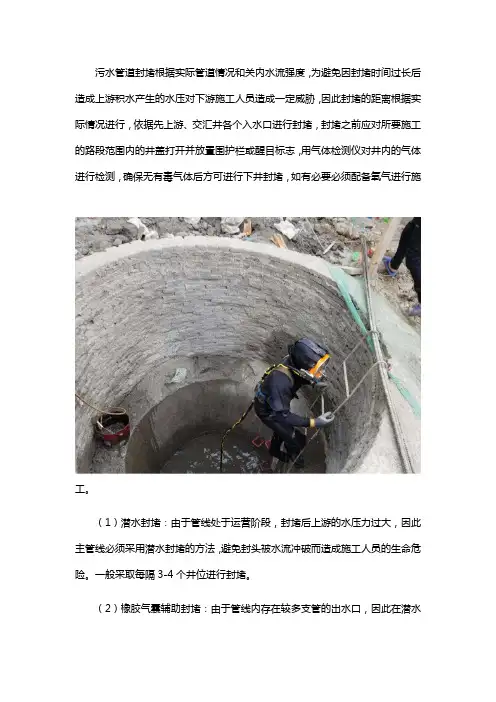

污水管道封堵根据实际管道情况和关内水流强度,为避免因封堵时间过长后造成上游积水产生的水压对下游施工人员造成一定威胁,因此封堵的距离根据实际情况进行,依据先上游、交汇井各个入水口进行封堵,封堵之前应对所要施工的路段范围内的井盖打开并放置围护栏或醒目标志,用气体检测仪对井内的气体进行检测,确保无有毒气体后方可进行下井封堵,如有必要必须配备氧气进行施工。

(1)潜水封堵:由于管线处于运营阶段,封堵后上游的水压力过大,因此主管线必须采用潜水封堵的方法,避免封头被水流冲破而造成施工人员的生命危险。

一般采取每隔3-4个井位进行封堵。

(2)橡胶气囊辅助封堵:由于管线内存在较多支管的出水口,因此在潜水封堵段内(在施工的管段)加以橡胶气囊辅助封堵,便于施工顺利开展,也有利于部分井位的高程差而造成排水不安全,影响疏通正常进行。

下面我们先浅谈本公司的封堵经验以及方案措施:(1)无水封堵它是在无水状态下进行的封堵。

多数是在新铺管道因需要封堵时采用。

根据方案直接用水泥砂浆作砖墙的砌筑,墙厚在半砖到一砖半之间。

(2)有水封堵根据封堵管道内的水位深浅,有浅水封堵和深水封堵两种。

由于封堵是在水中操作,水泥砂浆易被水冲走,因此砌筑料采用水泥拌黏土,它具有黏性强、结硬快、不易在水中溶解或被水冲刷等优点。

水泥与黏土的比例为I:4—1:5。

操作方法是先将黄泥加水和匀,无硬块粗粒,呈面团状,再加水泥拌匀。

也可适量加入水玻璃、快干剂之类的促凝剂。

掺入后的混和物应随拌随用,以免结硬失效造成浪费。

在井下进行封堵,应先将井底、壁的污泥清除干净,否则水泥黏土与井底、井壁粘结不良,可能会被水冲掉,使之封堵失败。

(3)、管塞封堵法管塞封堵法常用于小型管道中,一般管塞有橡胶塞(两块铁板中间嵌装厚橡胶圈,铁板用螺栓绞紧,使橡胶圈扩张与管壁产生摩擦,以达到稳定管塞的作用)、木质管塞(外包麻布等塞入管口并塞紧)。

另外,也可用透水性小的黏土装袋,然后塞入沟管塞紧等。

污水管道封堵施工方案

污水管道封堵施工方案

污水管道封堵施工方案一、引言污水管道封堵是保障城市环境卫生和居民健康的重要措施。

合理科学的封堵施工方案能够有效地避免污水泄漏、管道破裂等问题,确保污水管道系统正常运行。

本文将介绍一种可行的污水管道封堵施工方案,旨在提高封堵施工效率,保证封堵效果。

二、施工前的准备工作在进行污水管道封堵施工之前,需要做好充分的准备工作。

主要包括以下几个方面:1.现场勘察:对需要封堵的污水管道进行全面的现场勘察,了解管道的材质、直径、长度、施工环境等信息。

2.封堵材料准备:根据管道的材质和直径,选择适合的封堵材料,确保材料质量符合标准要求。

3.施工人员培训:对施工人员进行相关的培训,使其了解封堵施工的操作步骤和安全注意事项。

4.施工设备准备:准备好必要的施工设备,如封堵工具、安全绳索、防护设备等,确保施工过程中安全顺利进行。

三、封堵施工步骤污水管道封堵施工主要分为以下几个步骤:1.封堵点确定:根据现场勘察结果确定封堵点,选择合适的位置进行封堵。

2.管道清洁:使用高压水枪或其他清洁设备清洁管道内部,确保封堵材料能够粘附牢固。

3.封堵材料充填:将封堵材料充填到封堵点,确保将管道完全封堵,并且封堵材料与管道内壁紧密结合。

4.封堵固化:等待封堵材料固化时间,确保封堵效果达到最佳状态。

5.施工质量检查:对封堵后的管道进行质量检查,确保封堵效果符合要求。

四、施工注意事项在进行污水管道封堵施工时,需要注意以下几个方面:1.安全第一:施工人员需佩戴好安全防护装备,遵守施工安全操作规程,确保施工过程中不发生安全事故。

2.材料选择:选择质量可靠的封堵材料,确保其具备良好的耐腐蚀性和耐磨性。

3.施工环境:注意施工环境的通风情况,避免封堵材料的有害气体对施工人员造成危害。

4.施工质量:确保封堵效果持久稳定,避免因封堵不到位或材料质量问题导致再次泄漏。

五、结论污水管道封堵施工是一项复杂的工程,只有采用科学合理的施工方案和严格遵守相关规程,才能确保施工安全、高效,并达到预期效果。

污水管道封堵方案措施

污水管道封堵方案措施

污水管道封堵根据实际管道情况和关内水流强度,为避免因封堵时间过长后造成上游积水产生的水压对下游施工人员造成一定威胁,因此封堵的距离根据实际情况进行,依据先上游、交汇井各个入水口进行封堵,封堵之前应对所要施工的路段范围内的井盖打开并放置围护栏或醒目标志,用气体检测仪对井内的气体进行检测,确保无有毒气体后方可进行下井封堵,如有必要必须配备氧气进行施工;1潜水封堵:由于管线处于运营阶段,封堵后上游的水压力过大,因此主管线必须采用潜水封堵的方法,避免封头被水流冲破而造成施工人员的生命危险;一般采取每隔3-4个井位进行封堵;2橡胶气囊辅助封堵:由于管线内存在较多支管的出水口,因此在潜水封堵段内在施工的管段加以橡胶气囊辅助封堵,便于施工顺利开展,也有利于部分井位的高程差而造成排水不安全,影响疏通正常进行;下面我们先浅谈本公司的封堵经验以及方案措施:1无水封堵它是在无水状态下进行的封堵;多数是在新铺管道因需要封堵时采用;根据方案直接用水泥砂浆作砖墙的砌筑,墙厚在半砖到一砖半之间;2有水封堵根据封堵管道内的水位深浅,有浅水封堵和深水封堵两种;由于封堵是在水中操作,水泥砂浆易被水冲走,因此砌筑料采用水泥拌黏土,它具有黏性强、结硬快、不易在水中溶解或被水冲刷等优点;水泥与黏土的比例为I:4—1:5;操作方法是先将黄泥加水和匀,无硬块粗粒,呈面团状,再加水泥拌匀;也可适量加入水玻璃、快干剂之类的促凝剂;掺入后的混和物应随拌随用,以免结硬失效造成浪费;在井下进行封堵,应先将井底、壁的污泥清除干净,否则水泥黏土与井底、井壁粘结不良,可能会被水冲掉,使之封堵失败;3、管塞封堵法管塞封堵法常用于小型管道中,一般管塞有橡胶塞两块铁板中间嵌装厚橡胶圈,铁板用螺栓绞紧,使橡胶圈扩张与管壁产生摩擦,以达到稳定管塞的作用、木质管塞外包麻布等塞入管口并塞紧;另外,也可用透水性小的黏土装袋,然后塞入沟管塞紧等;4、砖砌封堵法用水泥砂浆或水泥黏土拌制的胶结材料,砌筑砖墙来封堵大、中型管道,是较常用的方法;它具有取料方便,封堵效果较好的优点,缺点是拆除比较困难;一般有无水封堵和有水封堵两种;排水管道在施工、维修或检查过程中经常需要对正在通水的管道进行临时封堵,否则这些工作便无法进行;排水管道不能像给水管或燃气管那样只需关闭阀门就可实现断水或断气;封堵排水管道是一项费时、费钱又很危险的工作;所以朋友们一定要注重排水管道封堵的安全性、有效性和便捷性;以上就是对排水管道封堵方法的相关介绍,希望大家能够有所了解,对排水管道进行合理的封堵,以保障整个工程的安全;你如若是有排水管道封堵这方面的需求,欢迎拨打右下角联系电话来电联系成都顺业环保工程有限公司;成都顺业环保工程有限公司成立于2015年7月24日,是工商部门注册认证,经市环保局资质认证许可经营的专业清淤排水工程有限公司;主要业务有水下蛙人作业,管道疏通、疏通道路管道、管道清淤、雨水井清理、污水井清淤、污水井疏通、高压清洗管道、清洗工业管道、化粪池清理、化粪池清掏、污水池清掏、污水池清理、箱涵清淤、水渠清淤、雨污井清理、清理渠道、清理暗涵、明渠清淤、暗沟清理疏通、清理排水排污渠、涵洞清淤、河道清淤、清疏地下沟渠、打桩泥浆转运、污水转运、污水处理、工业废水转运、石油污水转运、钻井污水转运、石油沉淀物转运、水下作业管道封堵、管道拆堵头、打捞、切割、焊接、管道内混凝土疏通、水泥块疏通、树根切割、涵洞人工勘察、管道人工勘察、非开挖顶管、非开挖胀插管、非开挖公路穿越管道、非开挖换管、非开挖管道置换、管道改造等;为各大中小型单位提供服务,我公司全天侯二十四小时竭诚为您服务,快捷到位,以诚信为本,多年来经过不断创新改造,专业技术和服务质量得以不断提高,设备完善;以优质的服务和合理的价格,得到广大客户的支持和好评;。

污水管道施工封堵,引流方案

污水管道施工封堵,引流方案

污水管道施工封堵,引流方案污水管道施工封堵、引流方案1.引言在进行污水管道施工时,为了确保施工质量和安全性,封堵和引流工作是非常重要的环节。

本文档旨在提供一个有效的污水管道施工封堵和引流方案,确保施工进程顺利进行。

2.施工前准备工作在进行封堵和引流工作之前,需要进行以下准备工作:确定施工区域的污水管道布局和尺寸清理施工区域,清除障碍物,确保施工的顺利进行安排专业人员进行施工,并提供必要的安全培训和装备确定污水管道的入口和出口位置3.封堵方案3.1 封堵材料选择根据污水管道的尺寸和材质,选择合适的封堵材料。

常见的封堵材料包括胶带、聚合物材料、封堵膏等。

确定封堵材料后,使用合适的工具进行封堵。

3.2 封堵工作步骤封堵工作的步骤如下:1.清理污水管道,确保管道内无杂物和污物。

2.使用封堵材料进行封堵。

将封堵材料均匀地贴合在管道的裂缝或破损处,并确保封堵牢固。

3.检查封堵效果。

可以使用水进行试验,检查管道是否有泄漏现象。

4.引流方案4.1 引流设备选择根据施工区域的特点和污水管道的需求,选择合适的引流设备。

常见的引流设备包括排水泵、排水管道等。

4.2 引流工作步骤引流工作的步骤如下:1.安装引流设备。

根据施工区域的布局和污水管道的需求,选择合适的位置安装引流设备。

2.连接排水泵或排水管道。

确保连接的牢固和密封性。

3.启动引流设备。

根据需要,调整引流设备的工作参数,确保有效引流。

5.安全措施在进行封堵和引流工作时,需要注意以下安全措施:确保施工现场通风良好,避免污水气体的积聚。

穿戴适当的防护装备,包括手套、护目镜和口罩。

遵守施工规范和操作规程,确保施工安全。

在施工结束后,清理施工现场,保持整洁。

6.总结污水管道施工封堵和引流是保证施工质量和安全的重要环节。

通过选择合适的封堵材料和引流设备,并严格遵守施工规范和操作规程,可以确保封堵和引流工作的顺利进行。

同时,有效的安全措施也是保证施工人员的安全和环境的健康的关键。

污水管道封堵施工方案

污水管道封堵施工方案

污水管道封堵施工方案一、方案背景及目的由于污水管道的使用时间长、材质老化或其他原因,可能会出现管道破裂、漏水等问题,这会导致污水外溢、环境污染、设备损坏等严重后果。

因此,进行污水管道封堵施工是必要的,可以避免上述问题的发生并保障环境和设备的安全。

本方案的目的是对污水管道进行封堵施工,以修复管道的破损,并确保管道的正常运行。

同时,施工过程中要保证封堵工作对环境的污染减到最低,确保工作人员的安全。

二、方案内容1.施工前的准备工作1.1确定施工地点和时间,并组织相应的人员及设备到达现场。

1.2对施工现场进行清理,清除堵塞物及其他障碍物,确保施工顺利进行。

1.3对施工所需的材料和工具进行检查,确保齐全且质量符合要求。

2.封堵施工的具体步骤2.1定位污水管道破损点:使用便携式探测器定位污水管道的破损点,并进行标记。

2.2清洁管道内部:使用高压水枪或其他工具对管道内部进行清洗,将管道内的污渍、沉积物等清除干净。

2.3寻找管道破损点:通过观察、听声和探测等方式确认破损点的具体位置,并用标志物进行标记。

2.4施工封堵:根据管道破损的具体情况选择合适的封堵材料进行施工,如胶水、填料等。

将封堵材料填充到破损点,确保密封性。

2.5测试封堵效果:施工完成后,进行测试,确保封堵效果良好,没有漏水和渗漏现象。

3.施工后的工作3.1清理施工现场:清理并回收施工过程中产生的废弃材料和工具。

3.2恢复管道正常运行:对修复后的污水管道进行压力测试,确保管道正常运行,没有再次出现破损或漏水的问题。

3.3污水处理:对封堵施工过程中产生的污水进行合理处理,避免对环境造成污染。

三、安全措施1.充分做好施工人员的安全防护工作,提供相关的安全设备和防护装备,如安全帽、护目镜、手套等。

2.对施工现场进行标识,设置警示标识,以提醒他人注意安全。

3.遵循相关法规和标准,确保施工过程中不发生安全事故和环境污染。

4.施工人员需经过相关培训并具备相关操作证书。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地铁6号线一期工程草房站~一期工程
终点区间(含U型槽部分)
出入线暗挖结构与现状污水管道DN1000
交叉处理方案
一、编制依据
1、地铁6号线一期工程草房站~一期工程终点及出入线区
间(含U型槽部分)施工图纸
2、施工现场实际调查情况
3、地铁草房站东区间管线改移图纸
4、地铁6号线一期工程草房站~一期工程终点及出入线区
间(含U型槽部分)地质堪探报告
5、施工中相关法规、技术规程
二、出入线概况
地铁6号线一期工程草房站~一期工程终点及出入线区间(含U型槽部分)设计出入线位于朝阳北路路南向东敷设,在航研所东路口,线路以R=200°(195°)转向朝阳北路北侧的五里桥车辆段。

隧道结构为平顶直墙矩形结构,采用矿山法施工。

结构长度101.835米、结构宽度11.8米,高度8.7米、深3.8—4.6米,初支厚300mm,隧道初衬采用Ⅰ22a型钢钢架喷射C25混凝土结构作为初期支护,型钢间距为0.5米/榀,隧道二衬均为现浇钢筋混凝土结构,隧道二衬砼强度等级为C40,抗渗等级为P10。

三、工程地质及水文地质情况
根据北京地铁6号线七标岩土工程勘察报告所示:钻孔揭露深度
(43.5米)内多为粉土③层、粉质粘土③1层、粉质粘土④层、中砂④
层。

3
地下水情况:根据地质报告显示,在本工程施工深度内地下水很丰富,故施工中考虑对渗、漏水的抽排措施。

四、出入线结构与现状污水管道交叉情况
1、经项目部现场自设计图纸和踏勘得知:出入线段xzck0+131.8处与现状DN1000污水管道相交叉,交角接近直角。

该管道正位于出入线原射流风机抬高段,侵入出入线结构约2.6m。

根据相关规范计算该管道施工时开槽断面侵入出入线纵向长度约5.0米,高度2.6m。

由于DN1000污水管周围全部为回填土,原有管线渗漏较为严重,致使掌子面土体极其不稳定,因此将采取挂双层网片封闭掌子面(锚喷厚度5cm),然后对DN1000污水管上方增加超前小导管加注双液浆进行土体加固。

2、从设计给出的现状管道图上得知:w12#流水面高程为19.370,w13#流水面高程为19.090(与实测基本吻合)。

目前,该管道上游情况
不详,管道水体水质、流量、流速及充满度不详。

仅获取现况检查井内流水面已上升到井筒,高程约为22.170,我们判断:该管道属于规划航研所东路预埋管道,管道在23#检查井以后无出路。

管道内水体属于积滞状态、不流动,管道底部约有50cm左右的淤泥和沉淀物。

(详见附图)
3、经向市政管理处二所了解情况得知:该DN1000污水管道为航研所东路规划预留管道,呈西北/东南走向,坡向自北向南,主要汇积朝阳北路南北两侧的生产及生活所排放的污水。

上游管道长度分别为:西侧约500米(到草房路路口),东侧约300米(过辅路与朝阳北路交叉路口)。

由于管道水体排放无出路,故管道内充满度已达100%。

甚至污水水位已侵入井筒。

按照设计及市政处提供的井位进行调研时发现:检查井内存在有毒有害气体存滞严重。

经计算:管道内滞水体有1200m3左右。

该管道经市政管理处二所进行过两端简单封堵,但仍存在封堵渗漏情况。

4、地铁6号线七标出入线暗挖(射流风机段)初衬施工,需拆除w12#检查井与w13#检查井之间的管道,拆除管道长约12.00m,拟采取在检查井内管口及破拆管道两端封堵的方法。

5、DN1000污水管为C40钢筋混凝土结构,壁厚150mm,管身有800mm混凝土管座,污水管采用明开槽施工,回填土极不密实,由于使用机械产生震动较大,掌子面容易坍塌,因此采用人工破除。

五、施工方法
(1)由于距DN1000污水管线左右两侧2米范围全部为回填土,污水
管施工多年渗漏较为严重,且地面上二工区进出重载车辆频繁,因此污水管线周边土体极易塌方,所以提前在距DN1000污水管线外2米处挂网片封闭掌子面,采取打设超前小导管,小导管为Φ42钢焊管,壁厚3.5mm,长3米,环向间距300mm,纵向间距500mm,外插角20°左右,再进行注双液浆,浆液配合比1:1,注浆压力1.0~1.5Mpa,待土体固结后,再进行初衬开挖,严格执行暗挖“十六字方针”,挖出一榀架设一榀,打设一榀超前小导管,注一次双液浆,依次类推,通过DN1000污水管线外1.0米后结束,此范围为宽12.0米,长4.30米(管前2.0米+管后1.0米+管外径1.3米)加浆范围为1.2米,(开挖轮廓线外1.0米,开挖轮廓线内0.2米)确保安全通过污水管线。

(2)由于W13检查井东西两侧管道有不停的来水,故开挖的同时在w13#检查井处设D8〞—D10〞水泵进行抽排,水体全部排入西侧雨水检查井内(距离120m)。

抽排到50cm左右水深时对该井上下游各3个检查井(不含w13#检查井)进行排风换气处理。

约两天后,用气体检测仪对井内进行有害气体检测。

经反复检测三次以上,确认无有害气体后,改用D2〞-D4〞水泵进行抽排。

(3)抽排到管道积水到10~15cm时,开始对管道进行第一次封堵作业。

在w12#检查井南侧与w13#检查井北侧,管头处和管头以内1.5m处,码放草袋围堰,w12#及w13#围堰内用人工排净管道1.5m长度的积水。

为防止上游突然来水,检查井内的D2〞-D4〞水泵不准停滞作业,连续抽排。

砌四道240砖墙,砖墙之间预留50cm空隙,满灌C10砼。

最后一道砖墙外侧做抹面处理(δ=20cm),砌砖墙完成后24小时内,W12#、
W13#检查井水泵连续排抽,经确认砌体及抹面强度无误后停止抽排作业。

(4)现状检查井内封堵作业完成以后,立即在出入线暗挖结构中洞内时现况污水管道进行人工破拆,并对管道内(w12#~w13#)的污泥进行清理。

清理完成以后再对初支结构外侧(宽12.00米)及中洞初支结构外侧(宽4.60米)进行第二次封堵作业,为保证施工安全及防水第一次封堵作业产生不可预见因素,并考虑为破拆管道的永久安全和地面安全,决定对初支结构外侧封堵两道砖墙,中洞初支结构外侧封堵一道砖墙(详图B)。

(5)责成专人地面看护,并随时与洞内破拆人员保持联系,一旦产生突发事件,立即启动应急预案。

(6)管道破拆期间及该部位出入线初支施工期间应加强地面及洞体的监控量测工作。

一旦地表监控点及管道监控点达到橙色预警,立即停工并采取切实可行的补救措施。

反馈数据稳定以后继续施工。

(7)拆除作业管理体系
六、安全措施及材料计划
6.1、安全措施
①下井及管内人员必须佩戴安全绳,通讯工具(对讲机或信息绳),地面人员与地下人员时刻保持联系,每隔5分钟通话一次。

②井下及管内人员仅允许作业人员两名,作业面一人,喂料一人。

③地面人员须3—5人,遇突发事件必须随时汇报,并根据情况随时启动应急方案。

④井内设低压灯一盏(电压≤36v)并备有应急灯2盏。

⑤井内严禁动用明火、严禁吸烟,并在地面配备消防器材和防毒面具。

⑥每班下井及进入管道作业之前,须对井内管道内有害气体进行检测,并在地面配备抢险工具。

必要时,用空压机向井下管道内输送新鲜空气。

⑦井内管内操作人员作业过程中遇有身体不适,应立即升井。

井下作业人员每一小时更换一次。

⑧对外部及社会联系人员随时处于戒备状态,保持与相关应急部门的联系畅通。

6.2材料、机械及安全物质计划
6.2.1机械计划
6.2.3安全物资。
