独立基础基坑开挖独立基础基坑土方开挖方案

独立基础基坑开挖独立基础基坑土方开挖方案

独立基础基坑开挖独立基础基坑土方开挖方案一想起基坑开挖,那场景就像电影一样在我脑海中浮现,挖掘机、土方车、安全网……每一个细节都历历在目。

这次要写的独立基础基坑土方开挖方案,我已经有了大概的框架,下面就开始我的意识流写作吧。

我们得明确一下基坑的开挖范围和深度,这就像给一幅画定个框框,框住我们的创作空间。

一般来说,独立基础基坑的开挖范围要大于基础底面,深度也要满足设计要求,这样才能保证基础的稳定性。

1.施工准备施工前,我们得先做好充分的准备,这包括但不限于:(1)对施工现场进行详细勘察,了解地下管线、地质条件等情况,确保施工安全。

(2)编制施工组织设计,明确施工流程、施工方法和施工工艺。

(3)准备好施工所需的机械设备、材料、人员等,确保施工顺利进行。

2.施工方法我们得谈谈施工方法。

对于独立基础基坑的开挖,我们通常采用机械开挖配合人工修坡的方法。

(1)机械开挖:利用挖掘机、装载机等机械设备进行土方开挖,这就像用铲子挖土一样,效率高、速度快。

(2)人工修坡:机械开挖后,需要对坑壁进行修整,使其满足设计要求。

这时,就需要人工上场了,用铁锹、锄头等工具进行修坡,确保坑壁的稳定性。

3.施工工艺(1)测量放线:根据设计图纸,测量出基坑的开挖范围和深度,用白石灰画出边界线。

(2)布设排水设施:在基坑周围设置排水沟、集水井等设施,确保基坑内水位稳定。

(3)分层开挖:按照设计要求,将基坑分层开挖,每层厚度控制在1.5米以内。

(4)修整坑壁:在每层开挖完成后,及时对坑壁进行修整,确保坑壁的稳定性。

(5)验槽:在基坑开挖完成后,对坑底进行验收,确保满足设计要求。

4.施工安全(1)设置安全警示标志:在施工现场设置明显的安全警示标志,提醒施工人员注意安全。

(2)配备安全防护设施:为施工人员配备安全帽、安全带、防尘口罩等防护用品。

(3)加强安全教育:定期对施工人员进行安全教育,提高他们的安全意识。

(4)实行现场巡查:安排专职安全员对施工现场进行巡查,及时发现并整改安全隐患。

条形柱下独立基础开挖方案

条形柱下独立基础开挖方案

条形柱下独立基础开挖方案条形和柱下独立基础是建筑工程中常见的基础形式,用于支撑结构的承载力。

下面将详细介绍条形和柱下独立基础的开挖方案。

一、条形独立基础开挖方案:1.地质勘察:在进行条形独立基础开挖之前,首先进行地质勘察,确定地层情况和土质的稳定性。

根据地质勘察报告,选择合适的基础设计参数。

2.设计基础尺寸:根据建筑物的荷载计算结果,确定条形基础的尺寸。

一般情况下,条形独立基础的宽度为结构柱子的1.5倍,深度一般不超过1.5m,具体尺寸还需根据实际情况进行调整。

3.施工准备:清理开挖现场,确保基坑边缘的坡度均匀,预留好开挖回填土的堆放区域。

准备好开挖所需的施工机械设备和人员,进行施工组织设计。

4.开挖施工:采用人工或机械开挖的方式进行。

首先按照设计尺寸在地面上标出条形基础的范围,然后开始开挖。

开挖至设计深度后,进行清理,并检查底座是否平整。

需要注意的是,基础底座应该保持水平,不得有脱落和杂物。

5.基础处理:基础开挖完成后,进行基础的处理工作。

首先,在基础底座上铺设一层细砂,用水平仪进行测量,保证基础底座的平整度。

然后,在底座上铺设一层压实砂浆,再进行密实处理。

6.温度和湿度控制:在基础处理完成后,要对新砌筑的基础进行保温和湿度控制,尤其在寒冷天气进行施工时,需要加强保温措施,以保证基础的强度和稳定性。

7.完工验收:基础处理完成后,进行验收工作。

检查基础的平整度、规格尺寸和强度是否符合设计要求,如有问题,则需进行修复或调整。

二、柱下独立基础开挖方案:1.柱下桩基:柱下独立基础一般采用桩基的形式,先进行桩基施工。

施工步骤包括桩位标定、桩孔开挖、钢筋网格制作和灌浆等。

2.柱下独立基础开挖:在桩基施工完成后,根据设计要求进行柱下基础的开挖。

首先进行标高定位,然后采用挖掘机进行开挖。

开挖的深度应超过设计要求的深度,以留出空间放置基础底板。

3.基础底板处理:柱下基础开挖完成后,钢筋网格在基础底板上进行铺设。

独立基础开挖施工方案

独立基础开挖施工方案

独立基础开挖施工方案1. 引言本文档旨在说明独立基础开挖的施工方案,包括施工准备、开挖过程、安全措施等内容。

独立基础开挖是建筑工程中一个重要的环节,合理的施工方案将直接影响整个工程的质量和安全。

本文档旨在为工程团队提供一个指导,确保施工过程顺利进行。

2. 施工准备2.1 人员组织为了保证施工质量和安全,需要确定以下人员组织:•项目经理:负责整个施工过程的协调和管理•工程师:负责施工图纸的审核和现场指导•施工人员:负责具体的开挖工作,包括挖掘机操作、运输等2.2 设备准备为了保证施工效率,需要准备以下设备:•挖掘机:用于开挖地基•运输车辆:用于运输挖掘出的土方2.3 施工材料准备为了开挖地基,需要准备以下施工材料:•挖掘机刀铲•挖掘机铲斗•铁锹、短横木等小型工具3. 开挖过程3.1 确定开挖范围和深度根据设计图纸确定开挖范围和深度,并在工地标明标志,以便施工人员准确开挖。

3.2 施工顺序根据开挖范围和深度,制定施工顺序。

一般情况下,应从上到下、从中心向外开挖。

3.3 开挖方式和工艺根据设计要求,选择合适的开挖方式和工艺。

常用的开挖方式包括机械开挖和人工开挖。

机械开挖效率高,但对周围环境的影响较大;人工开挖相对较慢,但对周围环境的影响较小。

3.4 土方处理挖掘出的土方需要进行合理的处理。

一般情况下,可将土方运输至规定的堆放区域,或者直接运输至预定的处理场。

4. 安全措施在开挖施工过程中,必须严格遵守相关安全规定,采取必要的安全措施,以确保施工人员的安全。

4.1 安全防护措施施工现场必须设立明显的安全警示标志,并配备合格的安全防护设施,包括安全帽、防护鞋、手套等。

4.2 安全操作规范施工人员必须按照相关的操作规范进行操作,严禁违规行为的发生。

如机械操作时,必须穿戴好安全带、系好安全绳。

4.3 施工现场管理必须对施工现场进行严格管理,确保施工环境的整洁和安全。

禁止闲人进入施工现场,禁止在施工现场吸烟、乱丢垃圾等行为。

独基与地梁土石方开挖施工方案

独基与地梁土石方开挖施工方案

独基与地梁土石方开挖施工方案
一、前言
在土木工程中,独立基础和地梁是非常重要的结构构件,其开挖施工对整个工程的稳定性和安全性具有重要影响。

本文将针对独立基础和地梁的土石方开挖施工进行详细介绍和分析,以确保施工过程顺利进行。

二、独立基础土石方开挖施工方案
1. 前期准备
在独立基础土石方开挖前,需要进行严谨的前期准备工作。

首先要对开挖区域进行勘测,并确定开挖的深度和尺寸。

接着需要清理开挖区域的杂物和垃圾,确保施工区域整洁。

2. 开挖方法
独立基础一般采用机械开挖的方式进行施工,常见的开挖机械有挖掘机、推土机等。

在开挖的过程中,需要根据设计要求逐步控制开挖深度,并及时清理开挖出的渣土。

3. 渣土处理
开挖后的渣土需要及时进行处理,可以采用堆放或运输的方式。

若需要保存渣土,应注意堆放的坡度和排水情况,确保不会对周围环境造成影响。

三、地梁土石方开挖施工方案
1. 施工工艺
地梁的土石方开挖一般采用逐层递进的方式进行,以防止地面塌陷和安全事故发生。

在开挖的过程中,需严格按照设计要求控制开挖深度和施工进度。

2. 安全措施
在地梁土石方开挖过程中,必须严格遵守安全规范,确保施工人员的安全。

同时要注意加强工地标识和警示,及时清理施工现场的杂物和危险物品。

四、总结
独立基础和地梁的土石方开挖施工是土木工程中的重要环节,对工程的质量和安全性有着重要影响。

通过本文对独立基础和地梁土石方开挖施工方案的介绍和分析,希望能为相关从业人员提供参考,确保施工过程顺利进行。

条形、独立基础土方开挖方案

条形、独立基础土方开挖方案

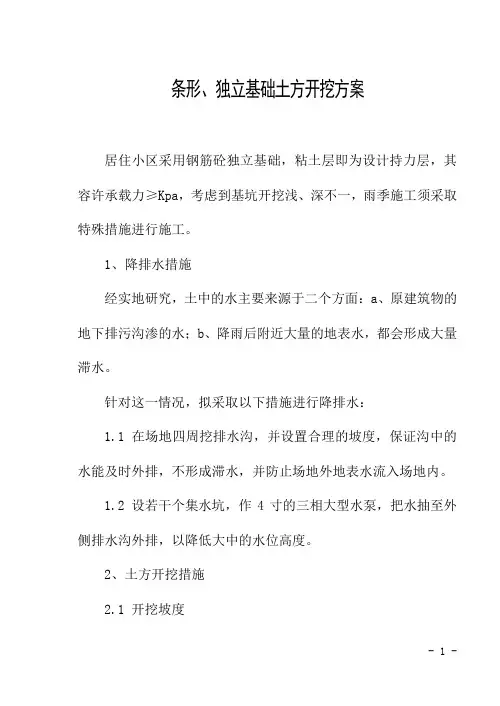

条形、独立基础土方开挖方案居住小区采用钢筋砼独立基础,粘土层即为设计持力层,其容许承载力≥Kpa,考虑到基坑开挖浅、深不一,雨季施工须采取特殊措施进行施工。

1、降排水措施经实地研究,土中的水主要来源于二个方面:a、原建筑物的地下排污沟渗的水;b、降雨后附近大量的地表水,都会形成大量滞水。

针对这一情况,拟采取以下措施进行降排水:1.1 在场地四周挖排水沟,并设置合理的坡度,保证沟中的水能及时外排,不形成滞水,并防止场地外地表水流入场地内。

1.2 设若干个集水坑,作4寸的三相大型水泵,把水抽至外侧排水沟外排,以降低大中的水位高度。

2、土方开挖措施2.1 开挖坡度因场地内土较松散,故拟按1:1的坡度进行放坡,方能确保边坡稳定。

2.2 开挖方式2.2.1 根据放坡系数,设计持力层埋藏深度及基坑大小等实际情况,场地局部须满堂开挖。

2.2.2 因设计持力层深浅不一,所以须分段叠段施工,其条形基础开到位底部宽度沿应设操作宽度(400~500)mm。

3、土方施工机械设备计划投入100型挖掘机1台,5T自卸车5辆,推土机1台。

4、土方堆放因基础施工结束后土方须回填,故开挖时土方应调至施工现场以外,确保施工场地平整。

5、经测算:须开挖土方—米3,按100型挖掘机的正常作业效率—米3/小时进行计算,需连续作业—小时方能完开挖工作,计划每天—小时一切须利的情况下须—天方能完成开挖。

6、确保开挖进度的措施6.1 确保水泵正常运转及排水沟畅通,防止基坑集水,影响土方开挖及运输。

6.2 加强土方施工设备的维护,确保设备正常连续作业。

6.3 加强各相关单位人员的联系、协调工作,确保到位的基坑能及时得到检测、检查。

6.4 组织好木工、钢筋工、泥工等相关工种,对经检测检查认可的基坑及时进行模板、钢筋制安及砼浇捣。

7、土方开挖过程中的安全技术措施7.1 进入施工现场必须遵守安全生产六大纪律。

7.2 挖土时要注意土壁稳定,发现有裂缝及倾坍可能时,人员要立即离开并及时处理。

独基条基土方开挖施工方案

独基条基土方开挖施工方案

独基条基土方开挖施工方案第1章工程概况及施工方案一、工程概况1、本工程为镇远县芽溪汽车站项目, 结构类型:框架结构,地下1层,地上4层,总建筑面积为14794.41平方米,建筑总高度17.4米,建筑耐火等级为一级,为六度抗震设防工程,建筑结构安全等级为二级,地基基础设计等级为甲级,建筑抗震设防类别为乙类,结构设计使用年限为五十年。2、基础结构形式为独基、条基及部分孔桩基础。二、编制依据:1、工程岩土工程详见勘察报告。2、本工程施工图。3、建筑地基基础工程施质量验收规范(GB50202-2002)4国家现行建筑安装工程施工及验收规范、规程。三、土方施工指导思想:1、土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短,运程合理,做好土方平衡调配,减少重复挖运。2、土方工程施工,应经常测量和校核平面位置,水平标高和边坡度。土方不应堆在基坑边缘。四、土方施工工艺:(一)、基础开挖1、开挖准备工作:1.1施工现场及地下、地上障碍物清除处理完毕。1.2建筑物位置的标准边轴线桩1.3排水降水设施准备就绪。1.4夜间施工照明已安装好。1.5基坑围护材料(钢管、安全网、警戒红线等)已准备好。2、柱下独立基础、承台开挖工艺流程:场地清理—放线—机械开挖—人工修边—基地找平2.1放线根据现场轴线控制桩,拉通线,按照图纸设计确定房屋各轴线位置。由轴线位置和基础设计尺寸确定开挖范围,基础四周预留工作面,撒白灰,标定开挖线。2.2机械开挖利用挖掘机进行基础开挖,严格控制基底标高,并预留5~10cm土层。2.3人工基底找平机械开挖在接近槽底时用水准仪控制标高,预留5~10cm土层人工开挖,以防止超挖。在基础施工前,人工将预留土层挖出,整平致设计标高。挖出土方采用人工运到各基础之间的空位处,堆土成堆,由挖机转运装车、外运。2.4成品保护2.4.1注意保护定位标准桩,轴线引桩、标准水准点等,挖运土时不能碰撞。2.4.2定期复测轴线桩、水准点,检查其可靠性3、.条基部分土方开挖工艺流程:施工放线——基槽开挖——检查轴线、标高3.1地槽开挖采用人力人工垂直开挖方式进行,开挖过程中其土石方应及时运至现场指定位置放置,严禁场内土石方乱弃。3.2.地槽开挖施工应有序进行,不得随意切断场内临时排水沟道,开挖某处地槽前应将要切断的临时排水沟道改道后再行施工,以免造成现场排水不畅。3.3 采用人工清底修边,人工运输,将挖出土方运到各基础之间的空位处,堆土成堆,由挖机转运装车、外运。3.4基础整体开挖至地下室标高段时,应严格控制基底的标高,每3m见方设置标桩,以防基底超挖。五:应注意的质量问题1、基底超挖:开挖基础(槽)、管沟不得超过基底标高,如个别地方超挖时,其处理方法要取得设计单位的意见。2、基底示保护:基坑(槽)开挖后应尽量减少对基土的扰动,如果基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。3、施工顺序不合理:应严格按施工方案规定的施工顺序进行开挖土方。应注意先从低处开挖,分层,分段依次进行,形成一定坡度,以利用排水。4、开挖尺寸不足,边坡过陡:基坑(槽)或管沟底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施六、.土方回填(一)施工准备1、填土按设计要求完成或处理好,并办理验槽手续。2、基础已进行检查和办好隐蔽手续,并结构已达规定强度。3、填土前,应做好水平调高程,室内和散水的墙边应有水平标记。5、确定好机械填土的施工顺序,车辆、土方机械的行走路线等。﹙二﹚施工方法工艺流程:基底清理—检验土质—分层铺土—辗压密实—找平验收1、填土前,应将基底表面上的垃圾或树根等杂物、洞穴处理完,清理干净。2、检验土质,检验各种土料的含水率是否在控制范围内,如含水率偏高可采用翻松、凉晒等措施;如含水率俯低,可采用预先洗水润湿等措施。3、填土应采用分层铺摊。每层铺土有厚度应根据土质密实度要求和机具性能确定。辗压时,轮(夯)迹应互相搭接,防止漏压、漏夯。4、墙柱基回填土应在相对两侧或四侧同时进行。现侧回填高差要控制。以免把墙挤歪;深浅两基坑标高时,再与浅基坑一起填夯。5、在机械施工辗压不到的填土,应配合人工堆土,用蛙式或柴油打夯分层夯打密实。6、回填土每层压实后,应按规范规定进行环刀取样,达到要求后,再进行上一层的铺土。7、填方全部完成后,表面应进行拉线找平,凡高于标准高程的地方,及时依线铲平,凡低于标位高程的地方应补土夯实。(三)成品保护1、施工时,应注意保护有关轴线和标准高程桩点,防止碰撞下沉进行回填作业。2、基础的混凝土,砂浆应达到一定的强度,不到致受损时方可进行回填作业。3、已完成的填土应将表面压实,路基宜做成一定的坡向排水。4、基坑回填应分层对称,防止造成一侧压力,不平衡,破坏基础或构筑物。(四)应注意的质量问题1、回填土应按规范每层取样测量夯实后的干容量,在符合设计或规范要求后才能回填上一层。2、严格控制每层回填厚度,禁止汽车直接卸土入槽。3、严格选用回填土料质量,控制含水量,夯实遍数等防止回填土下沉的重要环节。4、管沟下部,机械夯填的边角位置及墙与地坪,散水的交接处,应仔细夯实,并应使用细粒土料回填。5、雨天不应进行填方的施工,如必须施工时,应分段尽快完成,且宜采用碎石类土和砂土地、石宵等填料。现场应有防水和排水措施,防止地面水流入坑(槽)内。6、路基、室内地台等填土后应的一段时间自然沉实的时间,测定滑降变化,稳定后才进行下一道工序的施工。第2章确保质量、安全、文明施工技术措施2.1.确保工程质量技术措施2.1.1.基础整体开挖至地下室标高段时,应严格控制基底的标高,每3m见方设置标桩,以防基底超挖。2.1.2.保证排水沟的畅通,并及时抽排水,避免水流入开挖的基础内。2.1.3.基础土方开挖后,要及时排干积水和清底,进行下一步工序施工。2.1.4.基础挖土深度,不得超过设计标高,如个别地方超挖,应经过监理、设计单位同意后,根据要求进行处理。2.1.5.防止边坡不平不直,基底不平,尺寸不足的情况,加强检查,随挖随修,并认真验收。2.1.6.土方工程不宜在雨天进行。开挖工作面不宜过大,应逐段、逐片的完成。2.2.保施工安全技术措施2.2.1.夜间施工时,施工现场必须有足够照明设施,在危险地段设置明显的警示标志和护栏。2.2.2.离边坡1.5m距离不得堆放材料。2.2.3.机械转土、装运时,施工作业人员应在机械回转半径以外作业,如必须在回转半径内工作时,必须停止机械回转并制动好后方可作业。2.2.4.挖掘机装车时,铲斗要尽量放低,不得碰撞汽车任何部分,在汽车未停稳或铲斗必须驾驶室而司机未离开前不得装车。2.2.5.反铲挖掘机操作人员离开驾驶室时,不论时间长短,必须将铲斗落地。2.2.6.施工中,应定期检查电源线路和设备的电器部件,确保用电安全。2.2.7.在基坑顶离基边500mm位置设护身栏杆,栏杆选用钢筋制作,高度1200mm,沿基坑环行设置。栏杆下部设120高的砖砌挡脚板。2.3.文明施工管理措施2.3.1.治安管理2.3.1.1.出入设有门卫,保安人员盘查外访客人,语言要文明,主动礼貌,以理服人。2.3.1.2.对各种场内材料外出,应严格检查调出手续及数量。2.3.1.3.工地实行综合治理责任制,项目负责人为该工地综合治理组组长,并根据工地实际,对综合治理组成员落实分工责任,包括分包单位及民工队伍的负责人的综合治理责任,共同搞好工地综合治理工作。2.3.1.4.工地要加强对进场人员的管教工作,接收外来人员应按公安机关及有关部门规定办理手续,企业办理工作工作胸卡时,应留存该员工相片一张作存场检查,对进场人员(含民工)要进行岗前培训及安全、纪律、法制教育,并注意做好资料存查工作。2.3.1.5.工地应做好防盗窍工作,落实门卫制度及各种防范措施,对各种违法犯罪及暴力行为,应及时巯导、制止,同时报告公安机关协同处理。要防止工场发生群殴事件。2.3.1.6.定期或不定期组织工人学习治安、安全生产知识,保证现场施工顺利进行。2.3.1.7.加强区、街、甲方治安管理方面的协调工作。2.3.2.环境卫生管理2.3.2.1.教育工人严格遵守文明施工的有关规定,自觉遵守城市环保、环境卫生管理条例,做文明员工。2.3.2.2.工地门前做到三包环境责任制,不得在工地门前围墙外侧公用场地堆放材料、余泥、垃圾等。2.3.2.3.在施工过程中应确保城市公共设施的安全,如在施工中造成下水道及其他地下管线堵塞或损坏的,应立即巯浚或修复,对工地周围的单位或居民财产造成损坏,应分析处理,并应承担相应的责任。2.4.防止水污染2.4.1.工地卫生间必须设足够容量的化烘池,厨房及餐厅等生活废水须过滤处理后方可排入市政排污管网。2.4.2.土方工程施工期间,基坑排水须经过三级沉淀处理后方可排入市政管网。2.4.3.洗车槽处必须设沉淀池,并随时清理。机械废液应用容器收集,不得随意乱倒。2.4.4.清洗搅拌机、振捣器及斗车等的废水,须经过三级沉淀后方可排入市政排水管网。第3章雨季施工技术措施3.1.雨季施工技术措施3.1.1.雨季施工主要是作好防雷、防电、防漏、防塌等工作。3.1.2.雨季到来之前,要检查整个工地的排水系统,检查水沟与出水管道是否畅通,并了解本地区常年雨量和积水情况。3.1.3.做好现场排水和道路修整,保证道路畅通。3.1.4.雨期施工期间必须派专人昼夜值班,并准备好抢险材料和人力,及时排除险情。3.1.5.增加备用潜水泵,防止需要增加排水量时,潜水泵不能使用满足要求。。

独立基础土方开挖方案

独立基础土方开挖方案

独立基础土方开挖方案独立基础土方开挖方案一、项目背景和目的本文档旨在提供一个独立基础土方开挖方案,以确保基础施工的顺利进行。

土方开挖是建筑工程的重要环节,对于基础的稳定性和建筑物的安全性起着至关重要的作用。

因此,合理安排土方开挖工作至关重要。

二、土方开挖工作内容1. 确定开挖范围:根据设计图纸确定独立基础的具体位置和尺寸,标出开挖范围。

2. 准备工作:清理开挖范围内的杂物和障碍物,确保施工区域的安全和整洁。

3. 施工设备和工具准备:根据土方开挖的需要,准备好必要的施工设备和工具,如挖掘机、推土机、铲车等。

4. 填写安全措施和方案:在施工前,编制安全措施和方案,明确人员的分工和任务,制定必要的安全防护措施,确保施工过程中的安全。

5. 土方开挖程序:按照设计要求,采取逐层逐步开挖的方法进行土方开挖,确保坑壁的稳定性和安全性。

6. 排土处理:将开挖出的土方及时清理,通过运输车辆运送至指定场地进行处理。

7. 土方测量和记录:在开挖过程中,进行土方的测量和记录,确保土方开挖的准确性和一致性。

8. 完工清理:土方开挖完成后,对施工现场进行清理,清除所有杂物和垃圾,确保施工现场的整洁。

三、土方开挖的注意事项1. 施工过程中需注意安全,严禁无关人员进入施工现场。

对于施工人员,要提前进行安全培训,穿戴好个人防护装备。

2. 在土方开挖前,需要对开挖范围进行标示,并确保标示清晰可见,以避免误操作。

3. 对于坑壁的稳定性,应采取必要的支护措施,如设置支撑框架或防护网等。

4. 对于土方开挖中遇到的特殊情况,应及时停工并向相关专业人士寻求指导。

5. 在施工过程中,及时清理施工现场,防止杂物和垃圾对施工造成影响。

四、施工进度和验收标准1. 施工进度:根据开挖的规模和工期,制定合理的施工进度计划,并严格按照计划进行施工,确保工期的准确性和准时完成。

2. 验收标准:土方开挖完成后,应进行验收,按照设计要求进行施工质量验收。

验收标准包括土方开挖的尺寸、坡度、坑壁的平整度等,需符合相关标准和规范。

独立基础条形基础开挖施工专项方案

独立基础条形基础开挖施工专项方案

独立柱基、条形基础、筏板基础、集水坑开挖施工专项方案编制人:张应虎一、编制依据1.基础设计图纸;2.岩土工程勘察报告;3.贵州黔中勘测有限公司原始测量资料;4.《建筑工程施工质量验收统一标准》(GB50300-2013);5.《建筑地基基础工程施工质量验收规范》(GB50202-2002);6.《建筑机械使用安全技术规程》(JGJ33-2012)。

二、工程概述1.地下室大开挖及边坡支护为前期施工单位完成,详下图一、图二、图三、图四。

(图一)(图二)(图三)(图四)2.后续基础、主体、装修等工程均由我单位负责实施。

3.基础类型:中部为独立柱基、外墙为条形基础;消防水池和电梯间为筏板基础。

4.地下负二层基础占地总面积约1万平方米,标高为-11.000M,±0.000标高相当于海拔高程1262.000M。

5.设计要求基底局部未达到持力层标高采用C15毛石混凝土回填至基底标高。

6.7.设计要求:地基基础设计等级甲级,基础持力层为中风化白云岩,地基承载力特征值为不低于4200KPa,基础嵌岩深度不小于500mm。

8.地勘持力层要求为,基础持力层钻探结果为中风化白云岩,岩体较破碎;根据钻探资料,施工钻孔142个,未见岩溶洞隙;承载力特征值4200Kpa,取样送检合格后,地勘建议基础形式为独立基础。

9.底板厚度:250mm。

三、参建单位1.业主单位:镇宁自治县住宅和城乡建设局2.建设单位:镇宁自治县兴镇城市建设投资有限公司3.监理单位:四川亚兴建设工程项目管理有限公司4.设计单位:海口市城市规划设计研究院5.地勘单位:贵州首钢国际工程技术有限公司6.施工单位:贵州建工集团第五建筑工程有限责任公司7.质安监督部门:镇宁自治县质监及安监部门四、现场状况1.地下室范围内留有前期施工单位的钢筋、水泥、砂、临边上留有临时工棚等没清除。

2.地下室开挖底标高详见贵州黔中勘测有限公司测量记录资料。

3.根据图一、图二、图三、图四所示,地下室高低不平整,外围大部分地方未开到位,外围条基施工时基本上没有工作面,工地内材料运输车辆进出困难,东、西两侧同时施工时工作面无法全面展开。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

独基、条基土方开挖施工方案报审表工程名称:镇远县芽溪汽车站编号:
镇远县芽溪汽车站
独基、条基土方开挖
施工方案
编制:审核:
审批意见:
公司技术负责人:
贵州靖沣建筑工程有限公司
年月日
独基、条基土方开挖施工方案
第1章工程概况及施工方案
一、工程概况
1、本工程为镇远县芽溪汽车站项目,结构类型:框架结构,地下1层,地上4层,总建筑面积为14794.41平方米,建筑总高度17.4米,建筑耐火等级为一级,为六度抗震设防工程,建筑结构安全等级为二级,地基基础设计等级为甲级,建筑抗震设防类别为乙类,结构设计使用年限为五十年。

2、基础结构形式为独基、条基及部分孔桩基础。

二、编制依据:
1、工程岩土工程详见勘察报告。

2、本工程施工图。

3、建筑地基基础工程施质量验收规范(GB50202-2002)
4国家现行建筑安装工程施工及验收规范、规程。

三、土方施工指导思想:
1、土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短,运程合理,做好土方平衡调配,减少重复挖运。

2、土方工程施工,应经常测量和校核平面位置,水平标高和边坡度。

土方不应堆在基坑边缘。

四、土方施工工艺:
(一)、基础开挖
1、开挖准备工作:
1.1施工现场及地下、地上障碍物清除处理完毕。

1.2建筑物位置的标准边轴线桩
1.3排水降水设施准备就绪。

1.4夜间施工照明已安装好。

1.5基坑围护材料(钢管、安全网、警戒红线等)已准备好。

2、柱下独立基础、承台开挖
工艺流程:场地清理—放线—机械开挖—人工修边—基地找平
2.1放线
根据现场轴线控制桩,拉通线,按照图纸设计确定房屋各轴线位置。

由轴线位置和基础设计尺寸确定开挖范围,基础四周预留工作面,撒白灰,标定开挖线。

2.2机械开挖
利用挖掘机进行基础开挖,严格控制基底标高,并预留5~10cm土层。

2.3人工基底找平
机械开挖在接近槽底时用水准仪控制标高,预留5~10cm土层人工开挖,以防止超挖。

在基础施工前,人工将预留土层挖出,整平致设计标高。

挖出土方采用人工运到各基础之间的空位处,堆土成堆,由挖机转运装车、外运。

2.4成品保护
2.4.1注意保护定位标准桩,轴线引桩、标准水准点等,挖运土时不能碰撞。

2.4.2定期复测轴线桩、水准点,检查其可靠性
3、.条基部分土方开挖
工艺流程:施工放线——基槽开挖——检查轴线、标高
3.1地槽开挖采用人力人工垂直开挖方式进行,开挖过程中其土石方应及时运至现场指定位置放置,严禁场内土石方乱弃。

3.2.地槽开挖施工应有序进行,不得随意切断场内临时排水沟道,开挖某处地槽前应将要切断的临时排水沟道改道后再行施工,以免造成现场排水不畅。

3.3 采用人工清底修边,人工运输,将挖出土方运到各基础之间的空位处,堆土成堆,由挖机转运装车、外运。

3.4基础整体开挖至地下室标高段时,应严格控制基底的标高,每3m见方设置标桩,以防基底超挖。

五:应注意的质量问题
1、基底超挖:开挖基础(槽)、管沟不得超过基底标高,如个别地方超
挖时,其处理方法要取得设计单位的意见。

2、基底示保护:基坑(槽)开挖后应尽量减少对基土的扰动,如果基础
不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。

3、施工顺序不合理:应严格按施工方案规定的施工顺序进行开挖土方。

应注意先从低处开挖,分层,分段依次进行,形成一定坡度,以利用排水。

4、开挖尺寸不足,边坡过陡:基坑(槽)或管沟底部的开挖宽度和坡度,
除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施六、.土方回填
(一)施工准备
1、填土按设计要求完成或处理好,并办理验槽手续。

2、基础已进行检查和办好隐蔽手续,并结构已达规定强度。

3、填土前,应做好水平调高程,室内和散水的墙边应有水平标记。

5、确定好机械填土的施工顺序,车辆、土方机械的行走路线等。

﹙二﹚施工方法
工艺流程:基底清理—检验土质—分层铺土—辗压密实—找平验收
1、填土前,应将基底表面上的垃圾或树根等杂物、洞穴处理完,清理干净。

2、检验土质,检验各种土料的含水率是否在控制范围内,如含水率偏高可采用翻松、凉晒等措施;如含水率俯低,可采用预先洗水润湿等措施。

3、填土应采用分层铺摊。

每层铺土有厚度应根据土质密实度要求和机具性能确定。

辗压时,轮(夯)迹应互相搭接,防止漏压、漏夯。

4、墙柱基回填土应在相对两侧或四侧同时进行。

现侧回填高差要控制。

以免把墙挤歪;深浅两基坑标高时,再与浅基坑一起填夯。

5、在机械施工辗压不到的填土,应配合人工堆土,用蛙式或柴油打夯分层夯打密实。

6、回填土每层压实后,应按规范规定进行环刀取样,达到要求后,再进行上一层的铺土。

7、填方全部完成后,表面应进行拉线找平,凡高于标准高程的地方,及时依线铲平,凡低于标位高程的地方应补土夯实。

(三)成品保护
1、施工时,应注意保护有关轴线和标准高程桩点,防止碰撞下沉进行回填作业。

2、基础的混凝土,砂浆应达到一定的强度,不到致受损时方可进行回填作业。

3、已完成的填土应将表面压实,路基宜做成一定的坡向排水。

4、基坑回填应分层对称,防止造成一侧压力,不平衡,破坏基础或构筑物。

(四)应注意的质量问题
1、回填土应按规范每层取样测量夯实后的干容量,在符合设计或规范要求后才能回填上一层。

2、严格控制每层回填厚度,禁止汽车直接卸土入槽。

3、严格选用回填土料质量,控制含水量,夯实遍数等防止回填土下沉的重要环节。

4、管沟下部,机械夯填的边角位置及墙与地坪,散水的交接处,应仔细夯实,并应使用细粒土料回填。

5、雨天不应进行填方的施工,如必须施工时,应分段尽快完成,且宜采用
碎石类土和砂土地、石宵等填料。

现场应有防水和排水措施,防止地面水流入坑(槽)内。

6、路基、室内地台等填土后应的一段时间自然沉实的时间,测定滑降变化,稳定后才进行下一道工序的施工。

第2章确保质量、安全、文明施工技术措施
2.1.确保工程质量技术措施
2.1.1.基础整体开挖至地下室标高段时,应严格控制基底的标高,每3m见方设置标桩,以防基底超挖。

2.1.2.保证排水沟的畅通,并及时抽排水,避免水流入开挖的基础内。

2.1.
3.基础土方开挖后,要及时排干积水和清底,进行下一步工序施工。

2.1.
4.基础挖土深度,不得超过设计标高,如个别地方超挖,应经过监理、设计单位同意后,根据要求进行处理。

2.1.5.防止边坡不平不直,基底不平,尺寸不足的情况,加强检查,随挖随修,并认真验收。

2.1.6.土方工程不宜在雨天进行。

开挖工作面不宜过大,应逐段、逐片的完成。

2.2.保施工安全技术措施
2.2.1.夜间施工时,施工现场必须有足够照明设施,在危险地段设置明显的警示标志和护栏。

2.2.2.离边坡1.5m距离不得堆放材料。

2.2.
3.机械转土、装运时,施工作业人员应在机械回转半径以外作业,如必须在回转半径内工作时,必须停止机械回转并制动好后方可作业。

2.2.4.挖掘机装车时,铲斗要尽量放低,不得碰撞汽车任何部分,在汽车未停稳或铲斗必须驾驶室而司机未离开前不得装车。

2.2.5.反铲挖掘机操作人员离开驾驶室时,不论时间长短,必须将铲斗落地。

2.2.6.施工中,应定期检查电源线路和设备的电器部件,确保用电安全。

2.2.7.在基坑顶离基边500mm位置设护身栏杆,栏杆选用钢筋制作,高度1200mm,沿基坑环行设置。

栏杆下部设120高的砖砌挡脚板。

2.3.文明施工管理措施
2.3.1.治安管理
2
2
2
2
2
2
2
2.3.2.环境卫生管理
2
2
2
2.4.防止水污染
2.4.1.工地卫生间必须设足够容量的化烘池,厨房及餐厅等生活废水须过滤处理后方可排入市政排污管网。

2.4.2.土方工程施工期间,基坑排水须经过三级沉淀处理后方可排入市政管网。

2.4.
3.洗车槽处必须设沉淀池,并随时清理。

机械废液应用容器收集,不得随意乱倒。

2.4.4.清洗搅拌机、振捣器及斗车等的废水,须经过三级沉淀后方可排入市政排水管网。

第3章雨季施工技术措施
3.1.雨季施工技术措施
3.1.1.雨季施工主要是作好防雷、防电、防漏、防塌等工作。

3.1.2.雨季到来之前,要检查整个工地的排水系统,检查水沟与出水管道是否畅通,并了解本地区常年雨量和积水情况。

3.1.3.做好现场排水和道路修整,保证道路畅通。

3.1.
4.雨期施工期间必须派专人昼夜值班,并准备好抢险材料和人力,及时排除险情。

3.1.5.增加备用潜水泵,防止需要增加排水量时,潜水泵不能使用满足要求。
