隐框玻璃幕墙技术交底
玻璃幕墙技术交底记录(全部)【范本模板】

一玻璃幕墙技术交底记录一、施工工艺(幕墙)1 、加工制作:A、(1)、幕墙在加工前应对设计施工图进行认真的校核,并对已建建筑物的主体结构进行复测,按实际尺寸调整幕墙并经设计单位同意后方可加工组装。
ﻫ(2)、用于加工的幕墙构件的设备、机具应使产品达到幕墙构件加工要求,量具定期进行检测。
ﻫ(3)、严禁使用过期的耐侯硅酮密封胶。
B、加工精度ﻫ(1)、幕墙结构杆件截料前应进行校直调整。
ﻫ(2)、幕墙结构杆件截料长度尺寸的允许偏差,竖杆±1.0mm,横杆±0。
5mm。
ﻫ(3)、截料端头不应有明显加工变形,毛刺不大于0。
2mm。
ﻫ(4)、孔位允许偏差为±0。
5mm;孔距允许偏差为±0。
5mm;累计偏差不大于±1。
0mm。
(5)、螺纹孔的加工应符合设计要求。
ﻫ(6)、各种构配件尺寸应符合规范要求。
ﻫ二、幕墙安装ﻫA、安装施工准备(1)、构件搬运、吊装时不得碰撞和损伤.(2)、构件应按品种和规格堆放在特种架子或垫子上;在室外堆放时,应采用保护措施。
ﻫ(3)、构件安装前应进行检验与校正;构件应平直、规方,不得有变形和刮痕,不合格的构件不得使用.ﻫ(4)、构件进行钻空、装配接头芯管,安装连接附件等辅助加工时,其加工位置尺寸应正确。
(5)、玻璃幕墙与主体结构连接的锚固件,应在主体结构施工完成,混凝土其强度达到要求后方可进行。
锚固件应牢固、位置准确,锚固件的标高偏差不应大于10mm,锚固件的位置与设计偏差不应大于20mm。
B、施工工序ﻫ(1)工艺流程ﻫ检验、分类堆放构件———测量放线———楼层紧固件安装-—-安装固定支座(竖杆)并抄平、调整———安装固定支座(横杆)一-—安装玻璃密封条、卡———安装玻璃———打耐候胶密封-—-清扫——-验收、交工(2)测量放线主龙骨(竖杆)由于与主体结构锚固,所以位置必须准确,次龙骨(横杆)以竖杆为依托,在竖杆布置完毕后再安装,所以对横杆的弹线可以推后进行.在工作层上放出x、y轴线,用经纬仪定出轴线。
玻璃幕墙技术交底

31)质量记录
32)本工艺标准应具备以下质量记录:
33)幕墙设计、制作、安装厂家的资格证书及市建委准营证。
34)铝合金骨架合格证机械性能试验,矿棉、橡胶条、密封膏、玻璃等均要有出厂合格证。

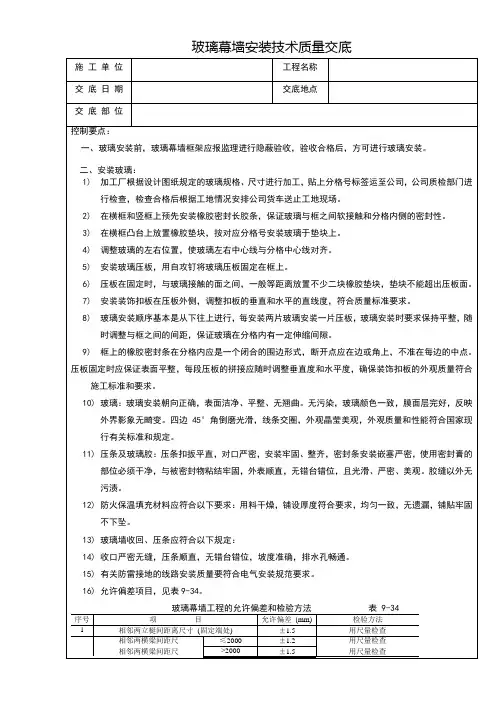

玻璃幕墙安装技术质量交底
施工单位
工程名称
交底日期
交底地点
交底部位
控制要点:
一、玻璃安装前,玻璃幕墙框架应报监理进行隐蔽验收,验收合格后,方可进行玻璃安装。
二、安装玻璃:
1)加工厂根据设计图纸规定的玻璃规格、尺寸进行加工,贴上分格号标签运至公司,公司质检部门进行检查,检查合格后根据工地情况安排公司货车送止工地现场。
23)应注意的质量问题
24)玻璃安装不上:安装竖向、横向龙骨时,未认真核对中心线和垂直度,也未核对玻璃尺寸,因此在安装竖、横龙骨时,必须严格控制垂直度及中心线位置。
25)装饰压条不垂直、不水平:安装装饰压条时,应吊线和拉水平线进行控制,安完后应横平、竖直。
26)玻璃出现严重“影象畸变”现象:造成原因是,玻璃本身翘曲、橡胶条安装不平、玻璃镀膜层的一侧沾染胶泥等等。因此玻璃进场时要进行开箱抽查,安装前发现有翘曲现象应剔出不用。安装过程中各道工序应严格操作,密封条镶嵌平整,打胶后将表面擦干净。
14)收口严密无缝,压条顺直,无错台错位,坡度准确,排水孔畅通。
15)有关防雷接地的线路安装质量要符合电气安装规范要求。
16)允许偏差项目,见表9-34。
玻璃幕墙工程的允许偏差和检验方法表9-34
序号
项目
允许偏差(mm)
检验方法
1
相邻两立梃间距离尺寸(固定端处)

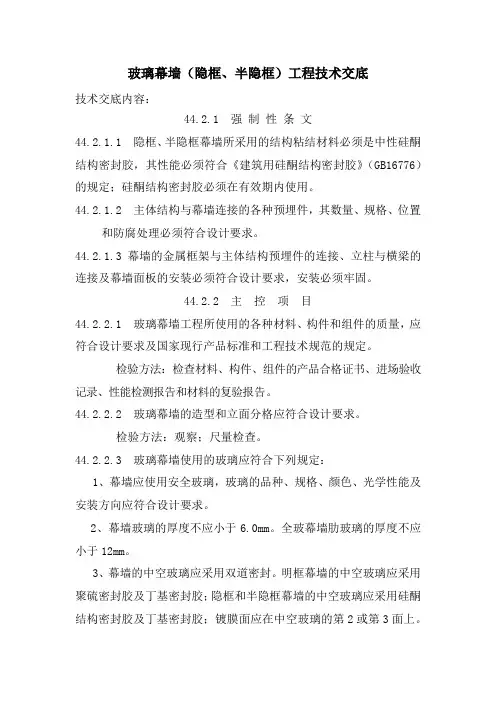

玻璃幕墙(隐框、半隐框)工程技术交底

玻璃幕墙(隐框、半隐框)工程技术交底技术交底内容:44.2.1 强制性条文44.2.1.1 隐框、半隐框幕墙所采用的结构粘结材料必须是中性硅酮结构密封胶,其性能必须符合《建筑用硅酮结构密封胶》(GB16776)的规定;硅酮结构密封胶必须在有效期内使用。
44.2.1.2 主体结构与幕墙连接的各种预埋件,其数量、规格、位置和防腐处理必须符合设计要求。
44.2.1.3 幕墙的金属框架与主体结构预埋件的连接、立柱与横梁的连接及幕墙面板的安装必须符合设计要求,安装必须牢固。
44.2.2 主控项目44.2.2.1 玻璃幕墙工程所使用的各种材料、构件和组件的质量,应符合设计要求及国家现行产品标准和工程技术规范的规定。
检验方法:检查材料、构件、组件的产品合格证书、进场验收记录、性能检测报告和材料的复验报告。
44.2.2.2 玻璃幕墙的造型和立面分格应符合设计要求。
检验方法:观察;尺量检查。
44.2.2.3 玻璃幕墙使用的玻璃应符合下列规定:1、幕墙应使用安全玻璃,玻璃的品种、规格、颜色、光学性能及安装方向应符合设计要求。
2、幕墙玻璃的厚度不应小于6.0mm。
全玻幕墙肋玻璃的厚度不应小于12mm。
3、幕墙的中空玻璃应采用双道密封。
明框幕墙的中空玻璃应采用聚硫密封胶及丁基密封胶;隐框和半隐框幕墙的中空玻璃应采用硅酮结构密封胶及丁基密封胶;镀膜面应在中空玻璃的第2或第3面上。
4、幕墙的夹层玻璃应采用聚乙烯醇缩丁醛(PVB)胶片干法加工合成的夹层玻璃。
点支承玻璃幕墙夹层玻璃的夹层胶片(PVB)厚度不应小于0.76mm。
5、钢化玻璃表面不得有损伤;8.0mm以下的钢化玻璃应进行引爆处理。
6、有幕墙玻璃均应进行边缘处理。
检验方法:观察;尺量检查;检查施工记录。
44.2.2.4 玻璃幕墙与主体结构连接的各种预埋件、连接件、紧固件必须安装牢固,其数量、规格、位置、连接方法和防腐处理应符合设计要求。
检验方法:观察;检查隐蔽工程验收记录和施工记录。
玻璃幕墙安装施工技术交底

玻璃幕墙安装施工技术交底1.引言玻璃幕墙作为一种重要的建筑外围装饰材料,广泛应用于现代建筑中。
为了保证玻璃幕墙的安装质量和施工效率,本文对玻璃幕墙安装施工技术进行交底。
2.安装前准备在进行玻璃幕墙安装之前,需进行必要的准备工作,如制定施工方案、安排人员、准备施工材料等。
以下是安装前准备的主要步骤:进行施工方案评审,确保施工方案符合设计要求和安全规范;检查施工现场,确保施工区域无障碍,杂物清理完毕;安排专业安装人员,确保具备相关经验和技能;验收施工材料,确保材料符合质量要求和设计规范。
3.玻璃幕墙安装步骤玻璃幕墙的安装主要包括以下几个步骤:3.1 安装框架结构根据施工方案,安装主体框架结构,包括铝合金型材、钢结构等;采用合适的连接件进行框架结构的固定,确保稳定和牢固。
3.2 玻璃安装按照设计要求,选择合适的玻璃规格和类型;清理玻璃表面,确保无灰尘和污垢;采用安全的安装工具和固定装置,将玻璃安装到框架结构上。
3.3 密封胶处理选择适当的密封胶材料,并确保与玻璃和框架材料相容;进行密封胶的预处理,包括清洁、干燥等;采用科学的施工方法,将密封胶填充到玻璃与框架之间的缝隙,确保密封性能。
3.4 其他工作进行施工现场的清理,保持整洁;安排专业人员进行验收和检测,确保安装质量符合要求;完成施工记录和交底,做好施工档案管理。
4.安全注意事项在玻璃幕墙安装施工过程中,需要注意以下安全事项:确保所有安装人员都具备必要的安全意识和技能;采取合理的防护措施,如佩戴安全帽、防护眼镜等;合理安排施工顺序,确保人员安全和施工质量;定期检查和维护安全设施,确保施工现场安全。
5.总结通过本文的交底,我们了解了玻璃幕墙安装施工的技术要点和注意事项。
在实际施工中,需要严格按照相关规范和设计要求进行操作,确保安装质量和施工效率。
同时,也要始终重视安全问题,确保施工现场的安全和人员的健康。
(完整版)玻璃幕墙安装安全技术交底

(完整版)玻璃幕墙安装安全技术交底玻璃幕墙安装安全技术交底1. 背景玻璃幕墙是现代建筑中常见的设计元素之一。
安装玻璃幕墙需要注意安全问题,以确保施工过程和完成后的建筑物的安全性。
本文档旨在对玻璃幕墙安装过程中的安全技术进行交底。
2. 安全技术交底内容2.1 施工准备在开始施工之前,应进行必要的准备工作。
这包括但不限于以下内容:- 清理施工区域,确保没有杂物和障碍物,以提供一个安全的工作环境。
- 准备好所需的工具和设备,并确保它们符合安全标准。
- 建立恰当的施工围栏和警示牌,以保持施工区域的安全。
2.2 安装玻璃幕墙在进行玻璃幕墙的安装过程中,应注意以下安全事项:- 使用合适的起重设备和工具,确保玻璃幕墙的安全举升和安装。
- 严格遵守操作规程,确保安全操作,并在需要时佩戴个人防护装备。
- 确保玻璃幕墙安装的稳固性和平衡性,以防止其倾倒或脱落的风险。
- 定期检查和维护临时支撑结构,确保其稳定性和安全性。
2.3 清理和完工在玻璃幕墙安装完成后,应进行相关的清理工作和最终检查。
以下是具体的要求:- 清理施工现场,包括移除所有垃圾和材料残留物。
- 对玻璃幕墙进行最终检查,确保其安装质量和整体安全性。
- 完成相关的安全文档,包括施工记录和安全检查报告。
3. 安全培训和监督在进行玻璃幕墙安装前,必须对从事此项工作的人员进行相关的安全培训。
同时,应有专人负责对施工过程进行监督和检查,确保各项安全措施得到有效执行。
结论本文档对玻璃幕墙安装过程中的安全技术进行了交底,旨在引导施工人员在施工过程中始终关注安全问题并遵守相关规定。
只有通过正确的施工和安全措施的落实,才能保证玻璃幕墙的安全性和可靠性。
幕墙玻璃打胶安全技术交底模板

一、交底目的为确保幕墙玻璃打胶作业的安全进行,预防事故发生,特制定本安全技术交底。
二、交底对象参与幕墙玻璃打胶作业的所有人员。
三、交底内容1. 作业前的准备工作- 作业人员应熟悉掌握《建筑幕墙工程技术规范》及相关安全操作规程。
- 作业前,应对施工现场进行安全检查,确保作业环境安全。
- 作业人员需佩戴好安全帽、安全带、防尘口罩等个人防护用品。
2. 施工工具及材料- 使用符合国家标准和规范的打胶工具,如:胶枪、胶嘴、清洁布等。
- 使用的密封胶应符合相关标准,并具有足够的粘结强度和耐候性。
- 施工材料应存放在干燥通风的地方,避免受潮或污染。
3. 作业过程中的安全注意事项- 打胶作业应在晴天进行,避免在雨、雾、风大等恶劣天气条件下作业。
- 打胶前,应确保玻璃表面清洁、干燥,无油污、水迹等杂质。
- 打胶过程中,操作人员应保持专注,不得分心。
- 打胶枪的压力应适中,避免胶体挤出过多或过少。
- 打胶完成后,应立即用清洁布擦拭胶体表面,避免胶体固化后产生痕迹。
4. 高处作业安全- 高处作业时,操作人员必须系好安全带,并检查安全带是否牢固可靠。
- 作业过程中,不得擅自移动或拆卸安全设施。
- 高处作业区域下方应设置安全警戒线,并安排专人监护。
5. 火灾及应急处理- 施工现场应配备足够的消防器材,如灭火器、消防水桶等。
- 作业过程中,若发生火灾,应立即切断电源,并使用灭火器进行灭火。
- 人员受伤时,应立即停止作业,并采取相应的急救措施。
四、作业人员职责1. 作业人员应严格遵守安全操作规程,不得违章作业。
2. 作业人员应定期接受安全教育和培训,提高安全意识。
3. 作业人员应积极配合安全管理人员的工作,共同维护施工现场的安全。
五、总结幕墙玻璃打胶作业是一项危险性较高的工作,作业人员应充分认识安全的重要性,严格按照安全技术交底执行,确保施工安全。
安全管理人员应加强现场巡查,及时发现并消除安全隐患,确保施工顺利进行。
六、交底时间年月日七、交底人(姓名)八、接受交底人(姓名)九、安全员(姓名)十、备注1. 本安全技术交底应与实际施工情况相结合,并根据需要进行修改。
框架式玻璃幕墙安装施工技术交底记录

框架式玻璃幕墙安装施工技术交底记录框架式玻璃幕墙是一种常见的玻璃幕墙类型,具有美观、透明、采光好等优点。
在进行安装施工之前,需要做好技术交底记录,以确保施工过程的顺利进行。
以下是一份1200字以上的框架式玻璃幕墙安装施工技术交底记录。
一、项目背景本次施工项目大厦外立面改造工程,包括框架式玻璃幕墙安装等工作。
本次施工的目的是提升大厦外观形象,改善室内采光状况,并提高建筑的节能性能。
二、施工范围本次施工的范围包括大厦所有立面墙面的玻璃幕墙安装工作,共计5000平方米。
三、施工步骤1.施工准备:指定专人负责安装施工,搭建安全围栏,准备施工所需的工具、设备和材料,确保施工现场的安全。
2.玻璃幕墙设计:按照设计图纸进行玻璃幕墙的造型设计和尺寸细化,确保安装的玻璃幕墙符合设计要求。
3.框架安装:安装框架结构,包括主梁、次梁、立柱等,按照设计要求进行布置和连接,确保结构稳固。
4.玻璃安装:根据设计图纸和玻璃尺寸要求,安装玻璃到相应位置上,采用专业的吊装设备,确保玻璃的安装质量和稳定性。
5.密封胶施工:在玻璃与框架之间进行密封施工,使用合适的密封胶填充缝隙,确保玻璃与框架之间的粘合牢固,并达到防水、防风、保温的效果。
6.清洁保养:施工完毕后,进行玻璃幕墙的清洁和保养工作,包括清洗玻璃表面、修复破损等,确保玻璃幕墙的外观整洁。
四、安全注意事项1.施工现场必须设置安全围栏,保持施工区域的通行畅通。
2.施工人员必须佩戴好安全帽、安全鞋等个人防护用品,避免高处坠落等事故。
3.进行高空作业时,必须使用合格的吊篮、吊装设备等,确保人员和工具的安全。
4.施工设备和材料必须符合国家标准,定期检查和维护,保证其安全性能。
五、质量控制1.施工前必须检查材料的质量和尺寸,确保符合设计要求。
2.施工过程中,必须按照设计图纸的要求进行施工,避免出现尺寸、位置等方面的错误。
3.玻璃安装时,必须注意防止玻璃破损和划伤,保证玻璃表面的完整性。
技术交底(玻璃幕墙)

技术交底(玻璃幕墙)1. 引言本文档旨在对玻璃幕墙技术进行详细的介绍和交底,以确保项目顺利进行并达到预期的技术要求。
玻璃幕墙作为建筑外立面的一种常见形式,具有隔热、隔音、保温等多种功能,同时也是建筑外观设计的重要组成部分。
2. 技术要求为了确保玻璃幕墙的质量和性能,以下是我们对该项目的技术要求:2.1 材料要求- 玻璃:使用钢化玻璃,具有较高的抗风压和抗震性能;- 铝合金构件:采用高强度铝合金构件,具有良好的耐候性和防腐能力;- 密封胶条:采用防水、抗老化的高性能密封胶条,确保幕墙的密封性和耐久性。
2.2 结构要求- 玻璃幕墙的结构应符合相关的国家标准和规范,确保其抗风压性能和抗震能力;- 幕墙的构造应合理设计,确保各构件之间的连接牢固可靠,并能够承受正常使用和较大荷载;- 幕墙应具备良好的防水、防潮和防风功能,确保建筑内部干燥、舒适。
2.3 施工要求- 施工过程中应保证施工人员按照设计方案进行施工,确保每个环节的质量和技术要求;- 施工过程中要进行严格的质量检查和测试,确保玻璃幕墙的安全性和耐久性;- 施工完成后应及时进行检验和维护,确保整个幕墙项目符合设计要求并能够长期正常使用。
3. 安全注意事项在玻璃幕墙的设计、施工和使用过程中,需要注意以下安全事项:- 施工人员应严格遵守施工规范和操作规程,确保施工过程中的安全;- 施工现场要进行周边防护,确保人员和物品的安全;- 使用期间要定期检查幕墙的安全状态,及时处理存在的问题,以避免意外事故发生。
4. 结束语本文档对玻璃幕墙的技术要求进行了详细的阐述,旨在确保项目的顺利进行和最终的质量达标。
在项目实施过程中,请严格按照本文档的要求进行操作,确保施工质量和安全。
如有任何问题或需要进一步咨询,请随时与我们联系。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、安装幕墙用的施工机具在使用前必须进行严格检验。手持电动工具用前作绝缘电压试验;手持玻璃吸盘和玻璃吸盘安装机,须作吸附重量和吸附持续时间试验。
2、施工人员配备必要的劳动保护用品,防止人员及物件坠落。
3、防止密封材料在工程使用中溶剂中毒,且要保管好溶剂,以防发生火灾。
4、现场焊接时,应在焊件下方加设接火斗。
11、保护和清洗:保护和清洗。
三、隐框玻璃幕墙质量控制:
1、质量标准:请参照《玻璃幕墙工程技术规范》(JGJ102—2003)和《玻璃幕墙工程质量检验标准》(JGJ/T139—2001)。
2、质量管理要点:
材料控制:幕墙所使用的各种材料必须符合设计和规范要求。材料采购前必须弄清楚规范中对该种材料有何质量要求。各种构件在运输过程中必须有可靠的保护措施。
立柱放线:立柱放线是幕墙施工中比较繁琐的工序,立柱放线是否准确将影响整过施工过程。测量人员在工作中必须反复校对,确保放线精确。立柱与主体结构的连接点施工中,必须用合格焊工。焊接、防锈、安装精度必须合格。
构件安装过程中,施工人员要勤吊勤靠,确保各种构件的安装精度和可靠度符合要求。
幕墙转角、上下边缘、沉降缝部位的处理要美观,防火、防水、防雷等要满足要求。
9、结构玻璃装配组件制作安装:确定玻璃板块在立面上的水平、垂直位置,并在主框格上划线。玻璃板块临时固定后对板块进行调整,调整标准横平、竖直、面平。用压块把玻璃板块固定在主框格上。压块间距不大于300mm。上压块时要注意钻孔,螺栓采用M6×25不锈钢机械螺丝。压块一定要压紧。
10、耐候硅酮密封胶嵌缝:充分清洁板材间缝隙,不应有水、油渍、涂料、铁锈、水泥砂浆、灰尘等。充分清洁粘结面,加以干燥。为调整缝的深度,避免三边粘胶,缝内填泡沫塑料棒。在缝两侧贴保护胶纸保护玻璃不被污染。注胶后将胶缝表面抹平,去掉多余的胶。注胶完毕,将保护纸撕掉,必要时用溶剂擦拭玻璃。、胶在未完全硬化前,不要沾染灰尘和划伤。
GJ 0.1-2-5
技术交底
工程名称
郑州市档案馆外装饰工程
交底时间
工程部位
隐框玻璃幕墙施工
交底对象
玻璃幕墙施工队
交底人
接收人
参加交底人员:
内容
隐框玻璃幕墙技术交底
一、工艺流程
施工准备→测量放线→预埋件安装处理→连接角码安装→立柱安装→横梁安装→结构玻璃装配组件制作安装→耐候硅酮密封胶嵌缝→清洁检查→竣工验收
二、施工工艺及施工要点:
1、施工准备:材料准备:根据图纸及工,确保其性能良好。人员准备:对技术工人进行技术培训、交底。技术准备:熟悉图纸,准备有关图集、质量验收标准和内业资料所用的表格。
2、测量放线:根据土建单位提供的中心线及标高点进,以建筑物的轴线为依据,对巳完工的土建结构进行测量。根据土建标高基准线测预埋件标高中心线,检查预埋件标高偏差;找出幕墙立柱与建筑轴线的关系,根据土建轴线测量立柱轴线,检查预埋件左右偏差。整理以上测量结果,确定幕墙立柱分隔的调整处理方案。根据设计图纸和土建结构误差确定幕墙立柱外平面轴线距建筑物外平面轴线的距离,在墙面顶部合适位置用钢琴线定出幕墙立柱外平面轴线。用钢琴线定出每条立柱的左右位置。每一定位轴线间的误差在本定位轴线间消化,误差在每个分格间分摊小于2mm。确定立柱顶标高与楼层标高的关系,沿楼板外沿弹出墨线定出立柱顶标高线。测量工具:经纬仪、水准仪(有时也用水平管)和线坠。
7、横梁制作安装:用水准仪把楼层标高线引到立柱上。以楼层标高线为基准,在立柱侧面标出横梁位置。
将横梁两端的连接件(铝角码)和弹性橡胶垫安装在立柱的预定位置,要求安装牢固、接缝严密。横梁的安装应由下向上进行,当安装完成时,应进行检查、调整、校正、固定,使其符合质量要求。相邻两根横梁的水平标高偏差不应大于1mm。标高偏差:当一幅宽度小于或等于35m时,不应大于5mm;当一幅宽度大于35m时,不应大于7mm。
3、预埋件安装处理:定位预埋件安装位置,打钻安装。要求预埋件位置准确、埋设牢固。标高偏差不大于9mm,左右位移不大于20mm。
4、连接角码安装:连接角码焊接钢板。连接角码端部在焊接钢板外无法时,切短角码,增加焊缝长度;角码侧边无法焊接时,切去角码边缘,留出焊缝。
6、立柱安装:先把芯套(接长立柱与立柱用,上下层立柱之间留20mm以上的伸人缝。)插入立柱内,然后在立柱上钻孔,将连接角码用不锈钢螺栓安装在立柱上,二者之间用防腐垫片隔开。立柱安装顺序由下至上。使立柱上巳有的中心线和测量时所定的立柱站线(钢琴线)重合,立柱顶和测量时所定的标高控制线水平,另一焊工把连接角码临时点焊在预埋钢板上,然后调整立柱位置。第一条立柱准确无误后,把上一层立柱套入下一层立柱芯套,就位准确后点焊。如此循环,完成一组立柱安装。一面幕墙立柱安装完毕,经检查位置准确、安装牢固后,再按焊缝要求加焊。立柱安装标高偏差不应大于3mm,轴线前后偏差不应大于2mm,左右偏差应大于3mm;相邻两根立柱安装标高偏差不应大于3mm,立柱的最大标高偏差不应大于5mm;相邻两根立柱的距离偏差不应大于2mm。
5、设专职安全员进行监督和巡回检查。
