农村街巷硬化全覆盖工程施工手册

合集下载

农村硬化道路施工方案

农村硬化道路施工方案

农村硬化道路施工方案一、项目概况本项目旨在改善农村道路状况,提高交通条件,方便农民出行,促进农村经济发展。

项目施工地点县农村集镇及周边农村地区,总路线长约10公里。

二、工程目标1.改善农村道路基础设施,提高道路承载能力和平坦度。

2.改善农村交通条件,提高农村居民出行的便利性。

3.促进农村经济发展,提高农产品流通效率,降低农民运输成本。

三、施工范围及技术要求1.施工范围:选取农村集镇及周边重要农产品流通线路为重点改造对象,包括柏油路面、水泥混凝土路面、碎石路面等。

2.技术要求:施工过程严格按照相关标准执行,确保道路的承载能力、平坦度、防滑性、耐久性等达到设计要求。

四、施工步骤和工期安排1.路面勘测和设计:详细了解施工区域的地理、气候、地质条件,进行道路勘测,制定施工设计方案,确定路面类型和结构。

2.路基处理:对已有路基进行挖填加固、压实处理,确保路基稳定、排水良好。

3.路面施工:根据设计方案选用适当的材料和施工工艺,进行路面表层的施工,包括碎石、沥青、水泥等。

4.交通标志和标线:在路面建设完成后,根据道路交通规则和设计要求,进行交通标志和标线的安装和绘制。

5.竣工验收:对已建成的道路进行质量检测和验收,确保达到设计要求。

根据工程规模和施工条件的不同,预计完整的施工周期约为6个月。

五、保证措施和质量管理1.施工期间,设立专门的项目管理小组,负责施工过程的组织、协调和监督。

2.加强对施工材料的采购和质量检验,确保施工材料的质量符合标准要求。

3.严格按照施工方案和技术要求进行施工,确保道路施工质量达标。

4.设立现场工地办公室,进行全程管理和监督,及时发现和解决施工中的问题。

5.定期组织施工人员进行技术培训,提高施工人员的专业素质和技术水平。

七、环境保护和安全防护1.施工过程中,合理选择施工时间,减少对周围环境和农田的影响。

2.加强对施工现场的环境保护和垃圾处理,确保施工区域的环境卫生。

3.施工过程中,合理安排交通、防止施工过程中发生交通事故。

混凝土道路 地面硬化覆盖 施工方案

混凝土道路 地面硬化覆盖 施工方案

混凝土道路地面硬化覆盖施工方案混凝土道路在现代城市建设中扮演着重要的角色,其施工过程和质量关系到道路使用寿命和安全性。

地面硬化覆盖是一种提高混凝土道路耐久性和承载能力的有效方法。

本文将介绍混凝土道路地面硬化覆盖的施工方案,包括施工前准备、材料准备、施工步骤等内容。

施工前准备在进行混凝土道路地面硬化覆盖之前,需要做好充分的准备工作。

首先要对道路进行检测评估,确定施工的必要性和范围。

同时要清理道路表面,除去杂物和积水,确保施工区域干燥整洁。

另外要确定施工计划和施工队伍,确保施工的有序进行。

材料准备地面硬化覆盖所需的主要材料包括混凝土、胶结料、耐久性防水材料等。

在选择材料时要保证质量符合相关标准,同时要根据道路的使用环境和承载要求进行合理选择。

另外还需要准备施工所需的工具和设备,如搅拌车、铺设机等。

施工步骤1.基层处理:在施工前需要对道路基层进行处理,包括修复裂缝、填补坑洼等工作,确保基层平整牢固。

2.混凝土浇筑:按照设计要求配制混凝土,并通过搅拌车运送到施工现场。

在浇筑混凝土时要控制浇筑厚度和坡度,并采取适当的养护措施。

3.地面硬化覆盖:待混凝土初凝后,可对地面进行硬化覆盖处理。

选择合适的胶结料和防水材料,均匀涂抹于地面表面,形成一层保护膜,提高地面耐久性。

4.养护保养:施工完成后要及时进行养护保养工作,包括湿润养护、防止机械损坏等。

确保混凝土地面硬化覆盖的质量和使用效果。

通过以上施工方案,可以有效提高混凝土道路的耐久性和承载能力,延长道路使用寿命,提升道路整体质量。

在实际施工过程中,需根据具体情况做出相应调整,确保施工效果达到预期目标。

混凝土道路地面硬化覆盖是保障城市道路交通畅通和安全的重要措施,希望通过合理的施工方案和科学的施工管理,能为城市道路建设贡献力量。

农村街巷硬化全覆盖工程施工手册

农村街巷硬化全覆盖工程施工手册

洪洞县农村街巷硬化全覆盖工程施工手册一、建设原则1、农村街巷硬化“全覆盖”工程,坚持“政府补助、县负总责、乡镇组织、部门联动、村委实施、群众监督”的实施原则。

2、坚持建设程序与建设进度并重的原则,在制定工程建设程序的同时,既要确保推进速度,又要依法规范建设。

二、技术标准1、材料要求⑴路面材料采用水泥、2~4厘米碎石或砾石、粗砂和水等⑵选购水泥时要有出厂检验合格证。

水泥的安定性、凝结时间、强度、细度要符合要求。

严格禁止质量指标不稳定的企业生产的水泥用于街巷硬化建设。

水泥必须使用32.5号以上的普通硅酸盐水泥。

⑶大批水泥要存放在仓库内,离地30cm以上,结块变质的水泥不能使用。

少量水泥可直接放在施工现场,但必须放在高处,下垫油毡,上盖雨布,争取当日使用完毕。

⑷碎石、砾石、砂应质地坚硬、洁净、耐久、无风化、无杂质。

⑸碎石、粗砂等材料要在搅拌现场堆放,放在地势较高处,周边挖好排水沟,防止被雨水冲刷。

⑹人、畜饮用水均可用于混凝土拌和.2、路基、垫层、基层要求⑴对需要填筑路基的路段,必须使用砂砾等合格材料,严禁使用垃圾、腐植土。

路基填料内不得混有草皮、树根和超大粒径石块,确保填筑材料均匀。

路基整修宽度大于路面宽度50厘米,整修后要求用压路机碾压,使其具有足够的强度和稳定性。

⑵路基必须整体稳定、平整密实,无松散、无坑槽、无翻浆,排水顺畅。

对路面宽度≥5米的路段,要求设置1~2%路拱,对不设边沟路段,要求路基具有>5‰的纵坡,防止路面积水。

⑶主要街道应设置垫层或基层,垫层或基层要求有足够的强度和稳定性,可选择砂砾或水泥白灰稳定砂砾作垫层或基层,厚度在8~15cm之间,要经机械碾压压实。

3、水泥混凝土路面施工要求1。

尺寸要求:路面宽度≥5米,厚度采用20cm;路面宽度3。

5~5米,厚度采用18cm;路面宽度﹤3。

5米,厚度采用12cm.2.混凝土标号,要求达到C30标准,即:每立方米混凝土需用32.5#水泥385Kg。

村镇道路硬化工程方案

村镇道路硬化工程方案

村镇道路硬化工程方案一、工程概述村镇道路硬化工程是指对农村地区的主要道路进行硬化处理,提高道路的承载能力和耐久性,改善农村交通条件,便利农民生产生活的一项重要基础设施建设工程。

道路硬化工程的实施可以改善道路通行条件,促进农村经济发展,提高农民出行的舒适度和安全性。

二、工程范围本工程范围包括村镇道路硬化工程设计、施工和监理等全过程服务。

三、工程内容1. 工程勘察设计阶段(1)对村镇道路进行勘察和测量,确定道路的起止点、路线、道路等级、道路等级及设计荷载等。

(2)分析道路的交通量、车流组成和流向等,为设计提供基础数据。

(3)确定道路硬化工程的设计标准,包括道路宽度、道路承载能力、路基结构、路面材料等。

(4)编制村镇道路硬化工程的设计方案、施工图纸和技术规范。

2. 施工阶段(1)道路准备工程。

包括清理道路、破碎和平整路基、开挖和整理路沟等。

(2)路基处理。

根据设计要求对路基进行处理,包括填方、挖土、夯实和压实等。

(3)路面铺设。

根据设计要求选择适当的路面材料进行铺设,包括碎石、沥青、混凝土等。

(4)辅助设施建设。

包括路沿、路牙、护栏、标线、排水设施等的建设。

3. 质量监理阶段(1)监督施工单位按照设计要求进行施工,保障施工质量。

(2)对施工过程进行实时监控和检测,保障施工质量。

(3)验收施工成果,保证工程质量和安全。

四、工程实施方法1. 路面铺设方法路面材料的选取和铺设方法对于道路硬化工程至关重要。

在选择路面材料时,需要考虑到当地的天气、气候和交通状况,以确保路面材料的稳定性和耐久性。

在铺设路面材料的过程中,需要严格按照设计要求,施工单位应采取适当的施工方法和措施,确保路面材料的均匀性和稳定性。

2. 路基处理方法路基处理是道路硬化工程中至关重要的一环,正确的路基处理方法可以有效提高道路的承载能力和耐久性。

在路基处理的过程中,需要根据设计要求对路基进行填方、挖土、夯实和压实等处理,确保路基的坚实和稳定。

洪洞县农村街巷硬化全覆盖工程汇报

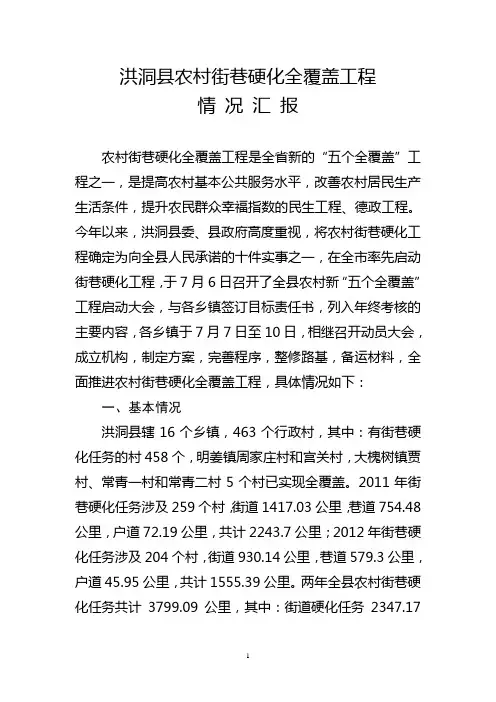

洪洞县农村街巷硬化全覆盖工程汇报

洪洞县农村街巷硬化全覆盖工程情况汇报农村街巷硬化全覆盖工程是全省新的“五个全覆盖”工程之一,是提高农村基本公共服务水平,改善农村居民生产生活条件,提升农民群众幸福指数的民生工程、德政工程。

今年以来,洪洞县委、县政府高度重视,将农村街巷硬化工程确定为向全县人民承诺的十件实事之一,在全市率先启动街巷硬化工程,于7月6日召开了全县农村新“五个全覆盖”工程启动大会,与各乡镇签订目标责任书,列入年终考核的主要内容,各乡镇于7月7日至10日,相继召开动员大会,成立机构,制定方案,完善程序,整修路基,备运材料,全面推进农村街巷硬化全覆盖工程,具体情况如下:一、基本情况洪洞县辖16个乡镇,463个行政村,其中:有街巷硬化任务的村458个,明姜镇周家庄村和宫关村,大槐树镇贾村、常青一村和常青二村5个村已实现全覆盖。

2011年街巷硬化任务涉及259个村,街道1417.03公里,巷道754.48公里,户道72.19公里,共计2243.7公里;2012年街巷硬化任务涉及204个村,街道930.14公里,巷道579.3公里,户道45.95公里,共计1555.39公里。

两年全县农村街巷硬化任务共计3799.09公里,其中:街道硬化任务2347.17公里;巷道户道硬化任务1451.92公里。

截止目前,我县3799.09公里的农村街巷硬化全覆盖工程已圆满完成。

二、主要做法为确保农村街巷硬化全覆盖工程顺利开展,圆满完成工程任务,洪洞县委、县政府提出了“两年任务,一年完成”的总体要求和奋斗目标,由县政府垫付水泥款2.5亿元,通过政府采购中心统一招标,确定规模较大的水泥厂家提供水泥,全面启动、强力推进街巷硬化全覆盖工程。

一是加强领导,明确责任。

县政府成立了农村街巷硬化全覆盖工程指挥部,下发了《洪洞县农村街巷硬化全覆盖工程实施方案》、《洪洞县农村街巷硬化全覆盖工程标准要求》和《洪洞县农村街巷硬化全覆盖工程质量巡查监督办法》。

县委、县政府成立了督查组,县交通运输局成立了农村街巷硬化全覆盖工程办公室、巡查组、宣传组和8个工作组,班子成员分片包乡镇,严格落实工作目标责任制,做到责任明确、任务到人,工作到一线,监管到路段,人人有担子,个个有任务。

农村街巷硬化工程总说明

农村街巷硬化工程总说明

说明一、任务依据根据山西省政府关于农村街巷硬化全覆盖工程的有关文件精神以及离石区政府《离石区农村街巷硬化实施方案》离政办发【2011】62号、吕梁市交通运输局关于农村街巷硬化全覆盖工程的有关文件和离石区交通运输局《离石区农村街巷硬化实施办法》离交发【2011】39号文件精神,受离石区各乡、镇及街道办的委托,对具备条件的农村街巷硬化工程进行实地勘察并规划设计。

二、技术标准以具备条件的建制村为单位,参照实施村通水泥(油)路全覆盖工程制定的标准,通过实地勘察、规划设计并结合实际地形及当地的实际情况灵活进行。

街道应为基本贯通全村的通道,宽度不小于3.5米;巷道应为连接成片(5户以上)的村民住户、路基基本成型、纵坡不大于10%,其宽度小于3.5米。

三、设计依据1.省交通运输厅《山西省农村公路技术标准》(晋交公字〔2006〕199号)2.交通部质监站《农村公路建设质量管理办法》【2004】370号3.交通运输部《农村公路建设指导意见》【2004】372号4.吕梁市交通运输局关于吕梁市新农村街巷硬化全覆盖工程实施意见5.离石区政府《离石区农村街巷硬化实施方案》离政办发【2011】62号6.离石区交通运输局《离石区农村街巷硬化实施办法》【2011】39号7.《公路水泥混凝土路面施工技术规范》(JTG F30-2003)(参照执行)8.《公路水泥混凝土路面设计规范》(JTG 040-2002)(参照执行)四、规划设计原则:1、以具备条件的建制村为单位,参照实施村通水泥(油)路全覆盖工程制定的标准,基本按原有建制村现状总体布局进行规划设计,个别需调整的根据乡政府、村委的意见进行。

2、规划设计应贯彻“保护耕地、节约用地”的原则,尽量少拆房屋,以方便农民出行为主要目的。

五、路基、路面及排水:1、路基a、路基必须密实,均匀、稳定。

b、填方路基压实符合规定压实度要求,一般填方压实度应在90%以上。

c、路基填筑必须使用合格填料,严禁使用淤泥、树根、垃圾、腐殖土、草皮等填筑路基。

街道或田间路水泥硬化施工组织设计方案(纯方案,40页)

街道或田间路水泥硬化施工组织设计方案(纯方案,40页)

一工程概况家庭手工业示范资金项目,项目业主为县扶贫开发办公室,资金来源由中央、省级专项扶贫资金及贫困户自筹。

本项目建设地点在张桥村,建设规模:街道或田间路水泥硬化4060平方米,建设标准:水泥混凝土路面硬化。

路基原地做灰土,灰剂量12%,厚度15厘米,混凝土强度C25,厚度15厘米,轧纹切缝接一般规范施工;巷道水泥硬化1117平方米,施工工期:30日历天,建设标准:水泥混凝土路面硬化。

路基原地做灰土,灰剂量10%,厚度10厘米,混凝土强度C25,厚度10厘米。

承包方式:包工包料,质量要求:合格二施工部署及平面布置(一)总体部署根据本合同段工程特点及内容具体情况,制定施工总体思路为:科学布局、合理安排;机构精干、设备精良。

开工后,以土石方施工为先导,以路基路面为重点主线,并加强各工序之间的协调工作,合理调配资源,全面均衡的安排施工,充分发挥科技先导作用,确保本合同段工程施工顺利进行。

为确保施工总体方案的实施,总工期的实现、创优质工程,特制定本合同段施工总指导思想为:强化管理、确保工期、质量优良、文明安全、保证交通、强化管理、争创一流。

(二)施工准备(1)施工道路:本工程位于张桥村,对外交通条件良好,道路对备料无影响。

便于材料、机械等进出。

(2)施工用水:生活用水可用自来水;施工用水可根据实际情况确定水源,可用自来水、河水,也可在工地生活区和建筑物位置附近打一口水井,用来保证生活用水和机械用水。

(3)施工用电:工地用电主要是照明用和施工用电,可采用40KW的柴油发电机组三套进行发电,其中一组为备用。

(4)技术准备:我企业已组织所有技术人员对图纸仔细会审,并组织有关人员学习水利水电施工技术规范等有关水利工程施工的文件,收集相关的《规范》、《标准》、《规程》等,进一步掌握了施工工艺和施工标准;我企业已组织有关职能部门及人员对本工程进行了详细的勘察,对施工区的扎点、给养来源等也作了大量的调查研究工作:针对本工程的施工特点,我企业将派选相应的技术人员和采用先进的施工设备,确保按期开工并保质保量地完成本工程的施工任务。

大同市人民政府关于推进农村街巷硬化“全覆盖”工程的实施意见

大同市人民政府关于推进农村街巷硬化“全覆盖”工程的实施意见

大同市人民政府关于推进农村街巷硬化“全覆盖”工程的实施意见【法规类别】农业管理【发文字号】同政发[2011]127号【发布部门】大同市政府【发布日期】2011.07.26【实施日期】2011.07.26【时效性】现行有效【效力级别】XP10大同市人民政府关于推进农村街巷硬化“全覆盖”工程的实施意见(同政发[2011]127号)各县区人民政府,市直各有关委、局、办:为了认真落实省政府2011年《政府工作报告》中提出的用两年时间实现全省农村街巷硬化“全覆盖”工程的要求和省政府《关于进一步加快推进全省农村公共事业新“五个全覆盖”工程的意见》,以及省交通运输厅关于《农村街巷硬化“全覆盖”工程规划设计、招投标指导意见(试行)》和《农村街巷硬化“全覆盖”工程施工指导意见(试行)》,现就我市2011-2012两年农村街巷硬化“全覆盖”工程提出如下实施意见:一、加强组织领导按照省政府要求,农村街巷硬化“全覆盖”工程采取“职能部门牵头,市县政府负责,相关部门协作,社会各界参与”的方式开展工作。

市交通运输局牵头,各级交通部门负责技术指导、工程设计、质量监督,会同同级发改、财政部门,依据相关法律、法规规定,遵循“公开、便捷”的原则实施招投标。

市、县区政府要切实加强工程建设的组织领导,成立领导组,统筹推进工作。

二、明确目标任务1、两年总任务(1)全市目标任务全市1965个建制村,具备硬化条件的建制村1883个(重点村704个,非重点村1179个),建设里程9486.643公里。

其中:街道6075.535公里,巷道3063.399公里,通户道347.709公里。

(2)各县区目标任务左云县:建制村覆盖数225个,建设里程576.978公里,其中:街道354.823公里、巷道169.683公里、通户道52.472公里。

新荣区:建制村覆盖数140个,建设里程476.829公里,其中:街道260.146公里、巷道187.257公里、通户道29.426公里。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

洪洞县农村街巷硬化全覆盖工程施工手册一、建设原则1、农村街巷硬化“全覆盖”工程,坚持“政府补助、县负总责、乡镇组织、部门联动、村委实施、群众监督”的实施原则。

2、坚持建设程序与建设进度并重的原则,在制定工程建设程序的同时,既要确保推进速度,又要依法规范建设。

二、技术标准1、材料要求⑴路面材料采用水泥、2〜4厘米碎石或砾石、粗砂和水等⑵选购水泥时要有出厂检验合格证。

水泥的安定性、凝结时间、强度、细度要符合要求。

严格禁止质量指标不稳定的企业生产的水泥用于街巷硬化建设。

水泥必须使用32.5 号以上的普通硅酸盐水泥。

⑶大批水泥要存放在仓库内,离地30cm以上,结块变质的水泥不能使用。

少量水泥可直接放在施工现场,但必须放在高处,下垫油毡,上盖雨布,争取当日使用完毕。

⑷碎石、砾石、砂应质地坚硬、洁净、耐久、无风化、无杂质。

⑸碎石、粗砂等材料要在搅拌现场堆放,放在地势较高处,周边挖好排水沟,防止被雨水冲刷⑹人、畜饮用水均可用于混凝土拌和。

2、路基、垫层、基层要求⑴对需要填筑路基的路段,必须使用砂砾等合格材料,严禁使用垃圾、腐植土。

路基填料内不得混有草皮、树根和超大粒径石块,确保填筑材料均匀。

路基整修宽度大于路面宽度50 厘米,整修后要求用压路机碾压,使其具有足够的强度和稳定性。

⑵路基必须整体稳定、平整密实,无松散、无坑槽、无翻浆,排水顺畅。

对路面宽度》5米的路段,要求设置1〜2% 路拱,对不设边沟路段,要求路基具有〉5%。

的纵坡,防止路面积水。

⑶主要街道应设置垫层或基层,垫层或基层要求有足够的强度和稳定性,可选择砂砾或水泥白灰稳定砂砾作垫层或基层,厚度在8〜15cm之间,要经机械碾压压实。

3、水泥混凝土路面施工要求1. 尺寸要求:路面宽度》5米,厚度采用20cm;路面宽度3.5〜5米,厚度采用18cm;路面宽度<3.5米,厚度采用12cm。

2. 混凝土标号,要求达到C30 标准,即:每立方米混凝土需用32.5#水泥385Kg。

按厚度计量每平方米水泥用量要求达到:20cm 厚路面用量77Kg;18cm厚度路面用量69Kg;12cm 厚路面用量46Kg。

3. 施工方法:⑴模板首选钢模,模板应当平直、模板的拼装必须平顺、紧密。

采用木模板时,板厚宜为5cm以上。

⑵安装模板前,根据图纸放样,定出路面中心线和路边线。

模板安装要结实、稳固,经得起机械振捣,不变形、不移位。

支模必须挂线操作,顶面要求平顺,直线段要顺直,弯道要圆滑。

⑶水泥混凝土路面施工,坚持集中拌和,机械摊铺振捣。

⑷配料及搅拌:必须按设计水泥用量对每次出料量进行水泥标定,搅拌必须均匀,含水量不得过高,用砂量不得过多,保证砼强度。

⑸采用搅拌机将碎石、中粗砂、水泥和水,按施工配合比搅拌均匀,分别采用插入式振捣棒、平板振动器和振动梁振捣,将混凝土混合料振实,提高混凝土的密实和强度。

⑹拌好的混合料应尽快运送到摊铺现场。

混合料运输应考虑拌和能力、运距、道路情况、车辆吨位等因素,确定车辆类型和数量。

自卸车的车厢应清洗干净,并洒水湿润。

运输过程中,要匀速行驶,保持平稳,减少颠簸,防止离析。

⑺摊铺混凝土混合料前,要求垫层或基层平整密实,清扫干净后充分洒水湿透,卸下的混合料分成几个分布均匀的小堆,以方便摊铺。

若混合料有离析时,应翻拌均匀后再摊铺,但严禁再次加水。

用铁锹送料时须反扣,严禁抛掷。

⑻混合料摊铺均匀后,先用振捣棒初步振实,对混合料呈梅花状交错分布振捣,以混合料停止下沉,表面不再冒出气泡为准。

再用平板式振动器大致振平,在混凝土表面全面振捣,振捣位置应重叠10〜20cm,振动板在每一位置的振动时间以振动板底部和边缘泛浆厚3〜5mm为限。

最后用振动梁往返2〜 3 遍振实,最终使混凝土表面泛出均匀砂浆,达到整平提浆的目的。

⑼对主要街道要采用三滚轴或振动梁设备,效果更好。

⑽混合料振平后,把表面的水泥砂浆用木抹和铁抹抹平,用刻纹设备在初凝的路面上刻2〜3mni深的横槽。

提浆、抹平提高了路面质量,刻纹增加了路面磨擦,以利行车安全。

(11) 浇筑后的混凝土路面要养生。

使路面处于湿润状态,防止混凝土中水分蒸发过快而产生缩裂,保证水泥水化反应的顺利进行,使混凝土形成强度。

常用的方法为湿法养生,塑料薄膜养生和喷洒养生剂养生。

(12) 选用湿法养生时,用草帘、麻袋等覆盖,使混凝土始终保持潮湿状态。

用塑料薄膜养生时应在混凝土表面不见浮水、手指压无痕迹时进行覆盖,养生期间保持薄膜的完整。

喷洒养生剂养生时应在混凝土表面不见泌水时进行。

喷洒的剂量、成膜厚度、喷洒时间等应通过现场试验确定。

(13) 切缝要在混凝土路面达到设计强度的70%左右时进行,大约在浇筑24〜48小时之间,具体时间根据昼夜平均温度确定,沿路线方向,将砼路面切成每段4〜6m的板块,切缝深度不小于路面厚度的1/3 。

圍混凝土路面养生期为21天,期满后应及时灌缝。

灌缝时,缝内杂物必须清理干净,确保缝内清洁、干燥,再将沥青橡胶类灌缝料灌入缝内。

(15) 路面横缝灌注后,及时培路肩,既保护了路面,又增加了行车宽度,路肩要平整、坚实,边缘顺适。

(16) 为便于集水、排水,也可在路面边缘采用砌路缘石或砖块的方法,保护路面,引导积水宣泄。

(17) 混凝土混合料浇筑的温度不低于5C,当气温在0C以下或混凝土温度低于5C时,应将水加热或将水、碎石和砂同时加热。

并选择适量的外掺剂。

一般情况下,我县10 月底以后不可进行水泥路面施工。

三、安全生产施工前要进行安全生产教育,树立安全生产、质量第一的思想,制定安全生产管理制度,确保人身安全、设备使用安全、材料堆放安全、雨季施工安全、高温作业安全( 灌缝施工)。

四、水泥路面施工要点1、支模模板首选用钢模,支稳支牢不漏浆;直线顺直曲线圆,宽度厚度要保证。

2、清扫路基平整要密实,清扫干净洒透水。

3、拌和配料必须计量准,顺序加料拌均匀;拌和时间不得少,时间过长也不好。

4、运输装运卸料防离析,覆盖防雨防蒸发;倒车卸料听指挥,撞线碰模都不可。

5、摊铺摊铺之前细检查,位置准确支撑稳;人工摊铺要均匀,铁锹送料须反扣;发生离析摊铺停,重新翻拌再铺平;模板附近认真捣,杜绝蜂窝和空洞。

6、振捣振捣工作很重要,先后次序不可少;轻插慢提振动棒,插斜深度不触地;平板振动两人拉,先后重叠不漏振;振梁放在侧模上,表面拖拉二三遍;缺料部位即时补,高出部位要铲除。

7、提浆、抹平、刻纹(或压纹)滚动提浆是关健,振动完毕就整面;开始短距缓慢滚,然后长距滚两遍;滚平以后再抹面,刻纹压槽紧跟上。

8、切缝、灌缝结合气温定时间,适时切缝最重要;缝内杂物要清除,灌缝工序不可少。

9、养生养生工作很重要,切勿轻视和忽视;湿法养生最方便,经常洒水保潮湿;薄膜养生方法好,裹覆严密最要紧;喷洒养生技术强,细心操作质量高。

1 0 、培路肩灌缝之后培路肩,路肩压实要到位;浆砌砌块也可行,排水顺畅护路面。

五、水泥路面宽施工顺口溜水泥铺装很重要,施工口诀要记牢;材料配比是关健,不能随意来加减;一斤水泥半斤水,三斤石子斤半砂;机械设备来搅拌,连续作业不能断;运输途中要盖好,严防水分蒸发掉;摊铺方法用“扣铲” ,旮旯缝角都铺到;振捣密实最重要,快插慢提全振到;平板用过再用梁,直到出浆不冒泡;表面整修要抹光,抹光之后要拉毛;用手摁摁发了硬,快用机械来切缝;路面养护要保障,覆盖洒水不能忘;质量第一要记牢,修好街巷硬化路;三七二十一日到,硬化街巷任你走;街巷硬化全覆盖,幸福生活上台阶。

六、街巷硬化施工问答题1 、什么是水泥混凝土?水泥混凝土是指由胶结材料(水泥)、集料(碎石、砂)和水,按一定比例配合、经均匀拌和、浇筑振捣并硬化后形成的固体材料,称普通混凝土,简称混凝土。

2 、水泥混凝土路面有哪些优点? 水泥混凝土路具有承载能力大、稳定性好、使用寿命长、日常养护费用少、施工工艺简单,群众容易掌握,并且能就地取材等优点。

3 、水泥和沥青路面是两大类路面类型,为什么在街巷硬化推荐采用水泥混凝土路面?水泥混凝土路面使用寿命长,耐水性好,后期养护费用较低,又具有材料来源于当地,施工工艺简单,使用普通机具,村民比较熟悉,有利于夜间行走等特点。

而沥青路面需要外购沥青,水稳性较差,使用寿命短,后期养护费用较高等特点,又需要专用机械设备,需要专业施工队伍,适合大规模专业化作业,经比较在街巷硬化中,推荐采用水泥混凝土路面。

4 、水泥混凝土路面施工前应准备哪些工作? 主要有机械设备、材料进场、混凝土配合比、施工队伍、测量放样、模板、路基检查整修等准备工作。

5 、水泥混凝土路面施工对水灰比有哪些要求?水灰比是决定混凝土强度和密实度的主要因素,同时影响着混凝土的抗渗性、抗冰性和耐久性。

在水泥用量不变的条件下,用水量越少,混凝土强度越高,密实性和耐久性也越好,但是用水量过少,又会使混凝土拌和物的流动性变差,由此可见,水灰比对混凝土路面质量的重要性,在配合比确定的条件下,必须严格执行水灰比,在不影响施工摊铺、振捣、抹面及刻纹施工的条件下,控制用水量,使修建的路面结实耐用。

6 、混凝土标号的含义是什么?混凝土标号是以混凝土28 天龄期抗压强度的高低来划分的,表示承受外力大小的能力。

因为混凝土的抗压强度最大,设计中主要是利用它来承受压力。

抗压强度与其它强度存在着一定的关系,一般可利用这种关系来判断其它强度。

如25 号混凝土就是25 兆帕,1 兆帕=1 0 公斤力/平方厘米,25 兆帕等于在1 平方厘米的面积上承受250 公斤的压力。

7 、街巷硬化路面高程确定应考虑哪些因素?应考虑现有排水构造物、街巷平交道口和村民院落出水等因素,统筹设计。

8 、什么是水泥混凝土混合料离析? 混凝土离析是混凝土混合料之间因配比不准确,运输等其它原因,混合料之间呈松散状态,碎石或砾石与砂浆相互分离,失去粘聚作用。

9 、新出厂的水泥为什么不能立即使用? 新出厂的水泥一般温度较高、化学反应还未停止,残存的游离氧化钙还需继续消解,所以,需存放10 天以后,经安定性检测合格后方可使用。

10 、怎样区别水泥的初凝和终凝? 施工时应注意什么? 水泥的凝结时间是水泥从加水开始到水泥浆失去可塑性所需的时间。

初凝时间是从水泥加水到水泥浆开始失去塑性的时间。

终凝时间是从水泥加水到水泥浆完全失去塑性的时施工时要在初凝之前完成混凝土的拌和、运输和浇筑等工序的操作,所以初凝时间不能过短,但终凝时间又不能过长,混凝土在浇筑完毕之后,应尽早凝结并开始硬化产生强度,以利拆模。

所以国家规定水泥的初凝时间不得早于45 分钟,终凝时间不得迟于12 小时。

11 、水泥混凝土混合料搅拌时间有规定吗? 水泥混凝土混合料的拌和必须使用搅拌机,一边搅拌一边加水,拌和时间应控制在2〜3分钟。

12 、水泥混凝土混合料运输应注意哪些事项?混凝土从搅拌机出料至浇筑完毕允许最长时间不超过 2 个小时,施工时气温越高,越要缩短时间。
