工程第一次监理例会会议纪要(完整版)

*********************第一次监理例会时间:20011年4月1日地点:会议参加单位:建设单位:*****************************监理公司:*****************************施工单位:*****************************内容:监理单位:**************************************一、监理依据:相关法律法规和规定性文件。

工程建设监理规范。

设计图纸。

施工承包合同、监理委托合同。

相关的标准或规范。

二、监理单位职责:监理单位的主要职责就是质量、投资、进度控制、合同管理和现场协调,文明施工和安全生产管理。

三、主要工作内容:1、审核施工单位的各项资质证明文件。

2、审核施工单位的施工组织设计或施工方案。

深化各项施工计划。

3、原材料、成品、半成品机构配件的检查验收、见证工作。

4、隐蔽工程的检查验收及工序质量验收。

5、分部分项工程的检查验收。

6、技术资料的检查签认,协助参见单位的备案工作。

7、文明施工及安全生产管理。

8、工程量审核及工程款支付的签认。

9、在建设单位的组织下,合同勘察、设计、施工单位进行单位工程的竣工验收。

10、监督检查施工单位保修计划的执行。

四、主要工作手段:1、工程例会、监理例会制度、建立沟通机制。

2、通过现场巡视、平行检查、旁站等监理手段加强质量、进度控制。

3、监理检查各种计划的执行情况。

4、监理通知单。

5、暂停工指令:工程中出现下列情况之一,监理单位有权下发停工指令。

(1)工程中使用未经检查和验收不合格的材料。

(2)隐蔽工程未经验收或验收不合格而擅自隐蔽者。

(3)工程中出现质量缺陷未经整改或整改不合格而进入下一道工序者。

(4)施工中出现质量下降趋势且未采取有效措施者。

(5)施工进度严重滞后且未采取有效措施者。

五、监理单位的工作程序和要求:(一)、开工前的准备工作1、收集有关资料施工单位的有关质料:施工企业资质证书、营业执照、注册号国家企业等级证、信用等级证书企业法人证书质量体系认证证书施工单位提供的试验室资质证书工程项目管理人员资质证书(项目经理、施工员、技术员、质检员、取样员、安全员。

特殊工种操作人员证书、电工、电焊工等)施工组织设计(施工方案)包括施工机械名称、规格、型号性能及技术质量监督局年间证书。

2、针对项目施工的准备工作施工组织设计(方案)报审:施工组织设计(方案)时,填写施工组织设计报审表,监理单位审核后签认确认,做为施工的主要依据,不得擅自更改。

施工组织设计内同要详尽,能够作为工程的指导性文件,重点要对施工人员的需求与配置、材料计划及进场时间安排、施工机械配置,施工工艺、施工方法及施工工序的安排进行详细论述。

工序安排包括平行作业、交叉作业的合理安排,方案要合理,论据充分,具有可操作性。

建立健全各项管理制度,特别要制定质量管理体制,制定质量保证措施,制定文明和安全声场的管理制度。

施工组织设计要附项目管理组织机构的及组织形式:附主要施工机械、工器具清单,包括名称、规格、型号、性能、数量、水准仪、经纬仪的年检报告;附主要材料、设备清单、材料、设备的进场计划;附总体施工进度计划并进行目标分解,体现工序安排的合理性。

人员:除管理人员外,根据工程的具体情况,组织相应的施工人员进场,并组织施工、安全培训、交底等工作。

机械:组织施工中需要的机械设备、施工工具机器具到场并报告监理单位审批,批准后应及时安装就位,试运转正常。

材料:组织施工中需要材料进场,并向监理单位进行报验,要出具产品合格证、性能检测报告、出场证明等文件,需进行现场复试的材料要在施工前完成。

试化验单位要提前选定,试化验单位需具有相应的资质,需要时监理单位要对试化验单位进行考核确认。

配套工程:按照施工承包合同的约定,由施工单位完成的临时设施、施工用水、施工用电、厂区道路等工程施工前应完成,满足工程需要。

在开工前还应做好施工场地的交接工作、材料顿放场地的地面硬化工作,会同相关单位做好定位放线引点、高程控制测量,并做好保护工作。

在施工组织设计已被批准,人员、机械、材料已到位并安装就位,配套工程满足施工需要的前提下,并填写开工报告并附开工报告申请表,报监理单位审批,批准后由总监理工程师下达开工命令,并可进入施工。

(二)、施工阶段的监理程序和要求1、图纸会审制度图纸会审是质量、投资、进度控制的一个主要手段,施工单位必须高度重视,施工单位应详细阅读图纸,特别是要对一些细部构造节点、做法、尺寸等一一核对,同时应考虑有关的施工方法和施工工艺,做到与施工相结合。

提出图纸中存在的问题。

图纸会审时应做好记录,填写记录卡。

2、坚持自检制度施工单位要设专职质量检查员,负责质量的监督和检查。

施工单位的施工员、技术员、质检员要经常到现场进行检查,重点部位要做到旁站监督。

隐蔽工程隐蔽前、分部分项工程竣工前和施工工序交接前必须先进行自检,并做好施工检查记录,自检合格后报监理单位检查验收,对于不进行自检的分部分项工程监理单位拒绝验收。

3、坚持施工单位交底制度施工单位的技术员、安全员才分部分项工程施工前或工序交接前必须向施工班组进行技术交底和安全交底,对施工方法、施工工艺、质量要求、安全施工等进行详细阐述,要把施工交底工作制度化、程序化,要明确责任,层层落实,要做好施工交底记录工作,交底前要通知监理单位,监理单位将派专业监理工程师参加。

4、坚持报验制度报验制度是家里单位的一项重要管理手段,也是监理单位规范化管理重要内容之一。

报验内容包括:材料报验、隐蔽工程报验、工序报验、电气专业的防雷接地电阻测试、绝缘电阻测试、分部分项工程竣工报验。

验收程序:(1)、材料报验原材料、成品、半成品及构配件进场必须报监理单位检查验收,出场产品合格证、性能检测报告、产品施工说明书。

需进行二次复试的材料应出具复试报告。

填写材料报验单,并注明进场时间、规格、型号、数量、使用部位,未经检验或检验不合格者不得用于工程。

(2)、隐蔽工程报验隐蔽工程隐蔽前,施工单位首先进行自检,自检合格后填写隐蔽工程报验单,报监理单位检查验收。

监理单位在检查验收时,施工单位应出具施工检查记录、隐蔽工程验收记录、检验批质量验收记录,监理单位检查验收后签字认可。

(3)、工序交接验收上道工序完成后下到工序开工前,施工单位要对上到工序质量进行报验。

施工单位首先要进行自检,自检合格,填写工序质量报验单,报监理单位检查验收,验收时施工单位应出具施工检查记录、工序交接记录、检验批质量验收记录,监理单位检查验收合格后签字确认,方可进行下一道工序。

(4)、分部分项工程竣工报验施工单位对检验批、分项工程、分部(子分部)工程、单位(子单位)工程,按照有关标准检查评定合格后,将各验收记录表填写好。

填写报验申请表报监理单位检查验收。

验收时出具施工检查记录、检验批质量验收记录、隐蔽工程检查验收记及各种材料的试化验报告,监理单位检查验收合格后签字确认。

(5)、见证取样制度施工单位设置的取样员应取得取样员证书,并在施工过程中不得随意更换,取样员负责现场的取样,见证申请、送样工作,现场取样前,取样员填写见证申请表报监理单位,监理单位的见证员进行现场见证。

取样后按照要求进行封样,并同见证员一起进行送样,见证申请表应注明取样时间、材料的进场时间、规格、数量、应用部位。

(6)、工地例会、周报、月报制度根据建设单位的制定,工程开工后每周一下雨2:00点召开工程例会,施工单位项目经理参加。

(7)、工程进度款支付的签认制度根据工程建设监理委托合同的约定,监理单位对工程进度款具有签字确认权,完成合同付款条件填写《工程支付申请表》上报监理单位,建立单位对工程量进行审核后上报工程部,施工单位上报的工程量必须与实际完成情况相符,不得弄虚作假。

监理单位对工程款支付的条件:一是施工单位所完成的工程是经过验收合格的工程二是施工单位的工作使监理工程师满意。

如何做到使监理工程师满意,应做到以下几点:A严格执行施工承包合同及有关协议约定的各项条款。

B建立健全各项管理制度,并严格执行。

C严格执行建设单位及监理单位制定的各项工作流程。

D对于建设单位及监理单位下达的各项指令认真对待,及时处理并反馈。

E要建立施工企业内部的协调机制,统一指挥,施工单位各专业、各工种间要加强沟通和协调,避免相互推诿扯皮现象发生,给施工质量、进度造成影响。

F加强现场管理,做好文明施工和安全施工工作,避免质量事故和安全事故的发生。

以上问题已经发现,监理单位将拒绝对工程进度款支付签认。

六、不合格工程的处理监理工程师通过巡视、检查、验收等手段,发现工程中存在质量问题下发《监理通知单》,施工单位接到通知单后要积极组织对工程质量的整改。

整改完成后进行自检,做好检查记录,填写《监理通知回复单》及《复验申请表》报监理单位进行复检,复检合格后监理单位签字确认。

对于重大隐患的问题,施工单位要上报整改方案,包括整改措施及最终完成时间等,报监理单位和建设单位审查批准后实施。

七、竣工验收阶段的管理程序单项工程验收:单项工程根据合同规定完成后,施工单位首先进行自检,自检合格,各项验收资料和手续齐全,填写《竣工验收报告》报监理单位验收,监理单位验收后报工程部验收。

单位工程验收:单位工程根据合同规定完成后,施工单位进行自检,自检合格,各项验收资料和手续齐全,报监理单位进行预验收。

对验收中发现的质量问题进行整改,提交整改方案,明确整改完成时间。

整改完工后报建设单位和监理单位复检,复检合格后,参加由建设单位组织质检站、监理单位、勘察设计单位、施工单位的联合验收,验收合格后提交《工程交验证书》、《工程资料移交证书》,并在规定期限内办理完资料的备案存档工作。

八、保修阶段的管理程序工程竣工验收后,施工单位填写《工程保修协议书》,制定保修方案,明确人员、材料、设备计划、报监理单位、建设单位审批后严格执行。

九、文明施工和安全生产管理施工单位要加强现场管理工作,做好文明施工和安全生产管理,加强职工的素质教育,提高职工的生产能力,树立文明施工和安全生产意识,做好两方面工作:文明施工管理:1、总体布置要符合建设单位的总体规划和要求。

2、材料堆放场地地面要硬化,材料堆放要整齐有序,桂方码垛,要挂牌、有标识,报材料的产地或生产厂家、规格、型号、不同规格、型号的材料不许混合堆放,材料堆放要符合施工验收规范规定,如水泥、红砖、空心砖、小型砌块的堆放要符合要求。

3、后台记量的管理:后台计量器具要准确、好用,并经常清理,砼、砂浆搅拌时要有公示牌,标明砼或砂浆的配合比、搅拌时间等,计量均以重量比,运料小车要统计规格,便于工人掌握。

4、施工现场要做到工完场清。

5、生活区要加强卫生管理,保证工人的身体健康。

合集下载

第一次监理例会会议纪要(标准模板)

第一次监理例会会议纪要(标准模板)

第一次监理例会会议纪要(标准模板) 大家好,今天我们召开了第一次监理例会,主要是为了总结过去的工作,明确未来的任务,提高我们的工作效率和质量。

下面我将按照会议大纲,给大家详细介绍一下本次会议的内容。

我们回顾了过去一段时间的工作情况。

在这段时间里,我们始终坚持以人民为中心的发展思想,紧紧围绕着全面建设社会主义现代化国家的总体布局和战略部署,认真履行监理职责,努力提高工程质量和安全水平。

具体表现在以下几个方面:1. 我们加强了与施工单位的沟通协调,及时解决了一些施工过程中出现的问题,确保了工程进度的顺利推进。

我们也关注到了一些不良现象,如偷工减料、降低材料标准等,对此我们坚决予以纠正,确保了工程质量。

2. 在安全生产方面,我们严格执行国家有关法律法规和标准规范,加强对施工现场的安全检查,督促施工单位落实安全生产责任制,切实保障了工人的生命安全和身体健康。

3. 我们还积极参与了一些项目的前期准备工作,如协助业主编制项目规划、招标文件等,为项目的顺利实施奠定了基础。

我们在工作中也存在一些不足之处,需要进一步改进。

我将针对这些问题提出一些建议和要求。

第一,我们要加强学习,提高自身素质。

监理工作是一项专业性很强的工作,需要我们具备一定的专业知识和技能。

因此,我们要利用业余时间学习相关法律法规、技术标准和行业动态,不断提高自己的业务水平。

第二,我们要加强团队建设,形成良好的工作氛围。

一个团结协作、互相支持的团队是完成好监理工作的关键。

我们要加强内部沟通,增进彼此了解,共同解决工作中遇到的问题。

第三,我们要严格遵守职业道德,树立良好的职业形象。

作为监理人员,我们要严于律己,公正无私地履行职责,为业主提供优质、高效的服务。

第四,我们要加强与其他部门的协作配合,形成工作合力。

监理工作涉及多个领域,我们需要与设计、施工、质检等部门保持密切联系,共同推进工程建设。

我们要始终保持昂扬的工作热情和奋发有为的精神状态,为推动工程建设事业不断发展做出更大的贡献。

第一次监理例会会议纪要(标准模板).docx

第一次监理例会会议纪要(标准模板).docx

第一次监理例会会议纪要(标准模板).docx (第一篇)会议主题:第一次监理例会会议纪要会议时间:XXXX年XX月XX日会议地点:XXX会议室会议主持:XXX会议记录:XXX参会人员:XXX、XXX、XXX、XXX会议内容:一:项目概况1. 项目名称:XXX项目2. 项目地点:XXX地区3. 项目面积:XXX平方米4. 项目类型:XXX二:项目进展情况1. 建设单位- 建设单位名称:XXX公司- 建设单位联系人:XXX- 建设单位联系方式:XXX2. 监理单位- 监理单位名称:XXX公司- 监理单位联系人:XXX- 监理单位联系方式:XXX3. 施工单位- 施工单位名称:XXX公司- 施工单位联系人:XXX- 施工单位联系方式:XXX三:项目进度安排1. 工期计划- 开工日期:XXXX年XX月XX日- 完工日期:XXXX年XX月XX日2. 进度计划- 编制时间:XXXX年XX月XX日- 完成情况:XXX%完成3. 下阶段工作安排- 时间安排:XXX月份开始施工XXX工作- 分配:XXX负责XXX工作四:质量安全检查情况1. 监理单位对施工单位的质量安全检查情况报告- 检查时间:XXXX年XX月XX日- 检查内容:XXX- 检查结果:XXX五:工程变更事项1. 工程变更事项- 变更内容:XXX- 变更原因:XXX- 变更时间:XXXX年XX月XX日2. 变更后的工期计划- 调整后的开工日期:XXXX年XX月XX日- 调整后的完工日期:XXXX年XX月XX日六:其他事项1. 下次例会时间、地点、主题:XXX年XX月XX日,XXX会议室,XXX事项附件:1. XXX附件法律名词及注释:- 建设单位:指承担工程设计、施工、监理的企业或组织。

- 监理单位:指对工程设计、施工、投资控制、质量检验等进行监督管理的机构。

- 施工单位:指承担工程施工的企业或组织。

(第二篇)会议主题:第一次监理例会会议纪要会议时间:XXXX年XX月XX日会议地点:XXX会议室会议主持:XXX会议记录:XXX参会人员:XXX、XXX、XXX、XXX会议内容:一:项目概况1. 项目名称:XXX项目2. 项目地点:XXX地区3. 项目面积:XXX平方米4. 项目类型:XXX二:项目进展情况1. 建设单位- 建设单位名称:XXX公司- 建设单位联系人:XXX- 建设单位联系方式:XXX 2. 监理单位- 监理单位名称:XXX公司- 监理单位联系人:XXX- 监理单位联系方式:XXX 3. 施工单位- 施工单位名称:XXX公司- 施工单位联系人:XXX- 施工单位联系方式:XXX三:项目进度安排1. 工期计划- 开工日期:XXXX年XX月XX日- 完工日期:XXXX年XX月XX日2. 进度计划- 编制时间:XXXX年XX月XX日- 完成情况:XXX%完成3. 下阶段工作安排- 时间安排:XXX月份开始施工XXX工作- 分配:XXX负责XXX工作四:质量安全检查情况1. 监理单位对施工单位的质量安全检查情况报告- 检查时间:XXXX年XX月XX日- 检查内容:XXX- 检查结果:XXX五:工程变更事项1. 工程变更事项- 变更内容:XXX- 变更原因:XXX- 变更时间:XXXX年XX月XX日2. 变更后的工期计划- 调整后的开工日期:XXXX年XX月XX日- 调整后的完工日期:XXXX年XX月XX日六:其他事项1. 下次例会时间、地点、主题:XXX年XX月XX日,XXX会议室,XXX事项附件:1. XXX附件法律名词及注释:- 建设单位:指承担工程设计、施工、监理的企业或组织。

第一次工地监理会议纪要范文(实用21篇)

第一次工地监理会议纪要范文(实用21篇)

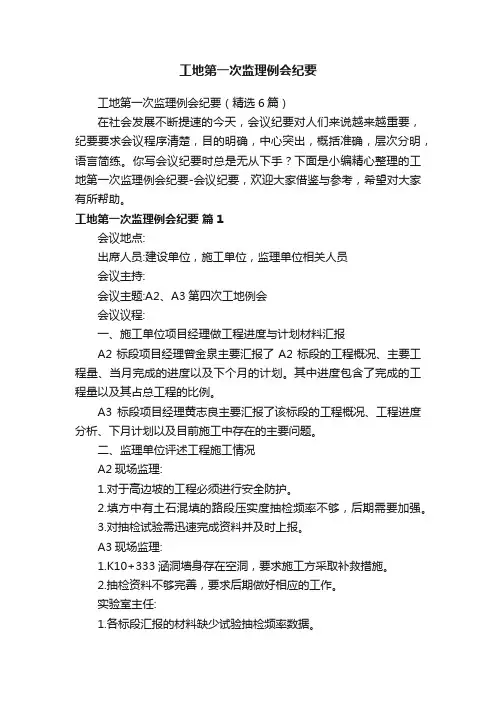

第一次工地监理会议纪要范文(实用21篇) xx年xx月xx日,我们公司召开了第四届工程监理会议,会议的主要内容是总经理室召开会讨会,通过学习会议的形式,总结经验、查找不足。

会上,总经理室主要负责人介绍了工程的整体工程形况和工程的实践经验,指出工程的建设规模、规模和工期、进度和质量等方面存在的问题。

会上,室作了工程施工的方针和规划部分,指出工程质量的重中之重,指出工程成本的重要地位。

会议强调了工程的总体规划和工程的主体结构、分包和承包方式。

会上,总经理室也强调了工程的主体结构、分包、承包方式的重要性。

会议强调了工程质量的监督管理,强调了工程进度及进度控制。

会议还强调了工程的监控管理,强调了工程的监督管理。

大家一定要牢固树立质量就是效益和质量,质量是企业生命、质量是企业发展的根本保证。

通过会议的形式和会议的讨论,总经理室对施工过程中所遇到的问题,进行了分析,总结出工程的基本原理和工艺流程,对工程进度控制中存在的问题提出了明确的解决办法。

会议强调了工程的质量的重要性,强调了工程的安全性。

会后,总经理室主要做了以下几点建议和整改工作:一、要认真学习贯彻落实党的三中、四中全会精神,加强领导和管理,加强工程质量管理。

要认真学习贯彻《工程施工安全法》,增强职工安全意识,增强事故预防能力,增强安全生产的保障能力,确保工程质量。

二、建议总结工程的实际情况,提出一些改进意见。

三、要加强现场监管、施工质量监管、工程质量监督和监理工作。

四、要认真履行监理职责,加强监理人员的技能培训,提高现场监理的能力和管理水平。

五、要严格工程监理的管理,加强工程质量监控的作用,加快工程质量监控的速度,减少工程的失控,加大工程质量检查的力度,加强工程质量的监督检查力度。

施工单位要加强现场管理工作,做好文明施工和安全生产管理,加强职工的素质教育,提高职工的生产能力,树立文明施工和安全生产意识,做好两方面工作:文明施工管理:1、总体布置要符合建设单位的总体规划和要求。

监理第一次例会会议纪要范本

监理第一次例会会议纪要范本

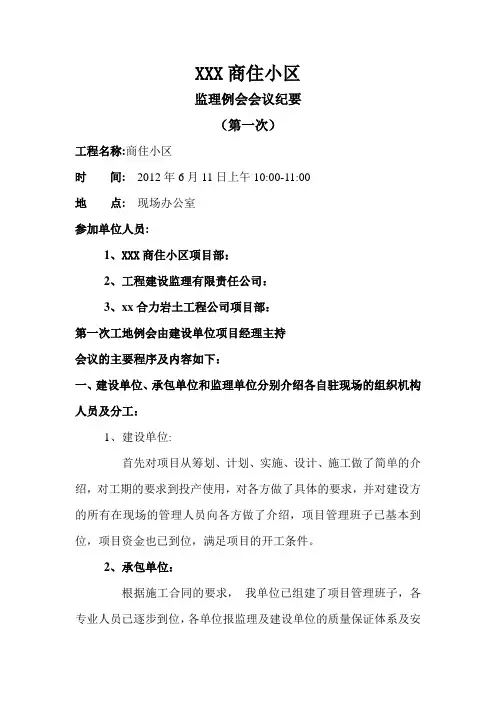

XXX商住小区监理例会会议纪要(第一次)工程名称:商住小区时间: 2012年6月11日上午10:00-11:00地点: 现场办公室参加单位人员:1、XXX商住小区项目部:2、工程建设监理有限责任公司:3、xx合力岩土工程公司项目部:第一次工地例会由建设单位项目经理主持会议的主要程序及内容如下:一、建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构人员及分工:1、建设单位:首先对项目从筹划、计划、实施、设计、施工做了简单的介绍,对工期的要求到投产使用,对各方做了具体的要求,并对建设方的所有在现场的管理人员向各方做了介绍,项目管理班子已基本到位,项目资金也已到位,满足项目的开工条件。

2、承包单位:根据施工合同的要求,我单位已组建了项目管理班子,各专业人员已逐步到位,各单位报监理及建设单位的质量保证体系及安全保证体系已建全,已满足现场管理的需要,我们保证按计划完成业主交给我们的各项施工任务。

3、XXX工程建设监理有限责任公司:此项目为我们公司的重点项目,公司委托我单位具有实力的负责人及专监,负责实施本项目的监理工作,名单已报业主方。

目前,土建监理人员已到位,根据工程进度进展情况,以后各专业人员将逐步到位。

我们力争做到:严格监理、热情服务,鼓励施工单位争取创优质工程。

二:建设单位根据委托监理合同宣布对监理单位授权:XXX代表建设单位,根据监理合同的内容对监理单位进行了授权。

主要工作内容为“三控、三管、一协调”,即:质量控制、进度控制、投资控制、合同管理、信息管理、安全管理、施工现场以内的协调工作。

三、建设单位介绍工程开工准备工作:建设单位XXX经理:此工程的前期手续已基本办完,部分手续正在办理中。

资金已到位,施工现场“三通一平”已完成,现已具备开工条件。

望各单位抓紧时间,组织人力、设备和机械,尽快投入正常的施工。

四、承包单位介绍施工准备情况:承包单位XXX:根据施工合同的要求,我单位已组建好项目管理班子,建立质量保证体系、安全保证体系。

工地第一次监理例会纪要(精选6篇)

工地第一次监理例会纪要(精选6篇)

工地第一次监理例会纪要工地第一次监理例会纪要(精选6篇)在社会发展不断提速的今天,会议纪要对人们来说越来越重要,纪要要求会议程序清楚,目的明确,中心突出,概括准确,层次分明,语言简练。

你写会议纪要时总是无从下手?下面是小编精心整理的工地第一次监理例会纪要-会议纪要,欢迎大家借鉴与参考,希望对大家有所帮助。

工地第一次监理例会纪要篇1会议地点:出席人员:建设单位,施工单位,监理单位相关人员会议主持:会议主题:A2、A3第四次工地例会会议议程:一、施工单位项目经理做工程进度与计划材料汇报A2标段项目经理曾金泉主要汇报了A2标段的工程概况、主要工程量、当月完成的进度以及下个月的计划。

其中进度包含了完成的工程量以及其占总工程的比例。

A3标段项目经理黄志良主要汇报了该标段的工程概况、工程进度分析、下月计划以及目前施工中存在的主要问题。

二、监理单位评述工程施工情况A2现场监理:1.对于高边坡的工程必须进行安全防护。

2.填方中有土石混填的路段压实度抽检频率不够,后期需要加强。

3.对抽检试验需迅速完成资料并及时上报。

A3现场监理:1.K10+333涵洞墙身存在空洞,要求施工方采取补救措施。

2.抽检资料不够完善,要求后期做好相应的工作。

实验室主任:1.各标段汇报的材料缺少试验抽检频率数据。

2.完成的实验数据没有及时上报。

3.A3标段K13+060.61涵洞混凝土基础检测不合格,需要重做。

4.加强工地实验室与监理中心实验室的联系,并及时汇报每次试验资料。

测量工程师:凡是与测量有关的事项都需及时上报,我办将及时组织人员进行旁站或复测。

总监:1.A2标段土石方工程完成较早,在A2与A3的交接处路基填筑已基本完成。

在接下来的路床施工中必须严把质量关,加大压实度抽检频率,对不合格的地方必须依据相应规范要求进行处理。

2.两个标段构造物的建设存在太大缺陷,例如A2标段盖板涵沉降缝错位、堵塞,A3标段盖板涵面筋缺失等等问题。

各标段现场技术负责人必须加强现场指导,做好放样工作。

监理第一次工地会议纪要(范本)

监理第一次工地会议纪要(范本)

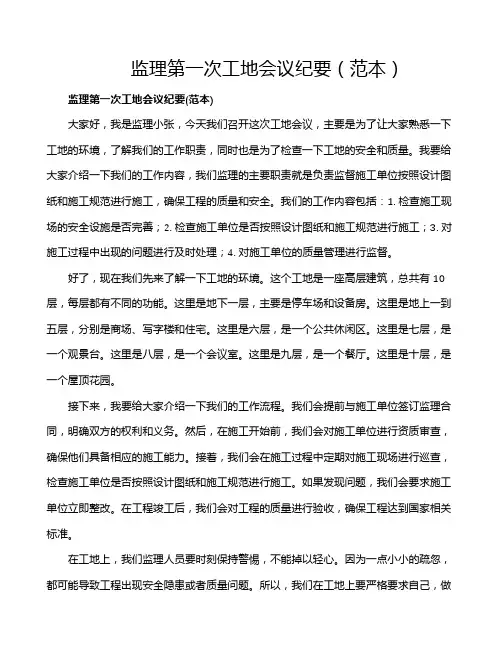

监理第一次工地会议纪要(范本)监理第一次工地会议纪要(范本)大家好,我是监理小张,今天我们召开这次工地会议,主要是为了让大家熟悉一下工地的环境,了解我们的工作职责,同时也是为了检查一下工地的安全和质量。

我要给大家介绍一下我们的工作内容,我们监理的主要职责就是负责监督施工单位按照设计图纸和施工规范进行施工,确保工程的质量和安全。

我们的工作内容包括:1. 检查施工现场的安全设施是否完善;2. 检查施工单位是否按照设计图纸和施工规范进行施工;3. 对施工过程中出现的问题进行及时处理;4. 对施工单位的质量管理进行监督。

好了,现在我们先来了解一下工地的环境。

这个工地是一座高层建筑,总共有10层,每层都有不同的功能。

这里是地下一层,主要是停车场和设备房。

这里是地上一到五层,分别是商场、写字楼和住宅。

这里是六层,是一个公共休闲区。

这里是七层,是一个观景台。

这里是八层,是一个会议室。

这里是九层,是一个餐厅。

这里是十层,是一个屋顶花园。

接下来,我要给大家介绍一下我们的工作流程。

我们会提前与施工单位签订监理合同,明确双方的权利和义务。

然后,在施工开始前,我们会对施工单位进行资质审查,确保他们具备相应的施工能力。

接着,我们会在施工过程中定期对施工现场进行巡查,检查施工单位是否按照设计图纸和施工规范进行施工。

如果发现问题,我们会要求施工单位立即整改。

在工程竣工后,我们会对工程的质量进行验收,确保工程达到国家相关标准。

在工地上,我们监理人员要时刻保持警惕,不能掉以轻心。

因为一点小小的疏忽,都可能导致工程出现安全隐患或者质量问题。

所以,我们在工地上要严格要求自己,做到勤检查、勤督促、勤沟通。

我们也要尊重施工单位的劳动成果,给予他们合理的建议和指导,共同把工程做好。

作为监理人员,我们也不能过于苛刻。

毕竟,我们是站在业主的角度出发,为他们把关工程质量和安全。

所以,在工作中,我们要学会换位思考,站在施工单位的角度去理解他们的需求和困难。

第一次监理例会会议纪要(标准模板)

第一次监理例会会议纪要(标准模板)第一次监理例会会议纪要会议时间:xx年xx月xx日会议地点:xx大楼会议室主持人:监理师xxx出席人员:监理师:xxx、xxx、xxx、xxx建设单位:xxx、xxx、xxx、xxx总承包单位:xxx、xxx、xxx、xxx分包单位:xxx、xxx、xxx、xxx设计单位:xxx、xxx、xxx、xxx主要议程:一、会议开场会议开始前,监理师向大家简单介绍了会议的目的和议程,并宣布会议正式开始。

二、检查工期进度和施工质量情况监理师在会议期间检查了工地的进度和质量情况。

监理师发现了一些问题,与大家进行了讨论,提出了相应的解决方案,并通知了建设单位和总承包单位的负责人跟进实施。

三、商讨工程变更在会议期间,建设单位提出了某一工程变更的请求。

监理师提出了疑虑和建议,与建设单位和设计单位一起商讨,得出了决定。

监理师指导建设单位和设计单位按照约定的内容作出相应的调整。

四、协助抓好安全生产监理师强调了安全生产的重要性和必要性,指出了当前工程中存在的安全隐患,并督促建设单位和总承包单位加强安全管理。

监理师建议,建设单位和总承包单位应该定期组织安全演练,提高员工安全意识。

五、总结会议会议结束前,监理师对本次会议进行总结,强调了需要注意的事项和明确下一步的工作计划。

会议最后,监理师提醒大家相互配合,共同推进工程进度和施工质量。

会议总结:通过本次会议,各方对整个工程的进度和质量进行了深入讨论,提出了解决方案,取得了很好的效果。

监理师对本次会议肯定,希望各方能够继续保持联系,定期举行会议,密切配合,共同推进工程的进展。

会议在紧张而有序的气氛下圆满结束。

第一次监理例会会议纪要(5篇)

第一次监理例会会议纪要(5篇)第一次监理例会会议纪要1时间:20xx年11月5日上午10:00地点:xx工地项目部办公室会议主题:检查上周例会问题落实状况及下周工作支配会议主持:张xx会议内容:施工单位:一标段:8#、9#楼由于人员问题,7#、10#楼由于人员和材料问题使进度滞后严峻。

二标段:18#楼与打算同步,17#楼滞后两天。

三标段:打算23#楼星期三一层完成,24#楼星期五一层完成,25#星期四一层完成。

监理单位:1.平安文明没有落实到位,本周二质检站前来检查,平安文明做的极差。

2.质量和进度是同等重要的,赶工期的同时也要留意质量,有些技术员的责任心极为不强,几次验筋都不合格,这也影响了工程进度。

3.目前的进度很不乐观,没有到达合同中商定的工程施工进度节点工期,现场人员缺乏、材料短缺是最大的问题,对此项目部要准时解决问题,并制定切实可行的进度打算。

4.平安用电方面昨天消失的问题不仅影响了进度,也关系着施工人员的生命安危,望项目部查出缘由准时处理。

5.塔吊平安检测工作做的不到位,没有准时检测,要求项目部两日内把塔吊的平安检测工作全部完成并上报我方。

6.特别人员上岗证不齐全,消防设施不具备,现场垃圾没有准时清理。

建设单位:1、依据托付代建协议有关要求,本地块住宅建筑不设太阳能热水系统,所以施工图纸中涉及太阳能系统的预留孔洞、管道等均取消。

2、对上次临建平安的落实状况要进行检查,平安问题要做到语言和行动全都,和标语上一样好。

3、平安用电方面要严格根据规范进行,用电设备的`配备要符合规范要求,还要有足够的平安员,在这些方面,监理方要严格检查,必要时实行罚款措施。

4、在工作中建设方、监理方和施工方要协作好,发觉问题准时解决,多沟通,多体谅,创建一个和谐的工作团队。

5、水泥价格已基本稳定,要联系原厂。

6、施工组织设计方案要准时上报,重新编制本项目的总的施工进度打算,回填土按设计施工。

7、进度问题还是人员的问题,目前人员严峻缺乏,对此,项目部要实行措施,加快进度。

第一次监理例会会议纪要

第一次监理例会会议纪要第一次监理例会会议纪要第一次监理例会会议纪要在不断进步的社会中,会议纪要在生活中的使用越来越广泛,会议纪要如实地反映会议内容,它不能离开会议实际搞再创作,否则,就会失去其内容的客观真实性。

到底应如何拟定会议纪要呢?下面是小编收集整理的第一次监理例会会议纪要,欢迎阅读与收藏。

第一次监理例会会议纪要1一、监理依据:相关法律法规和规定性文件。

工程建设监理规范。

设计图纸。

施工承包合同、监理委托合同。

相关的标准或规范。

二、监理单位职责:监理单位的主要职责就是质量、投资、进度控制、合同管理和现场协调,文明施工和安全生产管理。

三、主要工作内容:1、审核施工单位的各项资质证明文件。

2、审核施工单位的施工组织设计或施工方案。

深化各项施工计划。

3、原材料、成品、半成品机构配件的检查验收、见证工作。

4、隐蔽工程的检查验收及工序质量验收。

5、分部分项工程的检查验收。

6、技术资料的检查签认,协助参见单位的备案工作。

7、文明施工及安全生产管理。

8、工程量审核及工程款支付的签认。

9、在建设单位的组织下,合同勘察、设计、施工单位进行单位工程的竣工验收。

10、监督检查施工单位保修计划的执行。

四、主要工作手段:1、工程例会、监理例会制度、建立沟通机制。

2、通过现场巡视、平行检查、旁站等监理手段加强质量、进度控制。

3、监理检查各种计划的执行情况。

4、监理通知单。

5、暂停工指令:工程中出现下列情况之一,监理单位有权下发停工指令。

(1) 工程中使用未经检查和验收不合格的材料。

(2) 隐蔽工程未经验收或验收不合格而擅自隐蔽者。

(3) 工程中出现质量缺陷未经整改或整改不合格而进入下一道工序者。

(4) 施工中出现质量下降趋势且未采取有效措施者。

(5) 施工进度严重滞后且未采取有效措施者。

五、监理单位的工作程序和要求:(一)、开工前的准备工作1、收集有关资料施工单位的有关质料:施工企业资质证书、营业执照、注册号;国家企业等级证、信用等级证书;企业法人证书;质量体系认证证书;施工单位提供的试验室资质证书;工程项目管理人员资质证书(项目经理、施工员、技术员、质检员、取样员、安全员。

第一次监理例会会议纪要(标准模板)

会议纪要(第一次工地会议)工程名称:会议时间:年月日下午会议地点:工地办公室参加人员:会议内容:一、与会单位分别介绍各自驻现场的组织机构、人员及其分工。

二、建设单位根据委托监理合同宣布对监理公司的授权:根据《中华人民共和国建筑法》、《建筑工程质量管理条例》、《建设工程监理规范》、现行规范、规定、标准以及双方签订的《建设监理委托合同》特向监理公司授权,授权内容主要包括委托范围和内容,授予监理权限两大部分。

(详见《监理委托授权书》)。

三、监理单位对施工单位的要求:1、按照监理规范要求做好工程的质量、进度、安全、管理等工作,为本工程建设做出积极的贡献;2、建立健全项目部的各种职能,配备配全相关管理技术人员;3、建立健全项目部各种规章制度、管理措施、保证体系,岗位责任到人;4、坚持按程序办事的原则,一切按照《监理工作程序》做好工程的质量、进度、安全、资料等工作。

四、建设单位对监理单位的要求:1、监理工程师尽职尽责、一丝不苟的工作,做好帮监结合;2、做好工程建设的“三控、两管、一协调”工作;3、在预控上下功夫,充分使用巡视、平行检验、旁站、见证取样的监理手段做好事前、事中、事后控制;4、不得参与施工方的任何经营活动;5、不准无故拖延施工方所报工程资料,做好信息传递工作;6、公平、公正地按照国家有关规范、规定进行工程监理工作。

五、建设单位对施工单位的要求:1、不得违反设计图纸和施工技术标准;2、严格按照施工合同的约定开展工作;3、要及时办理签证和变更手续;4、对合同约定的由建设单位选定分包项目,必须按照约定配合,不得借故设置障碍;5、抓紧做好安全文明工地的工作,要求施工单位高度重视;6、质量第一,尤其是要保证原材料的质量,对涉及结构安全的材料一定要进行采购申请和进场报验;7、不得使用不合格的材料、设备、构配件;8、不得要求监理单位或建设单位为其不合格的工程材料开绿灯;9、加大施工管理力度,加快工程的进度,做好工程质量管理;10、要有超前意识,提前做好下一步工作计划,并积极落实;11、精诚团结、友好合作,积极配合监理的工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
